第三章建筑工程第二节桩与地基基础工程例题与习题例题【例 2.1】某工程采用钢筋混凝土方桩基础,用柴油打桩机打预制钢筋混凝土方桩14根,方桩尺寸如下图2-4所示。
混凝土强度等级为C30,现场预制,混凝土场外运输,运距为3km,场外集中搅拌50m3/h。
编制工程量清单,并进行清单报价。
图2-4 [例2.1]图解:(1)钢筋混凝土方桩工程清单的编制工程数量=18.80×14=263.20m,其工程量清单见表2.14。
表2.14 分部分项工程量清单与计价表工程名称:某工程标段:第 1 页共 1 页(2)预制钢筋混凝土方桩工程工程量清单报价的编制该项目发生的内容:混凝土制作、运输,桩制作,打桩。
1)工程量计算。
预制钢筋混凝土桩的定额工程量按设计桩长(包括桩尖)乘以桩断面积,以体积计算。
即:工程量=0.60×0.60×18.80×14=94.75m3<100m3属小型工程。
2)综合单价计算。
预制钢筋混凝土方桩制作:套4-3-1;打预制钢筋混凝土方桩(30m以内):套2-3-3。
单位工程的预制钢筋混凝土桩基础工程量在100m3以内时,打桩相应定额人工、机械乘以小型工程系数1.05。
混凝土搅拌:94.75×1.015=96.17 m3。
混凝土场外集中搅拌50m3/h:套4-4-1;混凝土运输5km以内:套4-4-3。
依据定额子目4-3-1和本地区市场价可查得,完成每立方米预制钢筋混凝土方桩制作工程人工费为22.34元,材料费为164.27元,机械费为7.04元;依据定额子目2-3-3(换)和本地区市场价可查得,完成每立方米打预制钢筋混凝土方桩(30m以内)工程人工费为9.38元,材料费为5.03,机械费为92.87元;依据定额子目4-4-1和本地区市场价可查得,完成每立方米混凝土场外集中搅拌50m3/h工程人工费为1.68元,材料费为1.90,机械费为11.52元;依据定额子目4-4-3和本地区市场价可查得,完成每立方米混凝土运输5km以内工程机械费为27.47元。

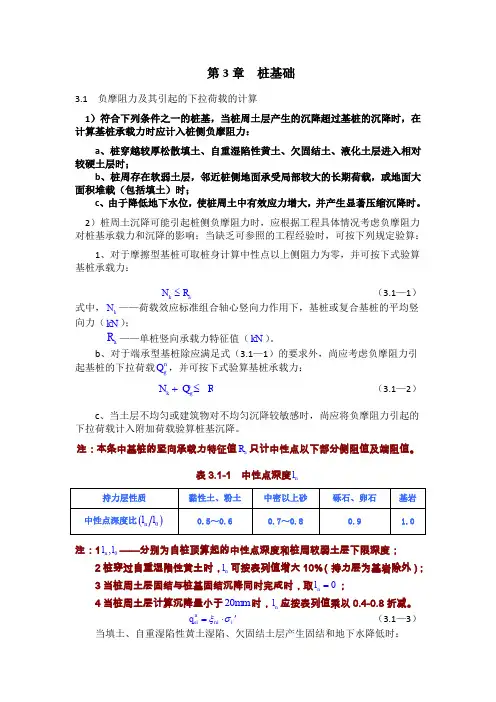

《2017海南省房屋建筑与装饰工程综合定额》第三章桩基础工程说明一、本章定额包括打桩、灌注桩两节。
二、本章定额适用于陆地上桩基工程,所列打桩机械的规格、型号是按常规施工工艺和方法综合取定,施工场地的土质级别也进行了综合取定。
三、桩基施工前场地平整、压实地表、地下障碍处理等定额均未考虑,发生时另行计算。
四、探桩位已综合考虑在各类桩基定额内,不另行计算。
五、单位工程的桩基工程量少于表3-1对应数量时,相应项目人工、机械乘以系数1.25。
表3-1 单位工程的桩基工程量表六、打桩:(一)单独打试桩、锚桩,按相应定额的打桩人工及机械乘以系数1.5。
(二)打桩工程按陆地打垂直桩编制。
设计要求打斜桩时,斜度≤1:6时,相应项目人工、机械乘以系数1.25;斜度>1:6时,相应项目人工、机械乘以系数1.43。
(三)打桩工程以平地(坡度≤15°)打桩为准,坡度>15°打桩时,按相应项目人工、机械乘以系数1.15。
如在基坑内(基坑深度>1.5m,基坑面积≤500m2)打桩或在地坪上打坑槽内(坑槽深度>1m)桩时,按相应项目人工、机械乘以系数1.11。
(四)在桩间补桩或在强夯后的地基上打桩时,相应项目人工、机械乘以系数1.15。
(五)打桩工程如遇送桩时,可按打桩相应项目人工、机械乘以表3-2中的系数:表3-2 送桩深度系数表(六)打、压预制钢筋混凝土桩、预应力钢筋混凝土管桩,定额按购入成品构件考虑,已包含桩位半径在15m范围内的移动、起吊、就位;超过15m时的场内运输,按本定额“混凝土及钢筋混凝土工程”的相应项目计算。
(七)预应力钢筋混凝土管桩桩头灌芯部分按人工挖孔桩灌桩芯项目执行。
(八)桩引孔按600mm直径螺旋钻机成孔子目计算。
七、灌注桩。
(一)钻孔、冲孔、旋挖成孔等灌注桩设计要求进入岩石层时执行入岩子目,入岩指钻入中风化的坚硬岩。
(二)旋挖成孔、冲孔桩机带冲抓锤成孔灌注桩项目按湿作业成孔考虑,如采用干作业成孔工艺时,则扣除定额项目中的粘土、水和机械中的泥浆泵。
第三章:桩基承台第一节:桩基承台的分类第二节:承台的平法识图第三节:承台的钢筋构造第四节:承台的钢筋翻样(1)手工翻样(2)E筋翻样第一节桩基础及承台的分类定义:桩基础是通过承台把若干根桩的顶部联结成整体,共同承受动静荷载的一种深基础,而桩是设置于土中的竖直或倾斜的基础构件,其作用在于穿越软弱的高压缩性土层或水,将桩所承受的荷载传递到更硬、更密实或压缩性较小的地基持力层上,我们通常将桩基础中的桩称为基桩。
预制管(圆孔)桩预制方桩混凝土灌注桩第二节承台的种类定义:承台是指当建筑物采用桩基础时,在群桩基础上将桩顶用钢筋混凝土平台或者平板连成整体基础,以承受其上荷载的结构。
承台分类:独立承台(CT)和承台梁(CTL)独立承台分:单桩承台、两桩承台、三桩承台、矩形承台、多边形承台,异性承台矩形承台三桩承台两桩承台多边形承台第三节桩基承台的平法识图1.灌注桩制图规则参考图集16G101-3第44页桩一般采取列表注写+大样图2.承台的平法制图规则参考图集16G101-3第46页独立承台平法标注:平面标注和截面标注独立承台编号平面标注方式(矩形承台)平面图上集中标注:代号+竖向尺寸配筋信息截面面标注方式(矩形承台)平面图上,只标注代号,平面尺寸截面大样图给出竖向尺寸,与配筋信息截面面标注方式(单桩承台笼)截面面标注方式(两桩承台)3.平面标注(三桩承台)参考图集16G101-3第46页4.截面标注(三桩承台)5.截面标注(多边形承台)6.平面标注(承台梁)第四节桩基承台的钢筋构造1.承台弯钩取值参考图集16G101-3第46页一般图纸未注明情况下,按照图集要求取值2.桩头伸入承台高度取值参考图集16G101-3第46页注意:①在做两桩承台、承台梁时,箍筋保护层的扣减,需要看桩的大小。
②在做双层配筋承台时,马镫高度的计算。
3.三桩承台钢筋如何排布绘制施工图时应注意排布,且最好给出间距,免得施工人员还需要查找柱大小,定钢筋间距,这是设计方的义务。
