预制钢筋混凝土桩施工方案1. 引言预制钢筋混凝土桩是一种常用于地基工程中的桩基施工方法,它具有施工周期短、质量可控、不受季节和气候限制等优点。
本文主要介绍预制钢筋混凝土桩的施工方案,包括前期准备工作、施工工艺、施工注意事项等内容。
2. 前期准备工作2.1 工程勘察在施工前,需要进行详细的地质勘察和地基测试,确定预制钢筋混凝土桩的设计参数,包括桩的长度、直径、钢筋布置等。
2.2 施工图纸编制根据工程勘察结果,编制预制钢筋混凝土桩的施工图纸,包括桩基位置、桩的布置图、桩基施工工序图等。
3. 施工工艺3.1 材料准备3.1.1 钢筋按照施工图纸的要求,预先切割好所需长度的钢筋,并进行防锈处理。
3.1.2 混凝土准备好符合设计强度等级要求的混凝土,保证施工过程中的搅拌、运输和浇筑等工艺要求。
3.2 施工准备3.2.1 清理施工区域清理桩基施工区域,确保无杂物和障碍物,以便顺利进行施工作业。
3.2.2 桩基标定根据施工图纸,在施工区域的地面上标出桩的中心线和桩位标高线,方便后续施工操作。
3.3 施工流程3.3.1 钢筋布置根据施工图纸的要求,在桩基位置铺设钢筋网或设置钢筋笼,注意钢筋之间的连接和固定,以及与地基的垂直度。
3.3.2 混凝土浇筑将准备好的混凝土均匀地倒入桩基内,注意控制浇筑速度和浇筑高度,以免引起混凝土分层或孔洞。
3.3.3 钢筋埋设在混凝土浇筑过程中,按照施工图纸要求,在适当的高度停止浇筑,将预先准备好的钢筋插入混凝土中,并确保钢筋与桩基内的混凝土紧密连接。
3.3.4 混凝土二次浇筑在钢筋埋设完成后,继续将混凝土倒入桩基内,直至桩顶露出地面约30cm,保证桩顶的平整度和标高。
3.4 后期处理3.4.1 桩顶修整等待混凝土硬化后,使用修整工具对桩顶进行整平修整,确保桩顶的平整度和标高要求。
3.4.2 桩身保护对桩身进行防腐处理,可使用涂刷防腐涂料或进行其他防腐措施,以延长桩的使用寿命。
4. 施工注意事项4.1 施工过程质量控制在施工过程中,严格按照施工图纸和设计要求进行操作,确保施工质量符合规范和标准要求。

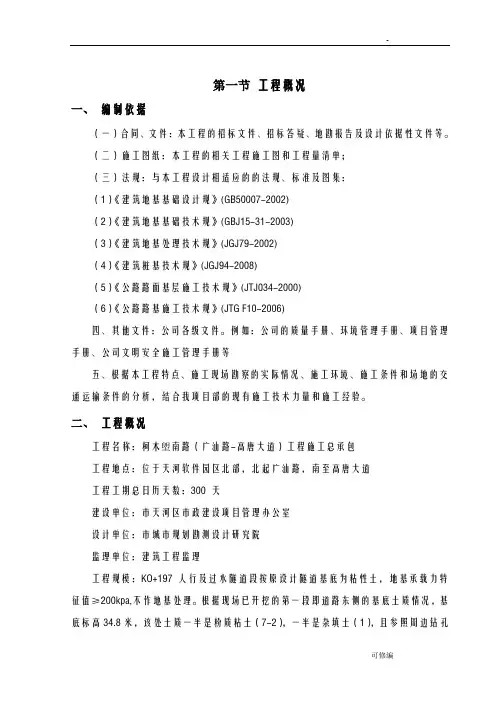

第一节工程概况一、编制依据(一)合同、文件:本工程的招标文件、招标答疑、地勘报告及设计依据性文件等。
(二)施工图纸:本工程的相关工程施工图和工程量清单;(三)法规:与本工程设计相适应的的法规、标准及图集:(1)《建筑地基基础设计规》(GB50007-2002)(2)《建筑地基基础技术规》(GBJ15-31-2003)(3)《建筑地基处理技术规》(JGJ79-2002)(4)《建筑桩基技术规》(JGJ94-2008)(5)《公路路面基层施工技术规》(JTJ034-2000)(6)《公路路基施工技术规》(JTG F10-2006)四、其他文件:公司各级文件。
例如:公司的质量手册、环境管理手册、项目管理手册、公司文明安全施工管理手册等五、根据本工程特点、施工现场勘察的实际情况、施工环境、施工条件和场地的交通运输条件的分析,结合我项目部的现有施工技术力量和施工经验。
二、工程概况工程名称:柯木塱南路(广汕路-高唐大道)工程施工总承包工程地点:位于天河软件园区北部,北起广汕路,南至高唐大道工程工期总日历天数:300 天建设单位:市天河区市政建设项目管理办公室设计单位:市城市规划勘测设计研究院监理单位:建筑工程监理工程规模:KO+197人行及过水隧道段按原设计隧道基底为粘性土,地基承载力特征值≥200kpa,不作地基处理。
根据现场已开挖的第一段即道路东侧的基底土质情况,基底标高34.8米,该处土质一半是粉质粘土(7-2),一半是杂填土(1),且参照周边钻孔柱状图,杂填土以下有约4米的细砂,松散且饱和。
考虑到近期雨水较多,易出现流砂现象。
为防止基底出现不均匀沉降,经研究,拟采用预制混凝土桩复合地基对杂填土进行地基加固。
具体措施如下:(1)预制混凝土桩桩径200mm(编号ZH-20-5B),桩长5米,混凝土强度等级采用C30,桩间距为1米,正方形布置。
桩顶设置20cm碎石褥垫层,单桩竖向承载力特征值为50KN,处理后的复合地基承载力特征值不小于165kpa。
天龙房地产有限公司混凝土预制桩工程标准大全1 一般规定1.1桩位的放样允许偏差如下:群桩: 20mm;单排桩:10mm。
1.2桩基工程的桩位验收,除设计在规定外,应按下述要求进行:1 当桩顶设计标高与施工场地标高相同时,或桩基施工结束后,有可能对桩位进行检查时,桩基工程的验收应在施工结束后进行。
2 当桩顶设计标高低于施工场地标高,送桩后无法对桩位进行检查时,对打入桩可在每根桩桩顶沉至场地标高时,进行中间验收,待全部桩施工结束,承台或底板开挖至设计标高后,再做最终验收。
对灌注桩可对护筒做中间验收。
1.3打(压)入桩(预制混凝土方桩、先张法预应力管桩、钢桩)的桩位偏差,必须符合表1.3的规定。
斜桩倾斜度的偏差不得大于倾斜角正切值的15%(倾斜角系桩的纵向中心线与铅垂线间夹角)。
表1.3 预制桩(钢桩)的桩位允许偏差(mm)杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于3根,当桩总数少于50根时,不应少于2根。
1.5桩身质量应进行检验。
对设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,抽检数量不应少于总数的30%,且不应少于20根;其他桩基工程的抽检数量不应少于总数的20%,且不应少于10根;对混凝土预制桩及地下水位以上且终孔后经过核验的灌注桩,检验数量不应少于总桩数的10%,且不得少于10根。
每个柱子承台下不得少于1根。
1.6对砂、石子、钢材、水泥等原材料的质量、检验项目、批量和检验方法,应符合国家现行标准和本企业标准《混凝土结构工程施工技术标准》ZJQ08-SGJB 204-2003的规定。
1.7 除本标准第1.5、1.6条规定的主控项目外,其他可按20%抽查,但混凝土灌注桩应全部检查。
2 混凝土预制桩2.1 特点和适用范围1 本节主要指钢筋混凝土预制方桩采用打入法沉桩施工。
2 特点:钢筋混凝土预制方桩是预制桩中使用较为广泛的一种桩型,具有制作方便、质量可靠、材料强度高、耐腐蚀性能好、承载力高、价格较低等优点;但也有沉桩有明显的挤土影响,贯穿厚砂层或硬土层困难,桩截面和沉桩深度有限,采用打入法沉桩施工噪音较大等缺点。
一、适用范围适用于工业与民用建筑基础采用钢筋混凝土预制桩、圆桩或先张法预应力管桩的打入桩工程。
二、施工准备2. 1技术准备1.会同有关单位进行图纸会审和打试验桩工作,确定打桩施工标准,并采取有效措施保证地下管线和周边建筑物的安全。
2.根据建设单位及监理单位提供的规划及设计图纸,进行轴线控制网点和标高控制和移交、检验和校核工作。
3.编制切实可行的施工组织设计(或施工方案),组织施工管理人员熟悉图纸和打桩施工标准并对进行施工的工人进行技术及安全交底。
2. 2材料要求1.钢筋混凝土预制桩:规格质量必须符合设计要求和施工规范的规定,并有出厂合格证明,强度要求达到100%, 且无断裂情况。
砂、石、水泥及钢材等桩体材料均应符合相关标准并具有合格证、检测报告。
2.焊条(接桩用):型号、性能必须符合设计要求和有关标准的规定,一般用E 4303型。
3.钢板焊接(接桩用):材质、规格符合设计要求,宜用低碳钢。
2. 3主要机具打桩机械主要有打桩机及辅助设备。
辅助机具有电焊机、氧割工具、索具、扳手、撬棍和钢丝刷等。
打桩机主要包括桩锤、桩架和动力装置三部分。
1.桩锤的选择:施工常用的桩锤有落锤、单动汽锤、双动汽锤、柴油桩锤和振动桩锤;液压锤是最新型桩锤。
其适用范围及优缺点见表2-4o必要时,也可通过现场试沉桩来验证所选择桩锤的正确性。
2.锤重的选择:锤击法沉桩,必须合理选用桩锤。
锤重小了不易沉至设计标高,而且影响施工进度;锤重大了容易将混凝土桩顶击碎,甚至击断。
因此,应遵循以下原则:(1)确保桩尖穿越较厚的中间硬夹层,进入持力层,达到预定的深度。
(2)桩的锤击应力不宜过大,不致将桩头损坏。
(3)锤重的选择应根据工程地质条件、桩的类别、强度、密集程度等情况确定,为防止桩受冲击时产生过大的应力,导致桩顶破碎,在打桩施工时应重锤低击。
2. 4作业条件1.桩基的轴线和标高均已测定完毕,并经过检查办理预检手续。
桩基的轴线和高程的控制桩,应设置在施工区附近不受打桩影响的地点,并应妥善加以保护。
预制钢筋混凝土方桩施工方案一、施工前准备工作预制钢筋混凝土方桩的施工需要进行充分的前期准备,确保工程的顺利进行。
以下是施工前的准备工作:1. 桩基勘察:通过现场勘察和土壤测试,确定桩基的设计和施工参数,以及选择适当的预制方桩型号和长度。
2. 材料准备:购买符合国家标准和设计要求的预制混凝土方桩、钢筋和其他相关配件。
3. 设备准备:准备施工所需的机械设备,如起重机、挖掘机、打桩机等,并确保其良好的工作状态。
4. 施工人员:配备具备相关经验和资格的施工人员,确保他们熟悉施工工艺和安全操作规程。
二、施工工艺及步骤预制钢筋混凝土方桩的施工包括以下几个步骤:1. 桩基标志和布点:根据设计要求,在地面上进行桩基的标志和布点,以确定桩的位置和间距。
2. 地面准备:清理施工区域,确保地面平坦、无障碍物,并进行必要的地面处理,如排水、压实等。
3. 钢筋制作和预埋:根据设计要求,制作预制混凝土方桩所需的钢筋配筋,并按照设计要求将钢筋预埋在预制方桩的模具中。
4. 预制方桩的浇筑:先在模具中倒入预制混凝土,确保混凝土充分振实和密实,然后利用振动器等设备去除空气泡,最后保持桩体表面平整。
5. 方桩的加固与养护:在桩的两侧安装加固材料,如钢筋网或钢板,以增强桩的整体强度。
随后对预制方桩进行养护,保持适宜的温度和湿度,以确保混凝土的充分固化和强度发展。
6. 桩身安装:根据设计要求,使用起重机等设备将预制方桩陆续吊装到桩位上,确保桩的垂直度和位置精准。
7. 桩顶修整:根据需要,使用切割机、打磨机等工具对桩顶进行修整,以达到设计要求的标高和水平度。
8. 桩顶加固:安装桩顶加固件,如钢筋和混凝土梁,以确保桩顶的稳固和承载能力。
三、质量控制和安全措施在预制钢筋混凝土方桩的施工过程中,必须严格遵守相关质量控制和安全措施,确保工程的质量和施工人员的安全。
以下是一些建议的措施:1. 施工前检查:在施工前,对材料、设备和施工部位进行检查,确认其符合设计要求和安全规定。
2019一级建造师建筑工程技术知识点:桩基础施工知识点一:钢筋混凝土预制桩(新修订知识点)1.分类:根据打(沉)桩方法的不同,钢筋混凝土预制桩可分为锤击沉桩法、静力压桩法。
2.锤击沉桩法施工要求(1)预制桩的混凝土强度达到70%后方可起吊,达到100%后方可运输和打桩。
(2)接桩接头宜高出地面0.5~1m。
接桩方法分为焊接、螺纹接头和机械啮合接头等。
(3)沉桩顺序应按先深后浅、先大后小、先长后短、先密后疏的次序实行。
对于密集桩群应控制沉桩速率,宜从中间向四周或两边对称施打;当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打。
(4)锤击桩终止沉桩标准1)终止沉桩应以桩端标高控制为主,贯入度控制为辅,当桩终端达到坚硬,硬塑黏性土,中密以上粉土、砂土、碎石土及风化岩时,能够贯入度控制为主,桩端标高控制为辅;2)贯入度达到设计要求而桩端标高未达到时,应继续锤击3阵,按每阵10击的贯入度不大于设计规定的数值予以确认。
3.静力压桩法施工要求(1)施工前实行试压桩,数量很多于3根。
(2)桩接头可采用焊接法,或螺纹式、啮合式、卡扣式、抱箍式等机械快速连接方法。
焊接、螺纹接桩时,接头宜高出地面0.5~1m;啮合式、卡扣式、抱箍式方法接桩时,接头宜高出地面1~1.5m。
(3)沉桩施工应按“先深后浅、先长后短、先大后小、避免密集”的原则实行。
施工场地开阔时,从中间向四周实行;场地狭长时,从中间向两端对称实行;沿建筑物长度线方向实行。
(4)静压桩终止沉桩标准有:1)静压桩应以标高为主,压力为辅。
摩擦桩应按桩顶标高控制;端承摩擦桩,应以桩顶标高控制为主,终压力控制为辅;端承桩应以终压力控制为主,桩顶标高控制为辅;2)终压连续复压时,对于入土深度大于或等于8m的桩,复压次数可为2~3次,入土深度小于8m的桩,复压次数可为3~5次;3)稳压压桩力不应小于终压力,稳压时间宜为5~10s。
知识点二:钢筋混凝土灌注桩1.钢筋混凝土灌注桩按其施工方法不同,可分为泥浆护壁灌注桩、沉管灌注桩、长螺旋钻孔灌注桩和干作业(机械、人工)成孔灌注桩等。
一、工程概况本工程位于某市某区,总建筑面积约12万平方米,地下车库、办公楼及住宅楼组成。
桩基础采用钢筋混凝土预制桩,设计桩长20米,桩径600mm。
本次施工方案主要针对钢筋混凝土预制桩施工进行详细说明。
二、施工准备1. 材料准备(1)预制桩:应符合设计要求和国家标准,并具有出厂合格证。
(2)钢筋:应选用符合设计要求的钢筋,并经过检验合格。
(3)混凝土:选用C30强度等级的混凝土,应符合国家相关标准。
(4)焊接材料:选用E4303牌号的焊条。
2. 机械设备准备(1)打桩机:选用单动汽锤配合起重机式打桩机。
(2)钢筋加工设备:钢筋切断机、弯曲机等。
(3)混凝土搅拌设备:自落式搅拌机。
(4)其他设备:桩帽、运桩小车、索具、钢丝绳、钢垫板或槽钢、木折尺等。
3. 施工人员准备组织具有丰富经验的施工队伍,进行技术培训和安全教育。
三、施工工艺1. 桩基础施工顺序(1)桩位放样:根据设计图纸,在施工现场放出桩位线,并用白灰作标志。
(2)桩的制作:在预制构件厂或施工现场制作钢筋混凝土预制桩,应符合设计要求和国家标准。
(3)桩的运输:采用吊车将预制桩运输至施工现场,确保桩体完好无损。
(4)桩的堆放:按照设计要求,将预制桩堆放在平整的场地上,并做好防潮、防雨措施。
(5)桩的打设:采用单动汽锤配合起重机式打桩机进行打设,确保桩体垂直度和平整度。
(6)接桩:当桩身高度不足时,应进行接桩,选用合适的接桩材料和方法。
2. 钢筋工程(1)钢筋下料:根据设计图纸和施工要求,进行钢筋下料,确保下料尺寸准确。
(2)钢筋加工:采用钢筋切断机、弯曲机等设备进行加工,确保加工质量。
(3)钢筋绑扎:按照设计要求,进行钢筋绑扎,确保绑扎牢固、美观。
3. 混凝土工程(1)混凝土搅拌:采用自落式搅拌机进行搅拌,确保混凝土质量。
(2)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保浇筑均匀、密实。
四、质量控制与安全措施1. 质量控制(1)严格按照设计要求和施工规范进行施工。
土建施工地基与基础处理钢筋混凝土预制桩工程施工工序目录钢筋混凝土预制桩工程 (1)一、施工准备 (2)二、质量要求 (2)三、工艺流程 (3)四、操作工艺 (3)五、成品保护 (4)六、要注意的质量问题 (5)钢筋混凝土预制桩工程一、施工准备(一)作业条件1、桩基的轴线和标高均已测定完毕,并经过检查办完预检手续。
桩基的轴线和高程的控制桩,要设置在不受打桩影响的地点并妥善保护。
2、处理完高空和地下的障碍物。
如影响邻近建筑物或构造物的使用或安全时,要会同有关单位采取有效措施,予以处理。
3、据轴线放出桩位线,用木橛或钢筋头钉好桩位,并用白灰作标志,以便于施打。
4、场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直。
5、打试验桩。
施工前必须打试验桩,其数量不少于2根,确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜。
6、选择和确定打桩机进出路线的打桩顺序,制定施工方案。
(二)材料要求1、预制钢筋混凝土桩:规格质量必须符合设计要求和施工质量验收规范的规定,成品购买的有出厂合格证,现场预制的有相关的试验资料。
2、焊长(接桩用):型号、性能必须符合设计要求和有关标准确定。
2、钢板(接桩用):材质、规格符合设计要求,采用低碳钢。
(三)施工机具打桩机、电焊机、桩帽、运桩小车、索具、钢丝绳、钢垫板或槽钢以及木折尺等。
二、质量要求(一)混凝土预制桩钢筋骨架质量标准质量要求符合《建筑地基基础工程施工质量验收规范》(GB50202-2002)的(二)钢筋混凝土预制桩质量检验标准倾斜度的偏差不得大于倾斜角正切位的15%(倾斜角系桩的纵向中心线与铅垂线间的夹角)。
桩机就位→起吊预制柱→稳桩→打桩→接桩→送桩→中间检查验收→移桩机至下一个桩位。
四、操作工艺(一)桩机就位打桩机就位时,要对准桩位,保证垂直稳定,在施工中不发生倾斜、移动。
(二)起吊预制柱先拴好吊桩用的钢丝绳和索具,然后用索具捆住桩上端吊环附近处,一般不超过去30cm,再起动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确;再在桩顶扣好桩帽或桩箍,即可除去索具。
本工艺标准适用于工业与民用建筑中的打钢筋混凝土预制桩工程。
2.1 材料及主要机具:2.1.1 预制钢筋混凝土桩:规格质量必须符合设计要求和施工规范的规定,并有出厂合格证。
2.1.2 焊条(接桩用):型号、性能必须符合设计要求和有关标准的规定,一般宜用E4303牌号。
2.1.3 钢板(接桩用):材质、规格符合设计要求,宜用低碳钢。
2.1.4 主要机具有:柴油打桩机、电焊机、桩帽、运桩小车。
索具、钢丝绳、钢垫板或槽钢,以及木折尺等。
2.2 作业条件:2.2.1 桩基的轴线和标高均已测定完毕,并经过检查办了预检手续。
桩基的轴线和高程的控制桩,应设置在不受打桩影响的地点,并应妥善加以保护。
2.2.2 处理完高空和地下的障碍物。
如影响邻近建筑物或构筑物的使用或安全时,应会同有关单位采取有效措施,予以处理。
2.2.3 根据轴线放出桩位线,用木橛或钢筋头钉好桩位,并用白灰作标志,以便于施打。
2.2.4 场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直。
2.2.5 打试验桩。
施工前必须打试验桩,其数量木少于2根。
确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜。
2.2.6 要选择和确定打桩机进出路线和打桩顺序,制定施工方案,作好技术交底。
3.1 工艺流程:就桩桩机→ 起吊预制桩→ 稳桩→ 打桩→ 接桩→ 送桩→中间检查验收→ 移桩机至下一个桩位3.2 就位桩机:打桩机就位时,应对准桩位,保证垂直稳定,在施工中不发生倾斜、移动。
3.3 起吊预制桩:先拴好吊桩用的钢丝绳和索具,然后应用索具捆住桩上端吊环附近处,一般不宜超过30cm,再起动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确;再在桩顶扣好桩帽或桩箍,即可除去索具。
3.4 稳桩。
桩尖插入桩位后,先用较小的落距冷锤1~2次,桩入上一定深度,再使桩垂直稳定。
10m以内短桩可目测或用线坠双向校正;10m以上或打接桩必须用线坠或经纬仪双向校正,不得用目测。
钢筋混凝土预制桩施工安全技术交底引言在钢筋混凝土预制桩施工过程中,安全是至关重要的。
施工方必须严格遵守相关规定和标准,加强现场安全管理,确保施工期间不发生任何安全事故。
本文将对钢筋混凝土预制桩施工安全技术进行交底,以增强施工方的安全意识和技能。
施工前的准备工作在施工前,施工方必须充分组织准备工作,做好安全保障措施。
以下是具体措施:1.评估施工安全风险,制定相应安全措施,如建设安全标识、配置消防器材等。
2.组织工程材料的运输、装卸、存储等工作。
注意钢筋、预制桩等材料的检查质量。
3.安排施工作业面积、道路交通的通行管理,最大限度减少交通事故。
4.确保所有相关人员都接受了必要的安全技术培训并具备必要的工作经验。
施工中的安全技术施工现场的管理1.施工现场应限制非工作人员进入,确保施工安全。
2.加强现场管理,确保严格遵守预制桩的拿掉和安装时间。
3.保证施工现场秩序。
场内存放统一规划,防止乱堆乱放,确保现场有足够的通道,并在占用公共通道时及时标注。
4.在施工现场建设应急救援物资仓库,配置必要消防器材。
施工作业风险控制1.定期进行施工现场安全检查,确保设备和工具的安全性和可靠性。
2.加强对钢筋、预制桩的质量监督,确保材料符合相关标准。
3.加强对施工现场环境的监控,如气象、地质,确保施工安全。
4.加强电器安全管理,确保电路正常工作。
电线必须整齐,架设合理,符合国家电线电缆的安装规范。
个人安全防护1.在施工现场内,所有工作人员必须佩戴安全帽、安全鞋、安全眼镜、手套等防护用品,确保人员安全。
2.实现施工现场工作与安全均衡,确保工人无论工作长短时间都具有防晒、防雨、防热等工作防护措施,以减少对工人身体损害。
施工后的注意事项在施工完成后,施工方必须做好检查记录,确保施工质量合格、施工现场环境恢复、消防器材恢复、工程材料及垃圾清理等。
结论钢筋混凝土预制桩施工安全技术交底是做好施工安全保障工作的关键。
施工方必须根据相关规定和标准,采取必要的安全管理措施,加强安全技术培训和防护用品配备,严格控制施工现场的危险因素,确保施工现场的安全。
钢筋混凝土预制桩14.1材料要求14.1.1 钢筋混凝土预制桩规格质量应符合设计要求和施工规范的规定,并有出厂合格证。
砂、石、水泥及钢材等桩体材料均应符合相关标准并具有合格证、检测报告。
14.1.2 预制桩接桩用焊条、焊丝的型号、性能应符合设计要求和有关标准的规定。
采用粗焊条焊接时,焊条宜选用E4303,采用二氧化碳气体保护焊时,焊丝宜选用ER50-6。
14.1.3 预制桩接桩用钢板、抱箍连接板以及螺栓的材质、规格应符合设计要求。
钢板宜用低碳钢,抱箍连接板材质不宜低于Q235B,螺栓强度不宜低于8.8级。
14.1.4 预制桩接桩用硫磺胶泥的材质、性能应符合设计要求,硫磺胶泥的重量配合比宜为硫磺:水泥:砂:聚硫橡胶=44:11:44:1。
14.1.5 预制桩宜选用管桩、超高强管桩、钢管混凝土管桩、混合配筋管桩、空心方桩、实心方桩等预制桩,预应力预制桩桩身混凝土强度等级不得低于C60,非预应力预制桩桩身混凝土强度等级不得低于C40。
14.1.6 灌入的填充料可根据实际情况选用细石或豆石混凝土、水泥砂浆、水泥土。
水泥砂浆强度应大于M15,细石混凝土强度应大于C20,水下灌注混凝土等级应提高一个等级。
14.2主要机具14.2.1 锤击式施工宜采用柴油打桩机或液压打桩机、电焊机、桩帽、缓冲垫、运桩小车、索具、钢丝绳、钢垫板或槽钢、电动扳手,以及钢尺等机具。
14.2.2 锤击式施工设备应根据场地条件、地质条件、工程特点、施工前沉桩工艺试验、预制桩截面尺寸及强度、承载力特征值、持力层土性及进入深度等合理选用,打桩锤宜选用液压锤或柴油锤,常用液压锤、柴油锤主要技术参数可按表14.2.2-1、14.2.2-2进行选择。
表14.2.2-1常用液压锤主要技术参数液压锤型号6"~8" 10"~14" 14"~16" 16~20" 20~25"25~30"锤芯质量(t)6、8 10、12、14 14、16 16、20 20、25 25、30锤总重量(t)8.3~12.9 16.4~21 21~23.7 23.7~29.5 29.5~41.5 41.5~46.4 最大打击能量 (KJ) 60~120 150~210 210~240 240~300 300~375 375~450 适用预制桩规格φ300、Φ400 Φ400、Φ500 Φ500、Φ600 Φ700、Φ800 Φ900、Φ1000 Φ1200、Φ1400单桩竖向承载力特征值适用范围(KN)500~1500 800~1800 1600~2600 1800~3500桩尖可进入的岩土层密实砂层、坚硬土层强风化岩强风化岩(N>70)强风化岩(N>70)强风化岩(N>70)强风化岩(N>70)强风化岩(N>70)常用收锤贯入度(mm/10击)20-40 20-40 20-50 30-60 30-60 30-60表14.2.2-2常用柴油锤主要技术参数柴油锤型号30"~36" 40"~50"60"~62" 72"~80" 100"~160"冲击体质量(t) 3.2、3.5、3 6 4 0、4.5、4.6、5.0 6.0、6.2 7.2、8.0 10.0、12.5、16.0 锤体总重量(t) 6.2~8.2 9.2~11.0 11.5~12.3 13.1~16.920.6~32.814.2.3 静压式施工宜采用抱压式静力压桩机或顶压式静力压桩机、电焊机、运桩小车、索具、钢丝绳、钢垫板或槽钢、电动扳手,以及钢尺等机具。
钢筋混凝土预制桩施工工法钢筋混凝土预制桩施工工法一、前言钢筋混凝土预制桩施工工法是一种常用的桩基施工方法,它通过提前生产钢筋混凝土桩体,然后将其安装到预先挖好的孔中,以达到加固土体或承载荷载的目的。
本文将详细介绍钢筋混凝土预制桩施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例,以便读者全面了解和应用该工法。
二、工法特点1. 前制:钢筋混凝土预制桩是在工厂生产的,可以减少施工现场对桩体的制作,提高生产效率。
2. 规范化:预制桩按照标准尺寸制作,确保桩体质量稳定可靠,施工过程规范统一。
3. 适应性强:预制桩适用于各种地质条件,能够满足不同荷载要求下的工程施工需求。
4. 施工周期短:桩体准备工作主要在工厂完成,现场安装简单快速,提高工程的进度。
5. 环保节能:预制桩制作过程中可以减少对环境的污染,减少资源消耗,符合可持续发展要求。
三、适应范围钢筋混凝土预制桩适用于各种土层和工程类型,尤其适用于以下情况:1. 软弱地层:可以通过预制桩加固软弱地层,提高地基的稳定性。
2. 高荷载工程:预制桩可以承受大荷载,适用于高层建筑、特大桥梁等工程。
3. 特殊地质条件:比如沼泽地、水下地质条件等,在这些环境中使用预制桩可以提高施工效率和质量。
四、工艺原理钢筋混凝土预制桩主要通过以下步骤完成:1. 桩身制作:按照设计要求,在工厂中生产预制桩,包括混凝土浇筑、钢筋布置等工序。
2. 孔洞准备:在现场按设计要求挖取孔洞,并对孔壁进行清理和加固。
3. 安装和固定:将预制桩运输到施工现场,通过起重机将桩体放入孔洞中,并使用灌浆材料填充孔隙,固定桩体。
4. 后续工序:根据需要,进行桩帽的施工或连接多个桩体成桩群。
五、施工工艺1. 预制桩生产:选用优质材料,按照设计要求制作预制桩体。
2. 孔洞准备:根据设计要求,挖取孔洞,并进行土质检测,确保孔洞尺寸和深度符合要求。
3. 桩体安装:使用起重机将预制桩运输到指定位置,通过控制下降速度和准确位置,将桩体安装到孔洞中。
预制混凝土桩施工方案预制混凝土桩专项施工方案1 施工准备1.1 材料及机具1.1.1 水泥:宜采用强度等级不低于32.5级得普通硅酸盐水泥或矿渣硅酸盐水泥。
1.1.2 砂:用中砂,含泥量不大于3%。
1.1.3 石子:粒径为5~40mm,且不大于1/3钢筋主筋净距的碎石或卵石,含泥量不大于1%。
1.1.4 水:宜用饮用水或不含有害物质的洁净水。
1.1.5 外加剂、掺和剂:根据气候条件、工期和设计要求等,通过试验确定。
1.1.6 钢筋:钢筋级别、直径应符合设计要求。
1.1.7 接桩材料:(1)焊接接桩:钢板宜用低碳钢,焊条宜用E43系列;(2)法兰接桩:钢板和螺栓宜用低碳钢;(3)硫磺胶泥锚接桩:硫磺胶泥的配合比应通过试验确定。
1.1.8 机具:(1)制桩机具:钢筋调直机、弯曲机、切断机、对焊机、点焊机、电焊机、混凝土搅拌机、翻斗车或手推车、插入式高频振捣器等。
(2)运输机具:大型拖车、汽车起重机或履带式起重机、垫木等。
(3)沉桩机械:柴油打桩机或振动沉桩机、钻孔沉桩机、压入式沉桩机等。
(4)接桩机具:电焊机、硫磺胶泥熬制及灌注专用工具。
(5)其他:铁锹、铁板、台秤、胶皮管、铁抹子、水准仪、经纬仪、钢卷尺、水准尺等。
1.2 作业条件1.2.1 制桩(1)各种原材料已经检验,并经试配提出混凝土配合比。
(2)预制场地符合要求。
(3)机具齐全(4)对提供的桩基布置图、桩基施工图进行会审,并进行技术交底。
1.2.2 运输和堆放(1)预制桩强度达到起吊、运输要求。
(2)堆放位置符合要求。
(3)起吊、运输设备齐备,并达到要求的能力。
1.2.3 沉桩(1)提供建筑场地的工程地质勘查报告,必要时还需补充静力触探或标贯试验等原位测试资料。
(2)清理地上和地下障碍物。
打桩场地应平整,地面承载力应能适应桩机工作的正常运转;施工场地应保持排水沟畅通,注意施工中的防震问题。
(3)施工前,试验桩数量不少于2根。
确定贯入度并核验打桩设备、施工工艺以及技术措施是否适宜。
