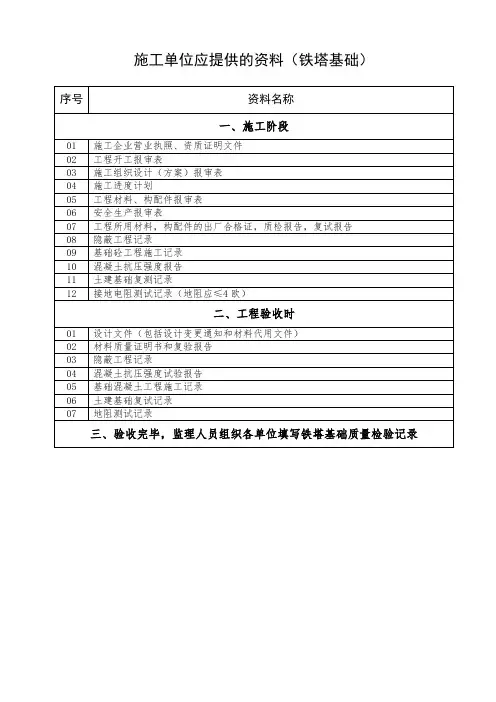

隐蔽工程施工记录(铁塔基础部分)
- 格式:docx
- 大小:121.04 KB
- 文档页数:1
工程名称施工项目接地装置施工日期施工内容:接地极网建设1.接地引出线、接地联板及接地圆钢等所有钢材均需热镀锌防锈。
2.水平接地体在耕作地区埋深0.8米,非耕地埋深0.6米,石山地埋深不宜小于0.3米。
3.在铁塔基础浇制前或拉线盘埋设前先把深埋接地极水平放置于铁塔坑或拉线坑内,每块极板引线两根与水平接地网焊接在一起。
4.杆塔位处土壤电阻率较高时,可根据地形条件将接地线外引至附近地势相对低洼潮湿的地方埋设,或做连续伸长接地,回填土用地表腐植土填在地线周围厚0.1米。
5.在附近有架空送电线路时,新布的接地网可与附近己有接地网焊接在一起,以降低接地电阻值。
6.施工图时不得将杂草、碎石、石块等杂物回填于沟内与接地线接触,回填土必须夯实。
7.钢筋混凝土杆的两根主杆及铁塔的四个塔脚都应设置单独的接地引下线与主接地带焊接。
8.以明细表中标明的要求工频接地电阻数值为准,一般应尽量满足,若接地装置型式不能满足要求,可提高一至二级埋设。
施工负责人:施工记录人:工程名称施工项目电缆沟接地网施工日期施工内容:电缆沟接地网建设1、所有焊接处均采用三面施焊,焊接后除渣并涂防锈漆两遍,接地露头露出地面部分一并涂防锈漆作防腐处理。
2、接地电阻应小于10欧。
施工负责人:施工记录人:工程名称施工项目电杆基础施工日期2018.5.10 施工内容:电杆基础建设1 、本基础图用于无拉线大拔稍杆基础.2 、基础施工图应按照现行的有关要求执行,要保证砼浇注质量.3 、地质条件:硬朔粘土.(如遇不良地质请告知设计部门).4 、基础回填土应分层夯实.施工负责人:施工记录人:工程名称施工项目1层2列行车排管敷设施工日期2018.5.12 施工内容:电缆排管敷设施工负责人:施工记录人:工程名称施工项目电缆顶管施工日期施工内容:电缆顶管施工施工负责人:施工记录人:工程名称施工项目钢管杆基础施工日期施工内容:钢管杆基础施工负责人:施工记录人:工程名称施工项目电缆工作井平基础施工日期施工内容:电缆工作井平基础。
隐蔽工程施工单位验收记录日期:XXXX年XX月XX日地点:XXXX工地施工单位:XXXX建筑工程有限公司验收单位:XXXX工程监理有限公司隐蔽工程验收人员:XXX、XXX、XXX一、施工单位情况1.1施工单位XXXX建筑工程有限公司,注册资金XXXX万元,员工XX人,具备建筑工程施工资质,工程施工技术人员齐全,具备相应的资质和经验。
1.2 施工单位在本次隐蔽工程施工中,严格遵守相关安全生产规定,确保施工过程中的安全和质量。
对于施工人员进行了相关安全教育培训,确保施工工地的安全环境。
1.3 施工单位配备了必要的施工设备和工器具,对施工现场进行了有效的管理,保证了施工的顺利进行。
二、隐蔽工程施工情况2.1 本隐蔽工程项目是XXXX工地的XXXX工程,主要包括XXXX,XXXX,XXXX等工程内容。
施工单位XXXX建筑工程有限公司依据施工图纸和规范要求,按照施工方案和施工计划,进行了隐蔽工程的施工。
2.2 在隐蔽工程的施工过程中,施工单位严格按照验收单位和监理单位的要求,对材料的选用、技术标准、施工工艺等方面进行了严格的控制和管理。
确保了隐蔽工程的施工质量。
2.3 施工单位在施工过程中对现场进行了认真的验收和监督,对不合格的材料和工艺进行了及时的整改,并将整改情况及时报告给验收单位和监理单位。
2.4 隐蔽工程施工期间,施工单位做好了施工记录和施工日志,对每个工序进行了详细记录,确保了隐蔽工程施工的规范和有序进行。
三、隐蔽工程验收情况3.1 隐蔽工程施工完成后,验收单位XXX工程监理有限公司对隐蔽工程进行了全面的验收。
验收项目包括工程质量、安全生产、工程资料、施工记录等方面。
3.2 验收人员按照相关验收标准和规范,对隐蔽工程的各项工程内容进行了认真检查和评估。
对合格的内容进行了通过验收,对不合格的内容进行了整改要求。
3.3 验收人员针对不合格的内容提出整改建议和要求,并要求施工单位在规定时间内进行整改。
基础钢筋隐蔽工程验收记录日期:XXXX年XX月XX日工程名称:XXXX工程建设单位:XXXX公司施工单位:XXXX公司监理单位:XXXX公司1.验收目的本次验收旨在核实基础钢筋隐蔽工程的施工质量和符合相关的技术规范、标准以及施工图设计要求。
2.验收现场(1)验收地点:施工现场(2)施工工艺:XXXX工艺(3)验收成员:建设单位、施工单位、监理单位代表3.验收内容和标准(1)验收内容:a.钢筋数量、型号、规格是否符合设计要求;b.钢筋的布置是否符合设计要求;c.钢筋的间距、保护层是否符合规范要求;d.钢筋的连接是否牢固;e.钢筋的防锈处理是否到位;f.钢筋的直径、截面积是否满足强度要求。
(2)验收标准:a.钢筋的型号、规格应符合设计要求;b.钢筋的布置应符合施工图要求;c.钢筋的间距、保护层应符合相关规范要求;d.钢筋的连接应采用焊接、扣件等合适的方式,连接牢固;e.钢筋应进行防锈处理;f.钢筋的直径、截面积应满足相关的强度要求。
4.验收过程(1)项目经理介绍:由施工单位的项目经理介绍本次基础钢筋隐蔽工程的施工方案、关键工艺流程和材料使用情况。
(3)测量检查:监理单位的代表使用测量仪器对钢筋的直径、间距等进行检查。
(4)现场会商:建设单位、施工单位、监理单位的代表进行现场会商,讨论施工过程中的问题和改进措施。
(5)验收意见和结论:根据勘察和测量结果,建设单位和监理单位的代表对基础钢筋隐蔽工程提出验收意见和结论。
5.验收结果(1)验收意见:本次基础钢筋隐蔽工程的施工质量符合相关技术规范、标准和施工图设计要求。
(2)缺陷整改:根据现场勘察和测量的结果,施工单位需对一些钢筋的布置进行调整,并加强对防锈处理的工作。
(3)整改措施:施工单位将对钢筋布置进行修正,确保满足设计要求;加强钢筋的防锈处理工作,避免因为锈蚀导致基础的质量问题。
(4)验收结论:经过整改,基础钢筋隐蔽工程符合相关技术规范、标准和施工图设计要求,可以进行下一步工程的施工。
新版隐蔽工程施工验收记录一、项目概述项目名称:建设单位:施工单位:施工地点:施工工期:验收时间:二、施工单位工作情况记录1.施工单位按照设计图纸和施工方案进行施工。
2.施工单位完成了隐蔽工程的所有施工任务。
3.施工单位保证了施工质量符合规范和要求。
三、隐蔽工程施工验收项目记录1.地基处理工程(1)施工单位完成了地基处理工程。
(2)地基处理工程符合相关规范和要求。
2.基础工程(1)施工单位完成了基础工程。
(2)基础工程符合相关设计要求。
3.混凝土工程(1)施工单位完成了混凝土工程。
(2)混凝土工程符合相关设计要求。
(3)混凝土工程符合相关规范要求。
4.钢筋工程(1)施工单位完成了钢筋工程。
(2)钢筋工程符合相关设计要求。
(3)钢筋工程符合相关规范要求。
5.砌体工程(1)施工单位完成了砌体工程。
(2)砌体工程符合相关设计要求。
(3)砌体工程符合相关规范要求。
6.设备安装工程(1)施工单位完成了设备安装工程。
(2)设备安装工程符合相关设计要求。
(3)设备安装工程符合相关规范要求。
7.电气工程(1)施工单位完成了电气工程。
(3)电气工程符合相关规范要求。
8.管道工程(1)施工单位完成了管道工程。
(2)管道工程符合相关设计要求。
(3)管道工程符合相关规范要求。
四、竣工验收结果1.验收结论:隐蔽工程符合设计要求和相关规范,具备使用条件。
2.验收人员:建设单位代表、施工单位代表、监理单位代表等。
3.验收日期:年月日。
五、后续工作安排1.按照竣工验收结果,组织相关单位完成后续工程。
2.监理部门跟踪工程运行情况,并及时进行维修和保养工作。
六、备注1.其他需要记录的重要事项。
以上为新版隐蔽工程施工验收记录,如有遗漏之处,请补充完善。
建筑物(构筑物)定位(放线)测量记录工程名称中国移动四川省2010年自然村村通工程(内江市基站设备安装工程—资中县配套工程)第二批(铁塔施工)施工单位四川擎烽通信有限责任公司基站名称内江市资中县龙江镇安乐村测量依据使用仪器水平仪DS3水准点标高(m)相对地平标高(m)室内经纬仪J2 绝对室外定位放线示意图建设单位现场代表(签字):年月日监理工程师(签字):年月日施工单位技术负责人(签字):年月日测量员(签字):年月日地基验槽记录建筑工程隐蔽检验记录工程名称中国移动四川省2010年自然村村通工程(内江市基站设备安装工程—资中县配套工程)第二批(铁塔施工)施工单位四川擎烽通信有限责任公司基站名称内江市资中县龙江镇安乐村隐蔽日期隐蔽部位、内容单位数量检查情况监理建设单位验收记录有关测试资料名称测试结果证、单编号备注附图参加检查人员签字施工单位监理单位建设单位项目负责人:日期:年月日监理工程师:日期:年月日现场代表:日期:年月日避雷接地电阻测试记录土方开挖工程检验批质量验收记录土方回填工程检验批质量验收记录模板工程检验批质量验收记录钢筋加工检验批质量验收记录现浇结构混凝土工程检验批质量验收记录砖砌体工程检验批质量验收记录一般抹灰工程检验批质量验收记录经济、技术核定单建设单位:编号:铁塔安装质量检查记录工程名称:中国移动四川省2010年自然村村通工程(内江市基站设备安装工程—资中县配套工程)第二批(铁塔施工)钢结构(普通紧固件连接)分项工程检验批质量验收记录钢结构(构件组装)分项工程检验批质量验收记录经济技术签证单工程名称:中国移动2009年村通工程四川甘孜州设备安装单项工程(第一批)(角钢塔、三角塔安装)经济、技术核定单。
隐蔽验收工程施工记录日期:2022年10月1日施工单位:XX建筑工程有限公司施工地点:XX市XX区XX街XX号施工人员:工程经理:张三施工队长:李四工程技术员:王五施工范围:本次施工是针对XX项目的隐蔽验收工程,主要是对该项目的地基、结构、给水排水、供暖与通风、电气和设备安装等方面进行隐蔽验收,确保工程质量和安全。
施工记录:一、地基工程:1. 根据设计要求,进行了地基平整和基槽开挖工作,施工过程中确保了土石方的合理堆放和排土方式。
2. 针对地基基槽的混凝土浇筑,采用了配合比为1:3:5的混凝土,并在浇筑前进行了基槽的清理和湿润处理。
3. 地基混凝土浇筑完成后,进行了地基基础桩基础和基础立柱的验收工作,确保了基础的稳固和垂直度的合格性。
二、结构工程:1. 结构工程主要是对楼板、墙体和柱子等进行了验收工作,保证了结构的牢固和符合设计要求。
2. 在楼板架设和混凝土浇筑工程中,采用了支模和钢筋绑扎等工艺措施,确保了楼板的平整和结构的强度。
3. 墙体和柱子的验收工作中,注重了墙体的垂直度和平整度,以及柱子的外观和尺寸的合格性。
三、给水排水工程:1. 在给水排水工程中,对给水管道和排水管道进行了验收工作,包括了管道的连接和安装等工序。
2. 给水排水管道的材料和连接方式均符合设计要求,保证了管道的通畅和无渗漏。
3. 给水排水工程的隐蔽验收过程中,严格按照相关标准进行了检测和记录,保证了工程质量和安全。
四、供暖与通风工程:1. 供暖与通风工程主要是对暖气片和通风管道等进行了隐蔽验收,保证了供暖和通风设施的安全和有效性。
2. 供暖设备的安装和调试过程中,严格遵守了相关规范和操作要求,确保了设备的正常运行和安全性。
3. 通风管道的隐蔽验收过程中,着重关注了管道的合理布局和连接,保证了通风系统的正常运行。
五、电气工程:1. 电气工程主要是对电线、开关、插座和配电箱等进行了验收,确保了电气设施的安全和正常使用。
2. 在电线的铺设和连接工作中,严格按照电气图纸和相关标准进行了操作,保证了电气设备的正常供电。
隐蔽工程签证验收记录
工程名称凤塘供电所10kV西溪线#52杆-深坑支线#13杆
改造工程(抗风加固专项)
实施部门凤塘供电所
建设单位潮州潮安供电局设计单位潮州电力设计室施工单位潮州市日成工程安装有限公司
隐蔽工程内容
分部分项工程名称计量单位工程数量说明
10kV联饶线宅畔支线(铁塔#7、#17,基础型800-300)座 2 1、按设计图号GPDB-KFJG-003-05施工
2、基础型:#7、#17为800-300,#.........
3、地型土质:#7为山坡、#17为水田........
验收
单位
名称
及
意见
施工单位负责人(签名、意见、章):监理单位代表:(签名、意见、章):建设单位实施部门代表(签名、意见、章):注:此表由施工单位填写,一式三份,建设单位、施工单位、监理单位(实施部门)各一份。
工程无委托监理时,由项目实施部门会同生技部共同确认。
“建设单位代表”由签订合同的项目实施部门代表。
重要隐蔽工程施工记录表项目名称:XX隐蔽工程施工记录表工程地点:XX市XX区XX街道XX号工程名称:XX隐蔽工程施工单位:XX施工队项目负责人:XX施工日期:XXXX年XX月XX日至XXXX年XX月XX日隐蔽工程内容:本次施工的隐蔽工程主要包括水暖管道、电气线路、空调风管等相关设施的加工、安装和隐藏工作。
施工记录:1.施工前准备在进行隐蔽工程施工前,我们对工程现场进行了全面勘察,并根据设计图纸和技术要求,对所需人力、材料和工具进行了统计和准备。
2.施工进度(1)针对水暖管道的施工:按照设计图纸要求,我们首先对水暖管道进行了预埋、焊接和安装等相关工作。
在施工中,我们严格按照标准操作流程,确保了水暖管道的材质、连接和布线等工作质量。
(2)电气线路的施工:我们对电气线路进行了预埋、敷设、连接和测试等相关工作。
在施工中,我们严格遵守了电气安全操作规范,确保了电气线路施工质量符合国家标准。
(3)空调风管的施工:我们对空调风管进行了预制、焊接、安装和密封等相关工作。
在施工中,我们严格按照设计要求和施工规范进行了操作,确保了空调风管施工质量达到了客户的要求。
3.施工质量在隐蔽工程施工过程中,我们严格遵守了相关国家标准和行业规范,并且严格按照设计图纸和技术要求进行操作。
在施工过程中,我们对每一个环节都进行了严格监控和检查,确保了施工质量符合客户的要求。
4.安全管理我们严格执行了安全施工措施,对施工现场进行了全面安全检查,并确保了施工过程中没有发生任何安全事故。
同时,我们做好了施工现场的环境整治工作,确保了施工现场的整洁和安全。
5.隐蔽验收在隐蔽工程施工完成后,我们对施工质量进行了全面验收。
验收结果表明,隐蔽工程施工质量符合设计要求和技术要求,达到了客户的要求。
6.施工总结在本次隐蔽工程施工中,我们不仅严格按照设计要求和施工规范进行操作,确保了施工质量,而且严格执行了安全施工措施,确保了施工现场的安全。
同时,我们也根据工程特点,不断总结经验,提高施工效率,确保了工程的顺利完成。

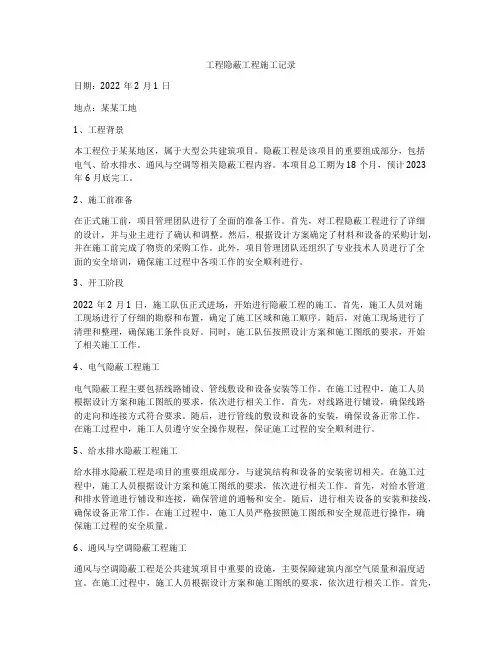

工程隐蔽工程施工记录日期:2022年2月1日地点:某某工地1、工程背景本工程位于某某地区,属于大型公共建筑项目。
隐蔽工程是该项目的重要组成部分,包括电气、给水排水、通风与空调等相关隐蔽工程内容。
本项目总工期为18个月,预计2023年6月底完工。
2、施工前准备在正式施工前,项目管理团队进行了全面的准备工作。
首先,对工程隐蔽工程进行了详细的设计,并与业主进行了确认和调整。
然后,根据设计方案确定了材料和设备的采购计划,并在施工前完成了物资的采购工作。
此外,项目管理团队还组织了专业技术人员进行了全面的安全培训,确保施工过程中各项工作的安全顺利进行。
3、开工阶段2022年2月1日,施工队伍正式进场,开始进行隐蔽工程的施工。
首先,施工人员对施工现场进行了仔细的勘察和布置,确定了施工区域和施工顺序。
随后,对施工现场进行了清理和整理,确保施工条件良好。
同时,施工队伍按照设计方案和施工图纸的要求,开始了相关施工工作。
4、电气隐蔽工程施工电气隐蔽工程主要包括线路铺设、管线敷设和设备安装等工作。
在施工过程中,施工人员根据设计方案和施工图纸的要求,依次进行相关工作。
首先,对线路进行铺设,确保线路的走向和连接方式符合要求。
随后,进行管线的敷设和设备的安装,确保设备正常工作。
在施工过程中,施工人员遵守安全操作规程,保证施工过程的安全顺利进行。
5、给水排水隐蔽工程施工给水排水隐蔽工程是项目的重要组成部分,与建筑结构和设备的安装密切相关。
在施工过程中,施工人员根据设计方案和施工图纸的要求,依次进行相关工作。
首先,对给水管道和排水管道进行铺设和连接,确保管道的通畅和安全。
随后,进行相关设备的安装和接线,确保设备正常工作。
在施工过程中,施工人员严格按照施工图纸和安全规范进行操作,确保施工过程的安全质量。
6、通风与空调隐蔽工程施工通风与空调隐蔽工程是公共建筑项目中重要的设施,主要保障建筑内部空气质量和温度适宜。
在施工过程中,施工人员根据设计方案和施工图纸的要求,依次进行相关工作。
铁塔、机房土建隐蔽工程验收质量控制点及记录实施细则一、地基验槽记录Ⅰ 基本要求和内容(1)地基验槽必须经施工单位土方工程质量检验评定合格后,施工单位提请有关单位进行验槽,并提供验槽记录。
(2)基槽(坑)开挖过程中,要严禁地基土受到扰动。
验槽时,应对已开挖的基槽按顺序详细、认真地全面观察检查槽底土层的情况;检查地基持力层是否与勘察设计资料相符,地基土的颜色是否均匀;土的含水量是否一致;表层土坚硬程度有无局部软硬不均。
并对地基的匀质性作出评价,确定是否继续下挖或进行技术处理。
(3)基槽(坑)的几何尺寸和槽底标高或挖土深度(最小埋置深度)应符合设计要求。
如有局部加深、加宽者,应附图说明其原因及部位。
(4)基槽施工中遇有坟穴、地窖、废井、旧基础、管道、泉眼、橡皮土等局部异常现象时,应将其所处部位、深度、特征及处理方法进行描述,并有附图说明。
(5)对地质复杂的或重要的工程,对地基变形有特殊要求以及地基开挖后对地基土有疑义的工程,应根据设计要求或验槽磋商的意见进行有关试验。
(6)经过技术处理的地基基础及验槽中存在的问题,处理后须进行复验,复验意见和结论要明确,签证应齐全。
必要时应有勘察部门参加并签字。
Ⅱ 核查办法(1)核查验槽记录能否反映验槽的主要程序,填写内容是否齐全,其主要质量特征(包括基底持力层、地基匀质性、基槽尺寸、标高、基土类别等)是否符合设计要求和有关规范规定。
地基出现异常或与地质勘察资料不符时,是否有处理方案或所采取的技术处理措施有否设计单位认可,有无复验意见,结论是否明确,参加单位的签证是否齐全。
Ⅲ 核定原则凡出现下列情况之一,本项目核定为“不符合要求”。
(1)无验槽记录或验槽内容记录不全。
(2)验槽记录签证手续不齐全。
(3)基底持力层不能满足设计要求,又无技术处理。
(4)地基处理无记录,处理后未进行复验或复验后无明确结论。
二、钢筋混凝土工程Ⅰ 基本要求和内容(1)钢筋混凝土工程钢筋必须在钢筋检验批质量验收合格,在模板合模前或浇捣混凝土前,进行隐蔽工程验收,并要求施工单位填写隐蔽工程验收记录。
电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月17 日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11 月21 日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11 月21 日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月16日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月23日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月12日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年12月20日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年12月21日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月28日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11 月29日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年12月3日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年12月20日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2010年1月日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础年月日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年12月15日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年12月18日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础年月日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础年月日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2010 年月日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年12月30 日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础年月日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础年月日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月30 日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2010年1月9日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年12月3日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年12月13日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年12月3日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础年月日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月28日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2010年月日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年12月30 日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月20日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11 月15日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年12月18日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年12月11日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月22日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月22 日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2010年月日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2010年月日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月29日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月29日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月9日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月12日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月30日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月12 日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月28 日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月23日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月20日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月20日电气隐蔽工程检查验收记录隐蔽分项工程名称:铁塔基础2009年11月28日。
配电隐蔽工程施工记录一、前期准备1. 工程名称:XXX项目配电隐蔽工程2. 工程地点:XXX地区3. 施工单位:XXX建筑工程有限公司4. 施工时间:XXXX年XX月XX日至XXXX年XX月XX日5. 工程负责人:XXX二、施工前准备1. 确认施工图纸及施工方案,做好工程桩基的勘察及设计2. 采购所需的材料和设备,确保施工所需的所有物资齐全3. 制定施工计划和安全措施,保障施工人员的安全4. 安排施工人员进行相关培训,熟悉施工流程及施工要求三、施工过程1. 施工开始前,工程负责人对施工图纸和方案进行详细讲解,确保所有施工人员了解工程要求2. 确认施工现场的地形和场地环境,做好安全防护工作3. 对施工现场的土地进行清理和平整,为施工作业提供良好的条件4. 开始进行电缆敷设工作,按照施工图纸的要求进行布线5. 针对不同的需求,采用不同的敷设方式和材料,确保施工质量6. 安装配电箱和开关设备,接通电源进行试运行,检查电路连接是否正常7. 完成主体工程后,对施工现场进行清理,整理工具和材料,保持施工现场的整洁四、施工验收1. 工程结束后,进行现场验收,确保工程质量符合要求2. 对施工图纸和方案进行比对,检查施工过程中是否有违规操作3. 进行电路的检测,确保电路连接良好,电器设备正常运行4. 对施工现场进行检查,确定没有遗留隐患或安全隐患5. 写成施工记录,记录施工过程中的各项数据和情况,做好工程档案的整理和归档五、总结1. 本次配电隐蔽工程施工过程中,我们遵循施工图纸和方案进行操作,严格按照要求进行施工,保证了工程质量2. 在施工过程中,我们注重安全生产,加强了安全防护和管理,确保了施工人员的安全3. 我们团结协作,相互配合,共同完成了本次工程,取得了良好的施工效果4. 通过本次施工,我们不断提高了工程质量和施工水平,为公司的发展打下了坚实的基础以上为XXX项目配电隐蔽工程的施工记录,我们将继续努力,不断提高自身技术水平和服务质量,为客户提供更优质的服务。
铁塔基础工程竣工资料铁塔基础工程竣工资料是一份非常重要的文档,记录了铁塔基础工程竣工时的各个环节、各项指标以及验收结果等信息。
本文将从以下几个方面对铁塔基础工程竣工资料作详细介绍。
一、竣工资料的组成铁塔基础工程竣工资料一般由基本信息、竣工图纸、材料报告、施工记录、试验结果等几部分组成。
下面将对这几部分内容做详细阐述。
1.基本信息这部分主要记录铁塔基础工程的一些基本信息,包括安装位置、安装时间、基础类型、基础数量、设计单位、勘测单位、施工单位、监理单位等。
这些信息的记录可以对工程的管理、维护和后期评价提供便利。
2.竣工图纸竣工图纸是铁塔基础工程竣工资料中非常重要的一个部分,它记录了基础工程的施工图、制图图样、验收记录等信息。
竣工图纸还包括基础施工的现场照片、竣工验收证书等资料,可供后期维护和检验使用。
3.材料报告材料报告是对使用的各种材料进行情况的记录,如水泥、钢筋等,要记录的内容包括材料来源、品牌、型号、规格、数量、质量等等。
4.施工记录施工记录主要记录铁塔基础工程的建设和施工过程。
这一部分的资料包括施工日志、施工方案、工作记录、质量隐患处理记录等详细内容。
5.试验结果试验结果是铁塔基础工程竣工资料的重要部分,主要记录了基础施工过程中的质量检验及试验结果。
在建设工程结构审查和完工验收时,这一部分的情况将非常重要。
二、资料的意义铁塔基础工程竣工资料是对工程建设历程的完整记录,具有非常重要的意义和价值。
1.对控制工程质量和施工效果有着重要的作用。
2.对后期的维修、检验及审计工作提供了方便。
3.为工程的设计、施工以及监理等都提供了重要的参考。
三、资料的保存铁塔基础工程竣工资料的保存十分关键,应该遵循以下要点。
1.将所有资料进行编号,并存放于专门的资料室内。
2.每年对资料进行一次检查,确保资料的保管完好。
3.尽量将所有资料都进行电子化管理,以方便存储和查阅。
总之,对铁塔基础工程竣工资料的完整、清晰保存是对基础工程建设和管理非常重要的一个环节。
隐藏工程施工记录样本项目名称:XXX大厦隐藏工程施工记录施工单位:XXX建设工程有限公司施工地点:XXX市XX区XXX大厦施工日期:XXXX年X月X日-XXXX年X月X日施工记录:第一天施工(XXXX年X月X日):早上8点,施工人员抵达施工现场,开始进行隐藏工程的准备工作。
工地上搭起了搅拌机和铲车,开始准备混凝土原料。
工程师对施工图纸进行了仔细分析,指导施工人员进行标定和测量。
上午10点,开始进行隐蔽工程的基础施工。
首先进行挖掘土方工作,将施工现场清理干净。
随后进行基坑支护工程,施工人员在基坑四周进行支护结构的安装,确保基坑不会发生塌方。
下午2点,进行混凝土浇筑工程。
工程师对混凝土原料进行了质量检查,确保混凝土的强度和密实度符合标准。
施工人员按照施工图纸的要求,对基础进行浇筑,保证基础的稳固性。
晚上6点,结束了一天的施工工作。
施工人员对工地进行了清理,确保施工现场的整洁。
第二天施工(XXXX年X月X日):早上8点,施工人员再次抵达施工现场,开始进行下一阶段的隐蔽工程施工。
工程师对前一天的施工质量进行了检查,确定没有任何质量问题。
上午10点,进行管道铺设工程。
施工人员安装了排水管道和给水管道,确保建筑物内部的排水系统和给水系统畅通无阻。
下午2点,进行墙体砌筑工程。
施工人员根据施工图纸对墙体进行了砌筑,确保墙体的强度和平整度符合要求。
晚上6点,结束了一天的施工工作。
施工人员对工地进行了清理,确保施工现场的整洁。
第三天施工(XXXX年X月X日):早上8点,施工人员继续进行隐蔽工程的施工。
工程师对前几天的施工质量进行了综合评估,确定没有任何质量问题。
上午10点,进行屋面防水工程。
施工人员对建筑物的屋面进行了处理,确保屋面的防水性能符合要求。
下午2点,进行电气线路敷设工程。
施工人员安装了建筑物内部的电气线路,确保建筑物的用电安全。
晚上6点,结束了三天的施工工作。
施工人员对工地进行了清理,确保施工现场的整洁。
单位工程名称华润新能源广西杨村二期风电项目35KV集电线路分部(子分部)工程名称基础工程工程部位 YC2 A:A+3.0 B:A+2.0 C:A D: A 混凝土试块强度/Mpa 38.5Mpa 混凝土试验报告编号TKY2015-05704 搅拌方式机拌图号F390H-LXL-19a.20a验收内容:1、基础型式2、护壁型式3、混凝土方量4、检验批划分5、试块留置数量6、水、水泥、砂石及配合比7、混凝土外观质量及尺寸偏差8、混凝土一般缺陷处理验收结论:1.基础型式符合设计要求2.护壁型式符合设计要求3.现浇基础方量4腿共22.69m³,护壁4腿共5.16m³,符合设计要求4.检验批划分符合施工规范要求,检验批验收结果合格5.试块留置数量符合规范要求6.水、水泥、沙石质量符合规范要求,混凝土配合比符合设计要求7.混凝土表面平整美观,无蜂窝麻面,不存在影响结构性能和使用功能的尺寸偏差。
8.一般缺陷处理符合规范要求施工单位检查结果班组长:项目专业质量检查员:项目专业技术负责人:年月日监理单位验收结论单位工程名称华润新能源广西杨村二期风电项目35KV集电线路分部(子分部)工程名称基础工程工程部位 YC4 A:C+1.5 B:C+1.5 C:C D: C 混凝土试块强度/Mpa 44.4Mpa 混凝土试验报告编号TKY2015-05701 搅拌方式机拌图号F390H-LXL-23a.24a验收内容:1、基础型式2、护壁型式3、混凝土方量4、检验批划分5、试块留置数量6、水、水泥、砂石及配合比7、混凝土外观质量及尺寸偏差8、混凝土一般缺陷处理验收结论:1.基础型式符合设计要求2.护壁型式符合设计要求3.现浇基础方量4腿共35.84m³,护壁4腿共6.68m³,符合设计要求4.检验批划分符合施工规范要求,检验批验收结果合格5.试块留置数量符合规范要求6.水、水泥、沙石质量符合规范要求,混凝土配合比符合设计要求7.混凝土表面平整美观,无蜂窝麻面,不存在影响结构性能和使用功能的尺寸偏差。
A4
电气工程隐蔽检查验收报验申请表工程名称:***煤矿35KV架空输电线路甲、乙线路编号:
质保NO.11-4-1 隐蔽工程检查验收记录
2013年5月日
工程负责人:工程技术负责人:质量检查员:工长:
质保NO.11-4-1
隐蔽工程检查验收记录
2013年5月日
工程负责人:工程技术负责人:质量检查员:工长:
质保NO.11-4-1
隐蔽工程检查验收记录
2011年7月日
工程负责人:工程技术负责人:质量检查员:工长:
质保NO.11-4-1
隐蔽工程检查验收记录
2013年5月日
工程负责人:工程技术负责人:质量检查员:工长:
隐蔽工程检查验收记录
2013年5月日
工程负责人:工程技术负责人:质量检查员:工长:
隐蔽工程检查验收记录
2013年5月日
工程负责人:工程技术负责人:质量检查员:工长:
电气接地装置隐蔽工程检查验收记录
2013年7 月2日
电气接地装置隐蔽工程检查验收记录
2013年7 月2日
电气接地装置隐蔽工程检查验收记录
2013年7 月2日。
单位工程名称华润新能源广西杨村二期风电项目35KV集电线路分部(子分部)工程名称基础工程工程部位 YC2 A:A+3.0 B:A+2.0 C:A D: A 混凝土试块强度/Mpa 38.5Mpa 混凝土试验报告编号TKY2015-05704 搅拌方式机拌图号F390H-LXL-19a.20a验收内容:1、基础型式2、护壁型式3、混凝土方量4、检验批划分5、试块留置数量6、水、水泥、砂石及配合比7、混凝土外观质量及尺寸偏差8、混凝土一般缺陷处理验收结论:1.基础型式符合设计要求2.护壁型式符合设计要求3.现浇基础方量4腿共22.69m³,护壁4腿共5.16m³,符合设计要求4.检验批划分符合施工规范要求,检验批验收结果合格5.试块留置数量符合规范要求6.水、水泥、沙石质量符合规范要求,混凝土配合比符合设计要求7.混凝土表面平整美观,无蜂窝麻面,不存在影响结构性能和使用功能的尺寸偏差。
8.一般缺陷处理符合规范要求施工单位检查结果班组长:项目专业质量检查员:项目专业技术负责人:年月日监理单位验收结论单位工程名称华润新能源广西杨村二期风电项目35KV集电线路分部(子分部)工程名称基础工程工程部位 YC4 A:C+1.5 B:C+1.5 C:C D: C 混凝土试块强度/Mpa 44.4Mpa 混凝土试验报告编号TKY2015-05701 搅拌方式机拌图号F390H-LXL-23a.24a验收内容:1、基础型式2、护壁型式3、混凝土方量4、检验批划分5、试块留置数量6、水、水泥、砂石及配合比7、混凝土外观质量及尺寸偏差8、混凝土一般缺陷处理验收结论:1.基础型式符合设计要求2.护壁型式符合设计要求3.现浇基础方量4腿共35.84m³,护壁4腿共6.68m³,符合设计要求4.检验批划分符合施工规范要求,检验批验收结果合格5.试块留置数量符合规范要求6.水、水泥、沙石质量符合规范要求,混凝土配合比符合设计要求7.混凝土表面平整美观,无蜂窝麻面,不存在影响结构性能和使用功能的尺寸偏差。
隐蔽工程(基础浇前、支模)签证记录表隐蔽工程(基础浇制)签证记录表隐蔽工程(基础拆模)签证记录表隐蔽工程灌注桩(挖孔桩)签证记录表工程名称:浙江长龙山抽水蓄能电站施工供电系统10KV线路施工工程隐蔽工程灌注桩(挖孔桩)基础承台(连梁)签证记录表隐蔽工程(接地线埋设)签证记录表工程名称:浙江长龙山抽水蓄能电站施工供电系统10KV线路施工工程隐蔽工程(导线液压)签证记录表工程名称:浙江长龙山抽水蓄能电站施工供电系统10KV线路施工工程隐蔽工程(地线液压)签证记录表工程名称:浙江长龙山抽水蓄能电站施工供电系统10KV 线路施工工程相别 左 左 线别 11钢管压前值 外径最 大 00.00 00.00 最 小 00.00 00.00 内 径 00.00 00.00 长 度 00.00 00.00 压后值对边距最 大 00.00 00.00 最 小 00.00 00.00 长度 00.00 00.00 铝管压前值 外 径最 大 00.00 00.00 最 小00.00 00.00 内 径 00.00 00.00 长 度 00.00 00.00 压后值对边距00.00 00.0000.00 00.00 长 度00.0000.00压接管清洗是否干净是 是 外观检查 符合规范要求符合规范要求是否涂导电脂 是 是 是否清除表面氧化膜 是 是 压后值是否符合 规程公式值铝 管 是 是 钢 管是 是 钢印号 A A 压接人签名张三(手签)张三(手签)备注:1、外观检查包括弯曲、扭曲、砂眼、裂纹、伤痕等;2、压后尺寸应符合SDJ226-87《架空送电线路导线及避雷线液压施工工艺规程》(试行)规程中的有关规定,计算公式为:S=0.866×0.993D+0.2(mm)。
监理意见:合格,同意进行下道工序. (手签)监理工程师:××× 年 月 日。
