混凝土护坡工作标准
水泥混凝土空心块护坡施工应符合下列规定:
1、预制块铺置应在路堤沉降稳定后方可施工。
2、预制块铺置前应将坡面整平。
3、预制块经验收合格后方可使用。
4、预制块应与坡面紧贴,不得有空隙,并与相邻坡面平顺。
圬工防护
1、喷浆防护施工应符合下列规定
1)喷护前应采取措施对泉水、渗水进行处治,并按设计要求设置泄水孔,排、防积水。
2)喷射顺序应自下而上进行。
3)砂浆初凝后,应立即开始养生,养护期一般为5~7天。
4)应及时对喷浆层顶部进行封闭处理。
2、喷射混凝土防护施工应符合下列规定
1)作业前应进行试喷,选择合适的水灰比和喷射压力。
喷射混凝土宜自下而上进行。
2)做好泄水孔和伸缩缝。
3)喷射混凝土初凝后,应立即养生,养护期一般为7~10天。
4)喷射混凝土防护施工质量应符合表2-17的相关规定。
3、锚杆挂网喷射混凝土(砂浆)防护施工应符合下列规定
1)锚杆应嵌入稳固基岩内,锚固深度根据设计要求结合岩体性质确定。
锚杆孔深应大于锚固长度200mm。
2)钢筋保护层厚度不宜小于20mm。
3)固定锚杆的砂浆应捣固密实,钢筋网应与锚杆连接牢固。
4)铺设钢筋网前宜在岩面喷射一层混凝土,钢筋网与岩面的间隙宜为30mm,然后再喷射混凝土至设计厚度。
5)喷射混凝土的厚度要均匀,钢筋网及锚杆不得外露。
6)做好泄、排水孔和伸缩缝。
7)锚杆挂网喷射混凝土(砂浆)防护施工质量应符合表8.5.8的相关规定。
边坡锚固防护施工质量标准。
§5。

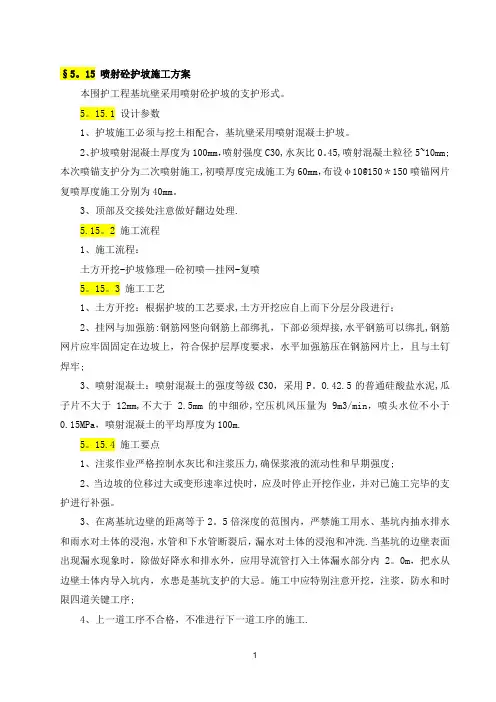

15 喷射砼护坡施工方案本围护工程基坑壁采用喷射砼护坡的支护形式。
5。
15.1 设计参数1、护坡施工必须与挖土相配合,基坑壁采用喷射混凝土护坡。
2、护坡喷射混凝土厚度为100mm,喷射强度C30,水灰比0。
45,喷射混凝土粒径5~10mm;本次喷锚支护分为二次喷射施工,初喷厚度完成施工为60mm,布设φ10@150*150喷锚网片复喷厚度施工分别为40mm。
3、顶部及交接处注意做好翻边处理.5.15。
2 施工流程1、施工流程:土方开挖-护坡修理—砼初喷—挂网-复喷5。
15。
3 施工工艺1、土方开挖:根据护坡的工艺要求,土方开挖应自上而下分层分段进行;2、挂网与加强筋:钢筋网竖向钢筋上部绑扎,下部必须焊接,水平钢筋可以绑扎,钢筋网片应牢固固定在边坡上,符合保护层厚度要求,水平加强筋压在钢筋网片上,且与土钉焊牢;3、喷射混凝土:喷射混凝土的强度等级C30,采用P。
O.42.5的普通硅酸盐水泥,瓜子片不大于12mm,不大于 2.5mm的中细砂,空压机风压量为9m3/min,喷头水位不小于0.15MPa,喷射混凝土的平均厚度为100m.5。
15.4 施工要点1、注浆作业严格控制水灰比和注浆压力,确保浆液的流动性和早期强度;2、当边坡的位移过大或变形速率过快时,应及时停止开挖作业,并对已施工完毕的支护进行补强。
3、在离基坑边壁的距离等于2。
5倍深度的范围内,严禁施工用水、基坑内抽水排水和雨水对土体的浸泡,水管和下水管断裂后,漏水对土体的浸泡和冲洗.当基坑的边壁表面出现漏水现象时,除做好降水和排水外,应用导流管打入土体漏水部分内2。
0m,把水从边壁土体内导入坑内,水患是基坑支护的大忌。
施工中应特别注意开挖,注浆,防水和时限四道关键工序;4、上一道工序不合格,不准进行下一道工序的施工.1。
钢筋挂网喷射混凝土(浆)防护和沿河路基防护标准化施工一.钢筋挂网喷射混凝土(浆)防护。
1.一般要求。
(1)喷护前应采取措施对泉水、渗水进行处治,并按设要求设置泄水孔,排、防积水。
(2)喷射顺序应自下而上进行。
(3)砂浆初凝后,应立即用土工布覆盖,喷淋养生不少于规定法人养生期。
应及时对喷浆层顶部进行封闭处理。
2、施工工序。
见图。
锚杆挂网喷射混凝土(砂浆)施工工序3、施工要点。
(1)应优先选用强度不低于32.5级普通硅酸盐水泥。
(2)土工格栅性能要求见表。
(3)清理防护面杂物,清除表面的浮石及松动的岩石。
(4)用高压水冲洗坡面,并保持岩面一定的湿度。
(5)在岩面上确定锚杆孔位,用红漆明显标识,钻孔孔深和孔径要符合设计要求,并将孔内粉尘清除干净。
安装锚杆,同时在孔内灌注砂浆等材料。
(6)埋设控制喷射厚度的标志,铺设钢筋网、铁丝网或土工格栅。
钢筋网或土工格栅应与锚杆连接牢固,敷设距离岩层面宜为30mm o(7)喷射砂浆时,应边喷边防护。
砂浆强度应不低于MlO o喷射前应进行试喷,以确定合适的配合比及施工方法,并经监理工程师确认。
大面积砂浆应沿路线方向每隔20~25m或在岩质变化处设置一道宽为20mm的伸缩缝。
(8)喷射混凝土防护。
①喷射混凝土前应进行试喷,调整回弹量,确定混凝土的配合比及操作程序,并经监理工程师确认。
②严格控制混凝土配合比的水灰比、砂率等。
③混合料在运输、存放过程中严防雨淋、滴水和大石块等杂物混入。
④喷射时应分段、分片自下而上喷射。
作业开始时应先送风、后开机,现给料;结束时,应待料喷完后再关机。
供料应连续均匀,喷层厚度应均匀,厚度符合设计要求。
⑤喷射开始前,应减小喷头至喷射面的距离,并调节喷射角度,保证喷射混凝土与丝网的密实性。
喷射时,应保持混凝土表面平整,湿润光泽,无干斑和滑移流淌现象。
喷射后,及时覆盖喷淋养生不少于养生期。
⑥按要求设计设置伸缩缝和泄水孔。
⑦混凝土的回弹物应及时收集清理,但不得用于下批喷料中。

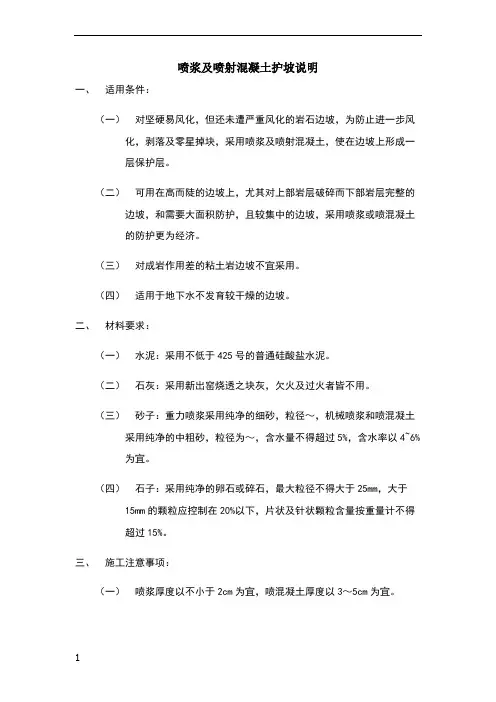

喷浆及喷射混凝土护坡说明一、适用条件:(一)对坚硬易风化,但还未遭严重风化的岩石边坡,为防止进一步风化,剥落及零星掉块,采用喷浆及喷射混凝土,使在边坡上形成一层保护层。
(二)可用在高而陡的边坡上,尤其对上部岩层破碎而下部岩层完整的边坡,和需要大面积防护,且较集中的边坡,采用喷浆或喷混凝土的防护更为经济。
(三)对成岩作用差的粘土岩边坡不宜采用。
(四)适用于地下水不发育较干燥的边坡。
二、材料要求:(一)水泥:采用不低于425号的普通硅酸盐水泥。
(二)石灰:采用新出窑烧透之块灰,欠火及过火者皆不用。
(三)砂子:重力喷浆采用纯净的细砂,粒径~,机械喷浆和喷混凝土采用纯净的中粗砂,粒径为~,含水量不得超过5%,含水率以4~6%为宜。
(四)石子:采用纯净的卵石或碎石,最大粒径不得大于25mm,大于15mm的颗粒应控制在20%以下,片状及针状颗粒含量按重量计不得超过15%。
三、施工注意事项:(一)喷浆厚度以不小于2cm为宜,喷混凝土厚度以3~5cm为宜。
(二)喷浆或喷混凝土防护的周边与本防护坡面衔接处应严格封闭,可在顶部作20×20cm的小型截水沟,亦可凿槽嵌入岩层内,嵌入深度不小于10cm,并和相衔接坡面平顺。
坡面防护两侧凿槽嵌入坡面岩层内至少10cm。
(三)护坡岩石风化严重时,应作1~2cm高,顶宽40cm,5号水泥砂浆切片时护裙。
(四)喷浆和喷混凝土前应将坡面浮土碎石清楚,并用水冲洗。
(五)机械喷浆和喷混凝土作业前应进行试喷,以调节适中之水灰比。
水灰比过小,灰表面颜色灰暗,出现干斑,回弹量大,粉尘飞扬,水灰比过大,则灰体表面起皱、拉毛、滑动、甚至流淌,适中的水灰比,其灰体成黏糊状,表面光滑平整,骨料分布均匀,回弹量小。
(六)喷射作业应自下而上,喷枪咀应垂直于坡面,并于坡面保持一米左右的距离。
(七)为防止堵塞,输料管长以20~30m为宜,其喷射工作压力~a,喷咀供水压力(a)要比工作压力大~a以保证水和干拌合物均匀混合。
喷射混凝土和喷浆边坡防护一、范围本节工作内容包括在挖方边坡上进行喷射素混凝土和喷浆防护及锚杆挂网喷射混凝土和喷浆的有关施工作业。
二、材料1.水泥应符合本规范410.04小节的规定,其强度等级不得低于32.5级,且应优先选用普通硅酸盐水泥。
2.集材应符合本规范410.02小节的规定。
细集料应采用中砂或粗砂、细度模数宜大于2.5;含水率宜控制在5%~7%;粗集料应采用砾石或碎石,粒径不大于15㎜。
3.钢筋钢筋网及网框用钢筋应符合本规范第403节的规定。
4.锚杆锚杆用钢筋宜采用HRB335牌号钢筋。
5.铁丝网铁丝网用铁丝应符合《一般用途低碳钢丝》(GB/T 343—1994)的规定。
6.土工格册坡面防护的土工格栅应符合图纸要求《公路土工合成材料应用技术规范》(JTJ/T 019—98)的规定。
边坡防护土工网、土工格栅的性能要求宜选用定向拉伸而制成的塑料网格,在气温23℃时,其抗拉强度≥25kN/m;断裂伸长率≤15%。
气温50℃时,抗拉强度不小于23℃时的60%,断裂伸长率不大于23℃时的110%。
并应符合图纸要求。
三、施工要求1.一般要求(1)在边坡进行喷射混凝土前,应按图纸或监理工程师指示做好各项准备工作:a.清理防护岩面杂物,清除浮石及松动的岩石;b.用高压水冲洗坡面,并使岩面保持一定湿度。
(2)在岩面上确定锚杆孔位,进行钻孔,孔深及孔径应符合图纸要求。
钻孔完毕,应将孔内岩粉吹干净。
(3)安装锚杆,同时在钻孔内灌注水泥砂浆其他图纸规定并经监理工程师批准的材料。
(4)埋设控制喷射混凝土厚度的标志,铺设钢筋网和铁丝网或土工格栅。
网眼的大小应符合图纸规定。
钢筋网和土工格栅应与锚杆联结牢固,其与岩面的间隙宜为30㎜,或按图纸规定。
2.喷射水泥砂浆(1)边坡喷浆防护,水泥砂浆的配合比应按照图纸规定。
如图纸未作规定,砂浆强度应不低于M10。
(2)喷浆前应先试喷,以确定合适的配比及施工方法,试喷效果经监理工程师认可后方可大面积施工。
挂网锚喷混凝土防护边坡施工方案TYYGROUP system office room 【TYYUA16H-TYY-TYYYUA8Q8-目录拱座防护施工技术及安全方案`一、施工组织设计编制依据本治理施工组织设计方案参考以下规程、规范和技术标准。
1、《岩土工程勘察规范》(GB5021-2001);2、《建筑边坡工程技术规范》(GB50330-2002);3、《混凝土结构设计规范》(GB50010-2002);4、《地质灾害防治工程设计规范》(DB50/5029-2004);5、《布拖冯家坪溜索改桥工程施工图》;6、施工现场具体地貌情况;二、工程概述:1、项目概况本标段起止桩号为K0+~K0+,主要工程为金沙江大桥,全长米,主桥桥面采3%的单向纵坡。
全桥跨径组合为3×米(预应力混凝土小箱梁)+(13×)米(钢筋混凝土拱桥)+35米(现浇预应力砼箱梁),主孔净跨为260米,起拱标高为米,引桥长为米。
其中路基改建工程长度约公里。
四川岸拱座最大开挖深度达30m,云南岸拱座最大开挖深度达55m。
两岸拱座挂网防护面积约6000 m3。
2、工程设计概况:(1)、锚杆采用φ25HRB400钢筋,锚杆类型水泥砂浆锚杆。
砂浆强度得低于M20,锚杆采用梅花形布置。
矩形布置间距为3m,长L=3m,其余锚杆长L=1m,开挖边坡最上面一排锚杆必须为加长锚杆,L=3m。
(2)、钢筋网采用φ25HPB400钢筋制成,在钢筋网铺垫完成后,应立即喷射砼,以防钢筋生锈而与砼粘接不牢,钢筋网与岩面间距不小于3cm且与锚杆露头连接牢固。
(3)、锚杆挂网喷射为C20细石混凝土。
(4)、喷射分两次进行,第一次先喷厚,待混凝土具有一定强度后进行挂网,电焊挂接钢筋,第二次喷至设计厚度(15cm),然后将表面抹平。
四川岸挂网防护示意图云南岸挂网防护示意图三、工程施工目标及原则1、工程工期目标:工期目标为4个月,即2015年3月1日至2016年6月30日。
边坡挂网喷射混凝土防护施工方案及工艺方法施工方案和工艺方法——边坡挂网喷射混凝土防护一、挂钢筋网喷射混凝土工程施工工艺流程在进行边坡挂网喷射混凝土工程前,需要进行钢材、水泥、砂、石等材料的自检和送检。
材料准备后,进行测量放样、钢筋网制作、混凝土配合比设计及试验,并得到监理的认可。
接下来进行混凝土拌合,第一次喷射4~5cm厚,并进行现场取样。
第二次喷射5cm厚后,进行养护和坡面清理。
二、施工要点一)、钢筋网安装1、钢筋网的间距应为150~300mm,钢筋采用直径为4~12mm、屈服强度240MPa的光面钢筋(I级钢筋),随坡面平顺弯曲,钢筋保护层厚度不应小于50mm。
2、钢筋网喷射混凝土支护厚度不应小于100mm,也不应大于250mm。
3、钢筋网喷射混凝土的施工应按照GB-2001的规定执行。
二)、喷射混凝土1、材料1)水泥:优先选用符合国家标准的普通硅酸盐水泥,当有防腐或特殊要求时,经监理人批准,可采用特种水泥。
水泥标号不低于P.O.32.5.进场水泥需要有生产厂的质量证明书。
2)骨料:细骨料应采用坚硬耐久的粗、中砂,细度模数宜大于2.5,使用时的含水率宜控制在5%~7%;粗骨料采用耐久的卵石或碎石,粒径不应大于15mm;喷混凝土中不得使用含有二氧化硅的骨料,喷混凝土的骨料级配应满足规定。
2、配合比3)水:适宜饮用的水均可使用,拌和用水所含物质不应影响混凝土的和易性和混凝土强度的增长,以及引起钢筋和混凝土的腐蚀。
水的PH值、不溶物、可溶物、氯化物、硫酸盐、硫化物的含量应符合规定。
4)外加剂:速凝剂的质量应符合施工图纸要求并有生产厂的质量证明书,初凝时间不应大于5min,终凝时间不应大于10min,选用外加剂应经监理人批准。
喷射混凝土的配合比需要进行室内试验和现场试验来选定,以满足施工图纸的要求。
同时,在保证喷层性能指标的前提下,应尽量减少水泥和水的使用量。
速凝剂的掺量需要通过现场试验确定,喷混凝土的初凝和终凝时间也需要满足施工图纸和现场喷射工艺的要求。
喷射混凝土护坡方案引言喷射混凝土护坡是一种常用的土木工程技术,用于抵御土壤侵蚀和保护高坡面的稳定性。
本文将介绍喷射混凝土护坡的方案设计和施工步骤,以及注意事项。
方案设计喷射混凝土护坡的方案设计需要考虑多个因素,包括坡面的坡度、土壤的类型和稳定性要求等。
1. 坡面坡度坡面坡度是影响方案设计的重要因素之一。
较陡的坡面需要采用更牢固的护坡结构,以确保其稳定性。
喷射混凝土护坡可以适用于不同坡度的地形,但在设计时需要根据具体情况确定喷射混凝土的厚度和支撑结构。
2. 土壤类型和稳定性要求不同类型的土壤在护坡方案设计中需要考虑不同的因素。
例如,对于黏土土壤,需要采取措施以防止坡面水分渗透和土壤侵蚀。
而对于砂质土壤,需要考虑土壤的稳定性和承载能力。
在方案设计中,需要进行详细的土壤工程调查,以确定最适合的喷射混凝土护坡方案。
3. 护坡结构设计喷射混凝土护坡的结构设计包括两个主要方面:喷射混凝土的强度和支撑结构的设计。
喷射混凝土强度喷射混凝土的强度是确保护坡结构稳定的关键因素。
强度取决于混凝土的配合比和施工技术。
在方案设计中,需要根据土壤类型和稳定性要求确定合适的混凝土强度等级,并选择适当的配合比和施工方法。
支撑结构设计支撑结构的设计需要考虑护坡的高度和坡面的坡度等因素。
常见的支撑结构包括喷射混凝土桩、紧固件和钢筋网等。
在设计过程中,需要合理确定支撑结构的位置和数量,并进行抗震和抗滑设计。
施工步骤喷射混凝土护坡的施工步骤可分为准备工作、喷射施工和后期处理三个阶段。
1. 准备工作准备工作包括以下内容: - 土壤工程调查和勘察,确定土壤类型和坡面条件。
- 制定施工方案和设计喷射混凝土强度等级。
- 准备施工材料,包括混凝土、喷射设备和支撑结构。
2. 喷射施工喷射施工是喷射混凝土护坡的关键部分。
具体步骤如下: - 搭建施工支架和搭设安全防护措施。
- 按照设计要求进行喷射混凝土施工,确保混凝土的均匀性和密实性。
- 定期检查施工质量,确保施工过程中没有出现问题。
挂网喷射混凝土现场施工方法工程简介本工程为陵川县“一路两街”工程项目部承建的道路工程,位于陵川县城区棋山南路,主要涉及道路拓宽、绿化、排水等方面的工作。
本工程旨在改善县城道路交通状况,提高市民生活质量。
概况本工程总投资约为5000万元,占地面积约为平方米,工程建设期为12个月。
主要施工内容包括道路拓宽、绿化、排水、路灯等方面的工作。
工程施工过程中,将严格按照相关法律法规要求进行施工,确保施工质量。
适用范围本工程适用于陵川县城区棋山南路,主要包括棋山南路路段的道路拓宽、绿化、排水等方面的工作。
同时,本工程还将涉及路灯的安装和维护工作。
工程施工期间,将严格遵守相关法律法规,确保施工质量和安全。
一、参建单位本项目的参建单位包括建筑施工单位和材料供应商。
建筑施工单位应具备相应的资质和经验,能够按照设计要求和标准进行施工。
材料供应商应提供符合国家标准的优质材料,并能够按时供货。
二、设计依据本项目的设计依据包括国家相关标准和规范,以及现场实际情况。
在设计过程中,考虑了地质、气候、环境等因素,并采用了先进的设计理念和技术手段,以确保项目的安全、可靠和经济性。
三、材料要求本项目所使用的材料应符合国家相关标准和规范,并应具有良好的质量和性能。
在材料选用上,应考虑到环境保护和可持续发展的要求,尽可能选用环保、节能、可再生的材料。
四、施工工艺流程4.1 施工方法本项目的施工方法包括基础处理、结构施工、装饰装修等多个方面。
在施工过程中,应按照设计要求和标准进行施工,确保施工质量和安全。
4.2 施工技术要求本项目的施工技术要求包括施工工艺、施工机械和设备、施工人员等多个方面。
在施工过程中,应严格按照工艺要求进行操作,保证施工质量和安全。
五、质量安全控制在施工过程中,应加强质量和安全控制,确保施工质量和安全。
同时,应建立健全的质量和安全管理制度,加强对施工现场的监督和管理,及时发现和解决问题,确保项目顺利完成。
确定边坡的几何形状和坡度,进行现场勘测和岩土勘探,制定施工方案。
