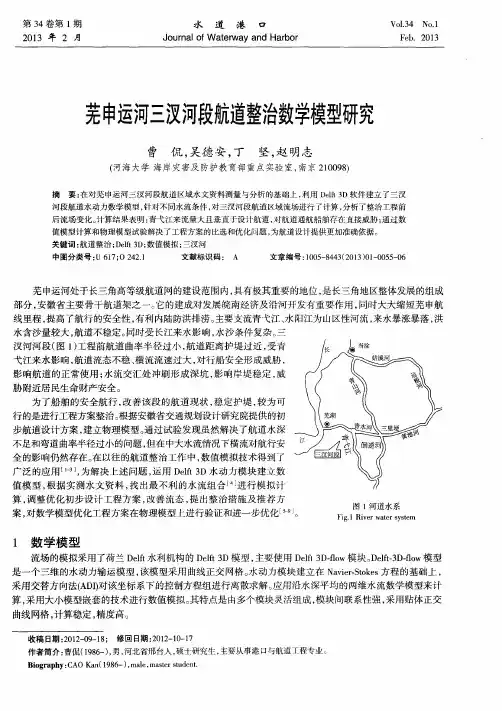

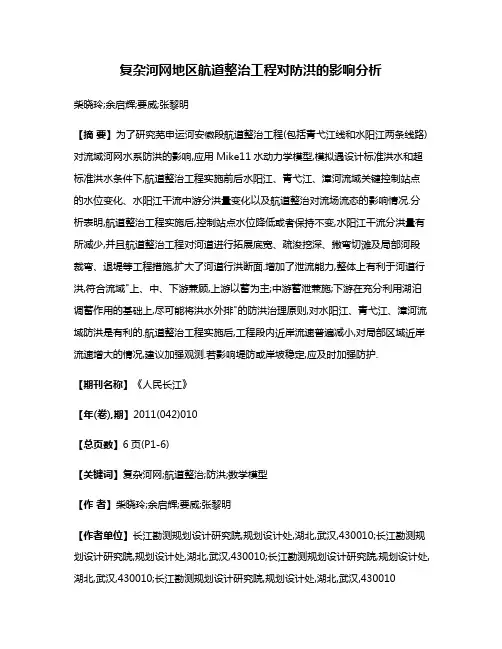

复杂河网地区航道整治工程对防洪的影响分析柴晓玲;余启辉;要威;张黎明【摘要】为了研究芜申运河安徽段航道整治工程(包括青弋江线和水阳江两条线路)对流域河网水系防洪的影响,应用Mike11水动力学模型,模拟遇设计标准洪水和超标准洪水条件下,航道整治工程实施前后水阳江、青弋江、漳河流域关键控制站点的水位变化、水阳江干流中游分洪量变化以及航道整治对流场流态的影响情况.分析表明,航道整治工程实施后,控制站点水位降低或者保持不变,水阳江干流分洪量有所减少,并且航道整治工程对河道进行拓展底宽、疏浚挖深、撇弯切滩及局部河段裁弯、退堤等工程措施,扩大了河道行洪断面.增加了泄流能力,整体上有利于河道行洪,符合流域"上、中、下游兼顾,上游以蓄为主;中游蓄泄兼施;下游在充分利用湖泊调蓄作用的基础上,尽可能将洪水外排"的防洪治理原则,对水阳江、青弋江、漳河流域防洪是有利的.航道整治工程实施后,工程段内近岸流速普遍减小,对局部区域近岸流速增大的情况,建议加强观测.若影响堤防或岸坡稳定,应及时加强防护.【期刊名称】《人民长江》【年(卷),期】2011(042)010【总页数】6页(P1-6)【关键词】复杂河网;航道整治;防洪;数学模型【作者】柴晓玲;余启辉;要威;张黎明【作者单位】长江勘测规划设计研究院,规划设计处,湖北,武汉,430010;长江勘测规划设计研究院,规划设计处,湖北,武汉,430010;长江勘测规划设计研究院,规划设计处,湖北,武汉,430010;长江勘测规划设计研究院,规划设计处,湖北,武汉,430010【正文语种】中文【中图分类】TV85河网地区一般河道密布,水流运动规律极为复杂。
我国河网众多,如洞庭湖、太湖、鄱阳湖、珠江三角洲、荆江三口分流河道以及水阳江、青弋江、漳河等流域,众多河流与湖泊交织在一起,形成复杂的河网。
而且,这些地区人口密集,经济较发达,因此防洪问题尤为重要。
然而,由于河网地区各河段纵横交错、相互干扰,在实测资料不足的情况下,对单一河段的计算相当困难[1]。
安徽省环保厅关于芜申运河安徽段青山河线路航道整治工程(马鞍山—宣城段)竣工环保验收意见的函文章属性•【制定机关】安徽省环境保护厅•【公布日期】2017.09.07•【字号】•【施行日期】2017.09.07•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】环境保护其他规定正文安徽省环保厅关于芜申运河安徽段青山河线路航道整治工程(马鞍山—宣城段)竣工环保验收意见的函安徽省港航建设投资集团:《关于芜申运河安徽段青山河线路航道整治工程(马鞍山—宣城段)竣工环保验收的申请》及附送的《芜申运河安徽段青山河线路航道整治工程(马鞍山—宣城段)竣工环境保护验收调查报告》(项目编码:2017-340000-55-01-019020)等材料收悉。
2017年8月23日,我厅组织有关单位对该项目进行了竣工环境保护验收现场检查。
经研究,提出如下验收意见:一、项目建设基本情况芜申运河安徽段青山河线路航道整治工程(马鞍山—宣城段)位于芜申运河安徽段河段上游段,东起苏皖交界丹农砖瓦厂,西至青山河与青弋江交汇处三里埂。
工程主要控制点为三里埂—黄池—乌溪—丹农砖瓦厂(省界),航道里程15.22公里。
工程主要内容包括:疏浚航道15.22公里,退建提防3处共4025米,岸坡防护7360米,改建桥梁1座。
工程于2009年9月开工,2013年12月结束,工期51个月。
工程总投资63747万元,其中环保投资约540万元,占总投资的0.8%。
工程变化情况:原青山河航道全长46.9公里,由两段河道组成,即青山河段(31.6公里)和黄池河段(15.3公里)。
线路调整后,原青山河段工程未实施,仅实施黄池河段工程15.22公里。
二、环境保护措施落实情况(一)生态环境保护措施。
项目实施过程中,注重水保和生态修复,减缓了工程对周边生态环境的影响。
(二)声环境保护措施。
施工期注意噪声影响,施工阶段未收到当地居民关于噪声扰民的投诉。
(三)水环境保护措施。
芜湖市镜湖区荆山电力排灌站排涝水系整治工程初步设计安徽省城建设计研究院二〇一五年三月目录1.1绪言 (5)1.2水文 (6)1.3工程地质 (7)1.4工程任务和规模 (8)1.5工程布置和主要建筑物 (8)1.6施工组织设计 (9)1.7工程占地 (10)1.8水土保持设计 (10)1.9环境保护设计 (11)1.10工程管理设计 (11)1.11设计概算 (11)二水文 (12)2.1气象 (12)2.2水文测站 (12)2.3设计暴雨 (13)2.4设计流量 (16)2.5设计水位 (16)2.6施工期水位 (17)三工程地质 (18)3.1工程地质情况 (18)3.2工程地质评价 (19)3.3结论与建议 (19)四工程任务与规模 (21)4.1社会经济概况 (21)4.2排涝现状及工程建设的必要性 (21)4.3工程等别、建筑物等级及建设标准 (22)4.4工程任务及规模 (23)4.4.1设计指导思想 (23)4.4.2设计原则 (23)4.4.3方案比选 (23)4.4.4工程规模 (30)五工程布置和主要建筑物 (32)5.1设计依据 (32)5.2工程等别和标准 (32)5.3排涝设计方案 (33)5.4沟塘设计 (33)5.4.1沟塘现状及存在的问题 (33)5.4.2沟塘设计 (33)5.4.3河道工程量 (34)5.5.1涵洞设计 (35)5.5.2水闸设计 (38)六施工组织设计 (42)6.1施工条件 (42)6.1.1交通条件 (42)6.1.2施工场地条件 (42)6.1.3供水供电条件 (42)6.1.4建筑材料供应条件 (42)6.1.5气象水文条件 (42)6.2施工导流及围堰 (43)6.2.1 施工导流 (43)6.2.2 施工围堰 (43)6.2.3 基坑排水及维护 (43)6.3 主体工程施工 (44)6.3.1 土方工程 (44)6.3.2砼和钢筋砼工程 (44)6.3.3砌石工程 (45)6.4施工总布置 (45)6.4.1施工交通 (45)6.4.2水电供应 (46)6.4.3施工工场及临时房屋 (46)6.4.4弃土区 (46)6.5施工进度安排 (46)七工程占地 (48)7.1工程占地 (48)7.1.1 工程占地范围 (48)7.1.2 工程占地指标 (48)7.2投资概算 (48)8水土保持设计 (49)8.1设计依据 (49)8.2项目区水土流失概况 (49)8.3水土流失责任范围 (49)8.3.1 项目建设区 (49)8.3.2 直接影响区 (50)8.4水土流失预测 (50)8.4.1 预测范围和预测时段 (50)8.4.2 预测内容和方法 (50)8.5水土流失防治措施 (52)8.6水土保持监测 (53)8.7水土保持投资计算 (53)九环境保护设计 (54)9.2施工期的环境影响 (54)9.3施工期环境影响的防治措施 (56)9.4劳动安全及卫生 (57)十工程管理设计 (59)10.1 编制依据 (59)10.2 工程管理现状 (59)10.3 管理范围和任务 (59)10.4 管理规章及制度 (60)10.5 管理机构设置与职责 (60)10.5.1 管理机构 (60)10.5.2 管理职责 (60)十一设计概算 (62)11.1 估算依据及标准 (62)11.2 工程投资主要指标 (66)11.3资金筹措方案 (66)11.4 附表 (66)一综合说明1.1绪言荆山圩地处青弋江下游水网圩区,现状为一个独立圩口,圩区面积9.90km2,人口0.98万人,本区现状以农业生产为主,现有耕地0.60万亩。

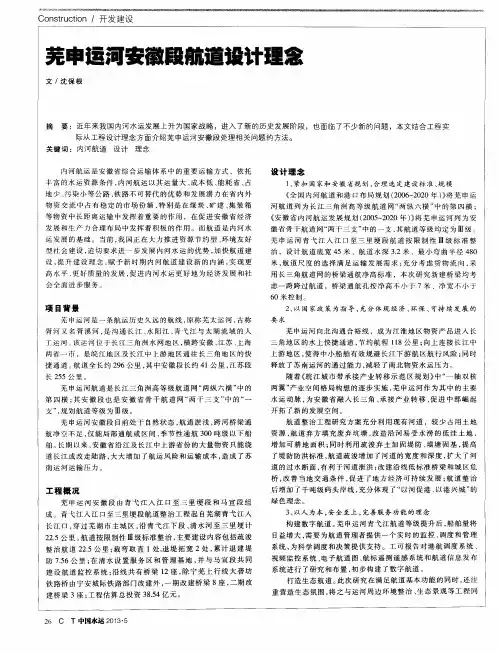

芜申运河安徽段航道设计理念
沈保根
【期刊名称】《中国水运(上半月)》
【年(卷),期】2013(000)005
【摘要】近年来我国内河水运发展上升为国家战略,进入了新的历史发展阶段,也面临了不少新的问题,本文结合工程实际从工程设计理念方面介绍芜申运河安徽段处理相关问题的方法.
【总页数】2页(P26-27)
【作者】沈保根
【作者单位】安徽省交通勘察设计院有限公司
【正文语种】中文
【相关文献】
1.芜太运河(芜申线)航道整治溧阳段防洪堤防设计高程浅析
2.芜申运河三里埂段航道整治数学模型研究
3.芜申运河安徽段姑溪河线路航道整治工程水土流失预测
4.芜申运河荆三段航道整治设计及通航条件数值模拟分析
5.芜申运河无锡段航道尺度长效维护机制的探索
因版权原因,仅展示原文概要,查看原文内容请购买。
芜申运河青弋江入河口~荆山河口段航道整治工程02标施工组织设计安徽路港芜申运河青弋江入江口~荆山河口段航道整治工程02标项目经理部二0一三年三月编制人员编制:龚章锐审核:吴秋实批准:邢磊目录第一章编制依据第二章工程概况第三章施工组织管理第四章工程管理目标第五章施工总体部署第六章施工准备第七章主要项目施工方法第八章主要资源配置计划第九章施工进度计划及保证措施第十章确保工程质量的技术措施第十一章安全管理体系和安全措施第十二章文明施工及环境保护措施第十三章监测、监控措施附表:总施工平面图、劳动力计划表、总体施工进度横道图第一章、编制依据一、编制依据1、芜申运河青弋江入江口~荆山河口段航道整治工程招标文件、合同专用条款、技术专用条款、设计图纸等。
2、主要有关工程施工技术标准及规程、规范1)、《航道整治工程技术规范》JTJ312-2003;2)、《水运工程测量规范》JTJ203-2004;3)、《疏浚工程技术规范》JTJ319-99;4)、《疏浚岩土分类标准》JTJ/T320-96;5)、《公路砼路面施工技术规范》JTJ/F30-2003;6)、《水运工程工程量清单计价规范》JTS271-2008;7)、《水运工程质量检验标准》JTS257-2008;8)、《堤防工程施工质量评定与验收规程》(试行)SL239-1999;9)、《土工试验方法标准》GB/T50123-1999;10)、《水运工程混凝土质量控制标准》JTJ269-96;11)、《水运工程混凝土施工规范》JTJ268-96;12)、《港口工程地基规范》JTJ254-98;13)、《堤防工程施工规范》SL260-98;二、编制原则1. 严格遵守招标文件要求的原则:满足招标文件的各项要求。
2. 确保工期的原则:根据招标文件中规定的工期,合理安排施工顺序,优化资源配置,并充分考虑各种因素对工期的影响,确保本工程工期目标:“工期保证率100%”,并力争提前。
3. 文明施工、保护环境的原则:精心布置施工现场,合理安排并注重施工便道建设,节约用地并减少干扰,保护河道及周边环境,做好水土保持及防火工作,确保本工程目标。
4. 确保优良、争创精品工程的原则:以业主满意为目的,确定本工程的质量目标,严格运行ISO9001质量管理体系,力求施工方案的适用性、先进性和经济性,注重过程质量控制,实现“工程质量零事故”的质量目标。
5. 安全第一、预防为主、综合治理的原则:确定本标段安全目标,制定安全管理责任制,预防为主,强化安全管理,确保本工程的安全生产目标“安全生产零事故”的实现。
6. 遵纪守法、尊重民俗的原则:施工中遵守国家的法律、法规,兼顾地方和群众的利益,尊重地方的风俗习惯,减少扰民及民扰现象。
第二章工程概况一、工程概述芜申运河位于长江三角洲河网地区,横跨安徽、江苏、上海两省一市。
芜申运河是长江三角洲地区高等级航道网“两纵六横”中的第四横,也是安徽省主骨架“两干三支”中的一支。
芜申运河航道建设标准为限制性三级航道,航道底宽45米,水深3.2米,最小弯曲半径480米。
安徽段全长45.7公里,本次工程为芜湖主城区段计7.5公里。
本合同段施工范围:K2+200~K7+500范围内的航道疏浚、退堤、边坡滑坡处理、水下石方及防护等工程。
设计最高通航水位(20年一遇):青弋江入江口~大垄坊9.6m,清水10.89m;设计最低通航水位(98%保证率):青弋江入江口1.39m,大垄坊1.46m,清水1.69m。
二、水文、气象条件1、气候特征工程所在地属中亚热带湿润性季风气候,气候温和,雨量充沛,四季分明,具有明显的季节性。
由于受季风气候的影响,冷暖气团,交锋频繁,天气多变,年内梅雨显着,夏季集中,常有灾害性气候发生。
2、气温芜申运河(安徽段)年平均气温差异不大,年平均气温为16°C,一月份气温最低,在-7.0~-9.0°C之间,七月份气温最高,在37.3~37.9°C之间,该流域日气温降至-10°C以下的严寒天气并不多见,多年平均仅有0.2~0.4天。
3、降水根据解放以来的历年统计资料分析,流域多年平均降水量约1300~1600mm,流域降水量的时空分布有三个特点。
(1)、地区降水差异明显,由北向南逐渐地递增;(2)、年际间降水变幅大,各雨量站年降水量最大与最小比值在2.0以上;(3)、年内降水分布不均匀,有明显的雨旱季之分,降水量多集中在4~8月份,占年降水量的62.5%以上,主汛期5~7月份的降水量占全年的45%。
历年一小时最大降水量84.1mm(1961.8.3);历年最长连续降水天数16天(1954.1);历年降水量≥0.1mm天数128.1天。
4、枯水本流域的枯水期一般发生在10月至翌年4月,主要枯水段发生在12月至翌年2月。
据历年统计资料分析表明,10~4月降雨约占全年雨量的39.75%,12~2月降雨约占全年雨量的12.41%,其中12月为雨量最小,仅占全年雨量的3.01%。
根据多年雨量的统计和了解,1978年为建国以来年降雨最小的年份,该年的全年降雨量仅为562.2mm(芜湖站),其中8月份降雨量为最小,仅有5.5mm。
根据流域实测流量统计,1978年10月至次年3月水阳江上的新河庄水文站实测流量为零,青弋江西河镇水文站10~12月份实测流量为2~15m3/s,水阳江、青弋江基本断航。
5、风况流域内各地风向受位置、地形、地貌共同作用有较明显的地方特色:东北(NE)风和东风(E)为主要风向,频率最高,年平均13~17%,特别是春季高达18~20%。
夏季西南(WS)风向频率较高,可达11~16%,但仅维持1~2个月时间。
风速大小受地形影响较大,圩区地势开阔,风速相应偏大;海拨高度增加,风速增大。
风速大小有明显的季节变化。
常风向为东北风:频率14%;风级≥8级平均天数: 18.8天;最大风速: 14.5m/s;三、工程地质条件1、地形地貌工程区域位于平原地带,沿途多为地形平坦开阔、河渠交错的平原圩区,河道内分布有不连续的滩地。
河流为自然河流,随着降雨量的季节变化,河流流速变化较大,河道中沉积了典型的河床相及河漫滩相地貌。
地层以深灰色淤泥质粉质粘土为主,夹淤泥质粘土薄层。
由于河水流速大小的变化,沉积环境发生变化,所夹淤泥质粘土层厚度亦发生变化,部分地段夹有淤泥、粉土以及粉砂层。
还有局部的暗礁岩,岩性为侏罗系山组(Jtm)砾岩,为岩石,露头为微风化,岩体呈块状结构、完整。
2、航道工程地质根据工程地质调查、野外勘探、测试和室外土工试验成果,所揭示的地层分述如下:①1层杂填土(Q4ml):杂色,以黑色为主,含建筑垃圾、生活垃圾、碎石等。
分布于堤防上,防洪墙为砌石。
主要分布于K2+200~K4+300段,层厚2.60~5.20m,层底高程4.20~7.20。
②层粉质粘土(Q4al):黄灰、黄褐色,可塑~软塑状态,局部表层为硬塑状态,夹粉土、薄层粉砂,含浸染状铁锰氧化物,局部表层为耕土,约0.20~0.30m,含植物根茎。
主要分布于K4+300~K7+500段河边滩地上,为河漫滩“硬壳”层,厚度变化较大,层厚一般在0.4~4.0m,随河漫滩高程的大小和河水位的升降略有变化。
一般层底高程5.50~6.60m。
③1层淤泥质粘土(Q4al):深灰、灰黑色,流塑状态,夹、间粉土薄层。
K2+200~K4+300段揭露厚度0.0~0.8m,层底高程 6.40m。
K4+300~K7+500段主要分布于河边滩地上,揭露厚度0.0~8.70m,层底高程-3.50~3.00m。
④层粉质粘土(Q4al):黄灰、黄褐色,可塑~软塑状态,含浸染状铁锰氧化物,K2+200~K4+300段层厚0.60~3.00m,层底高程1.9~7.8m。
K4+300~K7+500段主要分布于河边滩地上,揭露厚度0.50~0.80m,层底高程-2.70~2.20m。
⑤1层粘土(Q3al):黄灰、灰黄色,硬塑,局部坚硬状态,含铁、锰氧化物。
K2+200~K4+300段层厚6.30~8.20m,层底高程-6.30~1.5m。
K4+300~K7+500段层底高程-7.20~2.7m。
⑤2层粉质粘土(Q3al):黄灰、灰黄色,可塑,局部硬塑状态,含铁、锰氧化物。
⑥层粉质粘土(Q3al ):黄灰、灰黄色,可塑,局部软塑状态,含铁、锰氧化物,夹薄层粉土、粉细砂等。
3、疏浚岩土分类根据《疏浚岩石分类标准》(JTJ/T320-96),对拟疏浚岩土的工程等级进行确认,见下表:到⑥层粉质粘土。
①1层杂填土成分复杂,按碎石土类;①2层素填土,可塑~硬塑状态,堤防上表层经压实,坚硬,手指需用力捏能成形或稍用力捏可成形;②层粉质粘土,可塑~软塑状态,用手指稍用力可捏成形,中等;②1层淤泥质粉质粘土,极易用手指捏成形,很软;④层粉质粘土,可塑状态,用手指稍用力可捏成形,中等;⑤1层粘土,硬塑,局部坚硬状态,手指需用力捏才能成形或不能成形;⑤2层粉质粘土,手指需用力捏才能成形;⑤3粉土,密实;⑥层粉质粘土,可塑,局部软塑状态,用手指稍用力可捏成形,中等。
4、堤防工程地质分布与特征本合同段堤防工程位柏庄跨界至荆山河口段(桩号K2+200~K7+500)主要涉及到①1层杂填土(Q4ml):杂色,主要由碎砖、碎砼、碎石混灰土等组成,结构复杂,松密度不等,表层多为碎石砼结构,局部上部分布有薄层淤泥质粘土和素填土,厚度0.8~5.7m,层底高程为3.9~8.2m。
①2层素填土(Q4ml):灰色、黄灰色,主要由可塑粘土性土组成,局部含碎砖块碎石,表层为草皮土,含植物根。
厚度0.60~3.60m,层底高程为6.4~9.4m。
②层重粉质壤土(Q4al):黄褐、黄灰色,可塑~软塑状态,含少量铁锰氧化物,局部夹、间粉砂、细砂。
厚度为4.3m,层底高程2.2m。
③层淤泥质重粉质壤土(Q4al):深灰、灰黑色,流塑状态,有腥臭味。
夹软塑状粉质粘土,夹、间粉砂、细砂。
厚度0.4~1.8m,层底深度2.2~6.6m,层底高程2.6~8.4m。
④层重粉质壤土(Q4al):灰绿、灰色,软塑~可塑状态。
为软土和硬土的过渡层。
层厚0.5~2,。
7m,层底高程1.8~6.1m。
⑤1层粉质粘土(Q4al):黄灰、灰黄、褐黄等色,硬塑,局部坚硬、可塑、可塑状态,含铁、锰结核,夹重粉质壤土。
分布广泛,层厚0.5~2.7m,层底高程1.8~6.1m。
⑥层粉质壤土夹中粉质壤土(Q4al):灰、深灰色,可塑,局部软塑,夹多层砂壤土、薄层粉砂、细砂。
分布广泛,层厚4.7~12.9m,层底高程-18~-13.5m。
四、水陆交通条件(一)、水上交通条件施工船舶可由长江经姑溪河进入施工现场。
(二)、陆上交通条件陆路可由沿江快速通道通过县乡道路进入施工现场。
