1. MRP是什么?
- MRP全称为Material Requirements Planning,即物料需求计划。
- 它是一种计算生产所需原材料的方法,旨在确保生产过程中的原材料供应充足,以满足生产计划。
2. MRP的优点是什么?
- MRP可以帮助企业实现生产计划的合理安排,从而提高生产效率和产品质量。
- MRP可以帮助企业控制库存水平,减少过多的库存和废品,从而降低成本。
- MRP可以帮助企业更好地管理供应链,确保原材料的及时供应和生产的顺畅进行。
3. MRP的实施过程有哪些?
- 第一步是确定生产计划,包括生产数量、生产时间和生产周期等。
- 第二步是确定所需原材料的种类和数量,以及它们的采购时间和交货时间。
- 第三步是计算所需原材料的总量,并将其分配到不同的时间段内,以确保生产过程中原材料供应的充足。
- 第四步是监控生产过程,及时调整生产计划和原材料采购计划,以适应市场需求和生产变化。
4. MRP的应用范围有哪些?
- MRP适用于各种生产型企业,包括制造业、加工业、装配业等。
- MRP也适用于各种规模的企业,从小型企业到大型企业都可以使用MRP来管理生产和库存。
- MRP也适用于各种行业,包括机械制造、电子制造、食品加工、化工等。
5. MRP的实施需要注意哪些问题?
- MRP的实施需要充分了解企业的生产过程和供应链,以便制定合理的生产计划和原材料采购计划。
- MRP的实施需要充分培训企业员工,以确保他们能够正确使用MRP系统。
- MRP的实施需要不断监控和调整,以适应市场需求和生产变化。
MRP的计算例1:设零件i现存量为10单位,前置 期为2周,批量为25单位,各时段的总 需求量如下表所示(每个时段长为一 周)。
要求通过MRP系统计算出各时 段的计划订货发出量(已知时段1和时 段2的预计到达量S(t)分别为10和25 单位)。
时段序号 1 2 3 4 5 6 7 8总需求量 10 15 25 25 30 45 20 30时段t0 1 2 3 4 5 678总需求量G(t)10 15 25 25 30 45 20 30预计到达量S(t)10 25预计现存量H(t) 10 10 20 20 20 15 0 5 0净需求量N(t)0 0 5 5 10 30 20 25计划订货到达 量P(t)计划发出订货 量R(t)0 0 25 25 25 30 25 25 25 25 25 30 25 25例4:零件代码及层次01KMR每一装配 前置时间 件需要的 (L)数量22113时段t产品K的MRP计算 0 1 2 3 4 5 678总需求量G(t) 预计到达量S(t)25 15 120 0 60 0 15 0预计现存量H(t) 50 25 10 0 0 0 0 5 0净需求量N(t)0 0 110 0 60 0 15 0计划订货到达 量P(t)计划发出订货 量R(t)0 0 110 0 60 0 15 0 110 0 60 0 15时段t零件M的MRP计算 0 1 2 3 4 5 678总需求量G(t) 预计到达量S(t)220 0 120 0 30 30预计现存量H(t) 225 35 35 0 0 0净需求量N(t)0 0 85 0 30计划订货到达 量P(t)计划发出订货 量R(t)0 0 85 0 30 85 0 30。

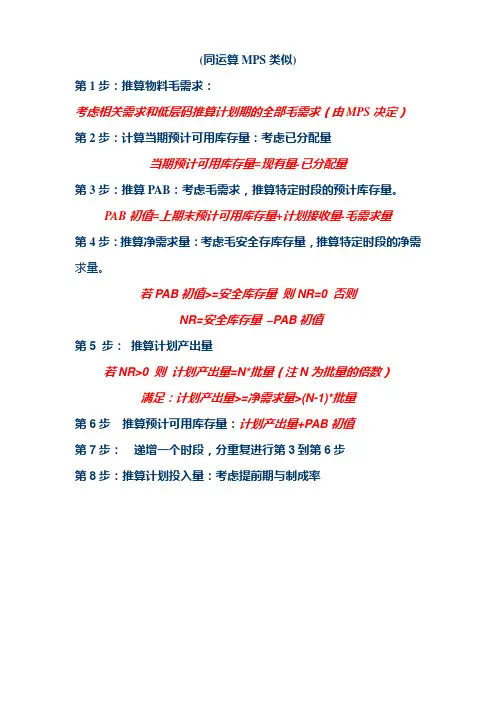

(同运算MPS类似)第1步:推算物料毛需求:考虑相关需求和低层码推算计划期的全部毛需求(由MPS决定)第2步:计算当期预计可用库存量:考虑已分配量当期预计可用库存量=现有量-已分配量第3步:推算PAB:考虑毛需求,推算特定时段的预计库存量。
PAB初值=上期末预计可用库存量+计划接收量-毛需求量第4步:推算净需求量:考虑毛安全存库存量,推算特定时段的净需求量。
若PAB初值>=安全库存量则NR=0 否则NR=安全库存量–PAB初值第5 步:推算计划产出量若NR>0 则计划产出量=N*批量(注N为批量的倍数)满足:计划产出量>=净需求量>(N-1)*批量第6步推算预计可用库存量:计划产出量+PAB初值第7步:递增一个时段,分重复进行第3到第6步第8步:推算计划投入量:考虑提前期与制成率一.非通用件物料需求计划计算1、列出产品结构BOM:产品的BOM结构如下:假设制造批量与提前期已定好,在MPS给定的情况下计算A、B、C、D、H的提前期分别为1、1、2、2、3,试对物料A、B、C、D、H进行MRP 物料需求的计算。
各种物料的制成率为100%,2、列出产品产出计划(来源于MPS)物料号 B物料号H二、通用件的计算在企业产品中的BOM中,多个母项物料品目共用一个同一种物料,如下图中三中产品X、Y、Z中物料F,假设X、Y、Z、F、P、G、K、N的提前期分别为1、1、1、1、4、2、2、2,计算各种物料的投入量,(各子物料的制成率100%,MPS批量=净需求量,期初可用量库存量为0,安全库存量为0,计划接收量为0)物料号P物料号M物料号G批量LT 2 安全库量0 批量=净需求量批量LT 2 安全库量0 批量=净需求量物料号N批量200 LT 2 安全库量0批量=200计算通用件F,合并毛需求物料号 F作业:产品X与Y的BOM结构如下;产品X、Y及其子物料A、B、C、D、E的提前期分别为1、1、2、2、1、1、1。
