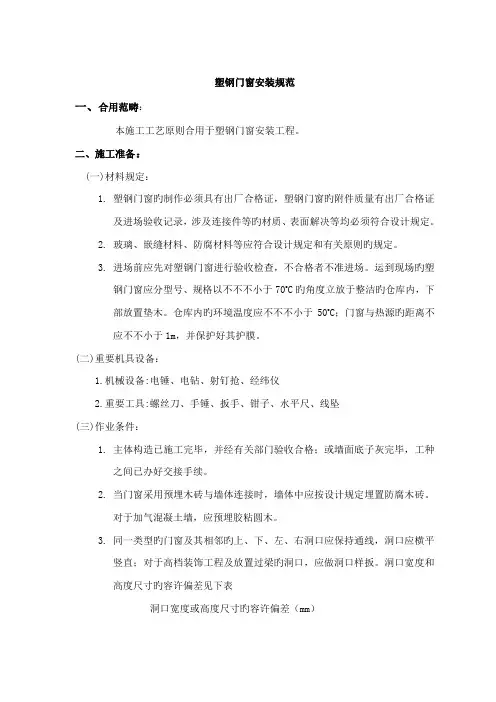

塑钢门窗安装规范一、合用范畴:本施工工艺原则合用于塑钢门窗安装工程。
二、施工准备:(一)材料规定:1.塑钢门窗旳制作必须具有出厂合格证,塑钢门窗旳附件质量有出厂合格证及进场验收记录,涉及连接件等旳材质、表面解决等均必须符合设计规定。
2.玻璃、嵌缝材料、防腐材料等应符合设计规定和有关原则旳规定。
3.进场前应先对塑钢门窗进行验收检查,不合格者不准进场。
运到现场旳塑钢门窗应分型号、规格以不不不小于70o C旳角度立放于整洁旳仓库内,下部放置垫木。
仓库内旳环境温度应不不不小于50o C;门窗与热源旳距离不应不不小于1m,并保护好其护膜。
(二)重要机具设备:1.机械设备:电锤、电钻、射钉抢、经纬仪2.重要工具:螺丝刀、手锤、扳手、钳子、水平尺、线坠(三)作业条件:1.主体构造已施工完毕,并经有关部门验收合格;或墙面底子灰完毕,工种之间已办好交接手续。
2.当门窗采用预埋木砖与墙体连接时,墙体中应按设计规定埋置防腐木砖。
对于加气混凝土墙,应预埋胶粘圆木。
3.同一类型旳门窗及其相邻旳上、下、左、右洞口应保持通线,洞口应横平竖直;对于高档装饰工程及放置过梁旳洞口,应做洞口样扳。
洞口宽度和高度尺寸旳容许偏差见下表洞口宽度或高度尺寸旳容许偏差(mm)4.按图规定旳尺寸弹好门窗中线,并弹好室内+50cm水平线。
5.组合窗旳洞口,应在拼樘料旳相应位置设预埋件或预留洞。
6.安装门窗时旳环境温度不适宜低于5 o C。
7.门窗安装应在洞口尺寸按第3条旳规定检查并合格,办好工种交接手续后,方可进行。
门旳安装应在地面工程施工迈进行。
三、操作工艺:1.将不同型号、规格旳塑钢门窗搬到相应旳洞口旁竖放。
当有保护膜脱落时,应补贴保护膜,并在框上下边划中线。
2.如果不立即装在门窗上,应卸下玻璃,并做好标记。
3.在门窗旳上框及边框上安装固定片,其安装应符合下列规定:(1)检查门窗框上下边旳位置及其内外朝向,并确认无误后,再安固定片。
安装时应先采用直径为Φ3.2旳钻头钻孔,然后将十字槽盘端自攻螺钉M4*20拧入,严禁直接锤击钉入。
一、工程名称:__________(填写工程名称)二、施工单位:__________(填写施工单位名称)三、建设单位:__________(填写建设单位名称)四、施工期限:__________(填写施工期限)五、交底部门:__________(填写交底部门)六、交底人:__________(填写交底人姓名)七、接受交底班组或员工签名:__________一、安全注意事项1. 进入施工现场的操作人员必须佩戴好安全帽,扣好帽带,严禁穿硬底鞋及有跟鞋作业。
2. 高处作业人员必须佩戴安全带,并做到高挂低用及系牢固。
经医生检查认为不适宜高空作业的人员,不得进行高空作业。
3. 作业前应检查施工现场,确保场地平整、无障碍物,并排除现场的不安全因素。
4. 操作人员应熟悉施工图纸和施工方案,了解工程结构、构造及施工工艺。
5. 施工现场应设置安全警示标志,提醒操作人员注意安全。
二、施工技术要求1. 塑钢窗安装前,应先检查窗框、玻璃、五金配件等是否符合设计要求,确保无变形、裂缝、损坏等现象。
2. 窗框安装应垂直、水平,误差不得大于2mm。
3. 窗框与墙体连接应牢固,缝隙应填充饱满,并涂抹密封胶。
4. 窗扇开启灵活,关闭严密,无漏风、漏水现象。
5. 窗扇五金配件应齐全、完好,安装位置准确。
三、安全操作规程1. 操作人员应熟悉施工工艺,掌握安全操作技能。
2. 高处作业时,应使用安全带,并系在可靠的地方。
3. 施工现场应设置安全防护设施,如防护栏杆、安全网等。
4. 操作人员应遵守现场安全规定,不得违章操作。
5. 施工过程中,应随时检查施工质量,发现问题及时处理。
四、应急处理1. 如发生人员受伤,应立即停止施工,将伤者送往医院救治。
2. 如发生火灾,应立即报警,并组织人员疏散。
3. 如发生其他安全事故,应立即采取措施,防止事故扩大。
五、交底总结本次交底,对塑钢窗安装过程中的安全技术进行了详细讲解,请各施工人员认真遵守,确保工程顺利进行。

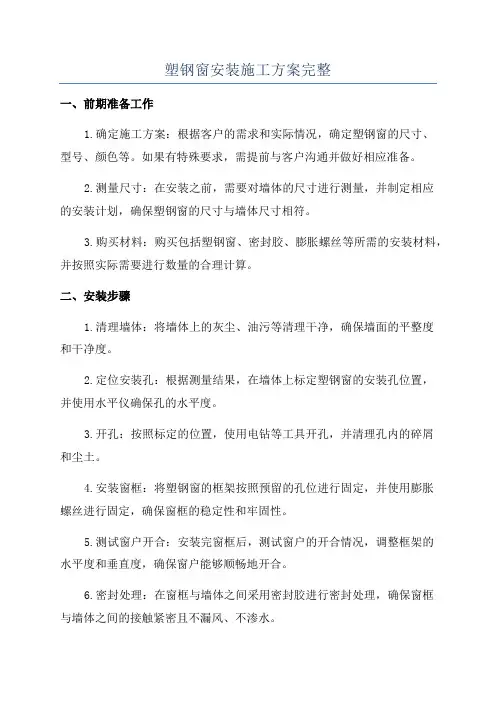

塑钢窗安装施工方案完整版一、前期准备工作1.确定安装地点和安装数量,制定详细的安装计划。
2.根据安装计划,采购所需的塑钢窗材料和安装工具。
3.检查安装地点的墙体结构是否符合安装要求,需要预先进行墙体修补和加固工作。
二、施工过程1.准备工作1.1确定窗户的开启方向和尺寸。
1.2按照窗户的尺寸和型号,制作窗框。
1.3清理安装地点的墙体,确保墙体表面干净平整。
1.4安装玻璃胶条,以及窗框的接头位置涂抹密封胶。
1.5检查安装地点的水平和垂直度,确保窗户的安装位置准确。
1.6在安装窗框的位置上,使用锚具进行固定,确保窗框的稳固性。
2.安装窗框2.1将制作好的窗框放置在安装位置上,调整窗框的水平和垂直度。
2.2使用定位器将窗框固定在墙体上,注意定位器的数量和位置,确保窗框的稳定安装。
2.3使用螺丝钉将窗框与定位器进行固定,螺丝钉的数量和位置应按照塑钢窗制造商的要求进行。
2.4检查窗框的水平和垂直度,调整窗框的角度,确保窗框的安装位置准确。
3.安装玻璃3.1在窗框的玻璃槽中放置玻璃胶条,保证玻璃与窗框之间的密封性。
3.2将预先准备好的玻璃板放置在窗框的玻璃槽中,并用力按压,确保玻璃与窗框之间的牢固连接。
3.3在玻璃板的四周涂抹玻璃胶,用平整的刮刀将玻璃胶抹平,确保玻璃与窗框之间的密封性。
4.确认和调整4.1检查安装窗户的开启方向和尺寸是否符合要求。
4.2检查窗户的开启和关闭是否灵活,是否存在卡阻现象。
4.3检查窗户的密封性和隔音性能,确认窗户的质量。
4.4检查窗框的固定性能,确保窗框的稳固性。
5.清理和保养5.1清理安装地点的工作区域,清除施工过程中产生的垃圾和杂物。
5.2做好窗户的保养工作,定期清洗窗户玻璃和窗框,使用防护涂料保护窗框。
三、安全措施1.严格按照工作安全规范进行施工,确保施工人员的人身安全。
2.使用合格的工具和设备进行施工,确保施工过程的安全性。
3.使用个人防护装备,如安全帽、手套和安全鞋等,保护施工人员的安全。
塑钢窗安装技术交底一、施工准备1、主要材料塑钢铝型材指定品牌为:胜达、海螺、中财、金鹏;五金件指定品牌为:坚朗、国强、天楚;发泡剂指定品牌为:青岛佳誉、固诺、丽格;玻璃胶指定品牌为:广州白云、上海道康宁、杭州之江、成都硅宝、广州安泰;玻璃指定品牌为:耀皮、南玻、信义、耀华、洛玻、北玻、蓝星;玻璃面积大于1。
5㎡时采用安全玻璃,下拉式(自动回卷)隐形纱窗。
型材可见面厚度不小于2.5mm,钢衬厚度不小于1.5mm。
与结构固定的连接铁件,应按规范要求的规格、间距备好.2、主要机具:切割机、手电钻、圆挫刀、半圆挫刀、十字螺丝刀、铁脚、圆规、钢尺、钢直尺、钻子、锤子、铁锹等。
二、作业条件:1、主体结构质量经验收后达到合格标准,工种之间办理了交接手续。
2、按图示尺寸弹好窗垂直线,并弹好+1000mm水平线,校正门窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题应提前剔凿处理。
3、检查塑钢窗与墙体预留孔洞位置是否吻合,若有问题应提前处理,并将预留孔洞内的杂物清理干净.4、塑钢窗的拆包检查,将窗框周围的包扎布拆去,按图纸要求核对型号,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺陷时,应找厂家人员协商解决,经修整鉴定合格后才可安装。
5、认真检查塑钢窗的保护膜的完整,如有破损的,应补粘后再安装。
三、操作工艺1、工艺流程→→→→→→→→→→→2、弹线找规矩:在最高层找出窗口边线,用大线坠将窗口边线下引,并在每层窗口处划线标记,对个别不直的口边应剔凿处理.门窗口的水平位置应以楼层+500mm水平线为准,往上反420mm,量出窗下皮标高,弹线找直,每层窗下皮(除另注标高外)则应在同一水平线上。
3、墙厚方向的安装位置:根据外墙大样图及设计说明,铝合金窗安装在结构墙中位置(不考虑保温板厚度);如结构墙垂直度有偏差时,应以同一立面窗垂直线进出尺寸一致为准,调整铝合金窗垂直度对个别不直的口边及墙面应剔凿处理.同一立面的窗垂直度偏差不大于5mm.4、就位和临时固定:根据已放好的安装位置线安装,并将其吊正找直,无问题后方可用木楔临时固定。

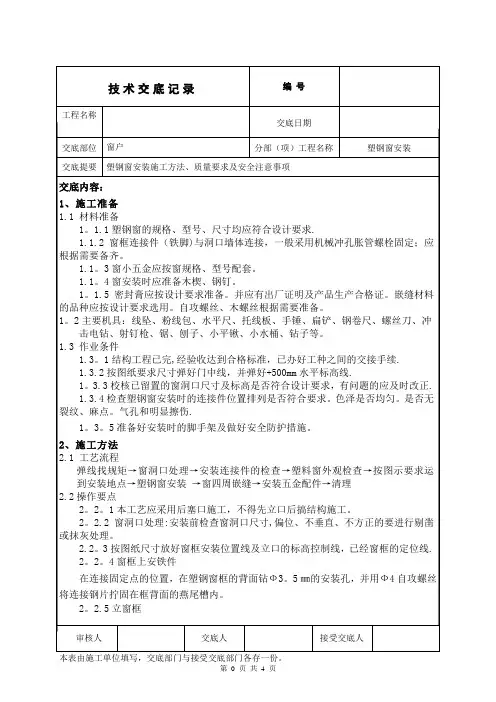

一、工程名称:[请填写工程名称]二、施工部位:[请填写施工部位]三、施工时间:[请填写施工时间]四、参与人员:1. 班组长2. 安全员3. 施工人员4. 质检员五、安全技术交底内容:1. 施工准备:- 施工前,应对施工人员进行安全教育和技能培训,确保所有人员了解塑钢窗户安装的安全注意事项。
- 检查所有工具和设备,确保其处于良好状态,特别是电动工具和手动工具。
- 检查塑钢窗户的尺寸、质量和完整性,确保符合设计要求。
2. 现场安全要求:- 施工现场应保持整洁,不得堆放杂物,确保施工通道畅通。
- 施工人员应佩戴安全帽、工作服和必要的防护用品,如手套、安全鞋等。
- 施工现场应设置明显的安全警示标志,提醒人员注意安全。
3. 操作安全要点:- 安装塑钢窗户时,应确保窗户框架与墙体连接牢固,防止窗户因受力不均而脱落。
- 使用电动工具时,应确保其电源线无破损,并遵循正确的操作规程。
- 在高空作业时,应使用安全带,并确保安全带系在可靠的位置。
- 安装窗户时,应避免使用尖锐工具,以免造成伤害。
4. 施工过程中应注意以下事项:- 窗户安装前,应先检查窗框与墙体是否平行,如有偏差,应及时调整。
- 窗户安装过程中,应避免用力过猛,以免损坏窗户或墙体。
- 安装完毕后,应对窗户进行测试,确保其开启和关闭顺畅,无异常声音。
5. 应急措施:- 如发生意外伤害,应立即停止施工,并采取必要的急救措施。
- 如发生火灾等紧急情况,应立即报警,并组织人员疏散。
六、验收标准:- 窗户安装牢固,无松动现象。
- 窗户开启和关闭顺畅,无异常声音。
- 窗户密封性能良好,无漏风、漏水现象。
- 窗户外观整洁,无划痕、污渍。
七、交底人:[请填写交底人姓名及职务]八、接受交底人:[请填写接受交底人姓名及职务]九、备注:- 施工过程中,如遇特殊情况,应立即停止施工,并报告相关人员。
- 本安全技术交底应作为施工过程中的重要依据,所有参与人员应严格遵守。
请注意,以上模板仅供参考,具体施工过程中应根据实际情况进行调整。
塑钢窗施工方案3
一、施工准备
1.材料准备:准备好塑钢窗及其配件,玻璃、密封胶等材料。
2.工具准备:准备好通用工具如螺丝刀、橡胶锤,以及专用工具如割台、
封边机。
3.安全防护:施工前要确保施工现场通风良好,穿戴好安全帽、手套、
防护眼镜等安全防护用品。
二、施工步骤
1. 坡口安装
1.根据设计要求,测量窗洞大小,调整塑钢窗尺寸。
2.将塑钢窗放入窗洞,调整好位置,用木楔支撑。
3.在窗框四周施加密封胶,确保密封牢固。
4.用螺丝将塑钢窗与窗框固定在一起。
2. 玻璃安装
1.将玻璃放置在窗框内,用封边机将玻璃与塑钢窗框固定。
2.在玻璃与塑钢窗框之间施加密封胶,保证玻璃的密封性。
3.检查玻璃安装是否牢固,无空隙。
3. 调试和收尾工作
1.检查塑钢窗的开启、关闭是否灵活,封闭性能是否良好。
2.清理施工现场,清除材料残留及杂物。
3.整理施工工具,归位存放。
三、注意事项
1.施工完成后应进行质量检查,确保窗户安装符合要求。
2.在施工过程中注意防止划伤塑钢窗框表面,避免影响美观。
3.施工现场要保持整洁,材料摆放整齐,避免交叉污染。
四、总结
该施工方案为塑钢窗的具体施工步骤和注意事项,通过严格按照施工要求进行
操作,可以确保塑钢窗的安装质量和使用性能。
在施工过程中,要时刻关注安全和细节,以确保施工顺利进行并达到预期效果。
2024年塑钢窗安装施工注意事项1、避免工程质量通病1.1门窗框固定不好,水平度、垂直度、对角线长度等超差,门窗框起鼓变形:门窗框临时固定后,在填塞与墙体之间的缝隙,注意不要使门窗框移位倾斜变形,应待门窗框安装固定牢固后,再除掉定位木楔或其他器具。
1.2塑钢窗表面腐蚀变形:施工时严格做好产品保护,及时补封好破损掉落的保护胶纸和薄膜,并及时清除溅落在铝门窗表面的灰浆污物。
1.3门窗扇玻璃密封条脱落:玻璃厚度与扇挺镶嵌槽及密封条的尺寸配合要符合国家标准及设计要求,安装密封条时应留有伸缩余量。
1.4门窗表面划痕:使用工具清理铝门窗表面时不得划伤、割伤铝合金型材表面。
1.5外观不整洁:门窗表面污迹应用专门溶剂或洁净的水及棉纱清洗掉,填嵌密封胶多余的胶痕要及时清理掉,确保完工的铝门窗表面整洁美观。
2、主要安全技术措施2.1安全防护用品及措施2.1.1铝门窗安装人员进入施工现场必须戴安全帽,穿防滑的工作鞋,严禁穿拖鞋或光脚。
2.2.2高空室外安装铝门窗必须要有安全网、护身栏等防护设施,高处作业必须系好安全带。
2.2施工机具2.2.1如有需焊接部位,焊接机械的使用要符合《施工现场临时用电安全技术规范》(JGJ46-xx)第八章第五节焊接机械的规定,并注意电焊火花的防火安全。
2.2.2电动螺丝刀、手电钻、冲击电钻等必须选用二类手持式电动工具,严格遵守《手持电动工具的管理、使用、检查和维修安全技术规程》(GB/T3787-xx),每季度至少全面检查一次;现场使用要符合《施工现场临时用电安全技术规范》(JGJ46-88)第八章第六节手持式电动工具的规定,确保使用安全。
2.3射枪2.3.1操作人员要经过培训,严格按规定程序操作,工作时要戴防护眼镜,严禁枪口对人。
2.3.2射钉弹要按有关爆炸和危险物品的规定进行搬运、贮存使用,存放环境要整洁、干燥、通风良好、温度不高于40度,不得碰撞,用火烘烤或高温加热射钉弹,哑弹不得随地乱丢。
#### 一、工程名称及基本信息工程名称: [具体工程名称]施工单位: [施工单位名称]建设单位: [建设单位名称]分项工程名称:塑钢窗安装交底部门: [交底部门名称]交底人: [交底人姓名]施工期限: [开始日期] 至 [结束日期]接受交底班组或员工签名: [签名栏]#### 二、安全注意事项1. 人员安全要求:- 所有进入施工现场的操作人员必须佩戴安全帽,并扣好帽带。
- 严禁穿硬底鞋、高跟鞋或易滑鞋作业。
- 高空作业人员必须佩戴安全带,并确保安全带正确使用。
2. 施工现场安全:- 施工现场应保持整洁,严禁乱堆乱放材料,确保通道畅通。
- 高处作业时,应设置安全网和防护栏杆,确保作业区域安全。
- 高空作业时,操作人员应避免上下同一垂直面作业,减少作业风险。
3. 工具及材料安全:- 作业前应检查使用的工具是否完好,如扳手、螺丝刀等工具必须用绳链系挂在身上。
- 钉子、螺丝等小件工具必须放在工具袋内,防止掉落伤人。
- 材料堆放应整齐有序,防止滑落伤人。
4. 操作规程:- 塑钢窗安装前,应仔细检查窗框、窗扇等构件是否符合设计要求,确保无变形、损坏。
- 安装过程中,应按照规定的程序进行,不得随意更改安装顺序。
- 严禁在窗框、窗扇等构件上攀登、跳跃,确保操作安全。
5. 用电安全:- 施工现场用电设备必须符合安全标准,电线、电缆应定期检查,防止漏电事故。
- 使用电动工具时,应确保接地良好,操作人员应穿戴绝缘手套、绝缘鞋等防护用品。
#### 三、应急措施1. 高处坠落:- 高处作业时,如发生坠落,应立即停止作业,进行现场救援。
- 如有人受伤,应立即拨打急救电话,并采取相应的急救措施。
2. 触电事故:- 如发生触电事故,应立即切断电源,并进行现场救援。
- 如有人受伤,应立即拨打急救电话,并采取相应的急救措施。
#### 四、交底总结本次安全技术交底旨在提高操作人员的安全意识,确保塑钢窗安装工程顺利进行。
请所有接受交底的人员认真阅读并严格遵守以上安全注意事项,确保自身和他人的安全。

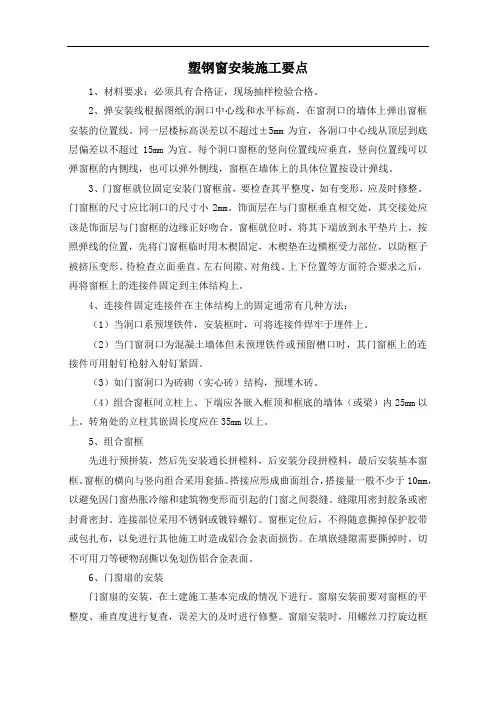

塑钢窗安装施工要点1、材料要求:必须具有合格证,现场抽样检验合格。
2、弹安装线根据图纸的洞口中心线和水平标高,在窗洞口的墙体上弹出窗框安装的位置线。
同一层楼标高误差以不超过±5mm为宜,各洞口中心线从顶层到底层偏差以不超过15mm为宜。
每个洞口窗框的竖向位置线应垂直,竖向位置线可以弹窗框的内侧线,也可以弹外侧线,窗框在墙体上的具体位置按设计弹线。
3、门窗框就位固定安装门窗框前,要检查其平整度,如有变形,应及时修整。
门窗框的尺寸应比洞口的尺寸小2mm。
饰面层在与门窗框垂直相交处,其交接处应该是饰面层与门窗框的边缘正好吻合。
窗框就位时,将其下端放到水平垫片上,按照弹线的位置,先将门窗框临时用木楔固定,木楔垫在边横框受力部位,以防框子被挤压变形。
待检查立面垂直、左右间隙、对角线、上下位置等方面符合要求之后,再将窗框上的连接件固定到主体结构上。
4、连接件固定连接件在主体结构上的固定通常有几种方法:(1)当洞口系预埋铁件,安装框时,可将连接件焊牢于埋件上。
(2)当门窗洞口为混凝土墙体但未预埋铁件或预留槽口时,其门窗框上的连接件可用射钉枪射入射钉紧固。
(3)如门窗洞口为砖砌(实心砖)结构,预埋木砖。
(4)组合窗框间立柱上、下端应各嵌入框顶和框底的墙体(或梁)内25mm以上。
转角处的立柱其嵌固长度应在35mm以上。
5、组合窗框先进行预拼装,然后先安装通长拼樘料,后安装分段拼樘料,最后安装基本窗框。
窗框的横向与竖向组合采用套插。
搭接应形成曲面组合,搭接量一般不少于10mm,以避免因门窗热胀冷缩和建筑物变形而引起的门窗之间裂缝。
缝隙用密封胶条或密封膏密封。
连接部位采用不锈钢或镀锌螺钉。
窗框定位后,不得随意撕掉保护胶带或包扎布,以免进行其他施工时造成铝合金表面损伤。
在填嵌缝隙需要撕掉时,切不可用刀等硬物刮撕以免划伤铝合金表面。
6、门窗扇的安装门窗扇的安装,在土建施工基本完成的情况下进行。
窗扇安装前要对窗框的平整度、垂直度进行复查,误差大的及时进行修整。
塑钢窗安装施工方案完整一、前期准备工作1.确定施工方案:根据客户的需求和实际情况,确定塑钢窗的尺寸、型号、颜色等。
如果有特殊要求,需提前与客户沟通并做好相应准备。
2.测量尺寸:在安装之前,需要对墙体的尺寸进行测量,并制定相应的安装计划,确保塑钢窗的尺寸与墙体尺寸相符。
3.购买材料:购买包括塑钢窗、密封胶、膨胀螺丝等所需的安装材料,并按照实际需要进行数量的合理计算。
二、安装步骤1.清理墙体:将墙体上的灰尘、油污等清理干净,确保墙面的平整度和干净度。
2.定位安装孔:根据测量结果,在墙体上标定塑钢窗的安装孔位置,并使用水平仪确保孔的水平度。
3.开孔:按照标定的位置,使用电钻等工具开孔,并清理孔内的碎屑和尘土。
4.安装窗框:将塑钢窗的框架按照预留的孔位进行固定,并使用膨胀螺丝进行固定,确保窗框的稳定性和牢固性。
5.测试窗户开合:安装完窗框后,测试窗户的开合情况,调整框架的水平度和垂直度,确保窗户能够顺畅地开合。
6.密封处理:在窗框与墙体之间采用密封胶进行密封处理,确保窗框与墙体之间的接触紧密且不漏风、不渗水。
7.安装窗扇:根据需要,安装窗扇,并调整窗扇的开合角度和密封性,确保窗户的使用效果和安全性。
8.安装五金配件:安装窗户的五金配件,如窗把手、铰链等,确保窗户的使用功能完善。
9.施工验收:完成安装后,进行施工验收,检查窗户的开合情况、密封性、固定性等,并解答用户的疑问和收集意见,确保施工质量符合要求。
10.工地清理:施工完成后,将施工现场进行清理,清除施工垃圾和工具设备,保持施工环境的整洁和安全。
三、安全注意事项1.施工人员需佩戴安全帽、安全鞋等个人防护装备,保证自身的安全。
2.使用电钻等工具时,应注意安全操作,保持工具的正常使用状态,防止发生意外伤害。
3.在安装窗框时,应注意窗框的稳定性和坚固性,避免窗框倒塌或松动导致事故的发生。
4.在高空安装窗户时,施工人员应注意自身的安全,确保站稳扶好,避免摔伤的危险。
一、工程概况本工程涉及塑钢窗户的安装,旨在为建筑物提供良好的采光、通风和保温效果。
塑钢窗户具有耐腐蚀、保温隔热、密封性好等特点,适用于各类建筑物的窗户安装。
二、施工准备1. 材料准备:塑钢窗框、扇、玻璃、五金配件、密封胶条、垫料、塑料胶纸、玻璃胶、木楔等。
2. 工具准备:电钻、射钉枪、榔锤、铝质水平尺、打胶筒、玻璃吸手等。
3. 人员准备:熟练的安装工人,负责塑钢窗户的安装工作。
三、施工流程1. 施工前,对施工现场进行清理,确保安装环境整洁。
2. 根据施工图纸,将各种规格的塑钢窗搬运到相应的洞口旁竖放,检查窗框、扇的保护膜是否完好,如有脱落,应补贴保护膜。
3. 检查窗框上下边的位置及其内外朝向,未装滑轮的窗扇,应保证橡胶条口朝上。
4. 在窗框上下边划中线,并测出各洞口中线,逐一作出标记。
5. 将窗框装入洞口,其上下框中线应与洞口中线位置对齐;窗的上下框四角及横框的对称位置应用木块塞紧作临时固定。
6. 根据设计图纸,确定窗框在洞口墙体厚度方向的安装位置,并用水平尺、吊线进行校准。
7. 安装固定片,采用3.2钻头钻孔,然后将十字槽盘头自攻螺丝拧入,固定片的位置应距离窗角、中竖框、中横框150~200mm,固定片之间的距离应小于或等于600mm。
8. 安装窗扇,所选用的五金配件必须要配套,确保窗安装后启闭灵活自如。
9. 窗扇四周都应装有密封胶条,并使金属框料之间不直接接触。
10. 在窗框与墙体之间填塞发泡剂,确保密封、防水。
11. 安装完毕后,进行全面检查,确保门窗扇无下坠、无碰擦门窗框等现象,开启灵活。
在检查无误、冲水试验无渗漏后,方可进行下一道工序施工。
四、施工要点1. 塑钢窗安装位置要规矩、方正和牢靠,不得有翘曲、窜角及松动现象。
2. 对已进场的窗和扇,要按不同的规格和种类分别堆放整齐,底层需垫实垫平。
同时要有保护措施,防止在存放期间受到挤压或碰撞而引起变形。
3. 塑钢窗框安装之前,除了塞灰的一侧外,其余三面需用塑料胶纸包裹保护,以防止受到污染。
塑钢窗安装施工注意事项塑钢窗作为一种常见的建筑材料,具有耐用、隔音、保温等优点,因此被广泛应用于建筑工程中。
在进行塑钢窗安装施工时,需要注意以下事项:1. 准备工作:在进行塑钢窗安装前,需要进行相关的准备工作。
首先是测量窗户的尺寸,确保准确无误。
然后,将窗框进行清理,确保表面平坦,没有杂物和尘土。
同时,检查墙体是否平整、牢固,若存在问题需要进行修复。
2. 工具准备:安装塑钢窗所需的工具包括电锤、电钻、锤子、螺丝刀、气枪、水平仪、尺子等。
在开始施工前,先确保这些工具完好,并进行必要的维护和检查。
3. 安装顺序:在安装塑钢窗时,应按照从上到下、从内到外的顺序进行。
首先安装窗框,然后安装玻璃,最后进行密封和固定。
4. 窗框安装:将窗框放置在窗洞上方,使用水平仪检查水平。
在固定窗框之前,还需进行垂直检查,确保垂直度。
使用螺丝将窗框固定在墙体上,注意均匀施力,避免扭曲窗框。
5. 玻璃安装:选择合适的密封胶将玻璃与窗框密封,确保密封胶均匀涂抹,避免出现空隙。
使用气枪将玻璃固定在窗框上,同时使用背胶带固定玻璃。
在安装大型玻璃时,需设立支撑物,防止玻璃破裂。
6. 密封固定:使用密封胶将窗框与墙体进行密封,确保密封胶填充均匀,避免出现漏水现象。
在进行密封固定时,需要注意进行压实,确保胶水牢固粘合。
7. 安全措施:在进行塑钢窗安装时,需要注意施工人员的安全。
施工人员应穿戴好安全帽、手套等防护用品,并注意工作环境的安全。
8. 清理工作:在塑钢窗安装完成后,需要对工地进行清理。
清理工作包括清理施工现场的杂物和垃圾,并将不需要的材料进行分类处理。
9. 安装检查:在塑钢窗安装完成后,需要进行检查和测试。
检查窗框和玻璃是否安装牢固,是否有裂痕和缺陷。
测试窗户的开合是否灵活,密封性能是否良好。
10. 施工记录:在进行塑钢窗安装时,建议进行详细的施工记录,包括窗户的尺寸、安装顺序、使用的材料等。
这样可以为后续的维护和管理提供参考。
第1篇一、前言塑钢窗以其优良的保温、隔热、隔音性能,以及美观、耐用、环保等特点,在我国建筑行业中得到了广泛的应用。
为了确保塑钢窗施工质量,提高施工效率,特制定本施工方案。
二、施工准备1. 材料准备(1)塑钢窗型材:选择符合国家标准的优质塑钢型材,确保型材尺寸、壁厚、强度等符合设计要求。
(2)密封胶:选用环保型、耐候性好的密封胶,确保密封效果。
(3)玻璃:根据设计要求选择合适的玻璃类型,如普通玻璃、钢化玻璃、中空玻璃等。
(4)五金配件:包括执手、铰链、滑轮、限位器等,选用质量可靠的品牌。
2. 工具准备(1)切割工具:切割机、手锯等。
(2)焊接工具:电焊机、气焊机等。
(3)安装工具:扳手、螺丝刀、水平尺、锤子等。
(4)检测工具:水平尺、垂直尺、游标卡尺等。
3. 人员准备(1)施工人员:熟悉塑钢窗施工工艺,具备一定的实践经验。
(2)质检人员:负责对施工过程进行监督,确保施工质量。
三、施工工艺1. 施工测量(1)根据设计图纸,确定窗洞位置和尺寸。
(2)使用水平尺、垂直尺等工具,对窗洞进行测量,确保尺寸准确。
2. 型材切割(1)根据窗洞尺寸,使用切割机对型材进行切割。
(2)切割过程中,注意保持型材平整,避免产生毛刺。
3. 焊接(1)使用电焊机或气焊机对型材进行焊接。
(2)焊接过程中,注意控制焊接温度,避免过热导致型材变形。
4. 组装(1)将切割好的型材按照设计要求进行组装。
(2)组装过程中,注意检查型材的尺寸、位置是否准确,确保组装质量。
5. 密封(1)在型材接口处涂抹密封胶。
(2)密封胶涂抹均匀,避免出现气泡、漏胶等现象。
6. 玻璃安装(1)根据设计要求,选择合适的玻璃类型。
(2)将玻璃安装在型材槽口内,确保玻璃与型材接触紧密。
7. 五金配件安装(1)根据设计要求,安装执手、铰链、滑轮、限位器等五金配件。
(2)安装过程中,注意检查五金配件的尺寸、位置是否准确。
8. 质量检验(1)对施工过程进行质量检验,确保施工质量符合设计要求。
塑钢窗安装注意事项
1. 安装前要测量窗口的尺寸确保与塑钢窗的尺寸相匹配。
测量时要注意水平和垂直方向的尺寸,确保窗框安装平整。
2. 安装过程中要确保窗框的嵌入墙体深度足够,以确保窗框的稳固性和密封性。
3. 安装窗框时要使用专用的安装配件,如膨胀螺栓、螺丝等,确保窗框与墙体的连接牢固可靠。
4. 安装窗框时要注意留出适当的扩展余量,以防止窗框在温度变化时出现变形或开裂。
5. 安装窗框时要使用专用的密封材料,如密封胶条等,确保窗框与墙体之间的密封性,防止水、风和噪音的渗透。
6. 安装完毕后要仔细检查窗框的各个部位,确保无松动、开裂等问题,并及时修复。
7. 安装塑钢窗后要测试窗户的开启、关闭、锁紧等功能是否正常,确保窗户的使用便利性和安全性。
8. 在安装过程中要注意施工现场的整洁和安全,防止因施工造成的损坏和伤害。
9. 如果不具备安装经验或技术,在安装塑钢窗前最好请专业的安装工人或施工队伍来完成安装。
塑钢窗安装施工注意事项塑钢窗是一种常见的建筑材料,具有耐用、隔音、防水、防火、保温隔热等优点,被广泛应用于家庭和商业建筑的门窗装饰。
然而,安装塑钢窗也需要一定的技巧和注意事项,下面将介绍塑钢窗安装施工的注意事项。
一、准备工作1. 施工前,需要详细了解设计方案,并确保材料、尺寸、类型和数量的准确性。
2. 清理窗洞内部,确保墙体平整、干净,并检查窗洞尺寸是否与塑钢窗尺寸相匹配。
3. 检查墙体是否存在结构性问题,如龟裂、松动等,必要时需进行修复。
二、材料准备1. 选择优质的塑钢窗材料,并确保与设计方案一致。
注意检查塑钢窗的质量标志、品牌、型号等信息。
2. 准备好安装所需的配件,如门窗框、连接件、密封胶、螺丝等。
三、窗框安装1. 窗框安装前,要先测量窗洞准确的尺寸,然后根据窗框的大小划线、打孔。
2. 在窗洞四角和中部预埋安装支架,然后将窗框用螺丝固定在墙体上。
3. 安装窗框时,要确保水平、垂直和平整,可使用水平仪和垂直仪进行校准。
四、密封胶1. 在窗框与墙体之间涂抹密封胶,可起到密封和防水的作用。
2. 在窗框的四周和接缝处涂抹密封胶,确保整体的密封性。
五、窗扇安装1. 在窗框上安装好扇框,确保扇框平整,然后将窗扇放入扇框内。
2. 用螺丝将窗扇固定在扇框上,确保窗扇的稳定性和安全性。
3. 检查窗扇的开启、关闭是否灵活,是否有干涩、卡阻等现象。
六、玻璃安装1. 清理窗扇内部,确保无灰尘和杂物。
2. 将玻璃放入窗扇内,确保与窗扇贴合紧密。
3. 在玻璃与窗扇接触处涂抹密封胶,起到密封和固定的作用。
七、调试和清理1. 安装完成后,进行调试,确保窗扇开启、关闭灵活,无卡阻现象。
2. 清理施工现场,清除杂物,保持整洁。
八、安全注意事项1. 施工过程中,要佩戴安全帽、手套等防护用品,以防止意外伤害。
2. 在施工现场设置警示标志,提醒周围人员注意安全。
3. 严禁在安装过程中站在窗洞边缘或高处工作,避免坠落事故的发生。
总结塑钢窗安装施工需要注意的细节和流程很多,只有严格按照施工规范和注意事项进行,才能确保安装质量和安全性。
塑钢门窗安装规范一、适用范围:本施工工艺标准适用于塑钢门窗安装工程。
二、施工准备:(一)材料要求:1.塑钢门窗的制作必须具有出厂合格证,塑钢门窗的附件质量有出厂合格证及进场验收记录,包括连接件等的材质、表面处理等均必须符合设计要求。
2.玻璃、嵌缝材料、防腐材料等应符合设计要求和有关标准的规定。
3.进场前应先对塑钢门窗进行验收检查,不合格者不准进场。
运到现场的塑钢门窗应分型号、规格以不小于70o C的角度立放于整洁的仓库内,下部放置垫木。
仓库内的环境温度应不小于50o C;门窗与热源的距离不应小于1m,并保护好其护膜。
(二)主要机具设备:1.机械设备:电锤、电钻、射钉抢、经纬仪2.主要工具:螺丝刀、手锤、扳手、钳子、水平尺、线坠(三)作业条件:1.主体结构已施工完毕,并经有关部门验收合格;或墙面底子灰完毕,工种之间已办好交接手续。
2.当门窗采用预埋木砖与墙体连接时,墙体中应按设计要求埋置防腐木砖。
对于加气混凝土墙,应预埋胶粘圆木。
3.同一类型的门窗及其相邻的上、下、左、右洞口应保持通线,洞口应横平竖直;对于高级装饰工程及放置过梁的洞口,应做洞口样扳。
洞口宽度和高度尺寸的允许偏差见下表洞口宽度或高度尺寸的允许偏差(mm)4.按图要求的尺寸弹好门窗中线,并弹好室内+50cm水平线。
5.组合窗的洞口,应在拼樘料的对应位置设预埋件或预留洞。
6.安装门窗时的环境温度不宜低于5 o C。
7.门窗安装应在洞口尺寸按第3条的要求检验并合格,办好工种交接手续后,方可进行。
门的安装应在地面工程施工前进行。
三、操作工艺:1.将不同型号、规格的塑钢门窗搬到相应的洞口旁竖放。
当有保护膜脱落时,应补贴保护膜,并在框上下边划中线。
2.如果不立即装在门窗上,应卸下玻璃,并做好标记。
3.在门窗的上框及边框上安装固定片,其安装应符合下列要求:(1)检查门窗框上下边的位置及其内外朝向,并确认无误后,再安固定片。
安装时应先采用直径为Φ的钻头钻孔,然后将十字槽盘端自攻螺钉M4*20拧入,严禁直接锤击钉入。
一、工程概况1. 工程名称:_______工程2. 工程地点:_______3. 施工单位:_______4. 施工内容:塑钢门窗安装二、施工安全注意事项1. 人员安全:(1)施工人员必须经过专业培训,持证上岗。
(2)施工人员应熟悉本工程的安全操作规程,并严格遵守。
(3)施工人员应穿戴好个人防护用品,如安全帽、手套、防护眼镜等。
(4)施工人员应保持良好的工作状态,严禁酒后施工。
2. 工具设备安全:(1)施工前应检查施工工具设备是否完好,如有损坏应及时更换。
(2)使用电动工具时,应确保电源线绝缘良好,接地可靠。
(3)高空作业时,应使用安全带,并确保安全带系紧。
3. 作业环境安全:(1)施工现场应保持整洁,通道畅通,防止绊倒事故发生。
(2)施工现场应设置明显的警示标志,提醒施工人员注意安全。
(3)施工现场应设置安全防护设施,如安全网、防护栏等。
4. 施工工艺安全:(1)安装塑钢门窗前,应先检查门窗洞口尺寸和标高尺寸是否符合要求。
(2)安装过程中,应保持门窗水平、垂直,确保门窗安装牢固。
(3)安装过程中,严禁将工具、材料等抛掷高空,防止发生坠落事故。
(4)安装完成后,应检查门窗的开启、关闭是否灵活,密封性是否良好。
三、安全操作规程1. 施工人员应按照施工图纸和施工方案进行施工。
2. 施工人员应按照操作规程进行操作,不得擅自改变施工工艺。
3. 施工人员应严格执行“三不放过”原则,即:事故原因未查清不放过、责任人未处理不放过、整改措施未落实不放过。
4. 施工人员应做好施工记录,及时汇报施工进度和安全情况。
四、应急措施1. 发生事故时,施工人员应立即停止施工,采取紧急措施,确保人员安全。
2. 施工单位应立即组织人员进行救援,并按照事故处理程序进行上报。
3. 施工单位应做好事故调查和处理工作,总结经验教训,防止类似事故再次发生。
五、交底时间交底时间:_______交底人:_______备注:本安全交底内容仅供参考,具体施工过程中应根据实际情况进行调整。
塑钢窗安装施工注意事项
示范文本
In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each
Link To Achieve Risk Control And Planning
某某管理中心
XX年XX月
塑钢窗安装施工注意事项示范文本使用指引:此管理制度资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
1、避免工程质量通病
1.1门窗框固定不好,水平度、垂直度、对角线长度等
超差,门窗框起鼓变形:门窗框临时固定后,在填塞与墙体
之间的缝隙,注意不要使门窗框移位倾斜变形,应待门窗
框安装固定牢固后,再除掉定位木楔或其他器具。
1.2塑钢窗表面腐蚀变形:施工时严格做好产品保护,及
时补封好破损掉落的保护胶纸和薄膜,并及时清除溅落在
铝门窗表面的灰浆污物。
1.3门窗扇玻璃密封条脱落:玻璃厚度与扇挺镶嵌槽及密
封条的尺寸配合要符合国家标准及设计要求,安装密封条
时应留有伸缩余量。
1.4门窗表面划痕:使用工具清理铝门窗表面时不得划
伤、割伤铝合金型材表面。
1.5外观不整洁:门窗表面污迹应用专门溶剂或洁净的水及棉纱清洗掉,填嵌密封胶多余的胶痕要及时清理掉,确保完工的铝门窗表面整洁美观。
2、主要安全技术措施
2.1安全防护用品及措施
2.1.1铝门窗安装人员进入施工现场必须戴安全帽,穿防滑的工作鞋,严禁穿拖鞋或光脚。
2.2.2高空室外安装铝门窗必须要有安全网、护身栏等防护设施,高处作业必须系好安全带。
2.2施工机具
2.2.1如有需焊接部位,焊接机械的使用要符合《施工现场临时用电安全技术规范》(JGJ46-2005)第八章第五节“焊接机械”的规定,并注意电焊火花的防火安全。
2.2.2电动螺丝刀、手电钻、冲击电钻等必须选用二类
手持式电动工具,严格遵守《手持电动工具的管理、使用、检查和维修安全技术规程》(GB/T 3787-2006),每季度至少全面检查一次;现场使用要符合《施工现场临时用电安全技术规范》(JGJ46-88)第八章第六节“手持式电动工具”的规定,确保使用安全。
2.3射枪
2.3.1操作人员要经过培训,严格按规定程序操作,工作时要戴防护眼镜,严禁枪口对人。
2.3.2射钉弹要按有关爆炸和危险物品的规定进行搬运、贮存使用,存放环境要整洁、干燥、通风良好、温度不高于40度,不得碰撞,用火烘烤或高温加热射钉弹,哑弹不得随地乱丢。
2.3.3墙体必须牢固、坚实并具承受射冲力的刚度。
在薄墙、轻质墙上射钉时,墙的另一面不得有人,以防射穿伤人。
2.3.4特种钢钉:钉特种钢钉应选用重量大的榔头,操作人员要戴防护眼镜。
为防止钢钉飞跳伤人,可用钳子夹住再行敲击。
2.4玻璃搬运和安装
2.4.1搬运玻璃前首先检查玻璃是否有裂纹,特别要注意暗裂,确认完好才搬运。
2.4.2搬运玻璃时必须戴手套、穿长袖衫,玻璃要竖向,以防玻璃锐边割手或玻璃断裂伤人。
2.4.3高处安装玻璃时应稳妥置放,其垂直下方不得有人。
2.4.4风力五级以上难以控制玻璃时,应停止搬运和安装玻璃。
2.5门窗清洁
使用天清洁剂清洁门窗时,室内要通风良好,戴好口
罩,严禁吸烟,周围不准有火种,沾有天那水的棉纱布应收集在金属容器内及时处理。
