鼓风机试车记录
- 格式:doc
- 大小:101.00 KB
- 文档页数:3

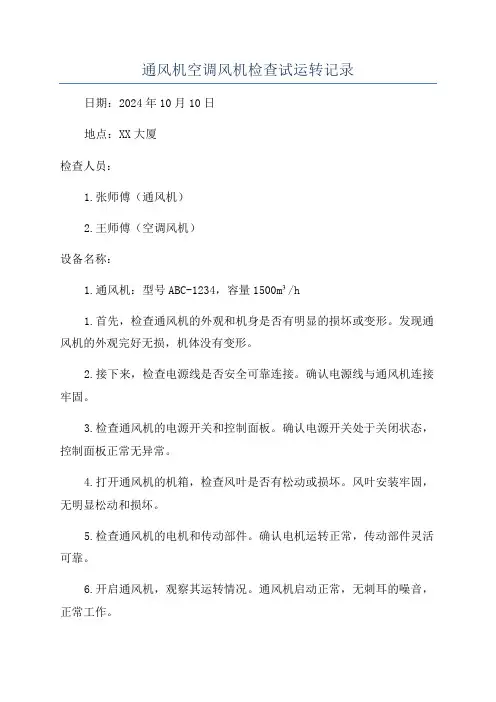

通风机空调风机检查试运转记录日期:2024年10月10日地点:XX大厦检查人员:1.张师傅(通风机)2.王师傅(空调风机)设备名称:1.通风机:型号ABC-1234,容量1500m³/h1.首先,检查通风机的外观和机身是否有明显的损坏或变形。
发现通风机的外观完好无损,机体没有变形。
2.接下来,检查电源线是否安全可靠连接。
确认电源线与通风机连接牢固。
3.检查通风机的电源开关和控制面板。
确认电源开关处于关闭状态,控制面板正常无异常。
4.打开通风机的机箱,检查风叶是否有松动或损坏。
风叶安装牢固,无明显松动和损坏。
5.检查通风机的电机和传动部件。
确认电机运转正常,传动部件灵活可靠。
6.开启通风机,观察其运转情况。
通风机启动正常,无刺耳的噪音,正常工作。
7.测量通风机的风量,使用空气流量计进行检测。
测量结果显示,通风机的风量达到1500m³/h,满足设定要求。
8.检查通风机的运行时间,确认运行时间计时器正常工作,没有故障。
9.检查通风机的温度和湿度传感器。
确认温度和湿度传感器的读数准确可靠。
1.检查空调风机的外观和机身是否有明显的损坏或变形。
发现空调风机的外观完好无损,机体没有变形。
2.接下来,检查电源线是否安全可靠连接。
确认电源线与空调风机连接牢固。
3.检查空调风机的电源开关和控制面板。
确认电源开关处于关闭状态,控制面板正常无异常。
4.打开空调风机的机箱,检查风叶是否有松动或损坏。
风叶安装牢固,无明显松动和损坏。
5.检查空调风机的压缩机和冷凝器。
确认压缩机和冷凝器的运转正常,无异常噪音。
6.开启空调风机,观察其制冷效果。
空调风机启动正常,制冷效果良好,室内温度明显下降。
8.检查空调风机的运行时间,确认运行时间计时器正常工作,没有故障。
9.检查空调风机的温度和湿度传感器。
确认温度和湿度传感器的读数准确可靠。
根据以上检查试运转记录,通风机和空调风机的检查工作顺利进行,运行状态正常,各项指标满足设定要求。

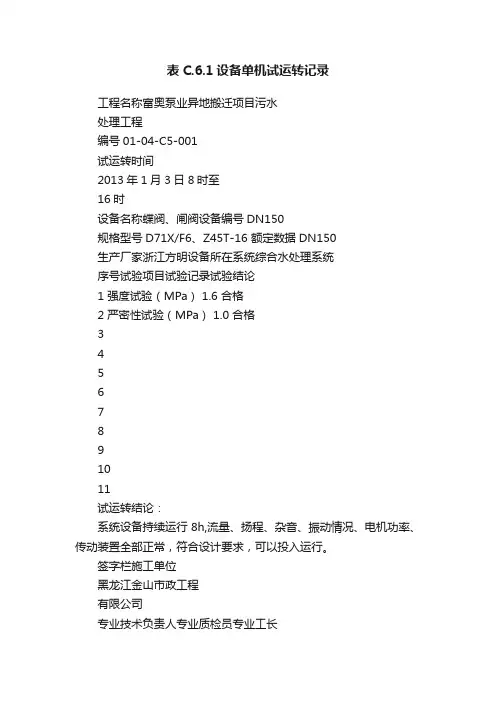

表C.6.1设备单机试运转记录工程名称富奥泵业异地搬迁项目污水处理工程编号01-04-C5-001试运转时间2013年1月3日8时至16时设备名称蝶阀、闸阀设备编号DN150规格型号D71X/F6、Z45T-16 额定数据DN150生产厂家浙江方明设备所在系统综合水处理系统序号试验项目试验记录试验结论1 强度试验(MPa) 1.6 合格2 严密性试验(MPa) 1.0 合格34567891011试运转结论:系统设备持续运行8h,流量、扬程、杂音、振动情况、电机功率、传动装置全部正常,符合设计要求,可以投入运行。
签字栏施工单位黑龙江金山市政工程有限公司专业技术负责人专业质检员专业工长监理或建设单位吉林省先胜建设工程咨询有限公司专业工程师工程名称富奥泵业异地搬迁项目污水处理工程编号01-04-C5-002试运转时间2013年1月3日8时至16时设备名称鼓风机设备编号ZW-306 规格型号D71X/F6、Z45T-16 额定数据Y132M-4,7.5KW 生产厂家山东章丘设备所在系统鼓风曝气系统序号试验项目试验记录试验结论1 风机运转方向正确,运转平稳,无异常振动与声响运转正确、平稳,声响在设计范围内合格2 风量 4.5m3/min 合格3 电机功率 1.5KW 合格4567891011试运转结论:设备持续运行8h,流量、扬程、杂音、振动情况、电机功率、传动装置全部正常,符合设计要求,可以投入运行。
签字栏施工单位黑龙江金山市政工程有限公司专业技术负责人专业质检员专业工长监理或建设单位吉林省先胜建设工程咨询有限公司专业工程师工程名称富奥泵业异地搬迁项目污水处理工程编号01-04-C5-003试运转时间2013年1月3日8时至16时设备名称机械格栅设备编号规格型号W=600㎜额定数据W=0.75kw 生产厂家浙江方明设备所在系统综合水处理系统序号试验项目试验记录试验结论1 运转噪声强度60MPa水泵轴灵活,无卡阻、常杂音合格2 齿耙运转速度15r/min 合格3 齿间距b=3mm4 宽度B=600mm567891011试运转结论:设备持续运行8h,流量、扬程、杂音、振动情况、电机功率、传动装置全部正常,符合设计要求,可以投入运行。
风机试运转记录编号: 05 13□□□风机试运转记录说明《通风与空调工程施工质量验收规范》GB50243-200211.2.2设备单机试运转及调试应符合下列规定:1通风机、空调机组中的风机,叶轮旋转方向正确、运转平稳、无异常振动与声响,其电机运行功率应符合设备技术文件的规定。
在额定转速下连续运转2h后,滑动轴承外壳最高温度不得超过70℃;滚动轴承不得超过80℃;2水泵叶轮旋转方向正确,无异常振动和声响,紧固连接部位无松动,其电机运行功率值符合设备技术文件的规定。
水泵连续运转2h后,滑动轴承外壳最高温度不得超过70℃;滚动轴承不得超过75℃;3冷却塔本体应稳固、无异常振动,其噪声应符合设备技术文件的规定。
风机试运转按本条第1款的规定;冷却塔风机与冷却水系统循环试运行不少于2h,运行应无异常情况;4制冷机组、单元式空调机组的试运转,应符合设备技术文件和现行国家标准《制冷设备、空气分离设备安装工程施工及验收规范》GB50274的有关规定,正常运转不应少于8h;5电控防火、防排烟风阀(口)的手动、电动操作应灵活、可靠,信号输出正确。
检查数量:第1款按风机数量抽查10%,且不得少于1台;第2、3、4款全数检查;第5款按系统中风阀的数量抽查20%,且不得少于5件。
检查方法:观察、旁站、用声级计测定、查阅试运转记录及有关文件。
11.3.1设备单机试运转及调试应符合下列规定:1水泵运行时不应有异常振动和声响、壳体密封处不得渗漏、紧固连接部位不应松动、轴封的温升应正常;在无特殊要求的情况下,普通填料泄漏量不应大于60ml/h,机械密封的不应大于5ml/h;2风机、空调机组、风冷热泵等设备运行时,产生的噪声不宜超过产品性能说明书的规定值;3风机盘管机组的三速、温控开关的动作应正确,并与机组运行状态一一对应。
检查数量:第1、2款抽查20%,且不得少于1台;第3款抽查10%,且不得少于5台。
检查方法:观察、旁站、查阅试运转记录。

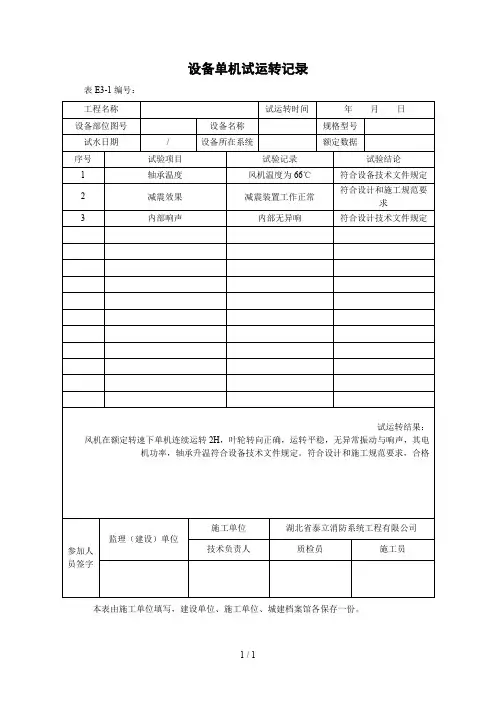

设备单机试运转记录
表E3-1编号:
工程名称试运转时间年月日
设备部位图号设备名称规格型号
试水日期/设备所在系统额定数据
序号试验项目试验记录试验结论
1轴承温度风机温度为66℃符合设备技术文件规定
2减震效果减震装置工作正常符合设计和施工规范要
求
3内部响声内部无异响符合设计技术文件规定
试运转结果:风机在额定转速下单机连续运转2H,叶轮转向正确,运转平稳,无异常振动与响声,其电机功率,轴承升温符合设备技术文件规定。
符合设计和施工规范要求,合格
参加人员签字监理(建设)单位
施工单位湖北省泰立消防系统工程有限公司
技术负责人质检员施工员
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
1 / 1。

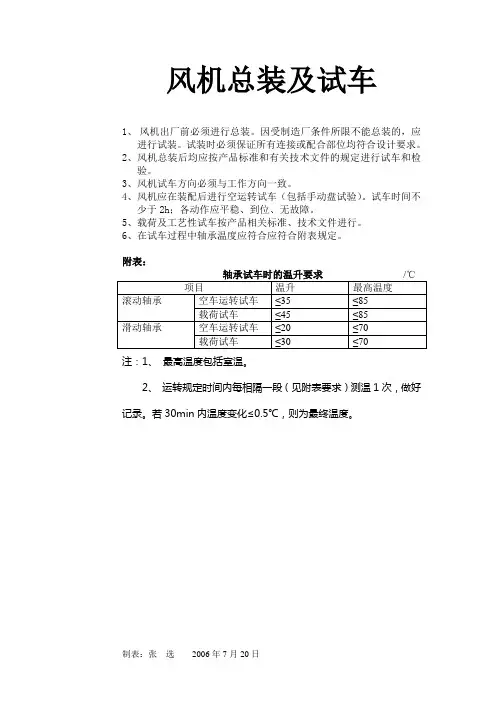

风机总装及试车
1、风机出厂前必须进行总装。
因受制造厂条件所限不能总装的,应
进行试装。
试装时必须保证所有连接或配合部位均符合设计要求。
2、风机总装后均应按产品标准和有关技术文件的规定进行试车和检
验。
3、风机试车方向必须与工作方向一致。
4、风机应在装配后进行空运转试车(包括手动盘试验)。
试车时间不
少于2h;各动作应平稳、到位、无故障。
5、载荷及工艺性试车按产品相关标准、技术文件进行。
6、在试车过程中轴承温度应符合应符合附表规定。
附表:
2、运转规定时间内每相隔一段(见附表要求)测温1次,做好记录。
若30min内温度变化≤0.5℃,则为最终温度。
附表:

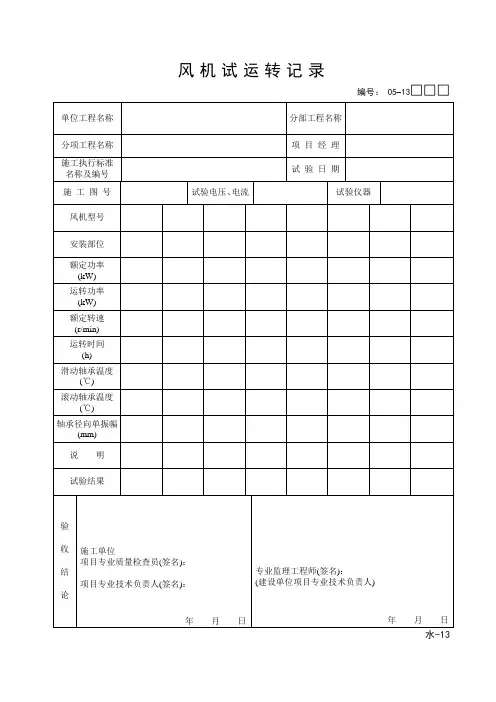

风机试车记录(裸机)
测试日期:年月日
测试地点:
环境温度:℃
测试人员:
注:1、测试时间:风机开始运转的前30min内,每隔约5min 测试记录一次;
2、30分钟后,每隔约10min 测试记录一次;记录连续运转不少于2h的测试数据;
3、中间有停机过程需从头进行新的测试;
4、试车转速N风(风机转速)=1500~2500r/min。
5、如实记录每一个时间点的数据;轴承座1——离蜗壳较远的轴承座,轴承座2——离蜗壳较近的轴承座。
备注(记录非测试项目情况):。

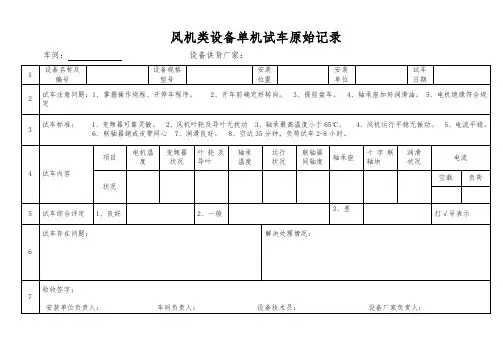

风机类设备单机试车原始记录车间:设备供货厂家:
1 设备名称及
编号
设备规格
型号
安装
位置
安装
单位
试车
日期
2 试车注意问题:1、掌握操作规程、开停车程序。
2、开车前确定好转向。
3、提前盘车。
4、轴承座加好润滑油。
5、电机绝缘符合规定
3 试车标准: 1、变频器可靠灵敏。
2、风机叶轮及导叶无扰动 3、轴承最高温度小于65℃。
4、风机运行平稳无振动。
5、电流平稳。
6、联轴器銷或皮带同心
7、润滑良好。
8、空试35分钟,负荷试车2-8小时。
4 试车内容项目
电机温
度
变频器
状况
叶轮及
导叶
轴承
温度
运行
状况
联轴器
同轴度
轴承座
十字联
轴块
润滑
状况
电流
状况
空载负荷
5 试车综合评定1、良好2、一般3、差
打√号表示
6
试车存在问题:解决处理情况:
7
验收签字:
安装单位负责人:车间负责人:设备技术员:设备厂家负责人:。
科发室鼓风机观察记录
"科发室鼓风机观察记录"是指在科学研究或实验室环境中,对鼓风机运行情况和相关参数进行观察和记录的过程。
这些记录可能包括鼓风机的性能、工作状态、运行参数等信息,旨在监测设备运行情况、及时发现问题并进行维护。
以下是可能包含在这类观察记录中的内容:
日期和时间:
记录观察的具体日期和时间,以便追溯数据和事件。
设备基本信息:
鼓风机的型号、制造商和安装位置等基本信息。
运行状态观察:
记录鼓风机的启停时间。
观察鼓风机的运行状态,包括是否正常运转、是否有异常噪音等。
电流和电压:
记录鼓风机运行时的电流和电压数据,确保在正常范围内。
温度观察:
观察鼓风机的工作环境温度,确保不超过设备的允许范围。
振动观察:
观察鼓风机是否存在异常振动,可能表明设备不平衡或存在其他故障。
润滑状况:
观察鼓风机的润滑状况,确保润滑油或润滑脂处于正常水平。
气流参数:
如适用,记录鼓风机输出的气流参数,如流量、压力等。
异常事件记录:
记录任何鼓风机运行期间出现的异常事件,例如报警、停机、维修等。
维护和保养情况:
记录对鼓风机进行的任何维护和保养活动,包括更换零部件、清洁、润滑等。
安全观察:
观察鼓风机运行过程中是否存在安全隐患,确保设备符合相关安
全标准。
这些观察记录有助于维持鼓风机的正常运行,预防潜在故障,提高设备可靠性,并为维护工作提供及时的信息。
这些记录也是科发室或实验室管理的一部分,有助于保障实验室环境的安全和设备的有效运行。
大众鼓风机不转故障案例话说有这么一辆大众车,车主是个挺酷的小哥。
那天他正打算开车出去耍呢,一上车就觉得不对劲,这车里咋没风呢?他捣鼓了半天空调面板,温度调了又调,模式换了又换,可那鼓风机就像个倔脾气的小孩,就是不转。
小哥就把车开到了我这儿。
我一接到这个车啊,就开始琢磨。
首先呢,我先检查了一下鼓风机的保险丝。
这保险丝就像是电路的小卫士,如果它“牺牲”了,那电流可就过不去,鼓风机自然就没法工作啦。
我找啊找,这个保险丝还好好的呢,没断。
那接下来我就怀疑是不是鼓风机的电阻出问题了。
这电阻啊,就像是一个指挥交通的小交警,它能控制电流的大小,从而让鼓风机以不同的速度转起来。
要是它罢工了,鼓风机要么不转,要么就只能以一种速度转。
我把电阻拆下来一检查,发现也没啥毛病啊。
这可就有点头疼了。
我又想,会不会是鼓风机本身坏了呢?于是我就拿工具把鼓风机拆下来瞅了瞅。
这一瞅啊,发现这鼓风机的电机好像有点卡住了。
就像一个小齿轮里进了沙子一样,转不动了。
我仔细研究了一下,原来是有个小杂物卡在里面了。
我小心翼翼地把杂物取出来,再把鼓风机装回去,一通电,那鼓风机就“呼呼”地转起来了,像个欢快的小风车。
小哥可高兴了,还打趣说:“这鼓风机原来是被小杂物封印了啊,多亏你把它解救出来了。
”还有一次呢,遇到一辆大众车也是鼓风机不转。
这次的车主是个大姐。
她来的时候可着急了,说这车里没风,热得不行。
我按照老办法先检查保险丝,没问题。
再看电阻,也正常。
然后看鼓风机,电机也没卡住啊。
这可把我难住了。
我又重新捋了一遍思路,突然想到会不会是线路的问题呢?于是我就顺着线路一点点检查。
这线路就像一条条小血管,要是哪条断了或者接触不良,那电流就没法顺畅地跑到鼓风机那儿去。
查着查着,还真发现了问题。
在一个很隐蔽的地方,有根线的接头松了。
这就好比接力赛的时候,前面的选手没有把接力棒稳稳地交给下一个选手。
我把接头重新接好,固定牢固。
再一试车,鼓风机欢快地转起来了,大姐脸上也露出了笑容,还说我像个汽车神医呢。
工程名称江铜集团银山矿业公司5000t/d项
目选矿厂工程-磨浮安装工程
分部分项
工程名称工业设备安装
设备名称离心鼓风机a 设备位号
设备型号C450-1.45类型
能力转速
驱动种类电机驱动
规格型号功率转速电压额定电流YKK500-2 500KW 2960r/min 6000V A
一、运转前的检查
1、电动机检查情况:
正常
2、设备本体检查情况:
正常
3、冷却系统检查情况:
正常
4、系统油洗或油压情况检查情况:
正常
5、所注润滑脂或润滑油:
部位油名及标号注油日期
润滑油汽轮机油L-TSA32 2011、12、3
二、试运转检测情况
试车类别试车日期启动时间启动电流连续运转时间环境温度介质无负荷12、7 14:00 4 12℃
运行时间轴承温度(0C)电机温度(0C)介质温度(0C)电压
(V)
电流
(A)
振动(双振幅)止推支撑前后进出电机机体
1 43.9 25.3 39.7 37.6 正常正常
2 50.5 32.6 45.2 45 正常正常
3 50.9 33.5 45.3 45.
4 正常正常
4 50.2 33.9 45.3 45.
5 正常正常试验后检查情况及质量评定:经4小时无负荷运转,振动温度均正常,符合规范要求。
建设单位监理单位施工单位
现场代表:
年月日现场代表:
年月日
施工技术负责人:
质量检查员:
施工班(组)长:
2011年12月7日
工程名称江铜集团银山矿业公司5000t/d项
目选矿厂工程-磨浮安装工程
分部分项
工程名称工业设备安装
设备名称离心鼓风机b 设备位号
设备型号C450-1.45类型
能力转速
驱动种类电机驱动
规格型号功率转速电压额定电流YKK500-2 500KW 2960r/min 6000V A
一、运转前的检查
1、电动机检查情况:
正常
2、设备本体检查情况:
正常
3、冷却系统检查情况:
正常
4、系统油洗或油压情况检查情况:
正常
5、所注润滑脂或润滑油:
部位油名及标号注油日期
润滑油汽轮机油L-TSA32 2011、12、3
二、试运转检测情况
试车类别试车日期启动时间启动电流连续运转时间环境温度介质无负荷12、7 14:00 4 12℃
运行时间轴承温度(0C)电机温度(0C)介质温度(0C)电压
(V)
电流
(A)
振动(双振幅)止推支撑前后进出电机机体
1 43.5 25 39.5 37.4 正常正常
2 50 32.2 45.1 45 正常正常
3 50.2 33.5 45.3 45.7 正常正常
4 51 33.8 45.4 46 正常正常试验后检查情况及质量评定:经4小时无负荷运转,振动温度均正常,符合规范要求。
建设单位监理单位施工单位
现场代表:
年月日现场代表:
年月日
施工技术负责人:
质量检查员:
施工班(组)长:
2011年12月7日
机械设备单体试车记录报验申请表
工程名称:江铜集团银山矿业公司5000t/d项目选矿厂工程编号:
致:鑫诚建设监理公司
我单位已完成了江铜集团银山矿业公司5000t/d项目选矿厂工程-磨浮安装工程机械设备单体试车工作,现报上鼓风机房设备机械设备单体试车记录报验申请表,请予以审查和验收。
附件:机械设备单体试车记录份
承包单位(章)
项目经理
日期2011年12月8日
审查意见:
项目监理机构
总/专业监理工程师
日期。
