侧沟技术交底
- 格式:docx
- 大小:7.04 KB
- 文档页数:2
截水沟边沟排水沟技术交底本页仅作为文档页封面,使用时可以删除This document is for reference only-rar21year.March1.路基边沟、排水沟、截水沟路基成形,护坡道、碎落台经碾压后,及时施工边沟。
排水沟采取临时和永久排水设施相结合的办法施工,在特殊地段应先在设计位置挖临时排水沟,防止雨水冲入路基。
边沟、排水沟、截水沟采用人工挖沟槽,沟底采用平板振动夯振击密实,急流槽采用人工挖基。
浆砌片石采用挤浆法施工,机械搅拌砂浆。
排水沟(边沟)分段施工,分段成型,在雨季严禁长段开挖而遭雨水浸泡。
水沟的开挖、整修、夯实、砌筑形成流水作业,随挖随砌。
1)石料的选择与路基防护工程相同。
砂浆配合比通过试验确定,采用磅称计量,并按规定制作砂浆检查试件。
2)施工前放好排水沟(边沟)中线、边桩,并在水沟外测放设护桩(直线地段每20米一桩,曲线每10米一桩),经过高程测量将填挖高度标注在护桩上,以控制水沟的中心位置、高程和线形。
3)开挖沟槽时,由人工开挖整修;沟底采用平板冲击夯夯击密实。
达到沟底密实、边坡整齐园顺。
4)砌体结构尺寸采用立杆挂线控制、坡尺检查。
在砌筑的同时经常检查水沟中线,通过水平测量,检查沟底的高程和坡度,确保排水沟(边沟)完成后,结构尺寸符合设计要求,坡面平整,线形顺适。
5)浆砌片石采用挤浆法,采用监理工程师要求的方法勾缝,砌体咬口紧密,无干缝、通缝和瞎缝,砂浆饱满。
砌体外露面和坡顶、边缘及边角应选用较大、平整并加凿修的石块砌筑。
6)排水沟(边沟)根据伸缩缝设计位置分段砌筑,当经过软弱地段时,根据监理工程师批示进行基底处理。
7)砌体应分层坐浆砌筑,砌筑上层时,不得振动下层。
不得在已砌好的砌体上抛掷、滚动、翻转和敲击石块,砌体砌筑完成后,应及时进行勾缝。
8)浆砌告一段落时,及时用草袋、麻袋覆盖砌体,进行洒水养护,养护时间一般不少于7天,所砌筑圬工的砂浆,在初期硬化期间不应使其受雨水冲刷或水淹浸。
排水沟三级技术交底一、排水沟施工工艺及技术1、工艺流程及首件水沟尺寸(1)工艺流程:施工准备→测量放线→沟槽开挖及槽底验收→模板安装→混凝土浇筑→拆模及养护→检查验收(2)首件水沟尺寸:该段排水沟结构形式为Ⅱ型挡土墙带排水沟(沟底宽×沟深:200×150)2、测量放线根据建设单位移交的测量控制点,按照施工图纸和施工规范中规定的预留工作宽度,准确放出施工开槽线,经施工方及监理方复核确认后方可土方开挖施工。
在开挖至基底部位时,测量人员随时监测开挖深度,严格控制预留土方厚度在200mm以上。
3、沟槽开挖根据排水沟的深度、现况地面标高及沟槽放坡坡度(一般按1:0.3设置),现场洒白灰线控制沟槽开挖宽度与顺直度,利用人工配合挖掘机开挖,自卸汽车运输,机械挖槽应确保槽底土壤不被扰动,基底预留200mm土层人工清底。
开槽后应人工修整槽底,复核槽底高程。
严格控制槽底高尺寸,防止超挖,槽底开挖到位后,应清除浮土,并用打夯机将基底夯实。
如遇软弱淤泥处,应将淤泥清理干净,用碎石土回填至沟底标高并用打夯机将基地夯实。
4、槽底验收基槽开挖完毕后,首先进行自检、互检,合格后,由项目部报请监理工程师进行检验,在全部检验合格后,立即进行下步工序,防止长时间晾槽或者泡水。
5、水沟铺底模板安装水沟铺底为50cm,水沟铺底侧模采用60×120cm钢模板立模。
立模前应将模板打磨干净并涂刷脱模剂。
模板端头之间用螺栓连接(模板接缝处应紧密吻合,用胶条嵌缝),模板背面用双排钢管串连起来(间距为20cm)。
模板支撑可采用钢管或木方,支撑间距为100cm(模板上部及下部均应支撑,必要时可加密支撑),应当保证支撑绝对稳固,避免出现爆模、跑模现象。
每隔20m设置一道伸缩缝。
模板安装完成后,现场技术人员及施工班组长应当先进行自检,自检合格后,报请监理进行检验。
检验合格后方可进行水沟铺底混凝土浇筑。
6、水沟沟墙模板安装当水沟铺底混凝土强度达到75%时,即可进行水沟沟墙模板安装。
公路土质边沟施工技术交底
类型:工程技术类编号:D-04
开挖过程中和开挖后对高程、坡度进行测量和复核,不允许超挖;开挖应保证上口、下口宽度、坡度、深度满足设计要求;
开挖过程完成后,使原有排水沟和新建纵、横向排水沟斜街平顺,保证流水畅通;(4)修整
对局部坡面和沟底不平整处,采用挖掘机配合人工修整;成型断面线型平顺、美观。
(5)检查验收
分段开挖成型后,对高程、宽度及坡度等进行验收,各项指标应满足设计图纸要求。
六、施工质量控制措施
(1)施工前,组织技术人员和施工工人熟悉图纸,并做好技术交底工作。
(2)严格按照图纸施工,开挖开口线准确放样,确保控制在规范要求的范围内;
(3)定期组织职工进行质量学习,根据作业内容,学习相关的工程质量措施;
(4)开挖过程中,测量人员进行测量校核和检查,对出现的问题及时纠正处理,保证断面尺寸,线性平顺;
七、交通管理计划
7.1临时交通控制示意图
7.2临时交通控制过程。
工程名称施工单位
交底部位地下室、设备间工序名称排水沟施工
交底提要:装修工程相关技术交底
交底内容:
一、主要机具、材料
1、主要机具:手推车、铁锹、铁抹子、木抹子、2m靠尺、胶皮管、小线及钢尺等。
2、主要材料:素土。
二、操作工艺
1、工艺流程:基坑底清理→找坡打点→细石回填→砂浆找平、抹八字脚→找平验收→防水层施工→闭水试验
→防水保护层施工
2、混凝土回填时,先清除基坑中的杂物,并在坑底用砂浆向找坡方向打好灰点,坡度以1%为宜。
3、混凝土浇筑时提前将坑底浇水湿润,混凝土浇筑完成面距离管底控制在40mm左右,为找平层及防水保护层预
留出足够工作面。
4、排水沟壁用水泥胶浆拉毛后,用1:2水泥砂浆做20mm厚找平层(根据防水粉说明,内掺适量防水粉),阴角
抹出八字角,半径不小于50mm,阳角做出半径不小于20mm圆角,找平层抹至角钢下方,保证聚氨酯涂膜可上卷至角钢底部。
05J9 60/A(车库排水沟篦子)
05J9 64/7(车库坡道排水沟篦子)
注:本记录一式两份,一份交接受交底人,一份存档。

一、交底项目:矩形水沟施工二、参加对象:各施工队全体成员三、交底时间:XXXX年XX月XX日四、交底内容:一、工程概况1. 本工程矩形水沟结构型式为浆砌片石排水侧沟,局部路段根据情况适当加大排水沟尺寸。
2. 矩形水沟施工区域为XX路段,全长XX米,设计深度XX米,宽度XX米。
二、施工方法1. 测量放样(1)采用分段施工,分段放样。
(2)按设计参数放出矩形水沟中线,再通过排水沟结构尺寸放出水沟边线,并用白灰在地上画出。
(3)通过沟底高程、沟底纵坡确定开挖深度。
2. 基坑开挖(1)利用测量放样出的边线及计算出的开挖深度,采用人工配合挖掘机械开挖,自卸汽车运输。
(2)基坑开挖至距设计沟底1015cm时,改以人工挖掘。
(3)人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。
(4)基坑沟底采用平板振动夯振击密实。
3. 砌筑(1)砌筑前,对砌体材料进行检查,确保质量合格。
(2)按照设计要求,进行砌筑,砌体缝隙应饱满、密实。
(3)砌筑过程中,注意排水沟的坡度,确保排水畅通。
4. 防水处理(1)对矩形水沟内部进行防水处理,采用防水涂料或防水砂浆。
(2)防水层施工前,对基层进行处理,确保基层干燥、平整。
5. 监理检测(1)基坑开挖、砌筑、防水处理等工序完成后,请监理工程师进行检测。
(2)检测合格后,方可进行下道工序。
三、安全注意事项1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 严禁酒后作业、疲劳作业。
3. 严格遵守操作规程,确保施工安全。
4. 施工现场严禁吸烟、动火。
5. 作业区域设置警示标志,禁止无关人员进入。
6. 严格执行高空作业安全措施,防止高处坠落事故。
7. 电气设备应定期检查,确保安全可靠。
8. 施工过程中,注意排水沟的排水情况,防止积水。
四、应急预案1. 发生人员受伤事故,立即停止施工,及时拨打急救电话,并采取必要的急救措施。
2. 发生火灾事故,立即切断电源,使用灭火器进行灭火,并拨打火警电话。
边沟施工技术交底边沟施工是农田水利工程中非常重要的一环,也是农民朋友经常涉及的问题。
下面将对边沟施工技术进行交底。
边沟的基本概念边沟,又称源头沟,是将溪流、河流发源处的附属水体和雨水快速集中排放,防止水流侵蚀农作物和土地,保障农田的安全生产。
边沟的规划和设计应该考虑到地形、地貌和地势条件。
同时,在施工过程中,要注意沟底铺底、排水口等等的细节处理。
施工要点1.边沟的开挖1.1 确定开挖范围在进行边沟施工之前,首先要做的是确定边沟开挖的范围和宽度。
这个范围要根据具体的情况进行估算,包括地形、地貌、排水量等等因素进行考虑。
1.2 开挖沟道并平整确定开挖范围之后,就可以进行沟道的开挖了。
在进行边沟开挖之后,必须保证边沟两侧的高度相等,并且沟底平整。
在进行这个过程中,应该根据地势、土质和工程难度等因素考虑挖掘的深度和范围。
2.边沟的混凝土浇筑2.1 预先准备在进行边沟混凝土浇筑之前,应首先准备好所有要用到的材料和工具,包括混凝土原料、水泥、细沙、石子、水泵、搅拌机等等。
2.2 施工流程首先,将所有原料按照一定的比例混合在一起。
然后将混好的料运输到需要注入混凝土的位置,利用水泵将混合好的料泵入边沟中,再利用搅拌机进行振动压实。
当浇筑好的混凝土表面变平均后就可以停止作业了。
2.3 浇筑注意事项在进行边沟混凝土浇筑时,需要注意以下细节处理:•浇筑时要把混凝土泵过去,每次泵料的时间不要太长,以免出现漏泵现象。
•如果已经进行了一些浇筑,则沟槽中的混凝土需要与已浇筑的混凝土紧密结合。
•浇筑时,混凝土的浓度应该根据环境温度、湿度、流速等不同因素进行调整,以保证浇筑的混凝土质量。
3.边沟排水口的设置3.1 排水口的基本情况边沟中的排水口是非常重要的,因为它可以起到排水和溢洪的效果。
排水口的设置必须考虑到地形、水流和水量等方面的因素。
排水口的数量和大小要根据具体情况确定,不能过多,也不能过少。
3.2 排水口的位置和方向排水口的位置应该选择在水流汇合、坡度变化、路口或者拐角等地方,同时也需要考虑到排水口的排放方向,是直接向外排放,还是通过其他方式进行处理。
技术交底书交底内容:一、 准备工作1、 现场准备:施工场地平整,施工便道通畅,保证水、电现场使用。
2、 材料准备:所需材料已经进场并检验合格,周转材料如模板、钢管、 卡具等备齐,各作业班组根据作业内容的不同,分配相应作业人员。
3、 沟槽开挖前,应做好排水设施,安全防护设施。
沟槽开挖后应及时 进行立模浇筑施工,并做好安全防护设施,防止塌方。
二、 施工流程及操作要点1、 施工范围矩形侧边沟具体里程段落见附表,边沟深度为0.6m ,宽度为0.6m ,边 沟壁厚0.25m,边沟底厚0.25m,下设10cm 砂砾垫层。
均采用C30混凝土浇 筑,每隔10m 设一道沉降缝,缝宽2cm 缝内用沥青麻筋填塞并保证不渗 漏水。
2、 施工程序及技术要点(一) 、施工放样(1) 放出边沟边线,检查路基宽度。
(2) 放样断面距离按10m 控制。
(二) 、边沟施工第一步:现浇沟底(1)进场后先根据技术交底的“边沟中线高程”进行清沟,高挖低填, 基坑平整完成后用小型夯机夯实后直立模板。
边沟设计宽度见水沟尺寸, 为了保证支模方便,清沟时侧沟两侧各加宽 30cm2014-05-12做出记录。
施工缝的平面应与结构的轴线相垂直4、路堑边沟尺寸允许偏差及检验标准三、安全文明施工要求及措施1、机具、材料、弃土等应堆放在基坑边坡四周 1.5m以外。
2、配齐配足劳动安全防护用品,确保安全防护。
进入施工现场必须戴好安全帽。
3、应定期检查用电安全,及时消除隐患。
施工现场使用统一的标准配电箱。
严格做到三级配电二级漏电保护。
施工电器设备的保护接地、接零措施必须严格按照规定实施。
4、工地现场施工材料必须堆放整齐,统一标识清楚。
四、质量标准1、边沟施工前,要先检查其与测设中线的相对位置、沟底高程、边沟宽度。
2、浇筑混凝土前,要严格检查模板的牢固性。
3、每次灌注混凝土前要将混凝土接茬部位凿毛并保持湿润,并将残碴、杂物和积水清除干净。
4、模板必须加固牢靠结实,保证水沟线条平顺。
隧道边沟施工技术交底隧道边沟包括现浇纵向排水沟、电力电缆沟、通讯电缆沟、路缘暗沟,预制盖板,沉沙池。
施工顺序由出洞口向进洞口倒退施工,确保施工期间的废水由原仰拱施工期间的水沟排出洞外。
另在边沟施工前,测量将对原形成的沉沙池、边沟底、边沟两侧排水管口标高线进行复测。
沉沙池位置不对的和沟底标高超高的,首先采用风镐处理到设计位置后再进行边沟施工,具体沉砂池位置以在2007年4月13日下发施工队(关于隧道沉砂池施工的通知);排水管口标高不对,按照设计标高用φ50钻头打孔(每10m一个),穿透防水板,埋管后再进行边沟施工。
模板安装线由项目部提供,内、外模每直线部分每10米打一测点,曲线部分加密,施工队根据项目部提供的模板安装线确定钢筋安装线。
一、原有施工缝面处理1、打毛原施工的仰拱面,矮边墙面在边沟范围内的均应进行凿毛处理,主要采用人工用短钎子凿毛。
2、清除松渣、积水所有缝面在凿毛后用水冲洗干净,清除松渣、积水。
由出洞口向进洞口倒退施工,施工水由原水沟排出洞外。
二、边沟钢筋在仰拱面打插筋,插筋采用φ20,间距1.0m。
作为钢筋骨架的架立筋,其他钢筋按照设计图纸施工。
钢筋的绑扎必须符合规范要求。
三、边沟模板支模板时隧道净宽方向放大1cm,净高方向降低1cm,不能侵占隧道净空。
采用钢、木(厚5cm)组合模板,靠近现浇缘石外侧用钢模板,其他侧采用普通钢模板和角型模板或木模板拼装。
纵向排水沟(通讯电缆沟侧):在仰拱施工期间已经基本完成,主要是清理、校正。
将隧道拱墙预留的DN50横向排水管孔口打出来。
纵向排水沟(电力电缆沟侧):采用钢模板,放盖板的槽口位置用木模板。
关模板前将隧道拱墙预留的DN50横向排水管接长,孔口塞好。
电力电缆沟:采用钢模板,放盖板的槽口位置用木模板。
路缘边沟:采用木模板。
通讯电缆沟:采用钢模板,放盖板的槽口位置用木模板。
钢模板采用扣件连接,用φ6.5拉筋反拉,木模板与钢模板的连接采用铅丝。
所有钢模板拆模后及时清理表面附浆,打磨,在安装前必须刷脱模油;木模板靠近砼面一侧必须进行刨光,拆模后及时清理表面附浆,在安装前必须刷脱模油。
成昆铁路峨眉至米易段路基工程编号:路基侧沟施工技术交底中铁北京工程局集团成昆铁路峨眉至米易14标段项目经理部成昆铁路峨眉至米易14标一工区施工技术交底书单位工程名称:路基工程 No:分部工程名称:路基排水分项工程(工序)名称:路基侧沟一、交底范围本交底适用于:成昆铁路峨眉至米易14标一工区施工范围内所有路基侧沟施工。
二、施工技术要求1、参考图纸《铁路路基排水构筑物》(图号:贰路(2014)3000-03)。
2、适用于流量不控制的一般强风化或风化破碎的硬质岩路堑及土质路堑,当路堤式路堑露出基床部分大于基床表层的情况。
3、矩形侧沟底底宽0.5m,深0.8m,采用钢筋混凝土现浇,厚0.2m。
路堑地段标准侧沟大样图4、在侧沟开挖前现由测量组根据设计图纸进行5、放线确定位置,开挖后核对侧沟坡度,并将沟底平整夯实。
5、侧沟要求线型美观,直线线型顺直,曲线线型圆顺。
6、侧沟靠边坡一侧预留80mm管泄水孔。
泄水孔顺线路方向每1米设置一个。
7、侧沟接路堤时,需与路堤排水沟顺接。
若路堤为路肩或桩板墙等下挡结构时,且侧沟由路堤方向排水时,则需在挡墙外侧采用排水沟形式将水引入自然沟渠中。
8、侧沟接桥台时,若未向桥台方向排水,则末端封闭;若需向桥台方向排水,则需采用排水沟形式将水引入自然沟渠。
9、侧沟接隧道时,需与隧道排水沟顺接,不允许侧沟向隧道方向排水。
三、原材料的要求1、水泥:水泥宜选用硅酸盐水泥、普通硅酸盐水泥,水泥的混合料宜为矿渣或粉煤灰。
不同种类的水泥应存储于不同水泥罐中。
水泥由于受潮或其他原因而变质时,应及时运出场外。
水泥的质量应符合国家现行标准。
2、矿物掺合料:矿物掺合料应选用品质稳定的产品。
在运输和储存过程中应有明显标志,严禁与水泥等其他粉状材料混淆。
矿物掺合料的技术要求应符合国家现行标准。
3、细骨料:细骨料应选用级配合理、质地均匀坚固、吸水率低、孔隙率小的洁净天然砂,不宜使用山砂。
细骨料的细度模数、坚固性、有害物质含量、碱活性等均应符合国家现行标准。
一、项目名称:(此处填写项目名称,如:某高速公路路基工程)二、工程编号:(此处填写工程编号)三、参加对象:(此处填写参加施工的各施工队及人员名单)四、交底时间:(此处填写交底的具体时间)五、交底人:(此处填写交底人的姓名及职务)六、交底内容:一、工程概况1. 排水沟结构型式:浆砌片石排水侧沟,局部路段根据情况适当加大排水沟尺寸。
2. 施工范围:本工程排水沟施工范围涉及路基全段。
二、安全技术交底(一)一般安全规定1. 参加施工的工人必须熟悉本工种的安全操作规程,进场后必须通过‘三级’教育方可上岗,在作业中不得违章作业,不得违反劳动纪律。
2. 正确使用个人防护用品,进入施工现场必须戴好安全帽,执行安全防护措施。
严禁穿高跟鞋、拖鞋和光脚作业,严禁在施工现场吸烟,不得酒后上岗、作业。
3. 夜间作业必须有足够的照明设施,严禁使用碘钨灯。
4. 机械操作人员必须熟悉设备的使用性能和安全操作规程。
5. 设备技术状态必须良好,安全设施齐全有效,外露传动部分必须有防护装置,不准带病作业。
6. 作业前必须检查设备技术状态和安全设施是否完好,试转正常后方可准作业。
7. 由于路面施工车辆较多,施工人员注意车行安全。
(二)针对性安全交底内容1. 人工手推车推(抬)运石块时,脚手跳板应铺满:如人工抬,跳板须满足宽度大于60cm;如用手推车,跳板须满足宽度大于150cm。
严禁出现探头板,跳板接头处用铅丝绑扎牢固。
2. 脚手架或作业平台上堆放的物品不得超过1吨,砌筑材料应随到随砌。
3. 搬运砌筑材料时,应听从指挥信号;砌筑材料运到砌筑面时,作业人员应避让,待材料停稳后方可向前砌筑。
4. 人工抬运大块石料时,应绑捆牢靠,抬运动作协调一致,缓慢进行。
5. 基坑开挖至距设计沟底1015cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。
基坑沟底采用平板振动夯振击密实。
6. 砂浆搅拌砂浆配合比严格采用项目部下发的砂浆配合比批复件中执行。
一、交底目的为确保沟渠开挖施工过程中的安全,降低安全事故发生的风险,提高施工人员的安全意识,特制定本安全技术交底。
二、交底对象1. 施工单位全体施工人员;2. 施工现场管理人员;3. 施工现场监理人员。
三、交底内容1. 施工前的准备工作(1)施工人员需接受安全教育培训,掌握沟渠开挖施工安全操作规程。
(2)施工现场应设置明显的警示标志,如:“施工重地,严禁入内”、“危险区域,注意安全”等。
(3)施工前,对施工人员进行安全交底,确保每位施工人员了解施工过程中的安全风险。
2. 施工过程中的安全注意事项(1)沟渠开挖前,应先进行地质勘察,了解地下管线、电缆等设施情况,避免损坏。
(2)沟渠开挖过程中,应遵循自上而下、分层开挖的原则,严禁超挖。
(3)沟渠两侧堆土,土堆距沟边不得小于1米,高度不得大于1.5米。
(4)沟渠深度超过2米时,每隔50米左右应设梯子或跳板,供操作人员上下。
(5)沟槽支撑应经常检查,特别是雨后或泡槽后,一旦发现撑料走动或折断,边坡土方开裂等现象,必须采取加固措施后,方可下槽操作。
(6)卸基础材料时,不要碰撑木、撑柱,卸料前要招呼沟槽内操作人员让开,卸大石块或混凝土时,必须使用滑槽卸料,不得从地面直接倒入沟内。
(7)机动翻斗车、手推车等在沟槽卸料,沟槽边缘要放挡板,防止沟槽边缘潮湿打滑而翻车坠落伤人。
(8)在沟内摊铺找平夯实时,要注意操作,勿被横撑碰伤手、头等。
(9)使用震动器应事先检查,震动器是否完好,操作人员必须穿绝缘鞋,戴绝缘手套,操作中保持导线有足够的长度和松弛度,不使导线被拉紧,以免线头被拉断。
3. 施工现场安全措施(1)施工现场应配备足够的安全防护用品,如安全帽、安全带、防护眼镜等。
(2)施工现场应设置消防器材,如灭火器、消防栓等。
(3)施工现场应设置排水设施,确保排水畅通。
(4)施工现场应设置警示标志,提醒施工人员注意安全。
四、交底要求1. 施工单位应将本安全技术交底内容纳入施工方案,并严格执行。

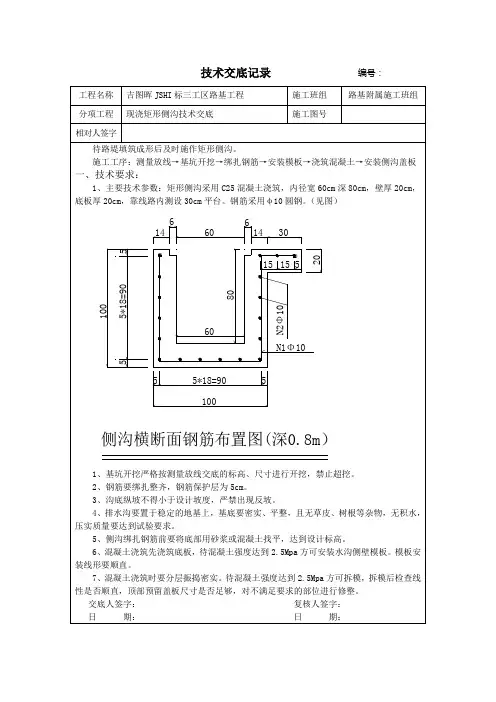

表格编号技术交底书项目名称中铁二局昌赣客专CGZQ-11标项目经理部第二分部第页共页交底编号工程名称路基侧沟施工设计文件图号路基施工图施工部位路堑侧沟交底日期2016年12月1日技术交底内容:一、技术交底范围交底范围:路堑侧沟施工。
二、设计情况昌赣客专CGZQ-11标项目部二分部路基工程,侧沟采用C30钢筋混凝土矩形沟和C30混凝土梯形沟两种类型,挖方段采用C30钢筋混凝土矩形沟,深0.6m,底宽0.4m,厚0.2m;填方段采用C30混凝土梯形沟,深0.8m,底宽0.6m,厚0.2m。
三、施工工艺四、钢筋混凝土天沟施工(1)路堑侧沟采用现浇施工,砼分两步进行,即第一步施作沟底,第二步施作侧壁,每侧以30~60m作为一个施工段落(根据现场模板调配而定)。
每隔10~15m设一道沉降缝,缝宽2cm,且沟身、基础沉降缝设置在同一位置。
沉降缝采用2cm厚的沥青木板隔离而成,最后用沥青麻绳进行填塞。
(2)施工放样测量人员放出侧沟边线,并检查两侧沟间路基宽度是否符合要求(为确保路基竣工后满足宽度要求,放样侧沟槽时,侧沟中线向外侧加宽5cm)。
(3) 沟槽开挖根据侧沟边线及设计尺寸采用小型挖掘机配合人工开挖,并采用人工进行收坡收底。
开挖时注意根据开挖的深度,计算挖方工程量,开挖土石方应甩在水沟以外或者用车拉走。
开挖的过程中注意控制好沟底高程,严禁超挖回填土或砂砾。
开挖完成后应及时除掉表面及沟底松散浮土。
(7)、沉降缝施工沉降缝设置为15~20m一道,缝宽2cm,每道沉降缝应贯通边墙与底板,线型顺直无扭曲。
沉降缝模板采用手锤配合铁簪进行清理,清理完成后缝内填塞水泥砂浆,缝口5cm内采用沥青麻筋填塞。
(8)、养护混凝土的养护应避免混凝土早期脱水和养护过程中缺水。
常温下,混凝土采用覆盖浇水养护,每天浇水次数应能保证混凝土表面始终处于湿润状态,养护时间对于普通混凝土不得少于7d,其他有抗渗要求的混凝土不得少于14d。
五、成品保护1、混凝土浇筑后,应根据气温情况及时覆盖和洒水,使混凝土充分养护。
侧沟技术交底
一、设计交底:
本段侧沟分有盖板矩形侧沟和无盖板梯形边沟。
1、刚进主筋保护层厚度均为5cm,上部设弯钩。
2、设计使用材料、规格、混凝土标号。
材料HPB235钢筋,C25混凝土。
二、施工技术交底:
1、基坑开挖前应先测量放线,标定桩位,必要时可做护桩以利于施工的精确性;放样时应记录实测标高,以便确定开挖深度。
2、基坑开挖完毕后应先检查基坑的尺寸,位置,此段矩形沟高1.05m、宽1.10m;梯形沟高0.75m,底宽0.5m,两侧沟壁向外各1:1的坡度;基坑浮土要清理干净,检查完毕要做地基动力触探实验,实验合格方可进行下一道工序的施工。
3、钢筋的绑扎,钢筋下料要严格按照图纸进行加工。
加工完成在现场进行钢筋绑扎,本段矩形侧沟钢筋为HPB23环10,沟底纵向筋间
距为20cm,沟壁纵向筋间距19cm侧沟横向筋间距20cm;梯形沟钢筋
侧沟技术交底。
