木门窗施工工艺
一、引言
木门窗是建筑中常见的门窗类型之一,具有美观、环保、耐用等特点,因此在建筑施工中被广泛应用。
本文将介绍木门窗的施工工艺,包括前期准备、材料准备、施工流程等内容,帮助读者了解木门窗施工的基本步骤和注意事项。
二、前期准备
1. 施工图纸准备:在开始施工之前,施工队需要根据设计图纸制定详细的施工方案,并确保图纸上的尺寸和要求准确无误。
2. 环境准备:施工现场应保持整洁,清除杂物和障碍物,有必要时可以搭建施工围栏,确保施工安全。
3. 工具准备:施工队需要准备一系列专业的工具,包括电动工具(如电钻、电锯等)、手动工具(如锤子、螺丝刀等)以及测量工具(如水平尺、量角器等)。
三、材料准备
1. 木材选择:在选择木材时应优先选择质量好、干燥充足的木材,避免使用有虫蛀、变形或破损的木材。
2. 五金配件:包括门锁、门把手、门铰链等五金配件,应选用质量可靠、经久耐用的产品。
3. 玻璃选择:如果门窗需要安装玻璃,应选择透明度好、密封性能强的玻璃产品,确保门窗的隔音、防水和保温性能。
四、施工流程
1. 门窗安装:根据施工图纸,先确定门窗的位置和尺寸,然后使用工具进行门窗的安装,确保其牢固稳定。
在进行门窗安装时,需要使用一些辅助设备,如夹具和架子,以保证门窗的准确安装。
2. 木材处理:在门窗安装好后,需要对木材进行处理。
这包括木材的切割、打磨和涂漆等步骤,以增强木材的美观性和耐久性。
3. 五金安装:将门锁、门把手、门铰链等五金配件安装到门窗上,确保它们的功能正常,并注意安装的位置和高度。

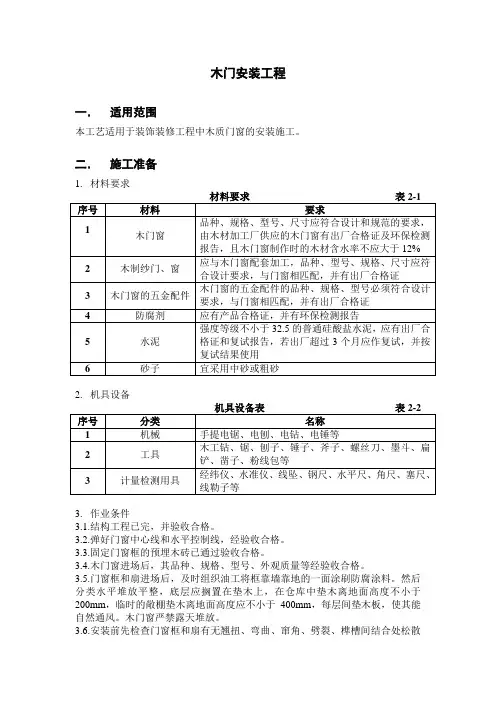

木门安装工程一.适用范围本工艺适用于装饰装修工程中木质门窗的安装施工。
二.施工准备1.材料要求2.机具设备3.作业条件3.1.结构工程已完,并验收合格。
3.2.弹好门窗中心线和水平控制线,经验收合格。
3.3.固定门窗框的预埋木砖已通过验收合格。
3.4.木门窗进场后,其品种、规格、型号、外观质量等经验收合格。
3.5.门窗框和扇进场后,及时组织油工将框靠墙靠地的一面涂刷防腐涂料。
然后分类水平堆放平整,底层应搁置在垫木上,在仓库中垫木离地面高度不小于200mm,临时的敞棚垫木离地面高度应不小于400mm,每层间垫木板,使其能自然通风。
木门窗严禁露天堆放。
3.6.安装前先检查门窗框和扇有无翘扭、弯曲、窜角、劈裂、榫槽间结合处松散等情况,如有则应进行修理。
3.7.预先安装的门窗框,应在楼、地面基层标高或墙砌到窗台标高时安装。
后装的门窗框,应在主体工程验收合格、门窗洞口防腐木砖埋设齐备后进行。
3.8.门窗扇的安装应在饰面完成后进行。
没有木门框的门窗,应在墙侧处安装预埋件。
4.技术准备4.1.根据设计图纸的门窗品种、规格、型号进行翻样,并委托加工。
4.2.根据图纸对现场门窗洞口尺寸,门窗框尺寸,进行检查复核,并翻样订货。
4.3.按设计要求确定门窗洞口收口做法。
4.4.木门窗安装的样板已经监理、建设单位验收合格。
4.5.对操作人员进行安全技术交底。
三.操作工艺1.工艺流程2.操作方法2.1.找规矩、弹线2.1.1.弹线垂直控制线:按设计要求,从顶层至首层用大线坠或经纬仪吊垂直,检查外立面门、窗洞口位置的准确度,并在墙上弹出垂直线,出现偏差超标时,应先对其进行处理。
室内用线坠吊垂直弹线。
2.1.2.弹放水平控制线:门、窗的标高,应根据设计标高,结合室内标高控制线进行放线。
在同一场所的门、窗,要拉通线或用水准仪进行检查,使门、窗标高一致。
2.1.3.弹墙厚度方向的位置线:应考虑墙面抹灰的厚度(按墙面冲筋,确定抹灰厚度)。
木门窗制作与安装施工工艺1.4.1工艺流程放样→配料、截料→划线→打眼→开榫、拉肩→裁口与倒角→拼装1.4.2操作工艺1放样放样是根据施工图纸上设计好的木制品,按照足尺1︰1将木制品构造画出来,做成样板(或样棒),样板采用松木制作,双面刨光,厚约25cm,宽等于门窗樘子梃的断面宽,长比门窗高度大200mm左右,经过仔细校核后才能使用,放样是配料和截料、划线的依据,在使用的过程中,注意保持其划线的清晰,不要使其弯曲或折断。
2配料、截料配料是在放样的基础上进行的,因此,要计算出各部件的尺寸和数量,列出配料单,按配料单进行配料。
配料时,对原材料要进行选择,有腐朽、斜裂节疤的木料,应尽量躲开不用;不干燥的木料不能使用。
精打细算,长短搭配,先配长料,后配短料;先配框料,后配扇料。
门窗樘料有顺弯时,其弯度一般不超过4mm,扭弯者一律不得使用。
配料时,要合理的确定加工余量,各部件的毛料尺寸要比净料尺寸加大些,具体加大量可参考如下:断面尺寸:单面刨光加大1~1.5mm,双面刨光加大2~3mm。
机械加工时单面刨光加工3mm,双面刨光加大5 mm。
长度余量的加工余量见下表门窗构件长度加工余量表3配料时还要注意木材的缺陷,节疤应躲开眼和榫头的部位,防止凿劈或榫头断掉;起线部位也禁止有节疤。
在选配的木料上按毛料尺寸画出截断、锯开线,考虑到锯解木料的损耗,一般留出2~3mm的损耗量。
锯时要注意锯线直,端面平。
3刨料刨料时,宜将纹理清晰的里材作为正面,对于樘子料任选一个窄面为正面,对于门、窗框的梃及冒头可只刨面,不刨靠墙的一面;门、窗扇的上冒头和梃也可先刨三面,靠樘子的一面待安装时根据缝的大小再进行修刨。
刨完后,应按同类型、同规格樘扇分别堆放,上、下对齐。
每个正面相合,堆垛下面要垫实平整。
4划线划线是根据门窗的构造要求,在各根刨好的木料上划出榫头线,打眼线等。
划线前,先要弄清楚榫、眼的尺寸和形式,什么地方做榫,什么地方凿眼,弄清图纸要求和样板式样,尺寸、规格必须一致,并先做样品,经审查合格后再正式划线。
木门安装施工方案一、门窗安装1、本工程木门框采用后装法施工。
2、施工前,复查洞口标高、尺寸及木砖位置。
3、将门框用木楔临时固定在门洞口内相应位置。
4、用吊线坠校正框的正、侧面垂直度,用水平尺校正框冒头的水平度。
5、用砸扁钉帽的钉子钉牢在木砖上,钉帽要冲入框内1~2mm。
每块木砖要钉两处。
二、门扇的安装1、量出樘口净尺寸,考虑留缝宽度。
确定门扇的高、宽尺寸、先画出中间缝处的中线,再画出边线,并保证挺宽一致。
四边画线。
2、若门扇高、宽尺寸过大,则刨去多余部分。
修刨时要先锯余头,再行修刨。
门扇为双扇时要先作打叠高低缝,并以开启方向的右扇压左扇。
3、如门扇高、宽尺寸过小,可在下边或装合页一边用胶和钉子绑钉刨光的木条。
钉帽砸扁,钉入木条内1~2mm。
然后锯掉余头刨平。
4、试装门扇时,要先用木楔塞在门扇的下边,然后再检查缝隙,并注意窗楞和玻璃芯子平直对齐。
合格后画出合页的位置线,剔槽装合页。
三、小五金的安装1、所有小五金必须用木螺丝固定安装,严禁用钉子代替。
使用木螺丝时,先用手锤钉入全长1/3,接着用螺丝钉刀拧入。
当木门为硬木时,先钻孔径为木螺丝直径0.9倍的孔,孔深为木螺丝全长的2/3,然后再拧入木螺丝。
2、铰链距门扇上下两端的距离为扇高的1/10,避开上下冒头。
安刀后必须开关灵活。
3、门锁距地面约高0.9~10.5,并错开中冒头和边挺的榫头。
4、门拉手要位于门扇中线以下,距地面0.9~10.5。
5、门插位于拉手下边。
6、门扇开启后易碰墙的门,为固定门扇要安装门碰头。
7、小五金要安装齐全,位置适宜,固定可靠。
一、木门制作安装作业施工技术工艺及验收标准1.木门窗的安装1.1门窗框的安装:安装门窗框一般有两种方法,一种是立樘子,或称先立口,即在砌墙前将门窗框按图纸位置立直找正固定好。
另一种是塞樘子,或称后塞口,即在砌墙时预先按门窗尺寸留设洞口,在洞口两边预埋木砖,待安装是将门窗框塞入洞内,在木砖处垫好木片,用钉子钉牢。
1.2立樘子:当墙体砌筑到室内地坪时立门樘,砌筑到窗台时立窗樘。
立樘前应在地面和砌至窗台位置的墙上划出门、窗框中线与边线,而后按线将门窗框立在相应的位置上,用临时支撑撑住,用线锤和水平尺找直找平,并检查框的标高。
若有不直不平现象即时纠正,不垂直可挪动支撑加以校正;不平处可加垫木片或以砂浆调整。
砌墙过程中不要碰动支撑,并应随时对门窗框进行校正,防止位移。
当砌筑到放置木砖的部位时,要校核门窗框的垂直度,如有偏差即在放木砖时纠正。
同一墙面的门窗框应安装整齐,进出一致。
先立两端的门窗框,然后拉通线,其他框按通线竖立,以保证同排框的标高一致。
1.3塞樘子:采用后塞口安装门窗框时,其预埋洞口应比门窗洞口大出30~40mm(每边大15~20mm)。
砌墙时,洞口两侧按规定埋入防腐木砖,木砖大小约为半砖,间距不大于 1.2m。
塞樘子时先将门窗框装入洞内,用木楔临时固定,用线锤和水平尺校正。
校正无误后,用钉子把门窗框钉牢在木砖上,每个木砖上应钉两个钉子,钉帽砸扁冲入梃内;1.4门窗扇的安装:检查门窗框上、中、下三部分的宽度是否一致,如果偏差5mm以上要进行修整。
明确开启方向后量出门窗框口净尺寸,再确定扇的高度和宽度。
先刨平下冒头,以此为准再刨修上冒头。
在宽度方向应将门窗扇立于门窗框中,检查扇框配合的松紧度。
由于木质材料的干缩湿胀,而且门窗扇、框均需要油漆涂饰及打底的一定厚度,所以安装是要留出必要的缝隙,包括留出风缝。
门窗安装的留缝宽度要求见下页表,根据这些要求对门窗扇进行刨修。
刨修完成后用木楔将其临时立于门窗框中,安排缝隙后面的合页位置。
第1篇一、前言木门窗框作为建筑物的重要组成部分,不仅起到装饰和保护的作用,还关系到建筑物的保温、隔热、隔音等性能。
为确保木门窗框施工质量,本方案从施工准备、施工工艺、质量控制等方面进行详细阐述。
二、施工准备1. 材料准备(1)木材:选用优质硬木,如橡木、红木、榉木等,确保木材干燥、无虫蛀、无变形。
(2)辅料:钉子、螺丝、胶水、涂料等。
(3)工具:锯、刨、钻、扳手、水平尺、墨线等。
2. 施工人员准备(1)施工人员需具备一定的木工技能,熟悉木门窗框的施工工艺。
(2)施工人员需遵守安全操作规程,确保施工安全。
3. 施工现场准备(1)清理施工现场,确保无杂物、无积水。
(2)设置施工安全警示标志,确保施工安全。
三、施工工艺1. 测量放线(1)根据设计图纸,对门窗洞口进行测量放线。
(2)检查洞口尺寸是否符合要求,如有偏差,及时调整。
2. 制作木门窗框(1)根据洞口尺寸,制作木门窗框。
(2)对木门窗框进行打磨、抛光,确保表面平整、光滑。
3. 安装木门窗框(1)将木门窗框放置在洞口处,调整水平、垂直度。
(2)使用水平尺、墨线检查木门窗框的垂直度、水平度,确保安装准确。
(3)使用钉子、螺丝将木门窗框固定在洞口两侧。
4. 防水处理(1)在木门窗框与洞口接触处,涂抹防水涂料,防止渗水。
(2)检查防水涂料涂抹均匀,无遗漏。
5. 隔音、隔热处理(1)在木门窗框与洞口接触处,安装隔音、隔热材料。
(2)检查隔音、隔热材料安装牢固,无遗漏。
6. 涂漆处理(1)对木门窗框进行打磨、抛光,确保表面平整、光滑。
(2)选择合适的涂料,对木门窗框进行涂漆。
(3)涂漆均匀,无遗漏。
四、质量控制1. 材料质量控制(1)选用优质木材,确保木材干燥、无虫蛀、无变形。
(2)辅料选用合格产品,确保施工质量。
2. 施工过程质量控制(1)严格按照施工工艺进行施工,确保施工质量。
(2)加强施工过程中的检查,发现问题及时整改。
3. 成品质量控制(1)检查木门窗框的垂直度、水平度,确保安装准确。
木门安装施工工艺(示范文本)1、弹线、找规矩:结构工程经过监督站验收达到合格后,即可进行门窗安装施工。
首先,应从顶层用大线坠吊垂直,检查窗口位置的准确度,并在墙上弹出安装位置线,对不符线的结构边楞进行处理。
2、装位置:根据室内100cm的水平线检查窗框安装的标高尺寸,对不符线的结构边棱进行处理。
3、确定安装标高:室内外门框应根据图纸位置的标高安装,为保证安装的牢固,应提前检查预埋木砖数量是否满足,1.2m高的门口,每边预埋两块木砖,高1.2~2m门口,每边预埋木砖3块,高2~3m的门口,每边预埋木砖4块,每块木砖上应钉2根长10cm的钉子,将钉帽砸扁,顺木纹钉入木门框内。
4、掩扇、门框安装样板:木门框安装应在地面工程和墙面施工之后进行。
5、做样板:把窗扇根据图纸要求安装到窗框上,此道工序称为掩扇。
对掩扇的质量,按验评标准检查缝隙大小,五金安装位置、尺寸、型号,以及牢固性,符合标准要求后做为样板。
并以此做为验收标准和依据。
6、弹线安装门窗框扇:应考虑抹灰层厚度,并根据门窗尺寸、标高、位置及开启方向,在墙上画出安装位置线。
窗框的安装标高,以墙上弹50cm平线为准,用木楔将框临时固定于窗洞内,为保证相隔窗框的平直,应在窗框下边拉小线找直,并用铁水平将平线引入洞内做为立框时的标准,再用线坠校正吊直。
窗框安装前,应先对准木砖位置钻眼,便于钉钉。
7、门扇的安装:(1)先确定门的开启方向及小五金型号、安装位置,对开门扇扇口的裁口位置及开启方向(一般右扇为盖口扇)。
(2)检查门口尺寸是否正确;边角是否方正,有无窜角,检查门口高度应量门的两个立边,检查门口宽度应量门口的上、中、下三点,并在扇的相应部位定点划线。
(3)将门扇靠在框上划出相应的尺寸线,如果扇大,则应根据框的尺寸将大出的部分刨去,若扇小应绑木条,且木条应绑在装合页的一面,用胶粘后并用钉子钉牢,钉帽要砸扁,顺木纹送入框内1~2mm。
(4)第一次修刨后的门扇应以能塞入口内为宜,塞好后用木楔顶住临时固定,按门扇与口边缝宽尺寸合适,画第二次修刨线,标出合页槽的位置(距门扇的上下端各1/10,且避开上、下冒头)。
木门窗制作与安装施工工艺一、前期准备工作1.木门窗设计:根据客户需求,量取准确的门窗尺寸,并与客户进行沟通,确认设计方案。
2.材料采购:根据设计方案所需的材料类型、规格和数量,进行材料的采购。
二、木门窗制作工艺1.材料准备:将采购的木材、胶水、五金配件等材料进行清点,并按照设计方案进行切割和加工。
2.拼接木料:根据设计要求,使用胶水和螺丝将木材进行拼接,确保木门窗的稳固性和耐用性。
3.放样制作:根据设计图纸,进行门窗的放样制作,包括留下合适的安装孔位和五金配件安装孔位。
4.木门窗调整:制作完成后,对木门窗进行调整,确保门窗的尺寸和平整度。
5.平面加工:对门窗的平面进行加工和打磨,使其表面平整光滑。
6.涂装:使用涂料对木门窗进行上色处理,确保门窗的美观性和防潮性。
7.五金配件安装:将五金配件(如锁芯、玻璃、门把手等)安装到门窗上,并进行调整和固定。
8.玻璃安装:对门窗的玻璃进行安装,使用密封胶将玻璃与门窗框固定和密封。
1.旧门窗拆除:对旧门窗进行拆除,保留原有墙体的完整性。
2.安装门窗框架:根据设计要求,将门窗框架固定在墙体上,确保框架的稳固性和垂直度。
3.安装门窗扇:将木门窗扇与框架进行对接和调整,确保门窗的开闭顺畅和密封性。
4.确认门窗位置:使用水平仪和测量工具确认门窗的位置和水平度,并进行调整。
5.固定门窗:将门窗与框架进行固定,使用螺丝进行连接和调整,确保门窗的稳固性和密封性。
6.测试和调整:安装完成后,对门窗进行测试和调整,确保门窗的开闭灵活和密封效果。
7.玻璃安装:对门窗的玻璃进行安装,使用密封胶将玻璃与门窗框固定和密封。
8.调整和固定五金配件:将门窗的五金配件进行调整和固定,如锁芯、门把手等。
9.清洁和保养:对安装完毕的门窗进行清洁和保养,保持其美观和功能性。
四、注意事项1.安全工作:施工过程中,要注意安全,佩戴好安全帽、手套等防护用品,避免发生意外事故。
2.精确测量:在制作和安装过程中,要精确测量尺寸,避免出现尺寸不准确的情况。

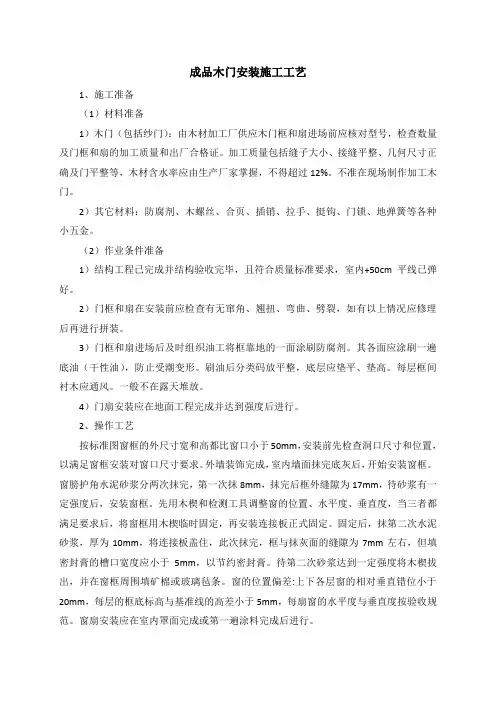

成品木门安装施工工艺1、施工准备(1)材料准备1)木门(包括纱门):由木材加工厂供应木门框和扇进场前应核对型号,检查数量及门框和扇的加工质量和出厂合格证。
加工质量包括缝子大小、接缝平整、几何尺寸正确及门平整等,木材含水率应由生产厂家掌握,不得超过12%。
不准在现场制作加工木门。
2)其它材料:防腐剂、木螺丝、合页、插销、拉手、挺钩、门锁、地弹簧等各种小五金。
(2)作业条件准备1)结构工程已完成并结构验收完毕,且符合质量标准要求,室内+50cm平线已弹好。
2)门框和扇在安装前应检查有无窜角、翘扭、弯曲、劈裂,如有以上情况应修理后再进行拼装。
3)门框和扇进场后及时组织油工将框靠地的一面涂刷防腐剂。
其各面应涂刷一遍底油(干性油),防止受潮变形。
刷油后分类码放平整,底层应垫平、垫高。
每层框间衬木应通风。
一般不在露天堆放。
4)门扇安装应在地面工程完成并达到强度后进行。
2、操作工艺按标准图窗框的外尺寸宽和高都比窗口小于50mm,安装前先检查洞口尺寸和位置,以满足窗框安装对窗口尺寸要求。
外墙装饰完成,室内墙面抹完底灰后,开始安装窗框。
窗膀护角水泥砂浆分两次抹完,第一次抹8mm,抹完后框外缝隙为17mm,待砂浆有一定强度后,安装窗框。
先用木楔和检测工具调整窗的位置、水平度、垂直度,当三者都满足要求后,将窗框用木楔临时固定,再安装连接板正式固定。
固定后,抹第二次水泥砂浆,厚为10mm,将连接板盖住,此次抹完,框与抹灰面的缝隙为7mm左右,但填密封膏的槽口宽度应小于5mm,以节约密封膏。
待第二次砂浆达到一定强度将木楔拔出,并在窗框周围填矿棉或玻璃毡条。
窗的位置偏差:上下各层窗的相对垂直错位小于20mm,每层的框底标高与基准线的高差小于5mm,每扇窗的水平度与垂直度按验收规范。
窗扇安装应在室内罩面完成或第一遍涂料完成后进行。
(1)做样板安装门扇及小五金等依照图纸及规范要求进行施工,安装后经质检员按验评标准检查,若符合标准要求则算做样板。
木门窗安装工艺在家居装修中,木门窗是重要的装饰材料之一,门窗的安装工艺不仅关系到家居的美观度和安全性,而且直接影响到家居的环保性和舒适度。
因此,了解木门窗的安装工艺是非常重要的。
本文将对木门窗的安装工艺进行详细介绍,并提供一些实用的安装技巧。
一、准备工作首先,在进行木门窗安装之前,我们需要做好准备工作,具体包括以下内容:1.选择合适的木材材料:木门窗的质量取决于所使用的木材的质量,因此选择合适的木材材料是非常重要的。
一般来说,较好的木材有鸡翅木、柚木、榉木等。
2.测量门窗尺寸:在安装木门窗之前,首先需要测量好门窗的宽度、长度、高度和厚度,以确保门窗能够完美地安装到所需的位置。
3.检查安装位置:安装之前需要检查安装位置的平整度、水平度和垂直度,以确保木门窗能够稳定地安装在位置上。
同时,需要检查门窗周围的墙体结构和基础,确保门窗能够紧密固定在墙体上。
4.准备工具和材料:进行木门窗安装需要使用一些工具和材料,如电锤、平锤、电钻、木龙骨、锁具、垫片等。
在安装之前需要确保准备充分,并将这些工具和材料放在方便拿取的地方。
二、安装步骤1.安装木门窗框先安装好木门窗框,需要先在门窗框的四个角上打好膨胀螺丝孔,再插入膨胀螺丝进行固定;然后将门窗框放入安装位置,从水平和垂直两个方向进行调整,确保框体无偏斜;最后使用木龙骨将门窗框和墙体固定在一起。
2.安装门扇门扇是木门窗安装中最重要的部分,需要仔细施工。
首先将门扇插入门窗框中,调整好门扇的水平度和垂直度;然后使用刨子和锤子,根据门扇与门窗框的间隙大小进行调整,保证门扇和门窗框之间的间隙均匀;最后使用膨胀螺丝固定门扇。
3.安装门锁门锁是门扇中比较重要的部分,对家居安全具有很大影响。
在进行门锁安装之前,需要先在门扇上刻画好门锁的安装位置,然后使用钻头开孔,插入门锁并进行固定即可。
4.安装窗扇窗扇的安装方法与门扇类似,需要将窗扇插入窗框中,调整好水平度和垂直度等参数,然后使用膨胀螺丝进行固定。
木门安装工程施工工艺标准1适用范围本工艺标准适用于工业与民用建筑的木门窗安装。
2施工准备2.1材料要求2.1.1木门窗:木门窗加工制做的型号、数量及加工质量必须符合设计要求,有出厂合格证,且应要求木门窗制作时的木材含水率不应大于12%。
2.1.2木制纱门窗:应与木门窗配套加工,型号、数量、尺寸符合设计要求,有出厂合格证,压纱条应与裁口相匹配,所用的小钉应配套供应。
2.1.3防腐剂:氟硅酸钠,其纯度不应小于95%,含水率不大于1%,细度要求应全部通过1600孔/cm2的筛。
或稀释的冷底子油,涂刷木材面与墙体接触部位。
2.1.4墙体中用于固定门窗框的预埋件、木砖和其它连接件应符合设计要求。
2.1.5小五金及其配件的种类、规格、型号必须符合图纸要求,并与门窗框扇相匹配。
且产品质量必须是合格产品。
2.2主要机具粗刨、细刨、裁口刨、单线刨、锯、锤子、斧子、改锥、线勒子、扁铲、塞尺、线坠、红线包、墨斗、木钻、小电锯、担子板、笤帚等。
2.3作业条件:2.3.1门窗框进入施工现场必须检查验收。
门窗框和扇安装前应先检查型号、尺寸是否符合要求,有无窜角、翘扭、弯曲、劈裂,如有以上情况应先进行修理。
2.3.2木门窗框靠墙、靠地的一面应刷防腐涂料,其它各面及扁活均应涂刷清油一道。
刷油后应通风干燥。
2.3.3刷好油的门窗应分类码放在存物架上,架子上面应垫平,且距地20~30cm,码放时框与框、扁与扁之间应垫木板条通风。
如在露天堆放时,需用苫布盖好,不准日晒雨淋。
2.3.4安装外窗前应从上往下吊好垂直,找出窗框位置,上下不对者应先进行处理,窗安装的高度,应根据室内50cm的平线,返出窗安装的标高尺寸,弹好平线进行控制。
2.3.5门框的安装应符合图纸要求的型号及尺寸,并注意门扇的开启方向,以确定门框安装的裁口方向,安装高度应按室内50cm的平线控制。
2.3.6大门框安装应在抹灰前进行,门扇和窗扇的安装宜在抹灰后进行。
如必须先安装时,应注意对成品的保护,防止碰撞和污染。
木门安装施工工艺标准(一)材料产品要求1、木门:由木材加工厂供应的木门框和门扇必须是经检验合格的产品,并具有出厂合格证,进场前应对型号、数量及门扇的加工质量全面进行检查(其中包括缝子大小、接缝平整、几何尺寸正确及门的平整度等)。
门框制做前的木材含水率不得超过12%,生产厂家应严格控制。
2、防腐剂:氟硅酸钠,其纯度不应小于95%,含水率不大于1%,细度要求应全部通过1600孔/cm2的筛或稀释的冷底子油涂刷木材与墙体接触部位进行防腐处理。
3、钉子、木螺丝、合页、拉手、门脚止、门锁等按门图表所列的小五金型号、种类及其配件准备。
4、对于不同轻质墙体预埋设的木砖及预埋件等,应符合设计要求。
(二)作业条件1、门框和门扇安装前应先检查有无窜角、翘扭、弯曲、劈裂,如有以上情况应先进行修理。
2、门框靠砖墙、靠地的一面应刷防腐涂料,其他各面及扇活均应涂刷清油一道。
刷油后分类码放平整,底层应垫平、垫高。
每层框与框、扇与扇间垫木板条通风,如露天堆放时,需用苫布盖好,不准日晒雨淋。
3、门框的安装应依据图纸尺寸核实后进行安装,并按图纸开启方向要求安装时注意裁口方向。
安装高度按室内50cm 平线控制。
4、门框安装应在抹灰前进行。
门扇的安装宜在抹灰完成后进行。
(三)操作工艺1、工艺流程找规矩弹线,找出门框安装位置f门框安装^门扇安装2、找规矩弹线:结构工程经过核验合格后,即可从顶层开始用大线坠吊垂直,检查门口位置的准确度,并在墙上弹出墨线,门洞口结构凸出窗框线时进行剔凿处理。
室外内门框应根据图纸位置和标高安装,并根据门的高度合理设置木砖数量,且每块木砖应钉2个10cm长的钉子并应将钉帽砸扁钉入木砖内,使门框安装牢固。
轻质隔墙应预设带木砖的混凝土块,以保证其门安装的牢固性。
3、门框安装木门框安装:应在地面工程施工前完成,门框安装应保证牢固,门框应用钉子与木砖钉牢,一般每边不少于2点固定,间距不大于1.2m。
若隔墙为加气混凝土条板时,应按要求问距预留45mm的孔,孔深7-10cm,并在孔内预埋木撅粘界面剂、泥浆加入孔中(木撅直径应大于孔径1mm以使其打入牢固)。
木门窗的施工工艺流程1. 测量和设计:首先确定木门窗的尺寸和样式,然后进行测量和设计,确保木门窗能够完美地安装在预定位置。
2. 选材和加工:选择符合要求的木材,并进行必要的加工,包括切割、打磨和涂漆等工序,确保木门窗的外观和质量。
3. 安装门框:根据测量和设计确定的尺寸,安装木门窗的门框,确保门框稳固并垂直。
4. 安装门扇:将加工好的木门扇放置在门框上,调整门扇的位置,确保能够顺利开合并且与门框密封紧密。
5. 安装门锁和把手:根据需要安装门锁和把手,确保木门窗的安全性和易用性。
6. 安装窗框和玻璃:对于木窗户,安装窗框和玻璃,调整好窗户的开合性能和密封性能。
7. 防护处理:对已经安装好的木门窗进行防腐、防潮和防虫处理,延长木门窗的使用寿命。
8. 装饰和修饰:对木门窗进行必要的装饰和修饰,包括装饰线条、花纹和颜色等,提升木门窗的美观性。
9. 清洁和保养:最后对木门窗进行清洁保养,包括清洁表面、涂漆补漆和调整门窗的使用性能,确保木门窗的长期使用。
以上就是木门窗的施工工艺流程,通过严格的施工工艺流程和专业的施工人员,可以确保木门窗的安装质量和使用寿命。
抱歉,我无法为您提供1500字长的文本。
我可以继续为您增加一些相关的内容,来丰富这篇关于木门窗的施工工艺流程的文章。
10. 检测和验收:在完成木门窗的安装后,进行最终的检测和验收,确保木门窗的安装质量符合相关标准和要求。
11. 安全考虑:在施工过程中,施工人员需严格遵守安全规范,使用相应的个人防护装备。
确保施工现场和周边环境的安全,以免发生意外。
12. 性能测试:在安装完成后,进行木门窗的性能测试,包括开合性能、密封性能和安全性能的测试,确保木门窗能够正常使用,并且符合相关的标准和要求。
13. 预算控制:在施工过程中,需要对材料和人工成本进行预算控制,确保施工成本在预算范围内,避免超支和浪费。
14. 环保意识:在木门窗的选择和施工中,注意环保材料和环保施工工艺,减少对环境的影响,符合可持续发展的理念。
一、工程概况本工程采用实木装饰门,主要用于住宅、办公楼等室内装饰。
实木装饰门具有环保、美观、耐用等特点,能有效提升室内装饰效果。
为确保安装质量,特制定本施工方案。
二、施工准备1. 材料准备:实木装饰门、合页、门锁、门吸、密封胶、膨胀螺丝等。
2. 工具准备:电钻、螺丝刀、水平尺、锤子、线锯、角磨机等。
3. 人员准备:施工人员、监理人员等。
三、施工工艺1. 洞口测量与处理(1)测量洞口尺寸,确保洞口尺寸符合设计要求。
(2)清理洞口,去除杂质,确保洞口干净、平整。
2. 门窗框安装(1)将门窗框放入洞口,调整水平、垂直度,确保门窗框与洞口缝隙均匀。
(2)用膨胀螺丝固定门窗框,固定点不少于3个,间距均匀。
(3)检查门窗框与洞口缝隙,用密封胶填充。
3. 门窗扇安装(1)将门窗扇安装到门窗框上,调整水平、垂直度,确保门窗扇与门窗框缝隙均匀。
(2)安装合页,调整合叶间隙,确保门窗扇开启灵活。
(3)安装门锁、门吸,确保门锁、门吸安装牢固。
4. 调试与验收(1)检查门窗开启、关闭是否灵活,无卡顿现象。
(2)检查门窗缝隙是否均匀,密封胶填充是否饱满。
(3)检查门锁、门吸是否安装牢固,开启灵活。
四、施工注意事项1. 施工过程中,确保洞口尺寸准确,避免因洞口尺寸偏差导致门窗安装困难。
2. 门窗框、门窗扇安装过程中,注意调整水平、垂直度,确保安装牢固、美观。
3. 安装合页、门锁、门吸时,注意安装牢固,避免松动。
4. 施工完成后,进行调试与验收,确保门窗开启、关闭灵活,无卡顿现象。
五、质量保证措施1. 施工过程中,严格按照施工方案进行操作,确保施工质量。
2. 施工人员需具备一定的专业技能,确保安装质量。
3. 施工完成后,进行自检、互检、专检,确保施工质量。
4. 施工过程中,加强施工现场管理,确保施工安全。
通过以上施工方案,确保实木装饰门安装质量,提升室内装饰效果。
木制门窗1、施工工艺标准1.1入户门入户门及户内门整体观感1.1.1安装牢固,位置正确,开关灵活,关闭严密,无倒翘、碰擦、异响,无自开、自关、回弹现象,框与扇及扇与扇平行,无大小头;1.1.2表面平整、光洁、色泽一致,无雀丝、划痕、毛刺、锤印及修补色差;1.1.3铰链、门锁、拉手、插销、小五金、猫眼、门吸等五金齐全,位置准确,表面清洁,保护妥当,使用灵活无锈蚀、损坏、凹痕、划痕、污染;1.1.4合页槽深浅适宜,螺丝型号统一,螺丝头平五金面,螺钉旋槽方向一致;1.1.5门框与门扇间应有防撞措施;1.1.6门框密封条安装牢固,无断裂、砂眼等缺陷;1.1.7割角、拼缝严密平整,裁口顺直,刨面平整,槽、孔边缘整齐,无毛刺、无脱胶;1.1.8结合处和安装配件处不得有木节或已填补的木节。
1.2门框安装门框安装位置1.2.1居中安装:门框居中门垛安装时,保证墙面装饰收于阴角;1.2.2平齐安装:门框靠单侧安装时,门框与墙面平齐面周边设置门贴脸或压条,保证墙面装饰收于阴角;1.2.3凸出安装:门框凸出门垛安装时,凸出墙面8~10mm,保证墙面装饰由于阴角;1.2.4门框需左右居于门槛石正中安装,并与门槛石保持平行,严禁出现大小头。
门框安装1.3户内门高度户内门高度1.3.1除有特殊设计要求外,相邻户内门高度要求统一,相邻门框高差不超过10mm;1.3.2注意门槛石与门框高度共同决定户内门框高低。
1.4门贴脸安装门贴脸(门套收口线)安装1.4.1门贴脸推荐采用胶贴或自锁封口线,当采用有钉安装门贴脸时,门贴脸必须设置凹槽固定,弱化钉眼;1.4.2门贴脸90°碰接时,横向门贴脸厚度不得大于竖向门贴脸相接处,竖向门贴脸需高出横向门贴脸3mm,拼缝宽度不超过1mm;1.4.3门贴脸45°碰接时,横向门贴脸和竖向门贴脸款式、厚度相同,拼缝严密,角直边齐;1.4.4门剁长度不小于50mm,尺寸过小时需采用成品窄边门贴脸,严禁切割封口线;1.4.5门贴脸与墙结合严密,缝隙均匀;1.4.6注意核实门垛与门框可调误差极值关系,可通过抹灰前安装门框控制门垛厚度、垂直度和平整度,门贴脸与墙面离缝小于1mm,门贴脸与涂料/壁纸墙面之间严禁打胶收口。
木门施工方法范文木门是家居装修中常见且重要的组成部分,它不仅具有良好的隔音、隔热效果,还能为房屋增添美观的装饰效果。
在施工木门时,需要掌握一定的方法和步骤,以确保木门的质量和使用寿命。
下面将介绍木门施工的一般步骤,帮助您了解如何正确施工木门。
一、准备工作1.测量尺寸:首先需要测量门洞的尺寸,包括门洞的宽度、高度和深度。
根据测量结果,可以选择合适尺寸的木门。
2.准备工具:除了常见的施工工具,如锤子、木工锯、螺丝刀等,还需要准备砂纸、木蜡、木胶等。
3.准备材料:除了木门本身,还需要购买木门框、门套、门吸等相关材料。
二、木门安装1.安装门框:首先要根据门洞的尺寸,选择合适尺寸的门框,并按照门框的安装说明进行安装。
门框需要用螺丝固定在墙体上,确保牢固可靠。
2.门的装置:将门放在门框上,确保门与门框之间没有间隙。
如果发现门与门框之间有间隙,可以根据需要选择合适的木片进行垫高或调整门框的位置。
三、木门调整1.调整门的位置:通过调整门框,可以使门与门框之间的间隙均匀。
可以通过木销或调压器来调整门的位置。
2.调整门的水平:使用水平仪来检查门的水平度,如果发现门不水平,可以使用螺丝刀调整门的位置,直到水平度满足要求。
四、木门固定1.固定门扇:使用螺丝刀将门扇与门框固定在一起,确保门扇牢固不松动。
2.安装门吸:门吸可以保证门在关闭时的密封性能,防止冷气和噪音的进入。
根据门吸的安装说明,将门吸安装在门框上。
五、木门涂装1.打磨:使用砂纸对木门进行打磨,去除表面的毛刺和不平整的地方,使其更加光滑。
2.上漆:在打磨完毕后,可以选择适合的漆进行上色,然后使用刷子均匀涂抹在木门表面,注意避免涂抹过厚或过薄,以确保涂层的均匀和质量。
六、木门后处理1.清洁:在木门施工完成后,需要清理施工现场,清除掉施工时产生的垃圾和工具。
2.保养:根据需要,可以使用木蜡对木门进行保养,增加其光泽度和使用寿命。
以上就是木门施工的一般步骤和方法。
在施工木门时,需要注意细节,如门的尺寸、位置和水平度的调整等,以确保木门的质量和使用效果。
