河道整治施工组织设计
- 格式:doc
- 大小:102.00 KB
- 文档页数:28
(完整版)河道治理⼯程施⼯组织设计施⼯组织设计第⼀章编制说明为确保“溪流域下游河道治理⼯程⼀期A标段”⼯程施⼯的顺利进⾏,做到优质、⽂明、安全、按期完成施⼯任务,特编制本施⼯组织设计,⽤以竞标和中标后指导实施性施⼯组织设计编制,并指导施⼯过程管理。
本施⼯组织设计是根据由⼯程招标⽂件、施⼯图、现场勘察等结合本公司的管理⽔平、技术⽔平、施⼯队伍、机械设备及物质供应等综合能⼒具体情况编制⽽成。
⼀、编制依据1.东溪流域下游河道治理⼯程⼀期A标段招标⽂件。
2. 东溪流域下游河道治理⼯程⼀期A标段施⼯图设计⽂件。
3. 东溪流域下游河道治理⼯程⼀期A标段施⼯招标评标定标⽅法。
4. 东溪流域下游河道治理⼯程⼀期A标段⼯程量清单。
5. 我司现有⼈⼒、物⼒、财⼒资源及历年来我司承建过的同类型同规格的⼯程施⼯经验与管理⽔平。
6. 国家、⽔利部、建设部、福建省、厦门市现⾏的有效的标准、规范。
(1)《⽔利⽔电建设⼯程验收规程》(SL223-2008)(2) 《⽔利⽔电⼯程施⼯组织设计规范》(SDJ338-89)(3) 《建筑⼯程质量检验评定标准》(GBJ301-88)(4) 《地基与基础⼯程施⼯及验收规范》(GBJ202-83)(5) 《⼟⽅与爆破⼯程施⼯及验收规范》(GBJ201-83)(6) 《堤防⼯程施⼯规范》(SL260-1998)(7) 《⽔电⽔利⼯程施⼯安全防护设施技术规范》(DL5162-2002)(8) 《堤防⼯程施⼯质量评定与验收规程》(SL239-1999)(9) 《疏浚⼯程技术规范》(JTJ319-99)(10) 《堤防⼯程设计规范》(GB 50286-98)(11) 《⼟⼯试验规程》(SL237-1999)(12) 《⽔⼯混凝⼟施⼯规范》(DL/T 5144-2001)(13) 《⽔利⽔电⼯程施⼯测量规范》(SL52-93)(14) 《公路桥涵施⼯规范》(JTJ041-2004)(15) 设计⽂件明确的规范及图集,(16) 其它相应规范。
目录第一章工程概述第二章施工组织机构第三章施工现场平面布置第四章施工总进度计划及进度保证措施第五章施工资源配备计划第六章主要施工方法及技术措施第七章闸门及启闭机安装第八章钢筋混凝土涵管施工第九章大体积砼施工技术措施第十章冬、雨季施工技术措施第十一章质量管理体系与措施第十二章民工工资保障措施第十三章安全生产、治安保卫、文明施工与环境保护体系与措施第十四章地下管线及地上地下设施的保护加固措施附表一: 拟投入本标段的主要施工设备表附表二: 拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章工程概述1.1 工程概况大邑县范墩子排洪沟治理工程位于大邑县苏家镇,项目概况为本工程属排洪沟治理工程,项目区位于大邑县苏家镇香林村,拟通过工程措施对现有渠道进行综合治理,改善渠道的输水条件和排洪能力;项目建成后,项目区将改善灌溉面积0.28万亩。
工程实施后渠系水利用系数由0.42提高到0.65,灌溉保证率达到P=90%,年增节水能力55万m³。
通过新建护岸、清除渠道的滩地、杂物、树木,增强渠道护岸的抗冲刷能力,减轻水流对渠道岸坡的冲蚀,加大行洪断面,减小渠道的糙率,提高沿线的防洪标准,并有效的保护两岸人民生命财产安全。
1.2工作内容根据现场实际情况以及本次整治工程目的,项目总体布置如下:(1)本次工程对大邑县范墩子排洪沟进行治理,本次共整治长度2.103km。
(2)整治24座渠系建筑物:改建4座机耕桥,改建1座人行桥,改建1座水闸,改建1座陡坡,改建进出水涵管9处,新建梯步8处。
(3)新建道路一条,长度750m。
1.3 工期根据招标文件要求,计划工期: 100 日历天。
第二章施工组织机构施工管理组织体系图质量管理组织机构图施工安全管理组织机构图文明施工管理组织机构图第三章施工现场平面布置根据发包人提供的施工场地,以及工程现场实际需要情况,本工程临时设施生产区和生活区布置在施工区附近。
河道改善工程施工组织设计
项目背景
本工程旨在改善并维护河道的健康状况,确保水资源的有效利用和生态系统的可持续发展。
为了顺利实施河道改善工程,需要制定合理的施工组织设计方案。
施工组织设计原则
1. 安全第一:施工活动必须符合相关安全规范,确保施工期间人员和设备的安全。
2. 协调配合:各施工单位必须良好协调,确保施工进度和施工质量的同时尽量减少对周边环境的影响。
3. 环境保护:施工过程中应采取适当的环保措施,减少对河道和周边生态环境的影响。
4. 经济高效:施工组织设计应合理安排各项施工工序,确保施工流程的高效进行,减少项目成本。
施工组织设计内容
1. 施工队伍管理:制定合理的工作时间表和工作安排,确保施工人员的合理调配和作息时间的合理安排。
2. 施工设备管理:确定所需施工设备的数量和型号,保证施工设备的有效运转和维护。
3. 施工材料管理:确保施工过程中所需材料的及时供应和适量储备,避免施工进度因材料不足而延误。
4. 施工技术方案:综合考虑工程实际情况和环境要求,制定合理的施工技术方案,确保施工质量。
5. 施工进度安排:根据工程量和施工特点制定合理的施工进度计划,合理分配人力和资源,保证施工进度的顺利推进。
6. 施工质量控制:设立施工质量检查制度,定期检查和评估施工质量,及时纠正和改进不良施工现象。
7. 环境保护措施:制定合理的环保措施,减少土地、水源和空气污染等对环境的不良影响。
总结
河道改善工程施工组织设计是确保工程顺利进行的关键环节。
本文介绍了施工组织设计的原则和内容,以期为工程实施过程提供参考和指导,确保工程的安全、高效、环保和优质完成。

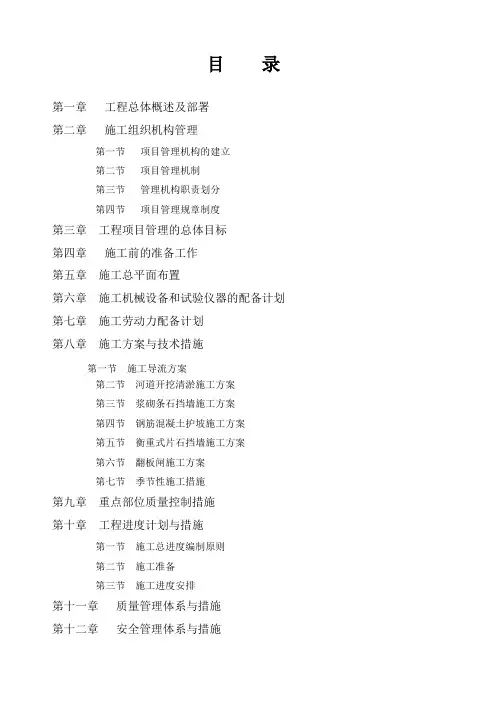

目录第一章工程总体概述及部署第二章施工组织机构管理第一节项目管理机构的建立第二节项目管理机制第三节管理机构职责划分第四节项目管理规章制度第三章工程项目管理的总体目标第四章施工前的准备工作第五章施工总平面布置第六章施工机械设备和试验仪器的配备计划第七章施工劳动力配备计划第八章施工方案与技术措施第一节施工导流方案第二节河道开挖清淤施工方案第三节浆砌条石挡墙施工方案第四节钢筋混凝土护坡施工方案第五节衡重式片石挡墙施工方案第六节翻板闸施工方案第七节季节性施工措施第九章重点部位质量控制措施第十章工程进度计划与措施第一节施工总进度编制原则第二节施工准备第三节施工进度安排第十一章质量管理体系与措施第十二章安全管理体系与措施第一节安全文明生产目标第二节安全生产保证体系第三节安全生产的措施第十三章环境保护管理体系与措施第一节环境保护目标第二节环境保护措施第十四章文明施工管理及措施第十五章已有设备、管线的加固、保护及成品保护施工措施施工组织设计附表:附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图(横道图)附表五:施工总平面图附表六:临时用地表第一章工程总体概述及部署一、施组编制依据1、与重庆振雄实业有限责任公司签订的中国西部博览综合交易中心九曲河道改造工程施工合同。
2、重庆精佳工程设计咨询公司编“重庆市双桥区九曲河纸品博览交易中心段河道改造工程施工设计图册”3、国家现行的规范、规程及相关文件。
《工程测量规范》(GB5026-93)《砌筑砂浆配合比设计规程》(JGJ/T98-96)《砌体工程施工及验收规范》(GB50203-2002)《砖石工程施工及验收规范》(GBJ203-83)《低碳钢热轧圆盘条》(GB/T701-97)《钢筋混凝土用热轧光圆钢筋》(GB13013-91)《钢筋机械连接通用技术规程》(JGJ 107-96)《钢筋焊接接头试验方法标准》(JGJ/T27-2001)《钢筋焊接及验收规程》(JGJ18-96)《组合钢模板技术规范》(GB50214-2001)《竹胶合板模板》(JG/T3026-95)《混凝土含碱量限值标准》(CECS53:93)《硅酸盐水泥、普通硅酸盐水泥》(GB175-99)《混凝土质量控制标准》(GB50164-92)《钢筋混凝土工程施工及验收规范》(GB50204-2002)《混凝土外加剂》(GB8076-1997)《混凝土防水剂》(JC474-99)《水闸施工规范》(SL 27-91)《普通混凝土配合比设计技术规程》(JGJ/T55-2000)《预制混凝土构件质量检验评定标准》(GBJ321-90)《水利水电工程施工质量评定规程》SL176-96《堤防工程施工规范》 SL260-98《工合成材料测试规程》 SL/T235-1999《堤防工程施工质量评定与验收规程》 SL239-1999《水工混凝土施工规范》DL/T5144-2001《水利水电工程天然建筑材料勘察规程》SL251-2000《中华人民共和国环境保护法》(1989年12月26日中华人民共和国主席令第22号)《中华人民共和国水污染防治法》全国人大修改《中华人民共和国水污染防治法》的决定?4、我单位拥有的技术成果、施工工法、管理水平、技术装备及多年积累起来的施工经验。
目录第一章工程概述第二章施工组织机构第三章施工现场平面布置第四章施工总进度计划及进度保证措施第五章施工资源配备计划第六章主要施工方法及技术措施第七章闸门及启闭机安装第八章钢筋混凝土涵管施工第九章大体积砼施工技术措施第十章冬、雨季施工技术措施第十一章质量管理体系与措施第十二章民工工资保障措施第十三章安全生产、治安保卫、文明施工与环境保护体系与措施第十四章地下管线及地上地下设施的保护加固措施附表一: 拟投入本标段的主要施工设备表附表二: 拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章工程概述1.1 工程概况大邑县范墩子排洪沟治理工程位于大邑县苏家镇,项目概况为本工程属排洪沟治理工程,项目区位于大邑县苏家镇香林村,拟通过工程措施对现有渠道进行综合治理,改善渠道的输水条件和排洪能力;项目建成后,项目区将改善灌溉面积0.28万亩。
工程实施后渠系水利用系数由0.42提高到0.65,灌溉保证率达到P=90%,年增节水能力55万m³。
通过新建护岸、清除渠道的滩地、杂物、树木,增强渠道护岸的抗冲刷能力,减轻水流对渠道岸坡的冲蚀,加大行洪断面,减小渠道的糙率,提高沿线的防洪标准,并有效的保护两岸人民生命财产安全。
1.2工作内容根据现场实际情况以及本次整治工程目的,项目总体布置如下:(1)本次工程对大邑县范墩子排洪沟进行治理,本次共整治长度2.103km。
(2)整治24座渠系建筑物:改建4座机耕桥,改建1座人行桥,改建1座水闸,改建1座陡坡,改建进出水涵管9处,新建梯步8处。
(3)新建道路一条,长度750m。
1.3 工期根据招标文件要求,计划工期: 100 日历天。
第二章施工组织机构施工管理组织体系图质量管理组织机构图施工安全管理组织机构图文明施工管理组织机构图第三章施工现场平面布置根据发包人提供的施工场地,以及工程现场实际需要情况,本工程临时设施生产区和生活区布置在施工区附近。

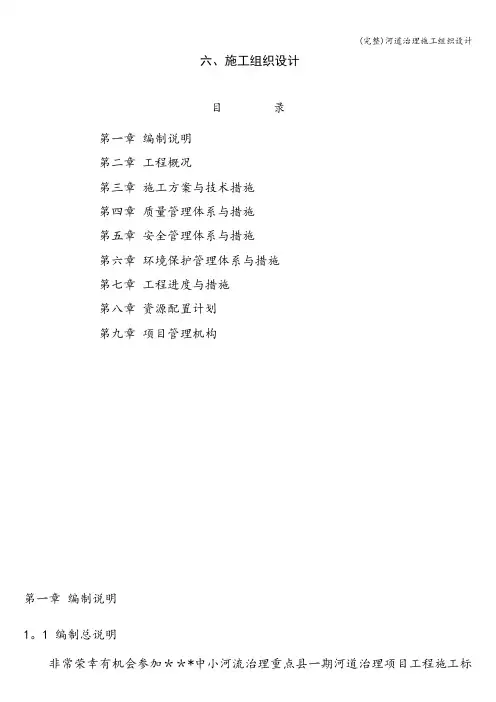

六、施工组织设计目录第一章编制说明第二章工程概况第三章施工方案与技术措施第四章质量管理体系与措施第五章安全管理体系与措施第六章环境保护管理体系与措施第七章工程进度与措施第八章资源配置计划第九章项目管理机构第一章编制说明1。
1 编制总说明非常荣幸有机会参加***中小河流治理重点县一期河道治理项目工程施工标段21的投标。
我公司完全接受本工程招标文件提出的有关质量、进度、安全、文明施工及保修期的各项要求,并落实各项方案和措施,与本工程建设单位、设计院、监理公司共同协作建设本工程的施工,为本工程早日建成投入使用做出我们应有的一份贡献。
收到招标文件后,我公司立即组织各方面的管理及技术人员认真学习和研究了招标文件、有关设计图纸资料,并多次对现场进行踏勘。
分析了各种影响施工的因素。
在积极响应招标文件各项要求的前提下,结合我公司的施工经验,认真进行了施工组织设计的编制,力争做到设计方案科学合理、利于操作;施工方案组织严谨、管理科学。
我们有充分的信心,保证以高质量、如期完成本工程招标文件规定的工程范围内的任务.如果我公司有幸中标,一定全力以赴,做好施工前期准备和施工现场总体规划布置。
我们将充分发挥我公司在河道整治工程等方面的施工技术方面的优势,建立完善的管理组织机构,落实严格的责任制,实施项目管理,通过对劳动力、设备、材料、资金、技术、方法和信息的优化处置,实现工期、质量、安全文明及社会信誉的预期目标.我们完全接受招标文件提出的质量和技术要求,并按国家、行业规定的质量标准及***质量标准进行施工。
本工程质量确保达到合格且满足设计及使用功能。
我们将本着质量控制标准高于验收标准的原则,精心施工、精心管理,并服从监理工程师及建设单位代表的各项具体要求。
在本工程的施工中实行质量目标管理体系,质量职责层层分解,落实到人.我公司将严格按照有关水利工程施工现场标准化管理的规定组织施工,争取创建安全、文明施工标准化工地,配备足够警卫人员和安全员,以确保安全无伤亡事故,无重大设备事故、管线事故。
河流治理项目施工组织设计1. 背景介绍河流治理项目的施工组织设计是项目实施的重要环节之一。
本文档旨在就该项目的施工组织设计提供指导和建议。
2. 项目概述本项目旨在对指定河流进行综合治理,包括河道清淤、河床加固、堤坝修建等工程。
通过项目的实施,提高河流的环境质量,促进水资源的合理利用,保护当地生态环境。
3. 施工组织设计目标本项目的施工组织设计目标如下:- 确保施工过程安全、高效进行;- 保证施工质量符合相关技术标准;- 最大限度降低对环境的损害;- 合理利用资源,控制成本。
4. 施工组织设计内容4.1 施工方案制定根据项目的具体要求,制定详细的施工方案。
方案应包括以下内容:- 施工工序和流程安排;- 施工材料和设备的准备;- 施工队伍的组织和协调;- 施工安全保障措施;- 施工期限和进度计划。
4.2 施工人员组织与管理针对不同施工任务,合理组织施工人员,确保施工过程的顺利进行。
施工人员应具备相关专业知识和技能,并进行相关培训和考核。
4.3 施工资金管理根据项目预算,合理安排施工资金的使用。
建立完善的财务管理体系,确保施工资金的使用透明、合规。
4.4 环境保护和安全措施在施工过程中,采取必要的环境保护和安全措施,防止对周边生态环境和人员安全造成损害。
包括但不限于:- 管理施工垃圾和废弃物的处置;- 保护水生态系统和周边自然资源;- 组织施工人员进行安全培训和教育。
5. 风险评估与应对针对项目施工过程可能出现的各类风险进行评估,并制定相应的应对措施,以减少风险对项目的不利影响。
6. 项目监督与验收建立健全的项目监督机制,监督施工过程的合规性和质量。
并在施工完成后,进行项目验收,确保施工达到预期效果和标准。
7. 总结与展望河流治理项目的施工组织设计是项目成功实施的关键。
通过合理的组织和管理,以及有效的环境保护和安全措施,可以达到项目的预期目标。
在未来的实施中,应进一步完善施工组织设计,不断提高项目的效率和质量。
河道治理施工方案河道治理施工方案 (5篇)为了确保工作或事情能高效地开展,往往需要预先制定好方案,方案是综合考量事情或问题相关的因素后所制定的书面计划。
那要怎么制定科学的方案呢?以下是小编收集整理的河道治理施工方案,希望能够帮助到大家。
河道治理施工方案 1一.编制依据1.成都市市容环境局下达的20xx年环境专项整治工程任务2.成都市水利局下达的淤泥疏掏清运任务书3.有关技术及安全操作规范4.工期要求:五月中旬——五月底二.工程概况:本工程是20xx年城市环境专项整治工程河道淤泥清运施工部分,为保证该整治工程达到预期效果而进行疏掏,以清洁河道达到设计要求的河床标高和防洪及通航要求,还老百姓一个干净,清洁的河道。
此次清运为摸底河河道段的专业疏掏。
该工程为摸底河河道淤泥疏掏,工程范围从摸底河二环路处开始到三环路路处,全长5700m。
该段摸底河河道平均宽度10.0m,两岸为h=3.5m高的直立式河堤。
河道内淤泥平均宽度为5.0m,深度为0.8m。
三.三通一平及临设水:利用我处摸底河沿线管理设施的水源解决饮用水。
电:利用就近单位的电源搭设夜间施工的照明和排水用电(或河堤上的路灯电源)。
路:利用河道两岸的通道组织运输,以方便外运淤泥的车辆运行。
但摸底河两岸的护河通道目前还没有完全贯通,一些地方还有障碍物阻挡在护河通道上。
我们在清运河道淤泥时必须利用护河通道才方便运输,因此必须拆除这些障碍物,障碍物的具体方量在进场施工时再行测量。
临设:由于本工程施工周期较短,工地沿线长度较长,因此我公司考虑不在施工现场搭建临时设施。
而是在邻近处租用居民住房代替临时设施。
四.人员组织为保证该工程按成都市市容环境局和成都市水利局要求的工期保质保量完成。
我公司为此专门成立以公司经理余祥麟为组长的疏掏工程指挥部,并配以分管后勤的副经理周金华、分管机械设备的机械部经理袁正旭为副组长具体负责该工程的实施。
五.施工措施1.施工段落划分:由于该河道沿线距离较长,根据疏掏数量和工期要求,可以分3~4段进行疏掏,每段设一个下河马道。

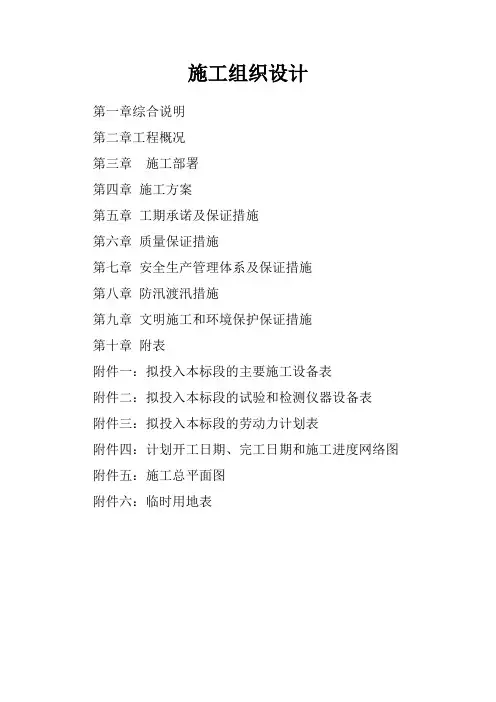

施工组织设计第一章综合说明第二章工程概况第三章施工部署第四章施工方案第五章工期承诺及保证措施第六章质量保证措施第七章安全生产管理体系及保证措施第八章防汛渡汛措施第九章文明施工和环境保护保证措施第十章附表附件一:拟投入本标段的主要施工设备表附件二:拟投入本标段的试验和检测仪器设备表附件三:拟投入本标段的劳动力计划表附件四:计划开工日期、完工日期和施工进度网络图附件五:施工总平面图附件六:临时用地表第一章综合说明本《施工组织设计》表达了我公司对本工程施工的总体构思和部署,是指导工程施工全局、统筹工程施工全过程及对工程施工质量、安全生产、施工工期、文明施工和做好环保工作等方面进行程序化管理的重要技术经济文件,并为业主选择施工承包商提供参考。
我们将依据本《施工组织设计》所确定的原则,严格遵循有关的施工技术标准、规程、标准,确保本工程施工质量、安全生产、施工工期、文明施工和环境保护等目标的顺利实现。
按建设单位提供的施工图和有关资料说明,承包叶村项目区中小河流治理综合整治,清障疏浚河道,岸坡整治,堤防加固,修复堰坝4座及相应的临时工程,计划工期 365日历天。
结合本工程的特点,运用系统化管理,对工程项目的进度、质量、安全、文明五大目标进行控制。
针对本工程协调工程量大,订出相应措施,解决相关问题,保证工程顺利施工。
积极推行ISO9001质量管理体系。
大力提高工作质量,到达合格工程。
高度重视安全、文明施工管理,采取有针对性且行之有效的措施,保证施工安全,实现文明施工。
在保证施工进度和施工质量的前提下,运用目标管理,进行目标控制,努力降低成本。
本《施工组织设计》编制时对工程的施工准备,施工工期控制、施工进度计划控制、主要技术方案措施、文明施工、安全施工及质量控制等诸多因素,尽可能地作了充分的、综合的考虑,突出其科学性、适用性和针对性。
本工程施工,我们将严格按照ISO9001质量管理模式组织施工,成立过硬的项目经理部,全面履行施工合同及对甲方的承诺,工程质量目标到达合格标准。
1、工程概况1.1 工程情况简介本工程为河整治工程二标段。
河位于南通市港闸区,东起通扬运河,西至长江,全长约5.14,沿线与划河、大寨二河、朝阳二河、朝阳河、三牌楼二河、三牌楼一河等支河连通。
河道上建有三座控制建筑物,分别为闸、四号桥套闸、三牌楼节制闸。
河道沿线有沿江路、长江北路、城港路、黄海路、长平路等跨河道路,河道北侧自永兴路以西为新建成的路。
闸—四号桥闸段河道为西河,两岸地势较低,平均地面高程约3.0米。
闸—长江北路段为矩形断面明河,两岸设重力式挡土墙,墙顶设计高程2.4米,河底设计高程-0.50米;长江北路—四号桥闸段河道为梯形断面,原设计底宽6.0米,底高程0.45米,边坡1:2.4,口宽22.0米。
四号桥闸—三牌楼段河道为东河,两岸平均地面高程3.6米。
河道为梯形断面,原设计底宽6.0米,底高程0.65米,边坡1:2.6,口宽23米。
三牌楼节制闸位于河与通扬运河交汇处,单孔闸,净宽5.0米,闸室长5.0米,底板顶高程-0.45米,为圬工结构,平面直升式钢闸门,卷扬式启闭机。
四号桥套闸位于长平路以西,单孔闸,净宽5.0米,闸室长度70.0米,闸底高程上闸首-0.45,下闸首-0.95米,圬工结构,液压启闭机。
1.2 工程内容:本次河整治范围为长江北路—通扬运河段河道,工程主要内容为:河道整治,三牌楼闸、四号桥闸拆除重建,河道沿线绿化等。
本工程为二标段施工图,工程范围为长平路—通扬运河段河道,河道长度2.16。
本标段主要工程内容包括:1、河道整治:长平路—通扬运河段河道整治,整治长度2.16,整治内容包括:河道疏浚、清杂、河坡护砌、新建亲水平台、河道沿线涵洞出口处理、支河河口外延、沿线绿化、垃圾房拆除重建等;2、河道沿线蒸汽管道基础加固;3、拆除三牌楼节制闸。
2、施工方案2.1 主要的施工方法施工围堰与降排水:为了便于分段施工,河道工程永兴路、三牌楼闸2处设置施工围堰,同时各支河河口设置施工围堰。
河道清淤工程施工组织设计三篇篇一:XX河道清淤工程施工组织设计第1章工程概况§1.1工程规模本工程位于XX河道名人广场至玉山大桥段,通过对河道的清淤加大河道过水断面,提高防洪排涝能力,清淤除河底淤泥,改善河道水质和生态环境,本次清淤全长1.42KM,清淤方量预算81611.9立方米。
§1.2工程环境一、水文1、流域概况绍兴市主要河流有曹娥江和浦阳江。
浙东古运河东西横贯北部绍兴平原,与南北向河流沟通,交织成北部平原区河网水系。
平原河网河道密布,湖泊众多,以“水乡泽国”享誉海内外。
绍兴平原地势南高北低,南部为山丘区,面积约563km2,北部为平原,面积约776km2,高程4.0m~5.5m之间)。
南部山区河流主要有石泄江、富盛江、上蒋江、东湖江、平水江、南池江、坡塘江、兰亭江、漓渚江、型塘江、项里江、夏履江等。
北部平原河网密布,河流纵横,湖泊众多,主要河流有滨海大河、杭甬运河、三江大河、马山闸西江、浙东运河、鉴湖、大坂湖直江、瓜渚湖直江、大树江、镜湖直江、外官塘、菖蒲溇直江、长水江、马山大河、楝树闸直江等。
二、工程地质本工程为河道清淤工程,工程内容相对简单,未进行详细地质勘查。
1、区域地质绍兴市城区北濒钱塘江、东临曹娥江,位于萧(山)绍(兴)海积平原中部,除东南、西南等地有低山、残丘分布外,大部分为平原区,区内地势平坦,河湖交叉,水网纵横,地面高程大都在4.5m~6.5m之间,是典型的江南水乡风貌。
拟建工程区域位于江山—绍兴深断裂的北端西北侧,近期断裂活动表现为十分微弱,地震强度不大,频率甚低。
工程范围内未发现有岩溶、采空区、滑坡、崩塌等影响工程稳定性的不良地质现象存在。
场区分布的主要为浅层孔隙潜水,平原区地下水位埋深较浅,在0.20m~1.00m之间,主要受降水补给,排泄途径主要以蒸发为主。
2、工程地质条件绍兴市区平原地层属第四系冲积堆积层,按绍兴市标准土层划分,其地基土可划分为9大层,各层特性描述如下:1-1杂填土层:杂色,稍湿~湿,松散~稍密,由碎石、砖瓦碎块混粘性土组成,均一性差。
河道治理施工组织设计第一章、施工技术力量及项目组织治理机构第二章、施工要紧机械设备及人力资源配置第三章、施工总体布置第四章、施工方法及技术措施第五章、质量保证体系及其保证措施第六章、进度安排打算及其保证措施第七章、安全生产保证措施第八章、文明工地和水环保措施第九章、冬雨季施工技术措施附表一拟投入本标段的要紧施工设备表附表二拟投入本标段的实验和检测仪器设备表附表三拟投入本标段的劳动力打算表附表四打算开工日期、完工日期和施工进度网络图附表五施工总平面图第一章、施工技术力量及项目组织治理机构一、项目经理1.项目经理是公司总经理在该工程上的托付人,负责施工现场的生产、安全、经营、质量等治理工作。
2.严格履行工程施工合同,确保工程质量、安全、进度要求;3.领导、监督并保证质量体系的有效运行,确保质量目标的实现;4.制定项目部工程质量和安全生产责任制等内部治理制度,明确岗位职责并督促检查,同时同意公司职能部门的治理;5.统筹劳动力、物资和施工机具等资源,做好工程质量、安全、进度和成本操纵;6.负责施工过程质量操纵,过程检验和试验、最终检验和试验,工程防护和交付以及服务的实施;7.负责组织新职员上岗位培训,组织全体职员质量安全学习,确保各类施工人员持证上岗;8.负责使顾客中意及施工后的保修服务;9.负责与甲方、监理、安装及其他专业施工队伍的配合与和谐。
二、技术负责人1.协助项目经理贯彻实施公司质量治理体系;2.负责现场的技术、质量治理和相关质量记录的收集整理文件。
3.负责编制项目质量打算、施工组织设计和各类专题施工方案。
负责组织项目的图纸预审、会审、技术变更工作,在分部分项工程施工前进行技术交底;4.负责或参与对不合格品的评审、处置及制定相应的纠正、预防措施;5.负责“四新”技术的应用和推广工作;6.负责项目部数据分析的应用、指导工作;7.负责项目部计量治理工作,参与现场标识治理工作;8.负责专门过程的确认和操纵;9.负责与业主、监理单位、设计院等部门联络处理有关问题;10.负责施工过程质量操纵,过程检验和试验、最终检验和试验,工程防护和交付以及服务的实施;11.负责工程资料收集、整理、报验工作等。
河道整治工程施工组织设计一、项目概况为改善河道的治理状况,保护河道生态环境,提高水资源利用效率,我公司承接了某地区河道整治工程施工项目。
本项目位于某市郊区,总长度为10公里,涉及河道治理、水利设施建设等工程内容。
二、工程背景该地区的河道治理工作一直存在着较大的问题,河道淤积严重,水质差,堤防破损等现象频繁出现,给周边居民生活和生产带来了很大的影响。
为了改善这一状况,当地政府决定对该河道进行整治工程,以提高河道的通水能力,改善水质环境,保护河道生态。
三、项目目标1.提高河道的通水能力,减少淤积,防止洪水发生。
2.改善河道水质环境,保护水资源。
3.修复堤防,保护周边居民安全。
四、施工组织设计1.施工前期准备工作(1)制定施工方案:根据项目需求,制定详细的施工方案,包括施工方法、进度计划、质量要求等内容。
(2)准备施工材料和设备:根据施工方案,准备好所需的施工材料和设备,确保施工顺利进行。
(3)组织人员:安排施工人员,包括项目管理人员、施工人员、安全员等,确保施工队伍的配备合理。
2.施工方案(1)治理河道淤积:采用机械清淤方法,利用挖掘机等设备对河道进行清淤作业,保障河道通畅。
(2)修复堤防:对破损的堤防进行修复,夯实堤坝,加固基础,确保堤防的完好。
(3)建设水利设施:根据项目需要,建设水位监测点、泵站等水利设施,提高水资源利用效率。
3.安全措施(1)施工现场设置合理的围挡和警示标识,确保施工区域的安全。
(2)对施工人员进行安全培训,提高施工人员的安全意识,降低事故发生的概率。
(3)配备专业的安全人员,对施工现场进行监督和检查,确保施工过程安全。
4.环保措施(1)施工现场设置沉淀池和沉砂池,对沉淀的泥沙进行处理,减少对周边环境的污染。
(2)定期清理施工区域,保持周边环境的清洁,减少对周边生态的影响。
五、总结通过本次河道整治工程的施工组织设计,我们将严格按照施工方案和安全措施,确保河道整治工程施工的顺利进行,达到预期的工程目标。
六、施工组织设计目录第1章编制说明1.1 编制原则1.2 编制依据1.3 编制内容第2章工程概况2.1工程概况2.2工程施工条件2.3 施工导流2.4 料场的选择2.5 工程任务情况2.6 施工管理目标第3章施工总平面布置3.1施工布置原则及依据3.2施工交通3.3施工供电及照明3.4施工供水3.5施工通讯3.6办公、生活设施3.7机械修配厂3.8各仓库布置3.9金属结构堆放场3.10原料场布置3.11弃渣场布置3.12加工厂3.13混凝土拌合系统3.14 施工总平面图3.15 施工临时用地第4章施工方案与技术措施4.1 工程特点及施工重点和难点分析4.2 施工测量4.3 清淤及土工开挖工程4.4 土方填筑工程4.5 混凝土工程4.6 抛石工程4.7 砌石工程4.8 格宾石笼工程4.9 土工布工程4.10 草皮护坡4.11 泥结石道路工程4.12 建筑物工程(水闸)第5章质量管理体系与措施5.1质量管理体系5.2质量管理职责5.3 质量保证措施5.4工程原材料、中间产品、金属结构等检测计划第6章安全生产及文明管理体系与措施6.1安全目标及安全文明保证体系6.2 安全管理组织机构6.3安全保证检查程序6.4安全保证措施第7章环境保护管理体系与措施7.1环境保护的目标7.2环境保护措施7.3水土保持措施第8章工程进度计划与措施8.1编制依据及原则8.2控制工期8.3工期保证措施8.4施工进度计划横道图第9章资源配备计划9.1资金使用计划9.2劳动力安排计划9.3主要材料使用计划9.4主要施工机械设备使用计划第10章现场施工人员劳动技能保证措施10.1培训计划10.2培训任务10.3教育内容10.4教育的方法10.5教育的实施10.6实施措施10.7几点要求附件一:《拟投入本标段的主要施工设备表》附件二:《拟投入本标段的试验和检测仪器设备表》附件三:《拟投入本标段的劳动力计划表》附件四:《施工进度横道图》附件五:《施工总平面图》附件六:《临时用地表》第1章编制说明1.1 编制原则1.1.1安全第一的原则施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案。
河道整治工程施工组织设计一、工程概况本项目为XX地区河道整治工程,河道全长约5公里,整治范围包括河道本体、两岸绿化及附属设施。
工程内容包括河道清淤、岸坡整治、绿化种植、护岸工程等。
工程总投资约为1亿元,计划工期为12个月。
二、施工组织设计1. 施工部署根据工程特点和施工进度要求,本项目采用平行承包模式,将工程划分为若干个施工区段,每个区段由一个施工队伍负责。
施工队伍由专业技术人员、熟练工人和施工机械组成,确保施工顺利进行。
2. 施工进度计划本工程分为四个阶段进行:第一阶段为河道清淤,第二阶段为岸坡整治,第三阶段为绿化种植,第四阶段为护岸工程。
各阶段施工进度计划如下:(1)河道清淤:预计用时2个月,完成全河道清淤工作。
(2)岸坡整治:预计用时3个月,完成全河道岸坡整治工作。
(3)绿化种植:预计用时4个月,完成全河道两岸绿化种植工作。
(4)护岸工程:预计用时3个月,完成全河道护岸工程建设。
整个工程预计12个月内完成。
3. 施工质量保证措施(1)严格遵循国家和地方河道整治工程技术规范,确保工程质量。
(2)加强施工现场管理,实行项目经理负责制,对施工过程进行全面监控。
(3)加强施工人员培训,提高施工技能和质量意识。
(4)加强质量检测,对关键部位和关键工序进行严格把关。
4. 施工安全措施(1)制定施工现场安全管理制度,明确安全责任。
(2)加强施工现场安全管理,设置安全警示标志,防止安全事故发生。
(3)定期对施工人员进行安全教育培训,提高安全意识。
(4)配备齐全的安全防护设施,确保施工人员的人身安全。
5. 环境保护措施(1)严格执行国家和地方环境保护法规,确保施工过程中对环境的影响降到最低。
(2)加强施工现场环境卫生管理,定期清理垃圾,保持施工现场整洁。
(3)对施工过程中产生的废水、废气进行处理,达到排放标准。
(4)加强施工噪声控制,尽量减少对周边居民的影响。
三、施工资源配置1. 人力资源:根据施工进度计划,合理配置施工人员,确保各阶段施工顺利进行。
河道治理工程施工组织设计目录1、工程概况2、工期2.1施工总进度安排2.2计划工期控制措施2.3施工强度与投入的人力、物力、设备协调3、工程质量3.1质量等级3.2工程质量保证体系及措施4、施工技术方案4.1施工总平面布置4.2施工网络4.3施工期渡汛及排水措施4.4主要施工方法4.4.1、围堰4.4.2、土方开挖4.4.3、河道清淤4.4.4、有纺土工布铺设4.4.5、塘渣填筑4.4.6、松木桩插设4.4.7、干砌护脚平台4.4.8、C20砼抹面4.4.9、C15砼基础4.4.10、灌砌石砌筑4.4.11、C20砼压顶4.5与业主、设计、质监人员配合4.6人力、物力、设备计划4.7安全、文明生产附件1、施工总进度计划表附件2、施工进度网络计划图附件3、质量管理分工表附件4、全面质量管理体系图附件5、质量保证体系、三检制体系图附件6、工程施工质量预控附件7、施工总平面布置图附件8、项目部施工组织机构框图附件9、拟投入本合同工作的主要施工设备表附件10、投入本工程技术人员力量表附件11、劳动力计划表附件12、文明施工管理网络图1、工程概况XXX河整治工程工程位于北仑城区,整治范围全长6275米。
整治内容为:全线河道清淤、河岸基础处理、岸墙砌筑、局部截弯取直等。
本工程共划分为四个标段:一标段(桩号0+000~1+917);二标段(桩号1+917~3+710.5);三标段(桩号4+242.5~5+568);四标段(桩号5+568~6+807);我公司投标标段为四标段,整治范围全长1239米。
2、工期2.1、施工总进度安排2.1.1根据招标文件规定,本工程要求于2004年7月20日竣工。
2.1.2根据本工程的内容和施工条件,我们配备足够的施工机械设备,派遣有丰富施工经验的管理技术人员及操作人员,保证工程有步骤、有计划地进行。
2.1.3为了使本工程按期完成,我单位在认真研究投入与产出、社会效益和经济效益比较优化的基础上,通过一定的技术手段和管理手段合理地提高施工强度,本工程按招标文件规定竣工,即工程于2004年3月1日开工,至2004年7月20日完工,总工期为140日历天。
第一章绪论我公司有幸参加该工程的投标,是建设单位领导对我公司的支持和信任,我公司将尽最大的努力,综合考虑经济效益和社会效益,发挥苦干、实干精神,调动一切人力、物力、机械设备和技术力量投入到本工程中去,并切实做到创最好的质量、最快的进度、良好的社会形象,出色地完成该工程。
为了使本工程能够有计划、有步骤地组织实施,特编制本施工组织设计方案,以资指导本工程施工,同时恳请建设单位的领导和同行专家多提宝贵意见。
如能中标,本公司将在实施性施工组织设计方案中作进一步优化,对本方案加以补充以使之进一步完善。
第二章编制原则2.1、遵循招标文件与答疑各项条款、设计和标前会议的原则,正确组织施工,确保工程质量。
2.2、坚持招标文件和设计施工图中的技术规范的原则,确保施工产品达到业主满意。
2.3、坚持实事求是的原则,根据本单位的实力,充分发挥专业化施工企业优势的原则,确保施工组织的可行性、先进性和合理性,确保本工程施工的安全、质量、进度和文明施工均满足业主的原则。
第三章编制依据3.1、该工程招标文件和工程设计图纸。
3.2、国家现行工程施工验收规范与质量检验评定标准,包括并不仅限于下列标准:《疏浚工程技术规范》(JTJ/T321-96)《水运工程质量检验标准》(JTS/257-2008)《市政公用工程质量检验与评定标准》《城镇道路工程施工与验收规范》(CJJ 1-2008)3.3、现场踏勘情况3.4、本公司制定的ISO9001质量体系认证程序文件。
3.5、安全生产、文明施工、环境保护等有关规定。
第四章工程概况4.1、工程概况本工程为福山柳子河河道整治工程(臧家医院-206国道),项目位于烟台市福山区,西起臧家医院西南,东至206国道,全长3.13公里,宽度为11米至23米,深度为1.5米至4米,主要工程内容为河道、固定坝、出水口等砌筑工程。
4.2、地质、气候条件烟台市为沿海气候,一年四季分明.本地区因受海洋气候的调节,具有温度适中、空气湿润等特点。
通常为春季多风少雨、较为干燥,常有倒春寒等冻害发生;夏季较为炎热、雨水较多,时常受台风的影响;秋季多风、气候宜人;冬季较为寒冷、北风和西北风较多,雨雪较少。
(1)、年平均气温: 12.7℃(2)、历年极端最高气温: 38.4℃(1992年7月25日)(3)、历年极端最低气温: -13.1℃(1970年1月4日)(4)、年平均相对湿度: 75.5%(5)、主导风向与频率:主要季风为西南风(SW)、南偏西南风(SSW) 最大平均风速25m/s,极大风速为39.6m/s(6)、年平均风速: 4.1m/s(7)、年均降水量: 637~753.8mm(多集中于7、8两个月)(8)、一日最大降水量: 288mm(9)、冻土深度: 0.5米(10)、地震烈度: 7度(11)、烟台地区基本风压: 0.55KN/M24.3、工程目标4.3.1、质量目标:按照国家颁发的现行《沥青路面施工与验收规范》、《城镇道路工程施工与质量验收规范》与相应有关国家标准验收,本工程质量等级达到合格要求。
4.3.2、工期目标:自甲方下达开工令之日起90日历天竣工。
4.3.3、安全生产目标:安全生产重大事故为零,一般事故损失率控制在0.1%以下。
第五章施工总体部署5.1、施工部署5.1.1、本工程工程量较大,所以工期比较紧张,因此计划将本工程分成两个阶段施工,第一阶段土方施工,第二阶段砌筑施工。
每个阶段再分几个作业组,分别安排内容进行平行施工。
具体施工顺序和作业内容参见施工计划图。
虽然每个作业班组各自承担的工程有所区别,工程量也有所不同,但必须做到相互配合,分工不分家,根据各自作业区内的场地现状和所承担工程的不同特点,进行合理安排,按工序进行流水作业,确保工程顺利进行,并按时完成。
5.1.2、根据本工程目前现场的实际情况,结合本工程的具体特点,我们将采取“全面出击,重点突击,流水作业”的施工总体计划,做好施工准备工作,搭建好临时设施,且做好施工用电、用水和施工便道修建工作。
只有关键工序做好,才能保证整个工程的工期和质量,因此必须组织安排好,并做好局部的突击施工安排,准备足够的施工机械,以确保工程施工按部位、工序进行流水作业。
5.2、施工协调管理5.2.1、与业主的工作协调尊重业主对工程的统一领导,配合业主与各管线单位的协调。
在施工过程中,经常与业主保持联络,加强沟通,主动与时定期向业主反映工程进展情况。
在工程施工中,拆迁与管线保护等问题涉与面广,解决和协调比较复杂,我方将积极主动与业主协商联络,落实解决办法。
即使一时不能解决,也要服从大局,见缝插针地安排施工,确保工程按总体计划进行。
5.2.2、与设计单位的工作协商我方与设计单位的工作协商,首先需取得业主的支持和配合。
积极与设计单位联系,进一步了解设计意图和工程要求,根据设计意图的要求,补充和充实我方实施性施工方案。
认真阅读施工图,领会设计意图,对施工图上的疑问积极与设计联系、沟通。
施工过程中,若遇到地质、地形变化等情况,与时与设计联系,并提出我方的解决办法,按设计要求实施。
5.2.3、与监理工程师的工作协调尊重监理,积极配合现场监理的工作。
对于监理工程师提出的质量问题,无条件地就地解决,直到监理工程师满意。
在未经监理检查认可的情况下,不得进入下一工序的工作。
配合监理工程师的事后监督,即监理工程师认可后,仍有权力对正在实施或覆盖的工序提出检验要求。
5.3、组织计划本工程施工工期较紧,工程量相对较大,施工难度也较大,因此本工程的质量、进度和耐久性将充分体现一个施工企业的综合优势和实力。
为此针对本工程的特点本公司决定选择最优秀的项目经理和施工管理人员以与最有经验的技术人员和熟练的优秀职工,组成本工程的项目经理部。
项目部配齐得力的质量管理人员,有项目经理、技术负责人、施工员、质量员、材料员、班组长等,同时公司赋予项目经理人事、财务、物资、设备的调配权,实行项目经理负责制。
项目部对工程质量、工期、成本、安全、文明等都按国家现行有关标准规定与建设单位要求进行全方位管理。
5.4、进度计划1、针对总工期要求和总体部署的施工方案,进行场地建筑垃圾处理和局部便道处理,同时进行文明施工围护,之后开始分段流水进行施工。
2、根据本工程的工程特点与总体部署的施工要求,分二个工作区同时进场施工。
3、本工程的施工计划是按总体工期的要求进行安排,具体详细的施工进度安排,参见施工进度计划网络图。
4、本施工计划的编制主要遵循以下原则:4.1、做好综合平衡,全面安排,使劳动力、机械设备、各类物质的需要量,尽可能做到大体均衡,充分发挥人力、物力、财力的作用,以提高经济效益。
4.2、贯彻既要可靠,又要留有余地的原则,对工程施工工序分别采取平等作业、顺序作业、流水作业的方法进行。
4.3、采用科学的劳动组织和先进的施工方法,以尽量减少劳动力的物质消耗,使完成的建设项目达到高效、优质、降低成本的目的。
5.5、材料供应计划本工程使用主要材料是水泥、块石、砂、碎石等。
我项目设专门材料仓,施工员根据施工进度与时申报下一旬的材料计划以备用。
工程技术负责人根据进度安排,预计下一旬使用材料情况,上报总工程师和项目经理审批,再转交物资部门,由物资部门统一安排,根据施工的轻重缓急合理进料分批进场。
5.6、劳动力计划根据定额规定和本工程特点,安排劳动力以技工和普工相结合,并针对工程实际、施工计划情况计划投入各种人数,参见劳动力安排计划表。
劳动力安排表5.7、机具计划本工程分河底清淤、驳岸浆砌、固定坝施工、出水口施工,工期较紧,故在本工程的实施过程中能否投入足够的机械设备以与机械设备的型号选择,对本工程的施工有相当影响。
同时,由于本工程地处位置特殊,在考虑机械设备的选用时必须保证施工项目实施优质、高速、低耗、安全和文明,特别是在夜间施工时,噪音量必须控制在有关文件要求范围内。
具体的机械设备计划参见下表。
拟投入的主要施工机械设备表5.8、临时用地表5.9、场地布置5.9.1、场地围护根据现场的实际情况,结合本工程的特点,场地的围护将根据交通方案进行围护。
设置临时围护时,设红灯示警,同时在叉口上开设车辆、行人出入口。
具体在施工过程中再做仔细布置。
5.9.2、施工交通便道由于本施工段位于柳子河边,所有施工材料运输(砂、毛石料、水泥、土方等)和施工机械的进出施工现场,都可经已有临时路到达。
5.9.3、施工用电、用水施工用电根据现场的实际情况,从建设单位提供的电源接出,连接时均采用三相五线制电缆线,若建设单位没有提供电源,将自己在工程附近寻找电源协调解决。
并配备5KW小型汽油发电机一台,在工地移动使用。
电缆在本工程人行道外边缘架设,架空线路采用6~8m的电杆每30-40m布设,临近工地与临时设施处设置固定配电箱,固定配电箱内配置漏电保护器和接地装置,现场用电采用轻型移动式配电箱从设置在电杆上的固定配电箱上接出,也采用三相五线制,并配置多个插座、闸刀,确保施工过程中一机一闸,满足施工过程中的用电需求,同时将电源接入项目部各作业组驻地以与预制加工场、钢筋、模板加工场和拌和场内,以满足加工生产和生活的用电需求。
施工用水根据现场的实际情况,从建设单位提供的水源接出,若建设单位没有提供水源,将自己在工程附近寻早协调解决。
采用Φ25PVC管在人行道外边缘供至施工现场,,现场用水则采用软管临时从笼头处接出,以满足施工现场的用水要求,同时引入项目部和各施工作业组驻地以与预制加工场和拌和场内,并沿地场布置,以满足生活用水和加工用水的需求。
5.9.4、施工临时排水与沿线单位的排水根据现场的实际情况,开工后与早平整场地,防止积水,局部开挖临时排水沟,利用道路两侧原有排水设施做好排水准备。
施工时应尽量保护沿线单位和居民原有的雨、污水排放系统,对于施工时局部破坏的沿线单位和居民的雨、污水管道,我们根据施工时现场的实际情况设置临时水管进行排放,必要时设置临时泵站进行排放。
第六章施工准备和测量工作一、施工前的准备工作为保证工程能顺利进行,必须做好施工前准备工作,制定切实可行的质量工作计划,对施工机具设备、材料检验与成品检查、机具检查以与生活临时布置的各项工作应按要求完成,落实到责任人,并明确完成时间。
并认真做好施工前技术准备,现场准备,物资准备。
1、技术准备:(1)认真组织和落实有关本工程的施工技术人员,质量管理人员,详细熟悉图纸认真阅读标书内容和业主述与的一切规定、要求和参照的标准,真正了解工程设计意图,根据现场施工条件,定出最佳施工方案,使施工能全部获得业主和工程师的满意。
(2)原材料的测试工作:抽调有经验与有上岗经验的质检人员,对进场砂、石料、水泥与允许试验范围内的各种施工材料进行送检测试,并根据砂石料的含水量等情况确定施工配合比,适当调整水灰比。
