工程索赔表格
- 格式:doc
- 大小:62.50 KB
- 文档页数:6

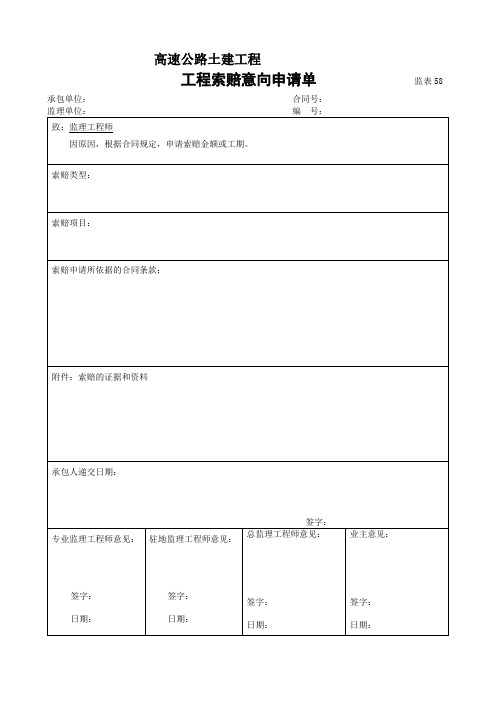

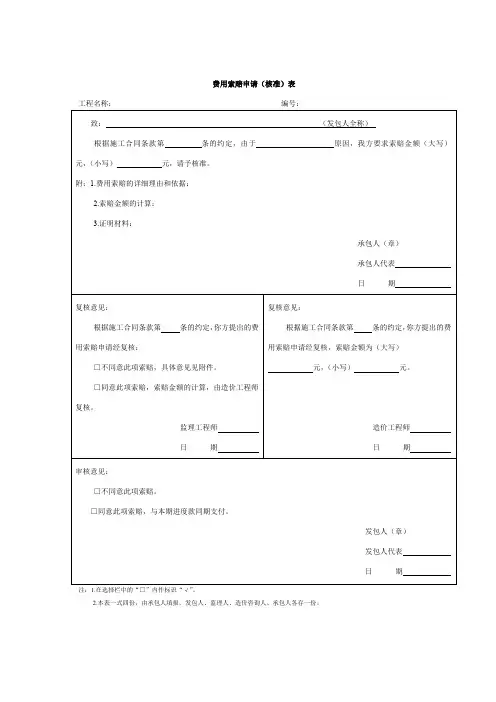

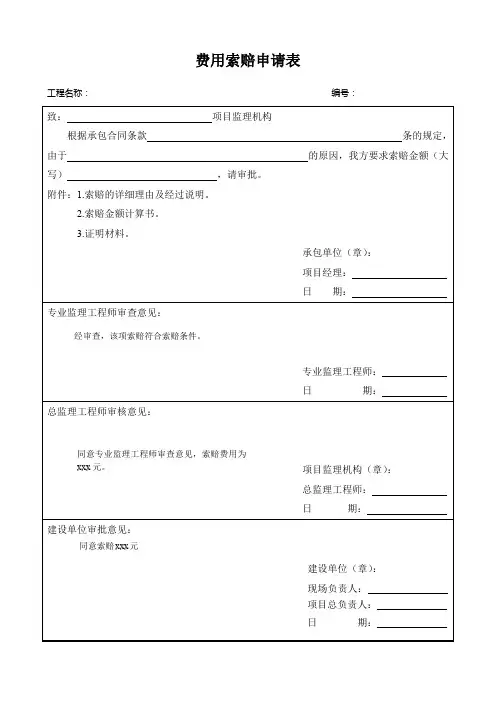

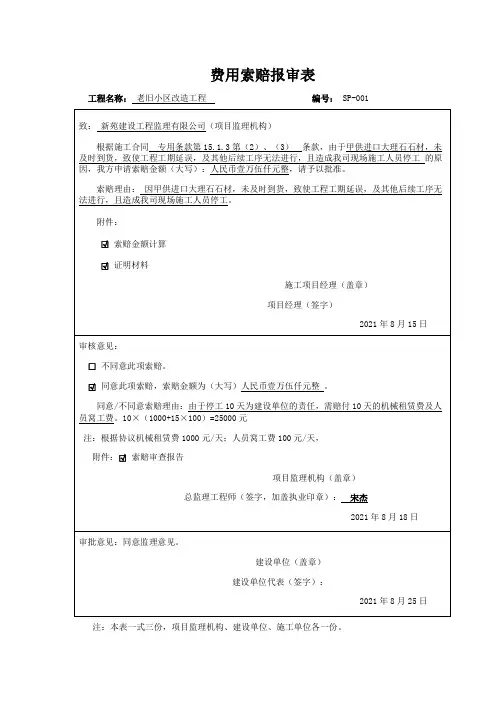

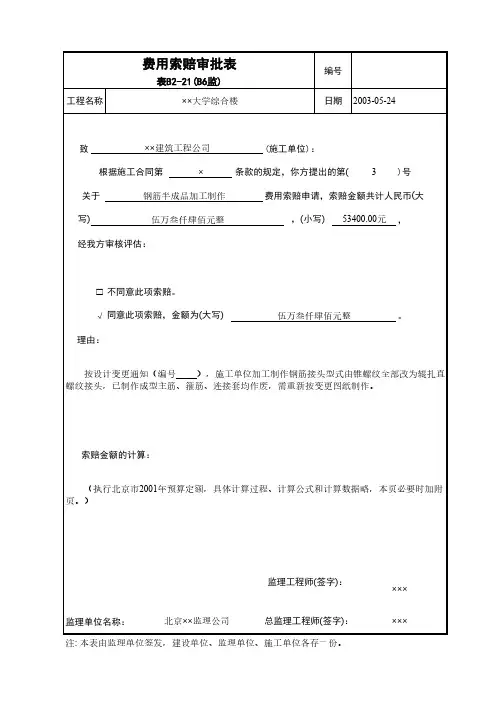

工程索赔意向申请单监表58承包单位:合同号:索赔时间/金额审批表监表59承包单位:合同号:工程保险赔偿费支付申请单监表60承包单位;合同号:工程延期申请单监表61承包单位:合同号:监理单位:编号:索赔申报单监表62承包单位:合同号:监理单位:编号:FIDIC合同索赔时效及其影响(摘自品博国际工程咨询)1 FIDIC合同索赔时效的规定FIDIC合同1999年版新红皮书、黄皮书、银皮书、国际多边发展银行协调版2005年版、2006年版和2010年版合同通用条件第20.1款规定:“根据本条件任何条款或与合同有关的其他文件,如果承包商认为他有权得到竣工时间的任何工期延长和/或任何额外付款,承包商应向工程师发出通知,说明引起索赔的事件或情况。
该项通知应尽快在承包商知道或应当知道该事件或情况后的28天内发出。
如果承包商未能在上述28天期限内发出索赔通知,则不得延长竣工时间,承包商亦无权获得额外付款,而业主应免除有关索赔的全部责任.否则,应适用本款的下述规定。
”按照FIDIC合同第20.1款的明示规定,承包商提出索赔的时效为28天,即自承包商知道或应当知道引起索赔事件后的28天发出,否则,承包商丧失任何工期延长索赔和/或额外付款的权利,而业主可以免责。
因此,根据第20。
1款的规定,28天的书面索赔通知是索赔成立的必要前提条件。
在使用FIDIC合同1987年第4版的情况下,第53。
1款规定:“尽管本合同有任何其他规定,如承包商根据本条款的任何条款或其他有关规定索偿任何额外付款,他应在引起索赔的事件第一次发生之后的28天内,将索赔意向通知工程师,并将一份副本递交给业主”。
对于1987年第4版第53。
1款的规定,英国普通法中存在两种解释,一是此类规定不能构成索赔的前提条件,即使承包商未能在索赔事件发生后的18天提交书面索赔通知,也不能因此否决承包商的索赔权利;二是此类规定构成索赔的前提条件,即承包商未能在索赔事件发生后的28天提出书面索赔通知,则丧失索赔权利。
建设工程合同索赔表一、工程概况1.1 工程名称:XXXXXXXXXXXXXXXXXX1.2 工程地点:XXXXXXXXXXXXXXXXXX1.3 工程规模:XXXXXXXXXXXXXXXXXX1.4 工程合同金额:XXXXXXXXXXXXXXXXXX1.5 工程合同工期:XXXXXXXXXXXXXXXXXX二、合同当事人2.1 发包人(甲方):XXXXXXXXXXXXXXXXXX2.2 承包人(乙方):XXXXXXXXXXXXXXXXXX三、合同履行情况3.1 合同签订日期:XXXXXXXXXXXXXXXXXX3.2 工程开工日期:XXXXXXXXXXXXXXXXXX3.3 工程竣工日期:XXXXXXXXXXXXXXXXXX3.4 工程实际完成日期:XXXXXXXXXXXXXXXXXX3.5 工程验收日期:XXXXXXXXXXXXXXXXXX四、索赔事由4.1 索赔事项一:XXXXXXXXXXXXXXXXXX4.2 索赔事项二:XXXXXXXXXXXXXXXXXX4.3 索赔事项三:XXXXXXXXXXXXXXXXXX4.4 索赔事项四:XXXXXXXXXXXXXXXXXX4.5 索赔事项五:XXXXXXXXXXXXXXXXXX五、索赔依据5.1 合同条款:XXXXXXXXXXXXXXXXXX5.2 法律法规:XXXXXXXXXXXXXXXXXX5.3 政策文件:XXXXXXXXXXXXXXXXXX5.4 行业标准:XXXXXXXXXXXXXXXXXX5.5 双方协议:XXXXXXXXXXXXXXXXXX六、索赔金额6.1 索赔金额计算公式:XXXXXXXXXXXXXXXXXX 6.2 索赔金额具体计算:XXXXXXXXXXXXXXXXXX6.3 索赔金额总计:XXXXXXXXXXXXXXXXXX七、索赔证据7.1 索赔证据目录:XXXXXXXXXXXXXXXXXX7.2 索赔证据材料:XXXXXXXXXXXXXXXXXX八、索赔处理方案8.1 索赔处理建议:XXXXXXXXXXXXXXXXXX8.2 索赔处理结果:XXXXXXXXXXXXXXXXXX8.3 双方签字盖章:XXXXXXXXXXXXXXXXXX附件:索赔证据材料注:本索赔表一式两份,双方各执一份。
工程索赔单一、由我单位承建的永宁采油厂8#住宅楼工程,2006年9月22日进场,2006年9月28号放线,由于地质情况,设计试桩螺旋成孔改为冲击成孔的原因,2006年10月26号监理公司下发实际开工令(附件一)。
由此造成的工期索赔和费用索赔如下:1、工期索赔34天;2、费用索赔计算方式:(1)管理人员工资:4人×156.32元/人·天×34天= 21259.52元。
(2)职工工资:3人×110.35元/人·天×34天= 11255.7元。
故此我单位提出工期索赔34天,费用索赔32515.22元。
二、2007年11月3日8号住宅楼主体结构封顶,同年砌体工程完成一半。
为不影响2008年施工,保证在2008年10月交工,我们就2008年施工急需解决的问题分别于2008年1月8号及2008年4月2日递交了报告(附件二、三),但没有明确答复,致使工程停工,2008年5月6日递交了停工报告(附件四)。
2008年6月9日下发材料认价单,由于主要材料生产周期长,直接导致5、6、7月工程停工,且由于工程不能连续施工,施工工人被迫退场。
8月份复工施工至11月15日冬休停工,工程形象进度:除内外墙涂料,木门扇,卫生间管道支管,灯具外其余分项工程均完成。
2008年11月底拆除外施工电梯。
2008年又由于材料认价问题,使工程不能组织有效穿插作业又影响工期二月有余。
由此造成的工期索赔和费用索赔如下:1、工期索赔:153天;2、费用索赔计算方式:(1)机械费电梯5月×16000元/月=80000元搅拌机5月×13000元/月=65000元(2)管理人员工资:12人×200.69元/人·天×153天=368466.84元(3)工人工资:6人×145.93元/人·天×153天=13393.74元(4)施工人员二次进场路费:43人×126元/人·次×2次=10836元故此2008年提出工期索赔153天,费用索赔537696.58元。
