闭水试验记录表
- 格式:docx
- 大小:18.49 KB
- 文档页数:9

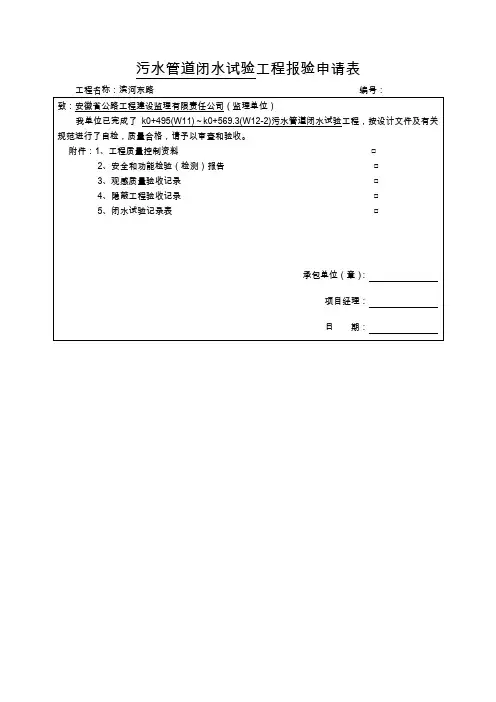

工程名称:滨河东路编号:致:安徽省公路工程建设监理有限责任公司(监理单位)我单位已完成了kO+495(W11)〜k0+569.3(W12-2)污水管道闭水试验工程,按设计文件及有关规范进行了自检,质量合格,请予以审查和验收。
附件:1、工程质量控制资料□2、安全和功能检验(检测)报告□3、观感质量验收记录□4、隐蔽工程验收记录□5、闭水试验记录表□工程名称:滨河东路编号:致:安徽省公路工程建设监理有限责任公司(监理单位)我单位已完成了kO+415(W9)〜kO+495(W11)污水管道闭水试验工程,按设计文件及有关规范进行了自检,质量合格,请予以审查和验收。
附件:1、工程质量控制资料□2、安全和功能检验(检测)报告□3、观感质量验收记录□4、隐蔽工程验收记录□5、闭水试验记录表□工程名称:滨河东路编号:致:安徽省公路工程建设监理有限责任公司(监理单位)我单位已完成了kO+315(W6)〜kO+415(W9)污水管道闭水试验工程,按设计文件及有关规范进行了自检,质量合格,请予以审查和验收。
附件:1、工程质量控制资料□2、安全和功能检验(检测)报告□3、观感质量验收记录□4、隐蔽工程验收记录□5、闭水试验记录表□工程名称:滨河东路编号:致:安徽省公路工程建设监理有限责任公司(监理单位)我单位已完成了W4 W9-1污水管道闭水试验工程,按设计文件及有关规范进行了自检,质量合格,请予以审查和验收。
附件:1、工程质量控制资料□2、安全和功能检验(检测)报告□3、观感质量验收记录□4、隐蔽工程验收记录□5、闭水试验记录表□工程名称:滨河东路编号:致:安徽省公路工程建设监理有限责任公司(监理单位)我单位已完成了W4 W9-2污水管道闭水试验工程,按设计文件及有关规范进行了自检,质量合格,请予以审查和验收。
附件:1、工程质量控制资料□2、安全和功能检验(检测)报告□3、观感质量验收记录□4、隐蔽工程验收记录□5、闭水试验记录表□工程名称:滨河东路编号:致:安徽省公路工程建设监理有限责任公司(监理单位)我单位已完成了W1卜W18亏水管道闭水试验工程,按设计文件及有关规范进行了自检,质量合格,请予以审查和验收。
满水试验记录表
9.2.4蒸发量测定应符合下列规定:
1 池体有盖时蒸发量忽略不计;
2 池体无盖时,必须进行蒸发量测定;
3 每次测定水池中水位时,同时测定水箱中的水位。
9.2.5 渗水量计算应符合下列规定:
水池渗水量按下式计算:
式中q——渗水量[L/(m2·d)];
A1——水池的水面面积(m2);
A2——水池的浸湿总面积(m2);
E1——水池中水位测针的初读数(mm);
E2——测读E1后24h水池中水位测针的末读数(mm);
e1——测读E1时水箱中水位测针的读数(mm);
e2——测读E2时水箱中水位测针的读数(mm)。
9.2.6 满水试验合格标准应符合下列规定:
1 水池渗水量计算应按池壁(不含内隔墙)和池底的浸湿面积计算;
2 钢筋混凝土结构水池渗水量不得超过2L/(m2·d);砌体结构水池渗水量不得超过3L/(m2·d)。
闭水法试验
D.0.1闭水法试验应符合下列程序:
1 试验管段灌满水后浸泡时间不应少于24h;
2 试验水头应按本规范第9.3.4条的规定确定;
3 试验水头达规定水头时开始计时,观测管道的渗水量直至观测结束时,应不断地向试验管段内补水,保持试验水头恒定。
渗水量的观测时间不得小于30min;
4 实测渗水量应按下式计算:
q=W
T L
式中q——实测渗水量[L/(min*m)
w——补水量(L);
T——实测渗水观测时间(min);
L——试验管段的长度(m);

管道闭水试验记录表
施工单位:试验负责人:监理单位:设计单位:建设单位:记录员:。
闭水试验记录表2020年4月01日工程名称施工单位试验介质蓄水部位XXX三层装修工程项目XXX自来水3A机房空调间、空调底部施工图号环境温度试验压力设计变更单常温正常实验结果:经过24小时蓄水试验,挡水围堰无渗漏,机房与空调间下部无渗漏说明1、该报告试验区域为3A机房空调间及空调底部。
2、试验前先将每个地漏下水口位置堵塞密实,然后向空调间地面灌水,积水高度30mm~50mm。
3、经过24小时蓄水后,检查挡水围堰四周及二楼楼板顶部,未发现漏水现象。
施工单位意见(盖章)监理单位意见(盖章)建设单位意见(盖章)闭水试验记录表2020年4月03日工程名称施工单位试验介质蓄水部位XXX三层装修工程项目XXX自来水3B机房空调间、空调底部施工图号环境温度试验压力设计变换单常温正常实验结果:经过24小时蓄水试验,挡水围堰无渗漏,机房与空调间下部无渗漏说明4、该敷陈实验区域为3B机房空调间及空调底部。
5、试验前先将每个地漏下水口位置堵塞密实,然后向空调间地面灌水,积水高度30mm~50mm。
6、经过24小时蓄水后,搜检挡水围堰四周及二楼楼板顶部,未发觉漏水现象。
施工单位意见(盖章)监理单位意见(盖章)扶植单位意见(盖印)闭水试验记录表2020年4月05日工程名称施工单位试验介质蓄水部位XXX三层装修工程项目XXX自来水3C机房空调间、空调底部施工图号环境温度试验压力设计变更单常温正常实验结果:经过24小时蓄水试验,挡水围堰无渗漏,机房与空调间下部无渗漏说明7、该报告试验区域为3C机房空调间及空调底部。
8、试验前先将每个地漏下水口位置堵塞密实,然后向空调间地面灌水,积水高度30mm~50mm。
9、经过24小时蓄水后,检查挡水围堰四周及二楼楼板顶部,未发现漏水现象。
施工单位意见(盖章)监理单位意见(盖章)扶植单位意见(盖章)闭水实验记录表2020年4月05日工程名称施工单位实验介质蓄水部位XXX三层装修工程项目XXX自来水3D机房空调间、空调底部施工图号环境温度试验压力设计变换单常温正常实验成效:经过24小时蓄水实验,挡水围堰无渗漏,机房与空调间下部无渗漏说明10、该报告试验区域为3D机房空调间及空调底部。
污水管道闭水试验工程报验申请表管道闭水试验记录表施工单位:监理单位:试验负责人:记录员:污水管道闭水试验工程报验申请表管道闭水试验记录表施工单位:监理单位:试验负责人:记录员:污水管道闭水试验工程报验申请表工程名称:滨河东路编号:管道闭水试验记录表施工单位:监理单位:试验负责人:记录员:污水管道闭水试验工程报验申请表管道闭水试验记录表施工单位:监理单位:试验负责人:记录员:污水管道闭水试验工程报验申请表工程名称:滨河东路编号:管道闭水试验记录表施工单位:监理单位:试验负责人:记录员:污水管道闭水试验工程报验申请表管道闭水试验记录表施工单位:监理单位:试验负责人:记录员:污水管道闭水试验工程报验申请表管道闭水试验记录表施工单位:监理单位:试验负责人:记录员:污水管道闭水试验工程报验申请表管道闭水试验记录表施工单位:监理单位:试验负责人:记录员:污水管道闭水试验工程报验申请表管道闭水试验记录表施工单位:监理单位:试验负责人:记录员:污水管道闭水试验工程报验申请表管道闭水试验记录表施工单位:监理单位:试验负责人:记录员:污水管道闭水试验工程报验申请表管道闭水试验记录表施工单位:监理单位:试验负责人:记录员:污水管道闭水试验工程报验申请表管道闭水试验记录表施工单位:监理单位:试验负责人:记录员:污水管道闭水试验工程报验申请表管道闭水试验记录表施工单位:监理单位:试验负责人:记录员:污水管道闭水试验工程报验申请表管道闭水试验记录表施工单位:监理单位:试验负责人:记录员:污水管道闭水试验工程报验申请表管道闭水试验记录表施工单位:监理单位:试验负责人:记录员:Welcome To Download !!!欢迎您的下载,资料仅供参考!。
