施工现场临电施工方案

  • 格式:docx
  • 大小:199.97 KB
  • 文档页数:11

下载文档原格式

  / 11
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工现场临电施工方案集团标准化工作小组 #Q8QGGQT-GX8G08Q8-GNQGJ8-MHHGN#

宁波市轨道交通3号线一期及宁波至奉化线城际铁路工程首通段信号系统安装工程

施工现场临时用电专项施工方案

中铁一局集团电务工程有限公司

宁波轨道交通3号线一期及宁奉线首通段信号项目经理部

目录

临时用电专项施工方案

为加强施工现场临时用电标准化、规范化,提升临时用电管理水平,保障项目临时用电安全,防止触电事故发生,我们依据《施工现场临时用电安全技术规范》(JGJ46-2005)、《低压配电设计规范》(GB50054-2011)、及相关规范文件等规定,并结合我项目部的工程实际,编制了我项目施工现场临时用电组织设计。

1.工程概况

工程概述

宁波市轨道交通3号线一期工程为高塘桥~大通桥段,主要经过鄞州新城区、江东区中兴路,下穿甬江后止于江北区庄桥机场前。线路全长约,设站15座,全为地下站,其中换乘站6座,最小站间距,为高塘桥站至句章路站,最大站间距,为中兴大桥南站站至大通桥站,平均站间距为。

宁波至奉化城际铁路工程首通段(以下简称宁奉城际铁路工程)自宁波市轨道交通3号线一期工程高塘桥站向南引出,线路全长,其中地下线,高架线,过渡段长(含U型槽段),设站3座(不含高塘桥站),全为高架站,分别为姜山站、鄞州工业园东站、甬江村站,平均站间距。

设置控制中心一座,共用位于1号线东环南路站地块的线网控制中心。2.工程用电特点

本工程全线车站19座,共7个信号联锁集中站,根据现场用电需求,联锁

站设备机柜多且配线周期长,完成一个联锁站施工需2个多月,其次在施工

完成后正式电未接入前会牵扯到临电调试,所以需在设备室设立固定的二级

配电箱满足用电需求。非联锁站施工量及施工周期短,可根据机电单位施工

计划选择三级配电箱。

本工程机电装修共分为5个标段:

1)1标中铁隧道股份有限公司(大通桥、中兴大桥南站及所辖区间)

2)2标甬港现代工程有限公司(明楼、体育馆站及所辖区间)

3)3标浙江申永达安装有限公司(仇毕、儿童公园、樱花公园及所辖区间)

4)4标广东水电二局股份有限公司(钱湖北路、锦寓路、四明中路、鄞州区政府站及所辖区间)

5)5标中铁上海工程局集团有限公司(南部商务区、鄞州客运总站、句章路、高塘桥站及所辖区间)

3.现场临电方案

现场临时用电概述

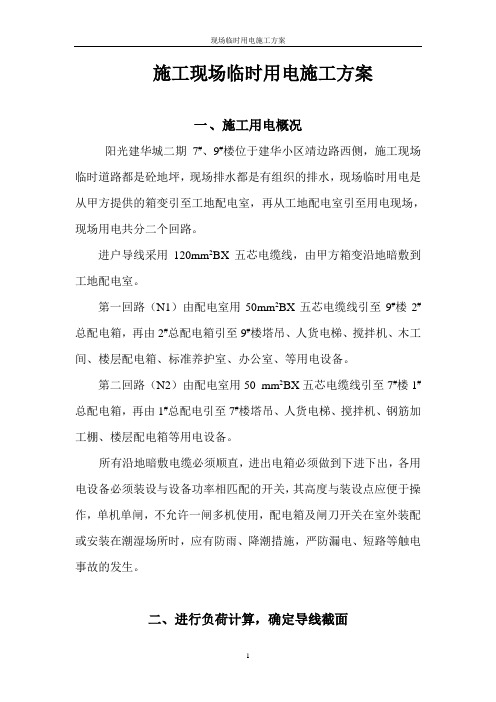

根据信号施工特点,施工现场主要有两种用电方式,一种是室内临时用电,一种是轨行区临时用电。室内临时用电包括照明、角磨机、冲击钻、除湿机。轨行区临时用电包括角磨机、冲击钻。

室内电路设计

室内用电通过与属地单位签订用电协议后,通过从属地单位一级配电箱用电缆引接到室内二级配电箱。

室内配电箱采用箱式,箱内设置电度表、空开、漏电保护器,便于日常巡检、维护;电箱固定在支架上,箱子中心距地面米。

(1)总电路电流计算:

已知:额定功率P=

额定电压U=220v

功率因素cosψ=

用电设备同时使用率100%

线路上的电流:I=P÷( ×U×cosψ×100%)

=2920÷( ×220××100%)

=

配电导线选择:

电路持续允许电流为,根据国家常用配电导线持续允许电流表,电缆选用YJV22型 5×6mm2铜芯电缆线完全满足要求。

轨行区电路设计

轨行区设备用电是用220V雅马哈发电机,额定功率2KW,与发电机连接是通过一个三级配电箱。箱内设置空开、漏电保护器。

(1)电路电流计算:

已知:额定功率P=

额定电压U=220v

功率因素cosψ=

用电设备同时使用率100%

线路上的电流:I=P÷( ×U×cosψ×100% )

=1520÷( ×220××100%)

=

配电导线选择:

电路持续允许电流为,根据国家常用配电导线持续允许电流表,电缆选用BV型3×铜芯电缆线完全满足要求。

国家常用配电导线持续允许电流表如下:

4.现场临时用电安全技术措施

通用规定

1)施工现场临时用电实行"三相五线制"、三级配电三级保护和"一机一闸一漏一箱一锁"的做法,严禁用一个电器开关直接控制二台及二台以上用电设备。机械设备必须执行工作接地和重复接地的保护措施。手持电动工具都必须安装灵敏有效的漏电保护装置。安装、维修或拆除临时用电工程,必须由电工完成。电工必须持证上岗,上岗前按规定穿戴好个人防护用品。

2)线路上禁止带负荷接电或断电,并禁止带电操作。严禁带负荷拉、合开关。停用设备应拉闸断电,锁好开关箱。移动用电设备必须切断电源,在一般情况下不许带电作业,带电作业要设监护人。配电盘或配电线路维修时,应挂停电标志牌。停、送电必须由专人负责。

3)施工现场停电一小时以上时,应切断电源,锁好开关箱。线路停电工作时,应符合以下操作规定:

a.切断有关电源,总配电箱应上锁并挂标示牌。

b.验电时应戴绝缘手套,按电压等级使用验电器,在设备两侧各相或线路各相分别验电。

c.验明设备或线路确认无电后,即将检修设备或线路做短路接地。

d.装设接地线,应由二人进行,先接接地端。后接导体端,拆除时顺序相反。拆、接时均应穿戴绝缘防护用品。

e.设备或线路检修完毕,应全面检查确认无误后方可拆除临时短路接地线。

4)用电设备除做保护接零或接地外,必须在设备负荷线的首端、分端或末端设置漏电保护装置。漏电保护装置装设位置、型式与主要特性参数选择必须适应施工现场的实际需要,达到三级保护。

5)电气设备所用保险丝(片)的额定电流应与其负荷容量相适应。禁止用其它金属线代替保险丝(片)。

6)使用的漏电保护器必须是国家定点生产厂或经过有关部门正式认可的产品。对新购置或搁置已久重新使用和使用一个月以上的漏电保护器应认真检验其特性,发现问题及时修理或更换。使用于潮湿场所的漏电保护器应采用防溅型产品。

电箱(配电箱、开关箱)使用

1)电箱应使用标准电箱,统一编号、上锁,应由持证的电工负责使用管理,开关箱应标明所控设备。配电箱、开关箱应安装端正、牢固、防雨,配电箱、开关箱内不得放置任何杂物,并应保持清洁。配电箱中心与地面的距离在~之间,移动式开关箱应装在坚固的支架上,中心离地面~。

2)分配电箱应装在用电设备或负荷相对集中的地区。分配电箱与开关箱的距离不得超过30m。开关箱与其控制的固定用电设备的水平距离不宜超过3m。配电箱、开关箱周围应有足够二人同时工作的空间和通道、不得堆放任何妨碍操作、维修的物品。
