隔音屏施工组织方案
- 格式:doc
- 大小:144.50 KB
- 文档页数:20
轻轨隔音屏施工方案1、工程概况本工程隔音屏分项工程主要包括:基础浇筑、钢板安装、立柱及其斜撑安置、女儿墙盖板安装、隔音屏和玻璃安装。
2、编制依据及原则2.1编制依据1)相关图纸2)轻轨一期建造工程施工图3)建筑工程规范和要求2.2编制原则1)认真贯彻国家、地方和行业的法律、法规和标准以及各项政策,坚持质量第一,确保安全文明施工。
2)严格按照工程设计文件要求制订各项施工技术控制要点与质量、安全文明施工措施,积极采取措施,优化施工方案,降低环境污染。
3)贯彻公司的职业健康安全与环境方针。
识别关键\特殊过程、重大危险源、重大不利环境因素,力求具有针对性与可操作性。
3、施工流程和方法3.1施工顺序预制→放样→立柱底座钢板安装→立柱安置→立柱斜撑安置→女儿墙盖板安装→隔声屏安装→玻璃安装。
3.2施工准备3.2.1材料在开工前将有关材料运至施工现场料库,保障材料的采购、运输不影响隔音屏障的施工进度。
施工中现场材料员每天将根据进度提前报材料用量计划表,库管员将根据材料用量计划对库料进行调整,保障材料进场。
3.2.2人力此隔音屏障的施工我方将配备具有技术、富有经验的技术管理人员组成。
普通日工根据工程实际需要调配,随时对以上人员进行追加,确保施工力量充足。
3.2.3主要设备投入3.2.4技术准备1)隔音屏障安装前,对预埋件防腐施工进行检查,符合要求后方可进行隔音屏障的施工。
2)对隔音屏障正式安装前,先进行样板段的隔音屏障的安装,由参加三方进行验收,以解决在安装过程中存在的问题。
3)隔音屏障施工时应注意立柱、隔音板的垂直度。
安装时做到高度方向垂直、平顺。
在轴线方向应严格控制在允许范围内(±20)。
4)如发现在安装、运输过程中有损坏的部位必须及时进行修补或替换。
3.3主要施工技术及方法3.3.1钢板安装3.3.1.1直柱底座钢板1)准备材料:采用400mm×500mm、厚25mm的钢板,直径20mm、杆长479mm的螺栓。

声屏障施工方案1. 引言声屏障是一种用于抑制噪音传播的结构设施,广泛应用于高速公路、铁路、机场等噪音敏感区域。
本文档旨在提供声屏障的施工方案,确保施工过程的高效性和安全性。
2. 施工前准备在进行声屏障施工之前,需要进行详细的准备工作,以确保施工的顺利进行。
2.1. 材料准备根据设计要求,准备所需的声屏障材料,包括钢结构、隔音板材等。
确保材料的数量和质量符合设计要求,并对材料进行验收和入库。
2.2. 设备准备准备施工所需的设备,包括吊车、钻孔机、焊接设备等。
检查设备的运行状态,确保其正常工作,并做好维护保养工作。
2.3. 人员组织组织施工人员,包括施工队长、工人、监理等。
确保人员数量足够,并对人员进行培训,提高其施工技能和安全意识。
3. 施工过程声屏障的施工包括以下几个主要步骤:3.1. 地基处理在施工现场进行地基处理,包括清理场地、探测地下管线、挖掘基坑等工作。
确保地基稳固,并满足声屏障的安装要求。
3.2. 钢结构安装在地基处理完成后,进行钢结构的安装工作。
根据设计要求,使用吊车将钢结构部件吊装到预定位置,进行对接和焊接,确保结构牢固。
3.3. 隔音板材安装隔音板材是声屏障的主要构件,用于隔离噪音的传播。
在钢结构安装完成后,进行隔音板材的安装。
根据设计要求和施工图纸,将隔音板材固定在钢结构上,确保板材之间的接缝紧密,并使用密封材料进行密封处理。
3.4. 其他工作除了钢结构和隔音板材的安装外,还需要进行其他辅助工作,包括电气布线、涂装、清理等。
这些工作都需要按照设计要求和相关规范进行,并确保施工质量。
4. 施工安全在声屏障的施工过程中,作为施工方应该重视施工安全,确保施工人员的人身安全和施工质量的稳定性。
4.1. 安全培训施工前,对施工人员进行安全培训,包括安全意识教育、操作规范等方面的培训。
提醒施工人员注意安全,遵守规章制度。
4.2. 安全设施在施工现场设置必要的安全设施,包括警示标志、防护网、防护栏等。

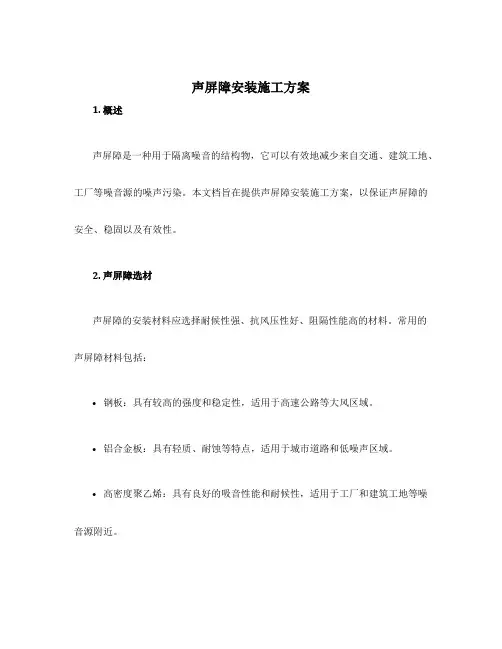

声屏障安装施工方案1. 概述声屏障是一种用于隔离噪音的结构物,它可以有效地减少来自交通、建筑工地、工厂等噪音源的噪声污染。
本文档旨在提供声屏障安装施工方案,以保证声屏障的安全、稳固以及有效性。
2. 声屏障选材声屏障的安装材料应选择耐候性强、抗风压性好、阻隔性能高的材料。
常用的声屏障材料包括:•钢板:具有较高的强度和稳定性,适用于高速公路等大风区域。
•铝合金板:具有轻质、耐蚀等特点,适用于城市道路和低噪声区域。
•高密度聚乙烯:具有良好的吸音性能和耐候性,适用于工厂和建筑工地等噪音源附近。
3. 施工步骤3.1. 准备工作在进行声屏障安装之前,需要进行以下准备工作:1.测量:准确测量声屏障需要安装的位置,确定所需材料的尺寸和数量。
2.场地清理:清理安装场地,确保没有障碍物和杂草。
3.2. 安装基础声屏障的稳定性和安全性与基础牢固程度密切相关。
在安装声屏障之前,需要进行基础的施工工作:1.打地基:根据设计要求和地质条件,打设基础孔和浇筑混凝土。
2.安装基础支架:在混凝土固化后,根据设计要求安装基础支架。
3.3. 组装声屏障根据声屏障的材料和设计要求,进行声屏障的组装工作:1.确定组装顺序:根据声屏障材料类型和设计要求,确定组装顺序。
2.固定支架:将声屏障的支架固定在基础支架上,确保支架的稳定性。
3.安装板材:将选材好的声屏障板材安装在支架上,使用螺栓或铆钉进行固定。
3.4. 完善细节安装声屏障后,还需要进行一些细节工作,以确保声屏障的完整性和美观度:1.进行防腐处理:根据声屏障材料的特点,进行相应的防腐处理。
2.进行表面处理:如喷涂防腐漆、喷涂表面涂层等,以提高声屏障的抗腐蚀性和美观度。
3.进行检查和测试:确保声屏障的吸音性能达到设计要求,进行必要的检查和测试。
4. 安全注意事项在进行声屏障安装的过程中,需要注意以下安全事项:1.使用个人防护装备:如安全帽、防护手套等。
2.脚手架使用:在组装声屏障时,使用安全稳固的脚手架。
声屏障工程施工组织设计方案1. 引言声屏障是一种用于减少噪音传播的结构工程,常用于高速公路、铁路、机场等噪音密集区域。
声屏障的施工组织设计方案对工程的顺利进行至关重要。
本文将详细介绍声屏障工程施工组织设计方案。
2. 工程概况2.1 工程背景声屏障工程位于XX市某高速公路沿线,全长约XX千米。
该区域人口密集,噪音污染问题已引起社会关注。
声屏障工程旨在减少噪音传播,改善周边环境。
2.2 工程目标•减少噪音传播,改善周边居民生活环境;•提高交通运输安全;•保证声屏障工程质量。
3. 施工组织设计方案3.1 施工组织根据声屏障工程特点,将施工分为以下几个部分:3.1.1 前期准备•完善施工管理组织机构,并明确各部门职责;•制定工程施工组织方案;•调查勘测声屏障工程施工地点,确定地质、水文等情况;•筹备施工所需设备、材料。
3.1.2 基础工程•进行土地平整和基坑开挖;•安装钢筋网格;•浇筑混凝土基础。
3.1.3 声屏障安装•根据设计方案,进行声屏障模块的安装;•监测并控制安装质量,确保声屏障的稳固性和整体效果。
3.1.4 绿化工程•在声屏障旁边进行绿化工程,包括种植花草树木等,增加环境美观度。
3.2 施工流程3.2.1 前期准备流程1.完善施工管理组织机构;2.制定工程施工组织方案;3.调查勘测声屏障工程施工地点;4.确定设备、材料需求;5.安排施工所需人员。
3.2.2 基础工程流程1.土地平整和基坑开挖;2.安装钢筋网格;3.浇筑混凝土基础。
3.2.3 声屏障安装流程1.安装声屏障模块;2.监测安装质量。
3.2.4 绿化工程流程1.种植花草树木;2.养护绿化健康。
3.3 施工人员安排根据施工流程和工期,合理安排施工人员,确保工程进度和施工质量。
具体人员安排如下:•项目经理:负责整个声屏障工程的组织和管理;•技术人员:负责工程技术指导和质量检查;•施工人员:负责具体施工任务,包括基础工程、声屏障安装和绿化工程。
第1篇一、工程概况1.1 工程背景随着城市化进程的加快,城市噪音污染问题日益严重,对人们的日常生活和工作造成了极大的影响。
为了改善居民的生活环境,提高生活质量,本工程将对某住宅小区进行隔音降噪施工。
1.2 工程目标通过隔音降噪施工,降低住宅小区内外的噪音污染,使小区内的噪音水平达到国家标准,为居民创造一个安静、舒适的生活环境。
1.3 工程范围本次隔音降噪工程主要包括以下范围:(1)小区外围墙及建筑物之间的隔音墙施工;(2)小区道路及公共区域的降噪措施;(3)住宅楼外墙及窗户的隔音处理;(4)小区内部绿化带的隔音处理。
二、施工准备2.1 人员准备(1)组织一支专业施工队伍,包括施工负责人、技术人员、施工员、质检员等;(2)对施工人员进行技术培训,确保施工质量;(3)安排现场管理人员,负责施工现场的协调和管理。
2.2 材料准备(1)隔音材料:隔音板、隔音毡、隔音泡沫等;(2)降噪材料:吸音板、隔音棉等;(3)施工工具:电锯、电钻、切割机、螺丝刀等;(4)其他材料:涂料、腻子、防水材料等。
2.3 施工设备准备(1)施工车辆:吊车、平板车、运输车等;(2)施工设备:打桩机、切割机、焊接机、喷涂机等;(3)检测设备:噪音检测仪、分贝计等。
三、施工工艺3.1 小区外围墙及建筑物之间的隔音墙施工(1)测量墙体的尺寸,确定隔音墙的位置和尺寸;(2)根据设计图纸,进行现场放样,确保隔音墙的安装位置准确;(3)使用切割机对隔音板进行切割,使其符合安装要求;(4)在墙体上安装预埋件,用于固定隔音板;(5)将隔音板安装到预埋件上,确保安装牢固;(6)对隔音墙进行密封处理,防止噪音透过;(7)对隔音墙进行涂料处理,提高其美观性和耐久性。
3.2 小区道路及公共区域的降噪措施(1)对道路路面进行检测,确定噪音源;(2)根据噪音源的位置,设计降噪措施,如铺设降噪路面、设置隔音屏障等;(3)对降噪措施进行施工,确保其符合设计要求;(4)对施工区域进行清理,恢复原状。
隔音屏专项施工方案隔音屏作为一种重要的声学建筑材料,在建筑、交通、机械、电力等领域有着广泛的应用。
隔音屏的一项基本功能就是减少噪声的传递,从而提高人们的生活和工作环境。
隔音屏的施工过程至关重要,本文将从施工工序、材料选择和现场施工注意事项三个方面的角度,为读者介绍隔音屏专项施工方案。
施工工序隔音屏的施工工序主要包括制作隔离底座、安装墙柱、固定钢龙骨、安装隔音板、加装保温材料等。
下面将逐一对这些步骤进行介绍:制作隔离底座隔音屏的隔离底座是将隔音屏从地面上隔离开来的一种底座。
制作隔离底座时,需要先在地面上用放线或其他方式将隔离底座的位置线划出来。
然后用混凝土进行浇筑或钢板进行焊接,将隔离底座制作成固定的底座。
安装墙柱安装隔音屏的墙柱时,需要先将墙柱的位置标出来,然后用橡皮锤或其他工具进行固定。
墙柱的固定要求非常高,只有在墙柱的安装位置完全符合要求的条件下,才能将墙柱的固定操作进行下去,否则会对后续的施工工作产生负面影响。
固定钢龙骨钢龙骨固定的主要作用是让隔音板与其他结构紧密地连接。
钢龙骨的材料一般是角钢或者矩形管,这些材料可以在现场进行切割和加工。
钢龙骨的上端需要固定在墙柱上,下端需要固定在隔离底座上。
安装隔音板隔音板的安装也是隔音屏施工过程中的一个非常重要的步骤。
隔音板的安装需要注意以下几点:1.隔音板需要按照图纸要求进行拼接,确保每一块隔音板之间的拼接都是完全贴合的。
2.隔音板的连接处需要用胶水和密封胶进行密封,以保证隔音板之间的接缝处无缝隙。
3.为了在安装过程中避免隔音板受到损坏,采用吊车或者手动提升的方式进行安装。
加装保温材料为了进一步提高隔音屏的隔音效果,需要在隔音屏内部加装一些保温材料。
常用的保温材料有矿棉板、聚氨酯板、泡沫板等。
在加装保温材料的时候,需要注意以下几点:1.保温材料需要与隔音板之间形成一定的间隔,以达到更好的隔音效果。
2.要选择适合当地气候特点的保温材料。
3.保温材料的安装过程需要保证材料与隔音板的连接牢固,以免影响隔音效果。

第1篇一、项目背景随着工业生产规模的不断扩大,噪声污染问题日益严重,对周边环境和居民生活造成了严重影响。
为了改善厂区周边的声环境,降低噪声对周边居民的影响,我公司决定在金湖厂区周边建设隔声屏障。
本方案旨在详细阐述隔声屏障的施工方案,确保施工质量和进度。
二、项目目标1. 降低厂区周边噪声,满足环保要求;2. 确保隔声屏障施工质量,延长使用寿命;3. 确保施工安全,减少对周边环境的影响;4. 按时完成施工任务,满足项目进度要求。
三、施工范围及内容1. 施工范围:金湖厂区周边1000米范围内;2. 施工内容:(1)基础工程:包括隔声屏障基础、排水设施等;(2)主体工程:包括隔声屏障主体结构、隔音材料、表面装饰等;(3)附属设施:包括照明、监控、报警等;(4)绿化工程:包括绿化带、植被等。
四、施工组织机构1. 施工项目经理:负责整个项目的施工组织、协调和管理;2. 技术负责人:负责施工技术指导和施工方案的制定;3. 质量负责人:负责施工质量控制和检查;4. 安全负责人:负责施工现场安全管理;5. 材料负责人:负责施工材料采购、供应和验收;6. 人员安排:根据项目规模和施工内容,合理配置施工人员。
五、施工进度安排1. 施工前期准备(1个月):完成施工图纸会审、施工组织设计、人员培训、材料采购等;2. 施工基础工程(2个月):完成隔声屏障基础、排水设施等;3. 施工主体工程(3个月):完成隔声屏障主体结构、隔音材料、表面装饰等;4. 施工附属设施(1个月):完成照明、监控、报警等;5. 施工绿化工程(1个月):完成绿化带、植被等;6. 施工验收(1个月):完成施工质量验收、安全验收等。
六、施工工艺及质量控制1. 施工工艺:(1)基础工程:采用混凝土浇筑工艺,确保基础稳定;(2)主体工程:采用钢结构焊接工艺,确保主体结构牢固;(3)隔音材料:选用环保、高效的隔音材料,确保隔音效果;(4)表面装饰:采用耐候、美观的材料,确保表面装饰效果;(5)附属设施:采用智能化、自动化技术,确保设施运行稳定。

江苏铁路隔音屏施工方案一、背景介绍随着中国经济的快速发展,铁路运输逐渐成为人们常用的交通方式之一。
然而,在城市化进程中,铁路沿线的噪音也成为一个日益突出的问题。
为了保护沿线居民的生活质量,减少噪音对其带来的影响,江苏铁路决定进行隔音屏的施工。
二、施工目标江苏铁路隔音屏施工的主要目标如下: 1. 减少铁路噪音对周边居民的影响; 2. 提高铁路沿线的环境质量; 3. 保护周边生态环境; 4. 提升铁路形象。
三、施工方案3.1 隔音材料选择为了达到较好的隔音效果,我们的施工方案选择了以下材料:- 高密度隔音板:使用高密度隔音板作为基本隔音材料,具有良好的隔音效果; - 玻璃钢:采用玻璃钢作为外层包裹材料,具有耐候性和防腐蚀性,延长隔音屏的使用寿命; - 吸音棉:在隔音屏内部填充吸音棉,增加隔音效果。
3.2 施工步骤施工方案的主要步骤如下: 1. 确定施工范围:根据实际情况确定需要安装隔音屏的区域; 2. 进行现场勘查:对施工区域进行详细勘查,包括地形、环境等因素,并制定详细的施工方案; 3. 准备工作:对施工现场进行清理,并做好施工前的准备工作,包括材料准备、设备准备等; 4. 安装隔音屏:根据方案进行隔音屏的安装,确保平整牢固; 5. 完善细节:对隔音屏进行修整,并进行必要的密封处理,确保隔音效果; 6. 进行隔音效果测试:施工完成后,进行隔音效果的测定,检查是否达到预期效果; 7. 进行验收及后期维护:对施工结果进行验收,对隔音屏进行定期检查和维护,确保其长期有效。
3.3 施工注意事项隔音屏施工过程中需要注意以下事项:- 施工期间需要保持与铁路的紧密协调,确保施工安全; - 施工现场需要做好安全防护措施,确保工人的人身安全; - 施工过程中需要遵守环保法律法规,保护周边生态环境; - 隔音屏施工完成后,需要进行隔音效果测试,确保达到预期效果。
四、预期效果通过施工方案的实施,我们预期可以达到以下效果: 1. 将铁路噪音的传播范围控制在一定区域内,减少对周边居民的影响; 2. 提高铁路沿线的环境质量,改善居民生活环境; 3. 保护周边生态环境,减少噪音对动植物的干扰; 4. 提升铁路形象,增加市民满意度。
第1篇一、项目背景随着城市化进程的加快,交通噪音污染问题日益严重,对周边居民的生活质量造成了严重影响。
硚口区作为武汉市的一个重要城区,交通流量大,噪音污染问题尤为突出。
为了改善居民生活环境,提高生活质量,本项目拟在硚口区建设隔音屏障,以降低交通噪音对周边居民的影响。
二、项目目标1. 减少交通噪音对周边居民的影响,降低噪音污染;2. 提升城市环境质量,营造和谐宜居的生活环境;3. 确保隔音屏障施工安全、高效、环保。
三、施工范围及内容1. 施工范围:硚口区主要道路及轨道交通沿线;2. 施工内容:(1)隔音屏障设计、制作;(2)基础施工;(3)隔音屏障安装;(4)配套设施建设;(5)施工安全、环保措施。
四、施工组织及管理1. 施工组织:(1)成立项目领导小组,负责项目整体规划、协调、监督;(2)设立施工项目部,负责具体施工任务的组织实施;(3)成立技术小组,负责技术指导、施工质量监督;(4)设立安全环保小组,负责施工现场安全、环保工作。
2. 管理措施:(1)建立健全施工管理制度,明确各岗位职责;(2)加强施工现场管理,确保施工安全、高效;(3)加强施工人员培训,提高施工技能和安全意识;(4)加强材料管理,确保材料质量;(5)加强环保措施,减少施工对环境的影响。
五、施工方案1. 隔音屏障设计(1)设计原则:1. 符合国家相关标准;2. 具有良好的隔音效果;3. 美观大方,与周边环境协调;4. 结构安全、稳定;5. 施工方便、快捷。
(2)设计内容:1. 隔音屏障形式:采用半封闭式隔音屏障,高度为3米,长度根据实际情况而定;2. 材料选择:采用高密度隔音材料,如泡沫玻璃、隔音板等;3. 钢结构设计:采用钢结构框架,确保隔音屏障的稳定性;4. 防腐处理:对钢结构进行防腐处理,延长使用寿命。
2. 基础施工(1)施工准备:1. 施工现场平整,清除障碍物;2. 施工材料、设备到位;3. 施工人员到位。
(2)施工步骤:1. 放线定位:根据设计图纸,确定隔音屏障的位置;2. 钻孔:在基础位置钻孔,孔径为100mm,深度为300mm;3. 埋设钢筋:将钢筋插入孔内,焊接固定;4. 混凝土浇筑:浇筑混凝土,厚度为200mm;5. 养护:混凝土浇筑后进行养护,确保强度。

声屏障工程施工组织方案1 引言本文档旨在提供声屏障工程施工组织方案,确保声屏障工程的顺利进行。
该施工组织方案主要包括工作范围、施工计划、安全措施和质量控制等内容。
2 工作范围声屏障工程的施工范围包括以下几个方面:- 声屏障基础的建设:根据设计要求,进行声屏障基础的施工,确保其稳定可靠。
- 声屏障板的安装:将声屏障板按照设计要求进行安装,确保其垂直度和平整度。
- 声屏障板的涂装:对已安装的声屏障板进行防腐涂装,提高其耐久性。
- 相关设备的调试:对声屏障设备进行调试,确保其功能正常。
3 施工计划施工计划是声屏障工程的重要组成部分,它确保施工按时进行,并合理安排资源。
3.1 关键工序声屏障工程的关键工序包括基础建设、板安装和涂装等环节。
为此,我们将设置明确的工序目标和时间节点,确保这些关键工序按计划完成。
3.2 资源安排为满足施工需求,我们将充分评估人力、设备和材料等资源,并合理配置,以确保施工的连续性和高效性。
3.3 施工进度控制我们将设立施工进度控制机制,通过定期开展进度检查和沟通会议,及时发现和解决施工中的问题,保证施工进度的准确性和稳定性。
4 安全措施声屏障工程的施工必须符合相关的安全规范和标准,以确保施工人员和周围环境的安全。
4.1 安全培训我们将组织施工人员进行必要的安全培训,包括工作环境安全、设备操作安全和紧急事故处理等内容。
确保施工人员具备必要的安全意识和应急处理能力。
4.2 安全监测我们将设置安全监测系统,对施工过程中的安全情况进行实时监测和记录,并及时采取相应的措施,以避免和减少事故的发生。
4.3 安全交底在施工开始前,我们将与施工人员进行全面的安全交底,确保他们了解施工过程中的安全风险和相应的应对措施。
5 质量控制声屏障工程的施工质量直接关系到其使用寿命和效果。
因此,我们将采取一系列的质量控制措施,确保施工质量的可控和可靠。
5.1 质量检查我们将设立质量检查制度,对施工过程中的关键节点进行质量检查,确保施工质量符合设计要求和标准。

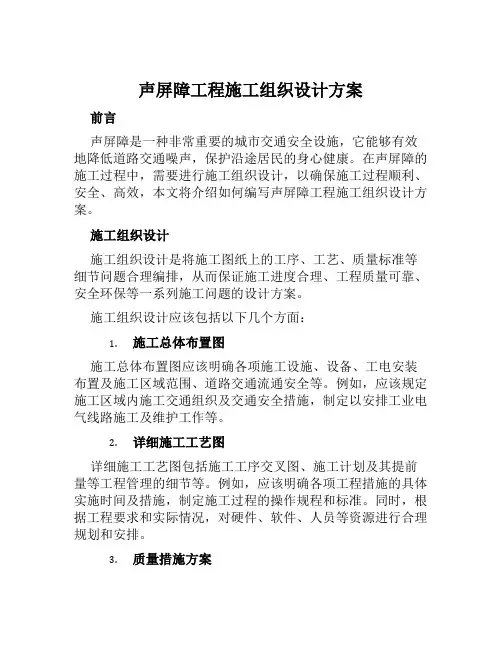

声屏障工程施工组织设计方案前言声屏障是一种非常重要的城市交通安全设施,它能够有效地降低道路交通噪声,保护沿途居民的身心健康。
在声屏障的施工过程中,需要进行施工组织设计,以确保施工过程顺利、安全、高效,本文将介绍如何编写声屏障工程施工组织设计方案。
施工组织设计施工组织设计是将施工图纸上的工序、工艺、质量标准等细节问题合理编排,从而保证施工进度合理、工程质量可靠、安全环保等一系列施工问题的设计方案。
施工组织设计应该包括以下几个方面:1.施工总体布置图施工总体布置图应该明确各项施工设施、设备、工电安装布置及施工区域范围、道路交通流通安全等。
例如,应该规定施工区域内施工交通组织及交通安全措施,制定以安排工业电气线路施工及维护工作等。
2.详细施工工艺图详细施工工艺图包括施工工序交叉图、施工计划及其提前量等工程管理的细节等。
例如,应该明确各项工程措施的具体实施时间及措施,制定施工过程的操作规程和标准。
同时,根据工程要求和实际情况,对硬件、软件、人员等资源进行合理规划和安排。
3.质量措施方案质量措施方案是针对施工过程中可能出现的质量问题制定的方案。
例如,应该制定施工过程中的测量技术和质量控制程序,规定应保证构件的尺寸、平整度,防止墙面出现色差、毫米碰高垂直度等问题。
4.安全措施方案安全措施方案是针对施工现场可能出现的安全问题制定的方案。
例如,应该规定各项安全穿戴、施工操作及设备作业的具体标准,强调安全、环保意识的加强,规定危险源的及时评估、管控和消除措施。
重要性声屏障工程施工组织设计方案是确保施工顺利进行的关键环节。
良好的施工组织设计可确保项目顺利进行,节约成本和时间,并提高施工进度、质量和安全的可靠性。
同时,在施工过程中遇到问题时,施工组织设计方案也能够及时发现问题并加以解决,以保证工程施工进度与工程质量的质合管理。
具体实施在实施声屏障工程施工组织设计方案时需要注意以下几个方面:•组织架构应当制定完善的施工组织机构,界定各职能部门的职责,保证各个部门协调工作,保证质量和安全。
隔音屏专项施工方案闸北区312街坊33丘地块商办项目隔音屏施工方案闸北区312街坊33丘地块商办项目(利福上海闸北项目)隔XXX屏XXX工方案XXX2013年12月10日星期二XXX-1-闸北区312街坊33丘地块商办项目隔音屏施工方案目录1、工程概况1.1.工程名称:闸北区312街坊33丘地块商办项目(利福上海闸北项目)1.2.工程简介:本项目标建设地点为闸北区312邻居33丘地块。
本工程东至共和新路,西至东方明珠公寓,南至大宁路,北至上海马戏城。
基地周边状况为相邻北至东北侧为大宁灵石公园,西侧为住宅区,南侧为大宁国际商业广场,东侧则被高架环绕。
1.3.编制说明:为能保证闸北区312街坊33丘地块商办项目桩基工XXX文明施工,减少噪声污染,全部施工阶段不扰民,特编制本方案。
1.4.编制原则:(1)认真贯彻国家、地方和行业的法律、法规和标准以及各项政策,坚持质量第一,确保安全文明施工。
(2)严格按照工程设计文件要求制订各项施工技术控制要点与质量、安全文明施工措施。
加强与建设单位、设计单位、监理单位及相关单位的沟通,积极采取措施,优化施工方案,降低环境污染。
(3)贯彻公司的职业健康安全与环境方针。
识别关键\特殊过程、重大危险源、重大不利环境因素,力求具有针对性与可操作性1.5.编制依据:➢上海市环境保护条例➢工程适用法律法规、建设工程尺度强制性条文等。
➢本工程桩基施工组织设计。
➢《城市区域环境噪声标准》(GB3096-93)➢《声樊篱声学设计和测量》(HJ/T90-2004)XXX-1-闸北区312街坊33丘地块商办项目隔音屏施工方案➢《建筑结构荷载规范》(GB-2001)➢《钢结构设计规范》(GB-2003)参考文献:XXX《中华人民共和国大气污染防治法》XXX《中华人民共和国环境噪声污染防治法》1.6.工程范围:本工程西侧、西南角靠近居民区侧隔声屏的安装、测试及施工图所包含的全部工作内容(最终以招标人发出的工程量清单为准)。
威海快速路隔音屏施工方案1. 引言快速路是城市交通网络中的重要组成部分,但快速路噪音污染已成为很多城市面临的严峻问题。
为了减少快速路噪音对周边居民的影响,威海市决定在快速路沿线进行隔音屏的施工。
本文档将介绍威海市快速路隔音屏的施工方案。
2. 施工范围威海市快速路隔音屏的施工范围包括快速路主干道两侧的道路沿线,总长度约为xx公里。
3. 施工材料3.1 隔音屏板材料隔音屏板材料选用环保型降噪材料,具有良好的隔音效果。
材料规格为xxx。
3.2 支撑结构材料支撑结构材料选用高强度钢材,经过防腐处理,确保长期使用不生锈。
4. 施工步骤4.1 路面清理和准备工作在施工开始前,需要清理快速路两侧的道路,确保施工区域干净整洁,并进行必要的交通管制。
4.2 安装支撑结构根据设计要求,在快速路两侧挖掘基坑,并根据设计深度和尺寸安装支撑结构。
支撑结构应牢固可靠,并符合相关安全标准。
4.3 安装隔音屏板隔音屏板通过专用的连接件固定在支撑结构上,确保隔音屏的稳固性。
要求隔音屏与快速路之间的间隙尽可能小,以提高隔音效果。
4.4 上色和涂层处理隔音屏安装完毕后,对隔音屏进行上色和涂层处理,以确保其抗风雨能力和长久的使用寿命。
4.5 环境清理施工完毕后,对施工区域进行环境清理,清除杂物和废料,并确保道路安全畅通。
5. 施工安全在施工过程中,必须严格遵守相关的安全管理规定,确保施工人员的人身安全。
同时,需要采取必要的交通管制措施,确保道路的畅通和交通安全。
6. 施工质量控制为了保证隔音屏施工质量,需要进行相关的质量控制措施,包括材料质量检查、施工工艺控制和施工现场监督等。
7. 施工周期和预算根据工程量的大小和施工队伍的规模,制定合理的施工计划,并根据施工计划确定施工周期和预算。
8. 总结威海市快速路隔音屏施工方案将有效降低快速路噪音对周边居民的影响,提升城市交通环境的质量。
在施工过程中,我们将严格按照施工步骤和安全要求进行施工,并进行质量控制,确保施工质量。
高速隔音屏障施工方案模板1. 引言高速公路是现代交通运输的重要组成部分,但由于高速公路通行车辆噪音问题严重,对周边居民和环境造成了很大的影响。
为了减少高速公路噪音污染,保护周边居民和环境的安宁,需要在高速公路旁建造隔音屏障。
本文档提供了高速隔音屏障施工方案模板,以帮助项目工程师和施工人员在实际工程中有一个清晰的工作指南。
2. 施工方案概述本施工方案的目标是在高速公路旁建造隔音屏障,减少车辆噪音对周边居民和环境的影响。
具体的施工内容包括:确定隔音屏障的位置、设计和制造隔音屏障、进行基础工程和安装隔音屏障等工作。
3. 施工步骤步骤1:确定隔音屏障的位置应在高速公路旁选择合适的位置建造隔音屏障,考虑到周边居民的需求和环境的特点。
具体的确定位置的步骤包括: - 定位周边居民区域和噪音敏感点,确定需要建造隔音屏障的范围; - 调研现场情况,包括地形、土质、水源等,确定合适的施工条件; - 与相关部门协商,获得施工许可和有关方面的建议。
步骤2:设计和制造隔音屏障根据确定的位置和要求,进行隔音屏障的设计和制造。
具体的设计和制造步骤包括: - 根据隔音效果要求,选择合适的隔音屏障类型和构造; - 进行结构设计,包括隔音屏障的高度、宽度、横截面形状等; - 确定材料选择和制造工艺,保证隔音屏障具备耐久性和隔音效果。
步骤3:进行基础工程在隔音屏障建造之前,需要进行基础工程,确保隔音屏障的稳定性和安全性。
具体的基础工程包括: - 进行地质勘测,确定地基条件,确保基础工程的可行性;- 进行基础设计,选择合适的地基形式和深度; - 进行基础施工,包括挖沟、浇筑混凝土等。
步骤4:安装隔音屏障完成基础工程后,进行隔音屏障的安装。
具体的安装步骤包括: - 将隔音屏材料运输至施工现场; - 进行隔音屏障的组装,确保构件的连接牢固; - 完成隔音屏障的安装调整,确保高度和位置的准确性; - 进行隔音屏障的固定,采用适当的固定方式,保证稳定性。
高速公路隔音屏安装施工方案第一章工程概述工程特点(1)隔音屏设计上采用微弧形、吸隔音防噪声屏障,声屏障总高 3.65米(不包括防撞护坡高度),由两块复合吸音板及一块隔声屏组成,顶部有吸音功能,减少噪声绕射。
下面以隔声为主,防止噪声穿透屏障,效果较好,设置该隔音屏后噪声衰减量约为21dB~23dB,能达到设计要求。
(2)本段隔声屏障,布置在高速公路波形防护栏外侧,距防护栏100mm。
(3)为保证道路的正常通常,保通工作比较繁重。
1.1工程难点(1)该施工路段交通量大,边施工边通车,施工难度较大。
(2)施工期间要保持道路正常通行,要求当天(白天)计划工作,一定要当天完成运输、安装施工,协调、管理要求水平高。
(3)声屏障的安装,均为露天作业,受气候变化影响大。
(4)施工作业量大,又不能影响居民的正常生活,又要控制噪声和光污染,环境保护要求高。
(5)当天计划工作量,当天完成,并做到工完料尽、场地清(地面及周围无垃圾),困难度不小。
1.2承包范围沿莞深高速路主道东侧,设置高度为3.65米的吸隔声屏障;长度的设置平行于项目红线,长约410米。
1.3包干方式本工程采用工、包料、包工程质量、包工期、包安全、包资料(图纸方案、施工图等)送审、包报开工、包文明施工、包工程税金、包资料统一整理、包设计方案、包工程竣工备案验收、包移交的总价包干方式。
1.4质量要求满足设计要求、达到国家、地方及行业规范要求,按国家和相关部门颁发的有关质量验收标准一次验收合格。
1.5工期要求总工期:45 天。
第二章施工组织和施工安排2.1施工总体指导思想根据本工程的特性及本工程的重要性,我们组织施工的指导思想是科学管理、严格要求、文明施工和采用先进的施工手段调集技术熟练、作风硬朗、善于攻坚的一流作业队,以项目法施工管理为基础,认真贯彻执行公司的质量方针,围绕安全、质量、工期、文明施工四大目标狠下功夫,力争优质、高速地完成本工程施工任务。
2.2项目组织机构本工程将实行项目法管理,设一项目经理部,实行项目经理负责制。
闸北区312街坊33丘地块商办项目(利福上海闸北项目)隔音屏施工方案中国建筑西南勘察设计研究院有限公司2013年12月10日星期二目录一、工程简述 ................................................................................. - 1 -二、施工总体布置 ......................................................................... - 2 -三、主要技术方案和施工方法..................................................... - 3 -四、施工进度计划 ......................................................................... - 8 -五、质量保证措施 ....................................................................... - 12 -六、安全生产保证措施 ............................................................... - 12 -一、工程简述1、工程概况1.1.工程名称:闸北区312街坊33丘地块商办项目(利福上海闸北项目)1.2.工程简介:本项目的建设地点为闸北区312街坊33丘地块。
本工程东至共和新路,西至东方明珠公寓,南至大宁路,北至上海马戏城。
基地周边状况为相邻北至东北侧为大宁灵石公园,西侧为住宅区,南侧为大宁国际商业广场,东侧则被高架环绕。
1.3.编制说明:为能保证闸北区312街坊33丘地块商办项目桩基工程安全文明施工,减少噪声污染,整个施工阶段不扰民,特编制本方案。
1.4.编制原则:(1)认真贯彻国家、地方和行业的法律、法规和标准以及各项政策,坚持质量第一,确保安全文明施工。
目 录 第一章 编制说明 第二章 主要技术方案和施工方法 第三章 施工质量及保证措施 第四章 安全、文明施工及保证措施 第五章 工程总进度计划及保证措施 第六章 施工总体布置 第七章 隔音屏施工交通组织方案
第一章 编制说明 1.工程概况 1.1工程名称:2010年度创模隔音屏建设、改造工程 1.2工程范围:成渝立交、内环快速路等8处路段隔声屏的安装、测试及施工图所包含的全部工作内容(最终以招标人发出的工程量清单为准)。 1.3工程内容:成渝立交、内环快速路等8处路段,高度为2.5米和3.5米两种,共有8段隔音屏,总长为1838米。 1.4计划工期:70日历天。 2.工程管理目标及违约责任 2.1工程质量目标及违约责任 我公司对本工程的施工质量全面负责,工程质量目标达到“一次验收合格率100%”标准。 2.2安全生产、文明施工目标及违约责任 工程安全、文明施工方面,我公司将按照相关要求,加大文明施工,安全达标方面的投入。创建文明工地和安全达标工地,确保施工中无管线事故、无重大伤亡事故,施工现场道路平整无积水。我们在施工组织中要合理做好环境保护的处理措施。 2.3施工现场“渣土垃圾”的整治处置及违约责任 如我公司有幸中标,我们将积极做好对施工过程中渣土和建筑垃圾的规范处置及运输管理工作。加强对施工现场的管理,确保现场“场地清、无渣土垃圾”。 3.工程特点 3.1本吸声屏工程中吸声材料均选用环保型,在雨水及潮湿环境中,不会降低吸声效果(系数)。 3.3为保证道路的正常通常,夜间半成品运输及安装施工作业量大。 3.5本隔音屏工程的施工作业总体安排在夜间进行,在不影响交通的前提下,亦可以安排在白天进行,一天24小时都得到了充分的利用。 4.工程难点 4.1工程总量大、布置点分散、施工作业面广,施工难度大。 4.2施工期间要保持道路正常通行,要求当天(白天、夜间)计划工作,一定要当天完成运输、安装施工,协调、管理要求水平高。 4.3隔音屏的安装,均为露天作业,受气候变化影响大。 4.4夜间施工作业量大,又不能影响居民的正常生活,又要控制噪声和光污染,环境保护要求高。 4.5当天计划工作量,当天完成,并做到工完料尽、场地清(地面及周围无垃圾),困难度不小。 4.8总包负责解决施工用水、用电。对于众多的作业面而言。如何保证用水用电、安全用水用电,这对于我们的(施工)水平是一个严峻的考验。 4.9桥梁上施工时,如何做好安全保护和防护,做到安全生产、万无一失,也是本工程难点之一。 5.编制依据 5.1甲乙双方确定的制作安装工程施工图纸; 5.2《公路工程质量检验评定标准》JTG F80/1—2004; 5.3本工程现场踏勘相关资料; 5.4国家、重庆市和行业的施工技术规范和标准; 5.5本公司的企业标准和施工实践经验。 第二章 主要技术方案和施工方法 1.技术方案和施工方法总说明 1.1主要技术方案 (1)分段编制详细的(土建)施工技术方案(如有打桩的承台连系梁、无打桩的承台连系梁、为避让管线的打桩承台连系梁;路基路侧、路基路中、路基路侧与路基桥梁延伸处、直线交角处等,都要有针对性的方案说清楚、图示表达清楚、作业段标注清楚、施工工艺编制清楚)。 (2)按隔音屏各种半成品组件,分别编制(加工、包装、运输)技术方案(如H钢立柱加工、泡沫铝板吸声屏加工、夹膜玻璃隔声屏加工、半圆柱(圆柱)吸声体加工、PC板隔声屏加工、CEMCOM吸声板加工等,都要有诸如原材料的采购把关,加工工艺的制定、加工进度的安排,半成品的质量检验、运输前的安全包装及运输中的防挤压及碰撞等)。 1.2隔音屏施工方法 隔音屏施工方法采取工厂制作、现场安装方法。隔音屏内场制作主要围绕着隔音屏材料的选择、钢柱(构件)、骑马凳、吸声屏、玻璃屏、半圆柱及圆柱吸声体、PC板、CEMCOM吸声板加工等几方面开展,制定隔音屏材料选择原则和加工工序、工艺要求。 (1)隔音屏主要组成部件:H型钢立柱、金属屏体、玻璃屏体、PC板屏体、半圆柱(圆柱)形吸声体、珍珠岩吸音板等均在工厂根据设计图纸要求制作。 (2)以上部件制作顺序和数量根据分段隔音屏安装计划(施工)顺序而安排。 (3)根据现场安装所需,将已完工的隔音屏部件运抵现场实施安装。 (4)桥梁段隔音屏安装无需土建施工配合,可先实施安装。 1.3现场施工总体安排 重庆市内环快速路隔音屏制作安装工程共计八段,每个施工段之间存在一定的距离,为保证工期,方便集中施工管理,我们将合理选择临时设施的位置(事先需经业主认可、同意)。 1.4施工现场交通组织计划 根据交通组织的安排,将施工区域的交通影响降到最低。 2.预埋件施工 预埋体预埋的好坏,直接关系到施工进度及施工质量。预埋时用钢制模板控制屏障两块预埋件中心尺寸2500mm或2000mm,误差不大于±3mm。钢板平面同结构面平并用水平尺校正水平和水平标高。 预埋件准确定位后,穿孔预埋件的4根M30高强螺栓同梁筋用电焊固定防移位(路基)。高强螺栓接合面认真去除浮锈、油渍、涂料及其它附着物。与钢柱焊接的预埋件防锈保护采用热镀锌及静电喷涂处理,其余预埋件用红丹漆两道,干膜厚50μm。 3.隔音屏制作 隔音屏在加工车间进行立柱龙骨的下料加工,同时在安装现场开始安装。吸声板、隔声体和可开式夹模玻璃屏及配件在专业厂家购买。 4.隔音屏安装 4.1安装前的测量、定位 分段实施隔音屏的安装前,均要认真、仔细地分段进行纵向、横向中心线的复核测量,在预埋件上标好(十字)记号。以便确认不同间距(有2.5M的、2.0M的和1.22M及交接处的非标准间距)尺寸安装的正确(同时确定优化后出现的非标准屏的加工) 4.2骑马凳安装 (1)按可控的打孔间距尺寸先行在防撞墩上打好对穿孔。 (2)将骑马凳按“十字”记号,标高及水平要求(同时考虑是否有非标准尺寸加工的骑马凳)和防撞墩固定。 (3)骑马凳与防撞墩固定前,用425水泥砂浆(水灰比0.45)刷涂防撞墩固定部位,4只M20摩擦型高强螺栓和防撞墩的通孔间用化学胶密实填充后,方可最终拧紧对穿螺栓。 (4)当10个骑马凳安装固定好后,应回过头来,对这10个部位的间距、水平、标高再作一次核对,以避免积累误差过大,到时无法调整(如返工,影响进度,不返工要做非标准屏,浪费材料)。 4.3 H钢立柱安装 (1)将周密(当天)计划安排下的H钢立柱直接从运输车辆上,用吊车起吊好后,垂直插入地脚螺栓中。 (2)按预埋板上“十”记号,用调整螺栓校正水平和垂直后,用螺帽初拧紧固定(80%的紧度)。 (3)垂直度和2根H钢立柱的间距必须控制在≤3mm和±2.5mm范围内。 (4)当10根H钢立柱初拧紧固定好后,应回过头来,对这10根H钢立柱的垂直度、水平、标高和间距再作一次核对,以避免积累误差过大,到时无法调整(如返工,影响进度,不返工,要做非标屏,浪费材料)。 4.4金属板屏体(PC屏体)安装 (1)隔音屏H型钢立柱在基础上安装到位后,利用改装后小型汽车上的吊机通过专用吊索将运到安装位置地面上的金属屏体吊高到立柱顶端插入。 (2)为防止擦伤金属屏体表面的静电喷涂涂层,吊索采用扁型承重尼龙带,吊架为自制龙门吊架。 (3)金属屏体安装的下密封板做到密封,密封板上口,全线一致,无高低落差。 (4)须安装的金属屏体用站在两边楼梯上的人扶正,嵌入相邻H型钢立柱的凹槽中。在屏体须安装到位的最终位置的面上,近立柱 旁,预放两根铜制小撬杠,然后抽出撬杠,使屏体靠自重到位。 (5)金属屏体与H型钢立柱的固定由屏体背面的4片弹簧片固定。 4.5圆柱(半圆柱)型吸声体安装 (1)同金属屏体安装一样,用吊机将吸声体吊装到安装位置。 (2)圆柱体采用铝合金包箍,通过连接件和H型钢立柱顶部连接。 (3)为防止相邻圆柱形(半圆柱形)吸声体连接应紧密,在安装时根据间隙增设薄垫片保证筒体与筒体接缝处的平整性。 4.6隔音屏安装缝隙处理 隔音屏工程竣工后,能否达到设计预定目标,敏感点的插入损失的大小与隔音屏结构中缝隙处理的质量有密切关系,因此在屏体安装完毕后,必须认真处理存在的缝隙。 (1)桥梁段骑马凳与防撞墩顶部间的缝隙用水泥浆填实。 (2)屏障安装完毕后,除H型钢屏体支撑垫板泄水孔区域外,采用1:3水泥砂浆填实下部吸声板与基础承台之间的空隙。 (3)屏体正面由于压条上的抽芯铆钉高于压条表面,所以与H型钢立柱接触面间存在一定的缝隙,为此,采用橡胶封条作密封处理,提高缝隙密封效果。 (4)屏体与屏体之间的缝隙用玻璃硅胶填充密实。 第三章 施工质量及保证措施 1.建立工程质量管理网络体系 在组织管理上建立以公司总工程师、项目总工程师、操作组质量员组成的三级管理网络,加强对质量工作的组织领导,强化质量意识。 2.隔音屏制作质量的技术保证措施 2.1主要材料要求对市场上满足招标文件技术要求的厂家认真筛选,选购性价比好的材料供应商。H型钢要求采用Q235B,按招标文件要求,选购高频焊接成型的。高强螺栓要求采用符合国际8.8级承压型连接高强螺栓。要求采用E43型焊条和E50型焊条。 2.2工程零部件制作前,对设计提供的施工图认真校核尺寸,并充分了解所要达到的技术要求,制定优化的加工工艺流程。 2.3在工厂制作零部件时,加强质量检验工作,做到自检、互检和专职检验。产品做到自检、抽检。不符合要求的产品不能转入下道工序。 2.4对重点(关键)和难点工程制定相应的施工技术方案、方法及其措施。 2.5在产品加工制作过程中,采用钻模、模板等专用工具,提高产品精度和生产效率。 3.隔音屏包装、运输、卸货质量的技术保证措施 3.1平面物体之间必须有软垫衬隔 隔音屏所有半成品物体,均不允许“肉贴肉”重叠堆放运输,物与物体之间必须有泡沫塑料或泡泡塑料薄膜妥善隔离。 3.2玻璃隔声屏(铝合金框)的保护膜 玻璃隔声屏铝合金框上的保护膜,工厂加工时不能撕扯掉,而是运输到现场,安装就位好,安装质量检查无误后,方可撕扯掉(当然也可以放在安装结束前,再统一去掉);但要注意,这些属于飘飘物,不能随撕随丢,而是有序地放入随身准备好的垃圾袋里,以便统一处理,这也是文明施工、遵守“渣土垃圾”整治要求的内容之一。
