公路工程内业资料是直接反映施工过程工程质量控制的重要载体,是日后公路通车运营管理的重要依据,加强和规范施工阶段的内业资料整理是当前公路工程施工管理的一项重要内容,也是反映公路工程施工管理水平的主要方面。
公路工程施工中,内业资料的整理往往滞后于主体工程的进展,这主要原因:一是平时不重视内业资料的管理,普遍存在“重外业、轻内业”的现象,且对内业资料的整理阶段性的进行,只“整”不“理”,导致内业资料逻辑性、数据性错误“百出”;二是工程实施过程中,专业化的施工队伍调动频繁,如路基工程作业队伍,在进入路面铺筑时已撤离现场,造成路基资料缺失或出现不连贯错误,逻辑性较差;三是工程管理人员和档案管理人员对相互的业务不熟悉,工作责任心差,且工作岗位不固定,工作连续性差,前后脱节,导致内业资料整理中的重复返工现象经常出现。
内业资料的管理和工程外业的管理一样,都是工程施工管理的重要组成部分,要真正提高内业管理水平,实现内、外业同步,做到内业资料边整理边归档的目的,就要针对工程内业资料的特点提高重视程度,提高内业管理人员的业务素质,切实做到在内业资料管理中的“全”、“准”、“严”。
“全”就是在内业资料齐全上下功夫,做到文件、资料项目齐全,不出现缺少文件和频率不足等现象。
“准”就是在内业资料整理上严把准确关,确保资料填写的内容和数据的准确性,经得起推敲和检查。
“严”就是在内业资料格式和组卷上,严把审查关,不合格的内业资料严禁进入工程档案室。
第二节内业资料的构成和分类一、内业资料构成1、合同文件施工合同协议书(含问题澄清)、投标书、招标文件(含补遗书)以及施工招标、施工合同有关资料。
2、日常资料分类(1)质量控制资料-检验、试验,以及有关质量文件。
(2)进度控制资料-总体进度计划、旬、月度计划及其完成情况,进度计划调整,以及有关计划的文件。
(3)费用控制资料-工程量统计、核定、计量与支付、工程费用变更资料,以及有关费用控制文件。
公路工程内业资料是直接反应施工过程工程质量控制的重要载体,是往后公路通车营运管理的重要依照,增强和规范施工阶段的内业资料整理是目前公路工程施工管理的一项重要内容 ,也是反应公路工程施工管理水平的主要方面。
公路工程施工中,内业资料的整理常常滞后于主体工程的进展,这主要原由:一是平常不重视内业资料的管理,广泛存在“重外业、轻内业”的现象,且对内业资料的整理阶段性的进行,只“整”不“理” ,致使内业资料逻辑性、数据性错误“百出”;二是工程实行过程中,专业化的施工队伍调换屡次,如路基工程作业队伍,在进入路面铺筑时已撤退现场,造成路基资料缺失或出现不连接错误,逻辑性较差;三是工程管理人员和档案管理人员对相互的业务不熟习,工作责任心差,且工作岗位不固定,工作连续性差,前后脱节,致使内业资料整理中的重复返工现象常常出现。
内业资料的管理和工程外业的管理同样 ,都是工程施工管理的重要构成部分,要真切提升内业管理水平 ,实现内、外业同步,做到内业资料边整理边归档的目的,就要针对工程内业资料的特色提升重视程度,提升内业管理人员的业务素质,确实做到在内业资料管理中的“全” 、“准 "、“严 ".“全”就是在内业资料齐备上下功夫 ,做到文件、资料项目齐备,不出现缺乏文件和频次不足等现象 .“准”就是在内业资料整理上严把正确关,保证资料填写的内容和数据的正确性 ,经得起斟酌和检查。
“严”就是在内业资料格式和组卷上 ,严把审察关,不合格的内业资料禁止进入工程档案室。
第二节内业资料的构成和分类一、内业资料构成1、合同文件施工合同协议书 ( 含问题澄清)、招标书、招标文件(含补遗书)以及施工招标、施工合同有关资料。
2、平常资料分类(1 )质量控制资料-查验、试验, 以及有关质量文件 .(2)进度控制资料-整体进度计划、旬、月度计划及其达成状况, 进度计划调整, 以及有关计划的文件。
(3) 花费控制资料-工程量统计、审定、计量与支付、工程花费更改资料 , 以及有关花费控制文件。
XX 高速公路工程资料整理范本(附填写内容)XX高速公路总监理工程师办公室二○○七年六月制目录第一章交桩和复测报告第一节交桩.................................................................................1第二节复测报告...........................................................................4第二章开工报告 (9)第三章原材料出厂质量证明和工地试验报告第一节原材料出场质量证明 (19)第二节工地原材料抽检试验报告 (19)第四章路基工程施工资料第一节路基检验记录整理顺序 (21)第二节路基排水资料整理顺序 (53)第三节挡土墙、防护工程资料整理顺序 (61)第四节小桥和涵洞资料整理顺序 (69)第五章路面工程施工资料第一节水泥稳定粒料基层(底基层)资料整理顺序 (89)第二节沥青混凝土面层资料整理顺序 (97)第三节水泥混凝土面层资料整理顺序 (102)第四节路缘石资料整理顺序 (107)第五节路肩资料整理顺序 (110)第六章桥涵工程施工资料第一节施工试验报告 (112)第二节施工检验资料整理顺序 (117)一、基础及下部构造资料整理顺序 (117)二、上部构造预制和安装资料整理顺序 (157)三、总体、桥面系和附属工程资料整理顺序 (175)第七章施工检验结果汇总表第一节施工抽检试验结果汇总表 (200)第二节施工检验结果汇总表 (204)第八章监理资料第一节监理行政管理文件 (210)第二节合同管理文件 (215)第三节进度管理文件 (225)第四节质量管理文件 (230)第五节计量支付文件 (252)第六节监理原始资料 (252)编制说明为规范XX高速公路施工资料的编制和归档工作,准确、全面记录施工中各种信息,XX高速公路总监办特制定《XX 高速公路工程资料整理范本》。
XX 高速公路工程资料整理范本(附填写内容)XX高速公路总监理工程师办公室二○○七年六月制目录第一章交桩和复测报告第一节交桩 (1)第二节复测报告 (4)第二章开工报告 (9)第三章原材料出厂质量证明和工地试验报告第一节原材料出场质量证明 (19)第二节工地原材料抽检试验报告 (19)第四章路基工程施工资料第一节路基检验记录整理顺序 (21)第二节路基排水资料整理顺序 (53)第三节挡土墙、防护工程资料整理顺序 (61)第四节小桥和涵洞资料整理顺序 (69)第五章路面工程施工资料第一节水泥稳定粒料基层(底基层)资料整理顺序 (89)第二节沥青混凝土面层资料整理顺序 (97)第三节水泥混凝土面层资料整理顺序 (102)第四节路缘石资料整理顺序 (107)第五节路肩资料整理顺序 (110)第六章桥涵工程施工资料第一节施工试验报告 (112)第二节施工检验资料整理顺序 (117)一、基础及下部构造资料整理顺序 (117)二、上部构造预制和安装资料整理顺序 (157)三、总体、桥面系和附属工程资料整理顺序 (175)第七章施工检验结果汇总表第一节施工抽检试验结果汇总表 (200)第二节施工检验结果汇总表 (204)第八章监理资料第一节监理行政管理文件 (210)第二节合同管理文件 (215)第三节进度管理文件 (225)第四节质量管理文件 (230)第五节计量支付文件 (252)第六节监理原始资料 (252)编制说明为规范XX高速公路施工资料的编制和归档工作,准确、全面记录施工中各种信息,XX高速公路总监办特制定《XX高速公路工程资料整理范本》。
针对本《范本》内容,特做以下几点说明:1、本《范本》中表格适用于施工单位和监理单位整理工程资料,工序自抽检表格相同,自检资料填写“自检说明”,抽检资料填写“监理评语”,可填写“符合规范及设计要求”。
2、所有资料表头处填写的单位名称,均应是该单位全称,如“唐山公路建设总公司”,编号在确定分项工程划分后正式填写。
道路工程资料范本1.有没有公路工程内业资料的填写范例,从开工到竣工全套附件2公路工程项目文件归档范围第一部分综合文件一、竣(交)工验收文件(一)竣工验收文件(附件6、7、8相关内容及竣工验收委员会各专业检查组意见)。
(二)交工验收文件(附件3、4相关内容)。
(三)工程单项验收文件(环保、档案等)。
(四)各参建单位总结报告。
(五)接管养护单位项目使用情况报告。
二、建设依据及上级有关指示(一)项目建议书及批准文件。
(二)工程可行性研究报告及批准文件。
(三)水土保持批准文件。
(四)环境影响评价及批准文件。
(五)文物调查、保护等文件。
(六)初步设计文件及批准文件。
(七)施工图设计文件及批准文件。
(八)设计变更文件及批准文件。
(九)设计中重大技术问题往来文件、会议纪要。
(十)施工许可批准文件。
(十一)上级单位有关指示。
三、征地拆迁资料(一)征地拆迁合同协议。
(二)征地批文。
(三)征用土地数量一览表。
(四)占地图及土地使用证。
(五)拆迁数量一览表。
四、工程管理文件(一)招标文件。
(二)投标文件、评标报告。
(三)合同书、协议书。
(四)技术文件及补充文件。
(五)建设单位往来文件。
(六)工程质量责任登记表。
(七)其它文件及资料。
第二部分决算和审计文件一、支付报表二、财务决算文件三、工程决算文件四、项目审计文件五、其他文件第三部分监理资料一、监理管理文件二、工程质量控制文件(一)质量控制措施、规定及往来文件。
(二)监理独立抽检资料(注:编排顺序参照第四部分)。
(三)交工验收工程质量评定资料。
三、工程进度计划管理文件四、工程合同管理文件五、其他文件六、其它资料监理日志,会议记录、纪要,工程照片,音像资料。
监理机构及人员情况,各级监理人员的工作范围、责任划分、工作制度。
第四部分施工资料一、竣工图表(一)变更设计一览表。
(二)变更图纸。
(三)工程竣工图。
二、工程管理文件施工组织机构及人员,岗位责任划分,施工组织设计,技术交底文件,会议纪要等。

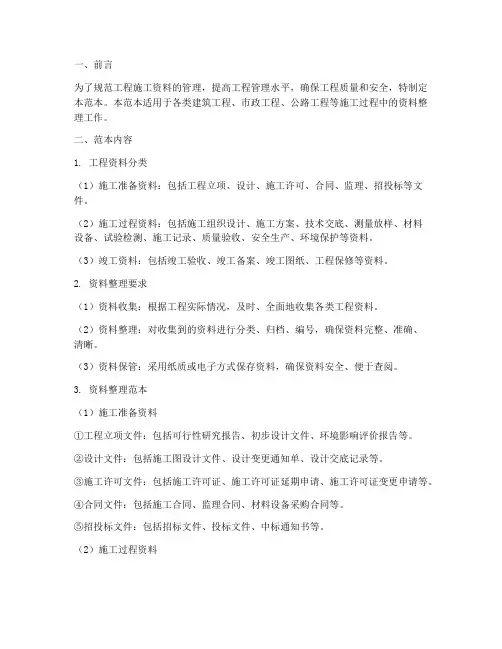

一、前言为了规范工程施工资料的管理,提高工程管理水平,确保工程质量和安全,特制定本范本。
本范本适用于各类建筑工程、市政工程、公路工程等施工过程中的资料整理工作。
二、范本内容1. 工程资料分类(1)施工准备资料:包括工程立项、设计、施工许可、合同、监理、招投标等文件。
(2)施工过程资料:包括施工组织设计、施工方案、技术交底、测量放样、材料设备、试验检测、施工记录、质量验收、安全生产、环境保护等资料。
(3)竣工资料:包括竣工验收、竣工备案、竣工图纸、工程保修等资料。
2. 资料整理要求(1)资料收集:根据工程实际情况,及时、全面地收集各类工程资料。
(2)资料整理:对收集到的资料进行分类、归档、编号,确保资料完整、准确、清晰。
(3)资料保管:采用纸质或电子方式保存资料,确保资料安全、便于查阅。
3. 资料整理范本(1)施工准备资料①工程立项文件:包括可行性研究报告、初步设计文件、环境影响评价报告等。
②设计文件:包括施工图设计文件、设计变更通知单、设计交底记录等。
③施工许可文件:包括施工许可证、施工许可证延期申请、施工许可证变更申请等。
④合同文件:包括施工合同、监理合同、材料设备采购合同等。
⑤招投标文件:包括招标文件、投标文件、中标通知书等。
(2)施工过程资料①施工组织设计:包括施工组织设计编制依据、施工组织设计内容、施工组织设计审批等。
②施工方案:包括施工方案编制依据、施工方案内容、施工方案审批等。
③技术交底:包括技术交底编制依据、技术交底内容、技术交底审批等。
④测量放样:包括测量放样记录、测量放样成果等。
⑤材料设备:包括材料设备采购记录、材料设备验收记录、材料设备使用记录等。
⑥试验检测:包括试验检测报告、试验检测记录等。
⑦施工记录:包括施工日志、施工照片、施工视频等。
⑧质量验收:包括分项工程质量验收记录、分部工程质量验收记录、单位工程质量验收记录等。
⑨安全生产:包括安全生产检查记录、安全生产事故报告、安全生产教育培训记录等。
公路工程资料整理范本目录第一章交桩和复测报告第一节交桩 (1)第二节复测报告 (4)第二章开工报告 (12)第三章原材料出厂质量证明和工地试验报告第一节原材料出场质量证明 (24)第二节工地原材料抽检试验报告 (24)第四章路基工程施工资料第一节路基检验记录整理顺序 (26)第二节路基排水资料整理顺序 (44)第三节挡土墙、防护工程资料整理顺序 (52)第四节小桥和涵洞资料整理顺序 (60)第五章路面工程施工资料第一节水泥稳定粒料基层(底基层)资料整理顺序 (80)第二节沥青混凝土面层资料整理顺序 (88)第三节水泥混凝土面层资料整理顺序 (93)第四节路缘石资料整理顺序 (97)第五节路肩资料整理顺序 (100)第六章桥涵工程施工资料第一节施工试验报告 (102)第二节施工检验资料整理顺序 (107)一、基础及下部构造资料整理顺序 (107)二、上部构造预制和安装资料整理顺序 (145)三、总体、桥面系和附属工程资料整理顺序 (157)第三节悬索桥资料整理顺序 (181)第七章施工检验结果汇总表第一节施工抽检试验结果汇总表 (213)第二节施工检验结果汇总表 (217)第八章监理资料第一节监理行政管理文件 (223)第二节合同管理文件 (237)第三节进度管理文件 (252)第四节质量管理文件 (259)第五节计量支付文件 (286)第六节监理原始资料 (302)第九章内业资料整理规定 (303)第一节科技档案归档须知 (303)第二节科技档案分类 (305)第三节公路工程竣工文件材料立卷归档管理办法 (308)第四节河北省公路工程竣(交)工验收办法实施细则 (320)第五节内业资料归档程序表格 (353)编制说明为规范某公路迁安支线工程施工资料的编制和归档工作,准确、全面记录施工中各种信息,某公路迁安支线工程建设管理办公室特制定《某公路迁安支线工程资料整理范本》。
针对本《范本》内容,特做以下几点说明:1、本《范本》中表格适用于施工单位和监理单位整理工程资料,工序自抽检表格相同,自检资料填写“自检说明”,抽检资料填写“监理评语”,可填写“符合规范及设计要求”。
公路工程资料整理范本目录第一章交桩和复测报告第一节交桩 (1)第二节复测报告 (4)第二章开工报告 (12)第三章原材料出厂质量证明和工地试验报告第一节原材料出场质量证明 (24)第二节工地原材料抽检试验报告 (24)第四章路基工程施工资料第一节路基检验记录整理顺序 (26)第二节路基排水资料整理顺序 (44)第三节挡土墙、防护工程资料整理顺序 (52)第四节小桥和涵洞资料整理顺序 (60)第五章路面工程施工资料第一节水泥稳定粒料基层(底基层)资料整理顺序 (80)第二节沥青混凝土面层资料整理顺序 (88)第三节水泥混凝土面层资料整理顺序 (93)第四节路缘石资料整理顺序 (97)第五节路肩资料整理顺序 (100)第六章桥涵工程施工资料第一节施工试验报告 (102)第二节施工检验资料整理顺序 (107)一、基础及下部构造资料整理顺序 (107)二、上部构造预制和安装资料整理顺序 (145)三、总体、桥面系和附属工程资料整理顺序 (157)第三节悬索桥资料整理顺序 (181)第七章施工检验结果汇总表第一节施工抽检试验结果汇总表 (213)第二节施工检验结果汇总表 (217)第八章监理资料第一节监理行政管理文件 (223)第二节合同管理文件 (237)第三节进度管理文件 (252)第四节质量管理文件 (259)第五节计量支付文件 (286)第六节监理原始资料 (302)第九章内业资料整理规定 (303)第一节科技档案归档须知 (303)第二节科技档案分类 (305)第三节公路工程竣工文件材料立卷归档管理办法 (308)第四节河北省公路工程竣(交)工验收办法实施细则 (320)第五节内业资料归档程序表格 (353)编制说明为规范某公路迁安支线工程施工资料的编制和归档工作,准确、全面记录施工中各种信息,某公路迁安支线工程建设管理办公室特制定《某公路迁安支线工程资料整理范本》。
针对本《范本》内容,特做以下几点说明:1、本《范本》中表格适用于施工单位和监理单位整理工程资料,工序自抽检表格相同,自检资料填写“自检说明”,抽检资料填写“监理评语”,可填写“符合规范及设计要求”。
唐山市滨海大道海港开发区至曹妃甸段工程资料整理范本(附填写内容)唐山市滨海大道总监理工程师办公室二○○九年二月制目录第一章交桩和复测报告第一节交桩 (1)第二节复测报告 (4)第二章开工报告 (11)第三章原材料出厂质量证明和工地试验报告第一节原材料出场质量证明 (21)第二节工地原材料抽检试验报告 (23)第四章路基工程施工资料第一节路基检验记录整理顺序 (25)第二节路基排水资料整理顺序 (58)第三节挡土墙、防护工程资料整理顺序 (66)第四节小桥和涵洞资料整理顺序 (74)第五章路面工程施工资料第一节水泥稳定粒料基层(底基层)资料整理顺序 (94)第二节沥青混凝土面层资料整理顺序 (102)第三节水泥混凝土面层资料整理顺序 (107)第四节路缘石资料整理顺序 (112)第五节路肩资料整理顺序 (115)第六章桥涵工程施工资料第一节施工试验报告 (117)第二节施工检验资料整理顺序 (122)一、基础及下部构造资料整理顺序 (122)二、上部构造预制和安装资料整理顺序 (161)三、总体、桥面系和附属工程资料整理顺序 (179)第七章施工检验结果汇总表第一节施工抽检试验结果汇总表 (204)第二节施工检验结果汇总表 (208)第八章监理用表第一节监理行政管理文件 (214)第二节合同管理文件 (219)第三节进度管理文件 (227)第四节质量管理文件 (233)第五节计量支付文件 (241)第六节监理原始资料 (241)编制说明为规范唐山市滨海大道施工资料的编制和归档工作,准确、全面记录施工中各种信息,唐山市滨海大道总监办特制定《唐山市滨海大道工程资料整理范本》。
针对本《范本》内容,特做以下几点说明:1、本《范本》中表格适用于施工单位和监理单位整理工程资料,工序自抽检表格相同,自检资料填写“自检说明”,抽检资料填写“监理评语”,可填写“符合规范及设计要求”。
2、所有资料表头处填写的单位名称,均应是该单位全称,如“唐山公路建设总公司”,编号在确定分项工程划分后正式填写。
第一章交桩和复测报告第一节交桩在业主组织完外业交桩后,施工单位应立即组织全面复测,并提交“导线点、水准点复测报告”报总监办。
由业主组织设计、监理、施工三方签字确认。
包括表格:1)中线控制点交接单2)水准基点交接单中线控制点交接单施工单位:合同号:水准基点交接单施工单位:合同号:第二节复测报告复测报告应包括以下容:1)复测方法、使用仪器和复测结果说明2)测量仪器鉴定证书3)复测结果汇总表和复测记录4)导线点、水准点布置图5)精度计算书对应所包括表格为:1)导线点复测汇总表2)水准点复测结果汇总表3)坐标、高程比较表附合导线计算. .测量:审核:监理:沿海高速公路昌黎段连接线工程水准点复测结果汇总表施工单位:合同号:计算:复核:技术负责人:日期:. .沿海高速公路昌黎段连接线工程坐标、高程比较表施工单位:合同号:计算:复核:技术负责人:日期:. .第二章开工报告在单位工程和分部工程开工之前,施工单位应向监理工程师提交开工报告,申请开工;分项工程开工前填写“分项工程开工申请批复单”申请开工,批准后才能开工。
包括:1)分项(部)工程开工申请批复单2)进场设备报验单3)建筑材料报验单4)施工放样报验单以及各报验单所需的附件。
分部工程开申请批复单施工单位:合同号:分项工程开申请批复单施工单位:合同号:进场设备报验单施工单位:合同号:建筑材料报验单施工单位:合同号:施工放样报验单施工单位:合同号:第三章原材料出厂质量证明和工地试验报告第一节原材料出厂质量证明原材料的出厂质量证明包括合格证和出厂试验单,是原材料质量的重要保证资料,应妥善保管、整理归档。
当质量合格证、出场试验单是复印件时,应注明原件存放单位,并由存放单位和经办人签字盖章。
质量合格证、出厂试验单应按类别、品种、用途和单位工程分别整理归档,并填写“合格证贴条”。
合格证贴条施工单位:合同号:第二节、工地原材料抽检试验报告归档原材料在进场和施工应用期间必须按照施工合同文件和现有规的规定作抽检试验,认定其质量是否合格,并行成试验报告。
试验报告采用工地试验室管理软件中的统一格式,试验报告应按原材料的类别、品种、用途和单位工程分别整理归档,并配“原材料试验结果汇总表”,装订时放在报告的首页做汇总之用。
沿海高速公路昌黎段连接线工程原材料试验结果汇总表原材料名称:合同号:编制人:复核:技术负责人:日期:说明:上表为样表,各单位应根据不同的原材料制定以此表为标准的分类表格。
第四章路基工程施工资料路基工程施工技术资料由施工试验报告和检验记录组成。
第一节成品路基检验记录整理顺序一、路基成形后,对上路床定面进行压实度、弯沉、纵断高程、中线偏位、宽度、平整度、和横坡度和边坡进行检验,作为分项工程质量检验评定的数据。
包括表格:1)工程报验单(略)2)分项工程质量检验评定表3)压实度检验记录表4)路基(路面)回弹弯沉记录表5)路基纵断高程、横坡度检验记录表6)路基平整度检验记录表7)路基填筑期间宽度及中心线检验记录表8)路基边坡检验记录表9)路基填筑松铺厚度检验记录表分项工程质量检验评定表分项工程名称:土方路基所属分部工程:路基土石方工程所属建设项目:连接线工程工程部位:施工单位:监理单位:检验:复核:技术负责人:日期:. .沿海高速公路昌黎段连接线工程路基压实度检查记录(灌砂法)施工单位:合同号:监理单位:编号:3检验:复核:技术负责人:日期:. .沿海高速公路昌黎段连接线工程路基(路面)回弹弯沉记录表(贝克曼梁法)施工单位:合同号:监理单位:编号:检验:复核:技术负责人:日期:. ..沿海高速公路昌黎段连接线工程路基纵断高程、横坡度检查记录表施工单位:合同号:检验人:复核:技术负责人:日期:路基平整度检查记录表施工单位:合同号:检验人:复核:技术负责人:日期:路基宽度、中线偏位检查记录表施工单位:合同号:检验人:复核:技术负责人:日期:路基填筑期间宽度及中心线检验记录表施工单位:合同号:路基边坡检验记录表施工单位:合同号:监理单位:编号:路基填筑松铺厚度检验记录表施工单位:合同号:二、桥涵及其它构造物处填土施工检验记录组卷要求桥台背后、涵洞两侧,锥坡与挡土墙等结构物背后的填土检验记录,桥涵以座为单元组卷;挡土墙以处为单元组卷。
三、软土地基处理施工检查记录组卷要求软土地基处理包括挖除换填、抛石挤淤、设置垫层、袋装砂井、塑料排水板、粉喷桩、碎石桩、砂桩、铺设土工织物等一系列施工方法。
软土地基处理方法较多,本节只列出碎石桩处理方法的检验记录和分项工程质量评定格式,说明其组卷方法。
软土地基处理检验记录按处理方法分类,以“处”为单位组卷,并“处”为单位进行分项工程质量评定。
包括表格有:1)工程报验单(略)2)分项工程质量检验评定表3)碎石桩(砂桩)检验记录表.. . 分项工程质量检验评定表分项工程名称:碎石桩所属分部工程:路基土石方工程所属建设项目:连接线工程工程部位:施工单位:监理单位:检验:复核:技术负责人:日期:沿海高速公路昌黎段连接线工程碎石桩(砂桩)检验记录表施工单位:合同号:第二节路基排水资料整理顺序路基排水包括坡面和路界地表水排水,路面和中央分隔带排水。
坡面和路界地表水排除由边沟、排水沟、跌水和急流糟,盲沟和截水沟等结构物组成;路面和中央分隔带排水包括纵、横、竖向排水管,渗沟缝隙式圆形集水管、集水井、路肩排水沟和拦水等结构物。
本节只列出土沟、浆砌排水沟等结构物的检验记录和分项质量评定格式。
说明其组卷方法。
一、施工试验报告组卷要求排水工程用砂浆、水泥混凝土配合比试验报告,抗压强度抽检试验报告的组卷,参照本书“桥梁工程施工资料”试验报告组卷的有关规定。
二、施工检查记录组卷要求按结构物形式分类,以整公里为单元进行分项工程质量评定和组卷。
包括表格有:1)土沟分项工程质量检验评定表2)土沟检验记录表3)浆砌排水沟分项工程质量检验评定表4)浆砌排水沟检验记录表.. . 分项工程质量检验评定表分项工程名称:土沟所属分部工程:排水工程所属建设项目:连接线工程工程部位:施工单位:监理单位:检验:复核:技术负责人:日期:.. . 沿海高速公路昌黎段连接线工程土边沟检验记录表施工单位:合同号:分项工程质量检验评定表分项工程名称:浆砌排水沟所属分部工程:排水工程所属建设项目:连接线工程工程部位:施工单位:监理单位:检验:复核:技术负责人:日期:. .沿海高速公路昌黎段连接线工程浆砌排水沟检验记录表施工单位:合同号:检验:复核:技术负责人:日期:. ... . 第三节挡土墙、防护工程资料整理顺序一、施工试验报告组卷要求挡土墙、防护及其它砌石工程用砂浆、水泥混凝土配合比试验报告,抗压强度抽检试验报告的组卷,参照“桥梁工程施工资料”试验报告组卷的有关规定二、施工检验记录组卷要求1、大型砌体或混凝土挡土墙施工检验记录以每处为单元组卷。
分为基础和墙身两个分项工程,基础可按本书桥梁工程施工资料“浆砌片石基础”或“混凝土基础”进行评定;墙身按本节一般挡土墙要求评定。
包括表格有:1)工程报验单(略)2)浆砌挡土墙分项工程质量检验评定表3)浆砌挡土墙检验记录表4)施工放样报验单(略)5)施工放样记录表分项工程质量检验评定表分项工程名称:浆砌挡土墙所属分部工程:砌筑、防护工程所属建设项目:连接线工程工程部位:施工单位:监理单位:. .沿海高速公路昌黎段连接线工程浆砌挡土墙检验记录施工单位:合同号:. .注:每20m为一检验段。
检验:复核:技术负责人:日期:. .沿海高速公路昌黎段连接线工程施工放样记录表施工单位:合同号:. ..2、防护工程锥、护坡施工检验记录组卷和分项工程质量评定以处为单元。
包括表格有:1)工程报验单(略)2)分项工程质量检验评定3)护(锥)坡检验记录表4)压实度检验记录表(略)5)施工放样报验单(略)6)施工放样记录表(略). ... . 分项工程质量检验评定表分项工程名称:锥、护坡所属分部工程:砌筑、防护工程所属建设项目:连接线工程工程部位:施工单位:监理单位:.. . 沿海高速公路昌黎段连接线工程护(锥)坡检验记录表施工单位:合同号:第四节小桥和涵洞一、施工试验报告组卷要求小桥、涵洞用砂、水泥混凝土配合比试验报告,抗压强度试验报告的组卷,参照本书“桥梁工程施工资料”试验报告组卷的有关规定。
二、施工检验记录组卷要求涵洞(通道)、小桥施工检验记录以座为单位组卷。
涵洞(通道)包括基坑、基础、墩台身、盖板预制、安装(或现浇)和洞口防护(锥坡、被交道)施工检验记录。
小桥包括基础及下部构造,上部构造预制、安装(或现浇)、桥面、栏杆、人行道等施工检验记录。
施工检验记录表格式详见本书“桥梁工程施工资料”。
分项工程质量评定:涵洞以每道作为一个分项工程评定:小桥按桥梁工程标准评定;跨径或全长符合涵洞标准的通道,以每座作为一个分项工程评定;跨径或全长符合涵洞标准的通道,按小桥标准评定。
第五章路面工程施工资料路面工程包括底基层、基层、面层、联结层、路缘石、路肩等分项工程。
第一节水泥稳定粒料基层(底基层)施工资料整理顺序一、施工试验报告1、混合料配合比试验报告。
报告应包括混合料的掺配比例,最大干密度和最佳含水量,抗压强度,延迟时间的试验结果;配合比设计使用的原材料试验资料。
混合料配合比试验报告按使用的原材料、掺配比例和结构层次组卷。
要求监理审批意见在前,试验报告在后。
2、施工期间混合料含水量、含灰量、级配和无侧限抗压强度试验报告,按路面结构层次以分项工程为单元“整公里”组卷。
二、施工检验记录1、水泥稳定粒料基层包括表格:1)工程报验单(略)2)分项工程质量检验评定表3)压实度检验记录表(略)4)路面基层平整度检验记录表5)路面纵断高程、横坡度检验表6)路面宽度和中线偏位检验记录表7)路面厚度检验表.. . 分项工程质量检验评定表分项工程名称:水泥稳定粒料基层所属分部工程:路面工程所属建设项目:连接线工程工程部位:施工单位:监理单位:沿海高速公路昌黎段连接线工程路面基层平整度检查记录表施工单位:合同号:沿海高速公路昌黎段连接线工程路面基层纵断高程、横坡度检查记录表施工单位:合同号:沿海高速公路昌黎段连接线工程路面层宽度、中线偏位检查记录表施工单位:合同号:沿海高速公路昌黎段连接线工程路面层厚度检查记录表施工单位:合同号:监理单位:编号:检验方法:2、石灰稳定粒料基层和水泥(石灰)土基层。
施工检验记录组卷方法与“水泥稳定粒料基层”组卷方法相同。
第二节、沥青混凝土面层资料整理顺序一、施工试验报告1、沥青混合料配合比试验报告沥青混合料目标配合比、生产配合比和标准配合比试验报告按混合料类型和结构层次分别组卷。
要求监理审批意见在前,试验在后。
2、施工期间抽检试验记录施工期间对沥青混合料的生产情况抽检和沥青混凝土路面钻芯密度抽检记录按路面结构层次、桩号顺序以“整公里”为单位组卷。
