(参考资料)路基施工技术及质量控制要点
- 格式:pdf
- 大小:11.64 MB
- 文档页数:81
填方路基施工工艺及质量监理一、主要施工工艺土方路基机械化施工工艺要点如下:1、路基施工取土路基施工宜以挖作填,减少土地占用和环境污染,取土场原地面的草皮,腐植土或者其他不宜用做填料的土均应废弃处理。
2、路基清理掘除包括对公路用地范围内植物、垃圾、有机杂质的清理、掘除、移运和处理及原地面顶部10cm 范围内草皮和表土的移除,并必须按照监理工程师的指示予以妥善处理。
3、填前碾压路堤填土高度等于8cm 的路段,对挖除表土后的土质基底应再翻挖30cm ,整平碾压基底压实度不应小于95% ,路堤填土高度大于80cm 的路段,应将清表后的土质基底用自重大于15t 的压路机碾压6~8 遍,实测压实度大于93% ,填土高度大于150cm 时,实测压实度不小于90%,且报经监理工程师验收允许,方可铺设填料。
4、土方的挖运、摊平及碾压路基填土应分层进行摊铺,每层松铺厚度不大于30cm,每层铺设宽度应超出每层路堤的设计宽度至少30cm。
使用平地机整平,并应做成2%~4%的横坡,并保证每层在碾压之前都有均匀一致的厚度和平整度,压实期间土的含水量应均匀,时刻测量压前含水量,并根据标准试验确定的最佳含水量调整填土的含水量。
在填土材料接近最佳含水量时进行碾压。
在摊铺上一层之前下一层的施工质量须经监理工程师检验合格,如检测不合格需做返工处理。
5、路基的整修路基表面平整密实,无轮迹、坑洼及软弹现象,边坡坡面平顺稳定,曲线圆滑。
二、施工质量监理的重点:1、填前压实在填筑路堤前,将原地面上的杂草、耕作物及地表腐植土清除干净,用平地机整平,用压路机进行填前压实。
2、严格控制松铺厚度填筑路堤时分层松铺土整平后,应检查每一松铺土层的厚度,严格控制在30cm 摆布,并依据试验段所确定的松铺系数1~10 ,保证压实后每层厚度不超过27cm。
3、碾压、检查压实厚度及压实度路堤必须在全宽段面内水平分层填筑,在最佳含水量条件下分层碾压,并依照试验路段所确定的碾压机械组合,严格的遵照碾压程序及遍数施工。

公路工程高填方路基施工技术要点及质量控制摘要:路基是公路的承力结构,其施工质量直接影响着整个公路工程施工质量。
实际工程中,受地形、地质和地貌条件等因素限制,高填方路基在现代公路建设中应用越来越多。
高填方路基与普通路基相比,路基更高,填方量更大。
填料主要来自于填方段周边的挖方和隧道弃方,填料颗粒的粒径变化范围大,填料性质、施工技术和工艺以及质量控制措施都会影响路基质量。
基于此,对公路工程高填方路基施工技术要点及质量控制进行研究,以供参考。
关键词:高填方路基;分层压实;强夯加固;沉降观测引言近年来,我国经济和科技飞速发展,公路建设里程不断延长,公路工程施工中高填方路基施工是非常常见的施工项目类型,而且在施工过程中对高填方路基施工的要求不断提高,质量控制相对复杂。
在施工方案的选择上,可以根据项目所在地的地理环境、人文环境、水文环境等因素采取适合的形式,目前高填方路基生态袋边坡防护形式也是一种经济、简单、环保、景观等不错的选择,也是结合路基施工要求,保障施工质量和施工效果的体现。
1高填方路基的基本特点高填方路基是公路工程施工中的关键组成部分,在施工过程中,高填方路基的基本特点可以从以下几方面进行分析。
第一,相比于普通路基施工而言,高填方路基在施工过程中施工量大幅增加,同时也增加了施工周期,因此对施工质量有着严格要求,必须要达到规定标准。
第二,在高填方路基施工过程中,对于填筑高度而言,其相对较高,边坡结构的强度与稳定性是工程项目管理的重点,因此在进行填筑时,需要利用分层填筑方法,保障各层填筑与碾压均达到规定标准,结合不同施工要求控制各层碾压情况。
因此在填筑完成之后需要及时进行沉降量的观测,通常来说,在填筑完成6个月之后才会达到路径结构的稳定性。
根据高填方路基施工要求,在施工过程中路基不均匀沉降是非常常见的施工问题,如果无法满足沉降量要求,很有可能影响到车辆通行安全,也会降低行车舒适度,在出现沉降量较为严重的地段,还将会出现路基路面的开裂现象,水分会随着裂缝渗透到路基内部,严重影响到内部结构的安全性与稳定性。

浅谈公路路基施工技术要点及质量控制[摘要]:路基作为公路的主体工程,其施工的好坏直接关系到公路质量。
鉴于此,本文结合某高速公路路基工程,对路基施工技术进行了简要的概述,简要地分析了特殊路基的处理,提出了关键部位施工质量的措施,以提高公路施工质量。
[关键词]:公路路基施工技术质量控制中图分类号:f54 文献标识码:f 文章编号:1009-914x (2012)20- 0161 -011.工程概况本高速公路项目沿线主要土壤类型有水稻土、潮土及黄棕壤。
水稻土分布最广、数量最多,从平原湖区至低山丘陵区均有分布,该地区主要的耕地土壤,且质量较高。
其它分布较多的土壤有紫色土和石灰土。
局部地段有软土、膨胀土的不良工程地质。
全线按双向四车道高速公路技术标准进行建设,主线路基宽度28.0m;行车道宽:2m×7.5m。
2.路基工程施工技术要点2.1 施工准备工作(1)路基放样:恢复路线中桩,钉出路基用地界桩和路堤坡脚、路堑顶、边沟、截水沟的具体位置桩;(2)路基施工前,对挖方、取土场和料场用作填料的土取样进行试验;(3)场地清理,填方路基在填筑前进行压实;当基底松散土层厚度大于30cm时,应翻挖后再分层回填压实;(4)挖边沟、截水沟,做好原地面的临时排水设施,并与永久型排水设施相结合。
排走的雨水不得流入农田、耕地;亦不得引起水沟淤积和路基冲刷。
2.2 路堑开挖工程(1)采用挖掘机直接开挖,按设计自上而下进行,不可乱挖和超挖;(2)路基挖方达到路基设计标高后必须立即进行排水边沟的施工。
在整个施工期间,必须始终保证路段排水畅通;(3)采用核子密度仪检测路基挖方段的密实度,以灌砂法校核。
路基压实采用重型击实标准,严格按图纸设计要求的压实度标准控制压实度。
路基顶面以下300mm的压实度,要达到96%,路基顶面以下换土超过300mm时,其压实度不小于96%;2.3 路基填方(1)采用水平分层填筑法施工,分层平行摊铺,按路面平行线分层控制填土标高,严格控制每层填土厚度,按试验路路基填土厚度的90%来控制施工的填土厚度;(2)不同土质填料要分层填筑,且应尽量减少层数,每种填料层总厚度不得小于0.5m。
1工程概况本合同段路基工程长度共,其中挖方万方,填方万方(填土为灰土),防护万方,过湿路基处理设置灰土桩49952m,碎石桩299283m。
2 路基施工质量目标要求本段主线路基工程采用综合机械化作业,分区段平行流水施工。
合理安排雨季施工,尽量减少与结构物施工干扰,确保路基逐段成型。
施工时以填前原地基处理为先导,以特殊地基处理和路基填筑为重点,合理安排、精心施工。
路基土方开挖,采用挖掘机及装载机配合自卸汽车施工,人工配合刷坡。
路基石方开挖,应按石方路基施工要求拟订方案,经监理工程师批准后进行开挖。
路基填筑,首先清除地表种植土,完善临时排水系统,并对地基进行碾压,然后分层填筑。
采用推土机粗平,平地机精平,重型压路机分层碾压。
对于路基填挖交界处,严格按设计和规范要求进行施工。
根据路基填筑和路堑开挖的施工情况合理安排,适时进行路基防护和排水的施工。
路基填方当路堤填料中石料含量>70%时,按照填石路基施工;当路堤填料中石料含量≤70%时,按照填土路基施工;当路堤填料中石料含量>30%且≤70%时,按照土石混填路基施工。
路基工程施工拟设立一个施工队,施工队设若干个作业组采用平行流水作业法同步进行施工,防护排水随路基施工进度依次展开。
3路基施工方法与技术要点1、路基挖方施工方法与技术要点土方开挖由上而下分层进行,开挖前先作好截水沟、临时排水沟,以防地表水冲刷。
开挖深度小于4M区段,采用单层纵向全宽挖法,即从开挖路堑的一端或两端按断面全宽一次性挖至设计标高;开挖深度较大,纵向长度较长的地段,采用“横向分层,纵向分段,两端同步,阶梯掘进”的挖掘法,2—4M为一层错台开挖,分两个或三个工作面同时进行。
石方路堑开挖以小型及松动爆破为主,严禁过量爆破,特别对边坡开挖采用光面爆破,使边坡符合设计要求,开挖后边坡不得留有松石、危石,凹凸尺寸不大于100毫米,否则采用人工修凿。
对开挖层较厚的整体拉槽,采用预裂爆破,再用人工修凿,开挖后边坡防护及时跟上,避免岩体长期暴露而坍塌。
路基施工要点与施工质量控制公路的路基不论是路堤还是路堑,都是由广义的土修建的,这个广义土包含日常的土、砂砾和岩石,因此路基工程施工实质上是土方工程施工。
公路路基工程的目的是在完成后的土方构筑物——路堤或路堑上能铺筑良好的路面,该路面在通车使用期间能保持良好的平整性。
作为路基材料的土具有复杂的性质。
因此,担任路基工程的工地技术人员必须预先对土的基本性质、现场的土调查结果具有充分知识。
施工中取用土的试验大致分为:土的种类鉴别,土的液塑限测定,土的最大干密度和最佳含水量测定,土的湿密度和土的含水量测定,地基的承载力测定。
因此,要求路基施工中,必须摸清现场的水文、地质情况,保证路基具有足够的整体强度和稳定性。
一、测量放线工作1.恢复定线测量在地面上进行中线测量前,应由设计部门办理交桩手续。
转角点桩及方向桩应在线外设拴点,并作点志标记。
直线部分每隔500~10m应加设方向桩。
复核水准基点;沿中线作水平测量以复核地面标高及原有水准基点标高时,如发现水准基点有疑问,除及时向设计单位查询外,可采用两个水准点为一环进行闭合测量,先确定两点的高程差。
看两水准点的闭合差是否在以内(K为两点间水平距离,以km计)。
根据施工要求,城区道路每隔200~300m设一临时水准点。
2.填挖方施工测量每一地段开工前应根据设计图纸放线,测设中心桩、边线桩、主要构筑物位置桩。
施工中应经常检查各测量标志,对遗失或位置移动者随时补钉校正。
二、路基施工1.一般规定(1)路基土方作业,须熟悉图纸,按规定切实做好路基排水和路基处理以及边坡防护工作,确保路基的强度和稳定。
并注意路肩或人行道的压实工作。
(2)挖方、不填不挖段的路基,均须压实至规定密实度。
填方必须按规定厚度分层压实。
(3)路基土原地面以上的庄稼、草皮、树根应清除干净,原地面以下的墓穴、井洞、管沟应分层加以妥善处理。
2.路基挖填土作业(1)路基挖方作业,必须按设计横断面整幅开挖,不得乱挖和超挖,槽底必须预留碾压沉降量。
路基质量控制要点及措施1.工程简介XX项目设计按中等城市-B级标准要求设计,为城市交通性主干道,设计行车速度为40~50km/h,设计年限15年。
其路基在原有土体上进行开挖或回填,开挖或回填后的路槽底面土基设计回弹模量值不小于25MPa,土质路基压实度必须符合设计要求。
当不符合设计要求时,应按设计要求采取加固措施。
2.引用标准及控制标准2.1执行标准《城镇道路工程施工与质量验收规范》CJJ1-2008《公路路基施工技术规范》JTG F10-2006《工程测量规范》GB50026-20072.2验收标准《城镇道路工程施工与质量验收规范》CJJ1-20082.3控制标准2.3.1路基压实度标准2.3.2土路基允许偏差2.3.3路肩允许偏差3.质量控制要点及措施4.质量通病预防措施4.1回填压实的质量通病及防治超厚回填、倾斜碾压、填土不符合要求、带水回填均造成回填土达不到标准要求的密实度。
4.1.1超厚回填4.1.1.1主要原因1)施工技术人员和操作工人对上述危害不了解或认识不足。
2)技术交底不清或质量控制措施不力。
3)施工者有意偷工不顾后果。
4.1.1.2预防措施1)加强技术培训,使施工技术人员和操作人员了解分层压实的意义。
2)要向操作者作好技术交底,使路基填方及沟槽回填土的虚铺厚度不超过有关规定。
3)严格操作要求,严格质量管理,惩戒有意偷工者。
4.1.2倾斜碾压4.1.2.1主要原因在填筑段内未将底层整平即进行填筑,或在沟槽内填筑高度不一,使碾轮在带有纵坡的状态下碾压。
4.1.2.2预防措施在路基总宽度内,应采用水平分层方法填筑。
路基地面的横坡或纵坡陡于1:5 时应作成台阶;回填沟槽分段填土时应分层倒退留出台阶,台阶高等于压实厚度,台阶宽不小于1m。
4.1.3挟带大块回填4.1.3.1主要原因1)不了解较大块状物掺入土中对夯实的不利影响2)不愿多运弃土方和杂物,或交底不明确,或控制不严格。
4.1.3.2预防措施1)在回填土交底中要向操作者讲明带块状物回填的危害,使操作者能自觉遵守。
一、施工质量控制1 .路基填土不得使用腐植土、生活垃圾土、淤泥、冻土块、草及树根等杂物,粒径超过 10cm 的土块应打碎;2 .土基在含水量较大,难以压实或者受冰冻局部翻浆时,必须进行处理,处理时每层压实厚度不得超过30cm ,深处理层和下基层不得同次碾压;3 .路基应平整、坚实,无显著轮迹、翻浆、波浪、起皮的现象;4 .路基施工完成后须经高程、压实度、弯沉等质量指标检验合格,方可进入下道工序施工。
1.基层结构混合料中石灰等级应达到三级(含三级)以上,粉煤灰的 SiO2 和 AL2O3含量、烧失量及粗集料压碎值等必须满足规范要求;2 .二(三)灰碎石一律采用工厂化集中拌合工艺,不得在施工现场“路拌”;3 .二灰碎石、三灰碎石基层施工应采用粒料摊铺机摊铺,分料器内应始终充满混合料,摊铺宽度应小于机器最大摊铺宽度的 2/3,摊铺速度小于4m/min;4 .二(三)灰碎石结构层密实度不得小于97%,平整度必须满足规范要求;5 .基层结构层厚度偏差值、纵向高程偏差值和横向坡度偏差值均应控制在-10mm~0mm 范围内;6 .基层结构层的强度须经取芯试验合格,方可进入下道工序施工。
(三)沥青砼面层1 .沥青混合料应选择经配合比设计、检验高温稳定性、水稳定性和低温抗裂性指标合格,具有合格证的产品;2 .沥青砼面层纵向接缝应采用热接缝(将已铺混合料部份预留 10 至 30cm 宽暂不碾压,作为后铺部份基准,作跨缝碾压);横向接缝应错位 100cm 以上,接铺时应涂洒粘层沥青,保证粘结坚固、压实充分、连接平顺;3 .严格控制沥青混合料的施工温度,城市快速路、主干路沥青路面普通应不得在低于10℃(其它等级道路不得低于5℃)、雨天和路面潮湿的状态下施工;碾压终了的路表面温度普通沥青砼不得低于55~60℃,改性沥青砼不得低于90℃;4 .沥青路面施工应配备满足配套使用的摊铺机和压路机,一台摊铺机的铺筑宽度宜控制在 6m 至 7.5m 以内,最宽不超过9m ;摊铺机配备数量应根据设计要求、铺筑宽度、摊铺速度和保证路面纵向热接缝等要求确定,单台摊铺机配置的碾压设备至少包括双钢轮振动式压路机、胶轮式压路机(压路机总质量不低于 25吨)和小型振动式压路机;5 .沥青路面施工时,压路机应缓慢、匀速碾压,检查井周边、路边石根部应使用小型压路机碾压密实;6 .沥青砼面层平整密实,无轮迹、裂缝、推挤、泛油、离析等缺陷,接茬平顺、无跳车现象;7 .沥青砼面层厚度、整体弯沉、路面横向磨擦系数等质量指标应经现场检验合格,面层总厚度偏差应≤ -5mm。

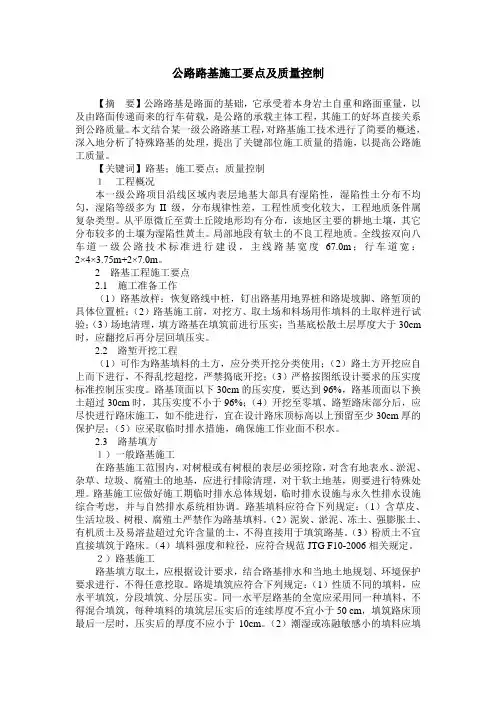

公路路基施工要点及质量控制【摘要】公路路基是路面的基础,它承受着本身岩土自重和路面重量,以及由路面传递而来的行车荷载,是公路的承载主体工程,其施工的好坏直接关系到公路质量。
本文结合某一级公路路基工程,对路基施工技术进行了简要的概述,深入地分析了特殊路基的处理,提出了关键部位施工质量的措施,以提高公路施工质量。
【关键词】路基;施工要点;质量控制1工程概况本一级公路项目沿线区域内表层地基大部具有湿陷性,湿陷性土分布不均匀,湿陷等级多为II级,分布规律性差,工程性质变化较大,工程地质条件属复杂类型。
从平原微丘至黄土丘陵地形均有分布,该地区主要的耕地土壤,其它分布较多的土壤为湿陷性黄土。
局部地段有软土的不良工程地质。
全线按双向八车道一级公路技术标准进行建设,主线路基宽度67.0m;行车道宽:2×4×3.75m+2×7.0m。
2路基工程施工要点2.1施工准备工作(1)路基放样:恢复路线中桩,钉出路基用地界桩和路堤坡脚、路堑顶的具体位置桩;(2)路基施工前,对挖方、取土场和料场用作填料的土取样进行试验;(3)场地清理,填方路基在填筑前进行压实;当基底松散土层厚度大于30cm 时,应翻挖后再分层回填压实。
2.2路堑开挖工程(1)可作为路基填料的土方,应分类开挖分类使用;(2)路土方开挖应自上而下进行,不得乱挖超挖,严禁捣底开挖;(3)严格按图纸设计要求的压实度标准控制压实度。
路基顶面以下30cm的压实度,要达到96%,路基顶面以下换土超过30cm时,其压实度不小于96%;(4)开挖至零填、路堑路床部分后,应尽快进行路床施工,如不能进行,宜在设计路床顶标高以上预留至少30cm厚的保护层;(5)应采取临时排水措施,确保施工作业面不积水。
2.3路基填方1)一般路基施工在路基施工范围内,对树根或有树根的表层必须挖除,对含有地表水、淤泥、杂草、垃圾、腐殖土的地基,应进行排除清理,对于软土地基,则要进行特殊处理。

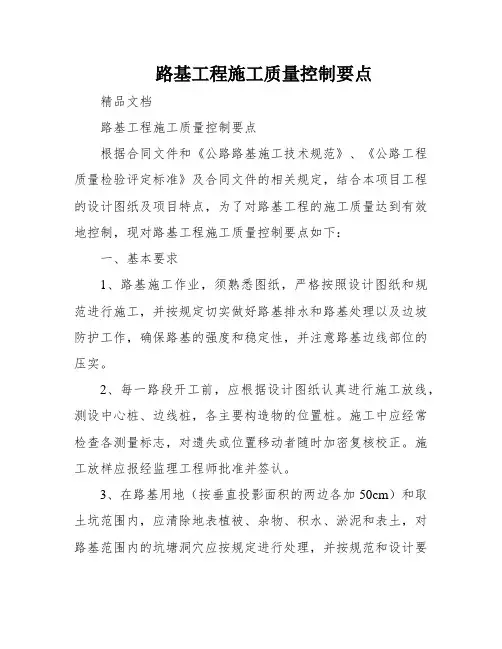

路基工程施工质量控制要点精品文档路基工程施工质量控制要点根据合同文件和《公路路基施工技术规范》、《公路工程质量检验评定标准》及合同文件的相关规定,结合本项目工程的设计图纸及项目特点,为了对路基工程的施工质量达到有效地控制,现对路基工程施工质量控制要点如下:一、基本要求1、路基施工作业,须熟悉图纸,严格按照设计图纸和规范进行施工,并按规定切实做好路基排水和路基处理以及边坡防护工作,确保路基的强度和稳定性,并注意路基边线部位的压实。
2、每一路段开工前,应根据设计图纸认真进行施工放线,测设中心桩、边线桩,各主要构造物的位置桩。
施工中应经常检查各测量标志,对遗失或位置移动者随时加密复核校正。
施工放样应报经监理工程师批准并签认。
3、在路基用地(按垂直投影面积的两边各加50cm)和取土坑范围内,应清除地表植被、杂物、积水、淤泥和表土,对路基范围内的坑塘洞穴应按规定进行处理,并按规范和设计要求对基底进行整平、碾压;原地面每200m应做一个标准击实试验,以确定原地面最大干密度及最佳含水量的控制指标。
4、路基施工前,应结合设计图纸要求和现场的实际,认真做好详细的土石方调配方案,合理利用挖方。
挖方应做到最大限度的利用;弃方应合理设计弃土场。
5、路基填筑前根据分歧的土质和区段,确定数个实验段进行填筑.精品文档试验,并编制试验段施工方案经监理工程师审批后实施,通过试验段确定施工工艺参数指导路基大面积施工。
6、路基工程施工,每道工序完成后均应按标准划定对各项检测指标自检合格,报监理工程师检验合格并签认后,方右进行下一道工序施工。
坚决杜绝未经报验或报验分歧格进行下一道工序施工的现象发生。
7、路基应分段水平分层填筑。
土质变化较大的区域,不同的土质应分层开挖,分层或分段填筑,分别进行标准击实试验;压实后按其不同的填料填筑范围和击实标准检测压实度;严禁混挖混填,导致填料不均匀,造成压实度很难控制和产生不均匀沉降。
二、填料及检测填方路基施工,无论是借方还是利用方填料,其各项指标均须满足设计和规范及下列要求:1、填料强度土方填料的室内CBR值(浸水试件96h)93区3%,94区4%,96区下路床5%、上路床8%;石方填料的强度不小于30Mpa。
路基填筑施工监理控制要点及质量检验标准(也适合施工交底)一、监理控制要点1、填筑前准备(1)熟悉设计文件。
路堤填筑前要逐个计算横断面坡脚宽度与堤底宽值,保证填筑宽度。
要特别注意有无加宽是不是出于紧急停车带部位等。
(2) 要保证路基放样的准确,测量监理人员必须进行现场复核。
包括中桩、边桩。
(3)现场监理人员要对清表情况进行检查。
复核要求后方可进行路基填筑作业。
(4)检查填前碾压情况。
需要重新测量横断面的,要保证数据的真实准确。
并按照要求对断面测量数据进行复核、上报。
(5)填筑材料要事先经过监理人员认可。
填料的标准试验以及填筑工艺试验已经完成,且经监理批准使用。
(6)路基填筑前,现场监理要确认软土处理(包括沉降观测系统)完成,且经现场监理验收,资料档案齐全完整。
2、试验路段(1)现场监理人员要全过程胖子路基试验段得施工,并现场检测各项数据,真正用来指导现场施工。
(2)根据规范要求,进行石方路基填筑时,路堤施工和路床施工前,应分别进行试验路段的施工。
(3)要先审批试验路段的开工报告,待试验路段施工完毕后,由项目部写出试验路段总结,监理人员审批合格后,再审批分项开工报告。
3、取土场(1)在进行取土前,监理人员要检查取土场的清表是否符合要求。
(2)在取土过程中,监理人员到随时检查土质是否均匀,如发现不均匀的情况时,要分层取土。
4、路堤填筑(1)填筑前应按自然地形划分填筑路段。
对填挖界线要作好标志。
做横向的填挖界限附近的填方侧均应挖地原地面,再在相邻的挖方侧挖出台阶。
要检查台阶是否符合要求。
(2)填方作业要求实行“划格上土,挂线施工,平地机整平”。
现场监理要保证划线符合要求,认真起到指导施工的租用。
(3)要保证按照试验路段确定的虚铺厚度进行上土工作。
现场监理要对每层的虚铺厚度进行检查,符合要求后方可进行碾压。
(4)要检查填料中是否有超过粒径要求的填料。
如有应要求施工单位派专人捡除。
最好的控制方法是保证运到路基上的调料合格,不提倡现场挑拣的方法进行控制。
路基工程施工质量要点为了对路基工程的施工质量达到有效地控制,现对路基工程施工质量控制要求如下:一、填方路基施工:(一)路基填筑:1.路基施工作业,必须熟悉图纸,严格按照设计图纸和规范进行施工,并按规定切实做好路基排水和路基处理以及边坡防护工作,确保路基的强度和稳定性,并注意路基边线部位的压实。
2.在施工过程中,本项目要求土石方路基填筑中,在边坡上应做临时急流槽,急流槽底部通长铺设塑料布,并做好进水口处理。
其间距不大于30m,在填方段边坡全长设置挡水埝,确保路基顶面的雨水集中从临时急流槽排出路基外。
3.严格控制粒径和松铺厚度、宽度及横坡。
注意每层边线部位摊铺必须保证,摊铺不能亏欠,必须满铺到超宽填筑线以外。
每层填筑压实后应进行宽度、逐桩高程及压实度检查;每三层应进行中线偏位、逐桩高程、宽度、横坡、压实度等项目的检查。
每层在上料前都必须确定边桩位置或撒线定位。
4.路基应分段水平分层填筑。
土质变化较大的区域,不同的土质应分层开挖,分层或分段填筑,分别进行标准击实试验;压实后按其不同的填料填筑范围和击实标准检测压实度;严禁混挖混填,导致填料不均匀,造成压实度很难控制和产生不均匀沉降。
5.严格按照报检程序,每道工序自检合格,报监理工程师检查合格签证后,方可进行下道工序。
对正在施工的填方路基进行压实度、高程双控监督,最大限度的降低工后沉降,确保每个填方作业段,每层填筑质量均在可控状态下进行。
(二)湿陷性黄土路段:1.路基填筑段地质为湿陷性黄土时,应先判定其地质、深度、范围,确定采取相应的处理方案或措施,严格按照设计图纸的要求进行施工,控制好夯实或冲击碾压的处理质量;尤其应注意加强引排地下水和施工的两侧排水,应将水迅速引离路基范围之外。
2.其它控制要点同“(一)路基填筑”。
(三)高填方路基:1.填筑控制要点同“(一)路基填筑”。
2.强夯作业严格按照设计要求进行,消除路基工后沉降。
强夯作业时,施工单位施工员必须全程指导施工,监理单位监理员必须全程旁站。
道路路基施工技术要点及质量控制措施摘要:随着经济社会的发展,现阶段人们的出行需求也变得越来越大,因此道路工程的建设也逐渐引起人们的关注和重视,在道路工程建设过程当中路基施工所起到的影响和作用是不容忽视的,为了维护市政道路施工质量,必须高度重视路基工程施工,完善和落实施工技术。
在施工实践中,路基工程施工复杂度高,技术人员能力不足,影响监督管理工作开展效果,无法保障工程建设质量。
文章从公路工程的施工经验出发,陈述了公路工程施工中路基的施工技术,并提出了多方面的路基质量控制策略。
关键词:道路路基;施工技术;质量控制引言相关人员就必须要以全新的眼光来审视公路路基施工,在原有基础上进行施工技术的优化和更新,加强对先进的施工工艺和设施设备的了解,根据实际情况进行引入和应用。
为后续各环节的路基施工效果的持续提升打下坚实基础。
还需以促进公路路基施工发展为前提,坚持实事求是、因地制宜、保质保量的原则,结合行业标准科学制定有效的路基施工方案,加强各环节公路路基施工的规划与统筹。
全面提升施工现场管控力度,构建全新的公路路基施工质量管理体系,有效的约束和指导相关人员的行为。
这样才能以路基施工技术为助力,全面推动公路施工建设的稳健发展。
1 路基施工特点路基断面形式有路堤、路堑和半填半挖三种,涉及到开挖、运输、填方等操作,技术工序比较简单。
然而在自然条件下,路基施工会遇到较多复杂施工环境。
道路施工会遇到自然条件限制、交通运输限制,施工设备限制。
在路基施工建设期间,还会面临弃土堆载、场地布设、土基压实不良等影响。
路基隐蔽工程比较多,施工质量不满足标准时,将会导致工程存在安全隐患。
所以路基工程应当选用科学先进施工方法,以保证路基工程施工质量。
2 道路路基施工技术要点2.1 挖方通过交流和探讨完善挖方施工方案,并推出与施工进度相契合的施工质量控制和管理计划。
结合施工现场的土方石和土壤实际情况,严格根据施工方案和挖掘流程进行施工。
路基工程质量控制要点一、质量目标要求1、路基应具有足够的整体稳定性路基是直接在地面上填筑或挖去一部分地面建成的。
路基修建后,改变了原地面的天然平衡状态。
在工程地质不良的地区,修建路基可能加剧原地面的不平衡状态,从而导致路基发生各种破坏现象。
因此,为防止路基结构在行车荷载及自然因素作用下发生整体失稳,发生不允许的变形或破坏,必须因地制宜采取一定的措施来保证路基整体结构的稳定性。
2、路基应具有足够的强度路基的强度是指在行车荷载作用下,路基抵抗变形和破坏的能力。
因为行车荷载及路基路面的自重使路基下部和地基产生一定的变形,较大的变形会影响路面的使用品质。
尤其是不均匀沉降,直接导致路面的不均匀沉降,降低路面平整度,同时,也是路面早期破损的重要原因。
为保证路基在外力作用下,不致产生超过允许范围的变形,要求路基应具有足够的强度。
3、路基应具有足够的水温稳定性路基的水温稳定性是指路基在水和温度的作用下保持其强度的能力。
路基在地面水和地下水的作用下,其强度将会显著降低。
因此,对于路基,不仅要求具有足够的强度,而且还应保证在最不利的水温状况下,强度不致显著降低,这就要求路基应具有一定的水温稳定性。
4、路基应确保排水通畅路基施工应自始至终确保排水通畅。
路基施工前,应首先设置完善临时排水系统。
永久排水设施应确保排水通畅,并力求内在及外观质量优良。
5、上、下边坡稳定美观上边坡防护应首先确保安全、耐久。
同时应注意施工质量的内实外美。
下边坡防护的型式较多,在确保施工内在质量的同时,应高度重视工程外观质量。
6、小桥涵应内实外美小桥涵的施工,应做到内实外美。
以往小桥涵的施工,往往不够重视,质量难以保证,尤其是外观质量往往较差。
二、质量控制要点临时排水沟1、临时排水沟路基施工前,应首先形成完善的临时排水系统,排除地表水。
施工过程中的雨水应能随时排除。
临时排水沟的设置,应注意在确保排水功能的同时,还应讲求外观的整齐划一、美观。
临时排水沟应断面尺寸统一,线条顺直美观。

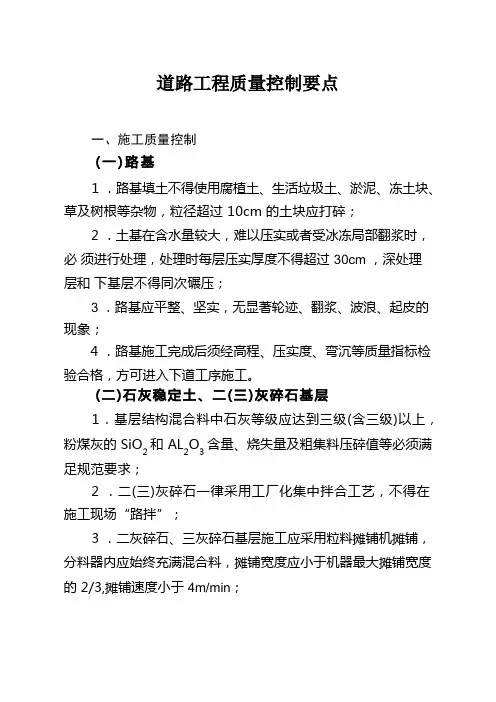

公路路基施工技术要点分析及质量控制发布时间:2021-08-26T11:38:41.777Z 来源:《工程管理前沿》2021年7卷4月第12期作者:汤孟洁[导读] 为促进我国国民经济的发展,加快城市化的进程,我国每年需要建设大量的公路工程。
而在公路建设过程中,路基施工技术的管控水平,直接影响着公路的建设质量。
公路路基施工技术要点分析及质量控制汤孟洁凤庆县交通运输局云南省临沧市 675900摘要:为促进我国国民经济的发展,加快城市化的进程,我国每年需要建设大量的公路工程。
而在公路建设过程中,路基施工技术的管控水平,直接影响着公路的建设质量。
确保公路路基的施工质量,需在开展公路路基施工工作时,严格管控路基施工技术的质量,使公路路基在有序与合理的施工安排下,能够顺利的完成施工工作,针对此,本文先对路基施工技术要点进行分析后,提出了加强公路路基施工质量的控制措施,关键词:公路路基;路基施工;施工技术;施工质量;引言公路工程是基础性建设工程,其施工的整体质量,关系到人们的人身及财产安全。
为进一步规范我国公路工程的施工质量,我国多次发布公路施工标准与规范,这使得公路施工要求越来越高。
在此背景下,路基作为公路基础施工部分,根据路基施工的实际情况,选择合适的路基施工技术,全过程管控路基施工质量,已成为提升公路建设水平的有效措施。
为此,本人结合个人所学及相关经验,就公路路基施工技术要点及质量控制进行了分析,旨在为相关人员参考。
1路基施工技术要点1.1施工准备公路路基作为基础施工部分,涉及到的施工范围较广,确保施工过程中的有序性,应当做好施工前的准备工作。
如本人参与建设的凤庆县城西环路二期项目,此项目施工路段为绿茗路至书院路,道路总长为0.88978km,施工内容涵盖了道路、桥涵、路灯照明、道路景观绿化、交通工程、地下雨污水、强弱电及给水设计。
实际进行施工准备时,施工单位可根据施工总规划,明确路基施工的范围,选择合适的区域,确定路线桩订与施工位置,并对界桩与边沟辅助设施,提前做好标记、清理等工作,以便于后续施工工作的开展。
