平屋面找坡层
- 格式:doc
- 大小:71.01 KB
- 文档页数:4
屋面找坡层厚度计算公式一般把屋面坡度小于5%的屋顶称为平屋顶,由于钢筋混凝土梁、板的普遍应用和防水材料不断革新,平屋顶已被广泛应用。
它与坡屋顶相比,具有节约材料、减少建筑体积、提高预制装配程度、便于使用与维修等诸多优点。
一、控制找坡层最薄处厚度的计算方法公式:找坡层工程量(V)=屋面面积(S)*平均厚度(H)平均厚度(H)=坡宽(L)*坡度系数(i)*1/2+最薄处厚度以下面实际案例为例,来陈述平屋顶找坡层厚度的计算方法。

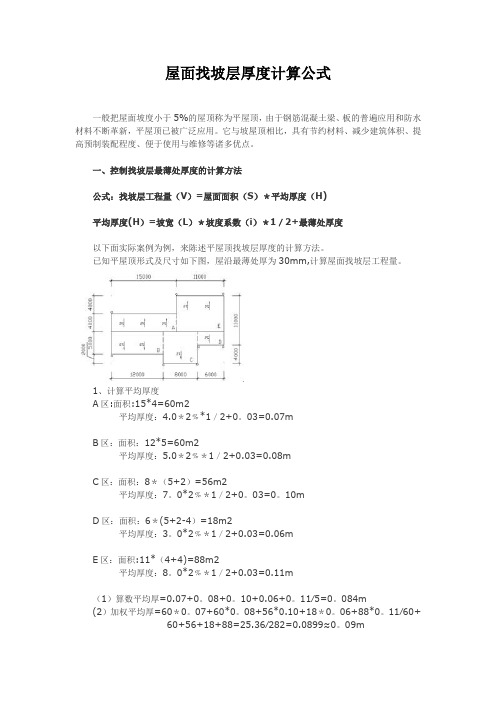

已知平屋顶形式及尺寸如下图,屋沿最薄处厚为30mm,计算屋面找坡层工程量。
1、计算平均厚度A区:面积:15*4=60m2平均厚度:4.0*2﹪*1/2+0。
03=0.07mB区:面积:12*5=60m2平均厚度:5.0*2﹪*1/2+0.03=0.08mC区:面积:8*(5+2)=56m2平均厚度:7。
0*2﹪*1/2+0。
03=0。
10mD区:面积:6*(5+2-4)=18m2平均厚度:3。
0*2﹪*1/2+0.03=0.06mE区:面积:11*(4+4)=88m2平均厚度:8。
0*2﹪*1/2+0.03=0.11m(1)算数平均厚=0.07+0。
08+0。
10+0.06+0。
11∕5=0。
084m(2)加权平均厚=60*0。
07+60*0。
08+56*0.10+18*0。
06+88*0。
11∕60+60+56+18+88=25.36∕282=0.0899≈0。
09m2、屋面找坡层工程量(1)屋面工程量(算术平均厚)=282*0.084=23。
69m3(2)屋面工程量(加权平均厚)=282*0.09=25。
38m33、小结:通过上述计算分析,因其计算找坡层厚度不同,屋面找坡层工程量有两个结果,一是以算术平均厚为基础计算的屋面找坡层工程量,另一个是以加权平均厚为基础计算的屋面找坡层工程量。
从实际设计角度出发,以哪种平均厚为基础更精确呢?应该以加权平均厚为基础计算的屋面找坡层工程量,所以建议屋面工程量计算时,应多采用以加权平均厚为基础计算的屋面找坡层工程量。

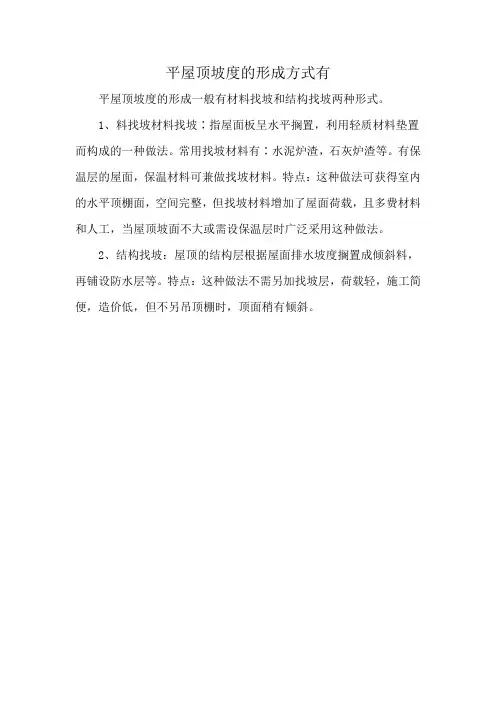

平屋顶坡度的形成方式有
平屋顶坡度的形成一般有材料找坡和结构找坡两种形式。
1、料找坡材料找坡∶指屋面板呈水平搁置,利用轻质材料垫置而构成的一种做法。
常用找坡材料有∶水泥炉渣,石灰炉渣等。
有保温层的屋面,保温材料可兼做找坡材料。
特点:这种做法可获得室内的水平顶棚面,空间完整,但找坡材料增加了屋面荷载,且多费材料和人工,当屋顶坡面不大或需设保温层时广泛采用这种做法。
2、结构找坡:屋顶的结构层根据屋面排水坡度搁置成倾斜料,再铺设防水层等。
特点:这种做法不需另加找坡层,荷载轻,施工简便,造价低,但不另吊顶棚时,顶面稍有倾斜。
屋面找坡层及水泥砂浆找平层施工1、作业条件1)屋面结构层已施工完成,已进行隐蔽工程检查,办理交接验收手续。
2)穿过屋面的各种预埋管件根部及烟囱、女儿墙、屋顶水池、梯屋、机房、伸缩缝、天沟等根部均已按设计要求施工完毕。
3)屋面根据设计要求的坡度、弹线,找好规矩(包括天沟、檐沟的坡度),并进行清扫。
4)找平层材料已备齐,并运动现场,经复查材质量符合要求;试验室根据实际使用原材料,通过试配已提出砂浆配合比。
2、施工操作工艺1)清理基层将屋面结构层、保温层上面的松散杂物清除干净,凸出基层上的砂浆、灰渣用凿子凿去,扫净,用水冲洗干净。
2)冲贴或贴灰饼根据设计坡度要求拉线找坡、贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m 左右;在排水沟;雨水口处找出泛水,冲筋后即可进行施工。
3)找坡在已清理干净的混凝土屋面板拉坡度线做标准塌饼,然后洒水湿润基层,并在找坡前1 小时刷一道水泥浆,用1:0.2:3.5 水泥粉煤灰陶粒向排水口处找2%坡(最薄处厚度不小于30mm),按由远到近,由高到低的程序进行,在铺设时、初凝时和终凝前,均应抹平、压实,并检查表面平整度,养护7 天后方可进行下道工序。
4)抹找平层在找坡层表面上洒水湿润(无保温层的在砼构件上),均匀扫素水泥浆一遍,随扫随铺水泥砂浆,用木杠沿两边冲筋标高刮平,木抹子搓揉、压实。
砂浆的稠度应控制在70mm 左右。
5)压实砂浆铺抹稍干后,用铁抹子压实三遍成活。
6)分格缝留设找平层宜留置分格缝,分格缝宽一般为20mm,分格缝的位置宜留在预制构件的拼缝处,其纵缝的最大间距不宜大于6m。
7)边角处理沟边、女儿墙拐角、烟囱等根部应抹成圆角。
8)养护砂浆找平层抹平压实后,常温时在24h 后护盖草袋(垫)浇水养护,养护时间一般不少于7d;干燥后,即可进行防水层施工。
2、保温层施工屋面保温:为挤塑聚苯板保温层。
1)根据挤塑聚苯板的规格及屋面特点排版并铺贴,保证接缝严密。
2)保温层施工完成后用1:4 水泥砂浆找平20mm 厚。
屋面工程质量保证措施1、屋面找坡层施工的基层应保证干燥。
找坡层铺设完成后不得上人扰动,应及时进行保温块层施工。
2、屋面找平层1)找平层的排水坡度应符合设计要求。
平屋面采用结构找坡不应小于3%,采用材料找坡宜为2%;天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm。
2)应24h浇水养护,养护期不少于7d,严禁找平层因养护不好而早期脱水使找平层开裂。
3)严格控制配合比,以免影响成品强度。
4)避免在抹好的找平层上推小车运输,当无法避免时,应先铺脚手板车道,以防止破坏找平层表面。
5)找平层施工完毕,未达到一定强度时严禁上人踩踏。
6)雨水口、内排水口施工过程中,应采取临时措施封口,防止杂物进入堵塞。
3、屋面保温层1)保温层的铺设一定要预先弹线,按线铺设,保证平整度,保证泛水符合设计要求。
2)保温材料的含水率必须符合设计要求。
当屋面保温层含水率过大且不易干燥时,应采取措施进行排汽。
4、屋面高聚物改性沥青卷材防水层1)屋面不平整:找平层不平顺,造成积水,施工时应找好线,放好坡,找平层施工中应拉线检查。
做到坡度符合要求,平整无积水。
2)施工时必须在保温层内设置排汽道和排气孔,并保持通畅。
3)空鼓:铺贴卷材时基层不干燥,铺贴不认真,边角处易出现空鼓;铺贴卷材应掌握基层含水率,不符合要求不能铺贴卷材,同时铺贴时应平、实,压边紧密,粘结牢固。
4)渗漏:多发生在细部位置。
铺贴附加层时,从卷材剪配、粘结操作,应使附加层紧贴到位,封严、压实,不得有翘边等现象。
5)已铺贴好的卷材防水层,应采取措施进行保护,严禁在防水层上进行施工作业和运输,并应及时做防水层的保护层。
6)穿过屋面、墙面防水层处的管位,施工中与完工后不得损坏变位。
7)屋面变形缝、水落口等处,施工中应进行临时塞堵和挡盖,以防落进材料等物,施工完后将临时堵塞、挡盖物清除,保证管、口内畅通。
8)屋面施工时不得污染墙面、檐口侧面及其他已施工完的成品。
9)已铺贴好的卷材防水层,应采取措施进行保护,严禁在防水层上进行施工作业和运输,并应及时做防水层的保护层。
屋面找坡层施工方案屋面找坡层是指在屋面防水层上,为了增加排水能力和防止水滞留,需要施工一层坡度适宜的斜面。
下面是一个关于屋面找坡层施工方案的700字描述:一、施工前的准备工作1. 确认施工的屋面类型和面积,计算出需要施工的坡度和斜度。
2. 检查屋面防水层的状况,如有需要,修复和清理屋面防水层,确保其完好无损。
3. 清除屋面上的杂物和尘土,保持屋面干净整洁。
二、施工材料和工具的准备1. 购买所需的坡层材料,如水泥、混凝土、沙子等。
2. 准备施工工具,如镐、平整板、水平仪等。
三、施工步骤1. 在屋面上标出施工范围和坡层的边界线。
2. 开始挖掘屋面上的坡层区域,根据设计要求,挖掘出坡层的倾斜度和坡度。
3. 挖掘完成后,将坡层区域的土壤进行平整,确保坡层施工的基础平坦牢固。
4. 在坡层区域上铺设防水隔离膜,以防止水渗透到屋面下方。
5. 制作水泥砂浆,将其倒在坡层区域上,使用平整板将水泥砂浆与屋面防水层进行结合。
确保水泥砂浆均匀分布,并且与防水层紧密粘合。
6. 在坡层上进行养护,保持水泥砂浆在适宜的湿度下干燥固化。
7. 完成坡层的养护后,检查坡层的施工质量和施工效果,如有需要,进行修整和润饰工作。
四、安全措施1. 施工人员应佩戴好安全帽和防护服,避免发生意外事故。
2. 施工时应遵守相关的施工规范和操作规程,确保施工质量和施工安全。
3. 施工现场应设置警示标志,确保工作区域的安全。
通过以上的施工方案,可以实现屋面找坡层的施工需求。
坡层的施工可以提高屋面的排水能力,减少水滞留,保护屋面防水层的完整性和使用寿命。
同时,在施工过程中,要注意施工材料和工具的选择和搭配,保持施工现场的整洁和安全,确保坡层施工质量和施工效果。

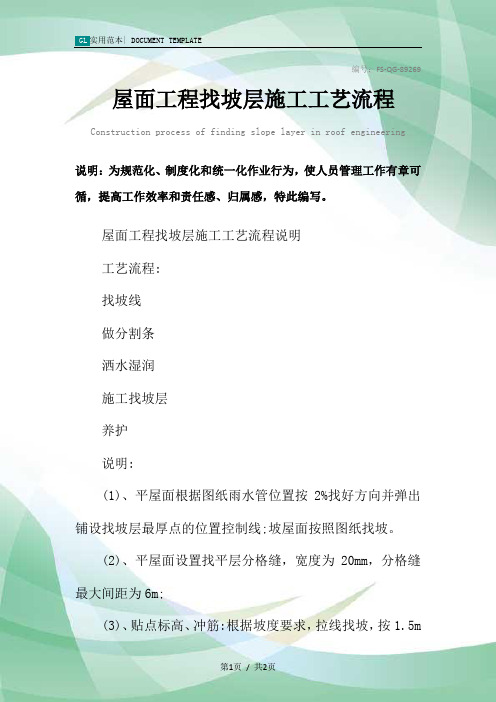

编号:FS-QG-89269屋面工程找坡层施工工艺流程Construction process of finding slope layer in roof engineering 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。
屋面工程找坡层施工工艺流程说明
工艺流程:
找坡线
做分割条
洒水湿润
施工找坡层
养护
说明:
(1)、平屋面根据图纸雨水管位置按2%找好方向并弹出铺设找坡层最厚点的位置控制线;坡屋面按照图纸找坡。
(2)、平屋面设置找平层分格缝,宽度为20mm,分格缝最大间距为6m;
(3)、贴点标高、冲筋:根据坡度要求,拉线找坡,按1.5m
贴点标高,按流水方向冲筋(找坡层最薄处不小于30mm);
(4)、洒水湿润:适当洒水湿润表面,但不可洒水过量;
(5)、铺砼层:按照下面配比配好1:0.5:6(重量比)水泥:砂子:陶粒,然后分格铺平,用刮杠靠冲筋刮平,找坡后用木抹子搓平;
(6)、养护:找坡层压实以后24h可浇水养护,养护期为3天,经干燥后铺设防水找平层;
请输入您公司的名字
Foonshion Design Co., Ltd。
屋面找坡层施工方案1. 引言屋面找坡层是指在屋面上进行施工,通过找准坡度,保证屋面排水系统正常运行。
屋面找坡层施工方案是指在屋面施工过程中,制定一套科学合理的方法和步骤,以保证施工质量和安全,并提高施工效率。
2. 施工前的准备工作2.1 屋面材料准备在屋面找坡层施工前,需要准备以下材料:•找准坡层用的砂浆•找平屋面用的水泥砂浆•防水涂料•防水卷材•找坡规则•施工工具:抹子、刷子、铁锨等。
2.2 施工现场准备在施工现场,需要做好以下准备工作:•清理屋面,确保屋面平整干净。
•安全防护措施,如设置围栏和警示标志,保证施工安全。
2.3 施工方案制定根据屋面的具体情况和要求,制定屋面找坡层的施工方案,包括施工步骤、使用材料和施工工艺等内容。
3. 施工步骤3.1 预处理•清理屋面,将屋面上的杂物和灰尘清理干净,确保屋面平整。
•检查屋面结构,确保屋面承重能力满足施工要求。
3.2 刷涂防水涂料•在屋面上刷涂一层防水涂料,用刷子均匀刷涂,并确保涂料的厚度均匀。
3.3 敷设防水卷材•将防水卷材按照设计要求敷设在屋面上,注意保持卷材的平整和重叠度。
3.4 找坡施工•根据设计图纸或要求,使用找坡规则测量找准坡度。
•使用找准坡层用的砂浆,按照要求将砂浆均匀涂抹在屋面上,并利用找坡规则进行整平。
•施工过程中,要保证找准坡层的坡度和平整度。
3.5 找平屋面•在找坡层施工完成后,使用找平屋面用的水泥砂浆进行找平,填补不平的部分。
3.6 完工处理•检查施工质量,修补不平整的部分。
•清理施工现场,清理杂物和砂浆残渣。
•进行验收工作,确保施工符合要求。
4. 施工注意事项•在施工前,要仔细检查屋面结构,确保屋面的承重能力满足施工要求。
•施工过程中要注意安全,必要时设置警示标志和围栏。
•使用砂浆和水泥砂浆时,要确保材料的质量和配比。
•播种防水卷材时,要注意重叠部分的处理,确保防水效果。
•在施工过程中,要按照设计要求和施工方案进行施工,确保施工质量。
平屋面找坡层的流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!平屋面找坡层施工流程详解平屋面找坡层是建筑工程中的一项重要环节,它关乎到建筑的排水性能和防水效果。
屋面找坡找平层施工一、工艺流程基层清理→弹坡度分界线、分格缝线、标高线→洒水湿润→贴灰饼→分格缝设置→浇筑找坡层→施工找平层→养护二、施工要点1、将屋面结构板上的垃圾、杂物等清理干净。
2、按照屋面找坡层坡度及排气道平面布置图放坡度分界线及分格缝位置线,将结构标高线引测到女儿墙上。
3、根据屋面设计排水坡度从标高线测出最高点、最低点及分界线标高点后做灰饼,然后根据排水坡度从各个最高点与最低点间拉线做灰饼,灰饼大小100*100mm,灰饼间距1.5m,灰饼表面平整并粘贴牢固,屋面找坡层最低点厚度不少于30mm。
4、在分格缝位置线部位放置方木或者聚苯板条,分格材料要固定牢固,位置准确。
分格缝纵横缝的间距不大于6m,缝宽为40mm。
5、找坡层浇筑完成后取出分格缝板条,待排气管安装完毕后在找坡层分格缝中填充10-30mm碎石。
6、找平层分格缝与找坡层分格缝间距相同,缝宽为20mm,与女儿墙周边缝宽为30mm。
7、找平层抹平、压实以后12h以内及时进行洒水养护,养护时间不少于7d。
8、突出屋面结构(女儿墙、山墙变形缝、出气孔等)的转角处,找平层应做成圆弧形,圆弧半径为50mm。
9、水落口周围直径500mm 范围内坡度不应小于5%。
三、质量标准及验收1、找坡正确,无倒坡和积水,坡向雨水口。
2、找平层平整、压光、密实,不得有酥松、起砂、起皮、裂纹、空鼓、蜂窝、麻面等缺陷。
3、基层与突出屋面结构的交接处和基层的转角处,均做成圆弧形,且整齐平顺。
4、找平层分格缝的位置及间距(纵、横两个方向均不大于6m)符合设计要求。
5、找坡层表面平整度的允许偏差为7mm ,找平层表面平整度的允许偏差为5mm。
最新文件---------------- 仅供参考--------------------已改成-----------word文本--------------------- 方便更改。
