水利工程施工导流与截流技术
【学员问题】水利工程施工导流与截流技术?
【解答】在宽河床上建坝,多采用;在狭谷河床建坝,多采用一次围堰断流,并以或。
中国采用明渠导流,避免大量洞挖,减少施工难度,从开工起仅用10个月就挖完明渠,进行截流,明渠实际最大过流量达5680m/s,平均年漂木量达100万m.施工导流的形式中,用得最普遍的是土石围堰。
此外,还有混凝土围堰、过水土石围堰等。
中国黄河青铜峡工程采用传统的草土围堰,经受了4200m/s的洪水考验。
河道截流方法有平堵、立堵及平立堵。
平堵有用船舶、浮桥、缆机施工等方式;立堵有单戗、双戗或多戗等形式;平立堵有先立堵后栈桥平堵的方式。
所用材料除土石外,多用混凝土多面体、异形体及混凝土构架等。
苏联斯大林格勒(现名伏尔加格勒)水电站截流流量为4700m/s;托克托古尔水电站截流最大落差7.13m,龙口最大单宽流量为33m/(m?s)巴西截流流量达8000m/s.中国黄河单戗立堵截流流量为2030m/s,流速6.6m/s,落差4.37m;长江双戗立堵截流最大流量4800m/s,最大落差3.23m.
以上内容均根据学员实际工作中遇到的问题整理而成,供参考,如有问题请及时沟通、指正。
污水管道施工截流,导流方案
污水管道施工需要进行截流导水,以下是具体的方案。
准备工作:现场准备2台污水泵、200米抽水管、4台换风机(轴流风机)、2台控制闸箱、10袋沙袋和150米电缆。
找到距离施工区域井室最近的上游污水井和下游污水井。
导流施工:先将污水泵、抽水管、发电机及控制闸箱等设备连接安装完成,并将控制闸箱安装在放置水泵井室的上方路面。
打开上下游及施工区域内所有污水井室井盖,安装换风机进行排风换气2小时,检测井内空气质量。
当井下空气质量达到人工下井施工要求时,将安装好的水泵下入上游污水井,尽量靠近井室内上游管口端,将抽水管出水口一段接入下游井。
然后人工将沙袋在上游井室溜槽中间安置,进行封堵前临时截流,开启水泵开始往下游井室抽水。
这时就可以在上游井的下游管口端进行封堵了,封堵堵头充气管堵。
上游井室封堵完成后,撤除沙袋,关闭水泵,上游井室开始储水。
开始进行下游井室的封堵工作,下游井室需封堵井室内上游端管口,封堵堵头同上游井室堵头材料、规格相同。
上下井室堵头都安装完成
后,导流施工工作就完成了,待上游井室储水达到一定水量,开启水泵进行抽水导流。
全天24小时设专人看管水泵,进行污水导流工作。
工程完工后,拆除所有导流设施,恢复正常通水。
导流原理图:导水管、水泵、封堵。
雨水管道施工截流,导流方案雨水管道施工截流、导流方案1. 引言在城市建设和维护中,雨水管道的施工和维修是一项重要任务。
为了保证施工顺利进行,防止雨水对施工工地造成影响,需要采取适当的截流和导流措施。
本文将介绍一种有效的雨水管道施工截流、导流方案,旨在提供一种可行的解决方案,确保施工期间雨水的正常流动。
2. 截流方案2.1 了解管道结构和状况:在施工前,必须对所涉及的雨水管道进行详细的调查和评估。
包括管道位置、尺寸、类型、状况等。
只有了解这些信息,我们才能制定有效的截流方案。
2.2 设置截流设施:根据管道的具体情况和施工要求,设置合适的截流设施。
可以采用临时拦水坝、挖掘沟渠等方法,将雨水顺利截流。
拦水坝可以使用防水材料,确保水流不会泄漏。
2.3 调整管道排放:在截流过程中,需要合理调整管道的排放方式,防止雨水倒灌至施工区域。
可以采用临时排水管道连接到其他雨水汇集区,确保施工区域的雨水顺利排放。
3. 导流方案3.1 管道引流:在施工期间,为了防止施工区域积水,需要设置合适的导流设施。
可以使用临时管道将雨水导流至指定区域。
3.2 增设排水设施:针对临时施工区域,可以考虑增设排水设施,如临时下水道、排水沟等。
确保雨水能够及时排走,避免施工现场积水。
3.3 合理施工顺序:在设计施工方案时需要合理安排施工顺序,将雨水管道施工与其他工序相结合,避免积水时间过长。
通过合理计划,使雨水能够在施工期间得到有效的导流。
4. 安全措施4.1 警示标识:在施工区域周边设置明显的警示标识,提醒行人和车辆注意施工现场,并注意雨水截流、导流设施。
4.2 人员安全培训:施工人员应接受相关安全培训,了解截流、导流方案,知道如何应对突发情况。
确保他们能够安全、高效地进行施工工作。
4.3 定期检查维护:对截流、导流设施进行定期检查和维护,确保设施的正常运行。
如发现漏水或堵塞等问题,及时修复和清理,保证施工期间雨水截流、导流的顺利进行。
论述导流、截流、围堰与基坑排水之间的关系
导流、截流、围堰和基坑排水是与水管理和工程建设相关的概念,它们之间存在一定的关系。
1.导流:导流是一种将水流引导到指定位置的行为。
在水管
理中,导流可以用于控制水流方向、减少流速、减少冲刷
力等。
当需要进行工程建设或水利工程维护时,导流可以
将水流引导到其他地方,以便安全施工或维护。
2.截流:截流是一种将水流完全停止或暂时阻止的行为。
当
需要进行一些修建、拆除或维护工作时,截流可以用于暂
时阻断水的供应。
它通常通过建设拦水坝、闸门等设施来
实现。
3.围堰:围堰是指在河流或水域中建造的临时性或永久性的
堰(也称为堤防),用于防止水流超出一定范围。
围堰可
以用于控制洪水、蓄水、拦截浮沉物等。
在建设中,围堰
也可以用于划定基坑范围,并进行基坑降水排水。
4.基坑排水:基坑排水是指在开挖建筑基坑过程中,通过排
水设施将水从基坑中有效地排出。
基坑排水旨在降低地下
水位,防止基坑积水对施工活动的干扰或结构安全的影响。
它通常包括设置排水井、排水泵、排水管道以及合理的排
水系统设计等。
综上所述,导流、截流、围堰和基坑排水都是与水管理和工程建设密切相关的概念。
导流和截流是控制和调节水流的手段,
而围堰则是用于控制河流或水域范围的堰。
在基坑施工中,围堰可以划定基坑范围,并与基坑排水相结合,以确保基坑施工过程中的排水和安全。
这四个概念在水利工程和土木工程中常常是相互关联和相互作用的。
第一章施工导流与截流一、填空题1.施工导流的基本方法大体上可分为__分段围堰__和_全段围堰___两类。
2.用分段围堰法导流时,宣泄水流前期用_束窄的原河道_,后期可用_底孔_、_坝体缺口_或_明槽___等。
3.用全段围堰法导流时,宣泄水流通常用_隧洞_、_明渠_或_涵管_等。
4.围堰按使用的材料不同,可以分为_土石围堰_、_草木围堰_、_钢板桩格型围堰_、_混凝土围堰_等。
5.围堰按与水流方向的相对位置,可以分为_横向围堰___和__纵向围堰__。
6.围堰按导流期间基坑淹没与否可分为__过水围堰__和__不过水围堰__两种。
7.混凝土围堰的形式有_拱形混凝土围堰_和_重力式混凝土围堰_。
8.土石过水围堰的下游面板及堰脚的加固保护措施有_大块石护面_、钢筋石笼护面_、_加筋护面_及_混凝土板护面_。
9.解决围堰防冲的措施有_抛石或柴排护底_、_上下游转角处设导流墙_。
l0.土石围堰的拆除方法有_挖土机开挖___或_爆破法___。
11.导流时段的划分与_河流的水文特征_、_水工建筑物的布置和形式_、_导流方案__与_施工进度_等有关。
12.截流的施工过程包括_戗提的进占_、_龙口过头及护底_、_合龙_与_闭气_四项工作。
13.截流的基本方法有_立堵法_和_平堵法_两种。
14.土石坝施工,若坝身在汛前不可能达到拦洪高程时,可采用_降低溢洪道高程_、_设置临时溢洪道_、_用临时断面挡水_、_临时坝面保护措施过水___等措施。
15.基坑排水按排水时间及性质分_基坑开挖前的初期排水_与_基坑开挖及建筑物施工过程中的经常性排水_。
l6.经常性排水的水量来源包括_围堰与基坑的渗水_、_降水_、_地基岩石冲洗_与_混凝土养护用弃水_。
17.经常性排水的方法有__人工排水__与__人工降低地下水位__两大类。
18.人工降低地下水位法按排水工作原理分为_管井法_和_井点法_两种。
19.井点法降低地下水位的设备,按其降深能力分_浅井点_和_深井点_。
雨水管道施工截流,导流方案雨水管道施工截流、导流方案1. 引言雨水管道施工是城市基础设施建设中一个重要的环节。
为了确保施工期间的安全和顺利进行,截流和导流是至关重要的措施。
本文档旨在提出一份雨水管道施工截流、导流方案,确保施工期间的正常交通和尽量减少对周边环境的影响。
2. 施工截流方案施工截流是指在施工期间将管道原有的雨水引流功能暂时停止或转移的过程。
截流方案需要考虑以下几个方面:2.1 施工期间降雨预测在确定施工截流方案之前,需要对施工期间的降雨情况进行预测。
通过参考历史气象数据、当地气象台的预报等方式,了解施工期间可能遇到的降雨强度、频率和时长。
2.2 截流设备选择根据降雨预测结果,选择适当的截流设备。
常用的截流设备包括临时围挡、临时沟槽、临时排水泵等。
根据具体情况选择合适的设备,确保施工现场能够及时、有效地截流。
2.3 施工现场准备工作在施工截流前,需要对施工现场进行相关准备工作。
包括对施工区域进行清理、检查现有管道情况、确定截流点和转移点等。
详细规划施工现场,确保施工顺利进行。
2.4 截流操作根据截流设备的选择,进行相应的截流操作。
例如设置临时围挡将管道封闭、设置临时沟槽将雨水转移至其他地点等。
施工人员需要按照操作规程,确保截流操作正确、安全。
3. 施工导流方案施工导流是指将被截流的雨水引导到其他排水渠道或临时排水装置的过程。
导流方案需要考虑以下几个方面:3.1 导流管道设置根据施工现场和周边环境情况,确定合适的导流管道设置。
导流管道可以是临时的,也可以是已有的其他排水渠道。
需要保证导流管道能够承载预测降雨时的水量,避免溢流或导流不畅问题。
3.2 导流计算和设计根据降雨预测和导流管道设置,进行导流计算和设计。
确保设计的导流能力能够满足施工期间的雨水排放需求,避免雨水积聚引发其他问题。
3.3 导流操作和监测根据导流计算和设计,进行相应的导流操作。
施工人员需要及时调整导流管道的设置,确保雨水能够顺利导流。
施工导流与截流施工导流是水利枢纽工程总体设计的主要组成部分,是选定枢纽布置、永久建筑物形式、施工程序和施工总进度的重要因素。
施工导流贯穿于工程施工的全过程。
施工导流的主要任务是:周密地分析研究水文、地形、地质、水文地质、枢纽布置及施工条件等基本资料;在保证上述要求的前提下,选定导流标准,划分导流时段,确定导流设计流量;选定导流方案及导流建筑物的形式,确定导流建筑物的布置、构造及尺寸;拟定导流建筑物的修建、拆除、堵塞的施工方法以及截断河床水流、拦洪度汛及基坑排水的措施等。
第一节施工导流标准1.导流建筑物级别(1)导流建筑物系指枢纽工程施工期所使用的临时性挡水和泄水建筑物。
根据其保护对象、失事后果、使用年限和工程规模等因素划分为Ⅲ~Ⅴ级,具体按表17-1确定。
表17-1 导流建筑物级别划分注 1.导流建筑物包括挡水建筑物和泄水建筑物,两者级别相同。
2.表中所列四项指标均按施工阶段划分。
3.有、无特殊要求的永久建筑物均系针对施工期而言,有特殊要求的Ⅰ级永久建筑物系指施工期不允许过水的土坝及其他有特殊要求的永久建筑物。
4.使用年限系指导流建筑物每一施工阶段的工作年限,两个或两个以上施工阶段共用的导流建筑物,如分期导流一、二期共用的纵向围堰,其使用年限不能叠加计算。
5.围堰工程规模一栏中,堰高指挡水围堰最大高度,库容指堰前设计水位所拦蓄的水量,两者必须同时满足。
(2)当导流建筑物根据表17-1 指标分属不同级别时,应以其中最高级别为准。
但列为Ⅰ级导流建筑物时,至少应有两项指标符合要求。
(3)规模巨大且在国民经济中占有特殊地位的水利枢纽工程,其导流建筑物的级别和设计洪水标准,经充分论证后报上级批准。
(4)不同级别的导流建筑物或同级导流建筑物的结构形式不同时,应分别确定洪水标准、堰顶超高值和结构设计安全系数。
(5)应根据不同的施工阶段,按表17-1 划分导流建筑物级别;同一施工阶段中的各导流建筑物的级别应根据其不同作用划分;各导流建筑物的洪水标准必须相同,一般以主要挡水建筑物的洪水标准为准。
水利水电工程施工手册第2卷一、施工导流与截流施工导流与截流是水利水电工程中的重要环节,涉及如何引导水流、控制水流方向以及在特定位置截断水流。
本部分详细介绍了施工导流与截流的设计原则、施工方法、材料选择以及安全注意事项等。
二、基础处理工程基础处理工程是确保水利水电工程稳定性的关键。
本部分内容主要涉及地基勘察、土质分析、基础加固、地基处理等方面的技术和方法,包括桩基施工、地基夯实、注浆加固等。
三、地下工程施工地下工程施工涉及隧洞开挖、衬砌、支护等作业。
本部分详细介绍了地下工程施工的工艺流程、施工方法、安全技术措施以及质量检测标准,旨在提高地下工程施工的安全性和质量。
四、土石方开挖运输土石方开挖运输是水利水电工程施工中的一项重要任务,涉及土石方的挖掘、装载、运输和弃置。
本部分重点介绍了开挖设备的选择、开挖工艺的控制、运输路线的规划以及土石方的合理利用和弃置。
五、混凝土施工混凝土施工是水利水电工程中的核心内容,涉及混凝土的制备、运输、浇筑和养护。
本部分详细介绍了混凝土的配合比设计、制备工艺、运输要求、浇筑方法和养护技术,以确保混凝土施工的质量和安全性。
六、模板和钢筋作业模板和钢筋作业是混凝土施工中不可或缺的环节,涉及模板的设计、制作、安装和钢筋的加工、连接。
本部分内容重点介绍了各种模板和钢筋作业的施工工艺和技术要求,以确保混凝土结构的强度和稳定性。
七、机电设备安装机电设备安装是水利水电工程中的重要组成部分,涉及水轮发电机组、辅助设备、电气设备的安装和调试。
本部分内容涵盖了各种机电设备的安装程序、工艺要求和调试技术,以确保机电设备的安全稳定运行。
八、施工安全与环境保护施工安全与环境保护是水利水电工程施工中不可忽视的方面。
本部分重点介绍了施工现场的安全管理、环境保护措施以及水土保持要求,旨在确保施工过程的安全性,同时减少对环境的负面影响。
九、工程试验与检测工程试验与检测是确保水利水电工程质量的重要手段。
本部分内容涉及各种试验与检测方法的介绍,包括原材料检测、施工过程检测和工程验收检测等,旨在为工程质量提供可靠的保障。

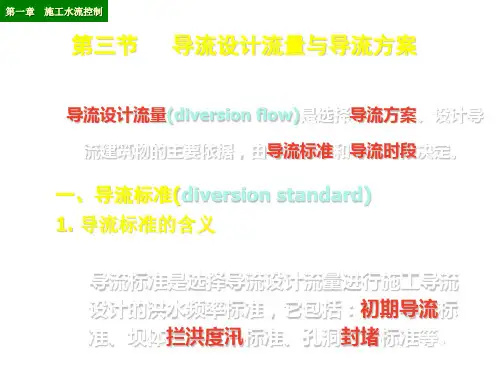

第九章施工导流与截流(一)单项选择题1、导流隧洞的布置中,应注意弯道的转弯半径应()。
A.大于5倍洞宽B.小于5倍洞宽C.大于2倍洞宽D.小于2倍洞宽答案:A(二)多项选择题1、分段围堰法导流一般适用于()的工程。
A.流量大B.河床宽C.河床刷深大D.工期长答案:ABD(三)填空题1、河床束窄程度通过________________来表示。
答案:面积束窄度K2、全段围堰法导流泄水建筑物类型主要有_____________、_____________、____________。
答案:导流隧洞、导流明渠、导流涵管(四)判断题1、坝体缺口导流的特点是混凝土坝汛期部分坝段过流,而其他坝段可继续施工。
()答案:正确。
2、在施工导流中,导流底孔和涵管一般属于永久建筑物,施工后应完全保留以实现进行之后的泄水作用。
()答案:错误。
导流底孔和涵管一般属于临时的建筑物,工程完成后进行封堵或拆除。
(五)重要名词解释总结基坑(一般工程和水电工程)、围堰、分段围堰法导流、全段围堰法导流(六)简答题1、水利工程施工的主要任务有哪些?答案:(1)编制施工组织设计(2)按施工组织设计组织有序的施工:根据实际情况做出适时改进和调整。
(3)开展观测、试验和研究:促进水利水电施工技术和科学的发展。
2、选择纵向围堰位置需要考虑哪些因素?答案:(1)充分利用河心洲、河心岛;(2)尽可能与导墙、隔墙等永久建筑物相结合;(3)考虑允许流速限制;(4)各段工程量、施工强度均衡;(5)便于布置后期导流泄水建筑物:避免后期围堰过高或截流落差过大。
1、过水土石围堰保护的重点为( )。
A .下游堰面和下游堰脚B .下游堰面和上游堰脚C .上游堰面和下游堰脚D .上游堰面和上游堰脚 答案:A(二)多项选择题1、混凝土板护面过水土石围堰其护面板,按面板截面型式可分为( )。
A .矩形板B .楔形板C .弧形板D .圆角菱形板答案:AB(三)填空题1、围堰按筑堰材料可分为_____________、_____________、_____________、_____________。
施工导流与截流技术
施工过程中导流设计的主要任务是:周密的分析研究水文、地形、地质、水文地质、枢纽布置及施工条件等基本资料,在保证上述要求的前提下,选定导流标准、划分导流时段,确定导流设计流量;选定导流方案及导流建筑物的型式,确定导流
全段围堰法分为:明渠导流、隧洞导流、涵管导流等。
(一)明渠导流
上下游围堰一次拦断河床形成基坑,保护主体建筑物干地施工,天然河道水流经河岸或滩地上开挖的导流明渠泄向下游的导流方式称为明渠导流。
1、导流明渠布置
(1)导流明渠轴线的布置
地形要求:导流明渠应布置在较宽台地、垭口或古河道一岸;
距离要求:水平距离50~100m;
水面衔接要求:与河道主流的交角以30°为宜;
转弯要求:转弯半径应大于5倍渠底宽;
2
4、明渠封堵
可在明渠内预设闸门墩,以利于后期封堵或围堰封堵。
(二)隧洞导流
上下游围堰一次拦断河床形成基坑,保护主体建筑物干地施工,天然河道水流全部由导流隧洞渲泄的导流方式称为隧洞导流。
1、隧洞导流适用条件
河床狭窄,两岸地形陡峻,地形、地质条件良好,可考虑采用隧洞导流。
2、导流隧洞的布置
(1)隧洞轴线沿线地质条件良好。
(2)隧洞轴线宜按直线布置,如有转弯时,转弯半径不小于5倍洞径(或洞宽),
;
3
超过
时为0.025~0.032,一般炮眼爆破时为0.035~0.044。
设计时根据具体条件,选取设计的糙率值。
(三)涵管导流
涵管导流一般在修筑土坝、堆石坝工程中采用。
涵管通常布置在河岸岩滩上,其位置在枯水位以上,这样可在枯水期不修围堰
或只修一小围堰而先将涵管筑好,然后再修上下游全断围堰,将河水引经涵管下泄。
为了防止涵管外壁与坝身防渗体之间的渗流,通常在涵管外壁每隔一定距离设置截流环,以延长渗径,降低渗透坡降,减少渗流的破坏作用。
二、分段围堰法导流
分段围堰法,也称分期围堰法或河床内导流,就是用围堰将建筑物分段分期围
置形式。
采用临时底孔时,底孔的尺寸、数目和布置,要通过相应的水力学计算确定,其中底孔的尺寸在很大程度上取决于导流的任务(过水、过船、过木和过鱼),以及水工建筑物结构特点和封堵用闸门设备的类型。
底孔的布置要满足截流、围堰工程以及本身封堵的要求。
如底坎高程布置较高,截流时落差就大,围堰也高。
但封堵
时的水头较低,封堵措施就容易。
一般底孔的底坎高程应布置在枯水位之下,以保证枯水期泄水。
当底孔数目较多时可把底孔布置在不同的高程,封堵时从最低高程的底孔堵起,这样可以减少封堵时所承受的水压力。
(二)坝体缺口导流
混凝土坝施工过程中,当汛期河水暴涨暴落,其它导流建筑物不足以渲泄全部。
