目录第一章综述 (5)1.1编制依据 (5)1.2施工与编制的指导思想 (5)1.3编制内容 (5)1.4项目目标 (6)1.5工程特点及工艺措施 (6)第二章工程概况及施工条件 (8)2.1工程概况 (8)2.2水文气象条件 (8)2.3工程地质与水文地质 (9)2.4对外交通条件 (10)2.5水源电源条件 (10)2.6原有通讯及输电线路情况 (10)第三章施工现场规划与总平面布置 (11)3.1施工总平面布置图及说明书 (11)3.2砼拌和系统 (11)3.3砂石料系统 (11)3.4混凝土预制构件予制场 (12)3.5模板及钢筋加工场 (12)3.6大型机械布置 (12)3.7停车场 (12)3.8弃土区及借方区 (13)3.9临时用房 (13)3.10基坑排水 (15)3.11施工供水供电 (15)3.12块石堆场 (19)3.13场内施工道路 (20)第四章施工总进度计划与工期保证措施 (21)4.1合同工程项目及主要工作量 (21)4.2工期目标与控制性工期 (21)4.3施工阶段划分与阶段性施工计划 (22)4.4主要分部工程强度安排 (24)4.5施工总进度计划横道图 (24)安徽水建蚌埠闸扩建工程项目部编制4.6施工总进度网络图 (24)4.7工期保证措施 (25)第五章施工围堰、基坑降排水、支护及防汛 (26)5.1施工围堰规划 (26)5.2基坑规划 (31)5.3降水井施工 (35)5.4南岸基坑边坡支护、灌注桩方案 (46)5.5基坑土方开挖 (58)5.6基坑明排水 (59)5.7施工防汛 (59)第六章土方工程施工方案 (61)6.1说明 (61)6.2土方平衡方案 (62)6.3施工进度计划 (63)6.4施工方法 (63)6.5基坑土方开挖 (71)6.6引河开挖程序 (72)6.7明沟降水措施 (73)6.8排水沟平面布置 (73)6.9施工设备用量计算 (74)6.10度汛措施 (77)6.11质量控制措施 (78)第七章混凝土工程施工方案 (82)7.1混凝土总体施工方案 (82)7.2混凝土工程进度计划 (84)7.3施工测量方案 (85)7.4闸室施工方案 (93)7.5.闸墩施工 (95)7.6.空箱岸墙施工方案 (103)7.7.翼墙施工 (104)7.8止水、反滤、测压管施工方案 (104)7.9砼铺盖、消力池施工 (105)7.10检修桥施工方案 (105)7.11启闭机排架、工作桥施工方案 (106)7.12桥头堡、启闭机房施工 (106)7.13公路桥施工方案 (108)安徽水建蚌埠闸扩建工程项目部编制第八章混凝土工程施工技术措施 (123)8.1底板大体积混凝土温度控制措施 (123)8.2保证混凝土工程外表美观的施工工艺及措施 (125)8.3混凝土垂直表面质量控制措施 (126)8.4混凝土夏季、雨天、冬季施工措施 (128)8.5防止闸墩产生裂缝的技术措施 (131)8.6混凝土施工质量检测及控制措施 (131)8.7砼运输技术措施 (135)第九章砌石工程施工方案 (138)9.1砌石工程量分布 (138)9.2材料选择 (138)9.3浆砌石工程 (138)9.4干砌石工程 (139)9.5抛石工程 (140)9.6保证砌石表面美观的措施 (140)第十章金属结构设备安装工程施工方案 (141)10.1工程内容 (141)10.2施工工艺流程 (142)10.3预埋件安装 (142)10.4弧形闸门安装 (143)10.5检修闸门安装 (145)10.6启吊设备安装 (145)10.7施工进度安排及金结设备进场计划 (146)第十一章电气及消防施工方案 (148)11.1工程内容 (148)11.2施工工艺流程 (148)11.3主变压器安装 (148)11.4盘柜安装 (149)11.5电缆敷设 (152)11.6防雷与接地装置 (155)11.7消防管道及设备安装 (155)11.8施工进度安排及机电设备进场计划 (155)第十二章施工设备及劳动力需要计划 (157)12.1主要施工设备计划 (157)安徽水建蚌埠闸扩建工程项目部编制12.2劳动力配备计划 (159)第十三章施工组织体系 (161)第十四章质量安全保证措施 (162)14.1建立建全工程质量管理体系 (162)14.2安全技术组织措施 (169)第十五章创建文明建设工地和环境保护措施 (172)15.1组织管理措施 (172)15.2现场管理措施 (172)15.3环境保护 (174)安徽水建蚌埠闸扩建工程项目部编制第一章综述1.1编制依据1.1.1招标文件、设计图纸、技术要求及招标单位有效法律文件;1.1.2 国家及行业技术规范、规程、标准;1.1.3 安徽水建按ISO-9002系列标准编制的《质量保证手册》、《质量体系程序文件》、《企业标准》;1.1.4 蚌埠闸管理处36年深层承压水观测资料及安徽省水利科学研究院编写的《蚌埠闸渗流控制》。

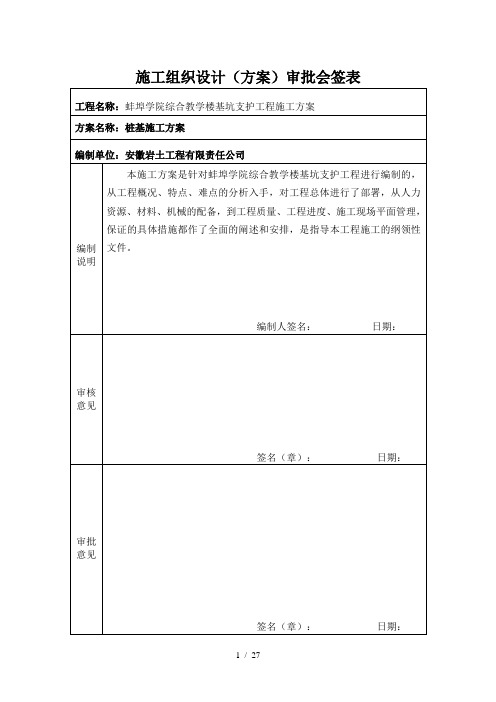

施工组织设计(方案)审批会签表蚌埠学院综合教学楼基坑支护施工方案安徽岩土工程有限责任公司2014年6月编制说明本基坑工程施工组织设计编制依据如下:一、本工程设计图纸和勘察报告;二、我公司的技术、机械设备装备情况及管理制度;三、国家和行业现行的施工及验收规范(标准):1.《建筑工程施工质量验收统一标准》(GB50300-2001)2.《建筑地基基础工程施工质量验收规范》(GB50202-2012)3.《建筑边坡工程技术规程》(GB50330-2002)4.《建筑基坑支护技术规程》(JGJ120-2012)5.《混凝土结构工程施工质量验收规范》(GB50204-2011)6.《钢筋焊接及验收规程》(JGJ18-2012)7.《施工现场临时用电安全技术规范》(JGJ46-2005)8.《建筑地基处理技术规范》(JGJ79-2012)9. 《建筑基坑工程监测技术规范》(GB50497-2009)10. 《地下工程防水技术规范》(GB50108-2008)11. 《建筑深基坑工程施工安全技术规范》(JGJ311-2013)12. 《建筑施工土石方工程安全技术规范》(JGJ180-2009)13. 《建筑机械使用安全技术规范》(JGJ33-2012)及国家、省、市现行有效的规范、规程和标准及相关技术要求。
四、国家、地方有关法规:1.《中华人民共和国建筑法》(1998年3月1日起实施)2.《中华人民共和国合同法》(1999年10月1日起实施)3.《中华人民共和国安全生产法》(2002年11月1日起实施)4.《建设工程质量管理条例》(2004年2月1日起实施)目录一、工程概况及设计要求二、施工前期准备三、施工机械配备四、质量目标五、主要施工方法与施工技术措施六、质量保证措施七、工期及施工进度保证措施八、基坑变形监测九、季节施工注意事项蚌埠学院综合教学楼基坑支护施工方案第一章工程概况及设计要求一、工程概况蚌埠学院综合教学楼项目位于蚌埠学院西北角,靠近西侧学府路,建筑功能主要分为三个部分:主楼为文理基础实验室与系部办公;西侧裙房为大教室和阶梯教室;东侧裙房为800人礼堂。
目录第一章综合说明___________________________________________________ 4一、编制原则___________________________________________________ 4二、编制依据___________________________________________________ 4三、对招标文件的响应___________________________________________ 4四、施工工艺的选用_____________________________________________ 5五、进度保证措施_______________________________________________ 5六、管理组织机构_______________________________________________ 5七、交通组织、协调能力:_______________________________________ 5八、机械与测试设备_____________________________________________ 5九、安全、质量体系及保证措施:_________________________________ 6十、文明施工___________________________________________________ 6 第二章单位营业执照及资质证书_____________________________________ 7一、单位营业执照_______________________________________________ 7二、单位资质证书_______________________________________________ 7三、单位安全资质证书___________________________________________ 7 第三章参加本工程施工的项目经理、技术人员、质检人员简历,上岗证___ 8一、项目部主要人员配置情况表___________________________________ 8二、项目部主要人员简历及资格证书_______________________________ 8 第四章施工组织设计_______________________________________________ 9一、工程概况___________________________________________________ 91、车行道结构_________________________________________________ 92、人行道结构_________________________________________________ 93、侧石_______________________________________________________ 94、下水_______________________________________________________ 95、工程性质___________________________________________________ 96、工程范围__________________________________________________ 10二、施工总体安排及项目部组成__________________________________ 101、工程总体部署______________________________________________ 102、项目部组成_________________________________________________ 113、工程项目主要管理人员一览表_________________________________ 11三、施工总平面布置____________________________________________ 121、水稳层及混凝土搅拌站及设备平面布置________________________ 122、材料堆放平面布置__________________________________________ 123、接水接电平面布置__________________________________________ 134、排水措施平面布置__________________________________________ 135、交通组织__________________________________________________ 136、工程总平面布置图附后______________________________________ 14四、施工方案__________________________________________________ 141、施工准备工作______________________________________________ 142、平面布置图________________________________________________ 163、主要项目的施工方法________________________________________ 17五、工程进度计划安排及进度保证措施____________________________ 391、施工总进度计划安排________________________________________ 392、进度保证措施______________________________________________ 393、为保证进度的周边协调措施__________________________________ 414、施工进度计划横道图(见附图表)____________________________ 41六、工程质量目标及质量保证措施________________________________ 411、质量承诺:________________________________________________ 412、质量管理办法______________________________________________ 413、质量保证总体措施__________________________________________ 42七、确保安全文明施工的措施____________________________________ 431、确保安全施工的措施________________________________________ 432、确保文明施工的措施________________________________________ 46 第五章工期承诺及保证措施________________________________________ 481、工期承诺:________________________________________________ 482、工期保证措施______________________________________________ 48 第六章企业信誉、有关荣誉证明及近年业绩__________________________ 50一、质量认证__________________________________________________ 50二、优良工程证书(复印件)____________________________________ 50三、公司近年业绩______________________________________________ 51 第七章投标承诺、优惠条件及其它有关说明事项________________ 52 一、投标承诺书________________________________________________ 52 第八章交通组织及对周边环境的组织协调____________________________ 53 第九章工程环境保护措施__________________________________________ 55 第十章工程附图附表______________________________________________ 561、施工进度计划表____________________________________________ 572、现场施工材料进场计划表____________________________________ 583、现场施工机械进场计划表____________________________________ 594、施工总平面布置图__________________________________________ 60第一章综合说明蚌埠市华利街道路改造工程全长约160m,两端分别与中山街、国货路相连,原为旧混凝土路面,现大部分已损坏,需反挖重修。
表一施工组织设计文字说明第一章编制依据及原则1.1 编制依据1、蚌宁高速公路明光至蚌埠段第七合同段-临淮关淮河特大桥招标文件、标前会议及补遗书。
2、设计院提供的蚌宁高速公路明光~蚌埠段第七合同段-临淮关淮河特大桥的设计资料、图纸、地质报告及参考资料。
3、交通部颁布的“设计规范”、“施工技术规范”及“质量验收评定标准”。
国家及有关部委颁发的标准、规范和规程。
4、国家有关法规及政策。
5、施工现场勘察所获得的资料。
6、我单位施工实力、技术装备和同类或类似工程施工经验。
1.2 编制原则1、根据工程实际情况,合理安排施工方案与施工顺序。
2、制定切实可行的施工方案,采用新工艺、新材料、新技术、新设备,确保工程质量。
3、合理进行施工平面布置,尽量减少工程消耗,降低生产成本。
4、采用平行流水作业及均衡施工方法,运用网络计划技术控制施工进度,保证施工工期。
1.3 指导思想为确保优质、安全、按期完成本标段的工程施工,制定施工组织设计编制指导思想如下:1、人员与施工队伍:经理部由具有丰富工程施工经验的年富力强的人员组成坚强有力的领导班子。
施工队伍调集具有类似工程施工经验的专业队伍,根据蚌宁高速公路明光~蚌埠段第七合同段-临淮关淮河特大桥施工要求组织专业化施工。
2、施工组织:采用先进的组织管理技术,统筹计划,合理安排,组织分段、分工序平行流水作业,均衡生产,保证业主要求的工期。
3、机械设备:采用先进的机械设备,科学配置生产要素,组建功能匹配、良性动作的施工程序,充分发挥机械设备的生产能力。
4、施工工艺:根据工程特点,采用先进的、成熟的施工工艺,实行样板引路、试验先行、全过程监控信息化施工。
5、质量控制:进一步推进全面质量管理,严格按照ISO9001标准质量体系进行质量程序控制,对施工现场实施动态管理和严密监控,上道工序必须为下道工序服务,质量具有优先否决权。
第二章工程总体概述2.1 项目概述明光至蚌埠公路是国家重点干线公路上海-洛阳公路中的一段,是皖、苏、豫省际之间高层次路网间的重要联络线,同时也是安徽省“十五”交通建设的重点工程,是贯通皖东地区公路网的骨架公路,路线将淮河-长江黄金水道、津浦铁路、京沪高速铁路与地方路网紧密相连。
蚌埠朝阳路淮河公路大桥南合同段施工组织设计编制:审核:审批:施工组织设计一、工程概况蚌埠朝阳路淮河公路大桥是安徽省重点工程之一,南跨蚌埠市区,与朝阳路相接,北与蚌阜路相连。
该桥长1724.84米,双线双幅,桥面宽2x11米,由南向北其组成为:(5x21+4x21+5x21+6x21)普通砼连续空心板梁+(39+60+40)米连续预应力箱梁+2x40米连续预应力箱梁+(88+140+88)米预应力刚构+11x40米连续预应力箱梁+(40+60+40)米连续预应力箱梁+(5x21+4x21)米连续空心板梁,南合段设有B、C匝道各为6x21米连续空心板梁。
整个工程有南北两合同段组成,施工范围从主跨中间合拢处分开,即淮河河中以南部分有我项目部施工,桥长1049米。
基础:主墩为14根ф2.0m嵌岩钻孔柱桩,边墩为10根ф1.5m嵌岩钻孔柱桩,其余为ф1.0m和ф1.2m钻孔桩,总投资约4980万。
二、在建工程完成情况南合同段工程项目完成情况如下:A、主墩27#墩:φ2.0m钻孔桩14根,砼量1522.13m3;承台,砼量1290m3;两个墩身立柱,砼量462m3;26#墩:φ1.5m钻孔桩完成10根,砼量889.48m3;跨堤连续梁:21#墩~25#墩下部构造完成,砼量3930.86m3;22#墩:0#~2#块,砼量381.54m3;23#墩:0#~1#块,砼量215.69m3;B、A跨线桥1#~20#墩下部构造全部完成, 砼量3713.84m3;第一联连续空心板梁砼浇注完成, 砼量914.4m3;第二联连续空心板梁砼浇注完, 砼量731.9 m3;第三联连续空心板梁砼浇注完, 砼量914.4 m3;D、B、C匝道B、C匝道:下部构造全部完成,砼量1279.11m3;至二00一年十二月底,完成南合同段砼量16245.0m3,产值约2600万元,约占总任务的52%。
三、主要工程施工方法(一)、主跨施工1、主墩墩身施工27#墩是全桥进度控制的重点,只有加大投入,合理组织,才能把耽误的工期抢回来。
中国核工业中原建设有限公司高铁新区项目部建筑施工现场安全生产管理资料第四卷施 工 组 织 设 计CHINA NUCLEAR INDUSTRY ZHONGYUAN ENGINEERING Co. LTD中国核工业中原建设有限公司中核中原施工组织设计目录4.1 施工组织设计;4.2专项安全施工方案及预案;施工组织总设计安全文明施工组织设计安全文明施工方案临时用电组织设计悬挑式脚手架施工方案模板工程施工方案基坑护坡及降排水方案(附沉降观测记录)安全应急救援方案4.3职业健康安全及环境保护中核中原工 程 概 况 表中核中原中核中原施工现场总平面布置图单位:高铁新区项目部年月日单位:年月日单位:年月日单位:年月日危险性较大的分部分项工程范围一、基坑支护、降水工程开挖深度超过3米(含3米)或虽未超过3米但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
二、土方开挖工程开挖深度超过3米(含3米)的基坑(槽)的土方开挖。
三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
(二)混凝土模板支撑工程:搭设高度5米及以上;搭设跨度10米及以上;施工总荷载10KN/㎡及以上;集中线荷载15KN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑体系;用于钢结构等满堂支撑体系。
四、起重吊装及安装拆卸工程(一)采用非常规超重设备方法,且单件起吊重量在10KN及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械设备自身的安装、拆卸。
五、脚手架工程(一)搭设高度24米及以上的落地式钢管脚手架工程。
(二)附着式整体和分片提升脚手架工程。
(三)悬挑式脚手架工程。
(四)吊篮脚手架工程。
(五)自制卸料平台、移动操作平台工程。
(六)新型及异型脚手架工程。
六、拆除、爆破工程(一)建筑物、构筑物拆除工程。
(二)采用爆破拆除的工程。
七、其它(一)建筑幕墙安装工程。
施工组织设计(方案)报审表蚌埠市职教园区项目排水暗管工程施工方案北京城建集团二〇一五年十一月三日蚌埠市职教园区项目排水暗管工程施工方案一、工程概况蚌埠市职教园区项目排水暗管起点接南侧明渠,其标高为14.37m,向西越过园区南大门,沿南大门主干道一路向北,在工艺美校学生宿舍8#楼东北角附近拐向东边,终于北侧明渠,其标高为13.96m;排水暗管轴线长823.63米,埋设两根DN2400钢筋砼Ⅱ级承插管,管道基础为180°C15砼,埋深约5.0米,全线采用拉森钢板桩进行支护,桩长9m。
管道设计坡度为0.509‰,管道实际输水能力11164.48L/s,设计流速1.235m/s;全线共设有钢筋砼雨水检查井9座,其中直线井5座,135°扇形井4座,管道进、出水口均设置一字端墙,在进水口设有球墨铸铁圆形闸门,配备手电两用启闭机。
沟槽采用中粗砂回填至管顶以上50cm,胸腔部分填方压实度不小于95%,管顶以上0.5m厚度内填方压实度不小于87%,管顶以上0.5m至地面部分采用合格土回填,填方压实度同路基要求的的压实度,回填时应分层回填夯实。
据图纸说明,拟建场地地形整体较为平坦,地面高程在16.76~19.02米之间,场地地貌单元类型为淮河北岸河漫滩,全线无明显不良地质,但地下水位较高,第一层潜水和第二层承压水均对施工造成影响。
二、编制依据《蚌埠市职教园区项目排水暗管施工图》、《给水排水管道工程施工及验收规范》(GB50268-2008)、《给水排水构筑物施工及验收规范》(GB50141-2008)以及国家、行业对排水工程的现行相关规定和现场地质、水文条件等。
三、施工安排鉴于本项目工程工期紧、任务重,而本暗管工程又位于园区南北向主干道上,快速实施本暗管工程对推动整个园区建设具有十分重要的作用,考虑到本工程施工难点,计划将本暗管工程以Y5井为界分为南北两个作业工区,分别从明渠进、出水口向Y5井推进,每个工区内实行流水作业,计划90天完成本暗管工程。
施工组织设计目录第一章施工规划总说明1 工程概况2 工程项目及工程量3 施工条件及施工特性4 施工总布置5 施工总进度5.1 施工总进度安排5.2 施工强度5.3 强度分析5.4 施工进度横道图6 资源配置6.1 主要施工机械设备需用量计划6.2 施工组织机构及劳动组合第二章分项工程施工方案1 施工前期准备工作2 工程测量3 施工设备选型4 分项工程施工程序和方法4.1 各区域施工安排4.2 施工准备4.3 水下疏浚施工第三章施工保证措施1 质量保证措施2 安全生产保证措施3 文明施工保证措施4 环境保护措施5 施工进度保证措施防洪与气象灾害安全防护措施6第一章施工规划总说明一、工程概况1、工程项目名称:蚌埠闸老船闸引航道淸淤工程2、工程概况蚌埠闸枢纽位于淮河干流中游,在蚌埠市西郊许庄处,距蚌埠市约6km是一座以蓄水灌溉为土,兼有航运、供水和发电的综合利用工程。
目前整个枢纽工程由节制闸、新、老船闸、水电站及分洪道组成。
新、老船闸建在水电站与分洪道之间,两船闸轴线间距66.8m。
新船闸规模为川级,船舶吨级为1000吨级,老船闸规模为W级,500吨级。
新船闸与老船闸共用引航道,引航道宽86m,直线段长520m,在直线段内布置导航墙和靠船墩,其中,导航墙长160m靠船墩布置长200m 新船闸上游引航道底高程12.8m,下游引航道底高程7.8m,老船闸上游引航道底高程13.6m,下游引航道底高程9.2m, 两船闸共用同一个引航道,底宽86m新老航道按1:3坡相接。
新船闸建成通航至今已6年,下游引航道北侧淤积较为严重,部分航道已淤至高程10.0m 以上。
3、工程质量:符合图纸设计和国家技术规范要求,并一次验收达到国家相关工程质量合格标准。
4、施工工期:40天日历天,计划开工日期:2016年8月1日开工,计划完工日期:201 6年9月9日前竣工。
具体以监理人进场通知为准5、安全生产:杜绝重大事故,将一般事故控制在1%。
施工组织设计`沫河口团结家园一期15#、16#、22#、30#、31#、35#、36#楼施工组织设计安庆市第一建筑安装工程公司2016年05月10日安庆市第一建筑安装工程公司施工组织设计施工审批表目录第一章编制依据第二章工程概况第三章工程施工目标第四章项目管理组织机构第五章施工准备第六章施工部署第七章主要施工方案第八章资源投入计划第九章施工进度计划及保证措施第十章质量保证体系及措施第十一章安全保证体系及措施第十二章文明施工保证措施第十三章成品保护措施第十四章环保与环卫施工管理第十五章综合管理第十六章附录第一章编制依据1.1施工文件1.2工程现场现状1.3相关的施工资料及类似工程的施工经验1.4现行建筑施工规范,本工程主要执行的建筑施工规范包括:1.4.1通用部分规范标准1)《建筑工程施工质量验收统一标准》GB 50300-20132)《工程测量规范》GB 50026-20073)《建筑施工安全检查评分办法》JGJ 59-20114)《建筑机械使用安全技术规程》JGJ 33-20125)《建设工程施工现场供用电安全规范》GB 50194-20026)《施工现场临时用电安全技术规程》JGJ 46-20057)《质量管理体系》 GB/T19001-20088)《环境管理体系》 GB/T 24001-20049)《职业健康/安全管理体系》GB/T 28001-201110)《建筑安装工程资料管理规程》DBJ0l-51-20111.4.2结构工程1)、《建筑基坑支护技术规程》JGJ120-20122)、建筑与市政降水工程技术规范》JGJ111-983)《建筑桩基检测技术规程》JGJ106-20114)、《建筑桩基技术规程》JGJ94-20085)、《建筑地基基础工程施工质量验收规范》(GB50202-2009)6)《建筑砌体工程施工质量验收规范》GB50203-20117)《建筑地基处理技术规范》JGJ79-20128)《地下工程防水技术规范》GB50108-20089)《混凝土结构工程施工质量验收规范》GB50666—201110)《混凝土强度检验评定标准》GBT50l07-201011)《混凝土质量控制标准》GB50164-2014)《钢筋机械连接通用技术规范》JGJl07-2010 12)《建筑物抗震构造详图》036329 1-913)《机械设备安装工程施工及验收规范》JGJ23-9614)《钢筋焊接及验收规程》JGJl8-201215)《混凝土碱含量限值标准》CECS53:931.4.3装饰工程1)《建筑装饰装修工程质量验收规范》GB50210-2011;2)《建筑地面工程施工质量验收规范》GB50209-2010;3)《建筑内部装修设计防火规范》GB50222-95;4)《屋面工程质量验收规范》GB50207-2012;5)《外墙保温工程系统技术规程》JGJ253-20116)《民用建筑工程室内环境污染控制规范》GB50325-20101.4.4电气工程1)《建筑安装分项工程施工工艺规程》DBJ01-26-96(第四册)2)《建筑电气安装工程施工质量验收规范》GB50303-20113)《电气装置安装工程低压电气施工及验收规范》GB50254-964)《低压成套开关设备验收规程》CECS49:935)《建筑电气工程施工质量验收统一标准》GB50300-20136)《电气装置安装工程接地装置施工及验收规范》GB50169-20067)《电气装置安装工程电气设备交接试验标准》GB50150-20068)《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-929)《电气装置安装工程电缆线路施工及验收规范》GB50168-200610)《等电位联结安装》02D501-211)《火灾自动报警系统施工及验收规范》GB50166-200712)《建设工程施工现场供用电安全规范》GB50194-200213)《施工现场临时用电安全技术规程》JGJ46-20051.4.5暖、卫、通工程1)《建筑给水排水及采暖工程施工质量验收规范》GB50242-20112)《建筑安装工程质量检验评定统一标准》GB50300-2013。
第二章工程概况第一节建设项目概况第二节建筑工程概况1.建筑设计总体概况:团结家园小区工程位于蚌埠市五蚌路与规划路交叉口西南角,总用地面积为156779平方米,用地性质为商业用地及二类居住用地。
本工程15#楼为地上十八层高层住宅,层高为2.9米;屋顶为平屋面;建筑占地面积为304.73平方米,总建筑面积为4911.15平方米。
建筑高度为50.70M(小区内室外地面算起),屋面防水等级为Ⅰ级,室内地坪标高±0.000相当于黄海绝对高程17.100米,本工程16#楼为地上十八层高层住宅,层高为2.9米;屋顶为平屋面;建筑占地面积为606.54平方米,总建筑面积为9797.46平方米。
建筑高度为50.70M(小区内室外地面算起),屋面防水等级为Ⅰ级,室内地坪标高±0.000相当于黄海绝对高程16.880米,本工程22#楼为地上十八层高层住宅,层高为2.8米;一层为架空层,屋顶为平屋面;建筑占地面积为304.73平方米,总建筑面积为4761.88平方米。
本工程为二类高层住宅,建筑高度为52.30M(小区内室外地面算起),耐火等级一级,屋面防水等级为Ⅱ级,结构形式为剪力墙结构,抗震设防烈度为7度;设计耐久年限50年。
室内地坪标高±0.000相当于黄海绝对高程17.000米,室内外高低差0.30米。
本工程30#楼为地上十八层高层住宅,层高为2.8米;屋顶为平屋面;建筑占地面积为304.73平方米,总建筑面积为4999.35平方米。
建筑高度为52.30M (小区内室外地面算起),屋面防水等级为Ⅱ级,室内地坪标高±0.000相当于黄海绝对高程16.960米。
本工程31#楼为地上十八层高层住宅,层高为2.8米;地下一层非机动车库,层高2.7米,屋顶为平屋面;建筑占地面积为594.04平方米,地上建筑面积10172.43平方米,总建筑面积为10703.43平方米。
建筑高度为50.70M (小区内室外地面算起),屋面防水等级为Ⅱ级,室内地坪标高±0.000相当于黄海绝对高程17.040米。
本工程35#、36#楼为地上十八层高层住宅,层高为2.8米;屋顶为平屋面;建筑占地面积为383.31平方米,总建筑面积为6634.51平方米。
建筑高度为50.70M(小区内室外地面算起),屋面防水等级为Ⅰ级,室内地坪标高±0.000相当于黄海绝对高程16.950米。
2.凝土强度等级:垫层C15,基础、基础梁C30,框架柱、剪力墙C30,框架梁、次梁、楼板、楼梯C30,构造柱、过梁、圈梁C20.3.墙体:外墙为200厚MU5.0页非承重煤矸石空心砖,内墙、分户墙为200厚MU5.0页非承重煤矸石空心砖,部分内墙为100厚煤矸石空心砖,M5.0砌筑砂浆。
4. 外墙面真石漆:喷湿墙面(页岩空心砖);20厚1:2水泥砂浆找平,2厚刷界面处理剂; 30厚玻化微珠保温砂浆;5厚聚合物抗裂砂浆,压入复合耐碱玻纤网格布一层(与基层墙体拉牢);真石漆饰面层。
5.内墙:1、基层墙体,2、界面剂一道,9厚1:0.5:3水泥石灰膏砂浆分遍抹平,2厚面层耐水腻子分遍刮平。
6. 顶棚:素水泥浆一道(内掺建筑胶),5厚1:0.5:3水泥石灰膏砂浆扫毛或划出纹道,3厚1:0.5:2.5水泥石灰膏砂浆找平,封底漆一道,涂料面。
7. 地面:地面10厚地砖面层,20厚干硬性水泥砂浆结合层,水泥浆一道,80厚C15混凝土垫层,150厚C20混凝土垫层,,素土夯实。
楼面:水泥砂浆楼面用于卫生间厨房:20厚1:2水泥砂浆压实抹光;1.5厚水泥基渗透结晶防水涂料,20厚1:3水泥砂浆找坡;现浇混凝土楼板。
楼面:20厚1:2水泥砂浆压实抹光,素水泥浆(内掺建筑胶)一道,现浇混凝土楼板。
8、屋面1:铺块材;干铺无纺聚酯纤维布一层;70厚硅酸盐水泥无机发泡板保温层;3厚SBS 防水卷材,3厚SBS防水卷材,20厚1:3水泥砂浆找平层;粉煤灰陶粒混凝土散料找坡层,最薄处30厚,现浇钢筋混凝土楼板。
屋面2:1:2水泥砂浆保护层;干铺无纺聚酯纤维布一层;70厚硅酸盐水泥无机发泡板保温层;3厚SBS防水卷材,3厚SBS防水卷材,20厚1:3水泥砂浆找平层;粉煤灰陶粒混凝土散料找坡层,最薄处30厚,现浇钢筋混凝土楼板。
9、塑钢窗抗风压4级,气密性6级,水密性3级,保温性能5级,隔声性能3级,采光性能3级,真空玻璃5+9A+5。
第三章工程施工目标3.1质量目标本工程的质量目标为:分项工程合格率100%,确保一次性验收合格。
3.2安全目标杜绝死亡、重伤事故;杜绝重大交通事故、重大火灾事故;年轻伤率控制在5‰以内。
3.3工期目标总工期目标: 550 天。
3.4成本目标:降低2%。
3.5文明施工及环境、职业安全健康目标我公司在施工管理过程中将以我公司的“质量为本、顾客至上、安全生产、文明施工、保护环境、节能降耗、持续改进、共铸辉煌”的质量、环境、职业健康安全管理方针为宗旨,严格执行国家、省、市各项环境、安全生产管理的要求,对工地实行规范化管理。
达到蚌埠市文明标准化工地的要求。
3.6服务目标在施工中时刻为业主着想,从施工角度和以往的施工经验来向业主提合理化建议,满足业主提出的各种合理要求。
科学地编制施工方案和作业指导书,配合业主控制投资。
竣工收尾阶段,为保证工程能够及早装修施工,在综合验收后做好工程保洁、移交以及有关人员的培训,加强成品保护,配合业主办理竣工备案手续、档案移交,协助业主布置办公设施等。
在工程交工后,我单位将进行跟踪服务,确保工程正常使用。
第四章项目管理机构4.1现场组织机构设置根据业主的要求和自身的施工能力,本着结构合理、精干高效的原则,选择综合素质高、具有丰富同类工程施工经验的项目班子组成工程项目经理部,实行项目经理负责制,项目班子在项目经理的领导下,代表法人全面履约,负责工程的计划、组织、指挥、协调和控制工作,确保工程施工顺利进行。
4.1.1项目组织机构图见附图一4.1.2现场组织管理机构特点1)项目班子素质高选用有经验人担任本工程的项目经理,确保该工程的各项目标的实现。
同类工程施工经验工程师担任本工程的项目总工程师,充分发挥技术保障作用,确保各种施工方案对实现质量目标、工期目标等具有指导性、针对性和可操作性。
确保工程优质、高速的完成,为后续工程的插入创造条件2)技术力量强。
集中我公司优秀的技术骨干组成项目经理部,成立以项目总工为首的技术管理体系,负责本工程施工组织设计和重大施工方案进行评估、论证,确保方案的科学性。
