模板拆除时间
- 格式:doc
- 大小:18.50 KB
- 文档页数:1
混凝土模板拆除时间混凝土模板拆除时间是指混凝土浇筑后,模板拆除的最佳时间。
混凝土模板拆除时间的选择直接关系到混凝土的强度发展和模板的使用寿命。
因此,合理确定混凝土模板拆除时间对于工程质量和工期进度具有非常重要的意义。
首先,混凝土模板拆除时间的选择应根据混凝土的强度发展情况来确定。
一般来说,混凝土的强度随着时间的推移而不断增长,但增长速度并非线性。
在混凝土初凝后,强度增长较快,而后逐渐趋于缓慢。
因此,根据混凝土的配合比、水灰比、气候环境等因素,可以通过实验室试验或者经验公式来预测混凝土的强度发展规律,从而确定最佳的模板拆除时间。
其次,混凝土模板拆除时间的选择还应考虑混凝土的裂缝形成和收缩变形。
混凝土在硬化过程中会发生收缩,而模板的约束会对混凝土的收缩产生一定的影响。
如果模板拆除过早,可能会导致混凝土裂缝的产生;而如果模板拆除过晚,可能会导致混凝土受到过度约束而产生变形。
因此,模板拆除时间的选择需要综合考虑混凝土的收缩性能,以及模板的约束对混凝土的影响,从而确定一个合理的拆除时间。
另外,混凝土模板拆除时间的选择还需考虑工程的具体情况。
例如,如果混凝土结构需要进行后续的施工作业,那么模板拆除时间需要考虑后续施工的需要;如果混凝土结构受到较大的外部荷载,那么模板拆除时间需要考虑混凝土的承载能力等因素。
总的来说,混凝土模板拆除时间的选择是一个综合考虑混凝土强度发展、裂缝形成和收缩变形、以及工程实际情况的过程。
合理确定混凝土模板拆除时间,可以保证混凝土结构的质量和安全,同时也可以提高工程的进度效率。
因此,在工程实践中,应该根据具体情况,科学合理地确定混凝土模板拆除时间,以确保工程质量和工期进度的顺利进行。

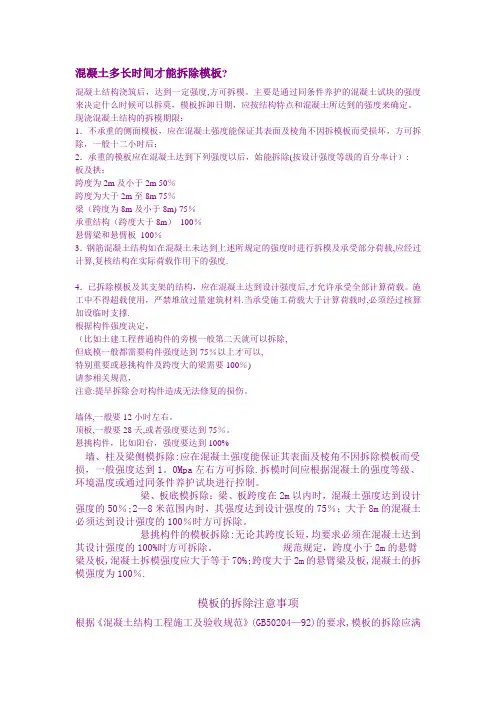

楼板拆模板时间篇一:混凝土浇筑后多久才能拆除模板混凝土浇筑后多久才能拆除模板?混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m50%跨度为大于2m至8m75%梁(跨度为8m及小于8m) 75%承重结构(跨度大于8m) 100%悬臂梁和悬臂板100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
根据构件强度决定,(比如土建工程普通构件的旁模一般第二天就可以拆除, 但底模一般都需要构件强度达到75%以上才可以,特别重要或悬挑构件及跨度大的梁需要100%)请参相关规范,注意:提早拆除会对构件造成无法修复的损伤.墙体,一般要12小时左右。
顶板,一般要28天,或者强度要达到75%。
悬挑构件,比如阳台,强度要达到100%墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到1.0Mpa左右方可拆除。
拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控制。
梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m的混凝土必须达到设计强度的100%时方可拆除。
悬挑构件的模板拆除:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可拆除。
现浇楼板施工要多久才能拆模板篇一:混凝土浇筑后多久才能拆除模板混凝土浇筑后多久才能拆除模板?混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m50%跨度为大于2m至8m75%梁(跨度为8m及小于8m) 75%承重结构(跨度大于8m) 100%悬臂梁和悬臂板100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
根据构件强度决定,(比如土建工程普通构件的旁模一般第二天就可以拆除, 但底模一般都需要构件强度达到75%以上才可以,特别重要或悬挑构件及跨度大的梁需要100%)请参相关规范,注意:提早拆除会对构件造成无法修复的损伤.墙体,一般要12小时左右。
顶板,一般要28天,或者强度要达到75%。
悬挑构件,比如阳台,强度要达到100%墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到1.0Mpa左右方可拆除。
拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控制。
梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m的混凝土必须达到设计强度的100%时方可拆除。
悬挑构件的模板拆除:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可拆除。
混凝土拆模时间规范要求混凝土拆模是指在混凝土构件浇筑后,待其达到规定的强度后,拆除模板的工作。
混凝土拆模时间的规范要求对于保证混凝土结构的质量和施工进度具有重要意义。
下面将从混凝土强度、模板拆除时间、拆模的顺序和注意事项等方面,详细介绍混凝土拆模时间规范要求。
一、混凝土强度要求混凝土强度是指混凝土达到一定强度的指标。
通常情况下,混凝土的拆模强度为设计强度的一半。
常用的混凝土拆模强度一般为10-15MPa。
二、模板拆除时间要求1.普通混凝土:普通混凝土的模板拆除时间一般为浇筑后24小时,即混凝土的拆模时间为浇筑后一天。
2.高强度混凝土:高强度混凝土的模板拆除时间需要根据具体情况来确定,一般为浇筑后72小时。
3.夏季施工:夏季施工通常会造成混凝土的早期强度发生较大变化,因此拆模时间需要根据混凝土的实际强度来确定。
4.特殊结构:对于特殊结构,如梁、柱等需要考虑其受力特点,确定适当的拆模时间。
三、拆模顺序1.混凝土基础:混凝土基础的拆模应在拆除上部墙体和梁柱之后进行。
2.梁板柱墙:一般按照从上往下,从内向外的顺序进行拆模,先拆内部墙体,再拆外部墙体,最后拆梁板柱。
四、拆模注意事项1.拆模时要对模板和混凝土结构进行检查,确保没有明显的裂缝和缺陷。
2.拆模过程应注意避免冲击和振动,以免对混凝土结构造成损害。
3.拆模过程中应使用适当的工具和方法,避免对混凝土结构造成损坏。
4.拆模后的模板要进行清理和保养,以备下次使用。
总结:混凝土拆模时间的规范要求对于施工质量和进度的控制至关重要。
根据混凝土的强度、夏季施工、特殊结构以及拆模顺序和注意事项等方面的要求,确保混凝土的拆模时间合理,并对拆模工作进行科学、安全的操作。
只有这样,才能保证混凝土结构的质量和施工进度的顺利进行。

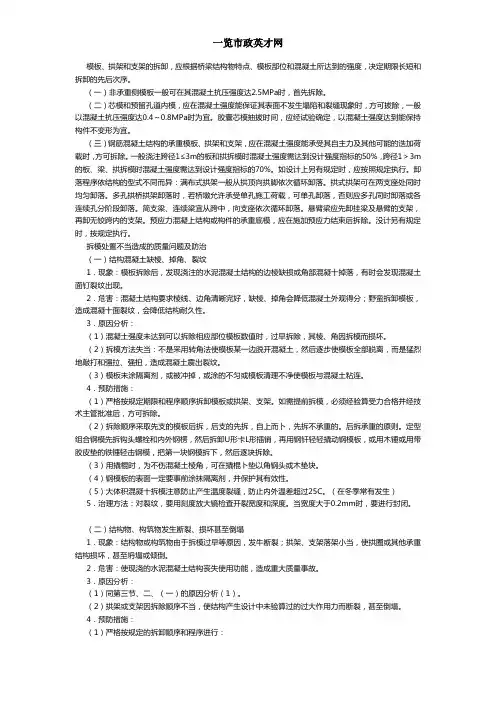

模板、拱架和支架的拆卸,应根据桥梁结构物特点、模板部位和混凝土所达到的强度,决定期限长短和拆卸的先后次序。
(一)非承重侧模板一般可在其混凝土抗压强度达2.5MPa时,首先拆除。
(二)芯模和预留孔道内模,应在混凝土强度能保证其表面不发生塌陷和裂缝现象时,方可拔除,一般以混凝土抗压强度达0.4~0.8MPa时为宜。
胶囊芯模抽拔时间,应经试验确定,以混凝土强度达到能保持构件不变形为宜。
(三)钢筋混凝土结构的承重模板、拱架和支架,应在混凝土强度能承受其自主力及其他可能的迭加荷载时,方可拆除。
一般浇注跨径1≤3m的板和拱拆模时混凝土强度需达到没计强度指标的50%,跨径1>3m 的板、梁、拱拆模时混凝土强度需达到设计强度指标的70%。
如设计上另有规定时,应按照规定执行。
卸落程序依结构的型式不同而异:满布式拱架一般从拱顶向拱脚依次循环卸落。
拱式拱架可在两支座处同时均匀卸落。
多孔拱桥拱架卸落时,若桥墩允许承受单孔施工荷载,可单孔卸落,否则应多孔同时卸落或各连续孔分阶段卸落。
简支梁、连续梁宜从跨中,向支座依次循环卸落。
悬臂梁应先卸挂梁及悬臂的支架,再卸无铰跨内的支架。
预应力混凝上结构或构件的承重底模,应在施加预应力结束后拆除。
没计另有规定时,按规定执行。
拆模处置不当造成的质量问题及防治(一)结构混凝土缺棱、掉角、裂纹1.现象:模板拆除后,发现浇注的水泥混凝土结构的边棱缺损或角部混凝十掉落,有时会发现混凝土面钉裂纹出现。
2.危害:混凝土结构要求棱线、边角清晰完好,缺棱、掉角会降低混凝土外观得分;野蛮拆卸模板,造成混凝十面裂纹,会降低结构耐久性。
3.原因分析:(1)混凝土强度未达到可以拆除相应部位模板数值时,过早拆除,其棱、角因拆模而损坏。
(2)拆模方法失当:不是采用转角法使模板某一边脱开混凝土,然后逐步使模板全部脱离,而是猛烈地敲打和强拉、强扭,造成混凝土震出裂纹。
(3)模板未涂隔离剂,或被冲掉,或涂的不匀或模板清理不净使模板与混凝土粘连。
模板拆除方案一、概述模板拆除是指在施工过程中,将已经完成了其作用的模板进行拆除的工作。
本文将详细介绍模板拆除方案,包括拆除的时间节点、拆除的方法和注意事项等。
二、拆除时间节点1. 根据施工进度合理安排拆除时间。
拆除时间应在混凝土强度达到设计要求的情况下进行,一般为混凝土浇筑后的28天左右。
2. 根据模板的使用情况确定拆除时间。
如果模板出现了损坏或者变形等情况,应及时进行拆除,以免影响后续施工。
三、拆除方法1. 清理模板表面。
使用扫帚或清洁工具清理模板表面的杂物和灰尘,确保拆除时的安全和顺利进行。
2. 拆除支撑系统。
根据具体情况,采用逐层拆除或整体拆除的方式进行。
逐层拆除是指从上往下逐层拆除支撑系统,整体拆除是指一次性将所有支撑系统拆除。
3. 拆除模板板面。
使用工具(如锤子、撬棍等)将模板板面逐块拆除,注意避免对结构构件造成损坏。
4. 清理拆除后的残渣。
将拆除后的模板板面和其他杂物清理干净,保持施工现场的整洁。
四、注意事项1. 安全第一。
在进行模板拆除时,必须保证施工人员的人身安全。
严禁在拆除过程中站在模板上或者采用不稳定的姿势进行作业。
2. 防止结构构件损坏。
在拆除模板时,要小心操作,避免对结构构件造成损坏。
如有必要,可以在模板板面和结构构件之间加入保护垫层。
3. 合理利用废弃材料。
拆除后的模板板面和其他材料可以进行分类处理,如可回收的材料进行回收利用,不可回收的材料进行环保处理。
4. 及时清理施工现场。
拆除后要及时清理施工现场,确保工地整洁有序,为后续工作的进行提供良好的环境。
五、总结模板拆除是施工过程中必不可少的一项工作,合理的拆除方案可以提高施工效率,确保施工质量。
在拆除过程中,要注意安全、防止结构构件损坏,并合理利用废弃材料。
拆除完成后,要及时清理施工现场,保持整洁有序。
通过本文所述的拆除方案,可以有效地指导模板拆除工作的进行。
混凝土模板拆除时间要求
混凝土模板拆除时间主要取决于混凝土的强度和模板类型。
1. 不承重的侧面模板:当混凝土强度能保证其表面及棱角不因拆模板而受损坏时,即可拆除,一般需要等待十二小时后。
2. 承重的模板:根据设计强度等级的百分率,混凝土达到相应强度后,才能拆除。
具体来说,板及拱的跨度为2m及小于2m时,需要达到50%的设计强度等级;跨度为大于2m至8m时,需要达到75%的设计强度等级。
对于梁(跨度为8m及小于8m),需要达到75%的设计强度等级;对于承重结构(跨度大于8m),需要达到100%的设计强度等级。
悬臂梁和悬臂板也需要达到100%的设计强度等级。
3. 已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
除此之外,如果是房屋主梁上面的混凝土,最少要等待4到5天才能拆卸;房顶上面的混凝土则需要等待5到10天;模板小于两米的情况下,需要等待3到4天;大于2米小于8米的情况,则需要等待5到7天;宽度大于8米的情况下,则需要约10天。

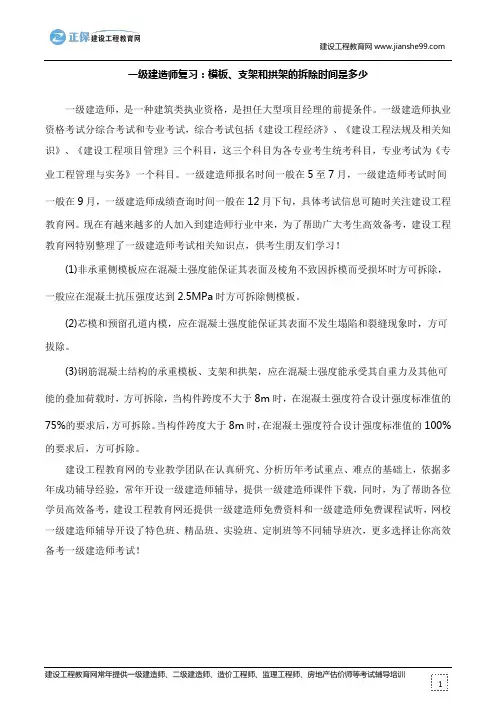

建设工程教育网建设工程教育网常年提供一级建造师、二级建造师、造价工程师、监理工程师、房地产估价师等考试辅导培训一级建造师复习:模板、支架和拱架的拆除时间是多少一级建造师,是一种建筑类执业资格,是担任大型项目经理的前提条件。
一级建造师执业资格考试分综合考试和专业考试,综合考试包括《建设工程经济》、《建设工程法规及相关知识》、《建设工程项目管理》三个科目,这三个科目为各专业考生统考科目,专业考试为《专业工程管理与实务》一个科目。
一级建造师报名时间一般在5至7月,一级建造师考试时间一般在9月,一级建造师成绩查询时间一般在12月下旬,具体考试信息可随时关注建设工程教育网。
现在有越来越多的人加入到建造师行业中来,为了帮助广大考生高效备考,建设工程教育网特别整理了一级建造师考试相关知识点,供考生朋友们学习!(1)非承重侧模板应在混凝土强度能保证其表面及棱角不致因拆模而受损坏时方可拆除,一般应在混凝土抗压强度达到2.5MPa 时方可拆除侧模板。
(2)芯模和预留孔道内模,应在混凝土强度能保证其表面不发生塌陷和裂缝现象时,方可拔除。
(3)钢筋混凝土结构的承重模板、支架和拱架,应在混凝土强度能承受其自重力及其他可能的叠加荷载时,方可拆除,当构件跨度不大于8m 时,在混凝土强度符合设计强度标准值的75%的要求后,方可拆除。
当构件跨度大于8m 时,在混凝土强度符合设计强度标准值的100%的要求后,方可拆除。
建设工程教育网的专业教学团队在认真研究、分析历年考试重点、难点的基础上,依据多年成功辅导经验,常年开设一级建造师辅导,提供一级建造师课件下载,同时,为了帮助各位学员高效备考,建设工程教育网还提供一级建造师免费资料和一级建造师免费课程试听,网校一级建造师辅导开设了特色班、精品班、实验班、定制班等不同辅导班次,更多选择让你高效备考一级建造师考试!。

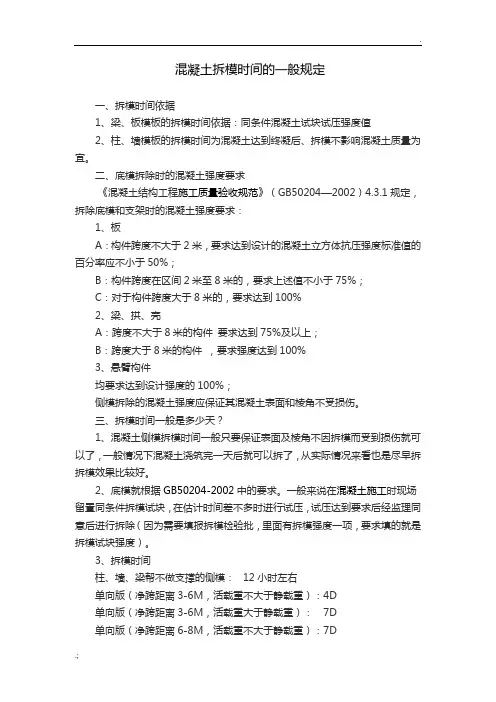

混凝土拆模时间的一般规定
一、拆模时间依据
1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度值
2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
二、底模拆除时的混凝土强度要求
《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:
1、板
A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;
B:构件跨度在区间2米至8米的,要求上述值不小于75%;
C:对于构件跨度大于8米的,要求达到100%
2、梁、拱、壳
A:跨度不大于8米的构件要求达到75%及以上;
B:跨度大于8米的构件,要求强度达到100%
3、悬臂构件
均要求达到设计强度的100%;
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤。
三、拆模时间一般是多少天?
1、混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
2、底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
3、拆模时间
柱、墙、梁帮不做支撑的侧模: 12小时左右
单向版(净跨距离3-6M,活载重不大于静载重):4D
单向版(净跨距离3-6M,活载重大于静载重):7D
单向版(净跨距离6-8M,活载重不大于静载重):7D
注:最好是以同条件试块试压值或实体回弹值为拆模标准时间。

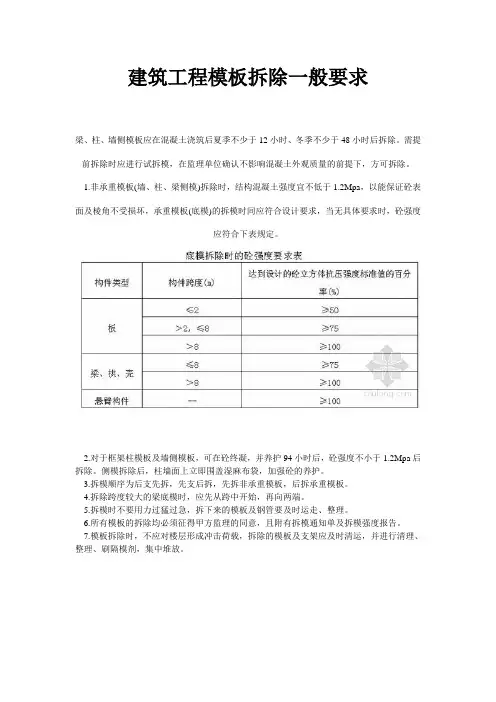

建筑工程模板拆除一般要求
梁、柱、墙侧模板应在混凝土浇筑后夏季不少于12小时、冬季不少于48小时后拆除。
需提前拆除时应进行试拆模,在监理单位确认不影响混凝土外观质量的前提下,方可拆除。
1.非承重模板(墙、柱、梁侧模)拆除时,结构混凝土强度宜不低于1.2Mpa,以能保证砼表面及棱角不受损坏,承重模板(底模)的拆模时间应符合设计要求,当无具体要求时,砼强度
应符合下表规定。
2.对于框架柱模板及墙侧模板,可在砼终凝,并养护94小时后,砼强度不小于1.2Mpa后拆除。
侧模拆除后,柱墙面上立即围盖湿麻布袋,加强砼的养护。
3.拆模顺序为后支先拆,先支后拆,先拆非承重模板,后拆承重模板。
4.拆除跨度较大的梁底模时,应先从跨中开始,再向两端。
5.拆模时不要用力过猛过急,拆下来的模板及钢管要及时运走、整理。
6.所有模板的拆除均必须征得甲方监理的同意,且附有拆模通知单及拆模强度报告。
7.模板拆除时,不应对楼层形成冲击荷载,拆除的模板及支架应及时清运,并进行清理、整理、刷隔模剂,集中堆放。
