砌体工程基础施工资料
- 格式:ppt
- 大小:3.89 MB
- 文档页数:35
(二)砖砌体工程一、基础砖砌体(一)、施工准备1、材料及主要机具(1)砖:砖采用规定的砖块,规格一致。
应有出厂证明、复试报告。
(2)水泥:采用硅酸盐水泥。
应有出厂合格证书和复试报告,不同品种的水泥不得混合使用。
(3)砂:采用中砂,应过5mm孔径的筛。
配制M5以下的砂浆,砂的含泥量不超过10%;M5及其以上的砂浆,砂的含泥量不超过5%,并不得含有草根等杂物。
(4)水:采用不得含有害物质的清净水。
(5)其它材料:拉结筋,预埋件、防水粉等均应符合设计要求。

(6)主要机具:应备有砂浆搅拌机、大铲、刨锛、托线板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线、扫帚、靠尺、钢筋卡子等。
(二)、施工操作工艺工艺流程1、拌制砂浆(1)砂浆配合比应采用重量比,并由试验室确定,水泥计量精度为±2%,砂,掺合料为±5%。
(2)宜用机械搅拌,投料顺序为砂、水泥、掺合料、水,搅拌时间不少于1.5min。
(3)砂浆应随拌随用,水泥砂浆须在搅成后3h和4h内使用完,不允许使用过夜砂浆。
(4)每250m3砌体,留置二组试块(一组6块),(三)确定组砌方法(1)里外咬槎,上下层错缝,采用“三一”砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲浆灌缝的方法。
(四)排砖撂底(1)基础大放脚的撂底尺寸及收退方法必须符合设计图纸规定,如一层一退,里外均应砌丁砖;如二层一退,第一层为条砖,第二层砌丁砖。
(2)大放脚的转角处,应该规定放七分头,其数量为一砖半厚墙放三块,二块墙放四块,以此类推。
(五)砌筑(1)砖基础砌筑前,基础垫层表面应清扫干净,洒水湿润。
先盘墙角,每次盘角高度不应超过五层砖,随盘随靠平、吊直。
(2)砌基础墙应挂线,240墙反手挂线,370以上墙应双面挂线。
(3)基础标高不一致或有局部加深部位,应从最低处往上砌筑,应经常拉线检查,以保持砌体通顺、平直,防止砌成“螺丝”墙。
(4)基础大放脚砌至基础上部时,要拉线检查轴线及边线,保证基础墙身位置正确。

砌体工程施工基础砌体工程是建筑工程中的一项重要组成部分,它主要包括墙体、柱子、烟囱等砌体的施工。
砌体工程的质量直接影响到整个建筑工程的安全、美观和耐久性。
在施工过程中,应严格按照施工规范和设计要求进行,确保施工质量。
一、施工准备1. 材料准备:砌体工程所用的砌块、砂浆、钢筋等材料应符合设计要求和规范规定。
砌块应具有出厂合格证,砂浆应按照设计要求配制。
2. 施工工具:准备足够的砌筑工具,如砌刀、水平尺、垂直尺、铅垂线、砂浆桶、砖夹等。
3. 施工图纸:熟悉和理解施工图纸,了解建筑物的结构、布局、尺寸、标高等,确保施工过程中不出现差错。
二、施工工艺1. 基础处理:砌筑前应清理基础面或楼面上的杂物,湿润基层表面。
在所有砌体下设置C15混凝土墙垫,墙垫高度应高出建筑地面上200mm。
2. 放线:根据施工图纸,弹出建筑物的轴线和墙体边线,确保墙体的位置准确。
3. 立皮数杆:在房屋四角或楼梯间转角处设立皮数杆,用于控制墙体的高度和厚度。
4. 排列砌块:按照皮数杆的高度和砌块的尺寸,从下往上依次排列砌块。
注意上下砌块的搭接长度,一般不宜小于砌块长度的1/3。
5. 拉线:用铅垂线检查墙体的垂直度,用水平尺检查墙体的水平度,确保墙体垂直、水平。
6. 砌筑:采用砌刀填充砂浆,将砌块紧密连接。
砌筑过程中要注意墙体的厚度、高度和搭接长度。
7. 预留洞:按照设计要求,在墙体中预留洞口,如管道、电线盒等。
8. 质量验收:施工过程中,应定期对墙体进行检查和验收,确保墙体的质量和垂直度、水平度符合要求。
三、施工注意事项1. 施工过程中应严格把控材料质量,不合格的材料不得使用。
2. 施工过程中应严格遵守施工规范和设计要求,确保施工质量。
3. 砌筑过程中应定期对墙体进行检查和验收,发现问题及时整改。
4. 施工过程中应注意安全,佩戴好安全帽、手套等防护用品。
总之,砌体工程施工是建筑工程中的一项基础工作,它直接影响到建筑物的质量、安全和美观。

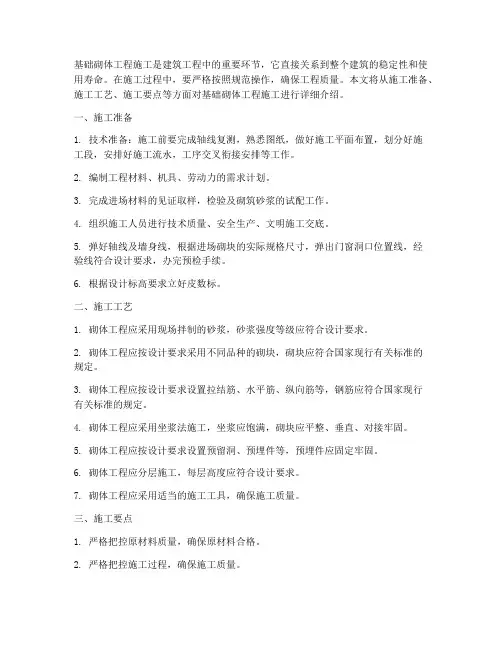

基础砌体工程施工规范是指在建筑施工过程中,对基础砌体工程进行施工的操作规程和质量要求。
基础砌体工程是建筑物的地下部分,承受整个建筑物的重量,并将其传递到地基上。
因此,基础砌体工程的施工质量直接关系到建筑物的稳定性和使用寿命。
以下是基础砌体工程施工规范的详细内容:1. 施工准备在施工前,应认真审图、熟悉设计图纸和相关变更洽商的内容,掌握砌体结构工程的长度、宽度、高度等尺寸,熟悉墙体轴线、标高、构造形式等情况。
同时,应熟悉砌体工程相关规范、参照标准图集,并编写栋号砌体工程技术交底和安全交底,经经理部批准后用于指导现场施工。
2. 材料准备根据设计要求,准备合适的建筑材料,包括砖、石、小砌块、砂浆、钢筋等。
材料应具有出厂合格证,并经现场验收合格后方可使用。
3. 基础放线根据轴线控制桩线放出砌体基础或墙体的边线和中线,根据标高控制线侧出水平标高。
条形基础的砌体待基础验收合格后,根据控制轴线放出墙体中线和边线。
4. 制作皮数杆根据砌块尺寸和灰缝厚度制作皮数杆,皮数杆应牢固固定在施工地点,以便于施工人员准确掌握砌筑高度和灰缝宽度。
5. 砌筑砂浆和混凝土按照设计要求和配比,现场拌制砌筑砂浆和构造柱、过梁混凝土。
拌制好的砂浆和混凝土应具有良好的和易性,并及时使用。
6. 砌筑施工(1)基础砌筑:应按照设计要求和施工方案,从基础底部开始,逐层向上砌筑。
砌筑过程中,应保证墙体的垂直度和水平度,及时调整偏差。
(2)墙体砌筑:墙体砌筑应按照设计要求和施工方案,从地面开始,逐层向上砌筑。
砌筑过程中,应保证墙体的垂直度和水平度,及时调整偏差。
墙体转角和交接处应按照设计要求进行处理。
(3)预留洞口和预埋件:在砌筑过程中,应按照设计要求预留洞口和预埋件。
预留洞口应符合尺寸和位置要求,预埋件应固定牢固。
(4)构造柱和过梁:构造柱和过梁应按照设计要求和施工方案进行施工。
构造柱应插入基础和墙体,过梁应搭接在构造柱上。
7. 质量验收砌体工程完成后,应进行质量验收。
基础砌体工程施工是建筑工程中的重要环节,它直接关系到整个建筑的稳定性和使用寿命。
在施工过程中,要严格按照规范操作,确保工程质量。
本文将从施工准备、施工工艺、施工要点等方面对基础砌体工程施工进行详细介绍。
一、施工准备1. 技术准备:施工前要完成轴线复测,熟悉图纸,做好施工平面布置,划分好施工段,安排好施工流水,工序交叉衔接安排等工作。
2. 编制工程材料、机具、劳动力的需求计划。
3. 完成进场材料的见证取样,检验及砌筑砂浆的试配工作。
4. 组织施工人员进行技术质量、安全生产、文明施工交底。
5. 弹好轴线及墙身线,根据进场砌块的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续。
6. 根据设计标高要求立好皮数标。
二、施工工艺1. 砌体工程应采用现场拌制的砂浆,砂浆强度等级应符合设计要求。
2. 砌体工程应按设计要求采用不同品种的砌块,砌块应符合国家现行有关标准的规定。
3. 砌体工程应按设计要求设置拉结筋、水平筋、纵向筋等,钢筋应符合国家现行有关标准的规定。
4. 砌体工程应采用坐浆法施工,坐浆应饱满,砌块应平整、垂直、对接牢固。
5. 砌体工程应按设计要求设置预留洞、预埋件等,预埋件应固定牢固。
6. 砌体工程应分层施工,每层高度应符合设计要求。
7. 砌体工程应采用适当的施工工具,确保施工质量。
三、施工要点1. 严格把控原材料质量,确保原材料合格。
2. 严格把控施工过程,确保施工质量。
3. 加强施工人员培训,提高施工技能。
4. 做好施工过程中的质量检查和验收工作。
5. 做好施工安全防护措施,确保施工安全。
6. 做好施工过程中的文明施工工作,确保施工环境整洁。
基础砌体工程施工是建筑工程中的关键环节,只有严格把控施工质量,才能确保建筑物的稳定性和使用寿命。
希望以上内容对从事基础砌体工程施工的工程技术人员有所帮助。
本工程位于XX市XX区,建筑面积为XX平方米,为多层住宅建筑。
基础砖砌体工程是本工程的重要组成部分,为确保工程质量、安全、进度,特制定本施工方案。
二、施工准备1. 技术准备(1)施工前,组织技术人员熟悉图纸,明确设计要求及施工难点。
(2)编制施工组织设计,明确施工工艺、施工顺序、施工方法及质量保证措施。
(3)组织施工人员进行技术交底,确保施工人员掌握施工技术要求。
2. 材料准备(1)砖:选用Mu10机制混凝土标准砖,规格一致,质量符合设计要求。
(2)水泥:选用32.5号复合硅酸盐水泥,质量符合设计要求。
(3)砂:选用中砂,过5mm孔径筛,含泥量不超过10%。
(4)水:采用清净水,不得含有害物质。
(5)其他材料:拉结筋、预埋件、防水粉等。
3. 机具准备(1)砂浆搅拌机、大铲、刨锛、托线板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线、扫帚、靠尺、钢筋卡子等。
三、施工工艺及操作要求1. 施工顺序(1)基础处理:清理基础面,洒水湿润。
(2)基础砖砌体:砌筑前,按设计要求进行放线、立皮数杆、排列砌块。
(3)砌筑:采用抹灰挤浆法,确保灰缝饱满密实。
(4)勾缝:墙体砌筑完成后,进行勾缝处理。
2. 施工要点(1)放线:底层墙以龙门板上轴线定位钉为拉线标志,沿线吊垂球将轴线放到基础防潮层面上,并弹出纵横墙边线。
(2)立皮数杆:皮数杆上应有每皮砌块高度和灰缝厚度、门窗洞高、过梁、楼板、梁底等标高位置。
(3)排列砌块:按砌块排列图的组合平面预排,特别是门窗洞口及墙垛等位置要符合模数。
(4)挂线:为保证墙体垂直、平整,砌筑时必须挂通线,并以双面挂线为准。
(5)砌筑:采用抹灰挤浆法,确保灰缝饱满密实。
(6)勾缝:墙体砌筑完成后,进行勾缝处理。
四、质量保证措施1. 材料质量:严格按照设计要求选用材料,确保材料质量符合标准。
2. 施工工艺:严格执行施工工艺,确保施工质量。
3. 施工人员:加强施工人员培训,提高施工技能。
4. 质量检查:定期进行质量检查,发现问题及时整改。
1、掌握砌筑工程的施工工艺;2、掌握砌筑工程的质量要求;1、砌筑工程所使用的材料和脚手架;2、了解桥涵砌体的施工要点。
砌筑工程:用砂浆和普通黏土实心砖、空心砖、硅酸盐类砖、石材和各类砌块组成砌体的工程。
其中砖砌体广泛应用于民用住宅工程,而砌块还应用于框架结构的填充墙。
砖1、种类:普通黏土砖、蒸压灰砂砖、粉煤灰砖、空心砖和承重多孔砖。

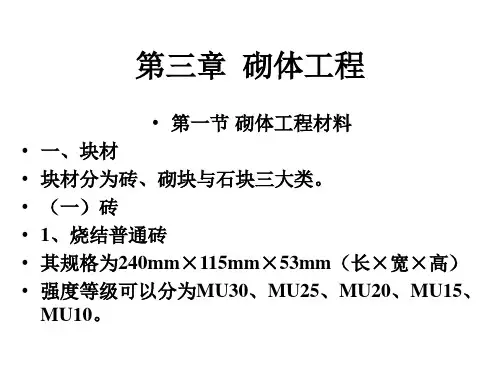

2、尺寸:普通黏土砖:240 ㎜× 115 ㎜×53㎜承重多孔砖:190 ㎜× 190 ㎜×90㎜空心砖:长度有240 ㎜、290 ㎜;宽度有140 ㎜、180 ㎜、190 ㎜;厚度有90 ㎜、115 ㎜。
3、砖的强度等级:以抗压强度为主要标准来确定,同时满足各等级中的一定抗折强度。
强度等级:标准黏土(粉煤灰)砖有MU7.5、MU10、MU15、MU20、MU25承重多孔砖有MU10、MU15、MU20、MU25、MU30非承重空心砖有MU2、MU3、MU5 4、外观质量检查:普通要求尺寸准确、边角整齐(清水墙还要求色泽均匀)、无掉角、缺棱、裂纹和翘曲等现象。
例如:承重多空砖外观检查(以5 块砖一次试验)尺寸优等品一等品合格品样本平均样本极差样本平均样本极差样本平均样本极差偏差≤ 偏差≤ 偏差≤290、240 ±2.0 5 ±2.5 7 ±3.0 8190、180、175 ± 1.5 4 ±2.0 6 ±2.5 7140、11590 ± 1.5 3 ± 1.6 5 ±2.0 6砂浆1、作用:在砌体内的作用主要是填充砖之间的空隙,并将其粘结成一整体,使上层砖的荷载能均匀地传到下层,同时砂浆填满块体间的缝隙,减少了砌体的透气性,提高砌体的保温性能与抗冻性能。
2、种类:水泥砂浆、石灰砂浆、混合砂浆和其他一些加入外加剂的砂浆。
例如普通有防水砂浆、保温砂浆等。
砖墙分部分项工程施工资料一、工程概况本项目为某建筑工程项目,主要包括土方工程、地基与基础工程、砌体工程、地面工程、装饰工程等。
其中,砌体工程分为砖墙工程、墙体抹灰工程、轻质墙体工程等分部分项工程。
本文主要介绍砖墙分部分项工程施工资料。
二、施工准备1. 材料准备:根据设计图纸和工程量清单,提前组织采购合格的砖、砂浆、水泥等材料,并对材料进行检验,确保质量符合要求。
2. 施工工具准备:准备合适的施工工具,如砌砖刀、水平尺、垂直尺、泥板、砂浆桶、搅拌机等。
3. 技术准备:对施工人员进行技术培训,使其熟悉砖墙施工工艺、操作规程和安全注意事项。
4. 现场准备:清理施工场地,设置施工临时设施,如施工围挡、临时道路、水电供应等。
三、施工工艺1. 基坑开挖:根据设计要求,开挖基坑,并进行夯实处理,确保基坑承载力满足要求。
2. 基础浇筑:在基坑内浇筑混凝土基础,待混凝土强度达到设计要求后,进行砖墙施工。
3. 砖墙砌筑:按照设计图纸和施工规范,进行砖墙的砌筑。
砖墙砌筑应遵循“先墙后柱、先外后内、先上后下”的原则。
施工过程中,要注意控制墙体的垂直度、水平度和厚度。
4. 墙体抹灰:在砖墙砌筑完成后,进行墙体抹灰。
抹灰应分层进行,每层厚度控制在5~10mm左右。
待上一层抹灰凝固后,再进行下一层抹灰。
5. 轻质墙体施工:在满足设计要求的情况下,可以采用轻质墙体材料进行施工,如加气混凝土砌块、轻质砖等。
四、施工质量控制1. 材料质量控制:对进场的砖、砂浆、水泥等材料进行检验,确保质量符合要求。
2. 施工过程控制:加强施工过程中的监督检查,确保施工工艺和操作规程得到正确执行。
3. 质量验收:施工完成后,组织相关人员进行质量验收,确保工程质量符合设计要求。
五、施工安全措施1. 安全教育:对施工人员进行安全教育,提高安全意识。
2. 施工现场管理:设置安全警示标志,严格执行施工现场管理制度。
3. 个人防护:施工人员应穿戴合格的防护用品,如安全帽、口罩、手套等。
砌体结构工程施工书一、施工前的准备工作1.1 勘察设计阶段在进行砌体结构工程施工前,首先需要做好勘察设计工作。
勘察设计阶段主要包括对土地、地基、地质、气候等环境因素进行实地调查,获取相关资料,为后续的施工工作提供准确的依据。
1.2 材料准备在施工前还需要做好材料的准备工作,主要包括砖块、水泥、砂浆、钢筋等施工所需的材料。
这些材料的质量直接影响到砌体结构的质量和稳定性,因此需要确保材料的质量符合国家标准和工程要求。
1.3 施工队伍组建在施工前,需要组建一支具有丰富经验和技术水平的施工队伍。
施工队伍的素质直接关系到砌体结构施工的效率和质量,在选择队伍时需考虑到其施工经验、技术水平和配合能力等因素。
1.4 安全保障施工前还需要做好安全保障工作,包括制定施工安全计划、明确责任人员、设置安全标识等措施,确保施工过程中的安全性。
二、砌筑过程2.1 基础处理在进行砌体结构工程施工时,首先需要对基础进行处理。
包括基础的验收、清理、处理裂缝、湿润等工作,确保基础的平整性和稳定性。
2.2 筑砌接着进行砌筑工作,根据设计要求和施工图纸,按照砌墙尺寸和位置要求,进行砌筑作业。
在砌墙过程中,需要注意砌砖时的水平、垂直度和墙体的整体平整度。
2.3 砌缝处理砌筑完成后,需要对砌缝进行处理。
包括砂浆的混合、搅拌、填充缝隙、打砂浆缝等工作,确保砌缝的质量和密实度。
2.4 安全监控在整个砌筑过程中,需要进行安全监控。
包括监控砌墙的质量、稳定性、砂浆的强度、砌个数等指标,及时发现并解决问题,确保施工过程的安全。
三、施工后的验收3.1 质量验收施工完成后,需要进行质量验收工作。
包括对砂浆的强度、砖缝的密实度、墙体的水平度、垂直度等进行检测,确保砌体结构的质量达到设计要求。
3.2 安全验收除了质量验收外,还需要进行安全验收。
包括对施工现场的清理、安全措施的拆除、施工设备的收拾等工作,确保施工后的安全问题得到妥善处理。
3.3 竣工验收最后进行竣工验收工作,经过验收合格后,方可交付使用。
砌体工程施工方案编写内容一、工程概况本项目是某城市新建商业综合体建筑工程,包括商业广场、商务办公楼和停车场,总建筑面积约为10万平方米。
其中,商业广场为一幢6层高建筑,商务办公楼为一幢9层高建筑,停车场为一幢3层高建筑。
本工程的主要建筑结构为砌体结构,采用砖砌和混凝土砌块墙体,外墙保温材料为聚苯乙烯泡沫板,外墙饰面为幕墙挂板。
二、施工准备1. 施工队伍的组建按照施工计划,组建专业的施工队伍,包括砌筑队、混凝土浇筑队、外墙保温队、起重机械队等。
各队伍根据所负责的工程内容,分别进行培训、考试,并取得相应的施工证书。
2. 施工材料的准备采购所需的砖砌砂浆、混凝土砌块、外墙保温材料、墙体装饰材料等,确保施工期间的供应充足。
3. 设备的准备准备所需的起重机械、搅拌机、砌筑工具等施工设备。
4. 安全和环保设施的准备按照国家相关标准要求,准备消防器材、安全帽、安全绳等安全设施,以及防尘设备、垃圾清理设备等环保设施。
三、施工过程1. 砖砌墙施工(1)基础处理对基础进行验收,然后进行墙体分段验收,符合验收时方可进行下一道工序。
基础端面应平整,与规定的地平标高和轴线位置符合。
(2)砖砌和砂浆比例根据设计要求,按比例将砂浆和砖料配比拌和。
在进行砖砌时,应注意砖砌水平、垂直及其整体效果。
(3)墙体尺寸和平整度按照标准规定,对砌体墙体进行验收,确保尺寸和平整度符合设计要求。
2. 混凝土砌块墙施工对混凝土砌块墙体的施工,我们还需要根据混凝土砌块的特性和施工规范进行操作。
要注意墙体在施工过程中湿度的控制,以保证混凝土砌块的强度和质量。
3. 外墙保温层施工在砌体工程的辅助工程中,需要对外墙进行保温,以提高建筑的节能性能。
根据设计要求,选用合格的外墙保温材料进行施工,确保保温层的均匀性和密实性。
4. 墙体饰面施工以挂板为主要饰面材料的外墙施工,首先应确保挂板的规格、材质和颜色符合设计要求。
然后,进行挂板的固定和连接,确保外墙的整体效果和外观质量。
