(完整版)原地面处理技术交底
- 格式:doc
- 大小:97.01 KB
- 文档页数:5
地坪工程安全技术交底一、背景介绍地坪工程是指对地面进行修整和保护的一种工程,广泛应用于工业厂房、商业建筑、公共设施等场所。
为了确保地坪工程的施工过程安全可靠,提高工程质量,本次安全技术交底旨在向施工人员详细介绍地坪工程的安全技术要求和操作规程。
二、安全技术要求1. 施工前的准备工作(1) 确保施工现场的安全,清理现场杂物,确保施工区域整洁有序。
(2) 检查施工工具和设备的完好性,确保其正常运行。
(3) 检查施工材料的质量和数量,确保符合要求。
2. 施工过程中的安全措施(1) 穿戴个人防护装备,包括安全帽、防护眼镜、防护手套和防滑鞋等。
(2) 严格执行施工工艺流程,遵守操作规程,确保施工质量。
(3) 在施工现场设置明显的警示标志,提醒他人注意安全。
(4) 遵守施工现场的交通规则,确保施工区域的安全通行。
(5) 定期检查施工设备和工具的运行状况,及时修理或更换损坏的设备。
(6) 确保施工现场通风良好,排除有害气体和粉尘,保护工人的健康。
3. 施工结束后的安全工作(1) 清理施工现场,清除施工废弃物和杂物,保持施工区域的整洁。
(2) 停止使用施工设备和工具,关闭电源,确保设备的安全。
(3) 整理和归档施工记录和相关文件,便于后续工作的追溯和查阅。
三、操作规程1. 地坪材料的准备(1) 检查地坪材料的质量和数量,确保符合要求。
(2) 将地坪材料按照施工计划进行分类和整理,便于施工操作。
2. 地坪基层的处理(1) 清理基层,确保其干净、平整、无杂物。
(2) 检查基层的强度和平整度,确保满足地坪施工的要求。
(3) 如有必要,进行基层的修补和加固,确保基层的稳定性。
3. 地坪涂料的施工(1) 按照涂料的使用说明和施工工艺进行施工,确保施工质量。
(2) 使用专业的涂料施工设备和工具,确保施工效率和安全性。
(3) 在施工过程中注意涂料的用量和均匀性,避免浪费和质量问题。
4. 地坪养护和保养(1) 在地坪施工结束后,根据涂料的要求进行养护和保养。
原地面清表施工技术交底书编号:技术交底内容:1、技术交底范围本交底适用于工程全段路基清表。
2、设计概况路基填筑前应先清除草皮、树木、腐殖土等,一般填方段清表厚度按30cm计,清除的表土不得用于路基填筑。
位于低矮路堤地段,路堤地面横坡大于1:5地段采用挖台阶处理,台阶宽度不小于1m。
本工程需完成K295+700.2至K299+132.0段原地面清表工作。
清表完成后应对相应路段进行冲击碾压处理,处理范围为路堤地段为坡脚向外2米。
冲击碾压采用YCT25冲击碾压机械,施工由两边向中间全路幅冲压。
冲击碾压处理范围如图2-1:图2-1 碾压处理范围示意图3、开始施工的条件及施工准备工作(1)施工范围内征地已完成,地下管线及障碍物已迁改(或采取保护措施)。
(2)施工便道已修建完成,能满足各种机械进场的需求,危险地点已悬挂安全标牌。
(3)施工所需机械已进场,规格型号数量满足施工要求,机械状态良好,证件齐全,操作人员持证上岗。
(4)参加施工人员(含技术人员)已进行上岗前培训,且考试合格。
(5)已进行工艺性实验,确定了冲击碾压走行路线、走行速度和碾压遍数等工艺参数。
4、施工工艺4.1施工流程4.2施工工艺4.2.1施工准备施工前,测量人员利用GPS根据现场实际和路基边坡数据准确放出原地面清表界线,并用石灰标记。
对于场地范围内的地下构造物,管线和电线的位置,作出标记并采取必要的防护措施,防止施工造成破坏,对于这些部位可以采用人工与机械配合完成清表。
4.2.2原地面清表原地面清表采用挖掘机、装载机等联合作业并辅以人工配合,自卸车运输施工的方式对场地范围内的进行清理,清表后应将弃土运至弃土场。
首先将红线范围内的树木、灌木丛、杂草进行砍伐或移植清理,将清理出来的腐殖土、树木、杂草、垃圾等集中堆放,并使用自卸车转运至弃土场。
在进行砍伐树木时应设专人指挥,作业人员应协调配合,必须采用缆绳等控制树木倒向,树木倾倒区不得有人和设备。
路基原地面处理施工技术交底1.交底范围本交底适用于无特殊地基处理设计的路基段落原地面处理施工。
2.施工准备(1)施工现场已完成征地拆迁、树木和青苗清点等相关工作。
(2)完成现场便道及临时用水、用电工程。
(3)作业人员已接受岗前安全教育,班组长做班前讲话。
(4)所需相关机械设备全部到位,并确保现场用电、机械设备正常运行。
主要施工机具:铁锹、50m皮尺、白灰、木桩、三角旗、打夯机、挖机、装载机、推土机、压路机、自卸车等。
3.工艺流程图4.施工步骤施工步骤一:测量放样(1)清表前,在测量人员每10m放样出路基中边桩和用地红线位置后,使用皮尺、木桩、彩旗或白灰等工具进行拉线撒灰醒目标志,明确施工范围,施工过程严禁超出红线。
(2)清表后,重新补齐测量点位并恢复边线,每100m设里程桩号标志。
施工步骤二:临时排水设施(1)按永临结合原则优先将路基附属工程的堑顶截水沟和坡脚排水沟开挖作为临时排水设施。
(2)对场地内地势低洼、凹坑等排水不畅区域应结合永久水沟布置开挖临时排水沟。
(3)根据现场地形结合设计确定临时排水设施位置后,采用人工或机械开挖不小于30×30cm的土槽,使用雨布封底进行隔离排水,在清除表土后对临时沟槽进行翻晒回填并碾压密实。
质量标准:疏干场内积水,有效阻断场外地表水,雨水、渗水顺畅引排。
交底人:复核人:交底接收人:施工步骤三:原地面处理原地面处理主要分植被清理、表土剥离、挖台阶和翻挖处理四种方式:(1)植被清理:砍伐树木、灌木丛,挖除树根,全部清除表层植被、垃圾和淤泥等。
(2)表土剥离:按设计要求(未明确按30cm)进行表土清理,当表土为有机土、种植土时,清理后运至专用表土存放场集中堆放,用于后期边坡绿化和耕地恢复。
(3)挖台阶:根据测量人员测量结果,按设计要求在地面坡度陡于1∶5时,顺原地面坡度方向挖台阶并整平碾压。
台阶尺寸满足设计要求,且宽度不小于2.0m,向内倾斜 2~4%;当基岩面上的覆盖层较薄时,宜先清除覆盖层再挖台阶,当覆盖层较厚且稳定时可保留。
一、背景为了确保破除地面作业过程中的安全,降低事故发生的风险,特制定本安全技术交底模板,对破除地面作业的安全操作规程、注意事项及应急处理措施进行详细说明。
二、适用范围本安全技术交底模板适用于所有破除地面作业,包括但不限于拆除、破碎、切割等。
三、安全操作规程1. 作业前准备:(1)熟悉破除地面作业的相关安全操作规程,了解作业环境及设备性能。
(2)检查破除工具、设备是否完好,安全防护装置是否齐全。
(3)对作业人员进行安全教育培训,提高安全意识。
2. 作业过程:(1)破除地面作业应按照设计方案进行,遵循自上而下的原则。
(2)破除过程中,严禁人员站在未稳固的地面或设备上作业。
(3)破除时,应使用合适的工具,避免用力过猛,造成设备损坏或人员伤害。
(4)破除过程中,应随时检查地面情况,发现异常情况立即停止作业,排除隐患。
(5)破除产生的废料应及时清理,防止堵塞通道或影响作业安全。
3. 作业结束后:(1)清理现场,确保无遗留安全隐患。
(2)检查设备、工具是否完好,如有损坏应及时维修或更换。
(3)对作业人员进行总结评价,总结经验教训。
四、注意事项1. 作业人员必须佩戴安全帽、安全带等个人防护用品。
2. 严禁酒后作业,作业人员应保持良好的精神状态。
3. 作业过程中,严禁擅自离开工作岗位。
4. 严禁无关人员进入作业区域。
5. 严格遵守作业程序,确保作业安全。
五、应急处理措施1. 发生人员伤害事故时,立即停止作业,并组织人员进行救治。
2. 发生设备故障时,立即停止作业,并通知维修人员进行处理。
3. 发生火灾、触电等事故时,立即切断电源,并采取相应的灭火、救援措施。
4. 如遇突发天气、自然灾害等情况,应立即停止作业,确保人员安全。
六、总结破除地面作业过程中,严格遵守安全操作规程和注意事项,加强安全教育培训,提高作业人员的安全意识,是确保作业安全的重要保障。
本安全技术交底模板旨在为破除地面作业提供安全指导,请各作业人员认真执行。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工内容:____________________5. 施工工期:____________________二、安全交底内容1. 人员培训与教育(1)进场施工前,所有施工人员必须接受公司一级安全规章制度教育和现场施工管理人员安全技术交底。
(2)施工人员应熟悉本岗位操作规程,掌握安全操作技能,了解本工程的安全风险。
2. 施工现场安全防护措施(1)施工人员必须佩戴安全帽、安全带、防护眼镜、防尘口罩等个人防护用品。
(2)施工现场设置安全警示标志,禁止无关人员进入施工区域。
(3)施工现场设置安全通道,确保施工人员通行安全。
3. 施工材料及设备安全(1)施工材料应按照规范要求进行检验,确保质量合格。
(2)施工设备应定期检查、维护,确保设备安全运行。
4. 混凝土施工安全(1)混凝土搅拌、运输、浇筑过程中,确保人员、设备安全。
(2)混凝土运输车辆行驶过程中,保持车距,严禁超速、超载。
(3)混凝土浇筑过程中,确保模板、支架稳定,防止坍塌。
(4)浇筑过程中,注意防止混凝土溅落伤人。
5. 电气安全(1)施工现场用电设备必须符合国家相关标准,安装漏电保护装置。
(2)施工人员必须掌握电气设备操作规程,确保用电安全。
6. 高处作业安全(1)高处作业人员必须佩戴安全带,安全带系挂牢固。
(2)高处作业区域设置安全防护网,防止坠落。
7. 爆破作业安全(1)爆破作业必须按照爆破设计进行,确保安全。
(2)爆破作业区域设置警戒线,禁止无关人员进入。
三、应急措施1. 突发事故应急预案(1)火灾:立即切断电源,使用灭火器进行灭火,同时报警。
(2)触电:立即切断电源,使用绝缘物品将触电人员与电源隔离,同时报警。
(3)坍塌:立即停止作业,撤离现场,报警。
2. 事故现场处理(1)事故发生后,立即启动应急预案,组织救援。

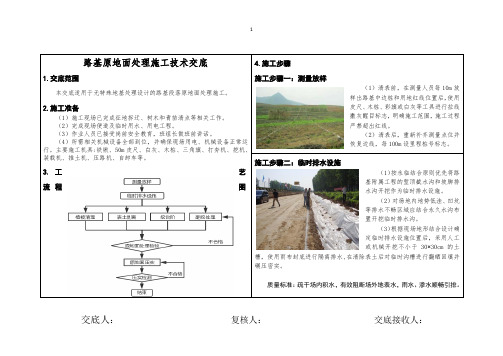

技术交底书表格编号MBEC-11-08项目名称路基施工原地面处理第1页共3页交底编号JSJD-02工程名称DK113+100~DK120+800里程范围内路基施工设计文件图号汉十施图HSSG-3标(路)-10、-11、-12、-13、-14、-15施工部位原地面处理交底日期技术交底内容:一、技术交底范围DK113+100~DK120+800范围内路基原地面处理。
二、设计情况见汉十施图HSSG-3标(路)-10、-11、-12、-13、-14、-15。
三、交底内容:1.原地表清理:由测量队按放样位置标出清表范围,测量原地面高程并绘出横断面,核对设计横断面数量是否与实际断面相符。
清表应按规范及设计文件要求进行,草皮应清彻底,树根挖除,填筑范围内的洞穴、墓坑按规定回填夯实。
原地面坡度陡于1:5时,应自上而下挖台阶。
沿线路横向的台阶宽度、高度应符合设计要求,台阶宽度不应小于1m,沿线路纵向的台阶宽度不应小于2m。
本路基工程处于较平坦的戈壁,只需将表层土按设计文件要求的厚度清理干净推平即可,但是不能采用高挖低填方式清表后以露出均匀砂砾层为止,在清理达到设计标高后地质仍与设计不符时,需将报请监理工程师和设计单位进行进一步处理和确认,清表后的横向坡度应符合设计要求,一般为4%,但是不能采用高挖低填方式来调整横坡或纵坡。
对原地表清理的工程量及高程断面复测成果及时向监理报批。
2.由试验室对原路基地基的承载力沿线路纵向每100m检测2个点进行触探检测并换算其承载力值是否满足设计要求。
如果承载力值满足设计要求,则进行后续工程施工;如果承载力值不满足设计要求,则需继续对原地基进行处理。
3.地基换填与处理:当地基承载力不满足设计要求时,一般需对原地基进行换填。
挖除需换填的土层,将底部整平。
当底部起伏较大,可设置台阶或缓坡,按先深后浅的顺序进行置换,置换土层应分层夯实。
底部的开挖宽度不得小于路基坡脚宽度并外加4m,施工前需由测量人员放样。
一、工程概况1. 工程名称:_______项目2. 施工单位:_______3. 分项工程名称:楼地面地坪施工4. 施工地点:_______5. 施工时间:_______二、安全技术交底内容1. 施工前的准备工作(1)熟悉施工图纸和施工方案,明确施工工艺和操作要求。
(2)对施工人员进行安全技术培训,提高安全意识。
(3)对施工工具、设备进行检查,确保其完好、安全。
(4)施工现场应设置安全警示标志,明确施工区域、危险区域。
2. 施工过程中的安全技术要求(1)人员安全1)施工人员必须佩戴安全帽、安全带等个人防护用品。
2)施工人员不得酒后作业,不得疲劳作业。
3)施工人员应遵守施工现场的规章制度,听从现场管理人员的指挥。
(2)机械设备安全1)机械设备必须符合国家相关标准,确保安全可靠。
2)机械设备操作人员应持证上岗,熟悉设备性能和操作规程。
3)机械设备运行过程中,严禁人员靠近危险区域。
(3)材料安全1)施工材料应按照设计要求选用,确保质量合格。
2)施工材料堆放整齐,不得占用消防通道。
3)施工材料不得随意丢弃,防止污染环境。
(4)施工环境安全1)施工现场应保持整洁,不得乱堆乱放。
2)施工现场应设置排水沟,确保排水畅通。
3)施工现场应设置安全防护设施,如防护栏杆、安全网等。
3. 施工结束后的安全措施(1)施工结束后,对施工现场进行全面清理,确保无安全隐患。
(2)拆除施工设施,恢复原状。
(3)对施工过程中产生的生活垃圾、建筑垃圾进行分类处理。
三、应急处理措施1. 人员受伤(1)立即停止作业,将受伤人员移至安全区域。
(2)对受伤人员进行初步救治,如止血、包扎等。
(3)拨打急救电话,等待救护车到来。
2. 机械设备故障(1)立即停止作业,切断电源。
(2)对故障设备进行检查,找出原因。
(3)采取相应措施,修复设备。
3. 火灾事故(1)立即报警,拨打火警电话。
(2)使用灭火器、灭火器材等进行初期灭火。
(3)组织人员疏散,确保人员安全。
场地平整安全技术交底安全技术交底记录工程名称:场地平整工程交底部位:场地施工单位:XXX工序名称:挖方工程交底内容:1、清理工作面树墩及主根应拔除,清除杂草杂物。
施工工艺流程如下:推土机推除表层30cm→挖掘机挖陡坎表层及树蔸→挖掘机分检草皮、树蔸→汽车运至指定地点→装载机收集装车,压实遍数8-10遍。
2、进入施工现场必须遵守安全操作规程和安全生产纪律,特种作业人员必须持证上岗。
3、土方工程开挖前编制开挖方案,并按认可后的方案进行开挖。
4、挖土中发现管道、电缆及其它埋设物应及时报告,不得擅自处理。
5、挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开并及时处理。
6、人工挖土,前后操作人员间距离不应小于2~3米,堆土要在1米以外,并且不得超过1.5米,严禁攀岩或在孤石下挖土,夜间应有充足的照明。
7、每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其它物件堆在支撑上,不得在支撑下行走或站立。
混凝土支撑梁底板上沾粘物必须及时清除。
8、机械挖土,启动前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业。
9、机械操作中进铲不应过深,提升不应过猛。
10、机械不得在输电线路下工作,在输电线路一侧工作,不论在任何情况下,机械的任何部位与架空输电线路的最近距离应符合安全操作规程要求。
11、机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,不得将挖土机履带与挖空的基坑平行2米停、驶。
运土汽车不宜靠近基坑平行行驶,防止坍方翻车。
12、电缆两侧1米范围内应采用人工挖掘。
13、配合挖土机的清坡、清底工人,不准在机械回转半径下工作。
14、向汽车上卸土应在车子停稳定后进行,禁止铲斗从汽车驾驶室上越过轩。
15、临边四周必须设置1.2米高护拦并进行围档,要设置一定数量临时上下施工楼梯。
16、场内道路应及时整修,确保车辆安全措施,各种车辆应有专人负责指挥引导。
17、车辆进出门口的人行道下,如有地下管线(道)必须辅设厚钢板。
原地面处理施工技术交底
中铁三局集团怀邵衡项目二分部施工技术交底:
1施工准备
修筑临时排水沟,疏干场内积水,使周边水不再进入场内,雨水、渗水随时排出。
2施工工艺流程
1)施工准备
熟悉有关施工图、工程地质报告、地质检查,收集地下管线、构造物等资料。
2)施工放样
测设路基用地范围内征地界及填、挖方边桩,并在桩上标注中心填挖高度。
3)临时排水
做好施工现场的排水工作,保持场地干燥,确保工程质量和施工的顺利进行。
在施工前,排除基坑积水,在路基两侧挖临时排水沟,并与永久排水设施相结合。
水田、堰塘地段按施工图进行处理,当无施工图时视具体情况采用排水清淤或晾晒压实。
当水塘需保留一部分时,则按浸水路堤的要求修筑。
4)地表清理
路堤填筑前清除路基范围地面表层植被,挖除树根。
基底为耕地或松土时,先清
原地面处理施工工艺及质量控制流程图
除有机土、种植土,运至弃土场集中堆放,弃土场要设置围挡设施,待施工完毕后用于耕地恢复。
5)挖台阶
地面自然横坡缓于l:1.5时,清除表面草皮、植被土并压实后直接填筑路基。
当原地面坡度陡于1:1.5时,自下而上挖台阶。
台阶宽度、高度按符合施工图要求施工。
当施工图无要求时,横向挖台阶宽度不小于1.0m、向内
倾斜2%~4%,沿线路纵向挖台阶的宽度不应小于2m。
当基岩斜坡上的覆盖层较薄时,将其挖除后再挖台阶。
自然横坡陡于1:2.5的路基段,尤其是顺倾山坡路段,必须彻底清除覆盖土、凿台阶,以满足路堤稳定性的要求。
路基填筑施工前疏干地表,整平地面,挖除表层腐植土。
5)翻挖及回填
对于有软土存在的路基地基,必须清除全部软土,全部清理干净后再整平地表,与相邻地层采取台阶过渡。
基底为水塘时,首先要排除积水,清除淤泥,再采取抛填片石处理。
6)压实
对于原地表采用的压实方法有:碾压和振动。
细粒土采用气胎碾压实,粗颗粒土采用中型振动碾压实。
压实作业操作时遵循先轻后重、先慢后快、先两边后中间的原则,碾压过程中始终保持压路机行驶方向的直线性。
到达碾压地段的尽头时应迅速而平稳地换向,并使左右相邻两压实带有1/3的重叠量,以保证碾压质量。
对于压不到的边角,应辅以人力和小型机具夯实。
3质量控制及检验
1)一般规定:
施工前清除路基范围原地面表层植被,挖出树根,做好临时排水设施。
将原地面松、软表土及腐植土清除干净,翻挖回填压实质量符合设计要求,基底密实、平整。
路堤地基的原地面处理,经过检验应满足路堤的填筑要求。
2)主控项目
原地面处理前,应对地基地质资料进行核查,路堤地基条件符合设计文件要求。
当不符合时,及时反馈至设计单位。
检验数量:施工单位沿线路纵向每100m检验2点,监理单位100%见证检验,勘察设计单位现场确认。
检验方法:静力触探试验等。
原地面处理后的外观应符合下列要求:
(1)基底无草皮、树根等杂物,且无积水;
(2)原地面基底密实、平整,坑穴处理彻底,无质量隐患;
(3)横坡应符合设计要求。
检验数量:施工单位、监理单位全部检验。
检验方法:观察基底处理外观,用坡度尺测量横坡坡度。
3)原地表的压实密实度应符合下列要求:
根据路基基底不同的土层和距离路肩的高度,执行相应的路基压实度的要求。
检验方法、频次:按照路基压实密实度的检验方法和检测频率。
4)一般项目
1)原地面坡度陡于1:5时,自上而下挖台阶,并整平碾压,沿线路横向挖台阶的宽度、高度符合设计要求,沿线路纵向挖台阶的宽度不小于2m。
2)检验数量:施工单位每个台阶检验3点。
检验方法:尺量。
5)施工重点
重点:在原地面清表完成后,需施工地质核查,由施工作业人员配合,项目部技术人员报监理及业主,符合设计情况合格后方可施工,如若地质与设计不符或未进行施工地质核查坚决不能施工,负责后果自负。
4施工安全
1)施工安全技术交底
路基施工作业时,按照安全技术交底的要求,保护地下管线、杆线和其他构筑物。
使用推土机或平地机作业时,非作业的车辆、人员不得在作业范围内。
运料的手推车、小翻斗车应按规定路线行走,车辆、人员间必须保持一定的距离。
2)安全保护
伐树、拆除构筑物前必须检查现场环境,观察风向,排除地面和空中的危险物;划定作业区域,设围挡,并设专人警戒和疏导交通。
负责警戒的人员应坚守岗位,阻止非作业人员进入作业区;检查工具,确认符合安全要求;
根据环境及风向、操作方法选择倾倒方向,不得倒向人、墙、房屋、桥梁等构筑物。
路基施工过程中,在检查井、闸井、雨水口、高压线杆等存在安全隐患的位置设置安全防护设施、安全标志,并保持完好。
指挥机械作业的人员要与驾驶员协调配合,并指挥周围人员避让。
3)砍伐树木
应设专人指挥,作业人员应协调配合;高处伐树枝时必须系安全带;应先砍树枝,后伐树干;必须将控制缆绳拴牢拉住后方可锯、砍树干,树木倾倒区域内不得有人;锯口必须与倾倒方向相反;必须及时清理作业区域,待道路上的杂物清理完成后方可解除警戒,开放交通。
4)拆除构筑物
拆除前必须检查所用的机具,确认安全。
用风镐拆除时,送风管的联接应牢固。
作业时应佩戴防护用品,站立平稳,握牢风镐。
用大锤、钎子拆除时,大锤必须安装牢固。
5)交通干扰的疏导
在有交通干扰的现场施工时,必须遵守交通法规,并设专人疏导交通。
5环境保护
做好原地面临时排水设施,并与永久排水设施相结合。
排出的雨水,不得流人农田、耕地,亦不得引起水沟淤积和路基冲刷。
水田、堰塘地段,应视其具体情况采用排水清淤或晾晒压实。
施工机械设备必须在指定范围内活动,不得随意碾压、破坏植被、草皮。
废土弃于指定弃土场,并做好防护,严禁乱堆乱放。
编制:复核:签认:。
