高墩翻模施工技术 PPT
- 格式:ppt
- 大小:4.12 MB
- 文档页数:34

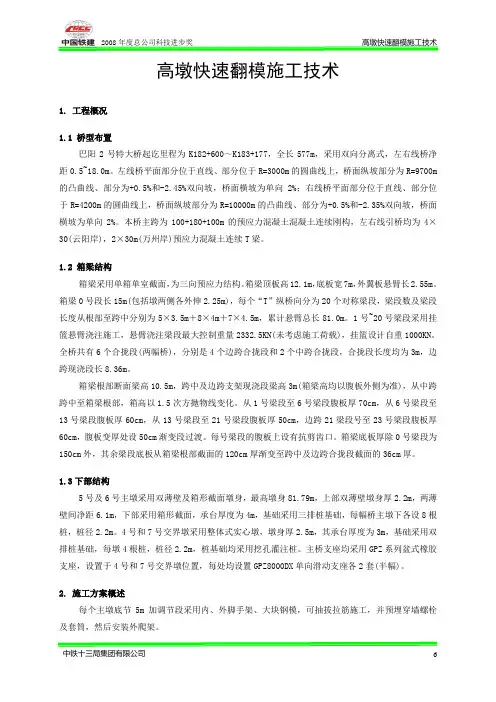

高墩快速翻模施工技术1. 工程概况1.1 桥型布置巴阳2号特大桥起讫里程为K182+600~K183+177,全长577m,采用双向分离式,左右线桥净距0.5~18.0m。
左线桥平面部分位于直线、部分位于R=3000m的圆曲线上,桥面纵坡部分为R=9700m 的凸曲线、部分为+0.5%和-2.45%双向坡,桥面横坡为单向2%;右线桥平面部分位于直线、部分位于R=4200m的圆曲线上,桥面纵坡部分为R=10000m的凸曲线、部分为+0.5%和-2.35%双向坡,桥面横坡为单向2%。
本桥主跨为100+180+100m的预应力混凝土混凝土连续刚构,左右线引桥均为4×30(云阳岸),2×30m(万州岸)预应力混凝土连续T梁。
1.2 箱梁结构箱梁采用单箱单室截面,为三向预应力结构。
箱梁顶板高12.1m,底板宽7m,外翼板悬臂长2.55m。
箱梁0号段长15m(包括墩两侧各外伸2.25m),每个“T”纵桥向分为20个对称梁段,梁段数及梁段长度从根部至跨中分别为5×3.5m+8×4m+7×4.5m,累计悬臂总长81.0m。
1号~20号梁段采用挂篮悬臂浇注施工,悬臂浇注梁段最大控制重量2332.5KN(未考虑施工荷载),挂篮设计自重1000KN。
全桥共有6个合拢段(两幅桥),分别是4个边跨合拢段和2个中跨合拢段,合拢段长度均为3m,边跨现浇段长8.36m。
箱梁根部断面梁高10.5m,跨中及边跨支架现浇段梁高3m(箱梁高均以腹板外侧为准),从中跨跨中至箱梁根部,箱高以1.5次方抛物线变化。
从1号梁段至6号梁段腹板厚70cm,从6号梁段至13号梁段腹板厚60cm,从13号梁段至21号梁段腹板厚50cm,边跨21梁段号至23号梁段腹板厚60cm,腹板变厚处设50cm渐变段过渡。
每号梁段的腹板上设有抗剪齿口。
箱梁底板厚除0号梁段为150cm外,其余梁段底板从箱梁根部截面的120cm厚渐变至跨中及边跨合拢段截面的36cm厚。

高墩翻模施工技术徐宏字(中铁二十局集团第四工程有限公司,重庆市266061)喇l I臼干溪沟2母特太轿猿予重庆审彭水县,线路i嘁干溪沟,左右桥长均为7803m,褥宽均为12,25m。
桥梁主跨为90+170+90m o 精念干瀵沟2号特太桥工程缔.氘砧既要降低成本.又幂影响工期的实隆哺况出发,决定乘用翻模施工法进行施工。
移的l潮翻模;麓工工艺1工程概况干溪沟2号特大桥位于重庆市彭水县,线路跨越干溪沟,左右桥长均为78Q7m,桥宽均为12.25m,桥梁主跨为90+170+90m。
主桥结构类型为预应力混凝土箱形连续刚构,引桥结构类型为预应力T型组合梁连续刚构。
左线5、6号及右线6、7号桥墩为主桥桥墩,最高墩墩身高达91m,故主墩采用翻模法施工。
2高墩翻模施工过程21提升设备选择干溪沟2号特大桥位于地势陡峻的山区,自然坡度70度左右,且主墩墩身较高,一般履带式或轮胎式起重机根本无法满足施工需要,因此,必须选择塔吊作为墩身施工的主要提升设备兼作翻模时的模板提升设备,施工电梯作为混凝土的提升设备,泵管架作为混凝土输送泵管和电缆、水管的附着设备。
另外,在泵管架内焊接钢筋行梯作为管道、电缆检修人员通道和发生停电等紧急情况时的紧急通道。
22模板方案比选目前桥墩墩身施工采用的模板有以下常用的几种:1)滑模:滑模是一种自升设备,可随混凝土的浇筑自行向上滑升的模板。
滑模装置是由模板系统,操作平台系统和液压滑升系统三部分组成。
滑模具有机械化程度高、速度快、结构整体性好、施工占地面积小、劳动消耗少等特点,但同时有成本高,工艺要求高、管理难度大等缺点:2)爬模:爬模由模板、爬架和爬升设备三部分组成。
爬模施工特点是劳动强度小、施工控制方便,但结构复杂、工艺烦琐、技术要求高、成本较大。
3)翻模:翻模由大块钢模、工作平台、提升设备组成。
其特点是成本较低、工艺较简单、速度较快。
4)搭设脚手架施工法。
该施工方法由脚手架、模板组成,使用材料多,成本高,工期无法得到保证,同时受高墩施工高度的影响很大。

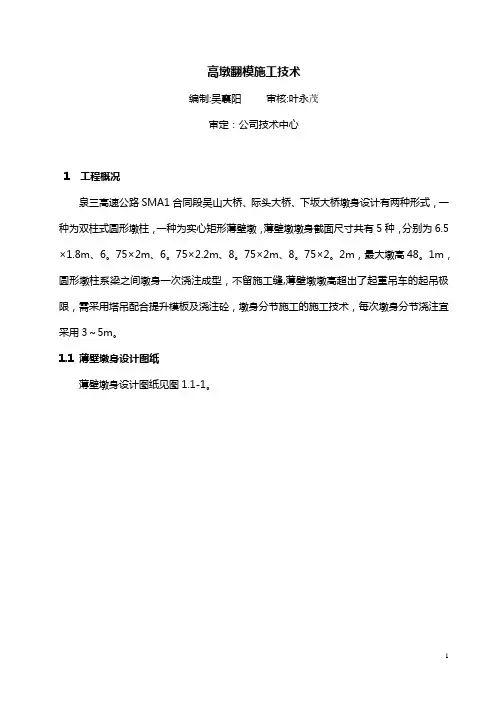

高墩翻模施工技术编制:吴襄阳审核:叶永茂审定:公司技术中心1 工程概况泉三高速公路SMA1合同段吴山大桥、际头大桥、下坂大桥墩身设计有两种形式,一种为双柱式圆形墩柱,一种为实心矩形薄壁墩,薄壁墩墩身截面尺寸共有5种,分别为6.5×1.8m、6。
75×2m、6。
75×2.2m、8。
75×2m、8。
75×2。
2m,最大墩高48。
1m,圆形墩柱系梁之间墩身一次浇注成型,不留施工缝,薄壁墩墩高超出了起重吊车的起吊极限,需采用塔吊配合提升模板及浇注砼,墩身分节施工的施工技术,每次墩身分节浇注宜采用3~5m。
1.1 薄壁墩身设计图纸薄壁墩身设计图纸见图1.1-1。
图1。
1—1 薄壁墩身设计图纸2 薄壁墩施工方法2.1 薄壁墩常用的三种施工方法(1)搭设脚手架、起重吊车配合提升、墩身分节施工方法搭设脚手架、起重吊车配合施工的方法适宜于墩身高度小于35m,起重吊车可直接起吊模板及砼,具有工作面多,施工简便、移动灵活的特点,个别墩身超过40m高度的,也可灵活采用填土筑台提升起重吊车起重高度的施工方法。
(2)滑模施工方法墩身施工高度不受限制,但每个滑模设备仅能施工一个墩身,高墩墩身施工数量较多时,设备费用投入过大,施工成本较高,不太经济。
(3)翻模施工技术必须配置塔吊,每个塔吊可同时施工2~6个薄壁墩身,墩身施工高度适宜在30~100m之间。
但移动不灵活,在工序安排上,要使工序衔接有序,流水作业,特别是塔吊作业范围之内的桥梁下部结构工序要基本保持一致,才能节约塔吊使用时间,便于下一工作面的展开。
2.2 薄壁墩翻升模板施工技术(1)模板构造薄壁墩身模板主要有4个侧模组合而成,侧模分节高度为3m,侧模面板采用6mm厚钢板,边带法兰用等边角钢∠80×7mm,横带用槽钢[8,间距40cm,竖向加强带用80mm ×8mm钢板带,间距40cm。
边带法兰设孔径ф20mm螺栓孔,间距20cm.(2)模板固定、连接平面钢模的拼装:翻升模板每节高3m,用[10槽钢作竖带拼装成整体,6。
