工程施工停工损失报告一、项目概况本项目位于XX省XX市,是一处规模较大的工程项目,主要包括XX工程、XX工程和XX工程等,总投资额达到XX万元。
项目计划从XX年XX月开始施工,预计工期为XX个月。
本项目是由我公司承包的,负责施工、管理和验收等工作。
二、停工原因在XX年XX月XX日,由于XX原因,工程施工不得不暂时停工。
具体原因包括:天气原因、供应链不畅等。
在停工期间,我公司一直在积极寻找解决办法,但由于一系列不可抗力影响,无法继续施工。
三、停工影响1.影响工程进度:停工将直接导致工程进度延误,使得原定工程计划无法按时完成,给后续工作带来极大困难。
2.损失时间成本:停工期间,工人和设备等生产力资源无法正常发挥作用,直接导致生产成本增加。
3.人员交通费用:由于停工,部分员工需要额外支付交通费用,也增加了公司的支出。
4.材料保管费用:停工期间,需支付额外的材料保管费用,增加了项目的成本支出。
5.项目合同风险:如果停工时间过长,可能导致项目合同受到影响,给我公司带来法律纠纷和额外的法律费用。
四、解决措施1.加强沟通:与相关部门和单位沟通,争取尽快解决导致停工的问题,恢复正常施工。
2.储备应急计划:在项目施工前,提前储备应急计划,以应对突发事件的发生。
3.合理安排工作时间:合理安排工作时间,保障项目按时完成,减少停工对项目的影响。
五、经济损失停工期间,我公司遭受了一定的经济损失,包括工人工资、设备租赁费用、材料保管费用等。
具体损失金额为XX万元。
六、后续工作停工问题已经解决,项目将尽快恢复施工,争取按原计划完成。
我公司将全力以赴,确保项目按时交付,同时加强管理,降低类似事件再次发生的可能性。
七、总结此次停工事件对我公司造成一定的经济损失,也让我公司更加认识到合理规划和应急预案的重要性。
在以后的工作中,我公司将不断提升管理水平,做好项目规划和风险防范工作,确保项目按时、质量高效完成。
八、附:相关资料1.停工通知书2.经济损失明细表3.解决措施实施方案以上是关于工程施工停工损失报告的内容,谢谢您的阅读。
第1篇一、报告概述报告名称:XX工程项目财务盈亏分析报告报告时间:2023年X月X日报告单位:XX工程项目部报告目的:通过对XX工程项目的财务盈亏状况进行全面分析,揭示项目成本控制、收入管理、风险防范等方面的优势和不足,为后续项目管理提供决策依据。
二、项目背景XX工程项目位于我国XX地区,项目总投资约为XX亿元,建设周期为XX年。
项目主要建设内容包括:住宅楼、商业楼、办公楼等。
项目于XX年X月正式开工,预计XX年X月竣工。
三、财务盈亏分析1. 收入分析(1)销售收入分析XX工程项目销售收入主要来源于住宅楼、商业楼、办公楼的销售。
根据销售合同,项目预计销售总收入为XX亿元。
截至2023年X月,项目已售出住宅楼XX万平方米,商业楼XX万平方米,办公楼XX万平方米。
实际销售收入为XX亿元,占预计销售收入的XX%。
(2)租赁收入分析项目部分商业楼、办公楼在建设过程中已开始出租,租赁收入主要来源于租金收入。
根据租赁合同,预计租赁总收入为XX亿元。
截至2023年X月,项目已出租商业楼XX万平方米,办公楼XX万平方米。
实际租赁收入为XX亿元,占预计租赁收入的XX%。
2. 成本分析(1)土地成本分析土地成本是工程项目的主要成本之一。
XX工程项目土地成本为XX亿元,占项目总投资的XX%。
截至2023年X月,项目已支付土地费用XX亿元,支付进度为XX%。
(2)建设成本分析建设成本包括建筑材料、人工、机械等费用。
根据项目预算,建设成本为XX亿元。
截至2023年X月,项目已支付建设费用XX亿元,支付进度为XX%。
(3)管理费用分析管理费用主要包括项目管理人员的工资、差旅费、办公费等。
根据项目预算,管理费用为XX亿元。
截至2023年X月,项目已支付管理费用XX亿元,支付进度为XX%。
3. 盈亏分析(1)项目总收入分析根据收入分析,项目总收入为XX亿元,其中销售收入为XX亿元,租赁收入为XX亿元。
(2)项目总成本分析根据成本分析,项目总成本为XX亿元,其中土地成本为XX亿元,建设成本为XX亿元,管理费用为XX亿元。
施工材料亏损报告范文模板

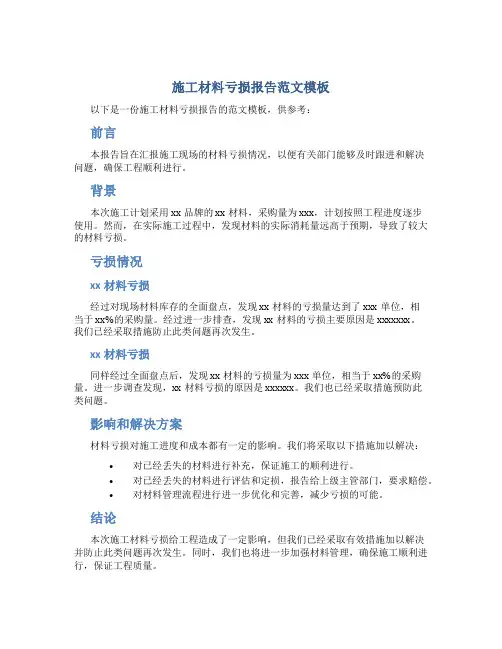

以下是一份施工材料亏损报告的范文模板,供参考:
前言
本报告旨在汇报施工现场的材料亏损情况,以便有关部门能够及时跟进和解决
问题,确保工程顺利进行。
背景
本次施工计划采用xx品牌的xx材料,采购量为xxx,计划按照工程进度逐步
使用。
然而,在实际施工过程中,发现材料的实际消耗量远高于预期,导致了较大的材料亏损。
亏损情况
xx材料亏损
经过对现场材料库存的全面盘点,发现xx材料的亏损量达到了xxx单位,相
当于xx%的采购量。
经过进一步排查,发现xx材料的亏损主要原因是xxxxxxx。
我们已经采取措施防止此类问题再次发生。
xx材料亏损
同样经过全面盘点后,发现xx材料的亏损量为xxx单位,相当于xx%的采购量。
进一步调查发现,xx材料亏损的原因是xxxxxx。
我们也已经采取措施预防此
类问题。
影响和解决方案
材料亏损对施工进度和成本都有一定的影响。
我们将采取以下措施加以解决:•对已经丢失的材料进行补充,保证施工的顺利进行。
•对已经丢失的材料进行评估和定损,报告给上级主管部门,要求赔偿。
•对材料管理流程进行进一步优化和完善,减少亏损的可能。
结论
本次施工材料亏损给工程造成了一定影响,但我们已经采取有效措施加以解决
并防止此类问题再次发生。
同时,我们也将进一步加强材料管理,确保施工顺利进行,保证工程质量。
结束语
本报告由xx部门编写并提交,感谢大家的阅读和支持。
如果有任何疑问或建议,请及时反馈。

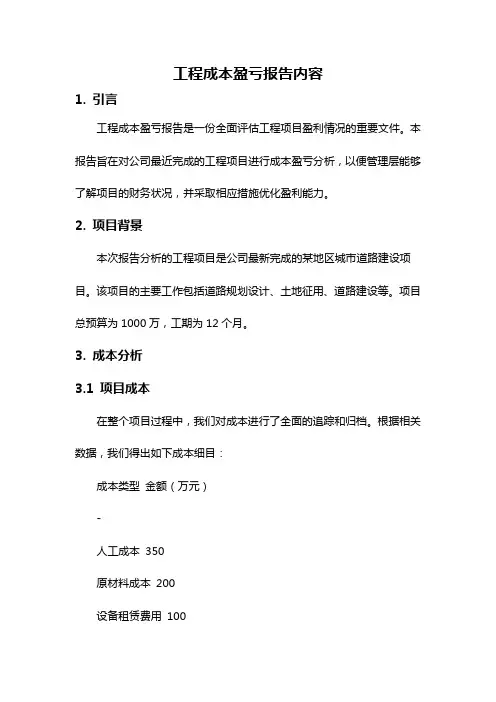

工程成本盈亏报告内容1. 引言工程成本盈亏报告是一份全面评估工程项目盈利情况的重要文件。
本报告旨在对公司最近完成的工程项目进行成本盈亏分析,以便管理层能够了解项目的财务状况,并采取相应措施优化盈利能力。
2. 项目背景本次报告分析的工程项目是公司最新完成的某地区城市道路建设项目。
该项目的主要工作包括道路规划设计、土地征用、道路建设等。
项目总预算为1000万,工期为12个月。
3. 成本分析3.1 项目成本在整个项目过程中,我们对成本进行了全面的追踪和归档。
根据相关数据,我们得出如下成本细目:成本类型金额(万元)-人工成本350原材料成本200设备租赁费用100办公费用50管理费用100其他费用50总成本8503.2 销售收入与利润项目的销售收入根据合同约定为1500万,并且在合同中约定了一定的利润率。
根据实际情况,我们计算得出的利润为650万元。
4. 盈亏分析4.1 盈亏情况根据成本与收入数据,我们可以计算出该工程项目的盈亏情况:- 盈利额= 销售收入- 总成本= 1500 - 850 = 650万元- 盈利率= 盈利额/ 总成本= 650 / 850 ≈0.764.2 盈利原因从盈亏情况来看,该工程项目取得了较好的盈利结果。
这主要得益于以下几个方面的原因:- 项目管理:项目经理及团队在项目管理上较为专业,通过合理的资源配置和进度管控,有效降低了成本;- 品质控制:严格按照工程标准和合同要求施工,确保了工程质量,减少了返工和维修的成本;- 风险管理:针对潜在的风险,采取了相应的风险控制措施,降低了后期成本支出;- 供应链管理:与供应商建立长期稳定的合作关系,获得了较为优惠的采购价格。
4.3 建议与改进措施尽管该项目取得了盈利,但我们仍然认为有进一步改进的空间,以提高利润水平。
基于项目的盈亏分析,我们向管理层提出以下建议和改进措施:- 进一步优化资源管理:合理规划人力、物力资源,降低成本风险;- 加强风险管理:对项目中的风险进行前期评估,并采取相应措施应对和转移风险;- 提高工程质量:持续加强品质管理,确保工程符合合同要求,减少质量问题带来的成本;- 寻求良好的合作伙伴:与可靠的供应商建立长期稳定的合作关系,获得更有竞争力的采购价格。
工程亏损报告范文工程亏损报告。
尊敬的各位领导:根据公司要求,我对最近发生的工程亏损情况进行了调查和分析,并就此向各位领导汇报。
经过调查发现,本次工程亏损主要原因是由于人力不足、材料损耗、工期延误等多方面因素造成的。
以下是具体情况的汇报:一、人力不足。
在本次工程中,由于项目进度紧张,我们在施工过程中遇到了人力不足的情况。
由于项目规模较大,需要的施工人员数量远远超出了我们目前的人员配备,导致了施工进度的延误。
在此次工程中,我们的施工队伍人手不足,无法按时完成工程进度,从而导致了额外的人力成本支出以及工期的延误,进而导致了工程亏损的发生。
二、材料损耗。
在工程施工过程中,我们还遇到了材料损耗的问题。
由于施工现场环境复杂,管理不善,导致了部分材料的浪费和损耗,从而增加了工程成本。
尤其是在材料运输和储存过程中,由于管理不善,一些材料受到了损坏,无法使用,这也给工程造成了一定的损失。
三、工期延误。
由于人力不足和材料损耗等原因,工程的进度受到了一定的影响,导致了工期的延误。
在工期延误的情况下,我们不得不增加了一些额外的人力和材料投入,从而增加了工程成本,也导致了工程亏损的发生。
针对以上情况,我们已经采取了一些措施来解决问题。
首先,我们加强了对施工现场的管理,提高了材料的利用率,减少了材料的损耗。
其次,我们加大了对施工人员的招聘和培训力度,增加了施工人员的数量,以保证施工进度的正常进行。
同时,我们也对工程进度进行了重新安排,加快了工程的进度,以尽快完成工程,减少工程亏损的发生。
在今后的工作中,我们将继续加强对工程的管理,提高施工效率,减少工程亏损的发生。
同时,我们也将加强对施工队伍的管理和培训,提高施工人员的素质和技能,以确保工程的顺利进行。
最后,我们将继续密切关注工程的进展情况,及时发现和解决问题,确保工程能够按时、按质、按量完成。
同时,我们也将继续加强与各相关部门的沟通和协调,共同努力,确保工程的顺利进行。
谨此报告。
工程施工成本亏损报告模板如下:一、报告摘要(本部分简要概述报告的背景、目的、工程概况等内容。
)二、工程概况(介绍工程的基本情况,包括工程名称、地点、规模、施工期限等。
)三、成本分析1. 直接成本分析(1)人工费:根据实际完成的工程量,与预算进行对比,分析人工费的节约或超支情况。
(2)材料费:分析材料实际消耗量与预算消耗量的差异,以及材料价格波动对成本的影响。
(3)机械使用费:分析机械使用时长、工作效率等因素,与预算进行对比,分析机械使用费的节约或超支情况。
2. 间接成本分析(1)管理费:分析项目管理中的各项开支,如办公、交通、通讯等费用,与预算进行对比,找出节约或超支的原因。
(2)其他直接费:分析现场施工中的其他直接费用,如临时设施搭建、拆除、维修等费用,与预算进行对比,分析节约或超支情况。
四、亏损原因分析(1)客观原因:如工程地质条件复杂、施工环境恶劣、政策法规变化等,导致成本增加。
(2)主观原因:如施工管理不善、预算编制不准确、合同履行不当等,导致成本增加。
五、亏损金额及比例(1)直接成本亏损金额及比例:根据上述成本分析,计算直接成本的亏损金额及比例。
(2)间接成本亏损金额及比例:根据上述成本分析,计算间接成本的亏损金额及比例。
六、补救措施及建议(1)针对亏损原因,提出具体的补救措施,如调整施工方案、加强成本控制、完善合同管理等。
(2)对今后的工程施工提出建议,如提高预算编制准确性、加强施工现场管理等,以避免类似亏损情况的再次发生。
七、结论(总结报告的主要内容,强调亏损原因及采取的补救措施,提出今后的改进方向。
)注:以上模板仅供参考,实际报告应根据工程的具体情况及亏损原因进行调整。
工程亏损报告怎么写范文(实用10篇)有了规范的经营体制,有了科学的管理制度,有了高素质的运作团队,秉承诚信经营的发展理念,我公司在十几年的成长过程中,始终合法经营,依法纳税,无任何失信行为记录,无任何质量事故及安全事故,这为我公司奠定了良好的社会信用基础,我公司已于20xx年被国家工商总局评为“守合同重信用”企业,这既是对我们以往工作成绩的肯定,也更加坚定了我们继续保持诚信企业的优良形象的决心,当然,我们工作还存在很多不足,我们公司会在日后的工作中,不断通过实践总结,及时改进更新,以求在诚信经营的旅途中更上一层楼,在建筑行业里继续保持良好的企业形象,为社会创造更多的价值。
实现效益约120余万元,抑制了亏损。
续接了下年度工程。
成本比同期下降12%,职工收入比上年度提高了12%,15%。
工程款收入率达105%(未包括质保金)。
由于站位的不同,施工任务的压力及合同单价低,06年的亏损等原因,导致我与公司在协调配合方面发生了一些争执,在此表示歉意。
在今后的工作中要注意方式方法,加强沟通,增进理解以大局为重,为我公司的发展和20xx年的各项工作而努力奋斗。
一、企业生产经营的基本情况项目背景:__有限公司(以下简称__公司)2023年_月_日,__有限公司和__公司签订《订购合同》,定下后道成品运输物流设备采购合同。
合约规定一年后交货。
违约或延期支付违约金。
另一方面,年底原址动迁,需要在2023年_月_日前搬迁,这一突发事件让本来就已陷入困境的后道成品运输物流设备订购安装、调试项目雪上加霜。
无奈,__公司只得停止一切运作,全力厂房搬迁。
(一)企业主营业务范围和附属其他业务情况__公司获得的企业法人营业执照标明的营业范围是:销售自动化设备、仓储设备、机械设备、电子电器产品、包装材料、办公家具、五金制品、建材、日用百货。
(涉及行政许可的,凭许可证经营)。
(二)本年度生产经营情况__公司认真贯彻公司确定的经营方针、落实公司2023年工作会议精神,安全生产和经营情况良好,实现年度安全运行365天。
工程项目亏损原因分析报告范文引言本报告对某工程项目发生亏损的原因进行了深入分析。
本工程项目是一家建筑公司承接的一项大型住宅建设项目,计划总投资额高达数百万美元。
然而,在项目执行过程中,出现了一系列问题,导致最终亏损超过30%。
本报告将从项目立项阶段到项目收尾阶段的各个环节进行详细分析,找出造成亏损的主要原因,并提出相关建议,以期在未来项目中避免类似问题的再次发生。
一、项目立项阶段1.项目立项过于草率在项目立项阶段,建筑公司未对项目进行充分的市场调研和风险评估,导致对项目的投资前景和风险把握不足。
公司在做决策时缺乏理性的分析和论证,只是简单地根据项目规模和潜在利润做出决策,没有考虑到项目实施中可能遇到的各种风险和困难。
2.合同签订问题在项目合同签订阶段,建筑公司未对合同条款进行详细的审查和研究,导致在项目实施中出现了很多合同纠纷和索赔,增加了项目的成本和风险。
由于合同中的规定模糊不清,双方在执行过程中出现了各种理解偏差,进而导致了一系列的纠纷和延期。
3.项目预算不足建筑公司在项目立项阶段没有对项目的预算进行充分的评估和规划,导致项目在后期出现了资金紧张的情况,无法按时完成规定的工程量,造成了项目进度延误和额外的成本支出。
二、项目实施阶段1.人员管理不善在项目实施阶段,建筑公司未能有效地管理项目团队的人员,导致项目的执行效率低下。
项目经理没有对项目团队进行充分的培训和指导,团队成员之间沟通不畅,合作配合不够,导致工程施工进度受到了重大影响。
2.施工质量问题在项目实施阶段,建筑公司未能严格把控施工质量,导致了工程质量出现了很多问题,需要进行多次的返工和修正,增加了项目的成本和延长了工期。
由于公司没有建立健全的质量管理体系,导致了施工过程中的失误和疏漏。
3.材料采购成本高在项目实施阶段,由于建筑公司在材料采购上缺乏有效的谈判和管理,导致了材料采购成本偏高,增加了项目的施工成本。
公司没有对供应商进行严格的筛选和评估,导致材料质量参差不齐,加大了项目施工风险。
工程亏损补偿报告范本尊敬的领导:根据公司相关规定,我对本次工程亏损进行了详细的调查和分析,特此提交工程亏损补偿报告如下:一、工程亏损情况。
经过核实,本次工程亏损主要包括人工成本、材料损耗、设备维修等方面的支出。
具体来说,人工成本因为工期延误而增加,材料损耗超出预算,设备维修费用也较高,导致工程亏损严重。
二、工程亏损原因分析。
1. 人工成本增加的主要原因是工程进度受到了不可抗力因素的影响,导致工人加班加点,人工成本大幅增加。
2. 材料损耗超出预算的原因是在施工过程中遇到了一些意外情况,导致材料浪费较多。
3. 设备维修费用较高是因为部分设备在使用过程中出现了故障,需要进行维修和更换零部件。
三、工程亏损补偿方案。
针对以上工程亏损情况,我提出以下补偿方案:1. 人工成本增加部分,可以通过调整工程进度和合理安排工人工作时间来尽量减少加班费用。
2. 对于材料损耗超出预算的问题,我们可以加强对施工现场的管理,严格控制材料使用,避免浪费。
3. 设备维修费用可以通过加强设备的定期维护和保养来降低维修成本。
四、工程亏损补偿预期效果。
如果我们能够按照上述补偿方案来进行调整和改进,预计可以有效降低工程亏损,提高工程的效益和质量。
五、工程亏损补偿报告的落实。
为了确保工程亏损补偿方案的有效实施,我将会组织相关部门对工程进度、材料使用和设备维护等方面进行严格监督和管理,确保补偿方案的落实和效果的达到。
六、其他事项。
在今后的工程管理中,我们将进一步加强对工程进度、成本和质量的管理,避免类似的工程亏损情况的发生,提高工程的效益和质量。
以上是本次工程亏损补偿报告的内容,希望领导能够审慎考虑,并给予支持和指导,谢谢!此致。
敬礼。
(签名)。

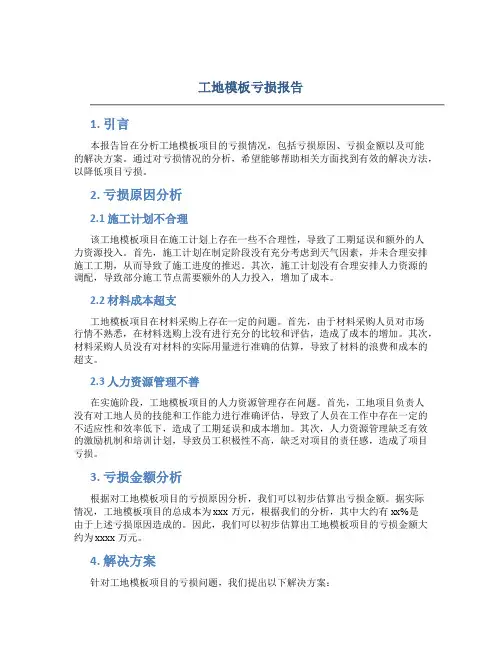

工地模板亏损报告1. 引言本报告旨在分析工地模板项目的亏损情况,包括亏损原因、亏损金额以及可能的解决方案。
通过对亏损情况的分析,希望能够帮助相关方面找到有效的解决方法,以降低项目亏损。
2. 亏损原因分析2.1 施工计划不合理该工地模板项目在施工计划上存在一些不合理性,导致了工期延误和额外的人力资源投入。
首先,施工计划在制定阶段没有充分考虑到天气因素,并未合理安排施工工期,从而导致了施工进度的推迟。
其次,施工计划没有合理安排人力资源的调配,导致部分施工节点需要额外的人力投入,增加了成本。
2.2 材料成本超支工地模板项目在材料采购上存在一定的问题。
首先,由于材料采购人员对市场行情不熟悉,在材料选购上没有进行充分的比较和评估,造成了成本的增加。
其次,材料采购人员没有对材料的实际用量进行准确的估算,导致了材料的浪费和成本的超支。
2.3 人力资源管理不善在实施阶段,工地模板项目的人力资源管理存在问题。
首先,工地项目负责人没有对工地人员的技能和工作能力进行准确评估,导致了人员在工作中存在一定的不适应性和效率低下,造成了工期延误和成本增加。
其次,人力资源管理缺乏有效的激励机制和培训计划,导致员工积极性不高,缺乏对项目的责任感,造成了项目亏损。
3. 亏损金额分析根据对工地模板项目的亏损原因分析,我们可以初步估算出亏损金额。
据实际情况,工地模板项目的总成本为xxx万元,根据我们的分析,其中大约有xx%是由于上述亏损原因造成的。
因此,我们可以初步估算出工地模板项目的亏损金额大约为xxxx万元。
4. 解决方案针对工地模板项目的亏损问题,我们提出以下解决方案:4.1 优化施工计划在项目前期,需要加强对施工计划的制定和调整。
针对天气因素,必须充分考虑气候条件,提前做好应对措施,合理安排施工期限。
在人力资源调配上,应确保合理分配和灵活调度,减少额外的人力投入。
4.2 强化材料采购管理加强材料采购人员的培训,提高其的市场行情了解能力。

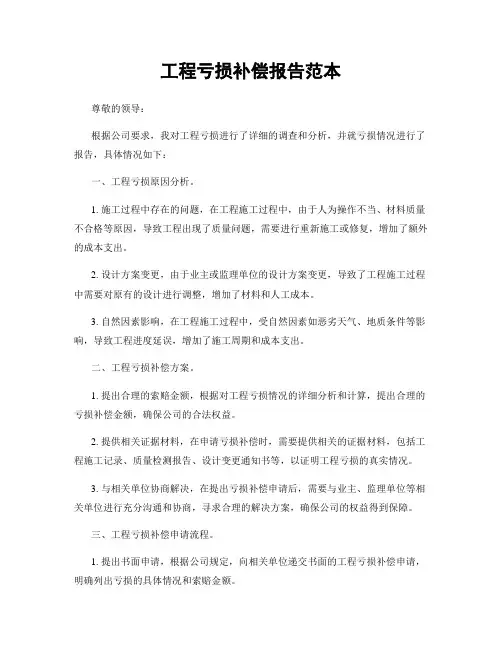

工程亏损补偿报告范本尊敬的领导:根据公司要求,我对工程亏损进行了详细的调查和分析,并就亏损情况进行了报告,具体情况如下:一、工程亏损原因分析。
1. 施工过程中存在的问题,在工程施工过程中,由于人为操作不当、材料质量不合格等原因,导致工程出现了质量问题,需要进行重新施工或修复,增加了额外的成本支出。
2. 设计方案变更,由于业主或监理单位的设计方案变更,导致了工程施工过程中需要对原有的设计进行调整,增加了材料和人工成本。
3. 自然因素影响,在工程施工过程中,受自然因素如恶劣天气、地质条件等影响,导致工程进度延误,增加了施工周期和成本支出。
二、工程亏损补偿方案。
1. 提出合理的索赔金额,根据对工程亏损情况的详细分析和计算,提出合理的亏损补偿金额,确保公司的合法权益。
2. 提供相关证据材料,在申请亏损补偿时,需要提供相关的证据材料,包括工程施工记录、质量检测报告、设计变更通知书等,以证明工程亏损的真实情况。
3. 与相关单位协商解决,在提出亏损补偿申请后,需要与业主、监理单位等相关单位进行充分沟通和协商,寻求合理的解决方案,确保公司的权益得到保障。
三、工程亏损补偿申请流程。
1. 提出书面申请,根据公司规定,向相关单位递交书面的工程亏损补偿申请,明确列出亏损的具体情况和索赔金额。
2. 相关单位审批,相关单位收到申请后,进行审批和核实亏损情况,确保亏损补偿申请的合理性和真实性。
3. 签订补偿协议,在亏损补偿申请获得批准后,与相关单位签订亏损补偿协议,明确双方的权益和责任,确保亏损得到合理补偿。
四、工程亏损补偿的意义和影响。
1. 维护公司利益,通过合理的工程亏损补偿申请,能够维护公司的合法权益,确保公司的经济利益不受损失。
2. 提高工程管理水平,通过对工程亏损的详细分析和补偿申请流程的规范化,能够提高公司的工程管理水平,减少类似问题的发生。
3. 增强公司的竞争力,通过有效的工程亏损补偿申请,能够提高公司在行业内的声誉和竞争力,为公司的发展打下良好的基础。
施工企业项目亏损报告一、项目背景在上一财年,本施工企业开展了一项大型工程项目。
该项目是一座高楼大厦的建设,总投资额为1亿元人民币。
该项目由政府委托,具有重要的社会和经济意义。
我们领导班子高度重视,充分调动全体员工的积极性和创造力,力求做好每一个细节。
二、项目进展在项目实施的过程中,我们遭遇了一系列的困难和挑战。
首先,由于当地市政建设的推迟,我们的施工进度一再受到延误。
其次,原材料价格的大幅上涨也给项目的成本控制带来了很大的压力。
此外,由于施工图设计不完善和工人技术能力不足等问题,项目出现了频繁的质量问题,我们不得不返工多次,导致施工周期和成本大幅增加。
在项目推进过程中,我们及时采取了一系列的应对措施,包括调整进度计划、优化原材料采购方式、加强对工人技术的培训等。
然而,由于项目规模较大、时间紧迫,这些措施效果有限,无法从根本上解决问题。
三、项目亏损原因项目亏损的主要原因可以归结为以下几点:1. 延期施工由于市政建设的推迟,导致我们的施工进度受到了很大的影响。
项目原计划的工期是2年,但由于延迟施工,项目工期被迫延长至3年。
这导致了施工资金的持续投入,进而导致亏损。
2. 成本控制困难原材料价格的上涨给项目的成本控制带来了很大的困难。
尽管我们采取了采购提前计划和固定价格合同等方式,但原材料价格仍然超出了预期。
成本的不可控因素使我们难以合理预算和控制项目成本。
3. 质量问题和返工由于施工图设计不完善和工人技术能力不足等问题,项目中频繁出现了质量问题,不得不返工多次。
这导致了施工周期的增加和成本的上升,进而导致了亏损。
四、亏损的影响项目亏损给施工企业带来了巨大的影响,主要表现在以下几个方面:1. 经济效益项目亏损导致企业本期经济效益严重下滑,影响了整体财务指标的实现。
企业的利润率大幅降低,给企业的发展和投资带来了不利影响。
2. 信誉损失本次项目亏损不仅影响到本企业的声誉,还对企业与政府、客户之间的合作关系产生了负面影响。
工程亏损费用申请报告一、申请背景我方公司于某年某月承接了某工程项目,并按照合同约定的工期和工程质量要求进行施工。
然而,在施工过程中,由于多种不可抗力因素的影响,以及部分工程设计不合理、施工方案不完善等原因,导致工程出现了亏损情况。
为了保证工程质量和公司的利益,我方特此申请报告,请求相关部门对工程亏损费用进行审批。
二、亏损费用的具体情况1. 直接人工费用:由于工程进展缓慢、施工难度加大等原因,施工人员需要额外加班,并且在工期延误时需要支付额外的工资。
这部分人工费用共计XX元。
2. 原材料费用:由于工程设计不合理或施工方案不完善,导致原材料的浪费增加。
同时,由于市场行情变动等原因,原材料的价格也出现了波动。
这部分原材料费用共计XX元。
3. 设备租赁费用:为了满足工程施工的需要,我方不得不租赁额外的设备。
由于工程进度延误,设备租赁时间也相应延长,导致租赁费用增加。
这部分设备租赁费用共计XX元。
4. 运输费用:由于工程地点偏远或条件有限,原材料和设备的运输费用较高。
同时,由于工程进度延误,运输次数也相应增加,进一步增加了运输费用。
这部分运输费用共计XX元。
5. 管理费用:为了保证工程施工的顺利进行,我方不得不增加了一些管理人员,以及相应的管理费用。
这部分管理费用共计XX元。
三、亏损费用的产生原因1. 不可抗力因素:工程所在地的自然环境复杂多变,存在天气突变、地质灾害等不可抗力因素。
这些因素导致施工进度受阻,增加了施工难度和费用。
2. 工程设计不合理:在工程设计阶段,存在部分设计不合理或不完善的情况。
这些问题在施工过程中暴露出来,导致工程的亏损。
3. 施工方案不完善:在施工方案制定过程中,存在部分方案不完善或考虑不全面的情况。
这些问题在实际施工中造成了额外的费用支出。
4. 人员培训不足:由于工程的特殊性和复杂性,部分施工人员的技能和经验不足,导致施工质量不稳定,进而引发了亏损情况。
5. 市场行情变动:原材料和设备的价格受市场供求关系和宏观经济环境等因素的影响,价格波动较大,进而导致亏损费用的增加。
工程扭亏报告一、引言近期,我公司所承接的某工程项目发生了亏损的情况,为了及时发现问题并采取有效措施进行扭亏,特编写此报告,详细分析了亏损的原因和解决方案。
二、亏损原因分析1. 销售不达预期工程项目的亏损主要源于销售业绩不达预期。
在项目启动初期,由于市场调研不充分,对竞争对手的情况了解不够,我们对工程项目的销售预期过于乐观,导致了后期销售量无法满足预期,从而出现亏损的情况。
2. 成本控制不力在工程项目的实施过程中,我们未能有效控制成本,导致了亏损的进一步扩大。
在采购材料和设备时,由于对市场供应情况的不熟悉,我们未能获得最有利的采购价格,成本相应增加。
同时,对人员的管理和成本控制也存在不足,导致了不必要的开支。
3. 市场竞争激烈当前市场竞争激烈,工程项目行业也不例外。
由于市场环境的变化,我们未能及时调整策略,与竞争对手形成差异化,导致无法在竞争中占据优势地位。
竞争对手的价格战和服务优势使得我们的工程项目无法获得足够的订单,从而导致亏损。
三、亏损解决方案1. 加强市场调研和销售预测为了避免销售量不达预期导致的亏损,我们将加强市场调研工作,了解竞争对手的情况和市场需求的变化趋势。
同时,我们将进行精确的销售预测,制定合理的销售目标,避免过于乐观或悲观的情况发生。
2. 提升成本控制能力为了降低成本,我们将加强供应链管理,与供应商建立长期稳定的合作关系,获得更有利的采购价格。
同时,我们将加强对人员的培训和管理,提高成本控制的效率和准确性。
3. 强化竞争优势在激烈的市场竞争中,我们将加强对竞争对手的分析,找出他们的优势和劣势,并进行针对性的应对。
我们将加强产品和服务的创新,提供更有竞争力的方案,吸引更多客户选择我们的工程项目。
四、预期效果通过上述措施的实施,我们有信心扭亏为盈。
首先,加强市场调研和销售预测能够提高我们的销售量,实现销售目标。
其次,提升成本控制能力可以降低成本,从而提高盈利能力。
最后,强化竞争优势有助于我们在市场中获得更多订单,实现盈利增长。
工程亏损补偿报告报告人:XXX公司日期:2021年X月X日一、概述本次工程涉及XXXXX,经过XXXXX工期的努力,已于X年X月X日完工,现经验收部门验收合格。
但是在工程实施中,我公司发生了一些亏损,现做如下报告。
二、亏损情况1. 进度亏损工程实施过程中,建筑材料供应商无法按照约定时间进行材料供应,导致工程进度拖延,我公司因此遭受了X万元的经济损失。
2. 施工亏损在工程实施过程中,出现了不可预见的情况,导致施工难度增加,施工周期延长。
同时出现了人员辞职等问题,因此我公司损失X万元。
3. 风险控制亏损在工程实施过程中,存在一些不可控因素,导致风险控制不到位,设备、人员安全等方面出现问题,造成我公司X万元损失。
三、补偿方案针对以上亏损情况,我公司提出以下补偿方案:1. 进度亏损补偿我公司进行了进度补救措施,提高工作效率,争取尽快补救进度亏损。
同时,我公司向建筑材料供应商提起诉讼,要求对方赔偿X万元。
2. 施工亏损补偿为了尽可能减少损失,我公司进行了施工计划调整,采取了更加高效的施工工艺,用于弥补由于人员辞职导致的损失,同时也向招聘单位提起诉讼,要求对方赔偿X万元。
3. 风险控制亏损补偿我公司成立紧急工作组,进行风险控制方案调整,进一步加强对设备、人员安全等方面的管理和监督,防止再次出现类似问题。
同时,我公司已督促保险公司对我公司进行保险赔偿,以减轻亏损压力。
四、结论本次工程亏损补偿报告主要针对本次工程过程出现的突发情况,针对性强,同时也帮助我公司进行了相关风险控制的调整,避免了类似损失再次发生。
在今后的工程实施过程中,我公司将继续加强风险控制、加强合同管理、加强进度控制,以保证每个项目的顺利实施,没有质量问题,没有亏损情况的发生。
施工队亏损报告怎么写
亏损报告格式
标题:施工队亏损报告
时间:报告编写时间
致:相关负责人
正文:
尊敬的相关负责人,
根据施工队在XX月份的经营情况,经过仔细核算,我们发现本施工队存在亏损情况。
现将具体情况报告如下:
1.施工队本月总收入:XXXX元。
2.施工队本月总支出:XXXX元。
3.本月亏损情况:XXXX元。
4.亏损原因分析:
(1)人力成本过高,占本月总支出的XX%。
(2)采购成本过高,占本月总支出的XX%。
(3)工期延误,导致罚款XX元。
(4)其他成本因素,占本月总支出的XX%。
5.针对上述问题,我们将采取如下措施:
(1)加强人力资源管理,压缩成本,减少浪费。
(2)优化采购流程,寻找更加优惠的供应商,降低采购成本。
(3)加强工期管理,严格要求施工队按时完成任务,避免罚款。
(4)进一步细化其他成本支出,找到问题之所在,尝试降低
支出。
6.展望未来,我们将继续努力,按照公司要求,按时完成任务,提高施工效率,降低成本,为公司的盈利做出贡献。
特此报告,请各位领导审阅。
此致
敬礼!
报告人
日期。
消防工程亏损情况说明一、概述近年来,由于城市化进程的加快和建筑业的迅速发展,消防工程建设成为社会各界关注的焦点。
然而,在消防工程建设过程中,亏损情况时有发生,这给工程建设方以及相关部门带来了一定的困扰。
本文旨在对消防工程亏损进行全面的说明,希望通过对亏损情况的分析和总结,能够对相关管理部门和建设单位提供一些借鉴和参考。
二、消防工程亏损情况的分析1. 建设过程中的亏损在消防工程建设过程中,亏损情况主要表现在以下几个方面:(1)材料浪费:由于工程材料的购物和使用存在一定的管理漏洞,导致部分材料被浪费或者出现丢失的情况。
(2)人员管理不善:工程建设中的人员管理可能存在一些问题,例如工人的操作不规范或者对工程安全重视不够,导致亏损情况的发生。
(3)施工质量问题:由于施工单位的施工技术水平或者管理水平存在一定问题,造成消防工程建设质量不达标,需要进行返工或者修整,给工程造成一定的亏损。
2. 运营后的亏损除了建设过程中的亏损情况外,消防工程在长期的运营过程中也可能出现一些亏损情况:(1)设备老化:消防工程设备在长期的使用过程中,可能会出现老化或者损坏的情况,需要对设备进行更换或者修理,造成一定的经济亏损。
(2)维护不善:对消防工程设备的维护保养可能存在一定的不善情况,导致设备性能下降,增加了维护和修理的成本。
(3)管理不力:消防工程在长期的运营过程中,如果管理不力,可能导致人员安全意识的下降、设备管理不善等问题,给工程带来一定的经济亏损。
三、消防工程亏损情况的解决针对消防工程建设和运营过程中可能出现的亏损情况,建议相关管理部门和建设单位采取以下措施:1. 完善管理制度:加强对消防工程建设和运营的管理,建立健全的管理制度和操作规程,规范所有工程建设和运营活动。
2. 提高人员素质:加强对相关人员的培训和教育,提高他们的工程建设和运营水平,增强他们的安全意识和责任意识。
3. 加强监督检查:加大对工程建设和运营过程的监督检查力度,发现问题及时整改,避免亏损情况的发生。
工程亏损报告
致:陕建机施集团新建横山五中N2项目部
我陕西豪迈建筑劳务有限公司自2015年9月进入工地以来,工作迟迟不顺,本应该在2015年11月15号之前就能将实验楼基础干完,但是只干到垫层,这也是影响2016年工程进度的原因之一,按照计划最多三个月就能完成的主体工程其结果干了有五个月,推迟了两个月,推迟的原因主要有以下几个方面:
第一:在实验楼过程中每项检查的时间过长,有的时候能验三四天,由故意刁难的现象,钢管搭设那么多还要加。
第二:在监理验收合格后开始浇筑混凝土,甲方阻挠不让浇筑停盘过分要求,增加支撑和现浇板铺设垫板,几个标段同时浇筑混凝土人家都是顺顺的,架板也没有铺设,也没有去干涉,一个管理,二个标准。
第三:本应在基本验收合格就要联系商混站,但有人阻止不让提前联系硬是要等到验收合格后才允许联系商混站,有时不是没有天泵就是不能按时浇筑,几方配合不好。
第四:在施工过程中,本工程除部分现浇板30公分外,其余都是12公分,按照常规做法立杆间距达到米,但是在本工程要求80公分,顶梁杆达到根根顶。
每跨剪刀撑打6道,造成增加大量的钢管、扣件、丝杠,致使材料费加大。
第五:工期滞后,推迟塔吊拆除使塔吊费用增加。
具体费用计算如下:
1、实验楼三层多配一层材料,按照建筑面积核算每平米竹胶板规格×,每层2300m2,就需要2300块竹胶板,2300块×80元=184000元。
2、方木2300m2×系数×7根×4元=161000元;
3、钢管:立杆3150根×米=11655米;
4、顶梁杆:700根×米=1890米;
5、剪力墙立杆:448根×米=1568米;
6、剪力墙水平杆:28根×4道墙=112根×5米=560米;
56根×4道墙×米=1008米;
7、锁墙头:102根×1米=102米;
8、教室水平杆:东西向10排×37根×3道=110米×3段=8280米;南北向46根×15米×4排=2760米×3段=8280米;
9、楼梯水平杆:85米×3=255米×4段=1420米;22根×米+18根×米=216米×4排=864米×4段=3456米;
10、梁抄平杆、靠杆:(米+1米×2)×36根×3道梁×3段=1134米。
米×16根×5道梁×3段=840米。
11、楼梯靠杆、抄平杆:(米×4根×5道梁+米×10根×6道梁+4排×2根×米)×4个楼梯=308米×4=1232米。
12、柱箍钢管:40根×85个柱×1米=3400米。
柱立杆:
8根×3米×85个柱=2040米。
13、剪刀撑:38道×12米×3段=1368米;
14、楼梯剪刀撑:11道×12米×4个楼梯=528米
15、背梁杆、顶梁横杆:30米×5根×3道梁×3段=1350米;11米×5根×5道×3段=825米。
16、楼梯:25米×5根×2道梁×4段=1000米。
钢管合计:46986米÷300=
月租费:46986米×元×30天=9867
运费:×770元=10963元
钢管小计:20830元
17、丝杠:4000个×元×30天=840元;
运费:4000÷300=×70元=931元;
丝杠小计:1771元
18、扣件:2300m2×15个=34500个;
租赁费:34500××30天=7245元;
运费×70元=2415元;
扣件小计:9660元
三层总合计:377261元第六:塔吊延期按二个月计算:
1、实验楼:34000元×2个月=68000元;
2、2、4#楼:23000×2个月×2台=92000元;
小计:160000元
第七:工期延长外架不能按时拆除,租赁费需要增加2个月,计80000元;
第八:木工内架搭设间距过密,造成租赁费增加元;
以上共计费用:元
望贵公司领导给予审查。
陕西豪迈建筑劳务有限公司
2016年8月25日。
