外墙保温安全技术交底
- 格式:docx
- 大小:11.00 KB
- 文档页数:4

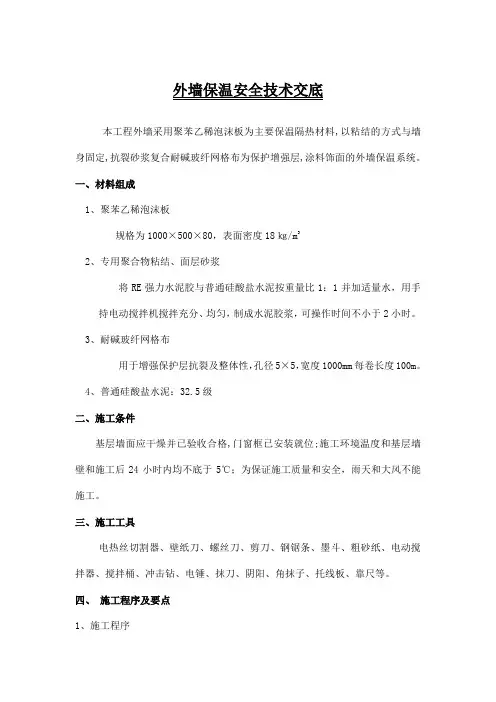

外墙保温安全技术交底本工程外墙采用聚苯乙稀泡沫板为主要保温隔热材料,以粘结的方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。
一、材料组成1、聚苯乙稀泡沫板规格为1000×500×80,表面密度18㎏/m32、专用聚合物粘结、面层砂浆将RE强力水泥胶与普通硅酸盐水泥按重量比1:1并加适量水,用手持电动搅拌机搅拌充分、均匀,制成水泥胶浆,可操作时间不小于2小时。
3、耐碱玻纤网格布用于增强保护层抗裂及整体性,孔径5×5,宽度1000mm每卷长度100m。
4、普通硅酸盐水泥:32.5级二、施工条件基层墙面应干燥并已验收合格,门窗框已安装就位;施工环境温度和基层墙壁和施工后24小时内均不底于5℃;为保证施工质量和安全,雨天和大风不能施工。
三、施工工具电热丝切割器、壁纸刀、螺丝刀、剪刀、钢锯条、墨斗、粗砂纸、电动搅拌器、搅拌桶、冲击钻、电锤、抹刀、阴阳、角抹子、托线板、靠尺等。
四、施工程序及要点1、施工程序(1)基层处理必须彻底清除基层表面的浮灰、涂料、油污、脱模剂、空鼓及风化物等影响粘结强度的材料;对新建工程的结构墙体,用2米的靠尺检查,最大偏差应小于3mm,超差处剔凿或用水泥砂浆修补平整。
若局部找平层较薄而普通水泥砂浆施工困难,可采用专用的薄层粘结砂浆进行找平处理。
(2)配制聚合物砂配比按照RE强力水泥胶:普通硅酸盐水泥按1:1(重量比)。
将RE强力水泥胶先倒入干净的容器里,边搅拌边加入水泥,至重量一致,再加入适量的水,直到搅拌均匀且稠度合适为止。
静置10-15分钟后,再次搅拌到适宜稠度,既可使用。
配制好的聚合物砂浆宜在2小时内完。
(3)网格布翻包在变形逢两侧、空洞周围的苯板应预贴窄幅网格布,其宽度为200mm,翻包宽度为100mm。
(4)苯板的粘贴可采用条粘法或条点法:条粘法:适用于墙面平整度较高的墙体。
用带有齿形的抹刀将配制好的聚合物砂浆均匀的抹在保温板上,条宽10mm,厚度10mm,间距20mm。

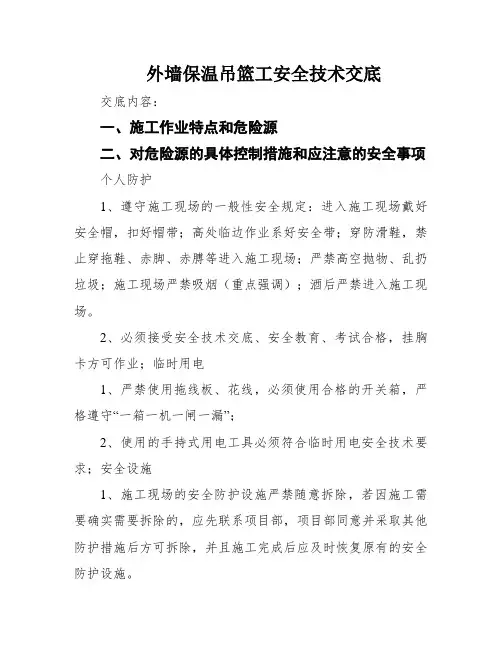

外墙保温吊篮工安全技术交底交底内容:一、施工作业特点和危险源二、对危险源的具体控制措施和应注意的安全事项个人防护1、遵守施工现场的一般性安全规定:进入施工现场戴好安全帽,扣好帽带;高处临边作业系好安全带;穿防滑鞋,禁止穿拖鞋、赤脚、赤膊等进入施工现场;严禁高空抛物、乱扔垃圾;施工现场严禁吸烟(重点强调);酒后严禁进入施工现场。
2、必须接受安全技术交底、安全教育、考试合格,挂胸卡方可作业;临时用电1、严禁使用拖线板、花线,必须使用合格的开关箱,严格遵守“一箱一机一闸一漏”;2、使用的手持式用电工具必须符合临时用电安全技术要求;安全设施1、施工现场的安全防护设施严禁随意拆除,若因施工需要确实需要拆除的,应先联系项目部,项目部同意并采取其他防护措施后方可拆除,并且施工完成后应及时恢复原有的安全防护设施。
2、严禁私自更换吊篮的任何部件。
严禁私自移篮。
针对性要求1、上吊篮前1)操作人员必须熟悉和了解所使用吊篮的结构、工作原理和技术性能。
每次作业前,必须按有关检查项目检查合格后,方可作业:a、屋面悬挂装置可靠、稳定;配重无缺失;b、篮体连接件齐全、牢固、可靠,无损坏;c、提升机穿绳正确;钢丝绳无断股、无死结、无硬弯;钢丝绳下坠铁齐全、离地在5厘米内断丝3个或在25厘米内断丝6个时,必须报废;直径磨损量达到7%必须报废;松股、折弯、局部畸变、部分绳股或钢丝挤出等情况,立即报废)d、安全锁无损坏、卡死,动作灵活,锁绳可靠;不能有杂物;e、电气系统正常;f、每次使用前均应在2米高度下空载运行2—3次,确认无故障方可使用;g、检查安全带(使用前,要认真对安全带进行外观检查,不仅要检查带子有无开裂、断股或扭结等缺陷,还要检查各种金属配件是否齐全、有效,扎紧扣是否可靠)2、开始上吊篮a、作业人员佩戴好安全帽,扣好帽带;戴好安全带,安全带上的自锁扣扣在单独牢固固定在建筑物上方的悬挂安全绳上;b、吊篮内作业人员不能超过2个人;吊篮开始上升操作人员应注意安全钢丝绳及重垂因安全锁太紧导致随平台一起上升的情况,如有类似情况应及时把安全钢丝绳手动放下去。
一、交底目的为确保外墙保温工程的安全施工,提高施工人员的安全意识,预防安全事故的发生,特进行本次安全技术交底。
二、工程概况1. 工程名称:[项目名称]2. 工程地点:[工程地址]3. 施工单位:[施工单位名称]4. 施工负责人:[施工负责人姓名]5. 施工时间:[施工开始时间]至[施工结束时间]三、安全注意事项1. 施工人员安全培训- 所有参与外墙保温施工的工人必须经过专业培训,掌握外墙保温施工的基本技能和安全操作规程。
- 施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
2. 高处作业安全- 高处作业时,必须使用安全带,安全带必须系在可靠的固定点上。
- 高处作业平台必须稳固,作业时人员应保持身体平衡,严禁攀爬、跳跃。
3. 机械操作安全- 机械设备操作人员必须经过培训,取得操作资格。
- 机械设备运行时,非操作人员严禁靠近,确保操作区域安全。
4. 材料运输安全- 运输材料时,应使用专用车辆,确保车辆安全状况良好。
- 材料堆放整齐,不得超高堆放,防止倾倒伤人。
5. 施工现场用电安全- 施工现场用电必须符合规范,电线、电缆必须整齐布置,防止漏电。
- 施工现场严禁私拉乱接电线,使用电器设备必须符合安全要求。
6. 防坠落措施- 施工过程中,必须采取防坠落措施,如设置安全网、安全绳等。
- 施工人员在作业时,不得擅自攀爬脚手架、模板等设施。
7. 防火安全- 施工现场严禁吸烟,禁止使用明火。
- 施工现场应配备消防器材,并定期检查,确保其完好有效。
四、施工工艺及注意事项1. 保温材料施工- 保温材料应符合国家相关标准,并经过检验合格。
- 保温层施工前,基层应清理干净,不得有油污、水迹等。
2. 锚固件安装- 锚固件安装必须牢固,不得松动。
- 锚固件与基层的连接必须符合设计要求。
3. 抗裂砂浆施工- 抗裂砂浆应搅拌均匀,不得有沉淀、结块。
- 抗裂砂浆施工应分层进行,每层厚度不宜超过20mm。
4. 面砖粘贴- 面砖粘贴前,应检查面砖质量,不得有裂纹、翘曲等缺陷。

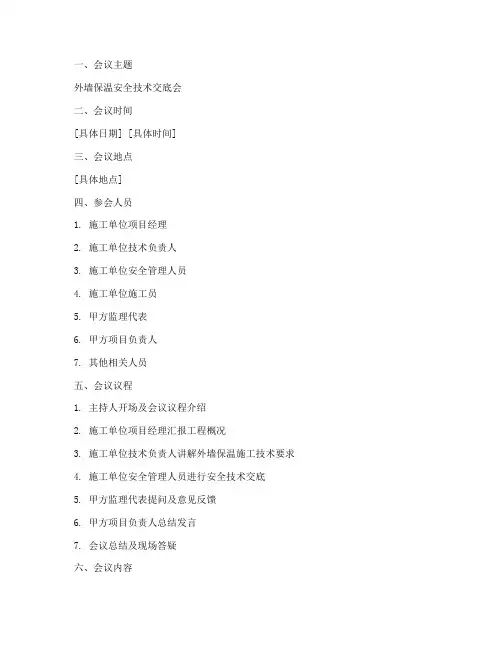

一、会议主题外墙保温安全技术交底会二、会议时间[具体日期] [具体时间]三、会议地点[具体地点]四、参会人员1. 施工单位项目经理2. 施工单位技术负责人3. 施工单位安全管理人员4. 施工单位施工员5. 甲方监理代表6. 甲方项目负责人7. 其他相关人员五、会议议程1. 主持人开场及会议议程介绍2. 施工单位项目经理汇报工程概况3. 施工单位技术负责人讲解外墙保温施工技术要求4. 施工单位安全管理人员进行安全技术交底5. 甲方监理代表提问及意见反馈6. 甲方项目负责人总结发言7. 会议总结及现场答疑六、会议内容1. 施工单位项目经理汇报工程概况(1)工程名称:[工程名称](2)工程地点:[工程地点](3)工程规模:[工程规模](4)工程进度:[工程进度](5)工程特点:[工程特点]2. 施工单位技术负责人讲解外墙保温施工技术要求(1)外墙保温材料选用及要求(2)外墙保温施工工艺流程(3)外墙保温施工质量标准(4)外墙保温施工注意事项3. 施工单位安全管理人员进行安全技术交底(1)安全意识教育(2)施工现场安全管理制度(3)安全防护措施及个人防护用品(4)高处作业、机械操作、用电等安全操作规程(5)应急处理措施及预案4. 甲方监理代表提问及意见反馈(1)对施工单位技术交底内容的疑问(2)对施工现场安全管理及施工质量的关注点(3)对工程进度及施工方案的合理性的建议5. 甲方项目负责人总结发言(1)对施工单位技术交底及安全交底的认可(2)对施工现场安全管理及施工质量的期望(3)对工程进度及施工方案的指导6. 会议总结及现场答疑(1)总结本次会议的主要内容(2)对参会人员提出的问题进行解答七、会议要求1. 各参会人员应认真听取会议内容,做好会议记录。
2. 施工单位根据会议内容,对施工方案及安全技术措施进行完善。
3. 甲方监理代表对施工单位进行监督,确保施工质量和安全。
4. 甲方项目负责人对施工单位进行指导,确保工程进度及质量。
外墙保温工程技术交底引言概述:外墙保温工程技术交底是指在施工前,施工单位与监理单位、设计单位等相关人员之间进行的一次技术交流和确认,旨在确保施工过程中的质量和安全。
本文将从材料选择、施工方法、施工注意事项、验收标准和常见问题等五个方面,详细阐述外墙保温工程技术交底的内容。
一、材料选择1.1 保温材料- 选择合适的保温材料,如聚苯板、聚氨酯板、挤塑板等,根据建造结构和保温要求进行合理搭配。
- 确保保温材料符合国家标准,具备良好的保温性能和耐久性。
1.2 粘结剂- 选择适合的粘结剂,如聚合物砂浆、水泥砂浆等,保证其与保温材料的粘结强度和耐候性。
- 注意粘结剂的配比和搅拌均匀,以确保施工质量。
1.3 防护层材料- 选择防护层材料,如涂料、石材等,保证其具备良好的防水、防火和耐候性能。
- 根据建造外墙的特点和要求,选择合适的防护层材料。
二、施工方法2.1 表面处理- 清除外墙表面的油污、灰尘等杂质,确保施工面干净。
- 对于老旧建造,需要进行外墙破损部份的修复和处理。
2.2 保温材料安装- 根据设计要求和施工方案,将保温材料按照规定的厚度和密度进行安装。
- 保温材料的安装要坚固,避免浮现空鼓和裂缝。
2.3 粘结剂涂抹- 采用均匀涂抹的方式,将粘结剂涂抹在保温材料表面。
- 确保粘结剂与保温材料充分粘结,避免浮现脱落和空鼓。
三、施工注意事项3.1 温度控制- 施工过程中要注意环境温度,避免在过高或者过低的温度下施工。
- 温度过高会影响粘结剂的固化速度,温度过低会影响施工质量。
3.2 施工工艺- 严格按照施工工艺进行施工,确保每一个环节的质量。
- 注意施工过程中的细节,如保温材料的对接、粘结剂的涂抹等。
3.3 安全措施- 施工现场要设置安全警示标志,确保工人的安全。
- 使用安全工具和设备,避免施工过程中发生意外。
四、验收标准4.1 外墙保温层厚度- 根据设计要求,测量外墙保温层的厚度,确保符合规定的标准。
4.2 保温材料粘结强度- 进行粘结强度测试,确保保温材料与墙体的粘结坚固。
外墙保温施工技术交底一、背景介绍随着人们生活水平的提高,建筑外墙保温已经成为建筑工程的标配。
外墙保温的意义在于既能降低建筑物的能耗,也能有效地改善室内环境和提升居住舒适度。
在进行外墙保温前,必须对施工技术进行交底,以确保施工效果达到预期效果。
二、施工技术交底的目的施工技术交底主要是为了保障施工质量,避免因操作不当而导致保温材料损坏、漏洞等施工缺陷。
同时也可以减少工程变更,提高施工效率。
三、施工技术交底的内容1.工程量验收及材料准备:在施工前,首先需要对工程量进行验收,并准备好所有必要的材料,以便保证施工进展顺利。
2.基层处理:基层应先清洁干净,将基层表面的浮浆、疑似松动的混凝土、杂物等清除干净,确保基层表面光滑平整。
3.梁柱搭设灰线:确定保温板的厚度后,从基层的四周向内依次搭设2cm宽的厚度与保温板厚度相同的灰线,并在梁柱上搭设竖线。
离地面高度为15cm ~ 20cm,风口位置要留意设置。
4.涂刷聚合物砂浆:在灰线上切出虚线,涂刷聚合物砂浆,厚度应控制在2-3mm左右。
5.铺贴保温材料:从底部向上逐渐铺贴保温板。
板缝要横向错开,上下板缝要交错设置,板缝一定要紧密对齐,不能翻边。
保温板的四周要留出裂缝缝隙,防止随季节变换引起的热胀冷缩交替下产生温差应力,使之产生裂缝。
6.预应力网格布埋设:在保温板上铺设预应力网格布,将其压入砂浆中,注意与墙面贴合的紧密程度。
7.锚固件安装:安装预留好锚固件,并调整其位置,使锚固件与预留孔紧密贴合。
8.砂浆抹灰:在保温层上涂刷一层聚合物砂浆,厚度约为2-3mm。
9.纹理处理及保温层除尘:在保温层的砂浆未干之前,打出保温层的表面花纹。
施工完成后,应及时对保温层上的尘土、泥浆等进行清理。
10.防水层施工:在砂浆抹灰层干燥后,可以进行防水层施工,同时要做好防腐、防蛀和防锈的处理。
四、施工技术交底的注意事项1.严格按照国家规定的施工标准进行工作。
2.施工时应特别注意安全。
施工中应穿戴好工作服、安全帽等个人防护用具。

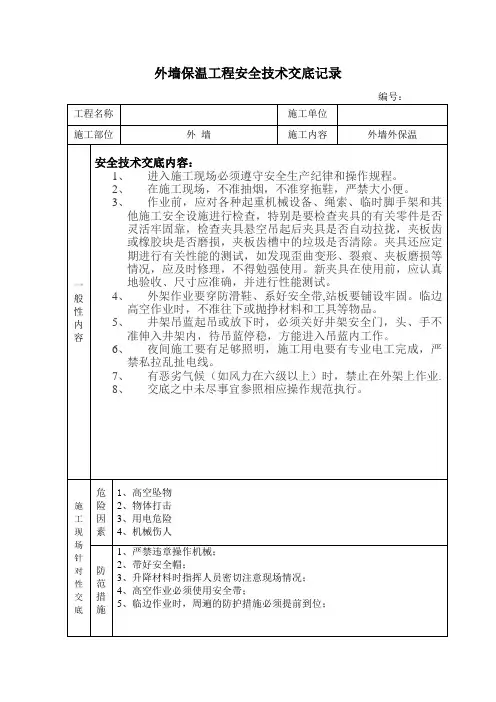

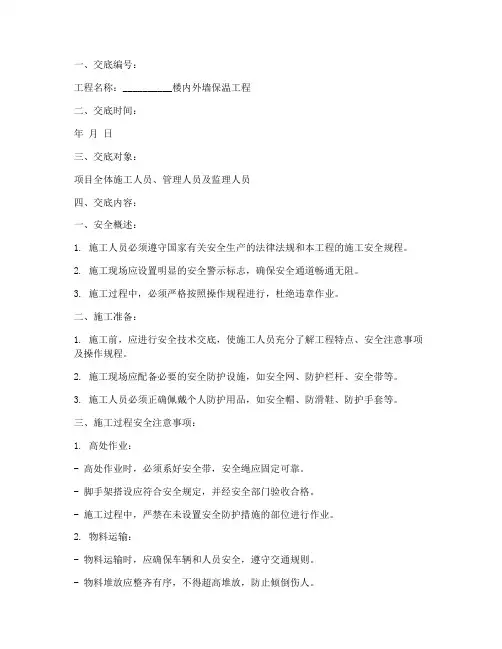

一、交底编号:工程名称:__________楼内外墙保温工程二、交底时间:年月日三、交底对象:项目全体施工人员、管理人员及监理人员四、交底内容:一、安全概述:1. 施工人员必须遵守国家有关安全生产的法律法规和本工程的施工安全规程。
2. 施工现场应设置明显的安全警示标志,确保安全通道畅通无阻。
3. 施工过程中,必须严格按照操作规程进行,杜绝违章作业。
二、施工准备:1. 施工前,应进行安全技术交底,使施工人员充分了解工程特点、安全注意事项及操作规程。
2. 施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全带等。
3. 施工人员必须正确佩戴个人防护用品,如安全帽、防滑鞋、防护手套等。
三、施工过程安全注意事项:1. 高处作业:- 高处作业时,必须系好安全带,安全绳应固定可靠。
- 脚手架搭设应符合安全规定,并经安全部门验收合格。
- 施工过程中,严禁在未设置安全防护措施的部位进行作业。
2. 物料运输:- 物料运输时,应确保车辆和人员安全,遵守交通规则。
- 物料堆放应整齐有序,不得超高堆放,防止倾倒伤人。
3. 火源管理:- 施工现场禁止使用明火,严禁吸烟。
- 施工过程中,如需使用电焊、气焊等明火作业,必须办理动火作业许可证,并采取必要的安全措施。
4. 电气安全:- 电气设备应定期检查、维护,确保绝缘良好。
- 施工现场严禁私拉乱接电线,严禁使用非标准电气设备。
5. 防止触电:- 施工现场应设置接地线,防止电气设备漏电。
- 施工人员应熟悉电气设备操作规程,严禁违章操作。
四、施工结束后的安全注意事项:1. 施工结束后,应对施工现场进行全面清理,消除安全隐患。
2. 施工人员应离开施工现场前,确保所有施工工具、材料已妥善放置。
五、应急预案:1. 发生安全事故时,应立即启动应急预案,采取有效措施进行救援。
2. 施工人员应熟悉应急预案,掌握救援方法。
六、总结:本安全技术交底旨在提高施工人员的安全意识,确保施工安全。
施工过程中,必须严格执行本交底内容,确保工程顺利进行。

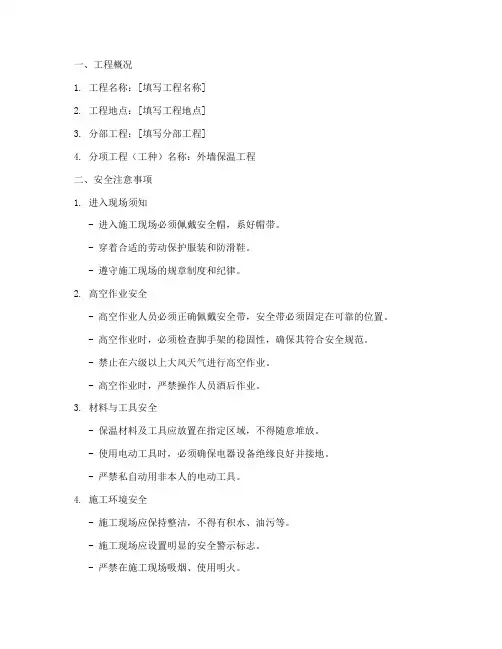

一、工程概况1. 工程名称:[填写工程名称]2. 工程地点:[填写工程地点]3. 分部工程:[填写分部工程]4. 分项工程(工种)名称:外墙保温工程二、安全注意事项1. 进入现场须知- 进入施工现场必须佩戴安全帽,系好帽带。
- 穿着合适的劳动保护服装和防滑鞋。
- 遵守施工现场的规章制度和纪律。
2. 高空作业安全- 高空作业人员必须正确佩戴安全带,安全带必须固定在可靠的位置。
- 高空作业时,必须检查脚手架的稳固性,确保其符合安全规范。
- 禁止在六级以上大风天气进行高空作业。
- 高空作业时,严禁操作人员酒后作业。
3. 材料与工具安全- 保温材料及工具应放置在指定区域,不得随意堆放。
- 使用电动工具时,必须确保电器设备绝缘良好并接地。
- 严禁私自动用非本人的电动工具。
4. 施工环境安全- 施工现场应保持整洁,不得有积水、油污等。
- 施工现场应设置明显的安全警示标志。
- 严禁在施工现场吸烟、使用明火。
5. 个人防护- 操作人员必须正确佩戴防尘口罩、防护眼镜等个人防护用品。
- 从事涂料施工人员应佩戴防护手套和防化学品溅射眼镜。
三、施工流程与操作要点1. 施工准备- 确保外墙基层平整、干净、无油污。
- 检查保温材料的规格、性能是否符合要求。
- 准备好施工工具和设备。
2. 施工步骤- 将保温材料切割成所需尺寸。
- 将保温材料粘贴到墙面上,确保粘贴牢固。
- 进行保温层表面处理,如涂抹涂料等。
3. 质量要求- 保温材料粘贴牢固,无空鼓、脱落现象。
- 保温层表面平整,无明显凹凸不平。
- 涂料施工均匀,无漏涂、流挂现象。
四、应急处理1. 如发生人员受伤,应立即停止作业,将伤者送至安全地点,并拨打急救电话。
2. 如发生火灾,应立即报警,并使用灭火器进行初期灭火。
3. 如发生其他紧急情况,应按照现场应急预案进行处理。
五、交底人及被交底人1. 交底人:[填写交底人姓名]2. 被交底人:[填写被交底人姓名]3. 交底日期:[填写交底日期]六、备注1. 本交底内容仅供参考,具体施工要求以现场实际情况为准。

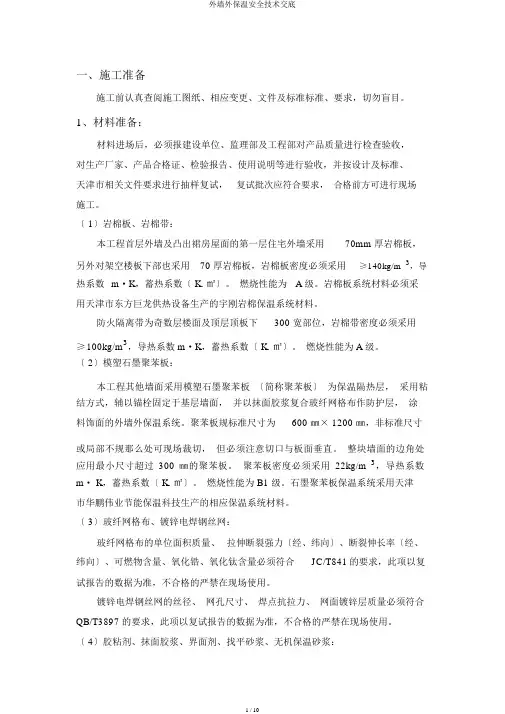

一、施工准备施工前认真查阅施工图纸、相应变更、文件及标准标准、要求,切勿盲目。
1、材料准备:材料进场后,必须报建设单位、监理部及工程部对产品质量进行检查验收,对生产厂家、产品合格证、检验报告、使用说明等进行验收,并按设计及标准、天津市相关文件要求进行抽样复试,复试批次应符合要求,合格前方可进行现场施工。
〔 1〕岩棉板、岩棉带:本工程首层外墙及凸出裙房屋面的第一层住宅外墙采用70mm 厚岩棉板,另外对架空楼板下部也采用70 厚岩棉板,岩棉板密度必须采用≥140kg/m3,导热系数m·K,蓄热系数〔 K. ㎡〕。
燃烧性能为 A 级。
岩棉板系统材料必须采用天津市东方巨龙供热设备生产的宇刚岩棉保温系统材料。
防火隔离带为奇数层楼面及顶层顶板下300 宽部位,岩棉带密度必须采用≥100kg/m3,导热系数 m·K,蓄热系数〔 K. ㎡〕。
燃烧性能为 A 级。
〔 2〕模塑石墨聚苯板:本工程其他墙面采用模塑石墨聚苯板〔简称聚苯板〕为保温隔热层,采用粘结方式,辅以锚栓固定于基层墙面,并以抹面胶浆复合玻纤网格布作防护层,涂料饰面的外墙外保温系统。
聚苯板规标准尺寸为600 ㎜× 1200 ㎜,非标准尺寸或局部不规那么处可现场裁切,但必须注意切口与板面垂直。
整块墙面的边角处应用最小尺寸超过300 ㎜的聚苯板。
聚苯板密度必须采用22kg/m 3,导热系数m· K,蓄热系数〔 K. ㎡〕。
燃烧性能为 B1 级。
石墨聚苯板保温系统采用天津市华鹏伟业节能保温科技生产的相应保温系统材料。
〔 3〕玻纤网格布、镀锌电焊钢丝网:玻纤网格布的单位面积质量、拉伸断裂强力〔经、纬向〕、断裂伸长率〔经、纬向〕、可燃物含量、氧化锆、氧化钛含量必须符合JC/T841的要求,此项以复试报告的数据为准,不合格的严禁在现场使用。
镀锌电焊钢丝网的丝径、网孔尺寸、焊点抗拉力、网面镀锌层质量必须符合QB/T3897 的要求,此项以复试报告的数据为准,不合格的严禁在现场使用。
外墙保温材料安全技术交底一、背景介绍外墙保温材料是一种常用的建筑材料,它可以有效提高建筑物的保温性能,降低能耗。
然而,不正确的使用和施工可能会带来安全隐患。
本文档旨在介绍外墙保温材料的安全技术要点,以保障施工过程和使用过程中的安全。
二、外墙保温材料的选择与验收1. 选择符合国家标准和相关规范的保温材料,如聚苯板、聚氨酯泡沫板等。
2. 验收时应检查保温材料的表面是否平整、无明显缺陷和损伤,以确保其质量合格。
三、施工安全措施1. 施工前应对施工现场进行全面的安全评估,并采取相应的安全防护措施,如设置警戒标识、施工通道等。
2. 工人需进行安全培训,熟悉并遵守相关的施工规范和操作流程。
3. 施工现场应保持整洁,清除杂物和易燃物,以防火灾发生。
4. 使用和搬运保温材料时,注意人身安全,避免重物滑落和碰撞。
四、保温材料的安装与固定1. 将保温材料固定在墙体上时,应使用符合标准的固定器材,如专用胶粘剂和不锈钢锚栓。
2. 确保保温材料的安装牢固,无空鼓和空隙。
五、使用过程中的安全注意事项1. 外墙保温材料在使用过程中需避免剧烈撞击,以免产生裂缝和脱落。
2. 防止外墙保温材料受潮和受损,尽量避免长期暴露于雨水和阳光下。
3. 监测保温材料的变形和老化情况,及时采取维修措施,确保其功能和安全性。
六、应急处理措施1. 发生外墙保温材料脱落、老化等意外情况时,应立即采取固定措施,避免引发安全事故。
2. 若发现保温材料起火,应立即启动应急预案并报警处理。
七、教育培训与验收1. 在施工前,进行安全培训,提高工人的安全意识和技术水平。
2. 施工完成后,进行安全验收,确保施工质量和安全措施的符合标准。
以上为外墙保温材料安全技术交底的内容要点。
通过遵守这些安全要求,我们可以有效预防事故的发生,保障施工和使用过程中的安全。

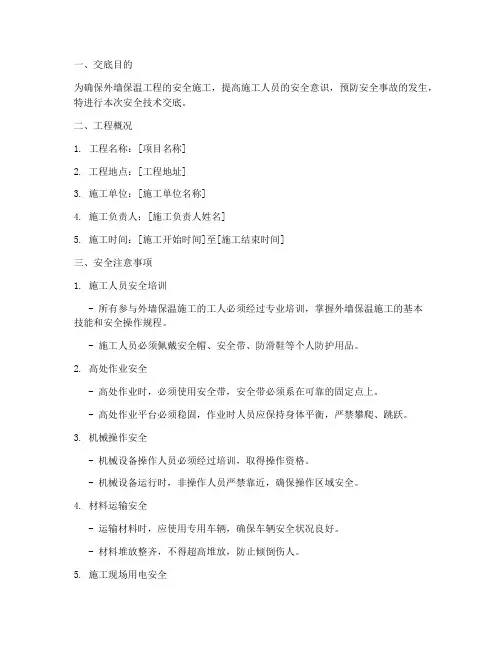

一、交底目的为确保外墙保温施工过程中的安全,预防安全事故的发生,特进行外墙保温安全技术交底。
二、交底内容1. 施工人员安全意识教育- 所有参与外墙保温施工的员工必须严格遵守国家有关安全生产的法律法规和施工规范。
- 施工人员必须具备必要的安全知识和技能,未经培训不得上岗。
2. 安全操作规程- 进入施工现场必须正确佩戴安全帽、系好安全带,并佩戴防滑鞋。
- 高空作业时,必须使用安全带,并确保安全带系挂牢固。
- 严禁酒后作业,严禁操作人员带病作业。
- 严禁随意拆除、破坏安全设施。
3. 脚手架及外架安全- 脚手架及外架必须符合国家相关标准,并由专业人员进行搭设和验收。
- 脚手架及外架必须定期检查和维护,确保其稳固可靠。
- 高空作业时,脚手架及外架应设置安全防护栏和踢脚板。
- 严禁在脚手架及外架上堆放杂物,严禁超载使用。
4. 外墙保温材料及设备安全- 施工过程中使用的保温材料及设备必须符合国家标准,并经过检验合格。
- 保温材料及设备应妥善保管,防止受潮、变质。
- 电动工具及设备必须绝缘良好,并定期检查和维护。
5. 施工环境安全- 施工现场应保持整洁,通道畅通,防止发生滑倒、绊倒等事故。
- 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
- 阴雨天施工时,应采取防滑、防潮等措施。
6. 事故应急处理- 施工现场应配备必要的应急救援设施和设备。
- 施工人员应熟悉应急救援程序,一旦发生事故,应立即启动应急预案。
三、交底要求1. 施工单位应将本次安全技术交底内容书面记录,并签字确认。
2. 施工单位应将安全技术交底内容张贴在施工现场显眼位置,便于施工人员查阅。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和技能。
四、交底人(填写交底人姓名及职务)五、被交底人(填写被交底人姓名及职务)六、交底日期(填写交底日期)七、备注1. 本交底模板仅供参考,具体内容应根据实际情况进行调整。
2. 施工单位应结合工程特点,制定详细的安全技术交底方案。
外墙保温安全技术交底一、施工准备1、材料准备:50mm厚密度为18—20Kg/m3的聚苯板、粘结剂及胶粉、抗裂砂浆、耐碱玻璃纤涂网格布、5mm的塑料胀管及木螺丝、4mm厚的L型连接件、水泥、砂子、22#铅丝、角钢50×50等。
2、机具准备电锤、木抹子、铁抹子、剪刀、水平尺、铝合金尺杆、电动吊篮、安全带、搅拌机、灰桶、360目砂布、锯条、钢刷、壁纸刀片、腻子刀、螺丝刀、托线板、墨斗等。
3、施工条件1)、进场的各种材料必须有合格证、复试报告等相关证件.2)、各种资料已备齐上报.3)、外墙窗口垂直控制线已放好。
4)、下层交叉作业,安全防护措施已搭好。
5)、机械设备运转正常,已向施工班组当面进行技术交底.6)、基体已清理干净,并已处理完毕。
7)、温度低于0℃、风力大于5级、雨天时不能施工。
二、注意事项1、施工中各专业应紧密配合,合理安排工序,严禁起伏颠倒工序作业。
2、应防止重物撞击已施工完的墙面。
3、避免在日光曝晒下作业。
4、施工中应做到“三清六好一总结”,即:活完脚底清,下班机底清,工完场地清;砌体质量好,落地砂灰回收利用好,设备养护好,材料堆放好,施工质量控制好,各道工序检查好;总结一天的工作情况。
三、安全文明施工1、进入现场必须遵守安全生产六大纪律,作到三清六好;2、吊篮脚手架的设计制作应符合JG/T5032—93《高空作业吊篮》及《编制建筑施工脚手架安全技术标准的统一规定》;3、钢丝绳与吊篮连接点必须有防剪措施,连接用卡环连接,不得少于3个并设有保险弯;4、吊篮的脚手板应按照吊篮的规格尺寸采用定型板,严密平整与架子固定牢靠,吊篮得外侧临边防护设置两道水平杆不得小于1.2m,内侧不得小于0。
8m,外侧必须用密目网或钢板网封严;当单片吊篮提升时,吊篮的两端也应架设防护栏杆并用密目网封严;5、有多层吊篮施工时或建筑各层又落物危险时,应设置防护顶板,材料采用5cm厚的木板或强度相当的其它材料;6、全绳必须与固定物体连接牢固,与墙角易磨损的部位要采取措施;7、吊篮的电源线不得系在吊篮的支架上,必须作接地保护;8、吊篮在安装后必须进行空载试验,制动器用定额1。
一、交底目的为确保外墙保温砂浆施工过程中的安全,预防事故发生,现将外墙保温砂浆施工安全技术进行交底,提高施工人员的安全意识和操作技能。
二、交底对象所有参与外墙保温砂浆施工的施工人员、管理人员及监理人员。
三、交底时间[填写具体时间]四、交底内容1. 施工环境安全1.1 施工现场应设置明显的安全警示标志,确保施工区域安全。
1.2 施工现场应保持整洁,施工材料、工具等有序摆放,防止滑倒、绊倒等事故发生。
1.3 施工现场应配备必要的消防设施,如灭火器、消防沙等,并确保其有效性和可靠性。
2. 施工人员安全2.1 施工人员必须穿戴符合国家标准的安全帽、安全带、防尘口罩等个人防护用品。
2.2 施工人员应接受安全培训,了解施工过程中的安全风险和应对措施。
2.3 施工人员应遵守施工现场的各项安全规定,不得酒后施工、疲劳作业。
3. 施工机械安全3.1 施工机械应定期检查、保养,确保其安全可靠。
3.2 使用施工机械前,应仔细阅读操作说明书,了解其性能和操作方法。
3.3 施工机械操作人员应具备相应的操作技能和经验。
4. 外墙保温砂浆施工安全4.1 施工前,应仔细检查基层墙体,确保其平整、坚实、干燥,无空鼓、裂缝等缺陷。
4.2 施工过程中,应严格按照施工工艺要求进行操作,不得随意改变施工方法。
4.3 施工人员应使用专用工具进行施工,不得使用未经批准的工具。
4.4 施工过程中,应保持施工区域通风良好,防止有害气体积聚。
4.5 施工过程中,应随时清理施工垃圾,保持施工现场整洁。
5. 应急处理5.1 发生安全事故时,应立即停止施工,并组织人员进行救援。
5.2 应急处理人员应熟悉应急处理程序,确保能够迅速、有效地进行救援。
5.3 应急处理结束后,应立即向相关部门报告事故情况。
五、交底要求1. 施工人员应认真学习本次安全技术交底内容,确保掌握安全操作技能。
2. 施工单位应加强施工现场安全管理,确保施工安全。
3. 监理单位应加强对施工现场的监督检查,确保施工安全。
甘泉县和谐家园A区5#楼保温工程
安
全
技
术
交
底
编 制:
审 核:
审 批:
延安瑞涛建筑有限公司
年 月 日
工程名称 甘泉县和谐家园A区5#楼 交底部位 外墙
施工单位 延安瑞涛建筑有限公司 施工内容 外墙外保温
项目技术负责人: 专业技术负责人: 班组长:
组
员
签
字
工程名称 甘泉县和谐家园A区5#楼 交底部位 外墙
施工单位 延安瑞涛建筑有限公司 施工内容 外墙外保温
工程名称 甘泉县和谐家园A区5#楼 交底部位 外墙
施工单位 延安瑞涛建筑有限公司 施工内容 外墙外保温
交底内容:
一、工程概况
保温工程依据工程总体安全规划和安全管理要求,对外墙保温工程做如下
安全交底。
二、安全要求:
1.施工前,班组安全员先做好班前安全交底工作,并检查周边环境是否安全,
确认后再安排施工人员进行施工。
2.未满18岁及60岁以上以及身体不健康人员严禁进场施工,严禁酒后高处作
业,凡不符合高处作业的人员,一律禁止高处作业。
3.作业人员进入施工现场必须戴合格的安全帽,系好下额带,锁好带口;严禁
赤背,穿拖鞋。
4.高空作业时,大风及雨后作业,应检查脚手架是否牢固,在外脚手架下穿行
要戴好安全帽;登高(2米以上)作业时必须系合格的安全带,系挂牢固,高挂
低用,应穿防滑鞋,应把手头工具放在工具袋内。
5.外墙保温用的脚手架搭设应符合安全规定,并经安全部门验收合格,脚手板
不得有探头板和飞跳板,施工时不得出现立体交叉作业;抹檐口的脚手架,一定
要有高出口檐口1m的保护栏杆设施。
6.悬空作业应有牢靠的立足处,并必须视具体情况,配置防护网、栏杆或其他
安全设施,作业所用的索具、脚手板、吊篮、吊笼、平台等设备,均需经过技术
鉴定或检证方可使用。
7.施工机械和电源电器必须由持证人员操作,无证人员不得开机和接电,防止
伤人。
8.脚手架上的材料、工具应分散堆放,不得超载。脚手板上不允许多人集中在
工程名称 甘泉县和谐家园A区5#楼 交底部位 外墙
一起操作,一块脚手板上不得超过两人或修配中操作。
9.不准用不稳固的工具或物体在脚手板面垫高操作,更不准在未经过加固的情
况下,在一层脚手架上随意再叠加一层。
10.不准随意拆除、斩断脚手架软硬拉结,不准随意拆除脚手架上的安全设施,
如妨碍施不工必须经施工负责人批准后,方能拆除妨碍部位。
11. 施工使用的工具应放在稳妥的地方。工作完毕应将脚手板和砖墙上的垃圾、
灰浆清扫干净,防止落掉伤人,但垃圾不得从脚手架上往下抛掷。
12.施工人员必须服从项目部关于安全管理的各种规章制度,严禁违章作业,
做到三不伤害;班组如果因劳力不足需要再招新工人时,应事先向工地报告。
13.本交底未尽事宜,请严格按照本工种安全操作规范要求执行。
