7.钻孔灌注桩抽芯孔补灌施工方法技术交底
- 格式:doc
- 大小:21.00 KB
- 文档页数:2
钻孔灌注桩施工技术交底一、工程概况本标段内有桩基的桥梁有2座,共有桩基12根,直径全部为1.4米。
其中K9+188洪干渠桥有桩基8根,K5+277文岩十一支桥有桩基4根。
本段全部采用钻孔桩基础,均为摩擦桩,钻孔灌注桩施工采用反循环施工工艺。
为规范钻孔桩施工管理,确保钻孔桩施工质量,特编制钻孔桩施工技术交底。
二、施工准备1、现场审核施工图纸,并对桩位复测,设置护桩并记录检查校核,确保桩位在允许偏差范围以内。
2、钻孔场地在旱地时,应对场地进行平整压实,场地位于陡坡时,清除危石浮土用枕木、型钢等搭设工作平台。
3、在浅水中应先筑岛围堰或钢板围堰,钻孔场在深水中或淤泥较厚时,先搭设工作平台。
4、根据现场地理情况合理,合理设置泥浆净化循环系统。
5、根据钻孔桩径选择合适的护筒尺寸,护筒埋设,需要严格定位,压进的护筒必须垂直,并根据河床实际冲淤情况适当调整各桩护筒的埋置深度。
三、机械材料水泥:采用普通硅酸盐水泥或矿渣硅酸盐水泥。
砂:含泥量不大于2.5%。
石子:含泥量不大于1%。
水:应用自来水或不含有害物质的洁净水。
造浆用粘土:可就地选择塑性指数IP≥15的粘土或购专用膨润土。
钢筋:钢筋的级别、直径必须符合设计要求,有出厂质量证明书及进场后试验报告。
主要施工机具:反循环钻机、泥浆搅拌机、泥浆泵、导管、清孔器。
四、质量标准1、保证项目⑴.成孔深度、孔径、孔型必须符合设计要求。
⑵.钻孔桩护筒应坚实不漏水,护筒埋深不小于3m。
⑶.成孔过程中泥浆比重应控制在1.1~1.3,浇注混凝土前孔底的泥浆比重应不大于1.1;含砂率<2%,黏度17~20Pa.s,胶体率大于98%。
⑷.浇筑水下混凝土前,孔底沉碴厚度不得大于20cm,并注意保持孔内水头,防止塌孔。
⑸.钢筋品种、级别、规格和数量必须符合设计要求。
钢筋进场时,必须对其质量指标进行全面检查,并按批抽检,其检验数量与质量应符合设计要求及现行国家标准的规定。
⑹.钢筋的加工必须符合设计要求,主筋采用双面搭接焊,搭接长度不小于(5d),搭接部位应预弯,搭接钢筋的轴线应位于同一直线上。
钻孔灌注桩施工技术交底1. 引言本文档旨在对钻孔灌注桩施工技术进行详细介绍和交底。
钻孔灌注桩是一种常见的地基处理技术,用于增加地基的承载能力和稳定性。
施工过程涉及钻孔、清孔、灌注和固化等步骤,下面将逐步介绍每个步骤的具体操作。
2. 施工步骤2.1 钻孔准备在施工前,需要对钻孔进行充分的准备工作。
首先,根据设计要求确定钻孔的位置和孔径。
然后,清理现场,确保施工区域没有杂物和障碍物。
施工人员需要穿戴好个人防护装备,包括安全帽、安全鞋和手套等。
2.2 钻孔操作钻孔是整个施工过程中最关键的一步。
施工人员需要使用钻机进行钻孔操作。
在钻孔过程中,应严格控制钻孔的位置、直径和深度,确保符合设计要求。
钻孔完成后,需要及时清理孔口,清除孔内的泥浆和碎屑。
2.3 清孔处理清孔处理是为了清除孔内的水泥浆和碎屑,以便进行灌注。
施工人员可以使用冲洗方法或灌注水的方式进行清孔处理。
清孔处理时需要注意保持孔口的干燥状态,以确保灌注效果。
2.4 灌注操作灌注是将水泥浆注入钻孔中的过程。
施工人员需要将预先调制好的水泥浆倒入钻孔内,并通过适当的方式控制灌注速度和压力。
在灌注过程中,应注意防止浆液泄漏,避免对周围环境造成污染。
2.5 固化和检测灌注完成后,需要等待一定的时间使灌注桩固化。
固化时间根据浆液配方和施工环境的不同,一般为24小时以上。
固化完成后,需要进行强度检测,以确保灌注桩的质量达到设计要求。
3. 安全注意事项•在施工过程中,施工人员应严格按照操作规程进行操作,确保施工安全。
•钻孔机和其他施工设备应定期进行检修和保养,确保其正常运行。
•在施工现场应设置明显的安全警示标志,确保施工区域的安全。
•操作人员必须熟悉施工设备的使用方法和注意事项,并全程佩戴个人防护装备。
4. 施工质量控制•在钻孔准备阶段,应仔细检查孔径、位置和深度,确保满足设计要求。
•钻孔过程中,应及时清理孔口和控制钻孔的位置和深度。
•灌注过程中,应注意控制灌注速度和压力,防止浆液泄漏。
钻孔灌注桩施工技术交底工程名称:分部工程名称:(地基与基础)钻孔灌注桩一、施工准备1、熟悉图纸,收集地形、地质、水文资料,核对现场施工情况。
2、进行场地踏勘,对既有架空电线、地下电缆、给排水管道等设施,如果妨碍施工或对安全操作有影响,应采取清楚、改移、保护等措施妥善处理。
3、按照基线控制网及桥墩设计坐标,用全站仪精确放出桩位,加设护桩。
4、平整场地,清除杂物,更换软土,夯填密实。
钻机不宜直接置于不坚实的填土上,以免产生不均匀沉陷。
根据施工组织设计,合理安排泥浆池、沉淀池的位置。
5、测设桩位测量地面及护筒高程,确定钻孔深度。
6、架设电力线路。
配备合适的变压器或柴油机。
7、组织材料、设备进场。
二、施工流程图三、施工工艺1、埋设护筒护筒的埋设深度应根据设计要求或桩径及水文地质情况确定,一般情况埋置深度宜为2-4m,壁厚4mm,护筒内径比桩直径大20-40cm,护筒高度高出地面30cm。
采用挖坑埋设法,护筒底部和四周所填粘质土必须分层夯实,护筒顶高出地面30cm,埋设时位置要准确,护筒要竖直。
护筒中心竖直线应与桩中心线重合,平面允许误差50mm,竖直线倾斜不大于1%,护筒顶部焊加强筋和吊耳,开出水口,钻进过程中要经常检查是否发生偏移和下沉,并及时纠正。
2、配制泥浆为保证易液化坍塌砂质层的成孔质量和最终能将孔底清理干净,对泥浆的比重与粘度制定严格的指标,泥浆配和比为水:膨胀土:粘土 = 1000: 100:60。
配制的泥浆比重为1.06-1.10;粘度18-22Pa. $;含砂率0.3%-0.5%; PH 值8-10,胶体率95%-98%;静切力1.1-1.3;失水率13-15ml。
泥浆的好坏是成孔质量的重要保证之一,配置了高质量的泥浆,在长期停钻的情况下,沉积物很少。
此外,优质的泥浆可使孔壁形成一层粘性好、密度大渗透性差的泥皮,这层泥皮可防止孔内泥浆外渗,大大减缓孔内水头降低的速度,这也是使孔壁稳定的有效措施。
钻孔桩施工安全交底钻孔灌注桩施工安全技术交底钻孔桩施工安全交底内容包括以下几个方面:1. 施工前的准备工作:交底施工人员需要了解工程的施工图纸,确定施工范围和孔洞位置,对施工现场进行勘察和评估,确保施工场地平整,无障碍物,确保施工现场的安全性和施工条件的满足。
2. 设备和工具的选择:交底施工人员需要了解并掌握钻孔施工所需要的设备和工具,包括钻机、钻杆、钻头、液压系统等。
选用合适的设备和工具,确保施工过程中的安全性和施工效率。
3. 运输及吊装:钻孔设备的运输和吊装是一个重要的环节,需要交底施工人员了解设备的重量和尺寸,选择适当的运输工具和吊装设备,并按照相关的操作规程进行操作,确保设备的安全运输和吊装。
4. 施工人员的安全防护:交底施工人员需要了解并遵守相关的安全操作规程,使用个人防护装备,如安全帽、防护鞋、防护眼镜等,确保施工人员的人身安全。
5. 施工现场的安全管理:交底施工人员需要了解并遵守施工现场的安全管理规定,确保施工现场的安全秩序和施工安全。
钻孔灌注桩施工安全技术交底内容包括以下几个方面:1. 施工前的准备工作:交底施工人员需要了解工程的施工图纸,确定施工范围和孔洞位置,对施工现场进行勘察和评估,确保施工场地平整,无障碍物,确保施工现场的安全性和施工条件的满足。
2. 设备和工具的选择:交底施工人员需要了解并掌握灌注桩施工所需要的设备和工具,包括钻机、钻杆、灌注桩模具、混凝土搅拌设备等。
选用合适的设备和工具,确保施工过程中的安全性和施工效率。
3. 灌注桩浇筑过程的安全措施:交底施工人员需要了解并掌握灌注桩的浇筑过程的安全要求和安全措施,如防止混凝土泥浆泼溅、防止模具倾倒等,确保施工过程的安全。
4. 施工人员的安全防护:交底施工人员需要了解并遵守相关的安全操作规程,使用个人防护装备,如安全帽、防护鞋、防护眼镜等,确保施工人员的人身安全。
5. 施工现场的安全管理:交底施工人员需要了解并遵守施工现场的安全管理规定,确保施工现场的安全秩序和施工安全。
完整版)钻孔灌注桩施工技术交底本文是一份钻孔灌注桩施工技术交底记录,记录了施工前的准备工作和施工过程中的具体步骤。
首先,施工前需要做好各种管线标识及防护,确保地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已处理完毕。
同时,各项临时设施也需要准备就绪,如照明、动力、通风、安全设施等。
其次,需要平整场地,用建筑垃圾等硬化,把桩基位置垫平,夯填密实,使机械顺利进场,并保证在施工中钻机的稳定。
钻孔场地在陡坡时,应挖成平坡。
如有困难,可用排架或枕木搭设工作平台。
然后进行施工放样,作业队配合测量组按设计图纸定出孔位和护桩。
经检查无误后,由施工队埋设十字护桩,十字护桩必须用砂浆或混凝土进行加固保护,以备开挖过程中对桩位进行检验。
同时,需要选定合适位置挖好泥浆池,一般2个墩位共用一个泥浆池。
施工工艺见钻孔灌注桩工艺流程图。
具体步骤包括:埋设护筒、凿桩头、桩基检测、测孔深、孔径、钢筋笼制作、清理、检查、制作护筒、钻头调整、挖埋护筒、钻机就位、钻进、中间检查、终孔、清孔、测孔、安放钢筋笼、安放导管、二次清孔、灌注混凝土、挖泥浆池、沉淀池、泥浆制备、泥浆循环、滤碴、补浆、测指标、注清水、换泥浆、测比重等。
最后,需要制作混凝土试件,测量混凝土面高度和导管。
同时,需要检查泥浆比重及沉渣厚度,并填表格,监理工程师签字认可。
钻孔灌注桩施工技术交底本记录表由施工单位填写,交底单位和接受交底单位各保存一份。
对于分项工程施工技术交底,需要在“分项工程名称”栏中填写,其他技术交底则可以不填写。
工程名称:新建唐山北站至唐山站铁路客车线工程施工单位:XXX交底提要:钻孔灌注桩施工2.钻机就位在技术人员用全站仪放出的中心桩位之后,经监理工程师复查确认无误后,安装钻机。
在钻机就位前,需要检查钻机上方和周边是否有电线或障碍物,确认无误后方可进行下一步工序施工。
在钻机就位前,还需要检查钻孔前的各项准备工作,包括主要机具设备的检查和维修。
底座和顶端应平稳,不得产生位移或沉陷。
钻孔灌注桩施工技术交底二、施工方法一、准备工作1、施工准备正式施工前,水源、电源接通,将施工所用的材料、机具运输到位,技术人员熟悉图纸,了解地质情况、桩径、深度等相关参数,并对操作人员进行技术交底和安全交底,达到开工的条件。
2、测量放线使用全站仪进行测量定位,放出桩芯位置,并根据图纸,放出桩孔的圆周线,经监理单位复核后可以开始施工。
考虑到施工过程的误差以及开孔之间的残余岩石,一般钻孔桩径大于设计桩径10cm左右。
3、搭设支架正式施工前,需要搭设施工支架,施工支架采用普通钢管脚手架搭设而成。
施工支架高4~6m,作为施工过程中的卷扬机支撑,支架四角落在桩口外围,支架顶部用防雨布覆盖,保证阴雨天气正常施工。
支架搭设完成后,在支架上固定卷扬机和滑轮,接通电源,调试到正常工作状态。
4、锁口浇筑开始钻孔前,首先沿桩孔四周开挖并浇筑混凝土锁口,锁口高出原地面30cm,作为桩孔的防护结构,防止钻孔过程中杂物或明水进入桩孔。
在进入岩层之前可以利用铁锹等工具人工挖除土层,并及时浇筑混凝土护壁,控制开挖进尺以保证安全。
二、孔桩施工1、水磨钻开孔取芯测量放样后钻机就位,固定钻机位置,保证套筒向孔桩侧壁外倾一定角度,这样在下循环才可以保证钻机就位后套筒起钻点能置于设计孔桩边线面不致造成缩孔,此措施将使桩孔呈节段倒合体,保证成孔截面尺寸。
扩底倾斜角度计算:水磨钻机高1500mm,钻筒外径为160 mm;电机或支架超出钻芯前端80 mm,正常钻孔时钻机倾斜角度即为(80+160/2)/1500=0.107,倾斜角度≥tan(0.107)-1=6.107。
才能保证不缩孔。
向外扩底时,钻机倾斜角度≥10。
就不易固定钻机位置,tan10。
=0.176,向外扩底宽度0.176×1500-(80+160/2)=104mm,即每500mm可向外扩100mm宽。
准备工作全部完成后,开始水磨钻钻孔取芯。
水磨钻开孔沿桩孔四周进行,钻孔直径16cm,孔深50~60cm。

钻孔灌注桩技术交底钻孔灌注桩作为一种常见的地基加固技术,被广泛应用于建筑工程中。
本文旨在介绍钻孔灌注桩的工艺流程、材料和设备、操作规范等内容,为从事建筑工程的相关从业者提供参考。
工艺流程钻孔灌注桩的施工工艺流程一般包括以下几个步骤:1.地勘:进行地质勘察和岩土工程评价,确定灌注桩的设计参数和施工方案。
2.设计:根据勘察结果和工程要求,制定钻孔灌注桩的设计方案,并进行验算、审查。
3.准备工作:施工前应对现场进行必要的准备工作,如场地平整、围挡搭建、施工机械运进等。
4.钻孔:使用钻孔机对预定位置进行钻孔,直至达到设计要求的深度和直径。
5.清孔:使用鼓风机等设备将钻孔中产生的泥浆清除。
6.钢筋安装:按照设计要求,在钻孔中进口钢筋。
7.灌浆:在钻孔中逐段灌注混凝土,将钢筋与混凝土紧密结合起来。
8.养护:待混凝土强度达到要求后,进行养护。
材料和设备1.钻孔机:用于进行钻孔。
2.鼓风机:用于将钻孔中产生的泥浆清除。
3.钢筋:用于加固灌注桩的强度。
4.混凝土:用于灌注钻孔中的空隙。
操作规范1.施工前应对工程场地进行充分勘察,确保施工顺利进行。
2.施工前必须对各项施工设备和工具进行检查和验收,确保符合要求。
3.钻孔机要求装有保护网,工人在施工时必须佩戴安全帽。
4.在钻孔中进口钢筋时,要进行充分的疏水和清洗。
5.灌注混凝土的速度要逐渐加快,以避免浆体分层或气泡产生。
6.施工过程中应定期进行检查和记录。
以上就是本文对钻孔灌注桩的介绍,希望能够对读者有所帮助。

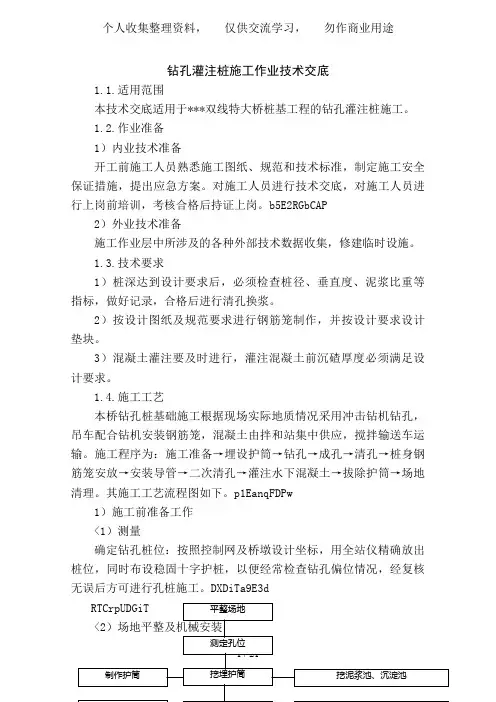

钻孔灌注桩施工作业技术交底1.1.适用范围本技术交底适用于***双线特大桥桩基工程的钻孔灌注桩施工。
1.2.作业准备1)内业技术准备开工前施工人员熟悉施工图纸、规范和技术标准,制定施工安全保证措施,提出应急方案。
对施工人员进行技术交底,对施工人员进行上岗前培训,考核合格后持证上岗。
b5E2RGbCAP2)外业技术准备施工作业层中所涉及的各种外部技术数据收集,修建临时设施。
1.3.技术要求1)桩深达到设计要求后,必须检查桩径、垂直度、泥浆比重等指标,做好记录,合格后进行清孔换浆。
2)按设计图纸及规范要求进行钢筋笼制作,并按设计要求设计垫块。
3)混凝土灌注要及时进行,灌注混凝土前沉碴厚度必须满足设计要求。
1.4.施工工艺本桥钻孔桩基础施工根据现场实际地质情况采用冲击钻机钻孔,吊车配合钻机安装钢筋笼,混凝土由拌和站集中供应,搅拌输送车运输。
施工程序为:施工准备→埋设护筒→钻孔→成孔→清孔→桩身钢筋笼安放→安装导管→二次清孔→灌注水下混凝土→拔除护筒→场地清理。
其施工工艺流程图如下。
p1EanqFDPw1)施工前准备工作<1)测量确定钻孔桩位:按照控制网及桥墩设计坐标,用全站仪精确放出桩位,同时布设稳固十字护桩,以便经常检查钻孔偏位情况,经复核无误后方可进行孔桩施工。
DXDiTa9E3d钻机底座须为与坚实地基上,以免施工过程中发生不均匀沉陷而造成孔位偏移。
a)钻孔场地在旱地时,应清除杂物、换除软土、平整压实,场地位于陡坡时,可用枕木、型钢等搭设工作平台。
b)在浅水中,宜用筑岛法施工,岛顶面高出施工水位 1.0M左右,筑岛面积应按钻孔方法、钻机大小等要求决定。
5PCzVD7HxAc>制浆池、沉淀池和泥浆池,应在计划施工场地或工作平台时一并考虑。
<3)埋设护筒a>钻孔前应设置坚固、不漏水的钢护筒,钢护筒内径应大于钻头直径,使用冲击钻机钻孔应比钻头大40cm。
护筒顶面宜高出施工水位或地下水位2m,还应满足孔内泥浆面的高度要求,在旱地或筑岛时应高出施工地面0.5m。
钻孔灌注桩施工技术交底一、工程概述本次施工的钻孔灌注桩工程位于_____,主要用于_____结构的基础支撑。
桩的设计直径为_____,桩长为_____,数量共计_____根。
二、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径等设计要求。
编制施工方案,明确施工工艺、施工流程和质量控制要点。
进行技术交底,将施工技术要求和质量标准传达给施工人员。
2、场地准备平整施工场地,清除杂物和障碍物,确保施工机械的通行和作业。
修筑施工便道,保证材料运输和设备进出的畅通。
设置排水系统,排除场地内的积水,防止施工过程中出现坍孔等问题。
3、材料准备钢筋:按照设计要求采购钢筋,确保钢筋的规格、型号和质量符合标准。
钢筋应存放在干燥、通风的场地,防止生锈。
混凝土:根据设计强度要求,选择合适的混凝土配合比。
混凝土原材料应进行检验,合格后方可使用。
护筒:选用坚固耐用的钢护筒,护筒的直径应大于桩径 200300mm,长度根据地质情况确定。
4、设备准备钻孔机械:根据地质条件和桩径大小,选择合适的钻孔机械,如旋挖钻机、冲击钻机等。
起重设备:配备吊车或塔吊,用于钢筋笼的吊装。
混凝土灌注设备:准备混凝土搅拌车、混凝土输送泵或导管等。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪或 GPS 等测量仪器,准确放出桩位中心,并设置护桩。
对桩位进行复核,确保桩位偏差符合规范要求。
2、埋设护筒护筒采用挖坑法埋设,护筒底部和四周应回填黏土并分层夯实,防止护筒位移和漏水。
护筒顶面应高出地面 300mm 以上,高出地下水位 15 20m。
3、钻机就位钻机安装应平稳牢固,底座和顶端应保持平稳,保证在钻进过程中不发生位移和倾斜。
调整钻机的垂直度,使钻杆垂直于地面。
4、钻进成孔根据地质情况选择合适的钻进参数,如钻进速度、钻压、泥浆比重等。
在钻进过程中,应及时补充泥浆,保持孔内泥浆面高度,防止坍孔。
定期检查钻孔的垂直度和孔径,发现偏差及时调整。
钻孔灌注桩技术交底一、钻孔桩施工准备工作作业人员应熟记作业点地下各种管线及埋置物具体位置, 存在疑问时应向施工负责人询问清楚, 不可盲目施工。
根据设计图纸, 认真核对地形地貌、断面高程等, 若发现与设计不符时及时上报。
1.护筒在埋设定位时, 除设计另有规定外, 护筒中心与桩中心的平面位置偏差应不大于50mm, 护筒在竖直方向的倾斜度应不大于1%, 对深水基础中的护筒, 在竖直方向的倾斜度宜不大于1/150, 平面位置的偏差可适当放宽, 但应不大于80mm。
2.在旱地和筑岛处设置护筒时, 可采用挖坑埋设法实测定位, 且护筒的底部和外侧四周应采用黏质土回填并分层夯实, 使护简底口处不致漏失泥浆;在水中沉设护简时, 宜采用导向架定位, 并应采取有效措施保证其平面位置、倾斜度的准确, 以及护筒接长连接处的焊接质量, 焊接连接处的内壁应无突出物, 且应耐拉、耐压, 不漏水。
3.护筒顶宜高于地面0.3m或水面 1.0~2.0m, 同时应高于桩顶设计高程1.0m。
在有潮汐影响的水域, 护筒顶应高出施工期最高潮水位1.5~2.0m, 并应在施工期间采取稳定孔内水头的措施;当桩孔内有承压水时, 护筒顶应高于稳定后的承压水2.0m以上。
4.护筒的埋置深度在旱地或筑岛处宜为2.0~4.0m, 在水中或特殊情况下应根据设计要求或桩位的水文、地质情况经计算确定。
对有冲刷影响的河床, 护简宜沉入施工期局部冲刷线以下1.0~1.5m, 且宜采取防止河床在施工期过度冲刷的防护措施。
5.旱地、筑岛处护筒可采用挖坑埋设法, 护筒底部和四周所填黏质土必须分层夯实。
水域护筒设置, 应严格注意平面位置、竖向倾斜、倾斜角(指斜桩)和两节护筒的连接质量均需符合要求。
沉入时可采用压重、振动、锤击并辅以筒内除土的办法。
5.制备泥浆:黏度:一般地层16~22s, 松散易坍地层19~28s。
含砂率: 新制泥浆不大于2%。
胶体率: 不小于95%。
PH值: 应大于6.5。
钻孔灌注桩技术交底1. 工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
工程占地面积XXX平方米,总建筑面积XXX平方米。
本工程基础采用钻孔灌注桩基础,现就钻孔灌注桩施工技术进行交底。
2. 钻孔灌注桩施工工艺2.1 桩位布置根据设计图纸,结合现场实际情况,进行桩位布置。
确保桩位准确无误,满足工程要求。
2.2 钻孔施工采用旋挖钻机进行钻孔,钻孔直径应大于设计桩径,孔深应大于设计桩长。
在钻孔过程中,要注意保持孔壁稳定,防止坍孔。
2.3 钢筋笼制作根据设计要求,制作钢筋笼。
钢筋笼主筋应符合规范要求,箍筋间距合理,焊接牢固。
2.4 灌注混凝土采用泵送混凝土灌注,混凝土强度等级应符合设计要求。
在灌注过程中,应保证混凝土充满整个桩孔,确保桩身质量。
3. 施工要求及质量控制3.1 施工前,应认真阅读设计图纸和施工方案,了解工程特点及施工要求。
3.2 施工过程中,严格遵循施工方案和操作规程,确保施工安全、质量。
3.3 钻孔灌注桩施工前,应进行现场试验,确定施工参数,为施工提供依据。
3.4 加强施工现场管理,确保施工材料、设备齐全,现场清洁卫生。
3.5 做好施工记录,及时反馈施工过程中出现的问题,确保工程顺利进行。
4. 安全防护措施4.1 施工前,对施工人员进行安全教育培训,提高安全意识。
4.2 施工现场设立安全警示标志,严格执行安全操作规程。
4.3 定期检查施工设备,确保设备安全运行。
4.4 做好施工现场的排水、防火、防爆等措施,确保施工安全。
5. 环境保护措施5.1 施工过程中,严格遵循环保法规,做好环境保护工作。
5.2 妥善处理施工废弃物,避免对环境造成污染。
5.3 加强施工现场噪声控制,减少对周边环境的影响。
5.4 节约用水、用电,降低施工过程中对资源的需求。
6. 工程验收6.1 施工过程中,应定期对工程质量进行检查,确保工程质量符合设计要求。
6.2 工程完成后,组织相关单位进行验收,合格后方可投入使用。
7钻孔灌注桩抽芯孔补灌施工方法技术交底一、施工前准备1.确定施工地点和桩基的数量和布置,根据设计要求合理确定钻孔灌注桩的直径和深度。
2.清理施工现场,确保施工区域没有障碍物,保持施工现场整洁。
3.安排并准备好所需的施工设备和工具,包括钻机、搅拌机、泵车等,并检查它们的工作状态是否正常。
4.检查施工材料的质量和数量,确保可以按照施工计划进行施工。
5.安全交底,告知施工人员施工过程中的安全事项和注意事项,确保施工操作人员具备相应的安全技能。
二、施工工序1.桩基定位:根据设计要求和圈定的桩位,使用导线和测量仪器标出桩基的位置和高程。
2.钻孔:使用钻机进行钻孔作业,按照设计要求的直径和深度进行钻探。
钻孔过程中要定期检查钻孔质量,确保孔径和深度符合设计要求。
钻孔完成后,清洁孔壁、检查孔内松散土的状态,并进行记录。
3.混凝土搅拌:按照设计配比,使用搅拌机将水泥、沙、石料等材料充分搅拌,制成混凝土。
4.灌注桩基:在钻孔过程中,根据需要进行灌注。
在灌注过程中,可以采用泵车将混凝土泵入钻孔中,确保灌注材料充分填满钻孔。
同时,要控制灌注速度和灌注高度,以确保混凝土的质量和钻孔的连续性。
在灌注过程中还应对混凝土进行振捣,以排除空隙和获得均匀的密实度。
5.抽芯孔补灌:在灌注完成后,进行抽芯作业。
根据设计要求,选取一定数量的桩身进行抽芯,以检测桩体的质量。
如果抽芯部分空洞或孔内土体松散,则需要进行补灌。
补灌时,使用泵车将混凝土泵入抽芯孔,确保填满孔洞,并使用振捣器进行振捣,以保证补灌部分与原桩体的一致性。
6.确认并记录施工参数:在施工过程中,要及时记录施工参数,如钻孔直径、深度、灌注过程中的水泥浆比例、灌注速度等,以便后期的质量检验和评估。
7.清理施工现场:所有施工设备和工具使用完毕后,及时清理施工现场,确保施工区域的环境整洁,并保养好施工设备。
三、质量检验1.对灌注桩的强度进行检测,使用检测设备按照相关标准进行测试。
2.对抽芯孔补灌部分进行抽芯检测,确保补灌部分与原桩体的一致性和密实度。
钻孔灌注桩技术交底一、引言钻孔灌注桩是一种常用的地基处理方法,旨在提高土地的承载力和稳定性。
本文档旨在对钻孔灌注桩技术进行交底,包括其定义、施工过程、应用范围以及注意事项等内容。
二、定义钻孔灌注桩,又称灌注桩或灌注压实桩,是一种通过在地下钻孔中注入灌浆材料形成的桩基。
它能够增加地基的承载力,降低地基的沉降量,并具有较好的抗剪性能。
三、施工过程钻孔灌注桩的施工过程主要包括以下几个步骤:1. 前期准备在施工前,需要进行场地勘察和设计,确定桩基的位置、直径和深度等参数。
并进行必要的土质检测,以了解地质条件和灌浆材料的选用。
2. 钻孔根据设计要求,在地下进行钻孔,一般采用钻机进行作业。
根据不同的地质条件,选择合适的钻孔方式,包括干法钻孔和泥浆钻孔等。
3. 灌注桩混凝土当达到设计孔深后,开始进行灌注桩混凝土的施工。
首先,在孔洞中插入钢筋,以增加桩体的强度和稳定性。
然后,通过灌浆管将混凝土注入孔洞,同时逐渐将灌浆管抽出以充实周围土层。
4. 后期处理灌注桩混凝土完成后,需要进行后期处理,包括桩顶的修整和检查,确保其符合设计要求。
同时,根据需要进行桩身的喷涂或防腐处理,以提高其使用寿命。
四、应用范围钻孔灌注桩广泛应用于建筑工程、桥梁工程、码头工程和地铁隧道等领域。
它可以用于增加基础承载力、加固土层、改善地基稳定性,并适用于各种地质条件下的基础处理。
五、注意事项在进行钻孔灌注桩施工时,需要注意以下几点:1.桩孔的位置、直径和深度必须准确符合设计要求,以确保桩基的稳定性和承载能力。
2.在进行灌注桩混凝土施工时,需要控制注浆速度和压力,以保证灌浆材料的均匀分布和充实周围土层。
3.钻孔过程中需要密切监测孔壁的稳定性,及时采取加固措施,以防止孔壁塌方。
4.施工前需要进行地质勘察和土层测试,了解地质条件和土壤力学参数,以准确选择灌浆材料和施工工艺。
5.桩身施工完成后,需要进行质量检查,确保桩体的强度和稳定性符合设计要求。
六、总结钻孔灌注桩技术是一种有效的地基处理方法,能够提高土地的承载力和稳定性。
