2万吨污水处理厂投资估算
- 格式:pdf
- 大小:66.29 KB
- 文档页数:3
一、建筑安装工程费计算(一)指标选取本工程选择《市政工程投资估算指标(第四册 排水工程)》HGZ 47-104-2007二级污水处理厂综合指标(二)4Z-019的指标(111页),根据已知条件,指标值取下限。
(二)费用调整由于指标中人工、材料和机械台班价格均执行北京地区2004年价格,因此,需按照2014年重庆地区的价格对指标中的人工、主要材料和机械费进行调整。
1、人工费调整人工费=工日×当时当地工日单价=2.95×120=354元2、主要材料费调整指标的主要材料费=材料费小计-其他材料费-材料费中措施费分摊4Z-019序号规格型号单位单价/元耗用量合价/元1水泥kg0.37 210.00 76.65 2锯材m31650.00 0.03 49.50 3钢材kg 4.30 44.10 189.63 4中砂m 371.00 0.44 31.24 5碎石m 366.00 0.71 46.86 6铸铁管kg 7.50 12.08 90.60 7钢管及钢配件kg 10.80 7.35 79.38 8钢筋混凝土管kg 0.73 12.60 9.20 9闸阀kg 15.00 6.30 94.50 10合计———667.56=743.04-139.65-45.84=557.55元调整后的其他材料费=指标的其他材料费×调整后的主要材料费指标的主要材料费=139.65×=167.20元667.56557.553、机械费调整调整后的机械费=指标机械费×调整后的(人工费+主要材料费)指标的(人工费+主要材料费) ==140.46元354.00667.5689.2591.54557.55+⨯+(三)措施费计算排水工程措施费费率为6%。
措施费=调整后的(人工费+主要材料费+其他材料费+机械费)×费率 =(354.00+667.56+167.20+140.46)×6%=79.75元措施费分摊比例:人工费占8%,材料费占87%,机械费占5%,则:人工费中措施费分摊=79.75×0.08=6.38元材料费中措施费分摊=79.75×0.87=69.38元机械费中措施费分摊=79.75×0.05=3.99元(四)建筑安装工程直接费小计建筑安装工程直接费小计=调整后的(人工费小计+材料费小计+机械费小计)人工费小计=调整后(人工费+措施费分摊)=354.00+4.26=358.26元;材料费小计=调整后(材料费+措施费分摊)=667.56+167.20+69.38=904.14元;机械费小计=调整后(机械费+措施费分摊)=140.46+3.99=144.45元;则,建筑安装工程直接费小计=358.26+904.14+144.45 =1406.85元(五)综合费用重庆地区2014年排水工程综合费费率按25.1%,则:综合费用=建筑安装工程直接费小计×综合费费率=1406.85×0.251=353.12元(六)建筑安装工程直接费合计建筑安装工程直接费合计=建筑安装工程直接费小计+综合费用=1406.85+353.12=1759.97元二、设备工器具购置费2004年到2014年设备价格上涨率按1.4计,则:设备工器具购置费=541.80×1.4=758.52元/ m3/d三、指标基价计算(一)工程建设其他费用重庆地区2014年排水工程工程建设其他费用费率按15%计,则:工程建设其他费用=调整后的(建筑安装工程直接费+设备工器具购置费)×费率=(1759.97+758.52)×0.15=377.77元(二)基本预备费本工程不考虑涨价预备费,基本预备费费率取8%,则:基本预备费=调整后的(建筑安装工程直接费+设备工器具购置费+工程建设其他费用)×费率=(1759.97+758.52+377.77)×0.08=231.70元(三)调整后每m3/d的指标基价调整后每m3/d的指标基价=调整后的(建筑安装工程直接费+设备工器具购置费+工程建设其他费用+基本预备费)=1759.97+758.52+377.77+231.70=3127.96元/m3/d(四)调整后的二级污水处理厂指标4Z-019指标编号4Z-019调整二级污水处理厂(二)项目单位水量2万-5万m3/d以上占指标基价(%)指标基价元3127.96100一、建筑安装工程费元1759.9756.27二、设备购置费元758.5224.25三、工程建设其他费用元377.7712.08四、基本预备费元231.77.41建筑安装工程费人工工日 2.95—措施费分摊元 6.38—人工费人工费小计元358.2611.45水泥(综合)kg210.00 —钢材kg44.10 —锯材m30.03 —中砂m30.44 —碎石m30.71 —铸铁管kg12.08 —钢管及钢配件kg7.35 —钢筋混凝土管kg12.60 —闸阀kg 6.30 —其他材料费元167.2—措施费分摊元69.38—材料费材料费小计元904.1428.91机械费元140.46—措施费分摊元 3.99—机械费机械费小计元144.45 4.62 直接费直接费小计元1406.8544.98 综合费用元353.1211.29合 计元1759.97—。
污水厂工程概预算1 生产班次和人员安排污水处理厂规模约3万吨每天,通常需要配备厂长1人,财务2人,人事行政仓管1人,工艺技术2人,班长1人,操作工4人,化验2人,电工2人,机修2人,清洁工4人,食堂员工4人,司机1人,共26人。
2 投资估算2.1 直接费2.1.1土建计算钢筋混凝土结构,墙体宽度取250mm,底部取300mm。
(1)中格栅a.钢筋混凝土体积2×(6.4×10.86×0.25×2+10.86×1.3×0.3)=77.97 m3b.挖方量计算5.88×4.2×10.86=268.20 m3(2)细格栅a.钢筋混凝土体积2×(1.85×10.38×0.25×2+10.38×1.38×0.3)=27.79 m3 (3)旋流沉砂池a.钢筋混凝土体积(2.152-1.952)×3.14×2+(1.902-1.502)×3.14×2=13.69 m3(4)配水井a.钢筋混凝土体积(4.842-42)×3.14×4.84+3.14×2.242×0.3=120.19 m3b.挖方量计算3.14×4.842×0.63=46.34 m3(5)厌氧池a.钢筋混凝土体积11×3.14×0.25×2.2×2=37.99 m3b.挖方量计算2×(5.5×5.5×3.14×2.94)=558.51 m3(6)氧化沟a.钢筋混凝土体积2×(3.14×5×6×4×0.25+95×4×5×0.25+24×113×0.3)=2756.6m3b.挖方量计算2×(3×24×1131)=16272 m3(7)二沉池a.钢筋混凝土体积2×(3.14×21.22×0.30+(20.952-20.452)×5.2×0.25)=900 m3b.挖方量计算2×(3.14×20.452×5.18)=13604.29 m3(8)配水集泥井a.钢筋混凝土体积(3.14×52×3.22×0.30+(52-4.82)×3.22×3.14×0.25)=77.34 m3b.挖方量计算3.14×52×0.52=40.82m3(8)紫外线消毒池a.钢筋混凝土体积(2.6×8.3×0.30+8.3×2×2×0.25)×2=29.55 m3b.挖方量计算(1.62×2.60×2.1+1.00×2.60×2.1)×2=28.61m3综合以上数据:钢筋混凝土总体积:4344.52土方开挖量总体积:30855.29钢筋混凝土按每立方800元计,挖方按每立方50元计,则:钢筋混凝土费用:A=4344.52×800=347.56万元挖方费用:B=30855.29×50=154.28万元(7)地面建筑为砖混结构,其造价按每平米500元计。
3万吨污水处理厂工程概预算说明2020年4月目录一、编制说明 (2)1、工程概况 (2)2、编制说明 (2)3、材料价格 (3)4、投资概算的组成 (3)5、工程总投资 (3)6、资金来源及使用 (4)二、成本计算 (4)1、污水处理成本计算 (4)附表:县污水处理厂二期工程概算书一、编制说明1、工程概况1、县污水处理厂二期工程的工程规模为污水厂二期工程建设规模为3.0万m3/d,配套污水管网长度40.525Km。
2、编制依据1、《全国市政工程投资估算指标》HGZ47-20072、《市政工程可行性研究投资估算编制办法》建标[2007]164号3、《建设工程监理收费标准》发改价格[2007]670号4、《建设项目前期工作咨询收费暂行规定》计价格[1999]1283号5、《工程勘察设计收费标准》2002年修订本6、《建设工程环境影响咨询收费标准》计价格[2002]125号7、《招标代理服务收费标准》计价格[2002]1980号8、《建设项目经济评价方法与参数》发改投资[2006]1325号9、《山东省建筑工程消耗量定额》(2003)10、《山东省安装工程消耗量定额》(2003)11、《山东省市政工程消耗量定额》(2003)12、山东省发展和改革委员会关于《县污水处理厂二期工程可行性研究报告的批复》。
13、本工程初步设计文本、图纸和相关的技术资料14、建设单位提供的有关资料15、本院类似工程技术经济指标2、编制说明主要建构筑物按有关图纸和设计说明进行计算,次要构筑物根据山东省建筑工程估算指标以及同类相似工程的指标估算。
建筑工程费用:根据《市政公用工程设计文件编制深度规定》概算书编制深度要求3.3.4条的规定,本工程附属建筑物:V型滤池建筑、变配电室、加氯加药间、鼓风机房、脱水机房等采用类似指标进行估算。
安装工程费:根据《市政公用工程设计文件编制深度规定》概算书编制深度要求3.3.5条的规定,安装工程费参照同类相似工程的指标进行计算;设备价格:设备价格均以询价、厂家报价及同类工程投标价为依据,增加了5%的运杂费。
山西某污水处理厂投资估算编制分析摘要:结合山西某污水处理厂新建工程的设计要点,从投资估算编制依据、费用构成、计算方法等方面系统介绍了污水处理厂投资估算的编制,对其他类似工程项目具有可借鉴的意义。
关键词:污水处理厂;投资估算编制引言:在基础设施建设中,污水处理厂的建设占据重要位置。
国务院颁布的“水十条”便专门针对污水处理提出了一系列法规。
而在污水处理厂的设计过程中,准确的投资估算是保证投资决策的关键环节。
投资估算的准确与否直接影响污水处理厂建设的决策、工程规模、投资经济效果,并影响到工程建设能否顺利进行。
一、工程概况山西某污水处理厂近期设计规模0.4×104m3/d,工程建设期为1年,运营期20年。
建设内容包括粗格栅及进水泵站、细格栅及旋流沉砂池、调节池、多段多级AO生物池、MBR膜池、接触消毒池及巴氏计量槽、贮泥池、脱水机房及加药间、鼓风机房及变配电室、综合管理楼、机修间、门卫、除臭系统、总图工程、电气自控及其他工程。
可研投资估算内容包括建筑工程费、安装工程费、设备购置费、工程建设其他费用、预备费、建设期利息和铺底流动资金,投资估算为6762.30万元。
1.投资估算的编制依据在编制投资估算时所遵循的计量规则、市场价格、费用标准及工程计价有关参数、率值等基础资料,主要有以下几个方面:1.与建设项目有关的工程地质资料、方案设计说明、设计文件、图纸或有关设计专业提供的主要工程量和设备清单。
(二)国家、行业和地方政府的有关法律法规和规定;政府有关部门、金融机构等发布的价格指数、利率、汇率及税率等有关参数。
(三)行业部门、项目所在地工程造价管理机构或行业协会等编制的投资估算指标、价格指数和有关造价文件。
本工程采用了《市政工程投资估算编制办法》(2007年)、《市政公用设施建设项目经济评价方法与参数》、《市政工程投资估算指标》第四册排水工程(2007年)、《山西省市政工程预算定额(2018年)》。
污水处理厂项目总投资估算表1、我们爱整洁一、保持整洁有办法:1,我自己会系红领巾,发现歪了就(赶快扶正。
)2、用完毛巾后(洗一洗,再挂起来)。
3、洗脸时记得洗(眼角和脖子)。
4、(不乱扔垃圾)。
5、(经常洗澡)。
6、(饭前便后洗手)。
二、(不能因为怕脏不做手工、不劳动。
)(玩完及时洗手就行)。
(劳动不怕脏。
)2、我们有精神一、这样有精神:(1、整齐地排队。
)(2、整齐地出旗。
)(3、认真地读。
)(4、高兴地唱。
)(5、响亮地说。
)(6、认真写作业。
)二、有精神才好:(1、有精神,身体好。
)(2、有精神,面貌好。
)三、我们天天有精神。
怎样才能每天有精神?答:(1、早睡早起。
)(2、不挑食不偏食。
)(3、做事认真、努力。
)3、我不拖拉一、生活中的小拖拉,时常会说(“等一下”,)凡事都有(“等一下”),多少时间溜走啦!生活中的小拖拉,做事总是(“还没完”)。
(三心二意)做不完,改改这个坏习惯!二、和“拖拉”说再见的办法有:(1、画个妈妈贴墙上,)就像妈妈在身边。
(2、我有一个小闹钟,)其实藏在我心中。
(3、同学互相提醒。
)4、不做“小马虎”一、为什么会马虎呢?答:(1、忘了检查。
)(2、太心急了。
)(3、粗心大意了。
)二、怎样才能不马虎?答:(1、专心。
)(2、自己检查。
)(3、别人提醒。
)。
新建污水处理厂投资估算班级:环境工程12-1学号:**********姓名:**指导教师:**污水厂概预算概述针对污水厂概预算进行介绍,并列举与其他工程的区别,通过具体示例表格加以说明。
污水厂工程概预算的组成由单位工程概预算、综合概预算、总概预算及其它工程和费用概算组成。
通过这三方面的定义、分类、组成的详细介绍,最后总结污水厂概预算的特点及注意事项和对概预算工作者的要求。
污水处理厂设计涉及范围广,不同于单一的房屋建筑、道路及桥梁等工程设计。
它的主体工程是各种构造、大小、用途不一的构筑物,并带有房屋建筑及其它辅助设施等。
编制依据(1)阜新市污水处理厂拟建项目建议书,可行性研究报告,方案设计(包括设计招标或城市建筑方案设计竞选中的方案设计,其中包括文字说明和图纸)(2)污水处理厂投资估算指标、概算指标、技术经济指标。
(3)污水处理厂单项工程和单位工程造价指标。
(4)设计参数(各种建筑面积指标、能源消耗指标等)(5)概算、预算定额及其单价。
(6)阜新市材料、设备预算价格及市场价格(包括设备、材料价格、专业分包报价等)(7)阜新市当地建筑工程取费标准,如其他直接费、间接费、利润、税金以及与建设有关的其他费用标准等。
(8)阜新市历年、历季调价系数及材料差价计算方法等。
(9)其他经验参考数据,如材料设备运杂费等、设备安装费率、零星工程及辅材的比率(%)等(10)《城市污水处理工程项目建设标准》(11)《市政工程投资估算编制办法》(12)《中华人民共和国建设部市政工程投资估算指标》第四册排水工程HGZ47-104-2007(13)《辽宁省建筑工程计价定额》1 生产班次和人员安排污水处理厂规模约3万吨每天,通常需要配备厂长1人,财务1人,人事行政仓管1人,工艺技术2人,班长1人,操作工4人,化验2人,电工1人,机修1人,共16人。
2 投资估算2.1 直接费2.1.1土建计算钢筋混凝土结构,墙体宽度取250mm,底部取300mm。
污水厂厂内工程投资指标(以建设投资估算,包括一、二、三部分费用)
3000立方米以下:
B标:4500元/立方米
A标:5000元/立方米
3000—5000立方米:
B标:4000元/立方米
A标:4500元/立方米
5000—10000立方米:
B标:3600元/立方米
A标:4100元/立方米
10000—50000立方米:
B标:2800元/立方米
A标:3300元/立方米
50000立方米以上(含5万立方米)
B标:2500元/立方米
A标:3150元/立方米
污水厂厂外管网投资指标(以建设投资估算,包括一、二、三部分费用)
D300 90万元/公里
D400 100万元/公里
D500 120万元/公里
D600—D700 150—170万元/公里
D800—D900 180—200万元/公里
D1000—D1200 200—250万元/公里
泵站:200元/立方米
防冻保暖设施(轻钢结构厂房1000/平方米(3000方、2000平方米)、处理池加盖250/平方米(3000方、1500平方米))
复杂地质场平:上浮30%选址不合理
厂外工程:道路、供电线路,控制在60万元以内(500米以内)
土地价格:8万元以内。
宜宾市*******工业集中区污水处理厂工程可行性研究报告(修改版)工程编号:12011编制负责人:张*清技术负责人:张*清法人:崔*琦*******成都设计工程有限公司2012年12月修改说明(一)工艺方面(1)根据专家意见,修改了设计出水水质NH3-N值,按排放标准取用氨氮(以N 计)≤5(8);修改了设计最高水温取用25℃。
(2)根据专家意见,增加1台回流污泥泵 (共3台,2用1备),便于调节回流率;核实了剩余污泥量。
(3)根据专家意见,优化了污水厂厂平面布置:将变配电问靠近用电大户;将计量井设于消毒渠后。
(4)根据专家意见,补充了厂外污水管道平面图及水力计算主要成果表。
(5)根据专家意见,修改了“可研”中引用的规范、标准为最新版本。
修改《室外排水设计规范》GB50014—2006为GB50014—2006(2011年版)。
(6)根据专家意见,本工程工业废水量约占80%,已对污水厂进水水质作了调查核实。
(7)根据专家意见,修改了“可研"报告中还存在错误和不一致的地方。
(二)土建方面根据专家意见,按现行国家标准采用抗震设防标准。
修改了地基持力层的选用。
(三)电气方面根据专家意见,补充了电气负荷计算表。
(四)自控方面根据专家意见,补充《安全防范工程设计规范》GB50348-2004标准。
(五)技经方面(1)根据专家意见,将投资估算按厂内和厂外分别进行了编制。
(2)根据专家意见,第二部分其他费用已按照建设部《市政工程投资估算编制办法》和国家有关文件要求核实调整。
(3)根据专家意见,场外管道按不同管径、材质分别进行了投资估算编制。
(六)其他方面根据专家意见,补充了相关证明文件。
报告摘要项目名称:宜宾*******工业集中区污水处理厂工程项目业主:四川*******环境工程有限公司处理工艺:改良型氧化沟工艺建设内容及规模:粗格栅及进水泵房、细格栅及沉砂池、厌氧池、氧化沟、沉淀池、纤维转盘滤池、紫外消毒渠、污泥回流泵井、污泥脱水机房及加药间、储泥池、配电间、综合楼、门卫及值班室等;设计处理厂设计规模水量2万吨/天,园区2015年一期处理水量1万吨/天,2020年二期处理水量1万吨/天。

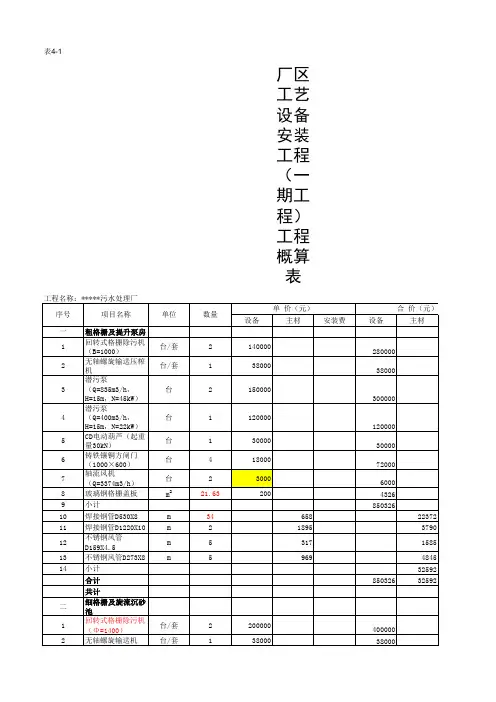

2万吨/日污水处理厂工程投资估算表序号项目费用名称建筑工程设备费安装费合计A 第一部分工程费用 785.5 723.3 112.2 2067 —污水处理厂 785.5 711.2 112.2 2036.91 粗格栅间及进水泵房 24.0 87.0 5.70 1466.72 细格栅及旋流沉砂池 17.0 41.0 4.90 62.93 配水井 1.20 2.70 0.50 4.44 厌氧池 6.30 7.0 0.80 14.15 氧化沟(2座) 393.5 270.0 24.5 663.56 二沉池(2座) 214.6 76.0 9.20 299.87 集泥井及回流污泥泵房 15.0 21.0 4.2 40.28 消毒池及加氯间 26.2 24.0 2.4 52.69 储泥池 2.10 2.50 0.40 510 污泥脱水间 9.50 92.0 9.20 110.711 污泥堆棚 4.10 8.0 0.80 12.912 配电间 10.5 85.0 12.3 107.813 仪器仪表及自控系统 94.0 4.8 98.814 化验设备 55.0 5515 通讯设备 3.0 316 运输设备 30.0 3017 厂区平面布置 25.0 25.0 75.018 厂区土方及地基处理 60 12019 综合楼 48.0 4820 传达室、大门 8.0 821 机修间、仓库 21.0 20.0 4122 食堂、浴室、职工宿舍 24.0 2423 车库 3.00 324 围墙 20.0 2025 厂区道路及照明 30.0 7.50 37.526 厂区绿化 10.0 10.0 二备品备件购置费 17.10 17.10 三工器具及生产家具购置 15.0 15.0B 第二部分工程建设其它费 447.351 征地费 1202 厂内绿化 403 建设单位管理费 56.04 办公用品及家具购置费 2.05 生产人员培训费 7.206 建设监理费 40.67 勘测费 4.70 7 设计费 51.2 51.28 施工图预算编制费 25.12 25.129 竣工图编制费 12.60 12.6010 工程保险费 8.50 8.5011 联合试运费 10.23 10.2312 公司招投标费 18 1813 环评费 12 1214 前期工作费 40 40C 基本预备费 200 200工程静态投资A+B+C 2714.25。
2万吨污水处理厂工程总概算说明3万吨污水处理厂工程概预算说明2020年4月目录一、编制说明 (2)1、工程概况 (2)2、编制说明 (2)3、材料价格 (3)4、投资概算的组成 (3)5、工程总投资 (3)6、资金来源及使用 (4)二、成本计算 (4)1、污水处理成本计算 (4)附表:县污水处理厂二期工程概算书一、编制说明1、工程概况1、县污水处理厂二期工程的工程规模为污水厂二期工程建设规模为3.0万m3/d,配套污水管网长度40.525Km。
2、编制依据1、《全国市政工程投资估算指标》HGZ47-20072、《市政工程可行性研究投资估算编制办法》建标[2007]164号3、《建设工程监理收费标准》发改价格[2007]670号4、《建设项目前期工作咨询收费暂行规定》计价格[1999]1283号5、《工程勘察设计收费标准》2002年修订本6、《建设工程环境影响咨询收费标准》计价格[2002]125号7、《招标代理服务收费标准》计价格[2002]1980号8、《建设项目经济评价方法与参数》发改投资[2006]1325号9、《山东省建筑工程消耗量定额》(2003)10、《山东省安装工程消耗量定额》(2003)11、《山东省市政工程消耗量定额》(2003)12、山东省发展和改革委员会关于《县污水处理厂二期工程可行性研究报告的批复》。
13、本工程初步设计文本、图纸和相关的技术资料14、建设单位提供的有关资料15、本院类似工程技术经济指标2、编制说明主要建构筑物按有关图纸和设计说明进行计算,次要构筑物根据山东省建筑工程估算指标以及同类相似工程的指标估算。
建筑工程费用:根据《市政公用工程设计文件编制深度规定》概算书编制深度要求3.3.4条的规定,本工程附属建筑物:V型滤池建筑、变配电室、加氯加药间、鼓风机房、脱水机房等采用类似指标进行估算。
安装工程费:根据《市政公用工程设计文件编制深度规定》概算书编制深度要求3.3.5条的规定,安装工程费参照同类相似工程的指标进行计算;设备价格:设备价格均以询价、厂家报价及同类工程投标价为依据,增加了5%的运杂费。
污水处理及管网建设项目投资估算及资金筹措1.1 工程概况1县污水处理及管网建设项目建设规模为1县城西、锁营污水处理厂设计规模均为1.0万m3/d;段村污水提升泵站日提升5000吨;城区9条污水管道总长23736米。
投资估算的工程内容包括污水处理厂厂区工程费用、提升泵站和厂外污水管网配套工程费用。
建设项目总投资为8200.00万元。
1.2 编制依据投资估算主要根据各专业所提工程量, 依据下列资料编制:⑴.《建设工程工程量清单计价规范》(GB50500-2008);⑵.《河南省建设工程工程量清单综合单价》(2008);⑶.建设部《市政工程可行性研究投资估算编制办法》;⑷.《全国市政工程投资估算指标》;⑸.类似工程造价指标;⑹.建筑安装工程材料预算价格按《河南省工程造价信息》2011年10月计取;⑺.设备价格按生产厂家所提供的资料与电讯报价;⑻.管网按上述定额编制的有关综合概算指标进行概算。
1.3 其它费用说明⑴.征地费用:按建设单位所提资料,包括青苗赔偿费用在内,以 3.5万元/亩计算。
⑵.建设单位管理费:按豫财建[2002]125号文件费率标准计算。
⑶.工程设计费、勘察费、施工图预算编制费:按《工程勘察设计收费标准》2002年修订本计算。
⑷.生产人员培训费:按设计定员60%计算,培训期6个月,培训费650元/人·月。
⑸.办公及生活家具购置费:按设计定员1000元/人计算。
⑹.工器具及生产器具购置费:按设备费总值的1%计算。
⑺.联合试运转费:按设备费总值的1%计算。
⑻.工程监理费:按国家发改委、建设部发改价格(2007)670号文件费率标准计算。
⑼.环境评价费:按国家计委、国家环保总局计价格[2002]125号文费率标准计算。
⑽.工程招投标费:按计价格[2002]1980号文件费率标准计算。
⑾.施工图设计审查费:按豫计收费[2001]1324号文件费率标准计算。
⑿.基本预备费:按第一、二部分工程费用之和的9.37%计算。
小型城镇污水处理厂概算工程投资估算
(1) 本工程为经济区污水处理厂一期工程(4万吨/日)。
本污水处理厂工程建设项目估算总投资为:7000万元
其中包括:建设投资:6500万元
建设期利息:78万元
铺底流动资金:30万元
(2)编制依据
各单项工程投资估算均参照《给排水工程概算与经济评价手册》及相近工程规模的技术经济概算。
《市政工程投资估算指标》,(HGZ47-104-2007,HGZ47-103-2007)。
《市政工程投资估算编制方法》,建标[2007]164号。
《辽宁省市政工程预算定额》
(3)其他说明
设备价格为市场询价,材料价格参照辽宁省工程造价信息。
主要材料价格
建筑材料:
水泥:376元/吨钢材:3950元/吨木材:1600元/ m3
(4)工程建设其他费用
建设单位管理费,按第一部分的1.2% 计取。
设计费、预算编制费、竣工图编制费按国家有关规定计算。
工程监理费为第一部分工程费用的1.4%计算。
厂区三通一平按建筑工程费用的1.0% 计取。
工艺调试费按第一部分工程费用的1.5%估算。
工程保险费用按建筑安装工程费用的0.5%计取。
征地费按每亩土地4万元计算。
电力增容费未考虑。
基本预备费按6%估算。

表7-1 经济区污水处理厂投资估算(4万吨/日)。
2万吨/日污水处理厂工程投资估算表
序号 项目费用名称 建筑工程 设备费 安装费
合计
A 第一部分工程费用 785.5 723.3 112.2 2067
— 污水处理厂 785.5 711.2 112.2 2036.9
1 粗格栅间及进水泵房 24.0 87.0 5.70 1466.7
2 细格栅及旋流沉砂池 17.0 41.0 4.90 62.9
3 配水井 1.20 2.70 0.50
4.4
4 厌氧池 6.30 7.0 0.80 14.1
5 氧化沟(2座) 393.5 270.0 24.5 663.5
6 二沉池(2座) 214.6 76.0 9.20 299.8
7 集泥井及回流污泥泵房 15.0 21.0 4.2 40.2
8 消毒池及加氯间 26.2 24.0 2.4 52.6
9 储泥池 2.10 2.50 0.40 5
10 污泥脱水间 9.50 92.0 9.20 110.7
11 污泥堆棚 4.10 8.0 0.80
12.9
12 配电间 10.5 85.0 12.3 107.8
13 仪器仪表及自控系统 94.0 4.8 98.8
14 化验设备 55.0 55
15 通讯设备 3.0 3
16 运输设备 30.0 30
17 厂区平面布置 25.0 25.0 75.0
18 厂区土方及地基处理 60 120
19 综合楼 48.0 48
20 传达室、大门 8.0 8
21 机修间、仓库 21.0 20.0 41
22 食堂、浴室、职工宿舍 24.0 24
23 车库 3.00 3
24 围墙 20.0 20
25 厂区道路及照明 30.0 7.50 37.5
26 厂区绿化 10.0
10.0
二 备品备件购置费 17.10
17.10
三 工器具及生产家具购置 15.0
15.0
B 第二部分工程建设其它费 447.35
1 征地费 120
2 厂内绿化 40
3 建设单位管理费 56.0
4 办公用品及家具购置费 2.0
5 生产人员培训费 7.20
6 建设监理费 40.6
7 勘测费 4.70
7 设计费 51.2 51.2
8 施工图预算编制费 25.12 25.12
9 竣工图编制费 12.60 12.60
10 工程保险费 8.50 8.50
11 联合试运费 10.23 10.23
12 公司招投标费 18 18
13 环评费 12 12
14 前期工作费 40 40
C 基本预备费 200 200
工程静态投资A+B+C 2714.25。
