污水处理厂项目总投资估算表
- 格式:doc
- 大小:73.50 KB
- 文档页数:3
一、建筑安装工程费计算(一)指标选取本工程选择《市政工程投资估算指标(第四册 排水工程)》HGZ 47-104-2007二级污水处理厂综合指标(二)4Z-019的指标(111页),根据已知条件,指标值取下限。
(二)费用调整由于指标中人工、材料和机械台班价格均执行北京地区2004年价格,因此,需按照2014年重庆地区的价格对指标中的人工、主要材料和机械费进行调整。

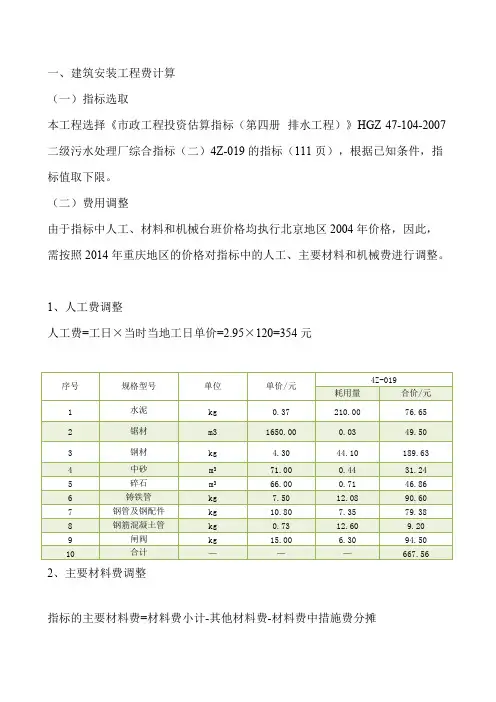

1、人工费调整人工费=工日×当时当地工日单价=2.95×120=354元2、主要材料费调整指标的主要材料费=材料费小计-其他材料费-材料费中措施费分摊4Z-019序号规格型号单位单价/元耗用量合价/元1水泥kg0.37 210.00 76.65 2锯材m31650.00 0.03 49.50 3钢材kg 4.30 44.10 189.63 4中砂m 371.00 0.44 31.24 5碎石m 366.00 0.71 46.86 6铸铁管kg 7.50 12.08 90.60 7钢管及钢配件kg 10.80 7.35 79.38 8钢筋混凝土管kg 0.73 12.60 9.20 9闸阀kg 15.00 6.30 94.50 10合计———667.56=743.04-139.65-45.84=557.55元调整后的其他材料费=指标的其他材料费×调整后的主要材料费指标的主要材料费=139.65×=167.20元667.56557.553、机械费调整调整后的机械费=指标机械费×调整后的(人工费+主要材料费)指标的(人工费+主要材料费) ==140.46元354.00667.5689.2591.54557.55+⨯+(三)措施费计算排水工程措施费费率为6%。
措施费=调整后的(人工费+主要材料费+其他材料费+机械费)×费率 =(354.00+667.56+167.20+140.46)×6%=79.75元措施费分摊比例:人工费占8%,材料费占87%,机械费占5%,则:人工费中措施费分摊=79.75×0.08=6.38元材料费中措施费分摊=79.75×0.87=69.38元机械费中措施费分摊=79.75×0.05=3.99元(四)建筑安装工程直接费小计建筑安装工程直接费小计=调整后的(人工费小计+材料费小计+机械费小计)人工费小计=调整后(人工费+措施费分摊)=354.00+4.26=358.26元;材料费小计=调整后(材料费+措施费分摊)=667.56+167.20+69.38=904.14元;机械费小计=调整后(机械费+措施费分摊)=140.46+3.99=144.45元;则,建筑安装工程直接费小计=358.26+904.14+144.45 =1406.85元(五)综合费用重庆地区2014年排水工程综合费费率按25.1%,则:综合费用=建筑安装工程直接费小计×综合费费率=1406.85×0.251=353.12元(六)建筑安装工程直接费合计建筑安装工程直接费合计=建筑安装工程直接费小计+综合费用=1406.85+353.12=1759.97元二、设备工器具购置费2004年到2014年设备价格上涨率按1.4计,则:设备工器具购置费=541.80×1.4=758.52元/ m3/d三、指标基价计算(一)工程建设其他费用重庆地区2014年排水工程工程建设其他费用费率按15%计,则:工程建设其他费用=调整后的(建筑安装工程直接费+设备工器具购置费)×费率=(1759.97+758.52)×0.15=377.77元(二)基本预备费本工程不考虑涨价预备费,基本预备费费率取8%,则:基本预备费=调整后的(建筑安装工程直接费+设备工器具购置费+工程建设其他费用)×费率=(1759.97+758.52+377.77)×0.08=231.70元(三)调整后每m3/d的指标基价调整后每m3/d的指标基价=调整后的(建筑安装工程直接费+设备工器具购置费+工程建设其他费用+基本预备费)=1759.97+758.52+377.77+231.70=3127.96元/m3/d(四)调整后的二级污水处理厂指标4Z-019指标编号4Z-019调整二级污水处理厂(二)项目单位水量2万-5万m3/d以上占指标基价(%)指标基价元3127.96100一、建筑安装工程费元1759.9756.27二、设备购置费元758.5224.25三、工程建设其他费用元377.7712.08四、基本预备费元231.77.41建筑安装工程费人工工日 2.95—措施费分摊元 6.38—人工费人工费小计元358.2611.45水泥(综合)kg210.00 —钢材kg44.10 —锯材m30.03 —中砂m30.44 —碎石m30.71 —铸铁管kg12.08 —钢管及钢配件kg7.35 —钢筋混凝土管kg12.60 —闸阀kg 6.30 —其他材料费元167.2—措施费分摊元69.38—材料费材料费小计元904.1428.91机械费元140.46—措施费分摊元 3.99—机械费机械费小计元144.45 4.62 直接费直接费小计元1406.8544.98 综合费用元353.1211.29合 计元1759.97—。

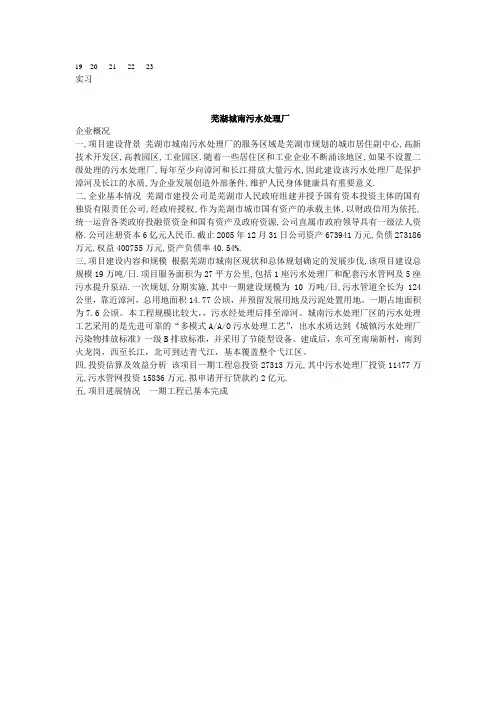

19 20 21 22 23实习芜湖城南污水处理厂企业概况一,项目建设背景芜湖市城南污水处理厂的服务区域是芜湖市规划的城市居住副中心,高新技术开发区,高教园区,工业园区.随着一些居住区和工业企业不断涌该地区,如果不设置二级处理的污水处理厂,每年至少向漳河和长江排放大量污水,因此建设该污水处理厂是保护漳河及长江的水质,为企业发展创造外部条件,维护人民身体健康具有重要意义.二,企业基本情况芜湖市建投公司是芜湖市人民政府组建并授予国有资本投资主体的国有独资有限责任公司,经政府授权,作为芜湖市城市国有资产的承载主体,以财政信用为依托,统一运营各类政府投融资资金和国有资产及政府资源,公司直属市政府领导具有一级法人资格.公司注册资本6亿元人民币.截止2005年12月31日公司资产673941万元,负债273186万元,权益400755万元,资产负债率40.54%.三,项目建设内容和规模根据芜湖市城南区现状和总体规划确定的发展步伐,该项目建设总规模19万吨/日.项目服务面积为27平方公里,包括1座污水处理厂和配套污水管网及5座污水提升泵站.一次规划,分期实施,其中一期建设规模为10万吨/日,污水管道全长为124公里,靠近漳河,总用地面积14.77公顷,并预留发展用地及污泥处置用地。
一期占地面积为7.6公顷。
本工程规模比较大,,污水经处理后排至漳河。
城南污水处理厂区的污水处理工艺采用的是先进可靠的“多模式A/A/O污水处理工艺”,出水水质达到《城镇污水处理厂污染物排放标准》一级B排放标准,并采用了节能型设备。
建成后,东可至南瑞新村,南到火龙岗,西至长江,北可到达青弋江,基本覆盖整个弋江区。
四,投资估算及效益分析该项目一期工程总投资27313万元,其中污水处理厂投资11477万元,污水管网投资15836万元.拟申请开行贷款约2亿元.五,项目进展情况一期工程已基本完成。

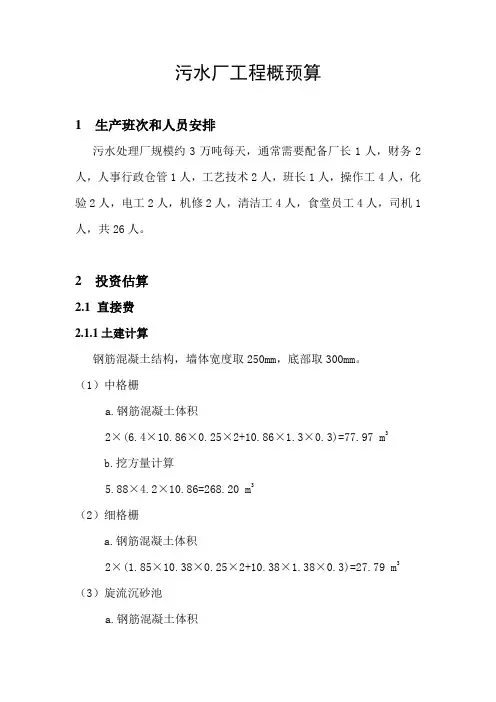

污水厂工程概预算1 生产班次和人员安排污水处理厂规模约3万吨每天,通常需要配备厂长1人,财务2人,人事行政仓管1人,工艺技术2人,班长1人,操作工4人,化验2人,电工2人,机修2人,清洁工4人,食堂员工4人,司机1人,共26人。
2 投资估算2.1 直接费2.1.1土建计算钢筋混凝土结构,墙体宽度取250mm,底部取300mm。
(1)中格栅a.钢筋混凝土体积2×(6.4×10.86×0.25×2+10.86×1.3×0.3)=77.97 m3b.挖方量计算5.88×4.2×10.86=268.20 m3(2)细格栅a.钢筋混凝土体积2×(1.85×10.38×0.25×2+10.38×1.38×0.3)=27.79 m3 (3)旋流沉砂池a.钢筋混凝土体积(2.152-1.952)×3.14×2+(1.902-1.502)×3.14×2=13.69 m3(4)配水井a.钢筋混凝土体积(4.842-42)×3.14×4.84+3.14×2.242×0.3=120.19 m3b.挖方量计算3.14×4.842×0.63=46.34 m3(5)厌氧池a.钢筋混凝土体积11×3.14×0.25×2.2×2=37.99 m3b.挖方量计算2×(5.5×5.5×3.14×2.94)=558.51 m3(6)氧化沟a.钢筋混凝土体积2×(3.14×5×6×4×0.25+95×4×5×0.25+24×113×0.3)=2756.6m3b.挖方量计算2×(3×24×1131)=16272 m3(7)二沉池a.钢筋混凝土体积2×(3.14×21.22×0.30+(20.952-20.452)×5.2×0.25)=900 m3b.挖方量计算2×(3.14×20.452×5.18)=13604.29 m3(8)配水集泥井a.钢筋混凝土体积(3.14×52×3.22×0.30+(52-4.82)×3.22×3.14×0.25)=77.34 m3b.挖方量计算3.14×52×0.52=40.82m3(8)紫外线消毒池a.钢筋混凝土体积(2.6×8.3×0.30+8.3×2×2×0.25)×2=29.55 m3b.挖方量计算(1.62×2.60×2.1+1.00×2.60×2.1)×2=28.61m3综合以上数据:钢筋混凝土总体积:4344.52土方开挖量总体积:30855.29钢筋混凝土按每立方800元计,挖方按每立方50元计,则:钢筋混凝土费用:A=4344.52×800=347.56万元挖方费用:B=30855.29×50=154.28万元(7)地面建筑为砖混结构,其造价按每平米500元计。

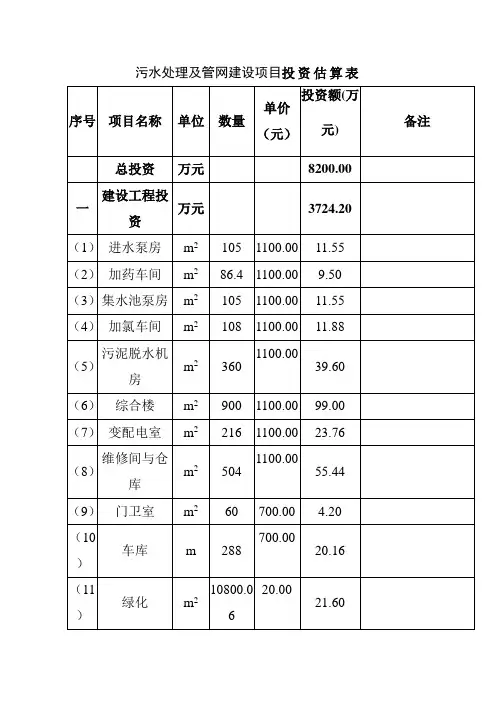

污水处理厂项目投资估算资金筹措投资分析及成本分析1.1 工程投资估算及资金筹措1.1.1 概述某省XX县XX镇污水处理厂及配套污水收集管网工程建设内容为一座日处理污水1500m3/d的生活污水处理厂以及XX镇中心镇区污水收集管网,污水收集管道工程规模为4000m3/d,总长约4.16公里,一次建成。
污水处理工程采用水解酸化+人工湿地生产工艺,工程建设以自主招标方式。
整个工程建设项目总投资约1232.56.16万元,其中,建设投资1231.59万元,建设期利息1.31万元。
见后投资估算明细表:投资内容包括污水处理厂及配套管网工程全部建筑安装费、设备材料购置费、工程建设其他费用、基本预备费、铺底流动资金和建设期利息。
建设完毕,达到国家及市环保部门对出水标准要求,能顺利进入正常运营状态。
1.1.2 编制依据按照国家发改委、建设部关于印发建设项目经济评价方法与参数的通知(发改投资【2006】1325号文)规定进行计算;并根据市政公用工程的特点及相关行业规定、提供的工艺内容、现场内部及外部条件、建设单位提供的其他条件进行计算。
投资估算指标采用及参考:1、采用建设部最新颁布的《全国市政工程投资估算指标》并按韶关地区人工、材料、机械单价进行编制;2、参考某省建筑、安装、市政工程预算定额、费用定额及近年来的同类工程预、决算资料;3、主要材料估算价格按2012年韶关地区最新市场价格信息计算;4、设备价格按市场询价加运杂费计算。
5、工程建设其它费用的计算:(1)建设单位管理费用按财建字[2002]394号文规定计算;(2)勘察测量费、设计费按计价格【2002】10号文规定计算;(3)项目前期工作费按计价格【1999】1283号文规定计算;(4)招标代理费用按计价格[2002]1980号文件计取;(5)工程监理费按发展委、建设部关于印发《建设工程监理与相关收费管理规定》的通知(发改价格[2007]670号规定计取;(6)工程保险费根据中国人民保险公司规定;(7)竣工图编制费按计价格【2002】10号文规定为设计费的8%;(8)环评费用按计价格[2002]125号文规定计算;(9)征地及拆迁费用按建设单位提供数据计算;(10)待建费根据建设单位提供标准进行计算;(11)基本预备费按8%计取;(12)其他按相关规定进行计算。
3万吨污水处理厂工程概预算说明2020年4月目录一、编制说明 (2)1、工程概况 (2)2、编制说明 (2)3、材料价格 (3)4、投资概算的组成 (3)5、工程总投资 (3)6、资金来源及使用 (4)二、成本计算 (4)1、污水处理成本计算 (4)附表:县污水处理厂二期工程概算书一、编制说明1、工程概况1、县污水处理厂二期工程的工程规模为污水厂二期工程建设规模为3.0万m3/d,配套污水管网长度40.525Km。
2、编制依据1、《全国市政工程投资估算指标》HGZ47-20072、《市政工程可行性研究投资估算编制办法》建标[2007]164号3、《建设工程监理收费标准》发改价格[2007]670号4、《建设项目前期工作咨询收费暂行规定》计价格[1999]1283号5、《工程勘察设计收费标准》2002年修订本6、《建设工程环境影响咨询收费标准》计价格[2002]125号7、《招标代理服务收费标准》计价格[2002]1980号8、《建设项目经济评价方法与参数》发改投资[2006]1325号9、《山东省建筑工程消耗量定额》(2003)10、《山东省安装工程消耗量定额》(2003)11、《山东省市政工程消耗量定额》(2003)12、山东省发展和改革委员会关于《县污水处理厂二期工程可行性研究报告的批复》。
13、本工程初步设计文本、图纸和相关的技术资料14、建设单位提供的有关资料15、本院类似工程技术经济指标2、编制说明主要建构筑物按有关图纸和设计说明进行计算,次要构筑物根据山东省建筑工程估算指标以及同类相似工程的指标估算。
建筑工程费用:根据《市政公用工程设计文件编制深度规定》概算书编制深度要求3.3.4条的规定,本工程附属建筑物:V型滤池建筑、变配电室、加氯加药间、鼓风机房、脱水机房等采用类似指标进行估算。
安装工程费:根据《市政公用工程设计文件编制深度规定》概算书编制深度要求3.3.5条的规定,安装工程费参照同类相似工程的指标进行计算;设备价格:设备价格均以询价、厂家报价及同类工程投标价为依据,增加了5%的运杂费。
山西某污水处理厂投资估算编制分析摘要:结合山西某污水处理厂新建工程的设计要点,从投资估算编制依据、费用构成、计算方法等方面系统介绍了污水处理厂投资估算的编制,对其他类似工程项目具有可借鉴的意义。
关键词:污水处理厂;投资估算编制引言:在基础设施建设中,污水处理厂的建设占据重要位置。
国务院颁布的“水十条”便专门针对污水处理提出了一系列法规。
而在污水处理厂的设计过程中,准确的投资估算是保证投资决策的关键环节。
投资估算的准确与否直接影响污水处理厂建设的决策、工程规模、投资经济效果,并影响到工程建设能否顺利进行。
一、工程概况山西某污水处理厂近期设计规模0.4×104m3/d,工程建设期为1年,运营期20年。
建设内容包括粗格栅及进水泵站、细格栅及旋流沉砂池、调节池、多段多级AO生物池、MBR膜池、接触消毒池及巴氏计量槽、贮泥池、脱水机房及加药间、鼓风机房及变配电室、综合管理楼、机修间、门卫、除臭系统、总图工程、电气自控及其他工程。
可研投资估算内容包括建筑工程费、安装工程费、设备购置费、工程建设其他费用、预备费、建设期利息和铺底流动资金,投资估算为6762.30万元。
1.投资估算的编制依据在编制投资估算时所遵循的计量规则、市场价格、费用标准及工程计价有关参数、率值等基础资料,主要有以下几个方面:1.与建设项目有关的工程地质资料、方案设计说明、设计文件、图纸或有关设计专业提供的主要工程量和设备清单。
(二)国家、行业和地方政府的有关法律法规和规定;政府有关部门、金融机构等发布的价格指数、利率、汇率及税率等有关参数。
(三)行业部门、项目所在地工程造价管理机构或行业协会等编制的投资估算指标、价格指数和有关造价文件。
本工程采用了《市政工程投资估算编制办法》(2007年)、《市政公用设施建设项目经济评价方法与参数》、《市政工程投资估算指标》第四册排水工程(2007年)、《山西省市政工程预算定额(2018年)》。
