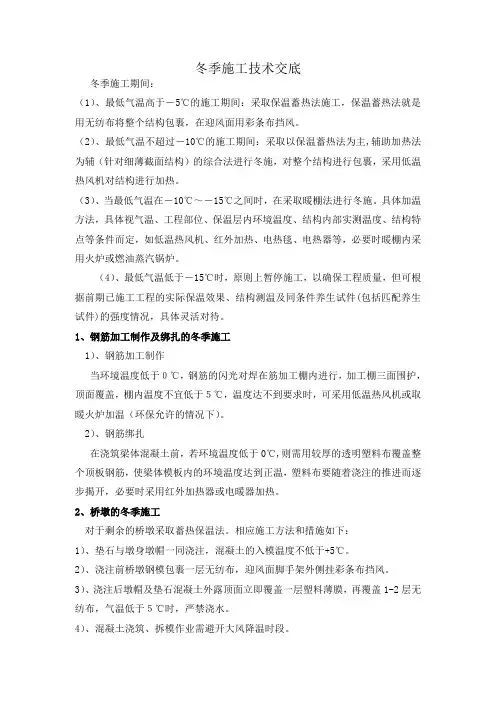

冬季施工技术交底冬季施工期间:(1)、最低气温高于-5℃的施工期间:采取保温蓄热法施工,保温蓄热法就是用无纺布将整个结构包裹,在迎风面用彩条布挡风。
(2)、最低气温不超过-10℃的施工期间:采取以保温蓄热法为主,辅助加热法为辅(针对细薄截面结构)的综合法进行冬施,对整个结构进行包裹,采用低温热风机对结构进行加热。
(3)、当最低气温在-10℃~-15℃之间时,在采取暖棚法进行冬施。
具体加温方法,具体视气温、工程部位、保温层内环境温度、结构内部实测温度、结构特点等条件而定,如低温热风机、红外加热、电热毯、电热器等,必要时暖棚内采用火炉或燃油蒸汽锅炉。
(4)、最低气温低于-15℃时,原则上暂停施工,以确保工程质量,但可根据前期已施工工程的实际保温效果、结构测温及同条件养生试件(包括匹配养生试件)的强度情况,具体灵活对待。
1、钢筋加工制作及绑扎的冬季施工1)、钢筋加工制作当环境温度低于0℃,钢筋的闪光对焊在筋加工棚内进行,加工棚三面围护,顶面覆盖,棚内温度不宜低于5℃,温度达不到要求时,可采用低温热风机或取暖火炉加温(环保允许的情况下)。
2)、钢筋绑扎在浇筑梁体混凝土前,若环境温度低于0℃,则需用较厚的透明塑料布覆盖整个顶板钢筋,使梁体模板内的环境温度达到正温,塑料布要随着浇注的推进而逐步揭开,必要时采用红外加热器或电暖器加热。
2、桥墩的冬季施工对于剩余的桥墩采取蓄热保温法。
相应施工方法和措施如下:1)、垫石与墩身墩帽一同浇注,混凝土的入模温度不低于+5℃。
2)、浇注前桥墩钢模包裹一层无纺布,迎风面脚手架外侧挂彩条布挡风。
3)、浇注后墩帽及垫石混凝土外露顶面立即覆盖一层塑料薄膜,再覆盖1-2层无纺布,气温低于5℃时,严禁浇水。
4)、混凝土浇筑、拆模作业需避开大风降温时段。
5)、混凝土芯部与表层的阶梯温度小于20℃,及混凝土表层与外部环境的阶梯温度小于15℃时方可拆模。
6)拆模后墩身及墩帽立即缠裹一层塑料薄膜,尽可能做到随拆随缠,然后再包裹一层无纺布(保温),继续对墩身混凝土进行保湿保温养生,混凝土浇注及养生期内如有大风降温时,需在无纺布外再包一层彩条布。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
冬季施工安全技术交底1、现场管理人员应了解最近几天的天气预报,及时做好天气突变的防范措施。
2、要加强冬季施工安全措施的检查,重点是电气设备使用、明火使用是否符合规定;电气设备等是否存在违章情况。
3、遇到大风、雨、雪等恶劣天气应停止室外作业,及时清除施工现场积水、积雪。
4、要确保乙炔瓶、氧气瓶的压力表良好,并且远离火源,严防爆炸事故的发生。
5、进入工地的施工人员必须戴安全帽,不能用防寒帽子代替安全帽。
6、冬季路面变硬变滑,机械挖土、运输的道路必须采取防滑措施:⑴雪后应及时清除路面上的积水或积雪。
⑵车辆在霜、雪后易滑地段行驶,必要时为车辆装防滑链。
⑶车辆应确保刹车灵活有效,行进中应保持行车距离,并适当降低车速,防止追尾事故的发生。
⑷严禁超载、超速、超车现象发生,以确保机械运输安全。
7、在冬季雨雪天气,操作平台、爬梯、上下坡道及临边,高空防护等施工项目应采取相应的防滑措施,以确保安全。
⑴操作平台、机械爬梯有雪、霜时,必须清理干净后,方可进行作业、攀登;⑵维修机械设备等登高作业时必须系好安全带、清除雪、霜后,方可进行作业;⑶坡道有雪、霜、冰时,要及时处理,以保证车辆、行人的行走。
⑷大风雪过后及时检查脚手架,防止高空坠落事故发生。
脚手架上人通道要牢固可靠,上人通道须设防滑条,挡脚板,并定期进行检修。
霜雪天后要及时清扫,及时清除安全隐患。
8、职工和劳务工宿舍用电取暖时,应购买购买合格的、信誉好的电暖气、电褥子,使用前核定电负荷,认真检查用电线路,安装漏电保护器,防止火灾或漏电伤人。
离开房屋时要将电热毯等用电设备关闭。
9、大风降雪降雨天气,认真检查现场临时用电设施,检查电路、配电箱、变压器等是否安全可靠,发现变形、漏电等不安全隐患时,要及时修理、加固,有严重隐患时应立即停止施工,确保用电安全;及时清除外电架空线路上的积雪与结冰,经常检查电路保护装置,检查绝缘情况与工作状态,消除不安全因素。
10、现场所有机械和车辆在保持正常的日常保养、一级、二级保养外,必须进行换季保养,内容包括:⑴换用符合本地冬季温度下使用的燃油、润滑油、液压油、防冻液、蓄电池液等;发动机和散热器外壳要安装防寒保温罩;⑵不具备更换防冻液的车辆正常停用后应将散热器及机体内的水排放干净;⑶经常检查车辆刹车气罐中是否存在积水。
冬季施工技术交底

现状
随着气温下降,冬季施工已经成为建筑行业不可避免的挑战。
所以在冬季,施工公司必须采取相应的措施来确保工作的顺利进行。
方法
1. 保持施工现场温暖
在冬季,为了确保施工现场保持温暖,必须采取以下措施:
- 使用加热器或空气加热器来保持室内温暖
- 安装窗户和门,并确保它们紧闭
- 使用保温材料来防止热量散失
2. 控制施工材料的温度
冬季温度低,大部分施工材料易受到环境温度的影响,因此,必须采取以下措施:
- 在运输施工材料之前提前加热
- 在施工现场保持施工材料的温度
- 对某些材料进行保温处理,如在混凝土表层上覆盖一层保鲜膜
3. 保护工人的安全
冬季天气寒冷,对工人的身体健康和安全极具威胁。
为了保护工人的安全,必须采取以下措施:
- 为工人提供冬季工作服,并确保穿戴正确
- 定期检查设备的运行状况,确保所有设备的安全性能
- 定期检查施工现场积雪和冰,采取必要的清除措施,以避免工人滑倒等安全事故。
结论
通过采取以上措施,冬季施工的风险可以大大降低,工作效率也可以得到提高,同时,也确保了工人的安全。
因此,在冬季进行施工时,我们必须重视采取相应的措施来确保高质量的施工。
冬季工程施工技术交底一、工程概况本项目为冬季施工工程,主要包括模板工程、钢筋工程和混凝土工程。
冬季施工时间一般为每年11月15日至次年3月15日。
室外日平均气温连续5天稳定低于5℃时,进入冬季施工;室外日平均气温连续5天稳定高于5℃时,冬季施工结束。
二、冬季施工特点1. 混凝土强度和凝结时间明显缓慢,影响混凝土强度的增长,模板拆除时间受限,进而影响工程总体施工进度。
2. 冬季气温低,施工难度大,对施工质量要求高,对管理及操作人员的责任心有更高要求,必须加强相应管理及职工的生活环境。
三、冬季施工主要技术措施1. 模板工程(1)支模时,应清除基层和结构结合部位的冰雪,防止冰雪进入模板内。
(2)大模板采用在背楞内填充5cm厚聚苯板保温。
(3)梁侧模、墙模板在混凝土强度达到1.0MPa可松动螺栓,待混凝土临界强度达到4MPa方可拆模。
(4)顶板混凝土强度达到75%,悬挑构件在满足三层原模板支撑的前提下,达到100%时方可拆除模板及支撑,以保证混凝土质量要求。
2. 钢筋工程(1)钢筋加工时,应采取措施防止钢筋锈蚀,如涂油、包裹塑料薄膜等。
(2)钢筋焊接时,应采取防风、防雪措施,确保焊接质量。
(3)钢筋安装过程中,应注意防寒保暖,确保施工质量。
3. 混凝土工程(1)选用适合冬季施工的混凝土配合比,添加防冻剂,确保混凝土在低温下正常凝结。
(2)混凝土运输过程中,应采取保温措施,防止混凝土温度过低。
(3)混凝土浇筑过程中,应采取措施保证混凝土入模温度,避免温度过高或过低影响混凝土质量。
四、施工质量标准与通病防治1. 模板工程(1)模板应平整、干净、无裂缝、无变形。
(2)模板安装应牢固,接缝严密,防止混凝土漏浆。
2. 钢筋工程(1)钢筋加工应符合设计要求,无锈蚀、断裂现象。
(2)钢筋安装应牢固,间距均匀,保护层厚度符合要求。
3. 混凝土工程(1)混凝土强度应符合设计要求。
(2)混凝土表面应平整、密实,无裂缝、蜂窝等质量问题。

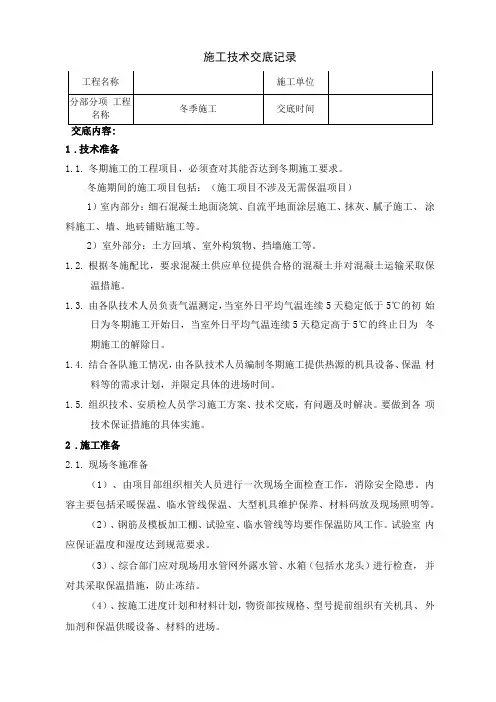

施工技术交底记录交底内容:1.技术准备1.1.冬期施工的工程项目,必须查对其能否达到冬期施工要求。
冬施期间的施工项目包括:(施工项目不涉及无需保温项目)1)室内部分:细石混凝土地面浇筑、自流平地面涂层施工、抹灰、腻子施工、涂料施工、墙、地砖铺贴施工等。
2)室外部分:土方回填、室外构筑物、挡墙施工等。
1.2.根据冬施配比,要求混凝土供应单位提供合格的混凝土并对混凝土运输采取保温措施。
1.3.由各队技术人员负责气温测定,当室外日平均气温连续5天稳定低于5℃的初始日为冬期施工开始日,当室外日平均气温连续5天稳定高于5℃的终止日为冬期施工的解除日。
1.4.结合各队施工情况,由各队技术人员编制冬期施工提供热源的机具设备、保温材料等的需求计划,并限定具体的进场时间。
1.5.组织技术、安质检人员学习施工方案、技术交底,有问题及时解决。
要做到各项技术保证措施的具体实施。
2.施工准备2.1.现场冬施准备(1)、由项目部组织相关人员进行一次现场全面检查工作,消除安全隐患。
内容主要包括采暖保温、临水管线保温、大型机具维护保养、材料码放及现场照明等。
(2)、钢筋及模板加工棚、试验室、临水管线等均要作保温防风工作。
试验室内应保证温度和湿度达到规范要求。
(3)、综合部门应对现场用水管网外露水管、水箱(包括水龙头)进行检查,并对其采取保温措施,防止冻结。
(4)、按施工进度计划和材料计划,物资部按规格、型号提前组织有关机具、外加剂和保温供暖设备、材料的进场。
3.3冬施物资不得挪作他用。
4.主要分项工程冬施措施(4)、模板在混凝土达到受冻临界强度后方可拆除,拆模后混凝土表面应及时用阻燃棉被覆盖,使其缓慢冷却。
当混凝土温度与环境温度差小于20 ℃时保温材料方可拆除。
4.3.钢筋工程(1)、在负温条件下使用的钢筋施工时应加强检验,在运输和加工过程中应防止撞击和刻痕。
(2)、冬季施工期间,对外露的预埋钢筋,均满刷一道水泥浆。
(3)、雨雪天气对钢筋材料覆盖塑料布并及时清理。
(完整)冬季施工安全技术交底范本 1:冬季施工安全技术交底一:目的本文档旨在向相关施工人员交底冬季施工的安全技术要求,确保施工过程中的安全性和顺利进行。
二:工作环境准备1. 清理施工现场,确保道路和施工区域畅通。
2. 清除积雪和冰块,避免滑倒和坠落事故的发生。
3. 对设备和工具进行检查和维护,确保运行正常。
三:防寒保暖1. 穿戴适合的防寒服装,包括棉衣、帽子、手套、耐寒鞋等,并做好防寒措施。
2. 定期休息,避免长时间暴露在寒冷环境中。
四:电气安全1. 使用防水和防寒的电气设备,确保其绝缘性能良好。
2. 电缆要求放置在安全的位置,避免被车辆或机械设备碾压或绊倒。
五:高空作业1. 对高空设备和脚手架进行检查,确保其稳固和安全。
2. 在高空作业时,要佩戴安全带,确保工作人员的安全。
六:施工车辆安全1. 施工车辆要求安装有效的制动系统,避免滑动或失控。
2. 遵守交通规则,避免超速行驶和不合理变道。
附件:冬季施工安全检查表法律名词及注释:1. 安全带:指用于保护工作人员在高空或危险环境中,防止其坠落或受伤的装置。
2. 脚手架:指用于支撑和搭设施工人员和材料以完成的临时结构。
范本 2:冬季施工安全技术交底一:目的本文档的目的是向工地施工人员介绍冬季施工的安全技术要求,提醒大家关注施工过程中的安全问题,确保施工的安全进行。
二:施工前准备1. 清理施工现场,保持道路和施工区域的畅通,避免事故发生。
2. 做好防滑措施,清除积雪和冰块,减少滑倒和摔倒风险。
3. 对施工所需的设备和工具进行检查和维护,确保其正常运行。
三:防寒保暖1. 穿戴适合的防寒服装,包括棉衣、帽子、手套、耐寒鞋等,保持体温和防寒措施。
2. 定期休息,避免长时间暴露在寒冷环境中,防止寒冷带来的身体损害。
四:电气安全1. 使用防水和防寒的电气设备,确保其绝缘性能良好,避免电击事故。
2. 电缆要求放置在安全的位置,避免被车辆或机械设备碾压或绊倒。
五:高空作业安全1. 对高空设备和脚手架进行检查,确保其稳固和安全,防止高空坠落事故。
冬季施工技术交底冬季施工技术交底一、前言1. 交底目的本次文档主要旨在对冬季施工技术进行详细交底,确保施工过程安全、高效进行。
2. 交底对象本交底适用于所有相关参与冬季施工的人员,包括项目经理、施工人员、监理人员等。
二、施工前准备1. 工程资料准备2. 施工材料采购与检验3. 工作场所准备4. 施工设备与机械准备5. 安全防护措施安排三、冬季温度控制1. 温度监测a. 加热设备的选择和摆放位置b. 施工区域的密封c. 施工现场通风与换气d. 温度调控措施四、冬季施工安全措施1. 冬季安全隐患分析2. 安全防护用具配备3. 冬季天气状况预测与应急措施4. 日常安全考核与督促五、冬季施工方法1. 土方施工2. 混凝土施工3. 钢结构安装4. 建筑装饰施工5. 其他特殊工程施工方法六、质量控制2. 材料质量控制3. 施工过程控制4. 质量检验与验收标准七、施工进度管理1. 冬季施工进度预估与计划2. 施工节点把控与进度跟进3. 进度异常处理措施八、环境保护1. 施工废弃物处理2. 不同工序对环境影响评估与控制3. 环境保护监测与记录九、文明施工1. 施工现场文明行为准则2. 噪声、扬尘等污染防控3. 施工垃圾与污水处理十、施工验收与总结1. 施工过程记录与整理2. 施工质量验收与问题整改3. 施工总结与经验分享附件:1. 工程资料:XXX文件2. 温度监测记录表格3. 安全隐患排查表4. 施工进度计划表5. 环境监测报告法律名词及注释:1. 监理:指监督施工过程,确保施工按照法律法规和相关标准进行的行为。
2. 防护用具:指为了保护施工人员的安全而佩戴的个人防护设备。
3. 验收标准:指施工竣工后进行质量验收的评判标准,确保工程质量符合要求。
冬季施工技术交底(一级交底)一、冬施技术要求:(一)施工准备1、冬期施工的工程提前做好准备,采取防雪、防冻措施。
2、冬期施工的工程混凝土抗压强度达到设计值的40%时不得受冻。
3、冬期施工中做好防火、防冻、防煤气中毒,并与当地气象部门取得联系,做好气温观测工作。
切实做好防冻工作,避开寒流期填充墙砌筑工作。
4、冬期施工做好的物资计划及采购工作。
5、冬期施工做好安全生产工作。
消防要点及工程质量控制要点,注意施工过程的落实情况。
6、进入冬期施工前,对掺外加剂人员、测温保温人员、火炉管理人员,应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗。
7、安排专人测量施工期间的室外气温,暖棚内气温,砂浆的温度并做好记录。
8、冬期施工的各项措施主要以预防为主。
对进入冬期施工的工程项目、部位、工程量等进行核实,对所需的劳动力、资源、机械设备、冬期施工流向作出统筹安排。
9、编制冬季施工方案,并通过审批。
(二)冬期施工技术措施1、钢筋工程1)在负温下使用钢筋,施工中必须加强检验。
钢筋加工制作过程中,HPB300级钢筋末端作180°弯钩时,其弯弧内直径不小于钢筋直径的2.5倍;作135。
弯钩时,其弯弧内直径不小于钢筋直径的4倍;钢筋作不大于90。
弯折时,弯折处的弯弧内直径不小于钢筋直径的5倍。
在运输和加工过程中,防止撞击和刻痕,对于HRB400级钢筋进行弯曲加工时,应避开夜间或清晨最底气温时间,并严禁反复弯曲,-20℃以下禁止冷弯作业,以免造成钢筋脆断。
2)钢筋在加工、运输、绑扎过程中,注意防止产生撞击刻痕等缺陷。
制作好的钢筋在现场必须分类堆放,现场必须下垫枕木上盖采条布覆盖保护,避免霜、雪在钢筋上结冰。
3)冰雪天宜用草袋等覆盖,防止表面结冰溜,在砼浇灌前应清除钢筋上的积雪、冰屑,绑扎完后应尽快进行下道工序。
4)冬季钢筋的冷拉、弯曲等机械设备,应定期进行维修校验。
2、砌体工程1)该项目冬期施工采用外加剂法、暖棚法。
冬季施工安全技术交底工程名称:冬季机施工安全技术交底项目或工序名称:冬季机施工安全措施交底内容:1.施工队应编写各分部分项工程施工安全措施,并在施工前向工人进行冬季文明、安全施工交底。
2.现场严禁吸烟,电气焊、火炉应办理用火手续,并有专人看火。
房间内应有具体措施防止煤气中毒事件发生。
3.大风雪后,现场的脚手架、运输设备、机电设备、消防器材、水源进行全面检查。
及时清除工地上、跳板上的冰雪,防止滑倒伤人。
做好保温防冻,场内的消防道路必须保持畅通。
4.易燃材料的附近不得有易燃物品,禁止在易燃材料附近使用明火。
现场所用的易燃物品应专门堆放,易燃物堆放距离应符合防火规定,易燃物堆放区应设置足够的消防器材。
5.登高作业人员必须佩戴防滑鞋、防护手套等防滑、防护措施,并按要求正确佩戴安全防护用品。
6.每日登高作业前仔细检查脚手架是否牢固可靠,脚手架是否完好。
7.高空作业必须系好安全带,安全带挂在牢固可靠处。
在高处要保持清醒,精心操作。
高处所用的材料必须摆放整齐,必须要有防止坠落和被大风卷走的措施。
8.严禁在大风雪天气进行室外露天电工作业。
9.对于所有露天放置的机电设备,大风雪前必须切断电源锁好配电箱。
10.大风雪前必须及时将露天放置的配电箱、开关箱、电焊机、切割机、钢筋加工机械等设置防风雪防潮设施,防止雪水进入箱内、电器设备内,造成危险。
食堂用电设备、生活区、办公区线路及用电设备也应做好防雪防潮工作。
11.雪后应立即对所有电器设备、线路进行全面检查,发现问题立即处理。
配电箱、电器设备等,应停电后处理潮湿的部位,使其干燥恢复绝缘后,经摇测绝缘电阻到达合格之后再送电作业。
12.生活区、办公区冬季前必须重新计算用电负荷。
发现用电负荷超过供电线路容量时,必须采取可靠有效措施,防止发生火灾,以保证供电线路安全。
13.每天对办公区、生活区进行检查加强管理,严格执行安全用电、取暖、制度。
严禁乱拉电线,发现问题及时修补。
休息室在使用电暖气时前,应对所有的电线、插座进行一次全面检查。
