路床交验通知单
- 格式:xls
- 大小:17.50 KB
- 文档页数:1

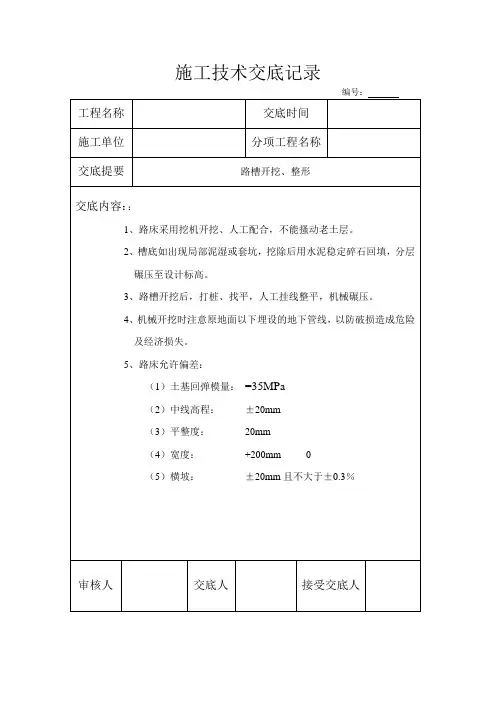

编号:工程名称交底时间施工单位分项工程名称交底提要路槽开挖、整形交底内容::1、路床采用挖机开挖、人工配合,不能搔动老土层。
2、槽底如出现局部泥湿或套坑,挖除后用水泥稳定碎石回填,分层碾压至设计标高。
3、路槽开挖后,打桩、找平,人工挂线整平,机械碾压。
4、机械开挖时注意原地面以下埋设的地下管线,以防破损造成危险及经济损失。
5、路床允许偏差:(1)土基回弹模量:=35MPa(2)中线高程:±20mm(3)平整度:20mm(4)宽度:+200mm 0(5)横坡:±20mm且不大于±0.3%审核人交底人接受交底人编号:工程名称交底时间施工单位分项工程名称交底提要沥青混凝土路面交底内容:1、各种原材料必须具有出厂合格证及试验报告单,合格后方可使用。
透油层采用乳化沥青PC-2,用量为1.5升/平方米,面层沥青混合料(AC-13C、AC-16C)2、测量放线:路宽在15m以下路面,沿中线纵向每15~25m设一路面高程控制;路宽大于15m时除纵向外,横向每5~10m设一点,在交叉路口施工,应用5×5m高程方格网控制。
在道沿石上弹出路边高程墨线,以便掌握高度。
3、摊铺沥青砼前2~3h,应均匀喷洒透层沥青油一道,在路面接茬或检查井、雨水口等接触处,应涂刷薄层沥青。
4、沥青混合料到达工地温度(深10cm处)为130~150℃,并检查颜色是否均匀,有无花白石子,颗粒离析现象。
油多发亮,油少发散,过火焦红。
5、路宽在20m以内应全幅摊铺,避免纵缝接茬。
当沥青砼供应不正常时,也可按纵向分条摊铺,自路边开始逐渐向路中心进行摊铺,同时要保持横向齐头顺序向前进行。
6、摊铺机应距路缘石或平石20cm以外处操作,路边沿雨水口和检查井附近应同时用人工摊铺补齐,以减少接缝。
一次摊铺长度一般为15~20m,低温季节摊铺长度应适当缩短。
摊铺下一幅与上一幅纵缝要重叠10cm,以便紧密结合。
摊铺虚厚按设计厚度乘压实系数1.15~1.20。
关于路床交验有关要求的通知为了确保****高速公路路基施工质量,客观公正、实事求是地对各施工单位已完路基工程进行评价。
经管理处、总监半研究,现对路床交验提出以下要求,请遵照执行。
一、组织机构成立路床交验小组组长:***副组长:***成员:质量科有关人员,工作组组副组长、总监办副总监、质检、质巡、工程部、中心试验室有关成员。
二、验收程序1、首先由施工单位和驻地办对已完路床进行自检评定,合格后填写《路床中间交验申请》与自评资料一并送总监办审查。
2、总监办处审查同意后及时签署意见,并将《路床中间交验申请》第一时间送管理处质量技术科。
3、管理处质量技术科审核同意后安排时间进行交验。
4、验收小组验收合格后签发《路床中间交验证书》。
三、验收内容1、自评资料。
2、施工技术资料(标准击实、压实度检测资料等)。
3、检测项目(弯沉、压实度由检测单位复检)路床交验检测项目四、有关要求1、路床交验参加单位:检测单位、交验小组、路基、路面驻地监理办、路基施工单位、路面施工单位。
2、路床交验原则上每1km(包括1km以上)交验一次。
3、交验前施工单位应每20m放出中线及边线位置。
4、所有实测实量工作由验收小组安排进行,试验在总监办中心试验室完成。
5、弯沉检测设备由试验检测单位提供,费用由各施工单位承担,其余检测设备由各施工单位提供。
交验工程实际得分6、交验工程得分=100工程规定总分7、路床交验时交验路段实际得分大于等于75分小于90分,且压实度、弯沉所有测点点点合格,交验路段评定为合格;得分大于90分且压实度、弯沉点点合格,交验路段评定为优良。
否则交验路段评定为不合格工程,需进行返工处理,验收小组不予签发《路床中间交验证书》。
路床中间交验申请H-C 标K + ~K + 段路床经自查评定,质量,现申请中间交验。
施工单位:路床中间交验证书H-C 标K + ~K + 段路床经年月日验收小组检测,质量,同意将此段路床自年月日起交给路面施工单位,且自此日起该段路床的养护工作由路面施工单位负责。
