市政项目单位工程、分部工程、分项工程和检验批划分
- 格式:doc
- 大小:770.50 KB
- 文档页数:6
市政项目单位工程、分部工程、分项工程和检验批划分
一、道路工程
二、给排水管道工程
三、桥梁工程
四、基坑开挖隧道工程
五、盾构掘进隧道工程
六、照明
七、绿化工程
八、电力管沟工程
九、交通工程
市政项目单位工程、分部工程、分项工程和检验批划分
一、道路工程
二、给排水管道工程
三、桥梁工程
四、基坑开挖隧道工程
五、盾构掘进隧道工程
六、照明
七、绿化工程
八、电力管沟工程
九、交通工程

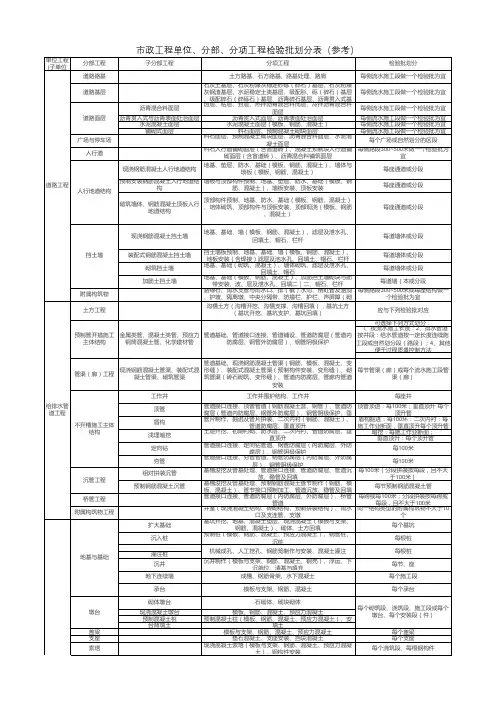

沥青贯入式与沥青表面处治面层沥青贯入式面层、沥青表面处治面层每侧流水施工段做一个检验批为宜水泥混凝土面层水泥混凝土面层(模板、钢筋、混凝土)每侧流水施工段做一个检验批为宜铺砌式面层料石面层、预制混凝土砌块面层每侧流水施工段做一个检验批为宜砌筑挡土墙地基、基础(砌筑、混凝土)、墙体砌筑、滤层及泄水孔、回填土、帽石每道墙体或分段可选择下列方式划分: l、按流水施工长度:2、排水管道按井段:给水管道按一定长度连续施工段或自然划分段(路段);4、其他便于过程质量控制方法盾构管片制作、掘进及管片拼装、二次内衬(钢筋、混凝土)、管道防腐层、垂直顶升盾构掘进:每100环:二次内衬:每施工作业断面,垂直顶升每个顶升管暗挖:每施工作业断面; 垂直顶升:每个顶升管定向钻管道接口连接、定向钻管道、钢管防腐层(内防腐层、外防腐层)、钢管阴极保护每100米夯管管道接口连接、穷管管道、钢管防腐层(内防腐层、外防腐层)、钢管阴极保护每100米桥管工程管道接口连接、管道防腐层(内防腐层、外防腐层)、桥管管道每跨或每100米;分段拼装按每跨或每段,且不大于100米沉入桩预制桩(模板、钢筋、混凝土、预应力混凝土)、钢管桩、沉桩每根桩灌注桩沉井沉井制作(模板与支架、钢筋、混凝土、钢壳)、浮运、下沉就位、清基与填充每节、座现浇混凝土墩台模板、钢筋、混凝土、预应力混凝土预制混凝土桩预制混凝土柱(模板、钢筋、混凝土、预应力混凝土)、安台背填土填土盖梁模板与支架、钢筋、混凝土、预应力混凝土每个盖梁支座垫石混凝土、支座安装、挡块混凝土每个支座索塔现浇混凝土索塔(模板与支架、钢筋、混凝土、预应力混凝土)、钢构件安装每个浇筑段、每根钢构件单位工程(子单位分部工程子分部工程分项工程检验批划分道路工程道路路基土方路基、石方路基、路基处理、路肩每侧流水施工段做一个检验批为宜广场与停车场料石面层、预制混凝土砌块面层、沥青混合料面层、水泥混凝土面层每个广场或自然划分的区段人行道料石人行道铺砌面层(含盲道砖)、混凝土预制块人行道铺砌面层(含盲道砖)、沥青混合料铺筑面层每侧路段300~500米做一个检验批为宜道路基层石灰土基层、石灰粉煤灰稳定砂砾(碎石)基层、石灰粉煤灰钢渣基层、水泥稳定土类基层、级配彤、砾(碎石)基层、级配碎石(碎砾石)基层、沥青碎石基层、沥青贯入式基每侧流水施工段做一个检验批为宜道路面层沥青混合料面层透层、粘层、封层、热拌沥青混合料而层、冷拌沥青混合料面层每侧流水施工段做一个检验批为宜人行地道结构现浇钢筋混凝土人行地道结构地基、垫层、防水、基础(模板、钢筋、混凝土)、墙体与琐板(模板、钢筋、混凝土)每座通道或分段预制安装钢筋混凝土人行地道结构墙板与顶部构件预制、地基、垫层、防水、基础(模板、钢筋、混凝土)、墙板安装、顶板安装每座通道或分段砌筑墙体、钢筋混凝土顶板人行地道结构顶部构件预制、地基、防水、基础(模板、钢筋、混凝土)、培体砌筑、顶部构件与顶板安装、顶部现浇(模板、钢筋、混凝土)每座通道或分段给排水管道工程土方工程沟槽土方(沟槽开挖、沟槽支撑、沟槽回填),基坑土方(基坑开挖、基坑支护、基坑回填)应与下列检验批对应预制管开措施工主体结构挡土墙现浇钢筋混凝土挡土墙地基、基础、墙(模板、钢筋、混凝土)、滤层及泄水孔、回填土、帽石、栏杆每道墙体或分段装配式钢筋混凝土挡土墙挡土墙板预制、地基、基础、墙(模板、钢筋、混凝土)、地板安装(含焊接)滤层及池水孔、回填土、帽石、栏杆每道墙体或分段加筋土挡土墙地基、基础(模板、钢筋、混凝土)、加筋挡土墙砌块与筋带安装、波、层及泄水孔、回填二|二、帽石、栏杆每道墙{本或分段金属类管、混凝土类管、预应力钢筒混凝土管、化学建材管管道基础、管道接口连接、管道铺设、管道防腐层(管道内防腐层、钢管外防腐层)、钢管阴极保护管渠(廊)工程现浇钢筋混凝土管渠、装配式混凝土管渠、砌筑管渠管道基础、现浇钢筋混凝土管渠(钢筋、模板、混凝土、变形缝)、装配式混凝土管渠(预制构件安装、变形缝)、砌筑管渠(砖石砌筑、变形缝)、管道内防腐层、管廊内管道安装每节管渠(廊)或每个流水施工段管渠(廊)附属构筑物路缘石、雨水支管与雨水口、排(截)水沟、倒虹管及涵洞、护坡、隔离墩、中央分隔带、防撞栏、护栏、声屏障(砌每侧路段300~500米或每座结构做一个检验批为宜沉管工程组对拼装沉管基槽浚挖及管基处理、管道接口连接、管道防腐层、管道沉放、稳管及回填每100米(分段拼装按每段,且不大于100米)预制钢筋混凝土沉管基槽浚挖及管基处理、预制钢筋混凝土管节制作(钢筋、模板、混凝土)、管节接口预制加工、管道沉放、稳管及回填每节预制钢筋混凝土管不开槽施工主体结构工作井工作井围护结构、工作井每座井顶管管道接口连接、顶管管道(钢筋混凝土营、钢管)、管道防腐层(管道内防腐层、钢管外防腐层)、钢管阴极保护、垂顶管顶进:每100米;垂直顶升·每个顶升管浅埋暗挖土层开挖、初期衬砌、防水层、二次内衬、管道防腐层、垂直顶升每根桩地下连续墙成槽、钢筋骨架、水下混凝土每个施工段承台模板与支架、钢筋、混凝土每个承台附属构筑物工程井室(现浇混凝土结构、砖砌结构、预制拼装结构)、雨水口及支连管、支墩同一结构类型的附属构筑物不大于10个地基与基础扩大基础基坑开挖、地基、混凝土垫层、现浇混凝土(模板与支架、钢筋、混凝土)、砌体、土方回填每个基坑机械成孔、人工挖孔、钢筋笼制作与安装、混凝土灌注墩台砌体墩台石砌体、砌块砌体每个砌筑段、浇筑段、施工段或每个墩台、每个安装段(件)市政工程单位、分部、分项工程检验批划分表(参考)单位工程(子单位分部工程子分部工程分项工程检验批划分市政工程单位、分部、分项工程检验批划分表(参考)锚锭锚固体系制作、锚固体系安装、锚徒混凝土(模板与支架、钢筋、混凝土)、锚索张拉与压浆每个制作件、安装件、基础钢梁钢梁加工、现场安装每个制作段、孔、联悬索桥的加劲梁与缆索索鞍安装、主缆架设、主缆防护、索夹和吊索安装、加劲梁段拼装每个制作段、安装段、施工段顶进箱涵工作坑、滑板、箱涵预制(模板与支架、钢筋、混凝土)、箱涵顶进每坑、每制作节、顶进节装饰与装修水泥砂浆抹面、饰面板、饰面砖和涂装每跨、侧、饰面引道深基坑支护 及土方工程土方开挖土方开挖、边坡处理按分层开挖深度不大于1米为宜每个部位的每个施工段隧道回填闭口段隧道两侧回填、琐板上路基回填每侧流水施工段做一个检验批为宜附属结构检修道、排水沟、排水管、搭板楼梯、雨棚、护栏、各种预埋管件、通风设施等每个部位的每个施工段道路及附属工程装饰与装修饰面板、饰面砖、涂装、不锈钢件、玻璃等按部位和做法划分管片防水管片自防水、防水密封条安装每个施工段壁后注浆注浆调制、注浆作业每个施工段隧道防水接缝防水、特殊部位防水每个施工段每片梁悬臂浇筑预应力混凝土梁0#段(模板与支架、钢筋、混凝土、预应力混i疑土)、悬浇段(挂蓝、模板、钢筋、混凝土、预应力混凝土)每个浇筑段悬臂拼装预应力混凝土梁0#段(模板与支架、钢筋、混凝土、预应力混凝土)、梁段预制(模板与支架、钢筋、混凝土)、拼装梁段、施加预应每个拼装段桥跨承重结构支架上浇筑混凝土梁(板)模板与支架、钢筋、混凝土、预应力混凝土每孔、联、施工段装配式钢筋混凝土梁(板)预制梁(板)(模板与支架、钢筋、混凝土、预应力混凝土)、安装梁(板)斜拉桥的主梁与拉索0#段混凝土浇筑、悬臂浇筑混凝土主梁、支架上浇筑混凝土主梁、悬臂拼装混凝土主梁、悬拼钢箱梁、支架上安装钢箱梁、结合梁、拉索安装每个浇筑段、制作段、安装段、施工段桥面系排水设施、防水层、桥面铺装层(沥青混合料铺装、混凝土铺装一模板、钢筋、混凝土)、伸缩装置、地袱和缘石与挂板、防护设施、人行道每个施工段、每孔桥跨承重结构顶推施工混凝土梁台座系统、导梁、梁段预制(模板与支架、钢筋、混凝土、预应力混凝土)、顶推梁段、施加预应力每节段结合梁钢梁安装、预应力钢筋混凝土梁预制模板与支架、钢筋、混凝土、预应力混凝土)、预制梁安装、混凝土结构浇筑(模板与支架、钢筋、混凝土、预应力混凝土)每段、孔拱部与拱上结构砌筑拱圈、现浇混凝土拱圈、劲性骨架混凝土拱圈、装配式混凝土拱部结构、钢管混凝土拱(拱肋安装、混凝土压注)、吊杆、系杆拱、转体施工、拱上结构每个砌筑段、安装段、浇筑段、施工段附属结构隔声与防眩装置、梯道(砌体:混凝土一模板与支架、钢筋、混凝土:钢结构)、桥头搭板(模板、钢筋、混凝土)、防冲刷结构、照明、挡土地等每砌筑段、浇筑段、安装段、每座构筑物应符合《城镇道路工程施工与质量验收规范》CJJ1-2008的有关规定基坑开挖隧道工程深基坑支护冲孔灌注桩(冲孔施工、灌注桩钢筋笼、灌注桩混凝土浇筑)、水泥旋喷桩施工、水泥搅拌桩施工钢筋混凝土冠梁(钢筋、模板、混凝土浇筑)、钢柱支撑制作、钢柱安装、钢筋混凝土系梁支撑(模板及支架、钢筋、混凝土浇筑)每根或每个施工段边坡防护桥梁工程
基本建设项目:一个基本建设项目可以由一个单项工程或几个单项工程组成。
单项工程:单项工程是指在一个建设工程项目中,具有独立的设计文件,竣工后能独立发挥生产能力或效益的工程项目。
一个单项工程或几个单项工程合在一起构成一个建设的项目。 ‘
单位工程:具有独立的设计文件,具备独立施工条件并能形成独立使用功能,但竣工后不能独立发挥生产能力或工程效益的工程,是构成单项工程的组成部分。
单位工程合在一起就形成一个单项工程,
单位工程的划分应按下列原则确定:
1 具备独立施工条件并能形成独立使用功能的建筑物或构筑物为一个单位工程。
2 建筑规模较大的单位工程,可将其能形成独立使用功能的部分划分为若干个子单位工程。
公路工程中完整的一个标段的道路工程,通常是一个独立发挥功能(或效益)的设施,即称为单项工程。
建筑工程中,某工厂建设项目,一座完整的办公楼也是一个独立发挥效益(或功能)的设施,也称为单项工程。
若公路工程划分标段的话,每个标段的路基工程、路面工程就是单位工程。建筑工程中办公楼单项工程,其包含的土建工程、采暖工程、通风工程、照明工程以及热力设备及安装工程、电气设备及安装工程等都可称为单位工程。
与单项工程不同的是,单位工程竣工后不能独立发挥其生产能力或价值。
分部工程:是指按专业性质、建筑部位确定的建筑单位。
分部工程是建筑物的一部分或是某一项专业的设备;分部工程合在一起就形成一个单位工程,
分部工程是单位工程的组成部分,分部工程一般是按单位工程的结构形式、工程部位、构件性质、使用材料、设备种类等的不同而划分的工程项目。
子分部工程:当分部工程较大或较复杂时,可按材料种类、施工特点、施工顺序、专业系统和类别等划分成若干子分部工程。
分项工程:是指按主要工种、材料、施工工艺、设备类别等进行划分的建筑单位。
分项工程是指分部工程的组成部分,是施工图预算中最基本的计算单位,它又是概预算定额的基本计量单位,故也称为工程定额子目或工程细目,将
横八路道路建设项目
(单位工程、分部工程、分项工程、检验批划分方案)
编制单位:重庆珠峰业建设工程有限公司
编制人:
审核人:
编制日期:2015年 03月 20日
1 检验批划分专项方案
1、编制依据
1.1、横八路道路建设项目施工合同
1.2、横八路道路建设项目设计施工图
1.3规范标准:
1.3.1《公路工程技术标准》(JTG B01-2003)
1.3.2《建筑地基基础工程施工质量验收规范》GB50202-2002
1.3.3《公路交通安全设施设计及施工技术规范》(JTG D81-2006)
1.3.4《混凝土结构工程施工质量验收规范》GB50204-2002
1.3.5《混凝土质量控制标准》GB50164-2011
1.3.6《公路桥梁伸缩装置》(JT/T 327-2004)
1.3.7《钢筋混凝土用钢第2部分:热轧带肋钢筋》GBl499.2-2008
1.3.8《通用硅酸盐水泥》GB175-2007
1.3.9《普通混凝土力学性能试验方法标准》GB/T50081-2002
1.3.10《钢筋焊接及验收规程》JGJ18-2012
1.3.11《钢筋焊接接头试验方法标准》JGJ/T27-2001
1.3.12《钢筋机械连接技术规程》JGJ107-2010
1.3.13《公路桥梁板式橡胶支座》(JT/T4-2004)
1.3.14《砌体工程施工质量验收规范》GB50203-2011
1.3.15《公路桥涵施工技术规范》(JTG∕T F50-2011)
1.3.16《公路工程质量检验评定标准》(JTG F80/1-2004)
1.3.17《城镇道路工程施工与质量验收规范》(CJJ1-2008) 2 1.3.18《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002
1.3.19《给水排水管道工程施工及验收规范》GB50268-2008
1.3.20《公路路基施工技术规范》(JTG F10-2006)
单位工程(子单位工程)管片制作及拼装 预制钢筋混凝土管片制作(预埋件、模具、钢筋、混凝土)、预制钢筋混凝土管片拼装与安装、钢管片制作、钢管片拼装与安装每个施工段管片防水 管片自防水、防水密封条安装每个施工段盾构工作井 盾构始发工作井、盾构接收工作井、中间井每个井盾构掘进施工盾构基座设置、临时钢管片组装、反力架安装、盾构组装调试、盾构掘进施工、盾构拆卸、吊运管片、出渣土每个施工段壁后注浆注浆调制、注浆作业每个施工段隧道防水接缝防水、特殊部位防水每个施工段架空线路电杆基坑开挖、电杆埋设、电杆的横担安装、绝缘子与拉线安装、导线架设每个施工段低压电线电缆线路 电线电缆敷设(直埋聚氯乙烯护套铠装电缆、过路镀锌套管埋设及穿线、塑料套管埋设及穿线)每个施工段配电装置与控制基础型钢安装、 配电柜(箱、盘)安装、配电柜(箱、盘)电器安装、二次回路结线、路灯控制系统每个施工段安全保护接零和接地保护、接地装置每个施工段路灯基础路灯基础挖土、 路灯基础锚固螺栓制作、路灯基础锚固螺栓安装、路灯基础模板、路灯基础混凝土浇筑每个施工段路灯安装中杆灯和高杆灯制作,中杆灯和高杆灯安装;单挑灯、双挑灯和庭院灯制作,单挑灯、双挑灯和庭院灯安装每个施工段喷淋及滴灌系统 沟槽开挖、喷淋及滴灌系统安装、沟槽回填按中央分隔带花槽、路边花基、种植土铺设及整型 回填种植土、外观整型外侧绿化带等每个施工段划分为宜植树及种花草植穴挖掘、植树填土、树体临时加固、栽花种草、修剪、浇水、维护砌筑电力管沟 沟槽开挖、地基处理、混凝土垫层、管沟砌筑、安装电缆沟支架、管沟墙体顶部压梁(钢筋、模板、混凝土浇筑)、管沟内抹灰、管沟上盖预制混凝土板、管沟两侧回填土、管沟检查井、管沟工作井每个施工段过路玻璃钢管电力排管 沟槽开挖、地基处理、混凝土垫层、砌筑支承敦、填筑石屑垫层浇水沉实、安放玻璃钢管与电力管沟连接、再填筑石屑垫层浇水沉实、再安放玻璃钢管、再填筑石屑垫层浇水沉实、再安放玻璃钢管、再填筑石屑垫层浇水沉实、铺设道路结构层每个施工段过河引管电力排管机械引管钻机施工、制作过河管道、过河引管、同两侧电力管沟连接每个施工段标线 各种标线每个施工段分左右幅标志 各种标志每个施工段分左右幅交通控制系统 交通控制系统每个施工段交通信号装置 交通信号装置每个施工段交通管线 电线和电缆护管敷设、电线电缆穿线每个施工段交通控制箱配电系统 交通控制箱配电系统、接零和接地保护、接地装置每个施工段其他设施 车障柱、盲人过街声控设施每个施工段盾构掘进隧道工程、照明工程、绿化工程、电力管沟工程、交通工程
