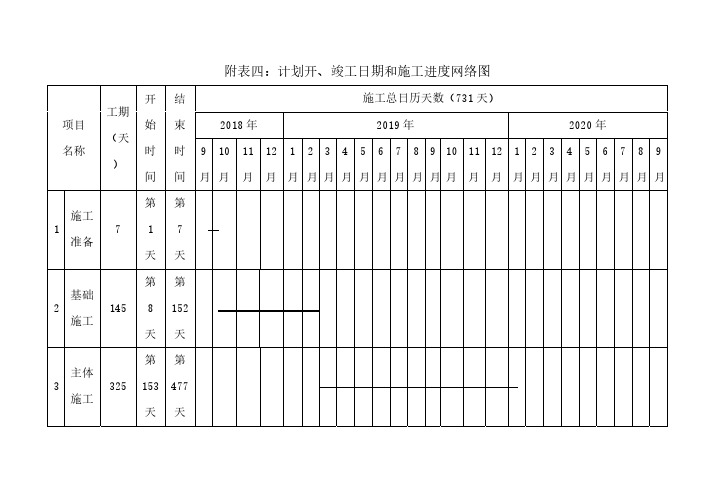

附表四:计划开竣工日期和施工进度横道图
- 格式:doc
- 大小:389.00 KB
- 文档页数:3
附表四:计划开、竣工日期和施工进度网络图项目 名称 工期(天)开始时间结束时间施工总日历天数(731天)2018年 2019年 2020年9月10月11月12月1月2月3月4月5月6月7月8月9月10月11月12月1月2月3月4月5月6月7月8月9月1施工准备 7第1天第7天2基础施工 145第8天第152天3主体施工 325第153天第477天4 坡屋面结构施工15第478天第492天5 二次结构施工90第493天第582天6 室内装修施工120第583天第702天7 屋面工程施工100第493天第592天8 外装修施工150第493天第642天9 台阶散水施工30第643天第672天1 0 机电预留预埋238第243天第480天1 1 机电安装209第481天第689天1 2 综合调试26第690天第715天1 3 竣工清理验收16第716天第731天。
