离心式压缩机主机安装施工工艺标准(QB-CNCEC J20501-2006)1.适用范围1.1 本标准适用于石油、化工行业离心式压缩机机组安装工程施工工艺。
1.2 若本标准与离心式压缩机机组随机图样、技术文件(简称“技术文件”)的有关规定不相符时,应按技术文件的规定执行。
1.3 与机组有关土建、管道、电气、仪表、防腐、绝热、酸洗、脱脂等工程,除必须按本标准的有关施工工艺要求外,还应按相关的国家现行标准、规范进行施工及验收。
2.施工准备2.1 技术准备2.1.1 技术文件2.1.1.1 压缩机组的随机图样及技术文件;2.1.1.2 施工前必须编制详细的,先进的和切实可行的施工方案。
2.1.2 现行相关施工及验收标准、规范2.1.2.1《化学工业工程建设交工技术文件规定》HG20237;2.1.2.2《化学工业大中型化工装置试车工作规范》HGJ231;2.1.2.3《化工机器安装工程施工及验收规范》(离心式压缩机篇)HGJ205;2.1.2.4《化工机器安装工程施工及验收规范》(通用规定)HGJ203;2.1.2.5《机械设备安装工程施工及验收通用规范》GB50231;2.1.2.6《化工建设项目进口设备、材料检验大纲》HG20234;2.1.2.7《工业金属管道工程施工及验收规范》GB50235;2.1.2.8《现场设备、工业管道焊接工程施工及验收规范》GB50236;2.1.2.9《工业安装工程质量检验评定统一标准》GB50252;2.1.2.10《工业管道工程质量检验评定标准》GB50184;2.1.2.11 建设部《施工现场临时用电安全技术规范》JBJ46;2.1.2.12《石油化工施工安全技术规程》SH3505。
2.2. 作业人员工艺管道作业人员的配备应按《工艺管道施工工艺标准》要求进行配备。
2.3 机组、材料的接收、检验及保管2.3.1 主机、辅机、材料的接收、2.3.1.1 主机、辅机、材料的接收应按下列要求进行:(1)根据工程合同中明确的责任方,组织吊车和人员进行卸车;(2)按送货清单进行清点箱件数量;(3)对包装的箱件进行外观检查,并在送货清单作记录,经各方签字确认。
第二章离心式压缩机及增速器的安装与检修离心式压缩机是高速机械,它通常用汽轮机或电动机通过增速器来驱动。
离心式压缩机的安装与检修的质量对压缩机正常运转和提高使用效率,延长寿命都是十分重要的。
所以,不论是安装或检修都必须根据各种规范,按照科学的方法来进行。
2.1 增速器的安装与检修离心式压缩机机组的安装,一般以增速器作为整个压缩机组的安装基准,即先安装好增速器,再通过联轴器把压缩机及电动机或汽轮机与它找正。
保证增速器与压缩机及电动机或汽轮机三轴中心线近似地成为一条光滑的弹性曲线,如图4-1所示。
2.1.1增速器的安装增速器的安装包括:安装前的准备工作、基础画中心线、吊装与就位,以基础中心线为基准找正增速器,使增速器中心线与基础的纵、横中心线一致,然后进行初找水平、地脚螺栓二次灌浆、精找水平等步骤。
这些工作与离心泵的安装类似,这里不详叙。
下面仅介绍增速器安装中的一些特殊间题。
1.永久垫铁的准备离心式压缩机安装所需的垫铁,各接触面之间必须接触良好。
为此,安装前必须根据需要将垫铁分为若干组,即两块斜垫、一块平垫为一组,并分别为接触面的刮磨。
刮磨后应用洗衣粉加水泡煮,以便消除接触面上的油性。
2.箱体的试漏增速器箱体试漏时,常用煤油注入增速器箱内,在2h内没有明显的滴漏,就算合格,否则应进行修理。
3.箱体与底座接触面检查增速器的箱体与底座的接触应良好,在松开连接螺栓后,其接触面间的自由间隙不应通过0. 05mm塞尺,如间隙太大则应进行刮研。
箱体与底座相配的导向键两侧总间隙应符合技术文件规定,一般为0. 03-0. 06mmo4.增速器的找水平增速器找水平包括轴向水平(即纵向水平)和横向水平两个方面。
找轴向水平时,最好将水平仪放在高速轴上,因为高速轴加工精度极高,测量比较准确。
有时也将水平仪放在增速器箱体的轴承孔中分面上进行测量,但是精度则低于在高速轴上测量。
在增速器中分面上测量水平时,其轴向水平应以镗孔处为准,横向水平应以箱体水平中分面的四角为基准,如图4-2所示。
离心式压缩机安装工序介绍速度的变化,隔板的形状和数量对压缩机的性能有着重要的影响。
隔板束是由多个隔板组成的,它们被固定在机壳内,形成了气体流道。
隔板束的数量和形状直接影响着压缩机的效率和性能。
5丙烯压缩机安装方法5.1基础和地脚螺栓压缩机的基础应该满足以下要求:基础面平整度应符合设计要求,基础面应无明显的裂缝、起砂、起皮等缺陷,基础面应清洁干燥,基础表面的防腐涂层应符合设计要求。
地脚螺栓应垂直于基础面,螺栓应符合设计要求,螺栓应有足够的预埋深度,螺栓应清洁干燥,螺栓应与基础面紧密接触。
5.2压缩机安装压缩机的安装应该由专业人员进行,安装前应该检查压缩机的各项技术参数是否符合设计要求,检查压缩机内部是否有异物,检查润滑系统是否正常运转。
安装时应该注意保护压缩机的外壳和内部构件,避免损坏。
安装时应该按照设计要求进行连接管道和电气接线,保证安全可靠。
安装完成后,应该进行试运行和调试,确保压缩机的性能和安全运行。
横向水平测定可以在机体中分面、轴承座中分面或制造厂给定的专门加工面上进行。
在标高和水平调整后,底座的下表面与基础上表面之间应保持50~70mm的间隙。
压缩机组由两个底座构成,应以冷态对中曲线要求保持水平的汽轮机底座为基准调整压缩机底座。
作为基准的透平有单独底座,吊起透平,将底座下面铁锈用砂纸除去,在顶丝上涂抹机油或黄干油。
吊装透平时根据设备标高重量以及基础的实际情况,设置一定数量的临时垫铁组,以便在机器就位和调整中心位置时临时支撑机器重量。
因为二次灌浆层的高度较大,完全用顶丝易弯曲及损坏,特别是当就位过程中透平位置有偏差而作少量移动时,顶丝易产生弹性变形。
一旦外力解除,底座又要回弹,给就位工作造成麻烦。
临时垫铁组应使用平垫铁,各组顶标高应一致,并接近设计的机器标高。
但在放置临时垫铁时应考虑留出千斤顶的位置。
按机器上的吊点进行吊装,吊装时应用水平仪检查是否吊平。
一般都在吊钩上挂几台手动葫芦以便控制水平。
离心压缩机安装的方法离心压缩机是一种常用的工业设备,本文将介绍离心压缩机的安装方法。
准备工作在安装离心压缩机之前,需要进行以下准备工作:1. 确保安装地点具备稳定的基础,能够承受离心压缩机的重量和振动。
2. 预留足够的空间,确保离心压缩机与周围设备和结构有足够的间距,以便进行维修和维护。
3. 检查设备是否完好,并准备好所需的工具和安装材料。
安装步骤以下是离心压缩机的安装步骤:1. 将离心压缩机放置在安装位置上,并使用水平仪进行水平校准。
确保设备稳固且水平,以减少振动和噪音。
2. 使用螺栓将离心压缩机固定在地面或基础上。
螺栓应根据设备的重量和规格进行选择,并确保紧固牢固。
3. 连接离心压缩机的进气管道和出气管道。
根据设备的规格和安装要求,选择适当的接头和管道进行连接,并确保连接牢固且密封良好。
4. 安装离心压缩机的电气系统。
根据设备的电气图纸和安装说明,连接电源线和控制线,并进行必要的接地工作。
5. 进行设备的调试和测试。
在启动离心压缩机之前,确保所有的连接和固定都已完成,并检查设备是否正常工作,如压力和温度是否正常。
6. 安装噪音和振动控制装置。
根据安装环境和要求,选择适当的噪音和振动控制措施,以减少设备的噪音和振动对周围环境的影响。
注意事项在安装离心压缩机时,需要注意以下事项:1. 确保按照设备和安装说明进行操作,遵守所有的安全规定和标准。
2. 在安装过程中,应避免损坏设备或影响设备性能的操作。
3. 如有需要,可向相关专业人士咨询或请专业技术人员进行安装。
4. 在安装完成后,应定期检查和维护离心压缩机,以确保其正常运行和延长使用寿命。
以上是离心压缩机安装的一般方法和注意事项,根据具体设备和安装要求,还需根据实际情况进行调整和完善。

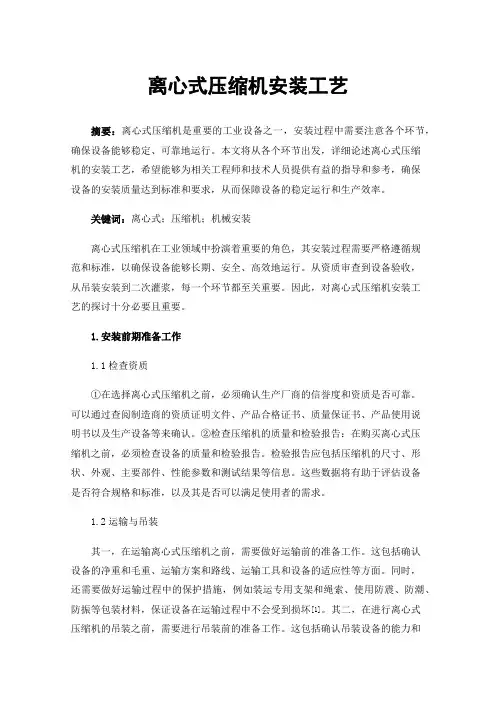

离心式压缩机安装工艺摘要:离心式压缩机是重要的工业设备之一,安装过程中需要注意各个环节,确保设备能够稳定、可靠地运行。
本文将从各个环节出发,详细论述离心式压缩机的安装工艺,希望能够为相关工程师和技术人员提供有益的指导和参考,确保设备的安装质量达到标准和要求,从而保障设备的稳定运行和生产效率。
关键词:离心式;压缩机;机械安装离心式压缩机在工业领域中扮演着重要的角色,其安装过程需要严格遵循规范和标准,以确保设备能够长期、安全、高效地运行。
从资质审查到设备验收,从吊装安装到二次灌浆,每一个环节都至关重要。
因此,对离心式压缩机安装工艺的探讨十分必要且重要。
1.安装前期准备工作1.1检查资质①在选择离心式压缩机之前,必须确认生产厂商的信誉度和资质是否可靠。
可以通过查阅制造商的资质证明文件、产品合格证书、质量保证书、产品使用说明书以及生产设备等来确认。
②检查压缩机的质量和检验报告:在购买离心式压缩机之前,必须检查设备的质量和检验报告。
检验报告应包括压缩机的尺寸、形状、外观、主要部件、性能参数和测试结果等信息。
这些数据将有助于评估设备是否符合规格和标准,以及其是否可以满足使用者的需求。
1.2运输与吊装其一,在运输离心式压缩机之前,需要做好运输前的准备工作。
这包括确认设备的净重和毛重、运输方案和路线、运输工具和设备的适应性等方面。
同时,还需要做好运输过程中的保护措施,例如装运专用支架和绳索、使用防震、防潮、防振等包装材料,保证设备在运输过程中不会受到损坏[1]。
其二,在进行离心式压缩机的吊装之前,需要进行吊装前的准备工作。
这包括确认吊装设备的能力和适应性、选择适当的吊装位置和高度、评估吊装安全风险等方面。
同时还需要确认压缩机吊装点的位置和方式,并检查吊装点是否牢固和稳定。
1.3开箱验收及基础验收1.3.1开箱验收①外观检查。
检查设备表面是否有明显损伤、划痕或变形,检查设备各部件的连接是否牢固。
②零部件清点。
清点设备的零部件,确认是否齐全,避免缺少部件或者多余部件的情况。
离心式压缩机组安装方法分析摘要:离心式压缩机组的组成部分比较多,是一种大型的机械设备,安装需要经过非常多的工序,为此必须加强整个安装方法的整理。
本文从垫铁的安装开始,整理了机组和附件以及管路安装的方法,为今后离心式压缩机组的安装积累经验。
关键词:离心式压缩机组;安装方法;找平找正化工企业生产中,离心式压缩机组是重要生产设备,为保证生产顺利进行,必须以正确的方法安装离心式压缩机组,下面内容就安装方法做简要分析:1、安装垫铁在安装垫铁之前,需要对基础部分进行验收,进行基础中交。
基础需要验收的内容:基础横纵坐标位置、不水平度、标高、地脚螺栓孔偏差,另外,还要看基础表面是否有裂纹、孔洞、脱块、露筋的问题。
安装垫铁的时候,以无垫铁安装范式进行,也就是压浆法,具体过程为,依照图纸的要求,在设定防治垫块的地方,凿一个大约20mm深的方坑,将垫块放置其中并找平找正,用混凝土进行固定,接下来的机组找平找正可使用对螺丝进行调整以调整垫块的方式进行。
此方式能够确保垫铁同设备地面之间的接触为100%,从而找平变得更加简单[1]。
2、安装机组离心式压缩机的供货形式为整体供货,出厂之前已经进行了检查,依照规范在安装现场不需要进行拆检。
但是,业主想要确保机组可以正常运行,当安装结束之后,需要解体式检查。
2.1底座就位,并找正和找平去除底座下面和基础面的油污、灰尘和锈蚀,然后将底座吊起来。
在调节底座的时候,可调节底座上螺栓,从而找正位置,保持水平,具体要求为:基础中心线和中心线保持一致,偏差值不能高于5mm;标高偏差值是±3mm;底座水平偏差并不能超出0.05mm/m。
底座安装结束,找好水平度之后,需要使用临时的垫铁将孔隙垫实,当二次灌浆完毕之后,可调节螺栓,让其松开,让地脚螺栓保持拧紧状态。
2.2针对机组进行二次灌浆以无收缩水泥沙浆进行灌浆,标号必须高出设备基础材料标号一级,必须有安装人员配合进行灌装,一边浇灌一边振捣,灌浆层凝结之后,可以将底座顶丝松开,而基础上的螺栓实施灌浆,应当先于底板灌浆,还要达到规定的强度[2]。
离心式压缩机组安装方案离心式压缩机组是一种常用的压缩机装置,其结构紧凑、噪音小、运行稳定、效率高等特点使其成为工业生产中常用的设备之一、在离心式压缩机组的安装过程中,需要考虑多个方面的因素,包括设备选址、安装位置、安装方法、配套设施等。
首先,设备选址是离心式压缩机组安装的首要考虑因素。
选址应远离噪音敏感区域,避免对周围环境和人员产生影响。
同时,选址时还需考虑到设备的运输和安装便利性,可选择离供电源较近且有足够运输和操作空间的地点。
其次,安装位置的选择是离心式压缩机组安装的重要环节。
压缩机组的位置应当尽量接近气体供应和消耗位置,确保气体输送路径短、管道损失小,以提高设备的运行效率。
此外,安装位置还需具备良好的通风条件,以保证压缩机组的散热效果。
在安装方式方面,一般有地面安装和室内安装两种情况。
地面安装是将离心式压缩机组放置在固定支架上,通过地下管道与其他设备连接。
室内安装是将离心式压缩机组放置在独立的机房中,通过室内通风系统进行散热和排烟,同时还需考虑到噪音隔离措施。
具体的安装方式应根据实际情况和工艺要求进行选择。
配套设施是离心式压缩机组安装过程中不可忽视的一环。
首先,需要为离心式压缩机组提供稳定的电源和地线设施,以确保设备正常运行和安全使用。
其次,还需要根据设备的尺寸和重量,配备合适的支撑结构和固定装置,以确保设备安装牢固可靠。
此外,还需要考虑到排水和排气设施的设置,以保持设备正常的运行和维护。
最后,在安装过程中还需注意一些技术要点。
首先,需要进行严格的设备安装验收,包括安装材料和配件的质量、设备的精确安装位置、安装过程中的焊接和连接质量等。
其次,需要进行设备运行试验和调试,以确保设备的运行性能和稳定性。
最后,还需要进行设备的操作培训和维护指导,提高操作人员的技术水平和设备的使用寿命。
总之,离心式压缩机组的安装方案需要综合考虑设备选址、安装位置、安装方式、配套设施等多个方面的因素。
只有合理设计和严格执行安装方案,才能确保设备的正常运行和安全使用。
大型离心压缩机组安装工艺控制要点发布时间:2022-08-09T05:54:16.766Z 来源:《工程管理前沿》2022年7期作者:解喜龙,崔虹阳,陈宇[导读] 机电安装工程要重视技术交底制度建设、施工组织设计管理制度等内容,以保证在整个建筑行业中起到指解喜龙,崔虹阳,陈宇抚顺石化公司乙烯化工厂环氧乙烷乙二醇车间摘要:机电安装工程要重视技术交底制度建设、施工组织设计管理制度等内容,以保证在整个建筑行业中起到指导作用,另外还可以采取多种途径来加强工程质量监督,从而使施工更加安全、高效。
关键词:大型离心压缩机组;安装工艺;控制要点引言机电设备重要性在于不但可以保证人们的正常生产生活,还可以最大化的维系社会和谐发展。
在开展机电设备安装工作的过程中,安装要点是每一位安装人员都必须掌握的,只有掌握了安装要点,才能更好地保证安装效果。
从整体角度来看,机电设备的安装仍然需要进一步优化,只有这样,才能更好地发挥机电设备的功效。
1大型离心压缩机简介CENTAC离心式空压机具备诸多优点,重量轻、体积小、流量大、运行效率高、供气均匀等。
该种类型的离心式空压机所采用的控制系统十分先进,其运行效率较其他类型空压机高,状态较稳定,而且成本不高。
在实际工作中,更能节省动力消耗,与其他机型相较更易于操作,在防止喘振和降低故障发生频率方面表现也十分优秀。
CENTAC压缩机是一种速度型三级离心式压缩机,其采用的是完全浮动非接触式石墨环密封。
空气通过进气调节阀进入空压机第一级,空气通过叶轮的旋转而获得了较高速度,之后气体就进入扩压部分,完成速度到压力的转换;然后,通过中间冷却器把热量去除,提升效率;最后,通过分离器去除气体冷凝水。
在气体被迫通过不锈钢水分分离器后,其所携带的水分会减少。
这个过程会有阶段性的重复,一直到压缩机的工作压力达到即告完成。
2机电安装工程的管理现状目前,我国建筑行业中,大部分施工单位和监理人员,在进行电气设备、机械设备及配件等设计时都没有严格按照相关规定执行,甚至有部分监理人员为了赶工期而不按国家有关标准规范来完成工作,同时缺乏完善技术标准,没有专业技术人员指导生产过程中出现失误或缺陷等现象发生。

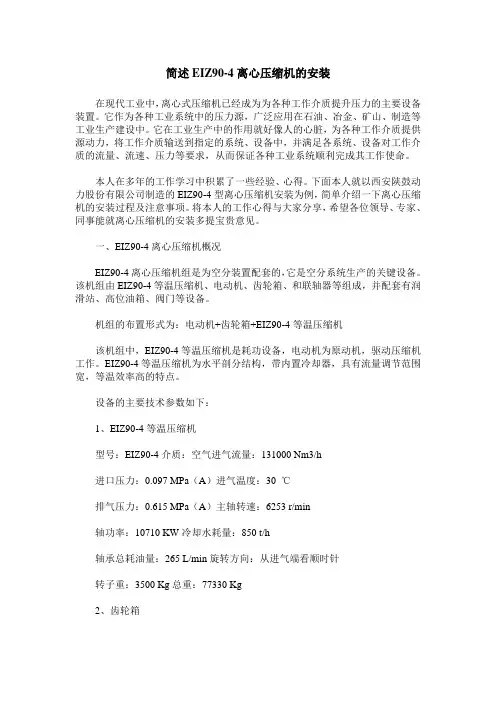

简述EIZ90-4离心压缩机的安装在现代工业中,离心式压缩机已经成为为各种工作介质提升压力的主要设备装置。
它作为各种工业系统中的压力源,广泛应用在石油、冶金、矿山、制造等工业生产建设中。
它在工业生产中的作用就好像人的心脏,为各种工作介质提供源动力,将工作介质输送到指定的系统、设备中,并满足各系统、设备对工作介质的流量、流速、压力等要求,从而保证各种工业系统顺利完成其工作使命。
本人在多年的工作学习中积累了一些经验、心得。
下面本人就以西安陕鼓动力股份有限公司制造的EIZ90-4型离心压缩机安装为例,简单介绍一下离心压缩机的安装过程及注意事项。
将本人的工作心得与大家分享,希望各位领导、专家、同事能就离心压缩机的安装多提宝贵意见。
一、EIZ90-4离心压缩机概况EIZ90-4离心压缩机组是为空分装置配套的,它是空分系统生产的关键设备。
该机组由EIZ90-4等温压缩机、电动机、齿轮箱、和联轴器等组成,并配套有润滑站、高位油箱、阀门等设备。
机组的布置形式为:电动机+齿轮箱+EIZ90-4等温压缩机该机组中,EIZ90-4等温压缩机是耗功设备,电动机为原动机,驱动压缩机工作。
EIZ90-4等温压缩机为水平剖分结构,带内置冷却器,具有流量调节范围宽,等温效率高的特点。
设备的主要技术参数如下:1、EIZ90-4等温压缩机型号:EIZ90-4介质:空气进气流量:131000 Nm3/h进口压力:0.097 MPa(A)进气温度:30 ℃排气压力:0.615 MPa(A)主轴转速:6253 r/min轴功率:10710 KW冷却水耗量:850 t/h轴承总耗油量:265 L/min旋转方向:从进气端看顺时针转子重:3500 Kg总重:77330 Kg2、齿轮箱型号:TA630-SFC速比:6253、1487傳递功率:12500 kw使用系数:1.4润滑油流量:390±10% L/min总重:6000kg3、电动机型号:YGF1000-4额定功率:12500 kw额定电压:10000 V额定电流:821A额定频率:50Hz额定转速:1487 r/min功率因数:0.911效率:96.6%电机总重:43400 kg二、机组安装的基本程序基础表面处理(放线、打毛、预埋垫铁等)——机座就位并找正——电机就位、找正及清洗检查——齿轮箱就位,找平及清洗检查——压缩机就位、找平、清洗检查——以齿轮箱为基础,确定各单机之间的轴向距离——以齿轮箱为基准,机组初找正——连接所有的工艺管线后机组最终找正——机组二次灌浆——复检。
西气东输输气离心压缩机PCL现场安装摘要:西气东输项目是“世界最长的跨国天然气管道”,“国家国产化重点项目”。
西气东输二线工程西起霍尔果斯,南至香港。
为东部地区提供清洁能源,意义重大,影响深远。
随着西气东输输气管线建设的开始以及国家国产化的实施,沈鼓开始承担起国产化设备设计、生产、安装、调试的工作。
作为进入西气东输领域的新机型,根据图纸、说明书及现场安装指导的经验,总结出沈阳鼓风机集团输气压缩机PCL804的安装方案,对于后期机组的安装具有指导意义。
关键词:输气离心压缩机PCL 现场安装一、离心式压缩机PCL804——概述、说明和描述该压缩机组是为中国石油天然气股份有限公司西气东输管道二线工程西段高陵、黄陂、乌鲁木齐、永昌、瓜州压气站设计的,用于压缩天然气的离心压缩机。
压缩机机型为PCL804:1、PCL 是指压缩机外壳垂直剖分(桶型外壳)。
2、字母后的前两个数字描述标称“尺寸”,即叶轮直径为800mm,另一个数字是叶轮数4,由一缸四级组成。
3、压缩机入口及出口法兰分布在机器两侧,与现场操作地面平行。
压缩机与原动机之间采用Kopflex(康福来思)公司提供的膜盘联轴器联接。
压缩机和电机分别采用单独底座,整个机组采用润滑联合油站供油,压缩机的干气密封采用EagleBurgmann(博格曼)公司提供。
二、机组安装程序1.开箱验收压缩机运抵现场后检查总箱数及外包装,并开箱验收。
逐一核实设备名称、型号、规格。
检查全部零件、部件、附件、随机工具和材料,以及出厂合格证、技术资料的齐全情况,做好记录。
2.机组安装2.1离心压缩机基础基础板表面应校平,以保证基础与设备底座间的间距为100mm以便进行二次灌浆。
该基础要与安装在同一建筑物内其它机器的基础分开。
2.2 现场土建基础测量验收①对基础进行外观检查,要求表面平整、元露筋、无裂纹等。
②基础上平面水平度允差5㎜/m,全长小于10㎜。
③机组各段设备中线间相对允差±10㎜。
离心式压缩机安装工序介绍摘要:本文主要介绍丙烯压缩机的结构、工作原理和安装方法。
关键词:结构工作原理找正对中1概述压缩机是应用领域广泛、规格种类繁多的机械设备,它广泛应用于制冷、发动机、化工过程、气体输送、机械制造以及几乎各个需要输送或压缩气体的场所。
其中离心式压缩机、往复式压缩机、螺杆式压缩机是我们化工领域常见的。
神华包头煤制烯烃项目净化装置冷冻厂房内有两台丙烯压缩机组,这两机组主要为低温甲醇洗I、II系列提供冷量。
该机组为离心式压缩机组,蒸汽透平驱动,两机组的透平和压缩机共用一个润滑油站。
压缩机及透平安装在冷冻厂房二楼EL8.800基础上,油站位于厂房一楼的地面上。
压缩机由日本日立公司制造,透平由杭州汽轮机厂提供,油站及高位油箱由上海利安提供。
丙烯压缩机输送介质为丙烯,压缩机出口压力超过1.73MPaG,易燃、易爆,危险性大,机组安装精度要求较高,其安装性能的好坏决定机组的寿命,也关系到整个装置的生产正常稳定运行。
2丙烯压缩机组主要技术参数3丙烯压缩机工作原理丙烯压缩机为离心式压缩机,即动力式压缩机,它借助于旋转运动将能量由压缩机的转子传递给工艺气体。
气体的压缩过程是由旋转叶轮上的叶片完成的。
由于离心力的作用,气体的旋转运动产生一个向外的速度,该速度的切向分量通过扩压器转变为气体的压力。
4丙烯压缩机结构丙烯压缩机是多级离心式压缩机,主要由进、排气接管、机壳、机壳内的“隔板束”静子部件以及由转轴、多个叶轮、平衡鼓和止推环组成的转子部件等组成。
该压缩机的特点是:水平剖分式,进气管、排气管、润滑油管等都布置在下半部分机壳上,这样布置的好处是,只需拆去连接螺栓将上半部分机壳吊起,就可检修压缩机内部构件。
4.1隔板束隔板是静止部件,它构成了前级扩压器的半个壁面、部分回流器弯道和后级扩压器的半个壁面。
由于它使气体的压力升高,所以隔板既是结构部件,又是一个气动力部件。
由于通过扩压器截面时气体的速度很高,因而其表面光洁度对机组的整体效率有着重要的影响。
