轨道工程静态验收内业资料检查记录轨道工程静态验收内业资料重点项目检查记录轨道工程静态验收观感质量检查记录轨道工程静态验收实体质量和主要功能抽查记录路基工程静态验收内业资料检查记录路基工程静态验收内业资料重点项目检查记录路基工程静态验收观感质量检查记录路基工程静态验收主要功能和实体质量抽查记录桥涵工程静态验收内业资料检查记录桥涵工程静态验收内业资料重点项目检查记录桥涵工程静态验收主要功能和实体质量抽查记录隧道工程静态验收内业资料检查记录隧道工程静态验收内业资料重点项目检查记录隧道工程静态验收观感质量检查记录隧道工程静态验收主要功能和实体质量抽查记录精密工程竣工测量静态验收观感质量记录精密工程竣工测量静态验收主要功能和实体质量抽查记录通信工程静态验收内业资料检查记录通信工程静态验收内业资料重点项目检查记录通信工程静态验收观感质量检查记录通信程静态验收主要功能和实体质量抽查记录信号工程静态验收内业资料检查记录信号工程静态验收内业资料重点项目检查记录信号工程静态验收观感质量检查记录信号工程静态验收主要功能和实体质量抽查记录电力工程静态验收内业资料检查记录电力工程静态验收内业资料重点项目检查记录电力工程静态验收观感质量检查记录(表3)电力工程静态验收主要功能和实体质量抽查记录电力牵引供电工程静态验收内业资料检查记录电力牵引供电工程静态验收内业资料重点项目检查记录电力牵引供电工程静态验收观感质量检查记录电力牵引供电工程静态验收主要功能和实体质量抽查记录房屋建筑工程静态验收内业资料检查记录房屋建筑工程静态验收内业资料重点项目检查记录站场客运建筑工程静态验收内业资料重点项目检查记录房屋建筑工程静态验收观感质量检查记录站场客运建筑工程静态验收观感质量检査记录房屋建筑工程静态验收主要功能和实体质量抽查记录站场客运建筑工程静态验收主要功能和实体质量抽查记录综合接地工程静态验收内业资料检査记录综合接地工程静态验收内业资料重点项目检查记录综合接地工程静态验收观感质量检查记录。
高速铁路静态验收技术规一、静态验收前需要提供的资料施工文件:工程日志,设备、材料出厂合格证、进厂试验资料、流向、施工记录、检验批、分项工程、分部工程、单位工程质量评定记录、自检自验记录、设计变更执行记录等;二、静态验收的容包括业检查和外业检查两部分。
业检查应对业资料的完整性、全面性进行检查、并对有关业资料进行重点抽查;外业检查应包括观感质量检查、主要功能和实体质量抽查等,并符合相应专业标准的要求。
静态验收主要功能和实体质量抽查的项目、数量应有可操作性,应根据业检查的观感质量的结果确定;三、通信工程静态验收应具备下列条件:1、光、电缆接续完毕,检查合格;2、设备安装、调试完成、检查合格,设备运行正常;3、通信工程各子系统通过测试,检查合格,系统运行正常;4、全线电磁环境清频工作完成。
四、信号工程静态验收应具备下列条件:1、轨道电路码序测试完成,载频、码序和信号显示正确;2、列控中心、RBC、LEU、应答器、ATO地面设备及安全信息网络设备按照相关规定完成单体调试、导通试验(含列控数据)等,并与相关系统的接口检查合格;3、LKJ基础数据资料齐全;4、联锁系统已按相关规定完成信号联锁调试;5、CTC系统实现中心设备与各车站设备的自动控制、列车运行状态显示等功能,并按照相关规定完成功能试验,与相关系统的接口检查合格;6、信号集中监测系统按照相关规定完成功能试验;五、电力及电力牵引供电工程静态验收应具备下列条件:1、牵引供电变电系统的所有设备安装、电缆接续完毕,单体试验、子系统调试完成,电气设备完成交接试验,各项功能指标和安全措施符合设计及相关规要求。
变电所达到受电条件。
2、接触网系统完成所有安装、架设和调整工作,完成冷滑试验,达到设计及相关规要求,各项安全措施符合设计及相关规要求。
接触网达到受电条件。
3、电力系统所有设备安装、电缆接续完毕,单体试验、子系统调试完成,电气设备完成交接试验,各项功能指标和安全措施符合设计及相关规要求。

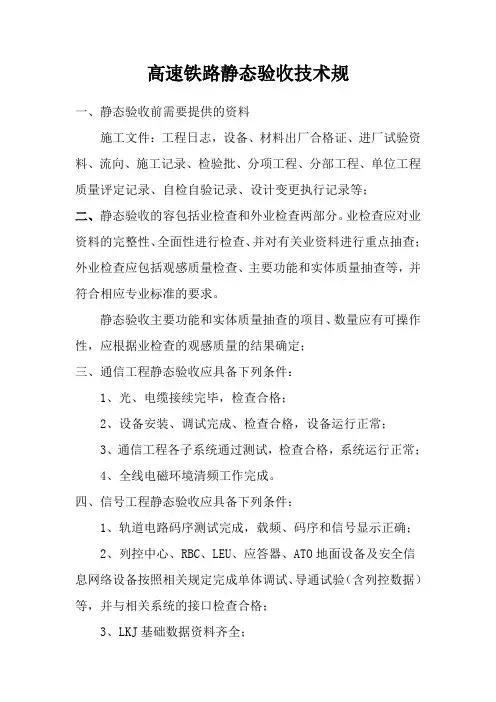

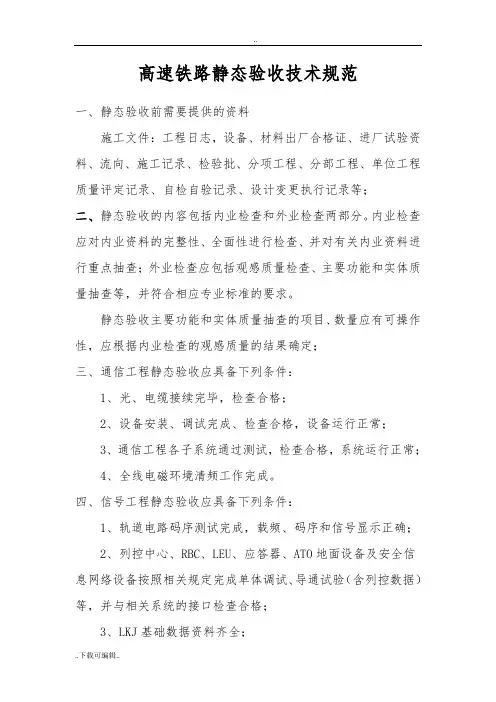

高速铁路静态验收技术规范一、静态验收前需要提供的资料施工文件:工程日志,设备、材料出厂合格证、进厂试验资料、流向、施工记录、检验批、分项工程、分部工程、单位工程质量评定记录、自检自验记录、设计变更执行记录等;二、静态验收的内容包括内业检查和外业检查两部分。
内业检查应对内业资料的完整性、全面性进行检查、并对有关内业资料进行重点抽查;外业检查应包括观感质量检查、主要功能和实体质量抽查等,并符合相应专业标准的要求。
静态验收主要功能和实体质量抽查的项目、数量应有可操作性,应根据内业检查的观感质量的结果确定;三、通信工程静态验收应具备下列条件:1、光、电缆接续完毕,检查合格;2、设备安装、调试完成、检查合格,设备运行正常;3、通信工程各子系统通过测试,检查合格,系统运行正常;4、全线电磁环境清频工作完成。
四、信号工程静态验收应具备下列条件:1、轨道电路码序测试完成,载频、码序和信号显示正确;2、列控中心、RBC、LEU、应答器、ATO地面设备及安全信息网络设备按照相关规定完成单体调试、导通试验(含列控数据)等,并与相关系统的接口检查合格;3、LKJ基础数据资料齐全;4、联锁系统已按相关规定完成信号联锁调试;5、CTC系统实现中心设备与各车站设备的自动控制、列车运行状态显示等功能,并按照相关规定完成功能试验,与相关系统的接口检查合格;6、信号集中监测系统按照相关规定完成功能试验;五、电力及电力牵引供电工程静态验收应具备下列条件:1、牵引供电变电系统的所有设备安装、电缆接续完毕,单体试验、子系统调试完成,电气设备完成交接试验,各项功能指标和安全措施符合设计及相关规范要求。
变电所达到受电条件。
2、接触网系统完成所有安装、架设和调整工作,完成冷滑试验,达到设计及相关规范要求,各项安全措施符合设计及相关规范要求。
接触网达到受电条件。
3、电力系统所有设备安装、电缆接续完毕,单体试验、子系统调试完成,电气设备完成交接试验,各项功能指标和安全措施符合设计及相关规范要求。

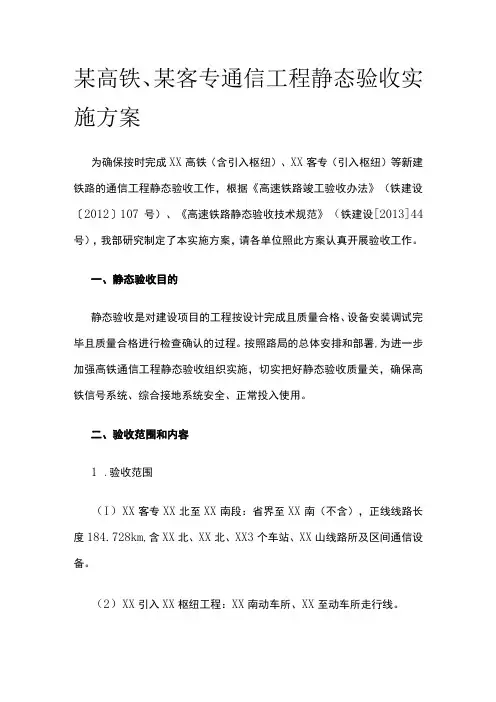

某高铁、某客专通信工程静态验收实施方案为确保按时完成XX高铁(含引入枢纽)、XX客专(引入枢纽)等新建铁路的通信工程静态验收工作,根据《高速铁路竣工验收办法》(铁建设〔2012〕107号)、《高速铁路静态验收技术规范》(铁建设[2013]44号),我部研究制定了本实施方案,请各单位照此方案认真开展验收工作。
一、静态验收目的静态验收是对建设项目的工程按设计完成且质量合格、设备安装调试完毕且质量合格进行检查确认的过程。
按照路局的总体安排和部署,为进一步加强高铁通信工程静态验收组织实施,切实把好静态验收质量关,确保高铁信号系统、综合接地系统安全、正常投入使用。
二、验收范围和内容1.验收范围(I)XX客专XX北至XX南段:省界至XX南(不含),正线线路长度184.728km,含XX北、XX北、XX3个车站、XX山线路所及区间通信设备。
(2)XX引入XX枢纽工程:XX南动车所、XX至动车所走行线。
(3)XX铁路XXE殳省界至XX南不含)正线线路长度431.233km,含XX、XX、XXX、XX、XX、XXX、XXX、XXX、XX、XXX桥、XXll个车站及区间通信设备。
(4)XX引入XX枢纽:含XX南站及XX南至XX东客车环线、新建调度中心。
⑸东南环线:渠东至XX南(不含),正线线路长度36.43公里,含XX、XX两个站、XX线路所及联络线。
(6)XX线:XX至XX西,正线里程44公里,含XX西、XX两个站、1个中继站、XX村线路所及联络线。
2.验收内容验收内容为各工程范围内的通信系统及对应的消防设施。
三、静态验收组织㈠组织机构按照路局静态验收工作安排,电务专业组静态验收组组长由电务处处长担任,副组长由XX客专(XX铁路)XX公司四电管理室、XX枢纽铁路建设指挥部、XX南新南站站房建设指挥部、XX铁路建设指挥部负责人担任,成员由XX客专(XX铁路)X公司工程部、四电室、XX指挥部、XX指挥部,路局电务处、供电处、工务处、土地房产处、提前介入办、信息化处、XX枢纽铁路建设指挥部、XX南新南站站房建设指挥部、XX铁路建设指挥部、相关设备管理单位、相关参建单位人员组成。
高速铁路静态验收技术规范一、静态验收前需要提供的资料施工文件:工程日志,设备、材料出厂合格证、进厂试验资料、流向、施工记录、检验批、分项工程、分部工程、单位工程质量评定记录、自检自验记录、设计变更执行记录等;二、静态验收的内容包括内业检查和外业检查两部分。
内业检查应对内业资料的完整性、全面性进行检查、并对有关内业资料进行重点抽查;外业检查应包括观感质量检查、主要功能和实体质量抽查等,并符合相应专业标准的要求。
静态验收主要功能和实体质量抽查的项目、数量应有可操作性,应根据内业检查的观感质量的结果确定;三、通信工程静态验收应具备下列条件:1、光、电缆接续完毕,检查合格;2、设备安装、调试完成、检查合格,设备运行正常;3、通信工程各子系统通过测试,检查合格,系统运行正常;4、全线电磁环境清频工作完成。
四、信号工程静态验收应具备下列条件:1、轨道电路码序测试完成,载频、码序和信号显示正确;2、列控中心、RBC、LEU、应答器、ATO地面设备及安全信息网络设备按照相关规定完成单体调试、导通试验(含列控数据)等,并与相关系统的接口检查合格;3、LKJ基础数据资料齐全;4、联锁系统已按相关规定完成信号联锁调试;5、CTC系统实现中心设备与各车站设备的自动控制、列车运行状态显示等功能,并按照相关规定完成功能试验,与相关系统的接口检查合格;6、信号集中监测系统按照相关规定完成功能试验;五、电力及电力牵引供电工程静态验收应具备下列条件:1、牵引供电变电系统的所有设备安装、电缆接续完毕,单体试验、子系统调试完成,电气设备完成交接试验,各项功能指标和安全措施符合设计及相关规范要求。
变电所达到受电条件。
2、接触网系统完成所有安装、架设和调整工作,完成冷滑试验,达到设计及相关规范要求,各项安全措施符合设计及相关规范要求。
接触网达到受电条件。
3、电力系统所有设备安装、电缆接续完毕,单体试验、子系统调试完成,电气设备完成交接试验,各项功能指标和安全措施符合设计及相关规范要求。

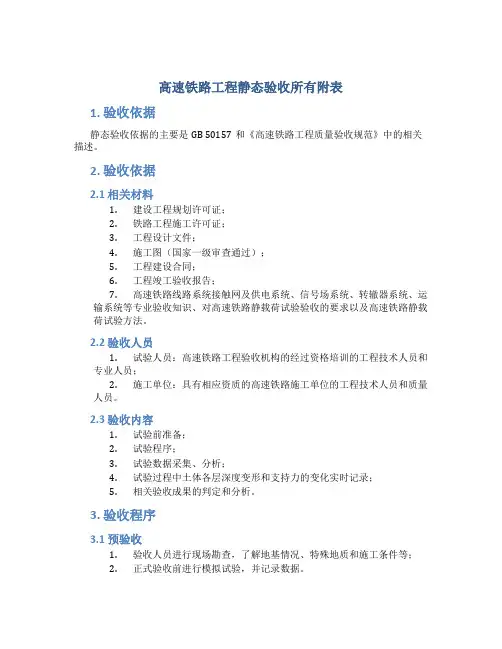

高速铁路工程静态验收所有附表1. 验收依据静态验收依据的主要是GB 50157和《高速铁路工程质量验收规范》中的相关描述。
2. 验收依据2.1 相关材料1.建设工程规划许可证;2.铁路工程施工许可证;3.工程设计文件;4.施工图(国家一级审查通过);5.工程建设合同;6.工程竣工验收报告;7.高速铁路线路系统接触网及供电系统、信号场系统、转辙器系统、运输系统等专业验收知识、对高速铁路静载荷试验验收的要求以及高速铁路静载荷试验方法。
2.2 验收人员1.试验人员:高速铁路工程验收机构的经过资格培训的工程技术人员和专业人员;2.施工单位:具有相应资质的高速铁路施工单位的工程技术人员和质量人员。
2.3 验收内容1.试验前准备;2.试验程序;3.试验数据采集、分析;4.试验过程中土体各层深度变形和支持力的变化实时记录;5.相关验收成果的判定和分析。
3. 验收程序3.1 预验收1.验收人员进行现场勘查,了解地基情况、特殊地质和施工条件等;2.正式验收前进行模拟试验,并记录数据。
3.2 正式验收1.进行静载荷试验;2.在运载荷载的情况下进行变形试验。
3.3 试验报告1.静载荷试验报告包括试验依据、试验程序、试验成果、分析结果;2.变形试验报告包括试验依据、试验程序、试验成果、变形规律和分析结果。
4. 验收成果1.验收合格,验收结果正式批准,相应的铁路工程质量验收文件予以签发;2.试验不合格,需要重新整改并进行试验,直到验收合格为止;3.重要零部件或者结构不合格,需要核准确认由此可能产生的风险,进行相应处理。
以上为高速铁路工程静态验收所有附表,验收流程和相关材料请依据实际情况进行检测。

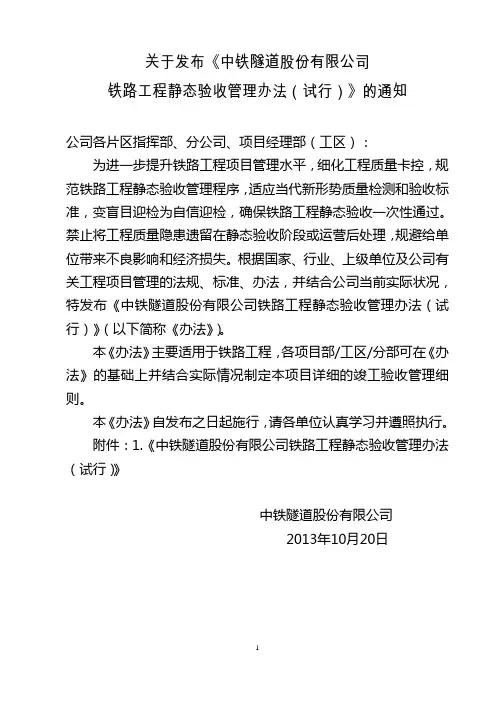

关于发布《中铁隧道股份有限公司铁路工程静态验收管理办法(试行)》的通知公司各片区指挥部、分公司、项目经理部(工区):为进一步提升铁路工程项目管理水平,细化工程质量卡控,规范铁路工程静态验收管理程序,适应当代新形势质量检测和验收标准,变盲目迎检为自信迎检,确保铁路工程静态验收一次性通过。
禁止将工程质量隐患遗留在静态验收阶段或运营后处理,规避给单位带来不良影响和经济损失。
根据国家、行业、上级单位及公司有关工程项目管理的法规、标准、办法,并结合公司当前实际状况,特发布《中铁隧道股份有限公司铁路工程静态验收管理办法(试行)》(以下简称《办法》)。
本《办法》主要适用于铁路工程,各项目部/工区/分部可在《办法》的基础上并结合实际情况制定本项目详细的竣工验收管理细则。
本《办法》自发布之日起施行,请各单位认真学习并遵照执行。
附件:1.《中铁隧道股份有限公司铁路工程静态验收管理办法(试行)》中铁隧道股份有限公司2013年10月20日中铁隧道股份有限公司铁路工程静态验收管理办法(试行)一、适用范围本办法适用于普通铁路、客货共线、客运专线、城际铁路和高速铁路工程。
二、目的和意义掌握铁路工程竣工验收的要求和规定,尤其是静态验收目的、验收条件、验收内容、验收要求、工作程序等,以便充分利用铁路隧道主体完工至静态验收前这一时间段(时间约一年)资源充足优势,根据“静态验收管理依据和程序”开展卓有成效的工程质量自查自纠活动,把工程质量缺陷通过整治使其降至为“零”,实现既定的“零缺陷”工程质量目标,满足铁路局和建设方期盼,以确保静态验收一次性顺利通过,避免在静态验收阶段或通车运营后进行大规模整治,规避质量缺陷给单位带来不良影响和经济损失。
三、静态验收管理依据和程序(一)静态验收管理依据1.《铁路客运专线静态验收指导意见》(铁建设[2009]183号)2.《高速铁路工程静态验收技术规范》(TB10760-2013)3.《高速铁路竣工验收办法》(铁建设[2012]207号)4.《中铁隧道集团有限公司安全质量事故责任追究办法》(隧安质[2013]145号)5.《中铁隧道股份有限公司安全质量事故责任追究办法》(隧股安质〔2012〕207号)6.《铁路隧道衬砌质量无损检测规程》(TB10223-2004)7.《混凝土结构工程施工质量验收规范》(GB50204-2002)8.《高速铁路隧道工程施工质量验收标准》(TB10753-2010)9.《高速铁路轨道工程施工质量验收标准》(TB10754-2010)10.《铁路工程测量规范》(GB10101-2002)11.《高速铁路测量规范》(TB10601-2009)12.《铁路混凝土工程施工质量验收补充标准》(铁建设[2005]160号)13.《客运专线铁路隧道工程施工质量验收暂行标准》(铁建设〔2005〕160号)14.《铁路隧道工程施工质量验收标准》(TB10417-2003)15.《铁路混凝土与砌体工程施工质量验收标准》(TB10424-2003)16.《铁路路基工程施工质量验收标准》(TB10414-2003)17.《铁路桥涵工程施工质量验收标准》(TB10415-2003)18.《中铁隧道股份有限公司公司产品最终监视与测量流程》(QUM.02.02)(二)静态验收概念和程序1.静态验收概念铁路工程竣工验收分为静态验收、动态验收、初步验收、安全评估、正式验收五个阶段。
铁路工程静态验收实施方案一、总则静态验收是指在铁路建设工程达到设计要求后,对工程质量进行评定和确认的过程,是铁路建设工程质量管理的一项重要环节。
本方案旨在规范铁路工程静态验收的实施程序,明确各项技术要求和验收标准,保证铁路工程的设计、施工和监理等环节的质量,促进工程项目顺利实施,保障人民群众生命财产安全,确保工程质量。
二、验收内容1、铁路线路工程验收(1)路基工程:包括路基填筑、路基排水、路基防护等内容的验收。
(2)轨道工程:包括轨道道床、道岔、轨道线路等内容的验收。
(3)通信信号工程:包括信号设备、通信设备等内容的验收。
(4)电气化工程:包括电气化设备、供电设备等内容的验收。
2、车站场站工程验收(1)车站站场工程:包括站台、候车室、站台设施等内容的验收。
(2)配套设施工程:包括站场通风、照明、给排水等内容的验收。
3、桥梁隧道工程验收(1)桥梁工程:包括桥梁结构、桥梁防护等内容的验收。
(2)隧道工程:包括隧道结构、隧道通风、照明等内容的验收。
以上各项内容需按照相关技术标准和验收规范进行验收。
三、验收程序1、资料准备工程施工单位必须按照规定要求,准备完备的工程质量文件,包括设计文件、施工图纸、工程质量档案等,供验收组参考和审核。
2、组织人员验收工作由建设单位组织,由验收组成员组成,成员包括建设单位、施工单位、监理单位等相关人员。
验收组成员应当熟悉相关技术标准和验收规范,具有丰富的实际工程验收经验,能够客观公正地进行验收工作。
3、现场检查验收组成员应当到达工程现场,进行全面细致的现场检查。
对于可能存在质量问题的地方,应当进行重点检查,并做好记录和取证。
4、技术审核验收组成员应当对工程质量文件进行审核,核对与实际工程情况是否一致,是否符合相关技术要求。
5、验收报告验收组成员应当结合现场检查和技术审核情况,编写验收报告。
报告中应当对工程的合格性做出明确的结论,并提出可能存在的质量问题和改进措施。
6、验收总结建设单位应当根据验收报告的内容和建议,进行验收总结,形成验收结论。
高速铁路静态验收技术规范一、静态验收前需要提供的资料施工文件:工程日志,设备、材料出厂合格证、进厂试验资料、流向、施工记录、检验批、分项工程、分部工程、单位工程质量评定记录、自检自验记录、设计变更执行记录等;二、静态验收的内容包括内业检查和外业检查两部分.内业检查应对内业资料的完整性、全面性进行检查、并对有关内业资料进行重点抽查;外业检查应包括观感质量检查、主要功能和实体质量抽查等,并符合相应专业标准的要求.静态验收主要功能和实体质量抽查的项目、数量应有可操作性,应根据内业检查的观感质量的结果确定;三、通信工程静态验收应具备下列条件:1、光、电缆接续完毕,检查合格;2、设备安装、调试完成、检查合格,设备运行正常;3、通信工程各子系统通过测试,检查合格,系统运行正常;4、全线电磁环境清频工作完成.四、信号工程静态验收应具备下列条件:1、轨道电路码序测试完成,载频、码序和信号显示正确;2、列控中心、RBC、LEU、应答器、ATO地面设备及安全信息网络设备按照相关规定完成单体调试、导通试验(含列控数据)等,并与相关系统的接口检查合格;3、LKJ基础数据资料齐全;4、联锁系统已按相关规定完成信号联锁调试;5、CTC系统实现中心设备与各车站设备的自动控制、列车运行状态显示等功能,并按照相关规定完成功能试验,与相关系统的接口检查合格;6、信号集中监测系统按照相关规定完成功能试验;五、电力及电力牵引供电工程静态验收应具备下列条件:1、牵引供电变电系统的所有设备安装、电缆接续完毕,单体试验、子系统调试完成,电气设备完成交接试验,各项功能指标和安全措施符合设计及相关规范要求.变电所达到受电条件.2、接触网系统完成所有安装、架设和调整工作,完成冷滑试验,达到设计及相关规范要求,各项安全措施符合设计及相关规范要求.接触网达到受电条件.3、电力系统所有设备安装、电缆接续完毕,单体试验、子系统调试完成,电气设备完成交接试验,各项功能指标和安全措施符合设计及相关规范要求.电力系统达到受电条件.4、供电调度系统所有设备安装、电缆接续完毕,各功能项目已完成调试,相关指标符合设计及相关规范要求.5、具备外部电源接入条件.六、综合接地系统完成安装和检测,符合设计及相关标准的要求.七、自然灾害及异物侵线监测系统工程静态验收应具备下列条件:1、电缆接续完毕,设备安装、单体试验完成,检查合格;2、风监测子系统、雨监测子系统、雪深监测子系统、异物侵限监测子系统、地震监测子系统等系统及网格调试完成,检查合格,系统正常运行;3、各子系统与相关系统的接口检查合格.八、各专业接口静态验收应具备下列条件:1、各专业的供电已符合设计要求;2、各专业静态验收合格、系统设备已正常工作,系统设备的各项指标和功能满足设计要求和相关技术标准的规定;3、接口关系正确,匹配关系良好,满足相关专业之间的技术要求并符合有关技术标准的规定;4、设备房屋环境、机房空调达到技术要求,通信通道具备并满足技术条件;5、各所亭、基站、中继站等通行道路基本建成,具备抢修车辆安全通行条件.九、静态验收记录及附表,主要包括:1、工程静态验收内业资料检查记录;2、工程静态验收内业资料重点项目检查记录;3、专业工程静态验收观感质量检查记录;4、专业工程静态静态验收主要功能和实体质量抽查记录;5、高速铁路静态验收问题库记录表6、高速铁路静态验收问题及整改情况汇总表(表1)7、高速铁路静态验收相关数据和试验报告.(表2)高速铁路静态验收问题记录库(表1)注:根据存在问题的影响程度 ,影响联调联试及危及行车安全的问题为A类问题,其他不影响联调联试及行车安全的问题为B类问题.高速铁路静态验收问题及整改情况汇总表(表2)2.遗留未整改问题单独列表.通信工程1、内业检查应符合下列规定:①检查内业资料清单、目录,审查资料是否齐全、完整;②检查内业资料签字、盖章是否完备;③对控制通信工程质量的下列资料进行检查,检查记录按表表1填写;④内业检查按表2所列项目重点抽查并填写记录,每标段内业重点抽查数量不应少于单位工程总数的 20%.2、观感质量检查应符合下列规定:①观感质量按表3进行检查并填写记录.②检查方式:全线目测检查,重点路段现场实地检查,发现问题进行测量或测试、拍照、录像等.3、主要功能和实体质量抽查应符合下列规定:①按表4进行重点抽查并填写记录.②抽样检查数量、抽查频率可根据内业资料检查和观感质量检查情况确定,原则上可按每标段不小于单位观察数量的 10%进行抽查.③检查方法:对专业检测机构的检测记录进行检查.对存在问题的项目,验收组和专业检测机构共同按现行的《高速铁路通信工程施工质量验收标准》(TB 10755)进行复测,应采用专用仪器、仪表等进行检测.通信工程静态验收内业资料检查记录(表1)通信工程静态验收内业资料重点项目检查记录(表2)通信工程静态验收观感质量检查记录(表3)通信程静态验收主要功能和实体质量抽查记录(表4)信号工程1、内业检查应符合下列规定:⑤检查内业资料清单、目录,审查资料是否齐全、完整;⑥检查内业资料签字、盖章是否完备;⑦对控制通信工程质量的下列资料进行检查,检查记录按表表1填写;⑧内业检查按表2所列项目重点抽查并填写记录,每标段内业重点抽查数量不应少于单位工程总数的 20%.2、观感质量检查应符合下列规定:③观感质量按表3进行检查并填写记录.④检查方式:全线目测检查,重点路段现场实地检查,发现问题进行测量或测试、拍照、录像等.3、主要功能和实体质量抽查应符合下列规定:④按表4进行重点抽查并填写记录.⑤抽样检查数量、抽查频率可根据内业资料检查和观感质量检查情况确定.⑥检查方法:计算机联锁系统、信号集中监测系统可按每标段不少于1个车站进行抽查;列车运行控制系统、ATO系统、调度集中系统可按表4中主要功能项目每标段不小于该项目数量的 20%进行抽查;道岔融雪装置可按每标段内不小于道岔数量的 10%进行抽查,应采用专用仪器、仪表等进行检测和现场实际测试.信号工程静态验收内业资料检查记录(表1)信号工程静态验收内业资料重点项目检查记录(表2)信号工程静态验收观感质量检查记录(表3)信号工程静态验收主要功能和实体质量抽查记录(表4)电力工程1、内业检查应符合下列规定:⑨检查内业资料清单、目录,审查资料是否齐全、完整;⑩检查内业资料签字、盖章是否完备;⑪对控制电力工程质量的下列资料进行检查,检查记录按表表1填写;⑫内业检查按表2所列项目重点抽查并填写记录,每标段内业重点抽查数量不应少于单位工程总数的 20%.2、观感质量检查应符合下列规定:⑤观感质量按表3进行检查并填写记录.⑥检查方式:全线目测检查,重点路段现场实地检查,发现问题进行测量或测试、拍照、录像等.3、主要功能和实体质量抽查应符合下列规定:⑦按表4进行重点抽查并填写记录.⑧抽样检查数量、抽查频率可根据内业资料检查和观感质量检查情况确定.⑨检查方法:对变配电所设备试验、各子系统功能试验及相互间的接口试验等记录进行检查,对试验存在问题的项目,验收组和检测机构共同进行复测;其他检查项目可按每标段不小于单位工程数量的 10%,按现行《高速铁路电力工程施工质量验收标准》(TB 10757)进行抽查.电力电路、室内外配管线采用观察、测量方式、其余应采用专用仪器、仪表等进行检测.电力工程静态验收内业资料检查记录(表1)电力工程静态验收内业资料重点项目检查记录(表2)电力工程静态验收观感质量检查记录(表3)电力工程静态验收主要功能和实体质量抽查记录(表4)电力牵引供电工程1、内业检查应符合下列规定:⑬检查内业资料清单、目录,审查资料是否齐全、完整;⑭检查内业资料签字、盖章是否完备;⑮对控制电力牵引供电工程质量的下列资料进行检查,检查记录按表1填写;⑯内业检查按表2所列项目重点抽查并填写记录,每标段内业重点抽查数量不应少于单位工程总数的 20%.2、观感质量检查应符合下列规定:⑦观感质量按表3进行检查并填写记录.⑧检查方式:全线目测检查,重点路段现场实地检查,发现问题进行测量或测试、拍照、录像等.3、主要功能和实体质量抽查应符合下列规定:⑩按表4进行重点抽查并填写记录.⑪抽样检查数量、抽查频率可根据内业资料检查和观感质量检查情况确定,可按每标段不小于单位工程数量的 10%进行抽查.⑫检查方法:对牵引变电所(开闭所、分区所、自耦变压器所)设备试验,绝缘子、供电电缆绝缘试验、接触网冷滑试验,各子系统功能试验及相互间的接口试验等记录进行检查,对试验存在问题的项目,验收组和检测机构共同进行复测;其他检查项目按现行《高速铁路电力牵引供电工程施工质量验收标准》(TB 10758)进行抽查.接触网零部件紧固力矩应使用力矩扳手进行抽检,电连接及引线线夹压接质量应使用专用止通规或游标卡尺进行测量;接触网冷滑及静态参数等应采用专用检测设备和接触网检测车进行测量.电力牵引供电工程静态验收内业资料检查记录(表1)电力牵引供电工程静态验收主要功能和实体质量抽查记录(表4)。
中国铁路总公司文件铁总办〔2013〕107号中国铁路总公司关于印发《高速铁路联调联试及运行试验实施细则》的通知各铁路局、各铁路公司(筹备组)、各铁路公安局、铁科院:现发布《高速铁路联调联试及运行试验实施细则》,自2013年10月1日起施行。
高速铁路联调联试及运行试验实施细则第一章总则第一条为规范和加强高速铁路联调联试及运行试验组织管理,根据《高速铁路竣工验收办法》和中国铁路总公司(以下简称总公司)相关规定,制定本细则。
第二条本细则适用于总公司负责管理的新建高速铁路。
总公司负责管理的其他新建铁路项目需要进行验证性综合调试和动态检测的,可参照执行。
第三条联调联试及运行试验是动态验收的主要内客,联调联试实施过程中进行动态检测。
联调联试及运行试验组织实施必须严格履行程序,坚持标准,保证质量,确保安全。
第四条在总公司协调指导下,联调联试及运行试验由铁路局组织实施,建设单位、检测测试单位及其他参试单位应按照各自职责做好有关工作。
第五条建设单位应在联调联试开始6个月前,就联调联试及运行试验的工作组织和检测测试,分别与铁路局和检测测试单位达成委托意向,并在联调联试开始前签订协议。
第二章联调联试及运行试验组织第六条总公司成立高速铁路联调联试及运行试验协调组(以下简称总公司协调组),由总公司总工程师任组长,工程管理中心、运输局负责人为副组长,计划统计、财务、科技管理、建设管理部,安全监督管理局,铁路公安局,鉴定中心等部门和单位的负责人参加,统一协调高速铁路联调联试及运行试验工作。
总公司协调组办公室设在工程管理中心。
第七条在总公司协调组领导下,工程管理中心负责牵头协调指导联调联试工作和运行试验期间的各专业复测、补测,运输局负责牵头协调指导运行试验工作和联调联试期间的行车组织。
第八条铁路局动态验收领导小组负责联调联试及运行试验工作,协调解央现场试验中的重大问题。
动态验收领导小组下设现场指挥部,具体负责联调联试及运行试验的日常组织实施。
