关于加强高速铁路工务工程静、动态验收工作的通知
- 格式:doc
- 大小:45.00 KB
- 文档页数:7
关于发布《高速铁路竣工验收办法》关于发布《高速铁路竣工验收办法》的通知铁建设〔2012〕107号各铁路局,各铁路公司(筹备组):现发布《高速铁路竣工验收办法》,自2012年6月1日起施行。
铁道部前发《铁路客运专线竣工验收暂行办法》(铁建设〔2007〕183号)、《关于公布局部修改〈铁路客运专线竣工验收暂行办法〉内容的通知》(铁建设〔2011〕189号)同时废止。
其他与本办法相悖的,执行本办法。
已经开始验收的建设项目,要做好新老办法衔接工作,保证验收工作圆满完成。

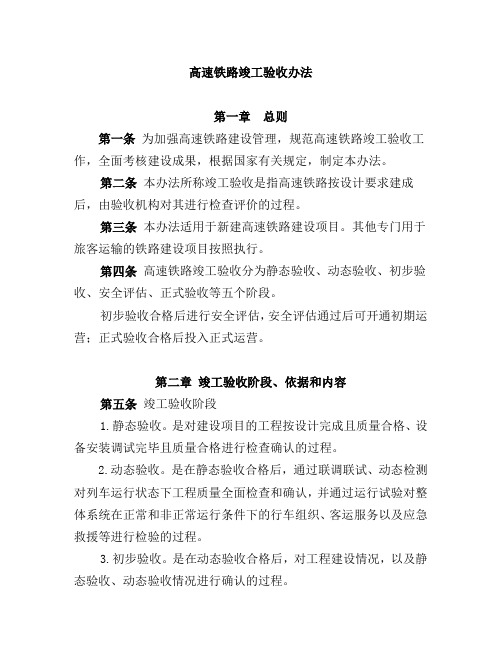

附件:1.铁路建设项目竣工验收附表2.初步验收报告3.高速铁路正式验收证书中华人民共和国铁道部二○一二年五月二十六日高速铁路竣工验收办法第一章总则第一条为加强高速铁路建设管理,规范高速铁路竣工验收工作,全面考核建设成果,根据国家有关规定,制定本办法。
第二条本办法所称竣工验收是指高速铁路按设计要求建成后,由验收机构对其进行检查评价的过程。
第三条本办法适用于新建高速铁路建设项目。
其他专门用于旅客运输的铁路建设项目按照执行。
第四条高速铁路竣工验收分为静态验收、动态验收、初步验收、安全评估、正式验收等五个阶段。
初步验收合格后进行安全评估,安全评估通过后可开通初期运营;正式验收合格后投入正式运营。
第二章竣工验收阶段、依据和内容第五条竣工验收阶段1.静态验收。
是对建设项目的工程按设计完成且质量合格、设备安装调试完毕且质量合格进行检查确认的过程。
2.动态验收。
是在静态验收合格后,通过联调联试、动态检测对列车运行状态下工程质量全面检查和确认,并通过运行试验对整体系统在正常和非正常运行条件下的行车组织、客运服务以及应急救援等进行检验的过程。
3.初步验收。
是在动态验收合格后,对工程建设情况,以及静态验收、动态验收情况进行确认的过程。
4.安全评估。
是经初步验收合格后,且初步验收发现的影响运营安全的问题得到解决后,对安全管理、设备设施、规章制度、人员素质等是否具备开通安全运营条件进行检查评价的过程。

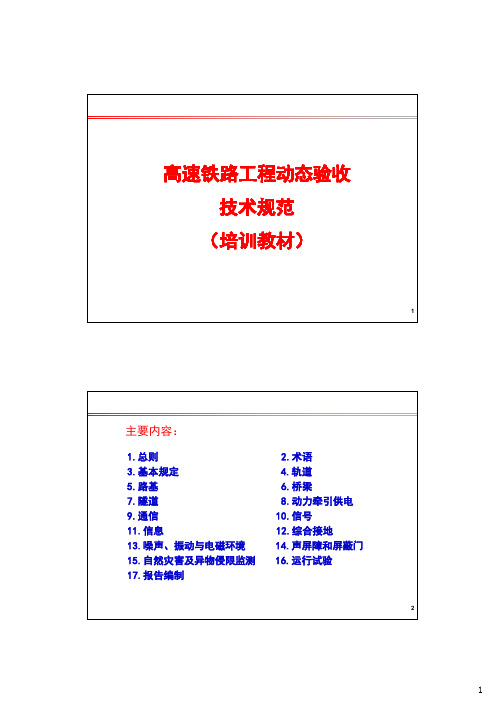

高速铁路路桥静动态验收培训讲义目录第一部分、高速铁路竣工验收方法(铁建设【2021】107号〕第二部分、高速铁路静态验收指导意见(铁建设【2020】183号〕第三部分、高速铁路桥梁静态验收方案第四部分、高速铁路动态验收指导意见(铁建设[2020]214号〕第五部分、高速铁路桥梁动态试验〔京沪动态验收报告〕第六部分、高速铁路桥梁静态验收组织第一部高速铁路竣工验收方法(铁建设【2021】107号〕执行文件:1、«高速铁路竣工验收方法»〔铁建设〔2021〕107号〕2012年6月1日起施行竣工验收第一要树立一个理念:从运营的角度来验收工程。
竣工验收分五个时期:静态验收→动态验收→初步验收→安全评估→正式验收静态验收:条件:施工单位自检合格、监理确认对象:实体工程内容及质量,设备安装调试内容及质量组织:先期验收,铁路局组织,建设单位配合,参建各方参加动态验收:条件:静态验收合格对象:列车运行状态下的工程质量状况〔联调联试、动态检测〕整体系统在正常和非正常运行条件下的行车组织、客运服务及应急救援等的状况组织:先期验收,铁路局组织,建设单位配合,专家评审初步验收:条件:动态验收合格对象:对工程建设情形、静、动态验收情形的确认组织:政府验收,铁道部组织,建设单位、运营单位、专家参加安全评估:条件:初步验收合格,阻碍运营安全的问题得到解决对象:安全治理、设备设施、规章制度、人员素养等是否具备开通安全运营条件组织:铁道部组织安全评估通过后可开通初期运营〔试运营〕正式验收:条件:开通运营一年以上对象:建设项目整体情形组织:国家主管部门正式验收合格后投入正式运营。
另:水土保持、环境爱护验收:条件:水土保持、环境爱护设施与主体工程同步建成对象:水土保持设施,环境爱护设施组织:水利部、环保部分别组织,铁道部配合,各参建单位参与水土保持、环境爱护验收必须在正式验收前全部完成。
第二部高速铁路静态验收指导意见(铁建设【2020】183号〕参考文件:«关于印发客运专线铁路工程静态验收指导意见的通知»〔铁建设〔2020〕183号〕2009年10月12日起施行一、静态验收条件、依据、内容静态验收条件:〔1〕主体工程及其配套工程、辅助工程已按设计要求建成;〔2〕环境爱护设施、水土保持设施与主体工程同步建成;〔3〕劳动、安全、卫生及消防设施与主体工程同步建成;〔4〕承包单位自检合格;〔5〕精测网复测完成,资料完备,成果移交运营治理单位;〔6〕辅助工程〔含公路立交桥〕差不多移交完毕;〔7〕监理单位工程质量〔验收〕评定合格;〔8〕建设用地依法批准;〔9〕竣工文件差不多编制完成。
国家铁路局发布《高速铁路路基工程施工质量验收标准》等3项铁路行业工程建设标准局部修订条文
文章属性
•【公布机关】国家铁路局,国家铁路局,国家铁路局
•【公布日期】2024.03.20
•【分类】法规、规章解读
正文
国家铁路局发布《高速铁路路基工程施工质量验收标准》等3项铁路行业工程建设标准局部修订条文
近日,国家铁路局发布铁路行业标准公告,对《高速铁路路基工程施工质量验收标准》TB 10751-2018、《铁路路基工程施工质量验收标准》TB 10414-2018、《铁路路基支挡结构设计规范》TB 10025-2019 3项铁路工程建设标准进行了局部修订,将更好指导铁路路基工程建设,为保障铁路建设运营安全质量提供有力支撑。
《高速铁路路基工程施工质量验收标准》等3项标准发布实施以来,在规范铁路路基工程设计、施工和验收等方面发挥了重要作用。
为进一步加强路基工程关键环节质量管控,国家铁路局科法司组织经规院、中铁十二局、中铁二局、铁二院等单位完成本次标准局部修订工作。
本次标准局部修订坚持问题导向、需求导向,系统总结近年来路基工程建设经验及相关研究成果,完善螺杆(纹)桩等素混凝土桩终桩采用桩长和电流值双控的验收要求,新增钻孔取芯法和旁孔透射法用于验证螺杆(纹)桩等素混凝土桩桩长,强
化了对素混凝土桩的质量控制;依据相关国家标准优化锚杆(索)基本试验和验收试验的检验数量要求,提升了标准的科学性和适应性。
公众可登录国家铁路局政府网站主页《标准规范》栏目查询相关信息。
高速铁路竣工验收阶段工作一、一般规定1.高速铁路竣工验收分为静态验收、动态验收、初步验收、安全评估和国家验收等五个阶段。
2.静态验收、动态验收工作应由高速铁路公司和铁路局共同组织实施,高速铁路公司为组长单位,铁路局为副组长单位,设计、咨询、监理和施工单位为成员单位。
初步验收及安全评估由铁道部组织。
国家验收由国家主管部门或委托铁道部组织。
3.静态验收应依据《客运专线铁路工程静态验收指导意见》(铁建设〔2009〕XXX号)组织实施,在联调联试、动态验收前完成。
4.动态检测工作应在静态验收合格后,依据《铁路客运专线项目竣工验收暂行办法》(铁建设〔2007〕183号)、《高速铁路工程动态验收指导意见》等标准规定组织实施。
5.竣工验收使用的轨行车、检测车和实车的运行,必须符合国家、铁道部相关铁路运营规章制度的规定。
6.竣工验收组织单位应组织相关单位制定相应的安全作业规则,参检人员均应严格遵守有关安全规则,以确保竣工验收各阶段的安全。
二、单位工程验收1.高速铁路轨道工程应按照《高速铁路轨道工程施工质量验收标准》完成单位工程施工质量验收,工程现场和工程资料满足静态验收条件要求。
2.建设各方应按照《铁路客运专线工程竣工验收暂行办法》、《客运专线铁路工程静态验收指导意见》、《高速铁路工程动态验收指导意见》等标准规定进行工程竣工验收的准备和验收工作。
三、静态验收1.静态验收工作应按承包商承包的合同标段逐段进行验收。
2.静态验收应分为准备阶段、检查验收阶段、复验阶段、专家组审查阶段。
3.静态验收的内容应包括内业检查和外业检查两大部分,内业检查应对内业资料的完整性、全面性进行检查,并列出内业检查的重点内容和数量;外业检查应包括观感质量检查、主要功能和实体质量抽查等。
4.参加静态验收的人员应进行专项培训。
专项培训应包括下列主要内容:1)高速铁路工程设计、主要技术标准和工程建设情况;2)高速铁路工程主要设计、施工、验收标准规范及技术条件等;3)现行的高速铁路工程竣工验收办法、静态验收指导意见及其他有关高速铁路工程竣工验收的要求等。
国家铁路局综合司关于进一步加强铁路工程质量安全监督检查的通知文章属性•【制定机关】国家铁路局•【公布日期】2016.11.08•【文号】国铁综工程监函〔2016〕661号•【施行日期】2016.11.08•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】铁路正文国家铁路局综合司关于进一步加强铁路工程质量安全监督检查的通知国铁综工程监函〔2016〕661号为做好岁末年初铁路工程质量安全监督工作,圆满完成年度工作计划和重点工作,切实防范铁路工程发生质量安全事故,维护铁路工程质量安全稳定,保护人民群众生命财产安全,按照中央领导同志关于做好安全生产工作的系列指示精神,根据《国务院安委会办公室关于深入开展安全生产大检查切实加强岁末年初安全生产工作的通知》(安委办明电〔2016〕13号)和《国家铁路局关于开展铁路安全生产大检查切实加强岁末年初安全监管工作的通知》(国铁安监函〔2016〕181号),经国家铁路局同意,现就做好近期铁路建设质量安全检查工作通知如下。
一、深刻认识当前铁路建设质量安全形势今年,铁路工程建设质量安全形势在各方的共同努力下总体平稳向好。
上半年,共发生事故4起,低于去年同期,且未发生重大及以上等级事故。
但近期,连续发生多起铁路工程质量安全事故,云桂铁路9月14日发生作业车与轨道车相撞,造成2人死亡、21人受伤;成昆增建二线10月17日发生作业车刮碰接触网事故,造成2人死亡、1人受伤;大(理)临(沧)铁路中村隧道10月25日发生坍塌,造成6人被困,经全力抢救,4人获救,2人死亡。
事故的连续发生充分暴露了铁路工程质量安全管理存在薄弱环节,企业质量安全主体责任有待进一步有效落实。
从当前铁路建设工程质量安全监督检查情况看,不按程序施工;施工方案审批不严,施工验收不及时,验收资料弄虚作假;施工单位质量安全生产责任制度、质量安全事故隐患排查治理制度、培训制度不健全,从业人员无证上岗,试验室、原材料管理不到位;不按设计图纸和施工方案施工;隧道衬砌背后脱空或厚度不足,安全距离超标;未设置逃生通道等突出问题仍时有发生,质量安全形势不容乐观。
关于发布《中铁隧道股份有限公司铁路工程静态验收管理办法(试行)》的通知公司各片区指挥部、分公司、项目经理部(工区):为进一步提升铁路工程项目管理水平,细化工程质量卡控,规范铁路工程静态验收管理程序,适应当代新形势质量检测和验收标准,变盲目迎检为自信迎检,确保铁路工程静态验收一次性通过。
禁止将工程质量隐患遗留在静态验收阶段或运营后处理,规避给单位带来不良影响和经济损失。
根据国家、行业、上级单位及公司有关工程项目管理的法规、标准、办法,并结合公司当前实际状况,特发布《中铁隧道股份有限公司铁路工程静态验收管理办法(试行)》(以下简称《办法》)。
本《办法》主要适用于铁路工程,各项目部/工区/分部可在《办法》的基础上并结合实际情况制定本项目详细的竣工验收管理细则。
本《办法》自发布之日起施行,请各单位认真学习并遵照执行。
附件:1.《中铁隧道股份有限公司铁路工程静态验收管理办法(试行)》中铁隧道股份有限公司2013年10月20日中铁隧道股份有限公司铁路工程静态验收管理办法(试行)一、适用范围本办法适用于普通铁路、客货共线、客运专线、城际铁路和高速铁路工程。
二、目的和意义掌握铁路工程竣工验收的要求和规定,尤其是静态验收目的、验收条件、验收内容、验收要求、工作程序等,以便充分利用铁路隧道主体完工至静态验收前这一时间段(时间约一年)资源充足优势,根据“静态验收管理依据和程序”开展卓有成效的工程质量自查自纠活动,把工程质量缺陷通过整治使其降至为“零”,实现既定的“零缺陷”工程质量目标,满足铁路局和建设方期盼,以确保静态验收一次性顺利通过,避免在静态验收阶段或通车运营后进行大规模整治,规避质量缺陷给单位带来不良影响和经济损失。
三、静态验收管理依据和程序(一)静态验收管理依据1.《铁路客运专线静态验收指导意见》(铁建设[2009]183号)2.《高速铁路工程静态验收技术规范》(TB10760-2013)3.《高速铁路竣工验收办法》(铁建设[2012]207号)4.《中铁隧道集团有限公司安全质量事故责任追究办法》(隧安质[2013]145号)5.《中铁隧道股份有限公司安全质量事故责任追究办法》(隧股安质〔2012〕207号)6.《铁路隧道衬砌质量无损检测规程》(TB10223-2004)7.《混凝土结构工程施工质量验收规范》(GB50204-2002)8.《高速铁路隧道工程施工质量验收标准》(TB10753-2010)9.《高速铁路轨道工程施工质量验收标准》(TB10754-2010)10.《铁路工程测量规范》(GB10101-2002)11.《高速铁路测量规范》(TB10601-2009)12.《铁路混凝土工程施工质量验收补充标准》(铁建设[2005]160号)13.《客运专线铁路隧道工程施工质量验收暂行标准》(铁建设〔2005〕160号)14.《铁路隧道工程施工质量验收标准》(TB10417-2003)15.《铁路混凝土与砌体工程施工质量验收标准》(TB10424-2003)16.《铁路路基工程施工质量验收标准》(TB10414-2003)17.《铁路桥涵工程施工质量验收标准》(TB10415-2003)18.《中铁隧道股份有限公司公司产品最终监视与测量流程》(QUM.02.02)(二)静态验收概念和程序1.静态验收概念铁路工程竣工验收分为静态验收、动态验收、初步验收、安全评估、正式验收五个阶段。
高速铁路竣工验收办法第一章总则第一条为加强高速铁路建设管理,规范高速铁路竣工验收工作,全面考核建设成果,根据国家有关规定,制定本办法。
第二条本办法所称竣工验收就是指高速铁路按设计要求建成后,由验收机构对其进行检查评价得过程。
第三条本办法适用于新建高速铁路建设项目。
其她专门用于旅客运输得铁路建设项目按照执行。
第四条高速铁路竣工验收分为静态验收、动态验收、初步验收、安全评估、正式验收等五个阶段。
初步验收合格后进行安全评估,安全评估通过后可开通初期运营;正式验收合格后投入正式运营。
第二章竣工验收阶段、依据与内容第五条竣工验收阶段1、静态验收。
就是对建设项目得工程按设计完成且质量合格、设备安装调试完毕且质量合格进行检查确认得过程。
2、动态验收。
就是在静态验收合格后,通过联调联试、动态检测对列车运行状态下工程质量全面检查与确认,并通过运行试验对整体系统在正常与非正常运行条件下得行车组织、客运服务以及应急救援等进行检验得过程。
3、初步验收。
就是在动态验收合格后,对工程建设情况,以及静态验收、动态验收情况进行确认得过程。
4、安全评估。
就是经初步验收合格后,且初步验收发现得影响运营安全得问题得到解决后,对安全管理、设备设施、规章制度、人员素质等就是否具备开通安全运营条件进行检查评价得过程。
5、正式验收。
就是在开通初期运营一年以上由国家主管部门或委托铁道部组织对建设项目整体情况进行检查与评价得过程。
第六条竣工验收依据1、国家有关法律、法规;2、经批准得可行性研究报告;3、经批准得初步设计(含变更设计)文件;4、审核合格得施工图;5、设备技术说明书;6、国家与铁道部颁布得设计规范、工程施工质量验收标准。
第七条竣工验收主要内容1、检查工程就是否按批准得设计文件建成,配套、辅助工程就是否与主体工程同步建成;2、检查工程质量就是否符合国家与铁道部颁布得相关设计规范及工程施工质量验收标准;3、检查工程设备配套及设备安装、调试情况,国外引进设备合同完成情况;4、检查概算执行情况及财务竣工决算编制情况;5、检查联调联试、动态检测、运行试验情况;6、检查环保、水保、劳动、安全、卫生、消防、防灾安全监控系统、安全防护、应急疏散通道、办公生产生活房屋等设施就是否按批准得设计文件建成、合格,精测网复测就是否完成、复测成果与相关资料就是否移交设备管理单位,工机具、常备材料就是否按设计配备到位,地质灾害整治及建筑抗震设防就是否符合规定;7、检查工程竣工文件编制完成情况,竣工文件就是否齐全、准确;8、检查建设用地权属来源就是否合法,面积就是否准确,界址就是否清楚,手续就是否齐备。
通告为了保障高铁施工的顺利进行,确保施工过程中的安全,特向全体施工人员发布以下通告:一、严格遵守施工规定1. 严格按照相关规定执行高铁施工方案,确保施工作业符合国家和行业标准。
2. 确保施工过程中的各项操作符合安全规定,严禁擅自改变施工方案或操作方式。
3. 施工单位要严格执行管理制度,保证人员操作行为的规范。
二、安全设施和装备齐全1. 确保施工现场安全设施完善,包括围挡、警示标志、安全帽等。
2. 保证施工各项机械设备安全可靠,经过定期检测和维护。
3. 施工现场要妥善设置施工警示标志,提醒人员注意安全。
三、人员安全防护1. 施工人员要加强安全教育培训,提高安全意识,严格执行相关操作规程。
2. 施工现场人员要正确使用个人防护装备,包括安全帽、安全带等。
3. 严禁酒后施工,保证施工人员身心健康。
四、应急预案健全1. 各施工单位应建立健全应急预案,确保一旦发生意外事件能够及时有效处置。
2. 定期开展应急演练,提高施工现场应急处置能力。
3. 配备必要的应急救援设备和药品,确保施工现场紧急情况得到及时处理。
五、安全巡查和监管1. 加强对施工现场的安全检查和巡视,发现安全隐患及时整改。
2. 监管部门要定期对施工单位进行安全检查和评估,发现问题要及时处理。
3. 对施工现场违规行为要依法进行严格处理,严肃追究责任。
六、施工人员责任意识1. 所有施工人员要强化安全责任意识,严格按照相关规定执行施工任务。
2. 对于安全方面的问题,要及时向相关部门反映和报告,确保问题能够及时得到解决。
3. 在施工现场要保持高度警惕,随时注意周围环境,确保自身和他人的安全。
七、总结评估和改进措施1. 定期对施工安全工作进行总结评估,发现问题和不足及时改进完善。
2. 各施工单位要认真吸取经验教训,不断提高施工安全管理水平。
3. 建立健全安全管理体系,确保高铁施工的安全和顺利进行。
以上通告立即生效,各相关单位和个人务必严格执行,未遵守通告规定的,将依法进行处理。
国家铁路局关于进一步加强铁路建设工程建筑材料构配件和设备产品质量进场验收工作的通知文章属性•【制定机关】国家铁路局•【公布日期】2017.06.05•【文号】国铁工程监函〔2017〕74号•【施行日期】2017.06.05•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】工程质量安全监管正文国家铁路局关于进一步加强铁路建设工程建筑材料构配件和设备产品质量进场验收工作的通知国铁工程监函〔2017〕74号为贯彻党中央、国务院关于加强全面质量监管的要求,进一步加强铁路建设工程建筑材料、建筑构配件和设备产品进场质量进场验收,保证铁路建设工程质量安全,现就有关事项通知如下。
一、切实提高思想认识建筑材料、建筑构配件和设备产品质量是铁路建设工程质量的基础和保证,使用不合格的建筑材料、建筑构配件和设备产品,将直接影响工程质量和使用寿命,危及人民生命财产安全。
各单位要进一步提高思想认识,高度重视铁路建设工程建筑材料、建筑构配件和设备产品质量管理及进场验收工作,督促相关单位建立健全工作责任制,切实履行各自职责,完善工作措施,规范质量行为。
要严格执行《建筑法》《建设工程质量管理条例》《铁路建设工程质量监督管理规定》《铁路技术管理规程》等法律法规规定及“三不问题质量行为”专项整治行动为抓手,加大对铁路建设工程建筑材料、建筑构配件和设备产品质量的管控力度,坚持“先检后用”原则,防止因使用不合格建筑材料、建筑构配件和设备产品而给铁路建设工程留下质量问题和隐患。
二、严格执行验收标准铁路建设工程建筑材料、建筑构配件和设备产品均应按规定进行进场验收。
各参建单位特别是施工和监理单位严格按国家和行业质量验收标准规定,加强对建筑材料、建筑构配件和设备产品的进场验收工作;要按规定制定检验批质量检验抽样方案,严格自检、见证检验、平行检验程序,并建立进场检验工作台账。
凡涉及结构质量、使用安全和功能的有关产品,应按相关专业工程质量验收规定进行复验,并经监理工程师检查认可。
中国铁路总公司运输局工程管理中心关于加强高速铁路工务工程专业静动态验收及报告编制的通知各铁路局,各铁路公司(筹备组):为进一步加强高速铁路工程项目验收工作,确保高质量建成并按期投产,现对高速铁路工务工程专业静动态验收工作提出以下要求,请各单位遵照执行。
一、各单位要高度重视静动态验收工作,加强组织领导和协调配合1.静动态验收工作由铁路局牵头,建设、勘察设计、施工、监理等单位参加,根据总公司验收计划安排并结合项目实际情况,制定详细的施工和验收推进计划,落实责任单位和责任人,按期完成静动态验收工作。
2.铁路局是静动态验收工作的责任主体,有关部门要提前介入,及早发现问题,并指导整改工作;建设单位是问题整改的责任主体,要及时组织施工单位对提前介入及验收中发现的问题进行整改,落实整改责任单位及人员,限期完成整改,铁路局及时组织复验,确保整改复验合格,实现闭环管理。
3.总公司工务工程专业验收专家组将进一步加强组织,提前介入验收报告编制工作,指导问题整改,确保验收报告评审通过。
二、静动态验收规章制度静动态验收过程中,有关单位要按照国家和总公司有关规定,认真落实《高速铁路竣工验收办法》(铁建设…2012‟107号)、《高速铁路工程静态验收技术规范》(铁建设…2013‟44号)、《高速铁路工程动态验收技术规范》(铁建设…2013‟45号)和《客货共线铁路工程竣工验收动态检测指导意见》(铁建设…2008‟133号)等要求,严格验收程序,严谨、客观、公正地评价所验工程,确保验收质量。
为确保提前介入及验收工作,工务工程专业提前介入及验收相关单位还需严格落实《中国铁路总公司关于明确铁路局提前介入铁路建设项目有关事项的通知》(铁总办…2014‟58号)、《中国铁路总公司运输局关于做好新建铁路工务、房建专业提前介入工作的通知》(运工高线函…2013‟575号)、《中国铁路总公司工程管理中心运输局关于加强在建高速铁路无缝线路施工技术管理工作的通知》(工管线路函…2014‟119号)、《关于加强无缝线路技术管理工作的通知》(工管线路函…2012‟175号)、《关于明确客运专线高速道岔技术管理有关问题的通知》(运基线路…2009‟455号)、《中国铁路总公司运输局工管中心关于加强在建高铁钢轨焊接和探伤工作的通知》(运工高线电…2013‟3059号)、《中国铁路总公司运输局工程管理中心关于加强客专项目轨道精调工作的通知》(工管线路电…2013‟221号)等相关规定的要求。
三、工务工程专业验收各报告编制的有关要求1.工务工程专业验收各子专业高速铁路工务工程专业静态验收主要包括轨道工程、路基工程、桥涵工程、隧道工程、精密工程测量、声屏障工程(结构安全性、稳定性部分)等子专业。
动态验收各子专业按相关规定执行。
2.静态验收各报告编制要求工务工程专业静态验收报告审查会所提交的报告除应符合《高速铁路工程静态验收技术规范》(铁建设…2013‟44号)第19章“报告编制”规定的项目和内容外,还应提交沉降评估工作总结报告、第三方检测工作总结报告、CPⅢ控制网测量评估工作总结报告、无缝线路锁定轨温资料。
各报告的编制还应注意以下几点:①工程建设项目情况报告由建设单位提供,其中铁路局代建部分原则上应由代建单位单独提供,如代建范围很少时可合编,但应注明代建范围及代建单位。
工程建设项目情况报告要有明确的工程自验结论,如:(***工程)轨道、路基、桥涵、隧道、声屏障工程及精密工程测量专业经检验评定,各项工程施工质量符合设计要求及验收标准,满足设计使用功能和安全性能,工程总体质量合格,满足静态验收条件。
②设计工作总结报告由设计单位提供,报告要对特殊重点工程设计情况、变更设计批复与执行情况进行说明,且要与咨询工作总结报告相呼应。
③咨询工作总结报告由施工图审核单位提供,报告要重点说明施工图审核情况,审核意见及落实情况,说明审核意见是否采纳,未采纳的意见最终确认结果。
④监理工作总结报告由监理单位提供,监理单位按各自监理范围单独成册,其中铁路局代建部分原则上应单独成册,如果代建部分与非代建部分为同一家监理单位监理且代建范围较小时可合编。
报告要重点说明哪些是重点工程,重点工程怎么监理的,结果如何,发现的问题及督促整改情况,发出的问题整改通知单及反馈情况,重大工程质量问题及处理情况。
监理工作总结报告结论要明确,要有单位工程及总体质量评价的结论,如:(***工程)轨道、路基、桥涵、隧道、声屏障工程以及精密工程测量专业分项工程、分部工程、单位工程经验收评定,认为该工程达到了合同约定的工程质量要求,总体工程质量评定为合格。
⑤工务工程专业静态验收报告由铁路局和建设单位共同提供,其中应包含属于同一件名的铁路局代建工程,但在报告中应说明代建工程范围和代建单位。
报告中A、B类问题分类要明确、合理(A类问题是影响联调联试及危及行车安全的问题,其他不影响联调联试及危及行车安全的问题为B类问题),验收范围要准确(明确K里程范围),设计标准要明确,验收的前提条件要说明(精测网复测成果是否已经移交、公跨铁立交桥是否已经移交完毕等),对无缝线路锁定、钢轨探伤和钢轨打磨相关情况也应在报告中简要说明。
静态验收报告问题库中存在问题描述要准确,同类问题要进行合并和分类管理,整治方案措施要具体,已整改问题要注明“整改日期”(指复验合格的日期),且要求有明确的“合格”结论;遗留问题要注明“整改时限”,责任单位要明确、具体。
静态验收结论要明确,工务工程专业静态验收报告要有各子专业静态验收结论和总结论,如:轨道工程及其专业接口满足设计要求和验收标准,工程总体质量合格,具备动态验收条件。
路基工程及其专业接口满足设计要求和验收标准,工程总体质量合格,具备动态验收条件。
桥涵工程及其专业接口满足设计要求和验收标准,工程总体质量合格,具备动态验收条件。
隧道工程及其专业接口满足设计要求和验收标准,工程总体质量合格,具备动态验收条件。
声屏障工程及其专业接口满足设计要求和验收标准,工程总体质量合格,具备动态验收条件。
精密工程测量及其专业接口满足设计要求和验收标准,工程总体质量合格,具备动态验收条件。
总结论:(***工程)轨道、路基、桥涵、隧道、声屏障工程,精密工程测量及其专业接口满足设计要求和验收标准,工程总体质量合格,具备动态验收条件。
⑥沉降评估工作总结报告由沉降评估单位提供。
报告内容应包括沉降评估范围、沉降评估工作流程及分工、沉降评估方法(沉降评估依据、沉降预测方法、评判标准等)、分工点沉降评估情况(评估范围、工程措施概况、沉降观测及沉降分析情况、结论及建议、沉降观测曲线等)、沉降评估成果报告(沉降观测值及预测工后沉降值汇总表、必要的沉降观测曲线等)、评估结论(需明确沉降评估成果的可使用性,如:“线下工程均满足工后沉降控制标准和无砟轨道铺设条件要求”)。
⑦第三方检测工作总结报告由建设单位提供,其中铁路局代建部分原则上应由代建单位提供,如代建范围很少时可合编,但应注明代建范围及代建单位。
报告内容应包括工程概况、主要技术标准、第三方检测有关规定、第三方检测情况(检测项目、数量、结果等,检测结果若有不合格者出现,则必须说明整改后复检的结果或问题如何销号的)、第三方检测的结论(不能有不合格者存在,问题整改必须闭合,附必要的检测报告、检算书或专家意见等)。
⑧CPⅢ控制网测量评估工作总结报告由评估单位提供。
报告内容应包括评估任务依据、范围、主要工作内容(单位资质、人员及仪器配置情况,执行的技术规范和依据,外业观测、数据处理与成果检核情况,数据精度指标,成果资料完整性评估等)、单项评估工作内容(如轨道基准点(GRP)测量评估、底座/支承层顶面高程控制咨询评估、轨道板复测评估、轨道精调评估等)、评估结论。
⑨无缝线路锁定轨温资料由建设单位提供,需经铁路局工务部门审核,其中铁路局代建部分原则上应由代建单位提供,如代建范围很少时可合编,但应注明代建范围及代建单位。
无缝线路锁定轨温资料内容应包括锁定轨温范围、设计锁定轨温、轨道结构、钢轨类型、无缝线路锁定轨温汇总表等,其中无缝线路锁定轨温汇总表主要包含单元轨节起止里程铺轨里程、线路行别、单元轨节长度、设计锁定轨温、作业轨温、单元轨节拉伸量、实际锁定轨温、锁定日期等。
对于无缝道岔锁定应将道岔及其前后各200米做为一个无缝线路单元管理。
3.动态验收各报告编制要求工务工程专业动态验收报告审查会所提交的报告应符合《高速铁路工程动态验收技术规范》(铁建设…2013‟45号)第17章“报告编制”规定的项目和内容。
工务工程专业动态验收报告内容应包括工程概况、主要技术标准、动态验收依据、验收机构及成员、工务工程专业验收过程(动态检测、运行试验情况)、存在问题及整改情况(静态验收报告专家组审查意见的落实情况、静态验收报告中的遗留问题整改情况、动态验收存在问题整改情况及遗留问题的整改计划等)、铁科院动态检测结论、动态验收结论、下一步工作安排(剩余工程及遗留问题整改计划)等。
动态验收报告要有明确结论,如:根据动态检测报告的结论和静态验收遗留问题整改情况,(**工程)轨道、路基、桥涵、隧道、声屏障各专业主要功能和实体质量符合设计要求,满足动车组以**km/h及以下速度运行时的安全性、平稳性要求(对于客货共线铁路还需明确满足货物列车以**km/h及以下速度运行时的安全性、平稳性要求),同意通过动态验收,具备初步验收条件。
四、工务工程专业验收报告审查、报送的有关要求1.铁路局和建设单位要高度重视静动态验收各报告编制及审查工作,确保报告编制质量。
静动态验收各报告要真实、可靠,内容要完整且符合相关技术规范要求,不能遗留影响验收和开通的问题。
2.建设单位应对静动态验收各报告编制质量进行先期审查,建设单位和铁路局工务部门应共同对无缝线路锁定轨温资料、静动态验收报告进行把关。
所有上报审查会的资料除工程建设项目情况报告外,其他各报告均应只表述本次验收区段范围内工程工务专业相应的内容;所有报告均应统一采用K里程,如有利用原始资料部分或其他原因不能换算成K里程的可用DK里程,但所有报告验收、检查范围和结论中必须含K里程,以方便日后查验工作;如该工程有重大问题,相关报告还需对重大问题处理情况进行补充说明。
所有资料经审查、确认无误后再上报总公司。
3.工务工程专业验收报告审查会后,各报告编制单位需根据专家意见对审查会上专家审查的各种资料进行修改完善,并将完善后的资料报建设单位,由建设单位统一审查核对后将资料纸质版两份(应对文字、文整、装订、签字、盖章情况进行把关)分别报运输局工务部、工管中心存档,电子版也一同随报。
