深基坑土方开挖方法
- 格式:docx
- 大小:19.21 KB
- 文档页数:4
深基坑土方开挖工程细则一、施工准备1.在施工前,必须仔细查看设计施工组织设计和相关规定,熟悉施工方案及细则。
2.检查施工设备与工具,确保其完好,并做好维护工作。
3.确定施工现场的排水、通风等设施,确保施工安全。
4.清理施工区域,确保施工面洁净。
5.制定施工进度计划和质量控制计划,并将其进行备案。
二、开挖工程1.根据设计要求,确定开挖的起点和标高,采用逆向开挖方法进行开挖。
2.采取适当的控制开挖的方法,如分区开挖或分层开挖等。
3.使用专业测量设备对开挖面进行测量,确保开挖平面符合设计要求。
4.合理安排土方运输线路和堆场位置,确保土方运输的顺畅和安全。
5.对于较松散的土质,采取湿挖或冲击挖掘等措施,以确保开挖面的稳定。
6.在开挖过程中对岩层进行勘探,及时处理遇到的岩石和难挖岩石问题。
7.进行开挖过程中的检测和监测工作,及时发现问题并采取相应的措施进行处理。
三、土方处理1.对挖掘的土方进行分类、堆放和回填,分类便于后续工艺的操作。
2.对于可回填的土方,按照设计规定进行回填,确保回填的土方质量符合要求。
3.对于不可回填的土方,根据设计要求进行合理的处理,如运输到指定地点,或外运处理等。
4.对于特殊土方,如有害物质含量较高的土方,需要进行安全处理,确保环境和人员安全。
四、安全措施1.重视施工现场的安全管理工作,确保施工作业人员的人身安全;2.严格落实现场防护措施,如安装围护结构、设置警示标志等;3.加强现场巡查和监督,及时发现问题并采取措施防止事故的发生;4.做好施工现场的通风和排水工作,确保施工现场的环境安全;5.组织施工人员进行必要的安全培训,并加强安全教育。
以上是深基坑土方开挖工程的细则,包括施工准备、开挖工程、土方处理和安全措施等。
在实际施工中,应严格按照细则进行操作,并及时调整与优化施工方案,以保证施工质量和安全。
深基坑开挖土方施工方案土方施工流程土方开挖工艺流程:测量放线、熟悉地下管线位置→配合护坡施工进行土方开挖→倒坡道→机械开挖至基底标高以上300mm→人工开挖剩余土以及集水井、电梯井至基底标高(主体结构单位完成)→收最后坡道。
坡道设计1.土方车进出车道及马道口设计在基坑西北角土方车进出口坡道,坡道宽度为10m。
进出口处坡道坡比为1:6。
坡道两侧边坡保持1:0.6的坡度。
现场施工时将采用以下措施来缓解现场内坡道使用压力:(1)待进入基坑的空驶车辆,在基坑内或场内主路地处排队等候,坡道上只留有满载上行车辆;(2)根据以往施工经验,土方施工时出口处清扫车辆时间对出车速度影响较大,因此门口处至少设两组清扫队伍,保证车辆在出口处畅通行使。
(3)现场坡道尽量不停留车辆,坡道上下设专人指挥交通。
2.坡道转换及收土(1)坡道的使用情况由以往施工经验可知,为保证本工程工期,必须在工程后期倒一次坡道,否则无法保证收坡道与边坡支护同时进行的时间要求。
(2)坡道收土最终收坡道时,先用一台挖掘机在坡道上边退边挖;坡道挖断后,地面上用一台加长臂挖掘机收土完成。
土方开挖施工1)施工放线定位:根据现场轴线控制网以及开挖范围进行施工放线。
2)施工配合:土方施工与支护配合。
(1)土方施工与护坡支护配合:共分3大步开挖,每步开挖又分成若干小步开挖,每小步土均挖至土钉或锚杆设计标高以下0.5m。
土钉或锚杆下一步土方开挖应该待上部土钉或锚杆养护达到设计强度70%之后进行,开挖后作业面暴露时间不得超过24小时。
机械开挖应该离开开挖线200~400mm,避免超挖以及扰动斜面原状土体。
土钉墙每段开挖的长度为15~20m。
每层土钉的养护期一般为3~4天。
(2)中间部分的土方:中部土方为了充分利用挖土机械的效率,采用盆式开挖。
第一步挖深5.0m,第二步挖深4.0,第三步挖至槽底;剩余300mm采用人工开挖。
3)注意事项:土方开挖接近基底时应配合结构施工,如集水井、电梯井等特殊部位施工。
深基坑土方开挖方法土方开挖过程中,密切注意对周边环境的保护,切实减小围护结构、格构柱柱、预制工程桩的变形位移及混凝土结构的不均匀沉降。
土方开挖过程中,按规范要求进行放坡,严禁掏挖,加强对开挖标高的控制,严禁土方开挖机械对围护结构、格构柱柱、预制工程桩、降水井管、混凝土支撑的碰撞破坏,上述部位附近的土方开挖由人工进行,支撑桩柱两侧土体应尽量对称开挖,高差应控制在0.5m以内。

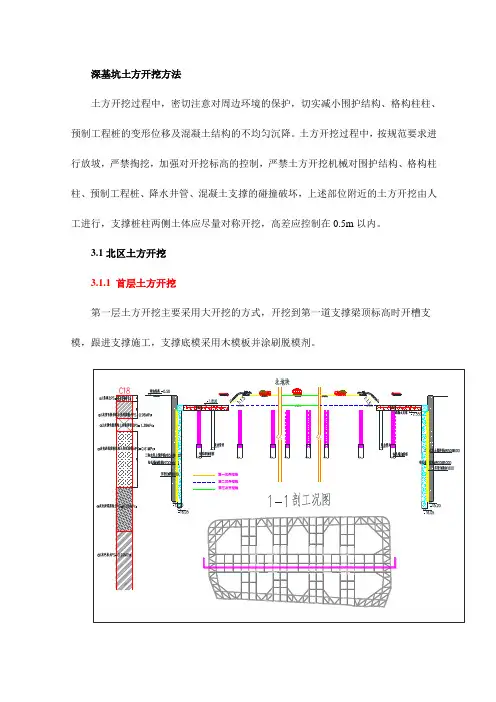

3.1北区土方开挖3.1.1 首层土方开挖第一层土方开挖主要采用大开挖的方式,开挖到第一道支撑梁顶标高时开槽支模,跟进支撑施工,支撑底模采用木模板并涂刷脱模剂。
北区首层土方开挖工况注:首层土方开挖标高从-0.5m至-1.85m,现场配备4台1m3挖机同时进行开挖,土方车辆配备40辆(10辆备用),开挖顺序从中间向南北两侧进行,优先形成中部区域主对撑及围檩。
3.3.2 第二层土方开挖(先挖两侧主楼区域,再开挖中间区域)待上一层支撑养护至设计要求强度后,进入二层土方开挖,按设计要求,先开挖两侧主楼区域土方,待两侧大底板形成后开挖中间区域土方。
开挖至基底标高结合后浇带位置跟进垫层封闭(垫层随挖随捣,每块垫层面积不大于200㎡)及基础底板施工(两侧主楼底板先施工,中部裙房土方待两侧大底板封闭后再开挖)。
主楼区域大面垫层完成后再开挖局部深坑(包括承台深坑及集水坑等)并浇筑深坑垫层。
本阶段土方开挖应在基底预留200mm~300mm厚土方由人工清底,土方开挖应与桩头处理、底板垫层施工相配合。
人工清底至设计标高时应尽快联系勘察单位、设计单位、业主、监理单位验槽,验槽合格后方可施工底板垫层。
开挖过程中留土护壁,护壁土坡顶宽度不低于10m,分2级进行放坡。
支撑底模采用木模板并涂刷脱模剂。
北区二层两侧区域土方开挖工况图北区二层中间区域土方开挖工况图注:开挖标高从-1.85m至坑底,配备3台1m3挖机进行开挖,配备6台0.4m3挖机辅助施工,土方车辆配备60辆(10辆备用)。
基坑(槽)土方开挖方式基槽放线:根据房屋主轴线控制点,首先将外墙轴线的交点用木桩测设在地面上,并在桩顶钉上铁钉作为标志。
房屋外墙轴线测定以后,再根据建筑物平面图,将内部开间所有轴线都一一测出。
最后根据中心轴线用石灰在地面上撒出基槽开挖边线。
同时在房屋四周设置龙门板(图 1.27)或者在轴线延长线上设置轴线控制桩(又称引桩,见图1.28),以便于基础施工时复核轴线位置。
附近若有已建的建筑物,也可用经纬仪将轴线投测在建筑物的墙上。
恢复轴线时,只要将经纬仪安置在某轴线一端的控制桩上,瞄准另一端的控制桩,该轴线即可恢复。
图1.27 龙门板的设置1—龙门板;2—龙门桩;3—轴线钉;4—角桩;5—灰线钉;6—轴线控制桩(引桩)图1.28 轴线控制桩(引桩)平面布置图为了控制基槽开挖深度,当快挖到槽底设计标高时,可用水准仪根据地面±0.00 水准点,在基槽壁上每隔2~4 m 及拐角处打一水平桩,如图1.29 所示。
测设时应使桩的上表面离槽底设计标高为整分米数,作为清理槽底和打基础垫层控制高程的依据,如图1.30 所示。
图1.29 基槽底抄平水准测量示意图图1.30 基坑定位高程测设示意图基坑开挖分两种情况:一是无支护结构基坑的放坡开挖,二是有支护结构基坑的开挖。
1.无支护结构基坑放坡开挖工艺采用放坡开挖时,一般基坑深度较浅,挖土机可以一次开挖至设计标高,所以在地下水位高的地区,软土基坑采用反铲挖土机配合运土汽车在地面作业。
如果地下水位较低,坑底坚硬,也可以让运土汽车下坑,配合正铲挖土机在坑底作业。
当开挖基坑深度超过 4 m 时,若土质较好,地下水位较低,场地允许,有条件放坡时,边坡宜设置阶梯平台,分阶段、分层开挖,每级平台宽度不宜小于1.5 m。
在采用放坡开挖时,要求基坑边坡在施工期间保持稳定。
基坑边坡坡度应根据土质、基坑深度、开挖方法、留置时间、边坡荷载、排水情况及场地大小确定。
放坡开挖应有降低坑内水位和防止坑外水倒灌的措施。
深基坑土方开挖专项施工方案一、项目概况1.1 项目背景本项目为深基坑土方开挖施工,地处市中心繁华地段,周边环境复杂,需要精细化施工管理。
1.2 工程概况项目深基坑总面积为XXX平方米,开挖深度为XX米,主要涉及土方开挖、支护、地下水处理等工作。
二、施工准备2.1 施工前检查在开工前,需对施工场地、设备及工程资料等进行全面检查,确保施工无误。
2.2 施工方案制定根据现场实际情况,制定详细的土方开挖施工方案,包括施工步骤、工期计划、安全补救措施等。
三、土方开挖施工3.1 机械设备由于基坑较深,需要选用大型挖掘机、装土机等设备进行土方开挖作业。
3.2 施工工艺采用逐层开挖的方式进行施工,确保开挖过程中土方不发生坍塌等意外情况。
3.3 安全措施施工过程中需设置警示牌、安全防护设施,保障施工人员的安全。
四、支护措施4.1 支护形式在土方开挖过程中,需要设置支撑桩、喷槽等支护结构,确保基坑墙体不会发生塌方。
4.2 支护材料选用高强度支护材料,如钢筋混凝土等,增强基坑结构的稳定性。
五、地下水处理5.1 排水系统在土方开挖过程中,需要设置临时排水系统,加固基坑底部,防止地下水渗入。
5.2 水质监测定期对地下水进行监测,确保排水系统正常运行,避免地下水波及周边建筑物。
六、施工总结6.1 施工成果经过一段时间的土方开挖施工,基坑土方已全部完成,工程顺利进行。
6.2 问题反思在施工过程中发现部分问题,需要总结经验,为后续工程提供参考。
以上内容为深基坑土方开挖专项施工方案的相关内容,希望能够对施工过程有所帮助。
深基坑土方开挖施工方案一、基坑开挖总体安排1、基坑开挖总体施工顺序:(1)复合土钉墙支护:设好地表排水明沟及集水井→分层分段放坡开挖至第一级卸土平台,边开挖边施工砼面层→分层分段放坡开挖至搅拌桩顶标高,边开挖边施工坡面及搅拌桩顶砼面层,同时设好排水沟及集水井→按土钉墙施工要求进行分层分段开挖,边开挖边施工土钉→分层放坡开挖土体至地下室底板底标高→人工边修土边设板底垫层,并设好坑底集中排水→挖地槽至承台及地梁底标高,并立即设好垫层及砖模→设好二次围护措施,挖坑中坑部位土体至设计标高,并立即设好垫层及砖模→做基础承台、地梁及底板→地下主体结构向上施工→分层回填密实→向上作业。
(2)大放坡支护:设地表排水明沟及集水井→分层分段放坡开挖至第一级卸土平台,边开挖边施工坡面砼面层→分层分段放坡开挖至第二级卸土平台,边开挖边施工坡面砼面层,同时设好排水沟及集水井→分层放坡开挖坑内土体至地下室底板底标高→人工边修土边设板底垫层,并设好坑底集中排水→挖地槽至承台及地梁底标高,并立即设好垫层及砖模→设好二次围护措施,挖坑中坑部位土体至设计标高,并立即设好垫层及砖模→做基础承台、地梁及底板→地下主体结构向上施工→分层回填密实→向上作业。
2、开挖方式、挖土路线:根据流塑性淤泥土特点、支护布置形式,基坑挖土采用中心岛式开挖方式(即多台挖机多台阶接力挖土至自然地面,利用高承载力自然地面作为运土通道,逐渐退挖至出土口)。
首先,开挖基坑四周边坡支护结构工作面,完成基坑边坡支护周边地坪砼、地表排水系统、第一级护坡砼、卸土平台砼、第一级护坡砼、三道土钉,并形成一个大型中心岛;然后,挖机从中心岛四周逐渐向中心收缩。
当中心岛直径缩小至20m时,挖机向施工通道方向后退,直至基坑内土方全部挖完,挖机从挖土坡道退出。
3、根据土方开挖的先后顺序,将基坑内土方开挖分为四个阶段:(1)第一阶段,仅开挖卸土平台上方第一级坡面和第一道土钉工作面范围土方,其余部位不开挖。
深基坑土方开挖及支护施工方案一、背景介绍深基坑工程是指在城市建设、地下交通等工程中,为了满足建筑面积的要求而必须采用的一种工程形式。
在深基坑工程中,土方开挖和支护是整个工程中非常关键的两个环节。
本文将介绍深基坑土方开挖及支护施工方案。
二、土方开挖1. 开挖方法深基坑土方开挖一般采用机械化开挖,主要有两种方法:•钢支撑加机械削减这种方法适用于软土场地,在进行开挖时,先围成坑壁,然后再使用大型挖掘机进行挖掘,同时在必要的位置设置支撑结构,防止坑壁垮塌。
•爆破法对于比较坚硬的地质层和岩层,采用钢支撑加机械削减可能不尽如人意,此时可以考虑采用爆破法。
该方法需要十分精准的爆破设计,避免对周围建筑和地下管线造成影响。
2. 保证施工安全深基坑土方开挖需要注意施工安全问题,除了设置支撑结构外,还需注意以下几点:•预测和评估坑壁稳定性,避免因地面下降导致坑壁发生移位塌陷等问题。
•严格遵守施工规范,加强施工现场管理,确保不发生危险事故。
•严格按照开挖方案进行作业,保证开挖质量。
三、支护施工1. 支护结构种类深基坑支护结构多种多样,常见的有:•钢管桩加张杆支撑•型钢支撑和降水•钢板桩和界面固结注浆其中,选择哪一种支护结构需要视具体情况而定。
2. 支护施工技术深基坑支护施工需要注意以下几点:•坑底设置施工平台,便于施工作业。
•根据具体坑形,选择不同的支护方式,避免出现泥石流等问题。
•支护结构需要经过设计审核和压性试验,保证其安全性和稳定性。
•严格按照设计要求和施工工艺进行支护施工,并定期进行检查和评估。
四、总结深基坑土方开挖及支护施工对于工程的安全和成功完成来说非常重要。
开挖和支护施工需要科学规划和精细管理,保证工程安全和工程质量。
因此,在施工前,需要进行开挖方案和支护工法的选择和设计,并据此进行施工。
同时,在施工过程中,需要对开挖坑体和支护结构的稳定性进行定期评估和检查,发现问题及时解决,保证深基坑施工安全。
深基坑土方开挖方案一、项目背景随着城市化进程的不断推进,高层建筑和地下空间的需求也不断增加。
而深基坑作为大型建筑的基础工程之一,承担着土地开发和建设任务的重要组成部分。
深基坑土方开挖是基坑工程的重要环节,对于后续的地下结构施工和建筑物的安全运行有着重要的影响。
二、工程概况本工程的深基坑位于市区的一个地块,面积约为5000平方米。
基坑深度为20米,地下可以划分为3个区域,分别为基坑底部地下室、中部地下停车场和顶部商业综合体。
土质条件主要为黏土,并含有一定的砂质和碎石。
三、目标和要求1.安全性:确保基坑开挖过程中不发生塌方、下沉和地下水渗漏等问题,保障施工过程和周边建筑的安全。
2.经济性:合理利用土方资源,减少运输成本和对周边环境的影响。
3.工期:保证项目在规定的时间内按时完成,确保后续施工的顺利进行。
四、方案设计1.土方开挖顺序:根据基坑的实际情况和土质条件,确定开挖的顺序和方法。
首先开挖基坑地下室的顶部,然后依次开挖中部和顶部地下停车场和商业综合体。
在开挖过程中,根据需要进行临时支护和防护措施。
2.开挖方式:采用机械化开挖,搭配合适的挖掘机和装载机等设备。
根据土质条件和周边环境,选择合适的挖掘方法,包括顺向挖掘、逆向挖掘和交替挖掘等。
3.土方处理:将挖掘出的土方进行分类和处理,包括清理、筛分、打包和运输等。
清理出的土方可以用于填方或者卖给外部市场。
对于一些含有石块和混凝土的土方,可以进行破碎处理后再运输。
4.防护和支护:根据基坑的深度和土质条件,合理设计临时支护和防护措施。
包括挡土墙、支撑桩、护坡和地下水排泄等措施,确保基坑的稳定和安全。
五、施工方案1.前期准备:对施工现场进行勘察和测量,制定详细的施工方案和施工图纸。
搭建临时施工用房和设备,并组织相关人员进行培训和教育。
2.施工过程:按照土方开挖顺序和开挖方式,进行挖掘和土方处理工作。
同时,及时做好防护和支护工作,确保施工过程的安全和顺利进行。
深基坑的土方开挖施工方法一、背景技术目前随着高层建筑的增多,基坑工程越来越多,基坑也越挖越深。
深基坑工程的施工,会对基坑周边环境产生较大影响,并且深基坑的土方挖掘过程中,需要对基坑范围内进行降水施工,减少基坑范围内的地下水对基坑的土方开挖施工的影响。
相关技术中,在基坑范围内打设降水井,单纯采用降水井对基坑范围内的地下水进行抽取排放,需要抽取的地下水较多,对地下水资源造成较大的浪费。
上述中的相关技术,存在有相关技术中的基坑降水施工对地下水资源造成较大的浪费的缺陷。
二、技术方案提供的一种基于深基坑的土方开挖施工方法采用如下的技术方案:深基坑的土方开挖施工方法,包括步骤:S1、围护施工:在待挖基坑的周侧建立围护结构;S2、降水井和加压井施工:在待挖基坑内打设降水井和加压井,并往降水井中通入排水管,排水管连接水泵,加压井中通入加压气管,封闭加压井,加压气管连接加压气泵;S3、土方开挖施工:土方分层开挖至设计的基底标高,土方开挖的过程中,保持加压气泵和水泵启动,加压气泵通过加压气管向加压井内通入气体使得加压井内的气压升高到设计值,水泵通过排水管将降水井中的水抽出并排到基坑外;S4、降水井和加压井回填:关闭水泵和气泵,拆除排水管、水泵、加压气管和气泵,对降水井和加压井进行回填和密封。
通过采用上述技术方案,水泵通过排水管将降水井内的水排出基坑范围内,基坑范围内的土体中的地下水再渗入到降水井中,深处的地下水往上扩散补充被抽出的地下水,然后继续被水泵抽取排出基坑范围内,本申请通过增加加压井并向加压井中通入高压气体,提高加压井内的气压,加压井内的高压气体从加压井的侧壁向基坑范围内的土体中扩散,使得基坑范围内的土体内的气压升高,对基坑范围内的地下水形成一个向下的压力,减缓深处的地下水向上扩散的速度,从而减少地下水的抽取量,减少基坑降水施工对地下水资源浪费,实现施工的节能环保。
优选的,步骤S2中,打设的降水井的深度大于设计的基坑底部3-5m,打设的加压井的深度大于设计的基坑底部3-5m。
深基坑土方开挖方法
深基坑土方开挖有下列要求:
在深基坑土方开挖前施工前,必须编制土方开挖工程专项施工方案,属于超过一定规模的危险性较大的分部分项工程范畴的必须组织专家论证并严格按论证通过的方案进行施工。
要对支护结构、地下水位及周围环境进行必要的监测和保护。
(1)深基坑工程的挖土方案,主要有放坡挖土、中心岛式(也称墩式)挖土、盆式挖土和逆作法挖土。
前者无支护结构,后三种皆有支护结构。
(2)土方开挖顺序、方法必须与设计工况一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
(3)防止深基坑挖土后,土体回弹变形过大:
施工中减少基坑回弹变形的有效措施,是设法减少土体中有效应力的变化,减少暴露时间,并防止地基土浸水。
因此,在基坑开挖过程中和开挖后,均应保证井点降水正常进行,并在挖至设计标高后,尽快浇筑垫层和底板。
必要时,可对基础结构下部土层进行加固。
(4)防止边坡失稳。
(5)防止桩位移和倾斜:
打桩完毕后基坑开挖,应制定合理的施工顺序和技术措施,防止桩的位移和倾斜。
如果打桩后紧接着开挖基坑,由于开挖时的应力释放,再加上挖土高
差形成一侧卸荷的侧向推力,土体易产生一定的水平位移,使先打设的桩易产生水平位移。
软土地区施工,这种事故已屡有发生,值得重视。
为此,在群桩基础桩打设后,宜停留一定时间,并用降水设备预抽地下水,待土中由于打桩积聚的应力有所释放、孔隙水压力有所降低、被扰动的土体重新固结后,再开挖基坑土方。
而且土方的开挖宜均匀、分层,尽量减少开挖时的土压力差,以保证桩位正确和边坡稳定。
(6)配合深基坑支护结构施工:
挖土方式影响支护结构的荷载,要尽可能使支护结构均匀受力,减少变形。
为此,要坚持采用分层、分段、均衡、对称的方式进行挖土。
深基坑土方开挖方法:
1、基坑排水在土方开挖施工过程中,当开挖底面标高低于地下水位的基坑(或沟槽)时,由于切断了土的含水层,地下水会不断渗入坑内。
基坑内存在地下水,非但造成土方开挖施工困难,费工费时,容易造成边坡塌方,而且会导致地基被水浸泡,地基土被扰动,造成工程竣工后建筑物的不均匀沉降,造成建筑物破坏或开裂。
因此,基坑槽开挖施工中,应根据工程地质和地下水文情况,采取有效地降低地下水位措施,使基坑开挖和施工达到无水状态,以保证工程质量和工程的顺利进行。
2、边坡防护开挖基坑时,如条件允许可放坡开挖,与用支护结构支挡后垂直开挖比较,在许多情况下放坡开挖比较经济。
放坡开挖要正确
确定土方边坡,对深度5m以内的基坑,土方边坡的数值可从有关规范和文献上查出,对深基坑的土方边坡,有时则需通过边坡稳定验算来确定,否则处理不当就会产生事故。
我国在深基坑边坡开挖方面发生过一些滑坡事故,有的虽然未滑坡,但产生了过大的变形,影响施工正常进行。
对于有支护结构的深基坑,在进行整体稳定验算时,亦要用到边坡稳定验算的知识。
边坡防护和种类很多,可采用挂完全网防护,防止基坑顶部碎石掉落。
3、基坑土方开挖在基坑土方开挖之前,要进行详细的施工准备工作,在开挖施工过程中要考虑开挖方法和人工开挖和机械开挖的配合问题,开挖后还要考虑对一些特殊地基的地基处理问题。
在开挖施工过程中,人工开挖和机械开挖的配合问题一般要遵循以下几条原则和方法:对大型基坑土方,宜用机械开挖,基坑深在5m内,宜用反铲挖土机在停机面一次开挖,深5m以上宜分层开挖或开沟道用正铲挖土机下入基坑分层开挖。
4、为防止超挖和保持边坡坡度正确,机械开挖至按近设计坑底标高或边坡边界,应预留30~50cm厚土层,之后采用人工开挖和修坡。
人工挖土,一般采取分层分段均衡往下开挖,较深的坑(槽),每挖1m左右应对边线和边坡进行及时检查,随时纠正偏差。
对有工艺要求,深入基岩面以下的基坑,应用边线控制爆破方法松爆后再挖,但应控制防止震坏基岩面及边坡。
如开挖的基坑(槽)深于邻近建筑基础时,开挖应保持一定的距离和坡度,以免在施工时影响邻近建筑基础的稳定。
如
不能满足要求,应采取在坡脚设挡墙或支撑进行加固处理。
弃土应及时运出,如需要临时堆土,或留作回填土,堆土坡角至坑边距离应按挖坑深度,边坡坡度和土的类别确定,松软土不小于5m,干燥密实土不小于3m。
基坑挖好之后,应修整、抄平基坑底。
如有小部分超挖,可用砾石、素土或灰土回填夯实至与地基土基本相同的密实度。
为防止扰动基坑底,基坑挖好后暴露时间应尽量减少,及时进行下一道工序的施工,如不能立即进行下一工序时,应预留15~30cm厚覆盖土层,待基础施工时再挖去。
