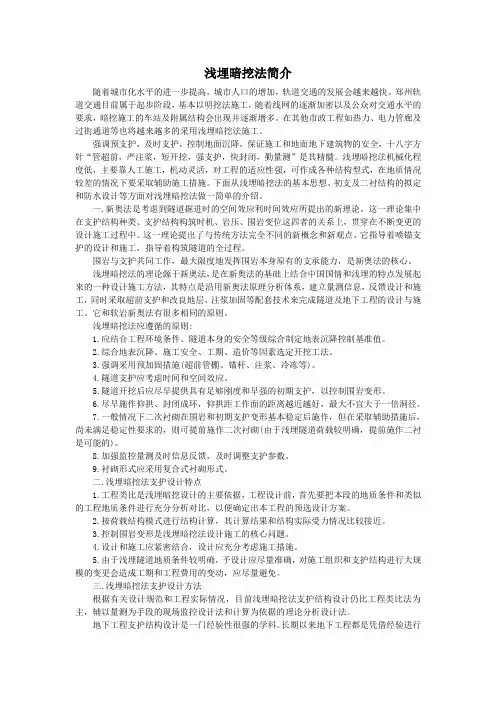

浅埋暗挖法资料
- 格式:ppt
- 大小:2.29 MB
- 文档页数:70
★浅埋暗挖法添加时间:2006-11-20 14:44:36浅埋暗挖法1、全断面开挖法施工a 施工顺序全断面开挖法施工操作比较简单,主要工序:使用移动式钻孔台车,首先全断面一次钻孔,并进行装药连线,然后将钻孔台车后退到50m以外的安全地点,再起爆,一次爆破成型,出渣后钻孔台车再推移至开挖面就位,开始下一个钻爆作业循环.同时,施作初期支护,铺设防水隔离层(或不铺设),进行二次筑模衬砌.该流程突出两点:增加机械手进行复喷作业,先初喷后复喷,以利于稳定地层和加快施工进度;铺底混凝土必须提前施作,且不滞后200m.当地层较差时铺底应紧跟,这是确保施工安全和质量的重要做法.b适用范围全断面法主要适用于Ⅳ~Ⅵ类围岩.当断面在50m2以下,隧道又处于Ⅲ类围岩地层时,为了减少对地层的扰动次数,在采取局部注浆等辅助施工措施加固地层后,也可采用全断面法施工.但在第四纪地层中采用此施工方法时,断面一般均在20m2以下,且施工中仍须特别注意,山岭隧道及小断面城市地下电力﹑热力﹑电信等管道工程施工多用此法.c评价优点:全断面开挖法有较大的作业空间,有利于采用大型配套机械化作业,提高施工速度,且工序少,便于施工组织的管理.缺点:(1)由于开挖面较大,围岩稳定性降低,且每个循环工作量较大.(2)每次深孔爆破引起的震动较大,因此要求进行精心的钻爆设计,并严格控制爆破作业.2﹑台阶法施工台阶法施工就是将结构断面分成两个或几个部分,分步开挖。
根据地层条件和机械配套情况,台阶法又可分为正台阶法﹑中隔墙台阶法等。
该法在浅埋暗挖法中应用最广,可根据工程实际、地层条件和机械条件,选择适合的台阶方式。
正台阶法开挖优点很多,能较早地使支护闭合,有利于控制其结构变形及由此引起的地面沉降。
上台阶长度(L)一般控制在1~1.5倍洞径(D),根据地层情况,可选择两步或多步开挖法。
1)上下两部分步开挖法。
采用此法,若地层较好(Ⅲ~Ⅳ类),可将断面分成上下两个台阶开挖,上台阶长度一般控制在1~1.5倍洞径(D)以内,但必须在地层失去自稳能力之前尽快开挖下台阶,支护后形成封闭结构,如下图所示。

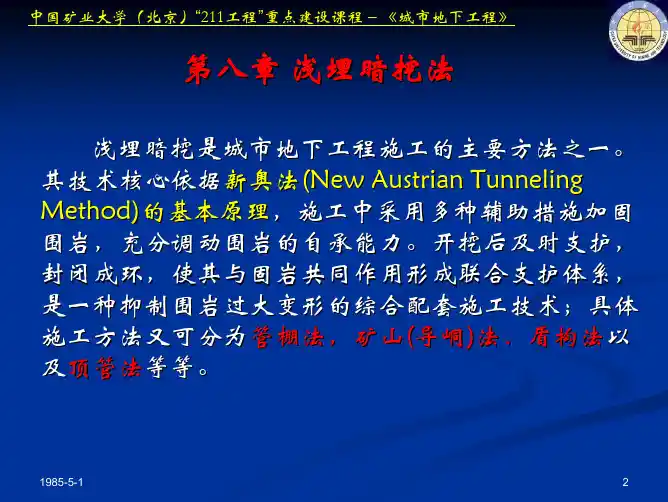

第一章浅埋暗挖法“浅埋暗挖法”是根据“新奥法”原理,在对地层进行注浆加固后,采用钢网构拱架配合喷射混凝土结构做初期支护,采用适当的防水措施,用模筑混凝土做内衬,构成复合式衬砌,在第四纪冲洪积地层中,在浅埋的条件下,进行地下工程施工,经实践检验是成功的施工方法。
一、“浅埋暗挖法”的原则“浅埋暗挖法”十八字方针原则:管超前、严注浆、短开挖、强支护、快封闭、勤测量。
二、“浅埋暗挖法”的主要技术特点动态设计、动态施工的信息化施工方法,建立了一整套变位、应力监测系统;强调小导管注浆超前支护在稳定工作面中的作用;用劈裂注浆法加固地层;采用复合式衬砌技术。
三、“浅埋暗挖法”施工前地质与地物调查采用“浅埋暗挖法”修建地下铁道隧道时,必须充分掌握地质资料,了解地质构造、地层特性和地下水的变化规律。
在城市中,还必须掌握地上地下各种构筑物,管线布置情况。
调查工作分施工前调查和施工期间调查两个阶段,并贯穿工程建设的始终。
地质普查、地质勘探和试验工作有建设单位组织或委托有关部门进行,并为设计、施工和监理提供依据。
调查的主要内容有:围岩类别判定。

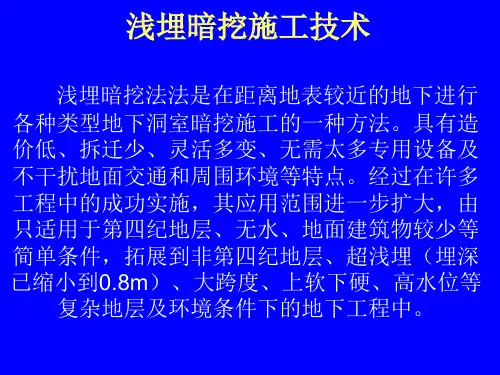

四、浅埋暗挖法的优势不影响城市交通,无污染,无噪声,操作简单灵活,适合于各种地层条件和各种尺寸与断面形式的隧道和洞室,并且配合辅助工法,还可在有水地层甚至软流塑地层中应用,利用国内丰富的劳动力资源。
五、“浅埋暗挖法”各种方法台阶法、CD工法、CRD工法、临时仰拱法、眼睛法、PBA(桥梁拱法)。
六、“浅埋暗挖法”开挖过程中的安全施工凡采用“浅埋暗挖法”施工的地下地铁隧道工程,都必须把安全开挖放在一切工作的首位。
必须坚持按照“十八字”原则技术施工,并且及时准确的监控量测数据指导施工,以期达到安全可靠、经济合理的目标。
在松散、自稳性能差的冲洪积地层中进行开挖作业时,为了维持开挖面的稳定,应遵循先加固后开挖的合理程序,初期支护必须紧跟掌子面及时施作,严格控制地层松弛变形。
区间隧道宜采用短台阶、短进尺分部开挖法施工。
浅埋暗挖法简介随着城市化水平的进一步提高,城市人口的增加,轨道交通的发展会越来越快。
郑州轨道交通目前属于起步阶段,基本以明挖法施工,随着线网的逐渐加密以及公众对交通水平的要求,暗挖施工的车站及附属结构会出现并逐渐增多。
在其他市政工程如热力、电力管廊及过街通道等也将越来越多的采用浅埋暗挖法施工。
强调预支护,及时支护,控制地面沉降,保证施工和地面地下建筑物的安全,十八字方针“管超前,严注浆,短开挖,强支护,快封闭,勤量测”是其精髓。
浅埋暗挖法机械化程度低,主要靠人工施工,机动灵活,对工程的适应性强,可作成各种结构型式,在地质情况较差的情况下要采取辅助施工措施。
下面从浅埋暗挖法的基本思想、初支及二衬结构的拟定和防水设计等方面对浅埋暗挖法做一简单的介绍。
一.新奥法是考虑到隧道掘进时的空间效应利时间效应所提出的新理论。
这一理论集中在支护结构种类、支护结构构筑时机、岩压、围岩变位这四者的关系上,贯穿在不断变更的设计施工过程中。
这一理论提出了与传统方法完全不同的新概念和新观点,它指导着喷锚支护的设计和施工,指导着构筑隧道的全过程。
围岩与支护共同工作,最大限度地发挥围岩本身原有的支承能力,是新奥法的核心。
浅埋暗挖法的理论源于新奥法,是在新奥法的基础上结合中国国情和浅埋的特点发展起来的一种设计施工方法,其特点是沿用新奥法原理分析体系,建立量测信息,反馈设计和施工,同时采取超前支护和改良地层,注浆加固等配套技术来完成隧道及地下工程的设计与施工。
它和软岩新奥法有很多相同的原则。
浅埋暗挖法应遵循的原则:1.应结合工程环境条件、隧道本身的安全等级综合制定地表沉降控制基准值。
2.综合地表沉降、施工安全、工期、造价等因素选定开挖工法。
3.强调采用预加固措施(超前管棚、锚杆、注浆、冷冻等)。
4.隧道支护应考虑时间和空间效应。
5.隧道开挖后应尽早提供具有足够刚度和早强的初期支护,以控制围岩变形。
6.尽早施作仰拱、封闭成环,仰拱距工作面的距离越近越好,最大不宜大于一倍洞径。
