施工预算计算公式大全(面积、体积)
- 格式:doc
- 大小:250.50 KB
- 文档页数:6

工程造价计算公式大全一、平整场地(建筑物场地厚度在±30cm以内的挖、填、运、找平)1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S——平整场地工程量;A——建筑物长度方向外墙外边线长度;B——建筑物宽度方向外墙外边线长度;S底——建筑物底层建筑面积;L外——建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算1、开挖土方计算规则(1)清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式(1)清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V——基槽土方量;A——槽底宽度;C——工作面宽度;H——基槽深度;L——基槽长度。
其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V——基坑体积;A——基坑上口长度;B——基坑上口宽度;a——基坑底面长度;b——基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:S底——底层建筑面积;L中——外墙中心线长度;L内——内墙净长线长度。
建筑施工预算公式全总结一、建筑施工预算公式(―)1、设备运杂费=设备原价X设备运杂费率2、材料费=材料净重X(1+加工损耗系数)X每吨材料综合价3、加工费=设备总重量X设备每吨加工费4、辅助材料费=设备总重量X辅助材料费指标5、专用工具费=(材料费+加工费+辅助材料费)X一定百分比a6、废品损失费=(材料费+加工费+辅助材料费+专用工具费)X一定百分比b7、包装费=(材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费)X百分比C8、利润=(材料费+加工费+辅助材料费+专用工具费+废品损失费)X百分比d9、税金(增值税)=当期销售税额-进项税额当期销售税额=销售额X适用增值税率销售额=材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费+包装费+利润点这免费下载施工技术资料10、国产单台非标准设备原价=材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费+包装费+利润+税金I1进口设备抵岸价=CIF+银行财务费+外贸手续费+关税+增值税+消费税+海关监管手续费+车辆购置附加费国际运费=原币货价(FOB)×运费率国际运费二运量X单位运价运输保险费=(FoB+国外运费)X保险费率一(I-保险费率)银行财务费二人民币货价(FoB)X银行财务费率外贸手续费=(FoB+国际运费+运输保险费)χ外贸手续费率1.5%)关税=到岸价格(CIF)X进口关税税率CIF=FOB+国际运费+运输保险费进口产品增值税额=组成计税价格X增值税税率组成计税价格=关税完税价格+关税+消费税消费税=(QF+关税)X消费税率-(I-消费税税率)海关监管手续费=QFX费率(0.3%)车辆购置附加费=(CIF+关税+消费税+增值税)X进口车辆购置附加费率12、工具、器具及生产家具购置费=设备购置费X定额费率13、直接工程费二人工费+材料费+施工机械使用费14、人工费二E(工日消耗量X日工资单价)15、材料费=2(材料消耗量X材料基价)+检验试验费16、施工机械使用费二W(施工机械台班消耗量X机械台班单价)17、措施费=环境保护费+文明施工费+安全施工费+临时设施费+夜间施工增加费十二次搬运费+大型机械设备进出场及安拆费+模板及支架费+脚手架费+已完工程及设备保护费+施工降水排水费18、间接费=规费+企业管理费19、规费=工程排污费+工程定额测定费+社会保障费+住房公积金+危险作业意外伤害保险20、社会保障费=养老保险费+失业保险费+医疗保险费21、企业管理费=管理人员工资+办公费+差旅交通费+固定资产使用费+工具用具使用费+劳动保险费+工会经费+职工教育经费+财产保险费+财务费+税金+其他22、管理人员工资=基本工资+工资性补贴+职工福利费+劳动保护费23、劳动保险费二易地安家补助费+职工退职金十六个月以下的病假人员工资÷丧葬补助费+抚恤费÷离休干部经费24、间接费=直接费合计X间接费费率(%)间接费=直接费中的人工费和机械费合计X间接费费率(%)间接费=直接费中的人工费合计X间接费费率(%)25、利润=(直接费+间接费)X相应利润率(%)利润=直接费中的人工费和机械费合计X相应利润率(%)利润=直接费中的人工费合计X相应利润率(%)26、税金=(直接费+间接费+利润)X税率(%)综合税率:市区--3.41%;县城、≡--3.35%;其他一3.22%27、工程建设其他费用=土地使用费+与工程建设有关的其他费用+与未来企业生产经营有关的其他费用28、土地使用费=土地征用及迁移补尝费+土地使用权出让金29、与项目建设有关的其他费用=建设单位管理费÷勘察设计费+研究试验费÷建设单位临时设施费+工程监理费÷工程保险费+引进技术和进口设备其他费用+工程承包费30、与未来企业生产经营有关的其他费用=联合试运转费+生产准备费+办公和生活家具购置费31、工序作业时间二基本工作时间+辅助工作时间32、规范时间二准备与结束工作时间+不可避免的中断时间+休息时间33、施工机械时间定额=1/机械台班产量定额指标(二)1基本用工=2(综合取定的工程量X劳动定额)2、超运距=预算定额取定运距-劳动定额已包括的运距3、辅助用工=>(材料加工数量X相应的加工劳动定额)4、人工幅度差二(基本用工+辅助用工+超运距用工)X人工幅度差系数人工幅度差系数=10%~15%5、材料损耗率=损耗量/净用量X1o0%材料损耗量=材料净用量X损耗率材料损耗量=材料净用量+损耗量=材料净用量X(1+损耗率)6、预算定额机械耗用台班二施工定额机械耗用台班X(1+机械幅度差系数)7、基本工资G1=生产工人平均月工资/年平均每月法定工作日8、年平均每月法定工作日二(全年日历日-法定假日)/129、工资性补贴G2=∖年发放标准/(全年日历日-法定假日)+W月发放标准/年平均每月法定工作日+每工作日发放标准10、生产工人辅助工资G3二全年无效工作日×(G1÷G2)/(全年日历日-法定假日)I1职工福利费G4=(G1÷G2+G3)χ福利费计提比例(%)12、生产工人劳动保护费G5=生产工人年平均支出劳动保护费/(全年日历日-法定假日)13、运输损耗二(材料原价+运杂费)X相应材料损耗率14、采购及保管费=材料运到工地仓库价格X采购及保管费率15、材料基价={(供应价格+运杂费)X[1+运输损耗率(%)]}×[1+采购及保管费率(%)]16、检验试验费二E(单位材料量检验试验费X材料消耗量)17、台班折旧费=机械预算价格X(I-残值率)X时间价值系数/耐用总台班18、时间价值系数=1+(折旧年限+1)X年折现率/219、耐用总台班二折旧年限X年工作台班二大修间隔台班X大修周期20、大修周期二寿命期大修理次数+121、台班大修理费=一次大修理费X寿命期内大修理次数师寸用总台班22、台班经修费二台班大修费X台班经常修理费系数K23、台班安拆费及场外运费二一次安拆费及场外运费X年平均安拆次数/年工作台班24、台班人工费二人工消耗量X(1+年制度工作日X年工作台班)X人工单价/年工作台班25、台班燃料动力费二台班燃料动力消耗量X相应单价26、台班养路费及车船使用税二(年养路费十年车船使用税+年保险费+年检费用)/年工作台班27、人工费(材料费、施工机械使用费)价格指数=报告期单价Pn/基期单价PO二、工程量计算顺序工程量计算顺序(一)、土建工程工程量的计算顺序1计算平整场地(即为一层建筑面积)2、计算建筑面积(分别计算每一层的建筑面积然后求和)3、基础工程的工程量计算(基础土石方、基础的砌筑)4、砌筑工程的工程量计算(外墙、内墙以及零星砌体)5、混凝土及钢筋混凝土工程的工程量计算(分为预制和现浇两种。

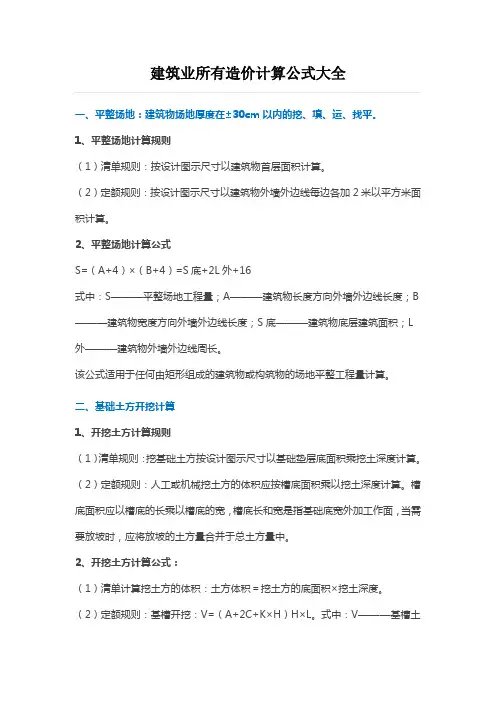

建筑业所有造价计算公式大全一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B ———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L 外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算1、开挖土方计算规则(1)清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。
计算公式汇总(乘法最后一步四舍五入)一、土石方工程1、平整场地S平=S底+2L外+16S底------建筑物首层面积L外------外墙外边线(ps:L中=L外-4墙厚)2、放坡沟槽--①两边放坡不支挡板V沟槽=(a+2c+kH)HL②两边支挡土板V沟槽=(a+2c+0.2)HL③一边支挡板,另一边放坡V沟槽=(a+2c+0.1+kH/2)HLPs:a------基础垫层宽度c------工作面宽度H------沟槽深度k------放坡系数L------沟槽长度(外墙L中,内墙L基础底面最下皮的净距离)基坑--①两边放坡V基坑=(a+2c+kH)(b+2c+kH)H+k2H3/3Ps:a------基础垫层长度b------基础垫层宽度c------工作面宽度H------沟槽深度k------放坡系数二、桩基工程1、预制桩①实心桩V预制砼桩=L不扣桩尖×S截面×(1+0.015)②空心桩V预制砼桩=V实心-V空心=[L不扣桩尖×S截面-L扣桩尖×S空心截面]×(1+0.015)1.5%是打桩损耗。
③若管桩的空心部分按设计要求灌注砼或其他填充材料,另行计算V空心2、接桩电焊接桩按设计接头以个计算,硫磺胶泥按桩截面积以㎡计算。
3、送桩V=S截面×(L桩顶面至自然地坪+0.5)4、打孔灌注桩①V=S钢管管箍外径截面×L不扣桩尖②打孔后埋入预制砼桩尖再灌注砼,桩尖按相应项目计算体积,灌注桩按设计长度(自桩。
尖顶面至桩顶面高度)×S钢管管箍外径截面5、V钻孔灌注桩=S截面×(L不扣桩尖+0.25)=1/3π(R2+Rr+r2)H6、V7、V球缺=1/24π(3d2+4h2)h d为球缺直径8、V棱台=1/6[a1b1+a2b2+(a1+a2)×(b1+b2)]H9、有挑檐时,S屋面=S建+(L外+4檐宽)×檐宽三、模板S柱模板=L×S截面-柱板交接处-柱梁交接处S梁模板=L×(2S侧面+S底面)-梁板交接处-梁梁交接处四、钢筋工程(计算时先把示意图画出,有助于理解)1、钢筋理论重量(kg/m)=0.00617d22、180°弯钩长度=6.25d3、双肢箍箍筋长度=2×(b+h)-8×保护层+20d其他形式=2×[(b-2保护层)+(h-2保护层)+max(10d,75mm)]4、柱钢筋①纵向钢筋长度=柱净高(基础顶面至顶层框架梁底)+基础锚固长度+柱顶锚固长度a、基础插筋L=基础高度-保护层+弯折长度+非连接区+搭接长度(焊接、机械搭接时,搭接长度为0)Ps:基础高度-保护层>lae,弯折长度为max(6d,150)基础高度-保护层≤lae,弯折长度为15db、柱纵筋L地下室=地下室层高(基础顶面至首层地面高度)-地下室层非连接区+首层非连接区+搭接长度(焊接、机械搭接时,搭接长度为0)L首层=首层层高-首层非连接区+二层非连接区+搭接长度(焊接、机械搭接时,搭接长度为0)Ps:除设计注明,有地下室嵌固部位在地下室顶面,无地下室在基础顶,嵌固部位以上非连接区长度不小于该层柱净高Hn的1/3,非嵌固部位以上非连接区应取max,500)。

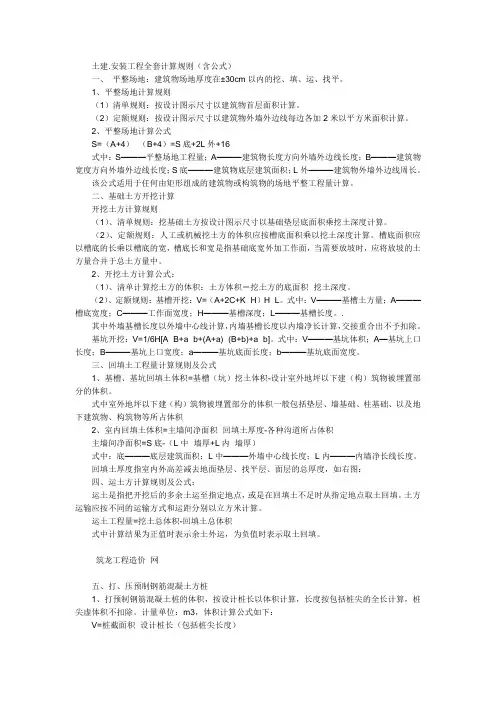

土建.安装工程全套计算规则(含公式)一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。
土建工程预算常用计算简化公式一、概预算常用公式1、每立方米砖砌体主要材料净用量(1)计算标准砖净用量A=2*K/墙厚*(砖长+灰缝)*(砖厚+灰缝)简化公式为A=126.984K/墙厚。
K为以砖长倍数表示的墙厚。
规定灰缝厚度为0.01米(2)计算砂浆净用量。
B=1-每块标准砖体积*A简化公式为B=1-0.0014628A。
每块标准砖体积=长*宽*厚=0.24*0.115*0.053=0.0 014628单位立方米240墙砖用量1/(0.24*0.12*0.6)单位立方米370墙砖用量1/(0.37*0.12*0.6)2、钢材的规格重量计算简化如下:(1)圆钢每延长米重量(kg)=1/4*3.1415*L*D*d*d=1/4*3.1415*1000*0.00000 785*d*d=0.00617*d*d圆钢长L=1000mm=1m...钢材比重D=7.85吨/立方米=0.00000785kg/立方毫米,d 为圆钢直径(2)钢板每平方米规格重量(kg)=a*a*d*D=1000*1000*d*0.00000785式中:a为正方形钢板边长,1000mm,D钢材比重,0.00000785kg/立方毫米,d为钢板厚度(mm)3、钢材(钢板)理论重量计算公式(1)圆钢(kg/m)=0.00617*直径*直径(2)方钢(kg/m)=0.00785*边宽*边宽(3)六角钢(kg/m)=0.0068*对边距*对边距(4)扁钢(kg/m)=0.00785*边宽*厚(5)等边角钢(kg/m)=0.00795*边宽*(2*边宽-边厚)(6)不等边角钢(kg/m)=0.00795*边宽*(长边宽+短边宽-边厚)(7)工字钢a型(kg/m)=0.00785*腹厚*(高+3.34(腿宽-腹厚))工字钢b型(kg/m)=0.00785*腹厚*(高+2.65(腿宽-腹厚))工字钢c型(kg/m)=0.00785*腹厚*(高+2.26(腿宽-腹厚))(8)槽钢a型(kg/m)=0.00785*腹厚*(高+3.26(腿宽-腹厚))槽钢b型(kg/m)=0.00785*腹厚*(高+2.44(腿宽-腹厚))槽钢c型(kg/m)=0.00785*腹厚*(高+2.44(腿宽-腹厚))(9)钢管(kg/m)=0.2466*壁厚*(外径-壁厚)(10)钢板(kg/m)=7.85*板厚4、计算圆面积=1/4*3.1415*R*R=0.785*R*RR为圆直径每米的重量(Kg)=钢筋的直径(mm)×钢筋的直径(mm)×0.00617其实记住建设工程常用的钢筋重量也很简单φ6=0.222Kgφ6.5=0.26kgφ8=0.395kg φ10=0.617kgφ12=0.888kgΦ14=1.21kgΦ16=1.58kgΦ18=2.0kgΦ24=2.47k gΦ22=2.98kgΦ25=3.85kgΦ28=4.837kg............Φ12(含12)以下和Φ28(含28)的钢筋一般小数点后取三位数,Φ14至Φ25钢筋一般小数点后取二位数Φ6=0.222KgΦ8=0.395KgΦ10=0.617KgΦ12=0.888KgΦ14=1.21KgΦ16=1.58KgΦ18=2KgΦ20=2.47KgΦ22=3KgΦ25=3.86Kg验计算公式-----钢材理论重量计算简式材料名称理论重量W(kg/m)扁钢、钢板、钢带W=0.00785×宽×厚方钢W=0.00785×边长2圆钢、线材、钢丝W=0.00617×直径2钢管W=0.02466×壁厚(外径--壁厚)等边角钢W=0.00785×边厚(2边宽--边厚)不等边角钢W=0.00785×边厚(长边宽+短边宽--边厚)工字钢W=0.00785×腰厚[高+f(腿宽-腰厚)]槽钢W=0.00785×腰厚[高+e(腿宽-腰厚)]备注1、角钢、工字钢和槽钢的准确计算公式很繁,表列简式用于计算近似值。

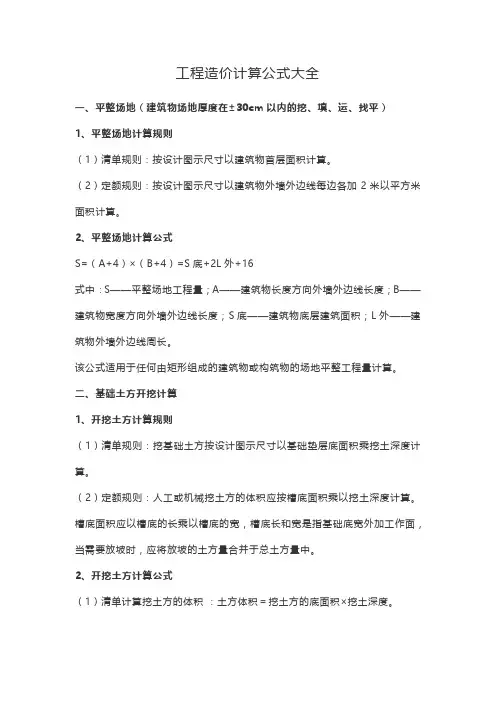

施工常用计算公式大全及附图2019-07-12 20:25独家专业原创鬼故事大全→(kbdpggs)工程量计算公式一、平整场地(建筑物场地厚度在±30cm以内的挖、填、运、找平。
)1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S——平整场地工程量;A—建筑物长度方向外墙外边线长度;B—建筑物宽度方向外墙外边线长度;S底—建筑物底层建筑面积;L外—建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算1、开挖土方计算规则(1)清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式(1)清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V—基槽土方量;A—槽底宽度;C—工作面宽度;H—基槽深度;L—基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V—基坑体积;A—基坑上口长度;B—基坑上口宽度;a—基坑底面长度;b—基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底—底层建筑面积;L中—外墙中心线长度;L内—内墙净长线长度。

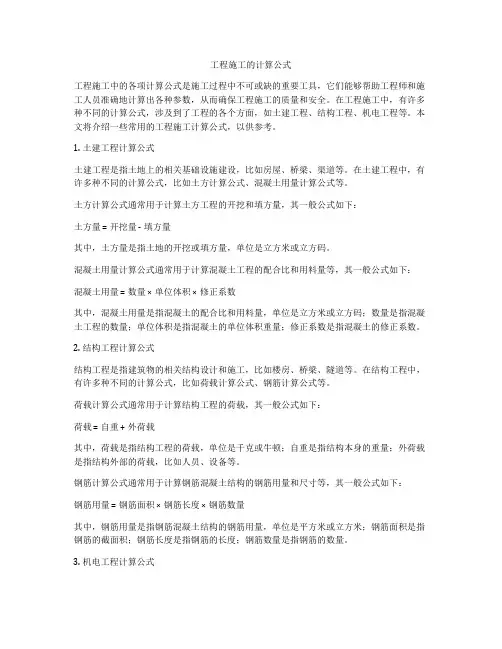

工程施工的计算公式工程施工中的各项计算公式是施工过程中不可或缺的重要工具,它们能够帮助工程师和施工人员准确地计算出各种参数,从而确保工程施工的质量和安全。
在工程施工中,有许多种不同的计算公式,涉及到了工程的各个方面,如土建工程、结构工程、机电工程等。
本文将介绍一些常用的工程施工计算公式,以供参考。
1. 土建工程计算公式土建工程是指土地上的相关基础设施建设,比如房屋、桥梁、渠道等。
在土建工程中,有许多种不同的计算公式,比如土方计算公式、混凝土用量计算公式等。
土方计算公式通常用于计算土方工程的开挖和填方量,其一般公式如下:土方量 = 开挖量 - 填方量其中,土方量是指土地的开挖或填方量,单位是立方米或立方码。
混凝土用量计算公式通常用于计算混凝土工程的配合比和用料量等,其一般公式如下:混凝土用量 = 数量 × 单位体积 × 修正系数其中,混凝土用量是指混凝土的配合比和用料量,单位是立方米或立方码;数量是指混凝土工程的数量;单位体积是指混凝土的单位体积重量;修正系数是指混凝土的修正系数。
2. 结构工程计算公式结构工程是指建筑物的相关结构设计和施工,比如楼房、桥梁、隧道等。
在结构工程中,有许多种不同的计算公式,比如荷载计算公式、钢筋计算公式等。
荷载计算公式通常用于计算结构工程的荷载,其一般公式如下:荷载 = 自重 + 外荷载其中,荷载是指结构工程的荷载,单位是千克或牛顿;自重是指结构本身的重量;外荷载是指结构外部的荷载,比如人员、设备等。
钢筋计算公式通常用于计算钢筋混凝土结构的钢筋用量和尺寸等,其一般公式如下:钢筋用量 = 钢筋面积 × 钢筋长度 × 钢筋数量其中,钢筋用量是指钢筋混凝土结构的钢筋用量,单位是平方米或立方米;钢筋面积是指钢筋的截面积;钢筋长度是指钢筋的长度;钢筋数量是指钢筋的数量。
3. 机电工程计算公式机电工程是指机械设备和电器设备的相关设计和施工,比如电梯、空调、风机等。

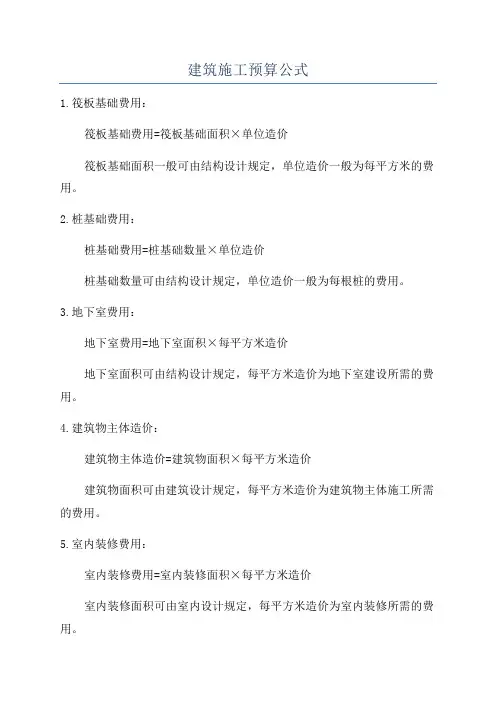

建筑施工预算公式1.筏板基础费用:筏板基础费用=筏板基础面积×单位造价筏板基础面积一般可由结构设计规定,单位造价一般为每平方米的费用。
2.桩基础费用:桩基础费用=桩基础数量×单位造价桩基础数量可由结构设计规定,单位造价一般为每根桩的费用。
3.地下室费用:地下室费用=地下室面积×每平方米造价地下室面积可由结构设计规定,每平方米造价为地下室建设所需的费用。
4.建筑物主体造价:建筑物主体造价=建筑物面积×每平方米造价建筑物面积可由建筑设计规定,每平方米造价为建筑物主体施工所需的费用。
5.室内装修费用:室内装修费用=室内装修面积×每平方米造价室内装修面积可由室内设计规定,每平方米造价为室内装修所需的费用。
6.给排水安装费用:给排水安装费用=给排水设备数量×单位造价给排水设备数量可由给排水设计规定,单位造价一般为每个设备的费用。
7.电气安装费用:电气安装费用=电气设备数量×单位造价电气设备数量可由电气设计规定,单位造价一般为每个设备的费用。
8.弱电工程费用:弱电工程费用=弱电设备数量×单位造价弱电设备数量可由弱电设计规定,单位造价一般为每个设备的费用。
9.围墙、护栏费用:围墙、护栏费用=围墙、护栏长度×每米造价围墙、护栏长度可由设计规定,每米造价为围墙、护栏建设所需的费用。
10.绿化费用:绿化费用=绿化面积×每平方米造价绿化面积可由设计规定,每平方米造价为绿化工程所需的费用。
以上只是常见建筑施工预算公式的一部分,实际预算编制还需要考虑其他因素,如项目地理位置、材料价格、人工费用等。
因此,在编制建筑施工预算时,需要结合具体项目情况进行综合评估和估算,以确保预算的准确性和合理性。
