安装工程工程量清单计价
- 格式:doc
- 大小:4.87 MB
- 文档页数:11

安装工程量清单综合单价组价计算
1.首先,准备好安装工程量清单,该清单应包括工程项目、工程量和
单位。
2.对于每个项目,需要计算综合单价。
综合单价是指该项目的材料费、人工费、机械使用费等各项费用的总和。
其中材料费是指用于该项目的材
料费用,应在清单上标明。
人工费是指该项目所需的人工费用,通常按照
单位工时和工资标准进行计算。
机械使用费是指为了完成该项目所需的机
械设备使用费用。
3.综合单价的计算可以使用以下公式:
综合单价=材料费+人工费+机械使用费
4.确定每个项目的综合单价后,可以进行组价计算。
组价是指将所有
项目的综合单价进行累加,得出整个工程的总造价。
组价计算可以使用以
下公式:
组价=∑综合单价
5.将所有项目的综合单价相加,即可得出工程的总造价。
根据工程的
规模和复杂程度,可能需要费用调整和计算机运算。
需要注意的是,计算综合单价时,除了考虑材料费、人工费和机械使
用费,还需要考虑一些其他费用,如管理费、利润、税金等。
这些费用可
以按照一定的比例或固定费用进行计算,并与综合单价相加得出最终的综
合单价。
通过以上步骤,就可以完成安装工程量清单综合单价组价计算,得出工程的总造价。
这个过程需要仔细核算每个项目的综合单价,并考虑到各种费用的因素,确保计算的准确性和全面性。
安装工程工程量清单计价一、名词解释1、直接工程费:指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
2、分部分项工程费:指完成在工程量清单列出的各分部分项清单工程量所需的费用。
包括人工费、材料费、机械使用费、管理费、利润,并考虑风险因素。
3、管道间:指高(多)层建筑内为安装各种管线的竖向通道,也称“管道井”。
4、工程量清单:是建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量等的明细清单。
包括分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单和税金项目清单。
5、操作物高度:有楼层的按楼地面至操作物的距离,无楼层的按操作地点(或设计正负零)至操作物的距离。
6、标准设备:包括通用设备和专用设备。
是指按国家规定的产品标准批量生产的,已进入设备系列的设备。
二、填空1、铸铁管按用途分,有排水铸铁管和给水铸铁管。
二者最小管径分别为50和75mm。
连接方式法兰盘和承插法。
无缝钢管的表示方法是外径*壁厚。
连接方式焊接。
闸阀的特点是阻力小,双向流动。
采暖管道,DN<32采用螺纹连接,DN>32采用焊接连接。
三舌接头的作用在螺纹连接管道系统中活性连接便于拆卸。
2、建筑给排水和采暖工程施工图一般包括:平面图,系统图,详图,设计施工说明四部分。
通风工程包括:送排风工程,除尘工程,排毒排烟工程。
空调工程包括:一般空调,恒温恒湿空调,洁净空调。
3、按静止设备在生产工艺过程中的作用原理,静止设备可分为反应设备,散热设备,分离设备和储存设备。
按压力不同,静止设备可分为常压设备P<0.1MPa,低压设备0.1<P<1.6MPa,中压设备 1.6<P<10MPa,高压设备10<P<100PMa,超高压设备P>100PMa,真空设备P<0。
4、《建设工程工程量清单计价规则》的特点:强制性,实用性,竞争性,通用性。
⼯程量清单计价定额(安装)建设⼯程⼯程量清单计价定额机械设备安装⼯程1、机械设备安装⼯程⽤于旧设备安装时,旧设备的拆除费⽤按相应安装⼦⽬的50%计算。
2、机械设备安装⼯程包括:(1)施⼯及验收规范中规定的调整、试验及⽆负荷试运转;(2)与设备本体联体的平台、梯⼦、栏杆、⽀架、屏盘、电机、安全罩以及设备本体第⼀法兰以内的管道等安装。
3、机械设备安装⼯程不包括:(1)特殊技术措施及⼤型临时设施以及⼤型设备安装所需的专⽤机具等费⽤;(2)负荷试运转、联合试运转、⽣产准备试运转;(3)专⽤垫铁、特殊垫铁(如螺栓调整垫铁、球型垫铁等)和地脚螺栓。
4、超⾼费⽤:设备底座的安装标⾼,如超过地平⾯正或负10⽶时,其超出的部分按定额的⼈⼯和机械特许以下表调整系数:5、定额所⽤部分名词含义如下:安装现场:指距所安装设备基础100m范围内;安装地点:指设备基础及基础周围附近;指定堆放地点:指施⼯组织设计中所指定的,在安装现场范围内较合理的堆放地点;解体安装:是指⼀台设备的结构,分成⼏个⼤部件供货,需在安装地点进⾏清洗、组装等。
拆装检查(或解体拆装):指将⼀台整体或解体结构的设备全部拆散(⽀解),进⾏清洗、检查、刮研、换油、调整,重新装配组合成为原形式的整体或解体结构设备。
C.A.4起重设备1、起重设备包括起重机静负荷、动负荷及超负荷试运转、包括脚⼿架的搭拆⼯作。
C.A.6输送设备1、输送设备包括:机头、机尾、机架、轨道、托辊、拉紧装置、传动装置等安装、敷设及接头。
2、输送设备不包括:钢制外壳、刮板、漏⽃制作安装;特殊试验;电动机安装。
3、刮板输送机单位是按⼀组驱动装置计算的。
C.A.7电梯1、安装电梯的楼层⾼度按平均层⾼4m以内考虑的,如超过4m时,应按增加提升⾼度⼦⽬计算。
2、两部或两部以上并⾏或群控电梯,按相应的项⽬分别乘以系数1.2。
C.A.8风机1、风机安装包括:(1)设备本体及本体联体的附件、管道、润滑冷却装置等的清洗、刮研、组装、调试;(2)离⼼式⿎风机(带增速机)的垫铁研磨;(3)联轴器或⽪带以及安全防护罩安装;(4)设备带有的电动机及减震器安装。

安装工程工程量清单计价教案第一章:安装工程概述1.1 安装工程的定义1.2 安装工程的分类1.3 安装工程的特点1.4 安装工程的作用第二章:工程量清单计价基本原理2.1 工程量清单计价的概念2.2 工程量清单计价的原则2.3 工程量清单计价的方法2.4 工程量清单计价的作用第三章:安装工程工程量清单编制3.1 工程量清单的编制依据3.2 安装工程工程量清单的组成3.3 安装工程工程量清单的编制流程3.4 安装工程工程量清单的编制要求第四章:安装工程工程量清单计价方法4.1 工料单价法4.2 综合单价法4.3 全费用综合单价法4.4 安装工程工程量清单计价的注意事项第五章:安装工程工程量清单计价的实例分析5.1 实例背景介绍5.2 工程量清单编制5.3 工程量清单计价5.4 计价结果分析第六章:安装工程工程量清单计价软件应用6.1 安装工程计价软件概述6.2 安装工程计价软件的功能6.3 安装工程计价软件的操作步骤6.4 安装工程计价软件的注意事项第七章:安装工程工程量清单计价的审核与控制7.1 安装工程工程量清单计价的审核内容7.2 安装工程工程量清单计价的审核方法7.3 安装工程工程量清单计价的控制措施7.4 安装工程工程量清单计价的风险管理第八章:安装工程工程量清单计价与造价管理8.1 安装工程工程量清单计价与造价管理的关系8.2 安装工程工程量清单计价对造价管理的作用8.3 安装工程工程量清单计价的造价管理流程8.4 安装工程工程量清单计价的造价管理策略第九章:安装工程工程量清单计价的案例分析9.1 案例背景介绍9.2 工程量清单编制9.3 工程量清单计价9.4 计价结果分析与评价第十章:安装工程工程量清单计价的创新发展10.1 安装工程工程量清单计价的发展趋势10.2 安装工程工程量清单计价的改革与创新10.3 安装工程工程量清单计价的先进技术应用10.4 安装工程工程量清单计价的创新发展策略重点和难点解析一、安装工程概述难点解析:对安装工程不同分类的理解,以及安装工程特点和作用的深入理解。
工程量清单计价定额安装一、概述工程量清单计价定额安装是指根据设计方案和施工图纸,对工程所需材料、设备和人工进行计量和计价,以确定工程项目的安装费用,为工程管理与施工提供参考。
工程量清单计价定额安装对于工程项目的预算、造价控制和进度安排非常重要,保障工程项目的顺利进行。
二、工程量清单的编制1. 清单分类工程量清单分为建筑工程量清单、土木工程量清单、安装工程量清单等。
本文以安装工程量清单为主要讨论对象。
2. 清单编制原则工程量清单编制应遵循以下原则:•全面性:包括所有需要安装的材料、设备和人工。
•标准化:按照统一的计量单位和计价标准进行编制。
•精确性:对于每一项工程量应准确计量,确保数量和单价的准确性。
3. 清单内容安装工程量清单包括以下内容:•材料清单:列出所有需要使用的材料及其数量。
•设备清单:列出所有需要安装的设备及其数量。
•人工清单:列出所有需要参与安装的人员及其工时。
•其他费用清单:如运输费、管理费、设备租赁费等。
三、计价定额的编制1. 定额内容计价定额是根据工程量清单和工程安装方案编制而成的,包括以下内容:•安装项目的名称和代码。
•工程量清单中每一项工程量的名称、单位、数量、单价和金额。
•直接费用和间接费用的划分及计算。
•安装工程的施工方法和要求。
2. 定额编制方法定额的编制方法包括以下几个步骤:•根据工程量清单,按照设计方案和施工图纸中的要求确定每一项工程量的计量单位和计价标准。
•根据工程量清单中每一项工程量的数量和单价,计算每一项工程量的金额。
•根据工程项目的实际情况,确定直接费用和间接费用的划分比例。
•编制定额表,按照规定的格式和要求填写相关信息。
四、定额的应用计价定额的应用主要包括以下方面:1. 工程预算在工程项目的策划和实施阶段,根据工程量清单和计价定额,对工程项目进行预算。
预算的主要目的是控制工程项目的造价,确保项目在预定的预算范围内完成。
2. 造价控制在工程项目的实施过程中,根据工程量清单和计价定额,进行造价控制。

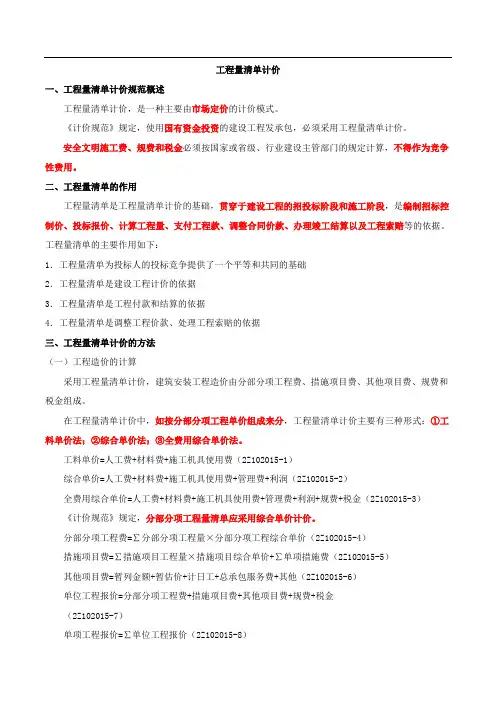

工程量清单计价一、工程量清单计价规范概述工程量清单计价,是一种主要由市场定价的计价模式。
《计价规范》规定,使用国有资金投资的建设工程发承包,必须采用工程量清单计价。
安全文明施工费、规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
二、工程量清单的作用工程量清单是工程量清单计价的基础,贯穿于建设工程的招投标阶段和施工阶段,是编制招标控制价、投标报价、计算工程量、支付工程款、调整合同价款、办理竣工结算以及工程索赔等的依据。
工程量清单的主要作用如下:1.工程量清单为投标人的投标竞争提供了一个平等和共同的基础2.工程量清单是建设工程计价的依据3.工程量清单是工程付款和结算的依据4.工程量清单是调整工程价款、处理工程索赔的依据三、工程量清单计价的方法(一)工程造价的计算采用工程量清单计价,建筑安装工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
在工程量清单计价中,如按分部分项工程单价组成来分,工程量清单计价主要有三种形式:①工料单价法;②综合单价法;③全费用综合单价法。
工料单价=人工费+材料费+施工机具使用费(2Z102015-1)综合单价=人工费+材料费+施工机具使用费+管理费+利润(2Z102015-2)全费用综合单价=人工费+材料费+施工机具使用费+管理费+利润+规费+税金(2Z102015-3)《计价规范》规定,分部分项工程量清单应采用综合单价计价。
分部分项工程费=∑分部分项工程量×分部分项工程综合单价(2Z102015-4)措施项目费=∑措施项目工程量×措施项目综合单价+∑单项措施费(2Z102015-5)其他项目费=暂列金额+暂估价+计日工+总承包服务费+其他(2Z102015-6)单位工程报价=分部分项工程费+措施项目费+其他项目费+规费+税金(2Z102015-7)单项工程报价=∑单位工程报价(2Z102015-8)总造价=∑单项工程报价(2Z102015-9)【历年真题】1、根据《建筑安装工程费用项目组成》(建标[2013]44号),因病而按计时工资标准的一定比例支付的工资属于()。

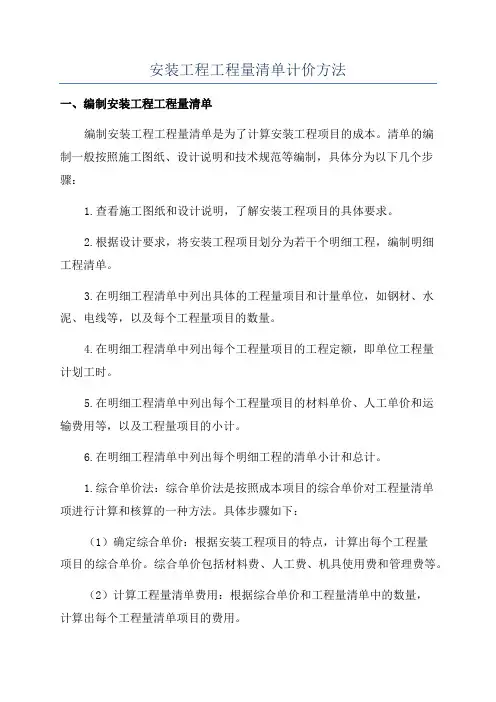

安装工程工程量清单计价方法一、编制安装工程工程量清单编制安装工程工程量清单是为了计算安装工程项目的成本。
清单的编制一般按照施工图纸、设计说明和技术规范等编制,具体分为以下几个步骤:1.查看施工图纸和设计说明,了解安装工程项目的具体要求。
2.根据设计要求,将安装工程项目划分为若干个明细工程,编制明细工程清单。
3.在明细工程清单中列出具体的工程量项目和计量单位,如钢材、水泥、电线等,以及每个工程量项目的数量。
4.在明细工程清单中列出每个工程量项目的工程定额,即单位工程量计划工时。
5.在明细工程清单中列出每个工程量项目的材料单价、人工单价和运输费用等,以及工程量项目的小计。
6.在明细工程清单中列出每个明细工程的清单小计和总计。
1.综合单价法:综合单价法是按照成本项目的综合单价对工程量清单项进行计算和核算的一种方法。
具体步骤如下:(1)确定综合单价:根据安装工程项目的特点,计算出每个工程量项目的综合单价。
综合单价包括材料费、人工费、机具使用费和管理费等。
(2)计算工程量清单费用:根据综合单价和工程量清单中的数量,计算出每个工程量清单项目的费用。
(3)计算明细工程费用:将每个工程量清单项目的费用相加,得到每个明细工程的费用。
(4)计算总工程费用:将每个明细工程的费用相加,得到总工程费用。
2.综合净价法:综合净价法是按照成本项目的综合净价对工程量清单项进行计算和核算的一种方法。
具体步骤如下:(1)确定净价:净价是指扣除各种税金和折扣后的实际成本。
根据安装工程项目的特点,计算出每个工程量项目的净价。
(2)计算工程量清单费用:根据净价和工程量清单中的数量,计算出每个工程量清单项目的费用。
(3)计算明细工程费用:将每个工程量清单项目的费用相加,得到每个明细工程的费用。
(4)计算总工程费用:将每个明细工程的费用相加,得到总工程费用。
三、案例分析以一个简单的水暖工程为例,假设明细工程清单中有安装水龙头、安装水管和安装热水器等三个工程量项目,具体参数如下:1.安装水龙头:数量10个,综合单价100元/个。

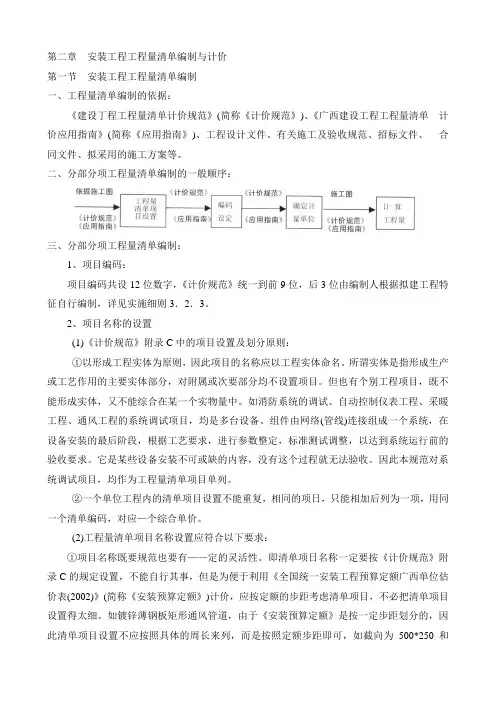

第二章安装工程工程量清单编制与计价第一节安装工程工程量清单编制一、工程量清单编制的依据:《建设丁程工程量清单计价规范》(简称《计价规范》)、《广西建设工程工程量清单计价应用指南》(简称《应用指南》)、工程设计文件、有关施工及验收规范、招标文件、合同文件、拟采用的施工方案等。
二、分部分项工程量清单编制的一般顺序:三、分部分项工程量清单编制:1、项目编码:项目编码共设12位数字,《计价规范》统一到前9位,后3位由编制人根据拟建工程特征自行编制,详见实施细则3.2.3。
2、项目名称的设置(1)《计价规范》附录C中的项目设置及划分原则:①以形成工程实体为原则,因此项目的名称应以工程实体命名。
所谓实体是指形成生产或工艺作用的主要实体部分,对附属或次要部分均不设置项目。
但也有个别工程项目,既不能形成实体,又不能综合在某一个实物量中。
如消防系统的调试、自动控制仪表工程、采暖工程、通风工程的系统调试项目,均是多台设备、组件由网络(管线)连接组成一个系统,在设备安装的最后阶段,根据工艺要求,进行参数整定,标准测试调整,以达到系统运行前的验收要求。
它是某些设备安装不可或缺的内容,没有这个过程就无法验收。
因此本规范对系统调试项目,均作为工程量清单项目单列。
②一个单位工程内的清单项目设置不能重复,相同的项日,只能相加后列为一项,用同一个清单编码,对应—个综合单价。
(2)工程量清单项目名称设置应符合以下要求:①项目名称既要规范也要有——定的灵活性。
即清单项日名称一定要按《计价规范》附录C的规定设置,不能自行其事,但是为便于利用《全国统一安装工程预算定额广西单位估价表(2002)》(简称《安装预算定额》)计价,应按定额的步距考虑清单项目,不必把清单项目设置得太细。
如镀锌薄钢板矩形通风管道,由于《安装预算定额》是按一定步距划分的,因此清单项目设置不应按照具体的周长来列,而是按照定额步距即可,如截向为500*250和600*320的风管,其项目特征和工作内容都相同时其工程量可以归为一项清单内,不应列两项,因为它们的周长都在2000mm~4000mm之间(定额步距)。
通用安装工程量清单综合单价组价计算综合单价中的管理费和利润的取定和工程性质有关,取费是以人工费+机械费还是人工费为基础,还有以直接费(人工材料机械费)为基础的。
管理费的计算基数也存在以直接费(人工费+材料费+机械使用费)为计费基础,利润的计算基数是直接费(人工费+材料费+机械使用费)与管理费的总和。
工程计价有两种不同的模式:定额计价法和H程量清单计价法。
清单计价中所有清单项目都要计取管理费和利润。
清单综合单价是工程量清单计价过程中的一项数据,包括人工费、材料费、机械使用费、管理费、利润五部分,在综合单价合计的基础上加上规费、税金,就是最终的工程造价。
土建一般是按照人工+机械来计算,费率各省市不同。
安装有两种,一是同土建计算方法,二是以人工为计算依据,比如江苏安装是按照人工,安徽有采用人工+机械。
江苏土建一类工程:管理费31%,利润12%;土建二类工程:管理费28%,利润12%;土建三类工程:管理费25%,利润12%,均为人工+机械取费;江苏安装是按照人工,一类工程:管理费47%,利润14%;安装二类工程:管理费43%,利润14%;安装一类工程:管理费39%,利润14%;均为定额人工为计算基础取费。
怎么取费还是要查看各省费用定额。
工程量清单工程量按工程量清单计价规范计取,投标单位对清单进行套定额组价,那么组价的工程量是要按定额计算规则计算工程量。
工程项目:给水管道安装,采用镀锌钢管螺纹连接,要求水压试验及水冲洗。
已知DN25管3m,DN15管3.3m o依据2013通用安装规范编制清单和招标控制价及综合单价(风险费不计)。
根据GB50856-2013计算规则编制清单。
镀锌钢管DN25工程量=3mDNl5工程量=3.3m根据清单的计算规则,管长计量单位是长度,计算水平加垂直,垂直的部分按照标高来给定的条件计算。
第一个规格是dn25的镀锌钢管3m,还有d1115的镀锌钢管6m,弯头管件的所占长度不扣除。
1、固定资产定义
答:固定资产就是指企业为生产产品、提供劳务、出租或者经营管理而持有的、使用时间超过12个月的,价值达到一定标准的非货币性资产,包括房屋、建筑物、机器、机械、运输工具以及其她与生产经营活动有关的设备、器具、工具等。
2、确定固定资产的标准
答:A、使用年限在一年以上。
B、单项价值在规定的数额以上。
如200元、500元、或800元不等,目前建筑安装企业多为500元。
C、在一些建筑安装企业中,把有些价值虽然不大,但在生产中起重要作用的一些机械,也用为固定资产来处理,以便加强管理。
如手电钻、小台钻等。
不具备以上条件的劳动资料,按低值易耗品或周转使用材料处理。
3、固定资产的分类
答:按用途分:
生产性固定资产。
用于生产的房屋(厂房、仓库)施工机械、生产及动力设备、运输设备、工具仪器、管理用具如打字机等
非生产性固定资产。
主要就是生活基地的职工宿舍、食堂、幼儿圆、浴室、医院等文化生活福利设施。
按使用情况分:
使用中的固定资产
未使用的固定资产(备用或停用)
不需用的固定资产(不需要、待处理、转让或出租的)
4、固定资产的折旧
答:固定资产由于损耗而转移到产品中的价值为折旧。
有形损耗:在生产过程中经使用或自然原因而引起损耗的损耗。
无形损耗:由于科学技术进步而引起的贬值。
5、什么就是招标、投标
答:招标就是建设单位公开邀请承包单位参加承包其建设任务的竞争,以便择优选定施工单位的行为。
其目的就是选择适当的承包单位。
投标就是承包者根据招标的文件,填写投标申请书,经招标办公室批准交招标单位等候开标决定能否中标的行为。
招标就是要约邀请,投标就是要约。
6、工程施工的招标投标方式与程序
答:(1)工程施工的招标投标方式:公开招标、有限招标、议标三种方式。
A、公开招标:通过报纸、电视、广播等手段公开发布招标广告,广告内容包括:a、招标工程概况(地点、内容、数量、占地面积、周围环境、交通运输条件、设计情况及设计单位等)、
b、工程招标范围(如设备安装工程与其她工程联合招标,还就是分开招标)
c、工程施工期限要求;
d、对投标单位的资历要求与予审要求;
e、招标程序时间表及投标单位报名期限;
f、报名地点及联系方式等;
且广告应间断刊登2——3次。
招标文件发出后,确需变更与补充的,报招标投标办事机构批准后在投标截止日期7天前通知所有投标单位。
B、有限招标:(邀请招标)就是由招标单位向有承担能力的若干承包企业发出招
标通知,邀请这些企业参加投标。
除上述广告所列内容外,还有应附主要工程量与工程平面图或示意图。
(被邀请单位一般不少于三家)
C、议标:对小型工程或某些紧急工程,建设单位可以直接邀请施工单位协商,确定工程造价与工期。
(参加议标的单位一般不少于两家)
(2)投标单位资格审查
(3)编制与发送招标文件
(4)标底的编制
(5)组织勘察现场,解答招标文件
(6)编制与投送标书
(7)开标
(8)评标、决标
(9)发出中标通知书,同时通知未中标单位还招标文件,领回押金。
(10)签定承包合同。
7、工程合同的概念
答:就是工程当事人根据有关法令与条例,就该项工程签定的关于缔约双方权利与义务的协议,属经济合同的一种。
8、工程合同的内容
答:(1)签定该合同所依据的有关文件与资料。
如国家批准的工程计划任务书;施工图设计及施工图预算。
(2)工程的名称、地点、签约时间、签约双方单位名称及负责人。
(3)工程范围。
包括工程的数量及投资数额(列表),与有关的工作内容。
(4)施工期限、工程开、竣工日期。
(5)关于工程质量要求。
应指明工程依据的规范的名称及质量监督检查的办法。
(6)工程变更手续及应承担的费用与工期上的责任。
(7)工程材料、设备供应方式、材料差价处理方法,双方应承担的责任。
(8)拨款与结算的方法与手续。
(9)奖惩办法。
(10)其她各自应承担的责任。
9、分部分项工程量清单的编制依据
答:(1)《计价规范》
(2)国家或省级、行业主管部门颁发的计价依据与办法
(3)建设工程设计文件
(4)与建设工程项目有关的标准、规范、技术资料
(5)招标文件以及其补充通知、答疑纪要
(6)施工现场情况、功臣特点及常规施工方案
10、工组织设计与施工计划的关系
答:1、施工组织设计就是针对不同工程或施工现场的条件制定完成计划指标的具体方法与切实措施,保证施工计划的完成。
即就是以工程为对象,编制完成各种经济技术指标的具体运筹方案。
2、施工计划就是按国家计划要求,提出本企业不同时期计划完成的建筑安装工程经济技术指标,即对完成安装工程经济技术指标的安排。
因此,关系密切,但两者在性质上与内容上就是完全不同的两种工作。
11、工程量清单的定义
答:工程量清单就是建设工程的分部分项工程项目、措施项目、其她项目、规费
项目与税金项目的名称与相应数量等的明细账单。
12、术语
13、项目编码组成
14、《江苏省安装工程计价表》2014
答:第一册《机械设备安装工程》
第二册《热力设备安装工程》
第三册《静置设备与工艺金属结构制作安装工程》第四册《电气设备安装工程》
第五册《建筑智能化工程》
第六册《自动化控制仪表安装工程》
第七册《通风空调工程》
适用于通风设备、除尘设备、专供为通风工程配套的各种风机及除尘设备、其她工业用风机及除尘设备应按第一册、第二册的相关项目编制工程量清单。
第八册《工业管道工程》
第九册《消防工程》
第十册《给水、排水、采暖、燃气工程》
适用于采用工程量清单计价的新建、扩建的生活用给排水、燃气、采暖热源管道及附件配件安装、小型容器制作安装工程等。
第十一册《刷油、防腐工程》
15、直接费、直接工程费、措施费
答:直接费有直接工程费与措施费组成
直接措施费就是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
措施费就是指为完成工程项目施工,发生与该工程施工前与施工过程中非工程实体项目的费用。
16、间接费、规费、企业管理费
答:间接费由规费、企业管理费组成
规费就是指政府与有关权力部门规定必须缴纳的费用。
工程排污费、工程定额测定费、社会保障费。
企业管理费就是指建筑安装企业组织施工生产与经营管理所需费用。
17、利润与税金
答:利润就是施工企业完成所承包工程获得的盈利
税金就是指国家税法规定的应计入建筑安装工程造价内的营业税、城市维护建设税及教育费附加等。
18、工程量清单计价模式下的费用构成
19、定额定义
答:建筑安装工程定额就是指在正常施工条件下,完成一定单位合格产品所必须消耗的劳动力、材料、施工机械台班的数量标准。
建筑安装工程定额就是编制施工图预算。
招标工程标底,以及确定工程造价的依据。
建筑安装工程定额就是施工单位加强企业经营管理、组织施工、投标报价与进行成本核算的基础。
20、建筑安装工程定额分类
21、材料消耗定额
答:在节约与合理使用材料的条件下,生产单位合格产品所必须消耗的一定规格的原材料、半成品或构配件的数量标准,称为材料消耗定额。
22、施工定额的作用
23、预算定额的作用
24、材料预算价格包括
答:材料原价、材料运杂费、运输损耗费用、采购保管费。
25、机械台班、单价
答:一台施工机械工作8h为一个台班,每个台班必须消耗的人工、物料与应分摊的费用即就是一个机械台班单价。
第一类费用:折旧费、大修理费、经常修理费、安装拆卸运输费用
第二类费用:机上人工工资、燃料动力费、车船使用费:包括车船使用税、保险费、以及年检费等。
26、分部分项工程量清单的编制规则
28、工程量清单编制的要求
29、计取有关费用的规定
安装工程工程量清单计价30、工业管道安装工程工程量清单编制应注意。
