住宅小区改造工程施工组织设计1第1节编制依据、范围及原则 (3)1、编制依据 (3)2、编制原则 (3)第2节工程概况 (4)第3节施工总体部署 (6)1、施工准备 (6)2、各种临时工程及临时设施、施工措施 (6)3、组织机构 (8)第4节道路工程的主要施工方法 (8)1、路基工程 (8)2、路面工程 (12)3、便道砖工程 (18)第5节拟投入的主要施工机械设备情况及劳动力计划 (19)1、拟投入的主要施工机械设备情况 (19)2、劳动力计划 (19)第6节质量保证体系及质量保证措施 (22)1、质量保证体系 (21)2、确保工程质量的措施 (23)第7节安全生产保证措施 (27)1、安全保证体系 (28)2、安全生产保证措施 (29)2第8节环境保护和文明施工措施 (37)1、环境保护措施 (37)2、文明施工措施 (43)第9节工期保证措施 (47)1、保证工期方案 (47)2、保证工期的技术组织措施 (47)3、保证工期的技术措施 (48)第10节冬雨季施工技术措施 (50)3第1节编制依据、范围及原则1、编制依据一、建设部颁发的现行设计规范、施工规范、验收标准及有关文件。
二、从现场调查、采集、咨询所获取的资料。
三、我公司积累的成熟技术、科技成果、施工方法以及多年来从事同类工程的工法和施工经验。
四、我公司可供调用到该工程的各类资源。
2、编制原则一、安全第一的原则在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。
本工程是永两公路与桂柳高速连接的主干道,亦是工业园市政的主干道,目前受道路行车干扰大,必须把安全措施落实到位、确保万无一失的前提下组织施工。
二、优质高效的原则加强领导,强化管理,优质高效。
根据我们在施工组织设计中明确承诺的质量目标,贯彻执行ISO9001 质量体系标准,积极推广和使用“四新”技术,确保创优规划和质量目标的实现。
施工中强化标准管理,加强内部核算管理,降低工程成本,提高经济效益。
小区工程施工组织设计一、工程概况本小区工程是一处位于城市郊区的住宅小区,总建筑面积约为10万平方米,包括多栋住宅楼、商业配套楼以及公共设施。
工程施工周期约为2年,总投资额约为1亿人民币。
二、工程特点1. 地理位置:小区位于城市的繁华区域,周边交通便利,配套设施完善。
2. 建筑结构:主要为框架结构,部分为钢筋混凝土结构。
3. 设计风格:小区建筑风格统一,采用现代简约风格。
4. 施工条件:施工场地为平整场地,无特殊地质问题。
三、组织机构1. 总包单位:由一家知名建筑公司承包,负责整个工程的施工组织和管理。
2. 项目经理:由总包单位指定一名资深项目经理负责工程的全面管理。
3. 施工班组:包括工地各部门负责人、技术员、施工工人等。
四、施工流程1. 前期准备:包括规划设计、施工图纸编制、施工方案确定等。
2. 地基处理:包括地基勘察、地基处理等。
3. 主体施工:包括主体结构搭建、电气管线铺设、水暖设备安装等。
4. 装修施工:包括装修材料采购、装饰施工等。
5. 竣工验收:包括施工质量检查、安全评估等。
五、施工组织设计1. 施工管理:由项目经理负责工程的整体管理,包括施工进度控制、质量管理等。
2. 安全管理:设立专门的安全监测团队,定期检查工地安全情况,保障施工人员的安全。
3. 质量管理:制定严格的施工标准,定期进行质量检查,确保工程质量。
4. 环保管理:采用节能环保材料,确保施工过程对环境的影响最小化。
5. 成本控制:设立专门的成本控制团队,定期进行成本分析,控制施工成本。
六、风险管理1. 施工期风险:考虑施工期天气变化、人员管理等因素,合理制定施工计划,提前做好应对措施。
2. 质量风险:定期进行质量检查,及时处理施工中出现的质量问题。
3. 安全风险:加强安全培训,提高施工人员的安全意识,防范施工安全事故的发生。
4. 成本风险:加强成本控制,及时调整施工方案,保证工程的顺利进行。
七、总结通过合理的小区工程施工组织设计,能够有效提高施工效率,确保工程质量,保障工程安全,最大限度的降低施工成本,实现工程的高质量、高效率、高安全的建设目标。
小区改造工程施工组织设计一、工程概况1.1 工程名称:某小区改造工程1.2 项目地点:某市某区某小区1.3 工程内容:该项目主要包括小区内道路、绿化、管网等基础设施的改善和提升,以及部分建筑物的维修和装修工程。
1.4 工程规模:总面积约10000平方米。
1.5 工程用途:改善小区环境,提升居民生活品质。
1.6 工期:计划工期为6个月。
二、施工组织机构2.1 项目经理:负责工程全面管理和协调,保障工程进度和质量。
2.2 技术负责人:负责技术方案设计和施工过程中的技术问题解决。
2.3 安全员:负责施工过程中的安全管理,确保工程安全。
2.4 质量员:负责施工过程中的质量检查和监督,确保工程质量。
2.5 施工队长:负责具体施工过程中的组织和协调。
2.6 材料员:负责材料采购和管理。
2.7 设计员:负责施工图纸的编制和设计变更。
2.8 班组长:负责具体施工班组的管理和协调。
2.9 劳务员:负责人员配备和劳务用工安排。
2.10 勘测员:负责工程测量和验收。
2.11 会审员:负责现场施工方案的会审和调整。
2.12 市政专家:根据需要对工程进行技术指导和监督。
2.13 审计员:负责工程质量验收和结算。
三、施工方案3.1 预施工准备工作- 制定施工计划和方案,确定施工进度和序列。
- 调查勘察工程现场,确定基础设施情况和需要改造的内容。
- 采购施工设备和材料,做好进场准备。
3.2 施工过程- 小区内道路改造:先对原有道路进行拆除和清理,然后进行路面铺设和标线施工。
- 小区内绿化改善:进行树木修剪和植栽工作,增加花草种植,提升绿化效果。
- 管网改造:对小区内水、电、燃气等管网进行检修和改善,确保供水、供电、供气正常。
- 建筑物维修和装修:对小区内部分建筑物进行外墙粉刷和内部装修,提升建筑美观度。
3.3 施工结束及交付- 完成小区内基础设施改造和建筑物维修工程,进行工程验收和结算。
- 对整个工程进行总结和评价,提出改进意见。
施工组织设计目录第一章、编制依据及原则1、编制依据2、技术规范3、文明施工管理规定。
4、本企业质量、环境、安全体制运行机制5、编制原则6、编制目的第二章、工程概况1、工程概况2、施工内容3、注意事项第三章、施工目标1、质量目标2、工期目标3、安全施工目标4、环境保护目标第四章、施工准备1、施工用路及交通导行2、临时设施3、临时用电4、临时用水5、生产准备6、技术准备7、人员准备8、机械准备9、材料准备第五章、主要施工方案1、道路及管网工程2、门窗更换工程3、节能改造工程4、屋面工程5、装饰装修工程第六章、冬、雨期施工措施第七章、质量目标和质量保证措施第八章、安全防护及文明施工管理措施第九章、环境保护措施第十章、成本降低措施第十一章、资料管理保证体系第十二章、工程进度与计划保障措施第十三章、履约保证措施第十四章、成品保护及工程质量回访、保修制度附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:临时用地表附表六:施工平面布置图第一章编制依据及原则1、编制依据1.1招标单位提供2014XXXX市老旧住宅小区综合整治工程项目施工招标文件。
1.2XXXX宿舍楼施工图纸及清单。
1.3XXXX招标公司组织的现场勘察和交底答疑。
2、技术规范GB50210-2001 《建筑装饰装修工程质量验收规程》14GB50345-2004 《屋面工程技术规范》GB50300-2001 《建筑工程施工质量验收统一标准》JGJ129-2000 《既有采暖居住建筑节能改造技术规程》JGJ132-2001 《采暖居住建筑节能检验标准》JGJ144-2004 《外墙外保温工程技术规程》DBJ01-26-2004 《建筑安装分项工程施工工艺规程》DB22/T278-2005 《聚苯乙烯(EPS)板外墙外保温工程施工及验收规程》DBJ01-63-2002 《外墙外保温用聚合物砂浆质量检验标准》DB22/T164-2007 《居住建筑节能设计标准(节能50%)》DBJ01-79-2004 《住宅建筑门窗应用技术规范》DBJ01-97-2004 《居住建筑节能保温工程施工质量验收规程》DBJ01-602-2004 《居住建筑节能设计标准》GBT50123-99 《回弹法评定混凝土抗压强度技术规程》GB11836-1999 《混凝土和钢筋混凝土排水管》GB50203-98 《砌体工程施工及验收规范》JGJ46-88 《施工现场临时用电安全技术规程》GB20509—2002 《建筑地面工程施工质量验收规范》GB50242—2002 《建筑给水排水及采暖施工质量验收规范》GB50303—2002 《建筑电气安装工程施工质量验收规范》GB50300—2001 《建筑工程施工质量验收统一标准》JG5027-92 《高处作业吊篮安全规则》JGJ33-2001 《建筑机械使用安全技术规程》JGJ130-2001 《建筑施工扣件式钢管脚手架安全技术规范》GB50194-93 《建设工地施工现场供用电安全规范》JGJ46-2005 《施工现场临时用电安全技术规范》JGJ59-2011 《建筑施工安全检查标准》JGJ80-91 《建筑施工高处作业安全技术规范》JGJ146-2004 《建筑施工现场环境与卫生标准》GB/T50326-2001 《建设工程项目管理规范》GB/T50328-2 《建设工程施工文件归档整理规范》3、XXXX市文明施工管理规定。
老旧小区改造施工组织设计1. 引言老旧小区改造是城市更新的重要组成部分,旨在改善居民的生活环境和提升居住质量。
本文将针对老旧小区改造的施工组织设计进行探讨,以确保施工过程的高效和顺利进行。
2. 施工组织设计原则在进行老旧小区改造施工组织设计时,应遵循以下原则:2.1 安全性原则施工组织设计应优先考虑安全问题,确保施工人员和居民的人身安全。
在施工期间,应采取必要的安全措施,警示标识应明确可见,以避免意外事件的发生。
2.2 环境保护原则施工组织设计应注重环境保护,减少对周边环境的影响。
通过合理选择施工材料和施工方法,降低噪音、污染和粉尘等对居民和环境的影响。
2.3 经济效益原则施工组织设计应考虑经济效益,合理控制施工成本。
通过制定合理的施工进度和资源调配计划,以最低的成本达到改造目标。
2.4 工期保证原则施工组织设计应保证工期,确保改造工作按时完成。
在设计施工方案时,应充分考虑各项工程的先后顺序和时间节点,合理安排施工进度。
3. 施工组织设计内容3.1 人员组织设计合理的人员组织结构,包括项目经理、工程师、监理人员和施工人员等,并明确各级人员的职责,以确保施工工作的协调和管理。
3.2 施工工序针对老旧小区改造的具体工程内容,制定详细的施工工序。
根据工程的复杂程度和施工工期的要求,合理安排各项工程的先后顺序和施工方法。
3.3 材料采购与供应合理计划和控制材料的采购和供应,确保施工期间的材料供应充足且符合质量要求。
与供应商建立良好的合作关系,确保材料及时到位。
3.4 施工安全管理制定科学合理的施工安全管理方案,包括施工现场的安全设施、施工人员的安全培训和安全警示标识等,以确保施工期间的人身安全。
3.5 工程质量控制建立严格的工程质量控制体系,通过监测和检验等手段,确保工程质量符合相关标准和要求。
及时发现和纠正施工过程中的质量问题。
4. 结束语通过合理的老旧小区改造施工组织设计,可以提高施工效率,保证工程质量,减少对居民生活的干扰和环境的污染。
老旧小区改造工程施工组织设计一、工程概况老旧小区改造工程位于xx市xx区,总面积约xx万平方米,包括xx 栋建筑物。
该小区属于老旧小区,建筑物老化严重、设施陈旧,存在安全隐患。
本次改造工程旨在对建筑物进行维修加固、设备设施更新,提高小区的居住环境和安全系数。
二、施工组织架构为了保证工程顺利进行,实施高效管理,我们将组建以下施工组织架构:1.项目经理组:由项目经理、副项目经理和部门经理组成,负责全面统筹和协调各项工作,确保工程进度和质量。
2.技术部:由技术经理、施工员和质检员组成,负责工程质量控制和技术支持。
3.生产部:由施工队长、施工队员和机械操作工组成,负责具体施工任务和现场管理。
4.材料供应部:负责工程材料采购和供应。
5.安全监督组:负责隐患排查和安全监督工作,确保施工安全。
三、施工方案1.施工顺序:根据不同建筑物的现状和改造难度,将工程分为若干施工阶段,按照顺序逐步进行。
首先对建筑物外墙和结构进行维修加固,然后进行设备设施更新。
2.施工方法:采用先行区域封闭施工、分区域施工的方法。
在改造区域周边设置围挡,确保施工安全,同时减少对居民的影响。
3.施工工期:根据工程量和资源情况,制定详细的施工计划,并按照每个阶段的工期进行监控和调整,确保工程按时完工。
四、安全措施1.安全宣传:在施工现场设置醒目的标语牌,进行安全宣传和教育,提高工人的安全意识。
2.安全培训:施工前对工人进行安全培训,提高他们的安全技能和意识,并落实个人防护措施。
3.安全设施:安装并有效使用安全网、安全带等安全设施,确保施工人员的安全。
4.安全巡查:定期进行安全巡查,及时消除隐患,确保施工现场的安全。
五、质量控制1.全程监控:设立质量监督组,全程监控施工过程,及时发现和纠正质量问题。
2.材料管理:制定严格的材料管理制度,确保施工材料的质量,杜绝假冒伪劣产品的使用。
3.质量验收:按照工程图纸和相关规范进行工程验收,确保工程质量符合要求。
小区工程施工组织设计一、项目概况本小区工程施工组织设计旨在规划和组织小区的工程建设过程,确保施工顺利进行,保证工程质量和安全,同时最大限度地减少对周边环境和居民生活的影响。
二、工程概况本项目是一个住宅小区的建设工程,总建筑面积为XX平方米,包括XX栋楼共计XX套住宅单元。
工程包括土建施工、装饰装修和基础设施建设等内容。
三、施工组织原则1.安全第一:施工过程中要保障施工人员的安全,严格遵守相关的安全法规和规定,并配备必要的安全设备。
2.质量优先:施工过程中,对材料的选用要严格把关,确保符合相关标准,并进行质量检测和验收。
3.环境保护:施工过程中要遵守环境保护的法律法规,减少对周边环境的污染和破坏。
4.高效经济:在保证施工质量的前提下,优化施工组织,提高施工效率,降低成本。
四、施工准备工作1.设立施工指挥部:成立由项目经理、施工队长和相关部门负责人组成的施工指挥部,负责全面组织、协调和监督施工工作。
2.编制施工组织设计方案:根据工程实际情况,编制施工组织设计方案,包括施工工艺流程、人员组织、机械设备调配和工期安排等内容。
3.采购材料和设备:根据施工组织设计方案的要求,采购合适的材料和设备,并进行质量检测和验收。
4.办理审批手续:根据法规要求,办理相关的施工审批手续,包括环保审批、用地审批和施工许可证等。
5.施工现场搭建:搭建施工现场的临时设施,包括施工场地、办公室、仓库和工人宿舍等。
五、施工组织方案1.施工工艺流程:根据工程特点和合同要求,合理安排土建、装修和基础设施建设的施工工艺流程,确保各个施工环节的顺序和衔接。
2.人员组织:根据施工组织设计方案,组织合适的施工人员,包括技术人员、工人和管理人员,并进行工作培训和安全教育。
3.机械设备调配:根据工程需要,合理调配机械设备,包括挖掘机、混凝土搅拌站和施工升降机等,确保施工进度和质量。
4.工期安排:根据施工组织设计方案,制定合理的工期计划,明确各个施工环节的时间节点和工作内容,确保工程按时完成。
住宅小区工程施工组织设计住宅小区工程施工组织设计是指在进行住宅小区工程施工前,根据工程需求和条件,合理安排施工进度、资源配置、施工工艺等,确保施工过程高效、安全、质量可控的设计方案。
下面将从施工步骤、施工人员及资源配置、施工工艺等方面进行详细论述,以便更好地完成住宅小区工程施工组织设计。
一、施工步骤1.前期准备:包括项目资料准备、施工方案编制、施工图纸制作等工作。
2.基础施工:包括地基处理、基坑开挖、地下管网敷设等。
3.主体施工:包括主体结构施工、墙体砌筑、屋面防水等。
4.装饰装修:包括室内外装修、家具安装等。
5.竣工验收:包括质量验收、安全验收、环保验收等。
二、施工人员及资源配置1.施工人员配置:根据住宅小区工程的规模和施工周期,合理安排施工队伍。
一般包括项目经理、总工程师、技术员、工人等。
其中,项目经理负责全面协调和管理施工过程,总工程师负责技术指导和质量控制,技术员根据图纸提供技术支持,工人按照施工要求进行具体操作。
2.施工材料配送:根据施工进度和需求,合理安排施工材料的配送。
材料供应商应提前预订施工材料,以确保及时供应。
同时,根据施工范围和施工周期,合理安排材料的储存和利用,避免浪费和交叉使用。
3.施工机械设备配置:根据施工工艺和项目要求,合理配置施工机械设备。
例如,起重机械用于吊装重物,混凝土搅拌机用于搅拌混凝土等。
设备的配置要考虑性能、数量、品质等因素,以确保施工质量和效率。
三、施工工艺1.地基处理工艺:根据地质情况和建筑要求,选择合适的地基处理工艺。
例如,当地土壤不稳定时,可以采取加固地基的方法,如灌注桩、扩展基桩等。
2.建筑结构工艺:根据建筑物的结构类型和要求,选择合适的建筑结构工艺。
一般包括浇筑混凝土、钢结构安装等。
3.装饰装修工艺:根据设计要求和装修材料的特点,选择合适的装饰装修工艺。
一般包括地面铺设、墙面粉刷、天花板装修等。
4.安全管理工艺:根据施工环境和安全要求,采取相应的安全管理工艺。

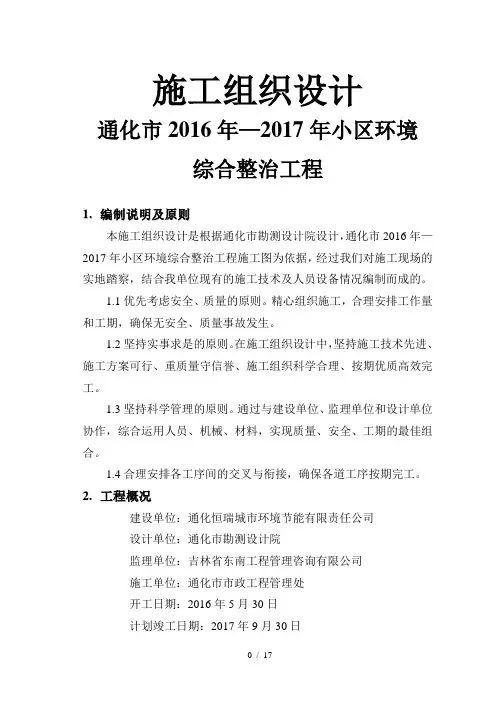

施工组织设计通化市2016年—2017年小区环境综合整治工程1.编制说明及原则本施工组织设计是根据通化市勘测设计院设计,通化市2016年—2017年小区环境综合整治工程施工图为依据,经过我们对施工现场的实地踏察,结合我单位现有的施工技术及人员设备情况编制而成的。
1.1优先考虑安全、质量的原则。
精心组织施工,合理安排工作量和工期,确保无安全、质量事故发生。
1.2坚持实事求是的原则。
在施工组织设计中,坚持施工技术先进、施工方案可行、重质量守信誉、施工组织科学合理、按期优质高效完工。
1.3坚持科学管理的原则。
通过与建设单位、监理单位和设计单位协作,综合运用人员、机械、材料,实现质量、安全、工期的最佳组合。
1.4合理安排各工序间的交叉与衔接,确保各道工序按期完工。
2.工程概况建设单位:通化恒瑞城市环境节能有限责任公司设计单位:通化市勘测设计院监理单位:吉林省东南工程管理咨询有限公司施工单位:通化市市政工程管理处开工日期:2016年5月30日计划竣工日期:2017年9月30日2.1工程总览本工程是通化市2016年—2017年小区环境综合整治工程平面改造工程。
施工地点位于通化市市区包括:一建葡萄酒小区、部队家属楼、叠翠园、农行家属楼、欣盛小区、东风照相馆、部队家属楼-(市医院对面)、招贤楼、外贸—新站区域、老旧货市场、军分区家属楼、银都区域、食品厂山上、二中对面小区、山水佳苑、龙泉花园、新华绿洲、玉皇佳园、干警集资楼、嘉乐迪后侧、粮运住宅楼、丰泽园、丰泽园机务段小桥排水改造、光明小区、清真小区、金城家具、锦华东苑、振国药业、学府世家、老粮校区域、五七楼、江南村等小区。
改造内容包括:小区行车道及人行道改造,排水管线的改造及挡墙围栏等。
3.施工管理3.1项目管理机构为加强建设项目管理、确保工程建设工期、保证工程质量及安全、保护周边生态环境、全面实现建设目标,我单位选配精干力量,成立项目管理机构如下:3.2施工劳动力配置与安排选派专业理论和实践经验丰富、综合能力强的专业施工技术管理人员、专业技术工人,根据施工任务工序情况,本着“劳动力资源合理配置,适时调整”的原则,按施工高峰期的作业人数配置如下:3.3施工机械设备、实验、质量检测设备配备在机械设备配备上,综合考虑每台机械设备在整体系统中的协调性,确保整体设备中的机械可以互相配合,共同发挥最大作用。
目录第一章:编制说明及编制依据第二章:工程概况第三章:管理目标第四章:项目管理班子配备第五章:施工部署第六章:主要施工方法及技术措施第七章:拟投入的资源配备计划第八章:拟投入的主要施工机械设备投入计划第九章:劳动力安排计划第十章:确保工程质量管理体系与技术组织措施第十一章:确保安全生产技术组织措施第十二章:确保工程工期的技术组织措施第十三章:确保文明施工管理体系与技术组织措施第一章:编制说明及编制依据1.1编制说明本施工组织设计应工程投标需要,依据投标文件及附件、施工图纸答疑、工程量清单、建筑设计图纸(含设计变更通知单)等资料,结合本工程建筑特征和场地条件,参照现行施工验收规范及工程建筑法规及规程认真编制而成,一旦我司中标,工程开工前将对本施工组织设计再做进一步的完善及细化,使之更具有针对性和可操作性,使之能真正指导施工建设全过程。
本施工组织设计严格依据招标文件要求进行编写,编写的主要内容有:工程概况、主要施工方法(含专项水电安装施工方法)工程投入的主要物资(材料)情况的描述及进场计划、工程投入的主要施工机械设备情况描述及进场计划、劳动力安排情况描述、确保工程质量技术组织措施、确保安全生产技术组织措施、确保文明施工技术组织措施、确保工期的技术组织措施、拟投入的施工机械设备表、劳动力计划表、施工工期进度计划表、工程重点难点、施工总平面布置图及临时用地表、施工准备工作、项目管理机构及职责等。
我公司将按投标文件所承诺的条件,参照施工规范及标准和我司制定的质量体系、质量方针、质量目标、质量承诺进行质量管理,确保工程质量达到施工招标文件要求,按业主要求准时将工程建成验收通过并交付使用。
1.2编制原则严格遵守国家、地方的技术规范、施工规程和质量验收标准。
坚持技术先进性、科学合理性、经济适用性与实事求是相结合。
1.3编制内容叶集供电公司调度楼院内给排水系统、叶集供电公司检修工区房屋维修。
包括水电安装等工程,具体施工按图纸设计要求。
施工组织设计通化市2016年—2017年小区环境综合整治工程1.编制说明及原则本施工组织设计是根据通化市勘测设计院设计,通化市2016年—2017年小区环境综合整治工程施工图为依据,经过我们对施工现场的实地踏察,结合我单位现有的施工技术及人员设备情况编制而成的。
1.1优先考虑安全、质量的原则。
精心组织施工,合理安排工作量和工期,确保无安全、质量事故发生。
1.2坚持实事求是的原则。
在施工组织设计中,坚持施工技术先进、施工方案可行、重质量守信誉、施工组织科学合理、按期优质高效完工。
1.3坚持科学管理的原则。
通过与建设单位、监理单位和设计单位协作,综合运用人员、机械、材料,实现质量、安全、工期的最佳组合。
1.4合理安排各工序间的交叉与衔接,确保各道工序按期完工。
2.工程概况建设单位:通化恒瑞城市环境节能有限责任公司设计单位:通化市勘测设计院监理单位:吉林省东南工程管理咨询有限公司施工单位:通化市市政工程管理处开工日期:2016年5月30日计划竣工日期:2017年9月30日2.1工程总览本工程是通化市2016年—2017年小区环境综合整治工程平面改造工程。
施工地点位于通化市市区包括:一建葡萄酒小区、部队家属楼、叠翠园、农行家属楼、欣盛小区、东风照相馆、部队家属楼-(市医院对面)、招贤楼、外贸—新站区域、老旧货市场、军分区家属楼、银都区域、食品厂山上、二中对面小区、山水佳苑、龙泉花园、新华绿洲、玉皇佳园、干警集资楼、嘉乐迪后侧、粮运住宅楼、丰泽园、丰泽园机务段小桥排水改造、光明小区、清真小区、金城家具、锦华东苑、振国药业、学府世家、老粮校区域、五七楼、江南村等小区。
改造内容包括:小区行车道及人行道改造,排水管线的改造及挡墙围栏等。
3.施工管理3.1项目管理机构为加强建设项目管理、确保工程建设工期、保证工程质量及安全、保护周边生态环境、全面实现建设目标,我单位选配精干力量,成立项目管理机构如下:3.2施工劳动力配置与安排选派专业理论和实践经验丰富、综合能力强的专业施工技术管理人员、专业技术工人,根据施工任务工序情况,本着“劳动力资源合理配置,适时调整”的原则,按施工高峰期的作业人数配置如下:3.3施工机械设备、实验、质量检测设备配备在机械设备配备上,综合考虑每台机械设备在整体系统中的协调性,确保整体设备中的机械可以互相配合,共同发挥最大作用。
同时为确保工程进度,选派专业人员对机械设备进行管理、维护及保养,确保设备始终处于完好状态,发挥机械最大效率。
主要机械设备如下:试验质量检测设备由试验室配备。
4.材料供应及堆放工程所需要的各种材料由我单位材料科统一供应。
水泥、河沙要有试化单及出厂合格证,河沙的含泥量应不大于3%。
选派专业人员对材料进行把关,验收合格后方可使用,对于不合格的材料坚决不允许进场。
材料应在不影响行人和车辆交通的情况下合理堆放整齐。
5.施工准备5.1技术准备:开工前审核图纸,核对主要工程量。
经实地踏查后编制科学的、可行的施工组织设计方案并进行技术交底。
根据工程特点,做好工序安排,及时考虑到施工过程中可能遇到的技术问题。
5.2 机械设备准备:施工所需设备要在进场前完成检修,达到运转正常的条件。
进场设备型号、数量、时间要满足施工计划要求,并配备一定的易损件配件,便于现场及时维修更换。
5.3劳动力准备:根据施工进度计划,对施工队伍进行择优选拔,组织各工种劳动力按需进场。
所有拟订的施工人员进场前进行操作工艺、质量标准、安全卫生、消防等项目的技术培训和交底。
5.4物资准备:物质部门编制材料需用量计划,对施工用材料提前对供应商进行考察,对材料质量进行验证,并按材料需用量计划,组织合格材料进场。
5.5现场准备:进场后组织清理、平整场地,查清、清除障碍物,做好隔离区域,及时和周边单位做好沟通,水电要在施工前做好准备。
6.施工方法及标准6.1接到施工任务,项目经理带领有关人员进行现场堪查、选线,对工程进行分析并制定施工计划。
为保质、保量、保工期,施工中采用分段施工、流水作业和平行顺序作业法施工,并实现人机配合效率最大化。
6.2首先按设计要求进行现场放线、伐树、挖腐植土、清运有机物及建筑垃圾。
6.3砂砾基层铺装应均匀一致,无粗细颗粒分离现象,碾压时要保证含水量,并要先轻后重、由路边向路中心逐渐碾压,碾压后如发现沙窝或梅花现象,应将多余的砂砾或砾石挖出,分别掺入少量砂砾或砾石处理,并补充压实,压实度要达到质量标准。
要求表面坚实平整,不得有浮石、粗细料集中等现象,用12t以上压路机碾压后,轮迹深度不得大于5mm。
6.4水泥稳定碎石铺设时,碎石、水泥混合料应拌和均匀、色泽调和一致。
砾石最大粒径不大于50mm,大于20mm的灰块不得超过10%,碾压时根据湿度配合洒水,碾压后做好养生处理。
6.5边石安砌必须稳固、直线、弯顺、无折角、顶面平整、无错牙。
步道砖铺装必须平整、稳定,贯逢应饱满无翘动,与其它构筑物应接顺,不得有积水。
6.6道路排水采用机械为主、人工为辅、流水作业的方法进行施工。
挖沟槽时,不得超挖槽底,严禁搅动槽底土壤,槽底不得受水浸泡。
铺设管道时应将管道垫稳,并控制好管底坡度,管内不得有泥土、石块、砂浆、木块等杂物。
接口抹带应表面平整密实,不得有间断、裂缝及空鼓等现象。
回填砂砾时,必须分层夯实,管顶上方50cm内不得回填大于10cm的石块、砖块等杂物。
砌筑雨水井时,井壁必须互相垂直,不得有通缝,必须保证灰浆饱满、灰缝平整、抹面压光,不得有空鼓、裂缝等现象。
井内流水槽应平顺,不得有建筑垃圾等杂物。
井框、井盖必须完整无损,安装平稳、位置准确。
以上工序严格执行市政排水评定标准。
6.7沥青混合料使用机械摊铺,摊铺速度不宜过快,并要匀速摊铺,一般以3~5m/分钟为宜。
相邻两幅之间应有重叠,重叠宽度宜为5~10cm,保证新摊铺的混合料与先摊铺的混合料温度一致。
沥青混合料摊铺温度应符合规范要求,摊铺温度不低于110~130℃且不超过165℃。
当低温施工时不低于120~140℃且不超过175℃。
摊铺过程中,设专人进行修补、找平,特别与边石、雨水井、检查井等构筑物间要接融平顺、坡度和理、填充密实。
摊铺时与旧路面接茬处必须用切割机切出立茬,使接茬平整,无明显接逢。
碾压后表面应平整、密实,不得有脱落、掉渣、裂缝、推挤、烂边、粗料集中现象。
用10t以上压路机碾压后,无明显轮迹。
接茬应紧密、平顺。
面层与边石及其它构筑物应平顺,不得有积水偏差。
7.施工工艺和技术安全措施后附质量检验程序图及各工序施工工艺框图7.1在挖方过程中,应注意地下管网、电缆及构筑物等隐蔽设施,以防隐蔽设施受到损坏。
在施工前与有关单位进行协调,调查清楚管线种类、尺寸、位置、覆土深度等重要信息,重要管线位置应插标记牌,并邀请相关单位派人现场监护、进行管线交底,把责任落实到个人。
在各种管线规定的范围内不得动用机械开挖(小于60cm土深不得用压路机碾压)。
7.2水泥稳定碎石在雨季施工时要求做好防水工作,以免被雨水浸泡和便于雨后运输,并做好集料附近的排水措施,避免积水。
7.3黑色碎石、沥青砼的摊铺摊铺前首先调整好摊铺熨板与所要摊铺的宽度相一致,沥青混合料摊铺尽量全幅进行,避免接茬过多,如路幅过宽进行分幅摊铺时,根据施工现场的气温情况及供料情况确定摊铺施工长度,保证接茬平顺、密实、无明显痕迹,摊铺施工长度正常气温情况下一般不超过120m。
沥青混合料的松铺系数应根据实际的混合料类型、施工机械和施工工艺由试验或根据以往实践经验确定,一般机械摊铺的松铺系数为1.15~1.35。
沥青混合料的压实应按初压、复压、终压三阶段进行。
碾压速度要符合规范要求:初压速度1.5~2km/h,复压速度2.5~3.5km/h,终压速度2.5~3.5km/h。
压路机碾压时应按先轻后重、先边后中的碾压程序进行。
(1)初压必须掌握好温度,石油沥青混合料以110℃~120℃碾压为宜。
压路机应从外侧向中心碾压,相邻碾压带应重叠1/3~1/2轮宽,最后碾压路中心部分,压完全幅为一遍。
(2)复压次数一般不宜少于4~6遍。
碾压达到要求压实度后,路面应无明显轮迹。
(3)终压应紧接在复压后进行。
终压可选用双轮钢筒式压路机(6~8t),终压不宜少于2遍,碾压后路面应无轮迹。
碾压时压路机禁止在路面上转向、掉头、突然刹车,并不准停放在刚压好的路面上,碾压段长度应与摊铺速度相适应,并保持大体稳定。
碾压过程中有沥青混合料粘轮现象,可向碾压轮洒少量水,严禁洒柴油。
对压路机无法压实的拐弯死角、加宽部分及路边缘等局部,应用夯实板压实。
雨水井的边缘应用人工夯锤、热烙铁补充压实。
在施工缝处理上,划线要直,松动部位要刨掉,不要扰动下面基层,边缘部位清理干净。
在茬面上喷一薄层黏结油(沥青)以利于很好的结合。
接茬按虚铺厚度摊铺混合料,使表面平整、衔接紧密。
用热夯沿茬夯实、熨平,趁热用重碾轮沿接茬边缘碾压密实,随时修补,直至无明显痕迹。
8.质量目标及保证措施质量检检程序见附图1、2。
8.1工程的质量目标是争创“省优”。
8.2成立以项目经理为首的全面质量管理领导小组,实行全面质量管理,严格执行ISO9002系列标准。
8.3对全体职工进行全面质量管理教育,树立“百年大计、质量第一”的思想,增强职工的质量意识,提高工作质量。
8.4做好质量预控工作,对容易出现问题的工序,预先制定出切实可行的措施,工程质量始终处于控制之中。
8.5认真搞好内部的工程质量“三检”工作,某一工序完成,负责该工序的班组进行自检,认为合格与负责下一道工序的班组进行交接。
如上道工序不符合质量要求,则不允许进入下道工序的施工,负责下道工序施工的班组有权拒绝接收。
8.6出现质量问题,应遵循“三不放过”的原则进行处理。
9.雨季施工安排9.1原材料防护:采用大块的彩条布覆盖水泥等细集料,并疏通料场的排水系统,以确保材料不受雨水淋湿和浸泡,对于沥青混合料则避免因材料含水量过大而浪费燃料。
9.2作业面控制:雨前做好作业面的排水准备,确保不积水。
沥青面层则要求作业面干燥,无潮湿或水迹现象。
9.3做好排水工作(1)便道料场排水:保持运输便道,料场排水畅通,以保证材料储备运输的正常需要。
(2)中央分隔带排水:中央分隔带施工期间,要首先疏通横向排水管,使雨水不积存中央分隔带内。
(3)路面及边坡排水:使土路肩低于路面,并留出路肩石的排水口低于路面。
10.安全施工10.1安全施工以现场控制和职工的安全生产教育为重点,开展创建安全标准工地活动,确保工程的施工安全。
在施工中除领导负责安全外,每队都要设一名安全员,随时进行安全检测,采取措施。
10.2根据工程特点,制定具有针对性的各项安全管理制度。
各类机械的安全作业制度,用电安全制度,施工现场安全作业制度,各种安全标志的设置及维护措施等,特殊情况晚上应设置警示红灯等有效措施。
