二灰土施工方案
- 格式:doc
- 大小:178.10 KB
- 文档页数:15

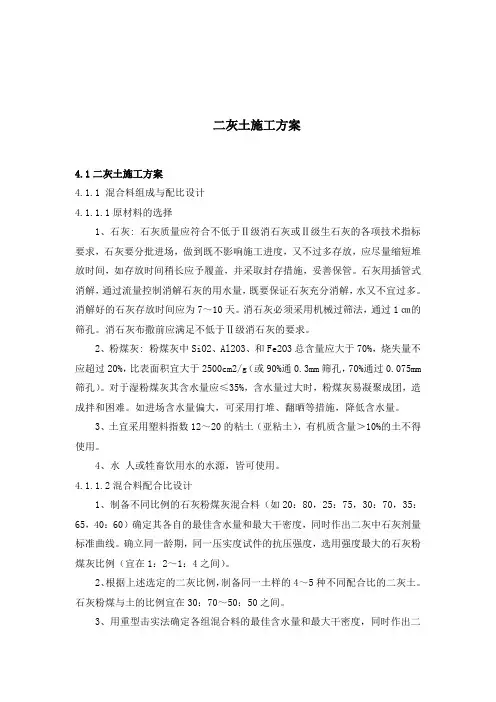

二灰土施工方案4.1二灰土施工方案4.1.1 混合料组成与配比设计4.1.1.1原材料的选择1、石灰: 石灰质量应符合不低于Ⅱ级消石灰或Ⅱ级生石灰的各项技术指标要求,石灰要分批进场,做到既不影响施工进度,又不过多存放,应尽量缩短堆放时间,如存放时间稍长应予履盖,并采取封存措施,妥善保管。
石灰用插管式消解,通过流量控制消解石灰的用水量,既要保证石灰充分消解,水又不宜过多。
消解好的石灰存放时间应为7~10天。
消石灰必须采用机械过筛法,通过1㎝的筛孔。
消石灰布撒前应满足不低于Ⅱ级消石灰的要求。
2、粉煤灰: 粉煤灰中SiO2、Al2O3、和Fe2O3总含量应大于70%,烧失量不应超过20%,比表面积宜大于2500cm2/g(或90%通0.3mm筛孔,70%通过0.075mm 筛孔)。
对于湿粉煤灰其含水量应≤35%,含水量过大时,粉煤灰易凝聚成团,造成拌和困难。
如进场含水量偏大,可采用打堆、翻晒等措施,降低含水量。
3、土宜采用塑料指数12~20的粘土(亚粘土),有机质含量>10%的土不得使用。
4、水人或牲畜饮用水的水源,皆可使用。
4.1.1.2混合料配合比设计1、制备不同比例的石灰粉煤灰混合料(如20:80,25:75,30:70,35:65,40:60)确定其各自的最佳含水量和最大干密度,同时作出二灰中石灰剂量标准曲线。
确立同一龄期,同一压实度试件的抗压强度,选用强度最大的石灰粉煤灰比例(宜在1:2~1:4之间)。
2、根据上述选定的二灰比例,制备同一土样的4~5种不同配合比的二灰土。
石灰粉煤与土的比例宜在30:70~50:50之间。
3、用重型击实法确定各组混合料的最佳含水量和最大干密度,同时作出二灰土中二灰剂量标准曲线。
试验结果如下图所示:4、在最佳含水量状况下,按要求的压实度(对于稳定细粒土按重型击实标准,K=95%)制备混合料试件,在标准条件下养护6天,浸水一天后取得无侧限抗压强度。
5、二灰土试件的7天浸水抗压强度的代表值应大于等于0.6MPa。
二灰土是一种常用的施工材料,其广泛应用于各种建筑工程中。
它是由石灰和岩土粉末混合而成的,具有优良的工程性能和稳定性。
本文将详细介绍二灰土的施工方案,帮助读者更好地了解和掌握这种材料的使用方法。
一、施工前准备1. 材料准备:在进行二灰土施工之前,首先需要准备好所需的材料,包括石灰、岩土粉末、水等。
这些材料应符合相应的标准,并保证其质量。
2. 设备准备:除了材料外,还需要准备相应的施工设备,如搅拌机、搅拌桶、喷涂机等。
3. 施工场地准备:施工场地应平整、清洁,确保施工过程中不受外界干扰,并提供良好的施工条件。
二、施工步骤1. 搅拌材料:将石灰和岩土粉末按一定的比例混合,然后加入适量的水,利用搅拌机进行充分搅拌,直至材料均匀混合。
2. 调整材料配比:根据实际需要,可以根据工程要求和现场条件适当调整材料配比,以达到最佳的施工效果。
3. 施工方式选择:根据具体工程要求和材料特性,可以选择喷涂、刷涂或覆盖等不同的施工方式。
喷涂适用于大面积的施工,刷涂适用于较小的区域,覆盖适用于需要整饰的部位。
4. 施工技巧掌握:根据实际施工情况,要掌握好施工技巧,确保施工质量。
如在喷涂过程中,要保持喷涂枪的均匀移动,保持喷涂厚度的一致性。
5. 施工层数控制:根据实际需要,可以适当增加施工层数,以提高二灰土的耐久性和稳定性。
通常,每层二灰土的厚度控制在5-10毫米之间。
三、施工注意事项1. 施工环境选择:施工过程中应选择适当的环境,避免在雨天或极端天气条件下进行施工,以免影响施工效果和质量。
2. 施工时间控制:施工时间应在适宜的范围内进行,以确保二灰土能够在规定时间内充分干燥和固化。
3. 施工过程监测:在施工过程中需要不断进行施工质量的检查和监测,确保施工过程中的质量符合相关标准和规范要求。
4. 施工后养护:二灰土施工完成后,应进行适当的养护,保持施工部位的湿润,防止二灰土表面龟裂和开裂。
综上所述,二灰土在建筑工程中的施工方案需要经过材料准备、设备准备、施工场地准备等一系列准备工作,在施工过程中需要掌握好搅拌材料的步骤、调整材料配比、施工方式选择、施工技巧掌握、施工层数控制等关键点。
二灰土底基层施工方案灰土底基层施工方案包括前期准备、施工工艺、材料及设备准备、施工技术要求等内容。
一、前期准备1.确定施工范围和施工要求。
2.检查施工现场是否符合施工条件,包括场地平整、无积水、无杂物等。
3.检查土质条件,确定施工方案是否适用于当地土质。
4.获取所需材料和设备,包括水泥、沙子、石子等。
二、施工工艺1.地面处理:清除场地上的杂物、草坪等,确保地面平整。
2.等高标高:确定施工高度,标示出桩位。
3.挖土:根据基层标高,进行挖土施工,保持边坡稳定。
4.增填料:根据土质情况,选择合适的填料进行增填。
5.打击法码:使用振动器对填料进行夯实,保证填料的密实度。
6.水平标高:使用水准仪对施工地基进行测量,保证基层的平整度。
7.洒水养护:对已夯实的基层进行养护,保持基层湿润。
三、材料及设备准备1.水泥:选择符合标准的水泥,确保强度和稳定性。
2.沙子:选择筛选过的细沙,保证混凝土的均匀性。
3.石子:选择合适大小的石子,以增加混凝土的强度。
4.振动器:用于对填料进行夯实,提高密实度。
四、施工技术要求1.挖土施工时,保持边坡的稳定,避免坍塌。
2.夯实填料时,夯击面积要均匀,夯击次数要适中,保持一定的夯击时间。
3.测量施工地基时,使用精确的测量工具,确保基层的平整度和标高的准确性。
4.养护基层时,保持湿润,避免干裂。
5.确保施工现场的安全,做好施工过程的防护工作。
总结:灰土底基层施工是土建工程中重要的一项工作,施工过程中需要严格按照施工方案进行操作,并且根据具体情况进行调整。
合理的施工方法和技术可有效提高基层的稳定性和强度,保证施工质量。
同时需要注意施工安全,做好防护工作,确保施工人员的安全。
只有在严格遵循施工方案和要求的前提下,才能保证灰土底基层施工质量的达标。
二灰土的施工方案二灰土施工方案是指利用二灰土进行道路基层、基础填筑的一种施工方法。
以下是一份700字的二灰土施工方案。
一、施工目的:本施工方案的目的是利用经济实用的二灰土材料,进行道路基层和基础填筑,提高路基的稳定性和承载能力。
二、材料准备:1. 二灰土:从可靠的供应商采购优质的二灰土材料,保证其质量符合相关规范要求。
2. 水:使用清洁的淡水。
三、施工工序:1. 现场准备工作:a. 将施工现场进行清洁,清除杂物和积水。
b. 根据设计要求,在施工现场设置标杆和线桩。
2. 开挖土方:a. 按设计要求开展土方开挖工作。
b. 清除松散土层和有机物质,确保挖掘面平整、饱满。
3. 处理基础土层:a. 在基础土层上铺设一层20cm厚的二灰土,进行辊压密实。
b. 出现不平整的地方应进行修整。
4. 施工区域分层填筑:a. 按设计要求,将道路基层分为若干层次进行填筑。
b. 每层填筑高度不超过20cm,采用倒铺法均匀铺开材料。
c. 采用碾压机进行辊压密实,确保材料均匀分布且与基层紧密结合。
5. 养护:a. 填筑完成后,进行养护工作,保持路面的平整和稳定。
b. 定期浇水,避免干裂和材料脱落。
c. 避免重型车辆和机械在填筑路段频繁行驶,以免对路面造成损坏。
四、施工质量控制:1. 施工过程中应严格按照规范要求操作,避免潜在的质量问题。
2. 监测填筑材料的含水率,确保材料含水率符合要求。
3. 对填筑层进行取样检测,确保堆载能力和稳定性满足设计要求。
4. 根据施工现场实际情况,及时进行调整和修正。
五、安全措施:1. 在施工现场设置醒目的安全标识,标明危险区域和施工区域。
2. 工作人员必须佩戴安全帽、安全鞋和其他相应的个人防护装备。
3. 机械作业时应保持周边区域的人员和车辆的安全距离。
4. 防止材料的滑落和堆放不当,避免伤害工人和损坏设备。
通过以上施工方案的实施,可以保证道路基层和基础的填筑质量,提高路基的稳定性和承载能力,为道路的使用和交通安全提供保障。
二灰土基层施工方案二灰土基层施工方案一、施工准备1、施工前将工地清理干净,保持施工区域的整洁。
2、检查施工设备和工具,确保其正常运转和工作状态良好。
3、将施工现场划分出施工区域,并设置警示标志,确保施工安全。
二、材料准备1、选用质量良好的二灰土材料,符合设计要求。
2、按照设计要求准备好水泥、沙子等辅助材料。
3、根据工程需要准备好水源。
三、施工步骤1、表面处理:清理基底杂物,确保基底平整,去除存在的泥土、油渍等杂质。
2、湿润基底:在施工前用水喷湿基底,保持基底表面湿润。
3、投料:将准备好的二灰土材料均匀地铺到基底上,厚度根据设计要求进行控制。
采用手工铺装或机械铺装皆可。
4、夯实:使用机械夯实机或人工夯实工具对已铺设的二灰土材料进行夯实,确保基层的密实性和稳定性。
5、疏松:对夯实的基层进行疏松,使其更加均匀、结实。
6、湿润:在基层疏松后对其进行湿润处理,确保基层的湿度。
湿润程度要符合设计要求。
7、再次夯实:对湿润后的基层再次进行夯实,确保基层的密实性。
8、养护:对完成的二灰土基层进行适当的养护,保持其湿润状态。
9、验收:对施工完成的基层进行验收,确保其质量符合设计要求。
四、施工注意事项1、施工前应做好充分的准备工作,确保材料、设备和施工人员的准备就绪。
2、工人在施工过程中应注意安全,佩戴好安全帽,遵守施工区域的相关安全规定。
3、施工过程中严禁乱堆乱放,保持施工现场的整洁和有序。
4、施工过程中应定期检查施工质量,及时发现并处理施工中存在的问题。
5、施工完成后要及时进行验收,确保基层的质量符合设计要求。
通过以上的施工方案的实施,可以保证二灰土基层的质量和工程的安全。
在具体的施工过程中,应按照方案的步骤和注意事项进行操作,确保施工的顺利进行。
同时,施工人员要随时保持沟通和合作,确保团队的协调和施工效率的提高。
312国道常州段改建工程入4标路面底基层施工技术方案一、准备工作1.施工机械的准备二灰土底基层的施工机具和配件, 必须做好开工前的保养、试机工作, 并保证在施工期间不发生有碍施工进度和质量的故障。
底基层采用单幅路拌法一层摊铺施工, 因而必须配备:①拌和深度大于二灰土松铺厚度的路拌机;②18-21t的压路机、振动压路机和轮胎压路机;③50-T中拖;④平地机、推土机;⑤自卸汽车;⑥装载机;⑦挖掘机;⑧洒水车。
机械检修保养:特别是拌和机在使用前要检查刀片是否正常, 是否缺刀片, 保持刀片整齐一致。
① 2.质量检测主要仪器②土壤液塑限联合测定仪;③石灰有效钙和氧化镁含量测定设备;④重型击实仪;⑤石灰剂量测定设备;⑥二灰土试件制备与抗压强度测定设备;⑦标准养护室;⑧底基层密度检测设备。
① 3.材料准备石灰的准备: 石灰要符合二级或二级以上石灰各项技术指标的要求, 本标段采用宜兴的消石灰, 生石灰应在使用前7-10天充分消解。
消解后的石灰应保持一定的湿度, 不得产生扬尘, 也不可过湿成团。
消石灰应过10电动筛并尽快使甩, 石灰堆放在场地上用彩条布覆盖。
石灰要分批进料, 做到既不影响施工, 又不过多存放, 应尽量缩短储存时间。
石灰、粉煤灰场地应在线外临时硬化和平整.②粉煤灰的准备: 粉煤灰烧失量不应超过20%, 比表面积宜大于252/g,③有一定湿度, 含水量在10〜35%之间。
这次二灰土试铺段采用扬州二电厂生产的粉煤灰, 料场上充分备足用量。
土源的准备:这次二灰土试铺段采用的土源, 其塑性指数在18-22之间, 符合规范要求。
对于去年已覆盖的土调查土质、数量, 不得使用塑性指数不合格的土质, 对覆盖数量不足及时补土, 数量多的予以推除。
对于新完工的 95区顶施工验收合格, 采用打格法均匀布土。
水源的准备: 水源采用当地饮用水。
① 4.对路基作全面检查②路基外形检查路基外形检查内容有路基的高程、中线偏位、宽度、横坡度和平整度。
二灰土的施工方案1. 引言二灰土是一种土工材料,具有优良的工程性能和环境适应性,在土木工程和公路建设中得到广泛应用。
本文将介绍二灰土的施工方案,包括材料的选用、施工工艺和质量控制等内容。
2. 材料选用2.1 砂砾土选择优质的砂砾土作为二灰土的原料,确保原料的粒径分布合理、无杂质。
砂砾土的地质性质和岩性应符合设计要求,并进行必要的实验室测试。
2.2 灰选择活性石灰作为二灰土的固化剂。
活性石灰应符合国家标准,具有适当的活性和水化性能。
3. 施工工艺3.1 地基处理在选择施工地点前,应对地基进行勘察和分析,确定地质条件,确保地基的稳定性和承载能力。
如果有需要,先进行地基处理,如填方、挖方、夯实等。
3.2 砂砾土的加工与搅拌将选用的砂砾土通过筛网进行筛分,保证粒径分布的均匀性。
然后与合适比例的活性石灰进行混合搅拌,确保活性石灰均匀覆盖在砂砾土的每个颗粒表面。
3.3 灌注与均匀性控制将混合好的二灰土通过机械设备或人工方法进行灌注。
在灌注的过程中,应注意控制二灰土的均匀性,避免出现局部浓度或稀度的情况。
可采用振动器或压实器对施工区域进行震动,使二灰土充分均匀地填充空隙。
3.4 固化和水化在灌注完成后,应尽快开始固化和水化过程。
固化时应控制湿度和温度,确保固化的稳定性和均匀性。
水化过程可通过湿润施工区域,提供必要的水分。
3.5 平整与修整待二灰土固化完成后,进行平整与修整工作,确保地表平整、符合设计要求。
可以采用机械设备或人工方法进行修正,使地表光滑、无凹凸。
4. 质量控制4.1 原料质量控制在选择原料时,进行必要的实验室测试,确保砂砾土和活性石灰的质量符合国家标准。
对原料进行抽样检测,检测项目包括颗粒分布、含水率、活性和化学组成等。
4.2 施工质量控制在施工过程中,定期进行施工质量检验,包括二灰土的均匀性、固化质量和表面平整度等。
对不合格的部分进行处理,及时调整施工工艺。
4.3 完工验收施工完成后,进行完工验收,参照设计要求进行检查。
二灰土的施工方案二灰土是一种常见的施工材料,主要用于土方工程中的填筑和夯实。
它具有质轻、成本低、易于施工等优点,在工程中被广泛应用。
下面是关于二灰土的施工方案,供参考。
一、材料准备1. 获得合格的二灰土材料,确保其质量符合相关规范要求。
2. 准备施工所需的机械设备和工具,包括挖掘机、推土机、压路机、平板夯、水泥搅拌机等。
二、施工前的准备工作1. 确定施工区域,并清理施工区域内的杂物、障碍物等。
2. 根据设计要求,合理布置施工各个工作面的工作空间,设置交通指示标志。
3. 针对施工区域的地质情况,采取必要的加固和排水措施。
三、施工步骤1. 开挖基坑:根据设计要求和勘察报告,采用挖掘机开挖基坑。
开挖深度应符合设计要求,并保持坡度合理、平整。
2. 基坑处理:对开挖出来的基坑进行处理,包括边坡夯实、过高边坡削平或采取其他适当的加固措施。
3. 二灰土填筑:将准备好的二灰土通过推土机或铲车进行填筑,从基坑底部开始,逐层填筑并夯实。
4. 夯实处理:夯实可以采用两种方式:一种是采用压路机进行振实,另一种是采用平板夯进行跳夯。
夯实层数和层数厚度应符合设计要求。
5. 校平整:在夯实完成后,用平板夯或推土机进行校平整处理,确保填筑层的平整度。
6. 保护层设置:根据工程要求,在填筑层的上方设置相应厚度的保护层,可以采用硬质材料(如水泥砂浆、沥青等)或柔性材料(如沙土、石灰土等)。
四、施工注意事项1. 对施工现场的卫生和环境保护要有足够的重视,在施工过程中及时清理施工区域内的垃圾和污染物,减少对周边环境的影响。
2. 整个施工过程中要严格按照相关规范和要求进行操作,确保施工质量和工期进度的同时,保证工人的安全。
3. 在施工过程中,及时与监理、设计单位进行沟通,解决施工中遇到的问题和疑虑。
这是一个关于二灰土的常规施工方案,根据不同的工程要求,施工方案可能会有所调整。
同时,施工过程中应做好记录和监控,保证工程质量和施工安全。
二灰土的施工方案1. 简介二灰土,是一种传统的路基和路面材料。
它是由粘土、砂和石料等原材料通过加水搅拌而成,常用于基础层和中间层的施工。
本文将介绍二灰土的施工方案,包括原材料准备、施工步骤和质量控制等内容。
2. 原材料准备2.1 粘土选择适宜的粘土是保证施工质量的关键。
粘土的主要特征是塑性和可塑性。
在选择粘土时,应注意以下几个方面:•塑性指数应适中,不宜过高或过低;•黏土粘性应稳定,避免出现泥浆化现象;•必要时可添加适量的改良剂,如石灰或水泥。
2.2 砂砂是二灰土中的填充材料,它能够增加材料的稳定性和抗压强度。
在选择砂的时候,应注意以下几个方面:•砂的颗粒应均匀,尺寸适中;•避免含有过多的粉状物;•需要对砂的含水量进行控制,以保证施工过程中的均匀性。
2.3 石料石料是二灰土的骨料,能够增加材料的稳定性和抗压强度。
在选择石料时,应注意以下几个方面:•石料应具有适当的硬度和强度;•避免含有过多的细颗粒;•石料的含水量应进行控制。
3. 施工步骤3.1 原材料搅拌将粘土、砂和石料按照一定的比例投入到搅拌机中进行搅拌。
搅拌时间应保持一定,以确保原材料充分混合均匀。
3.2 加水搅拌在原材料搅拌的过程中,适量添加水进行混合搅拌。
水的添加量需要根据材料的实际情况进行调整,以保证混合物的湿度适宜。
3.3 施工压实将混合好的二灰土铺设在施工区域,并采用压路机进行压实。
压实的次数和力度需要根据实际情况进行调整,以确保材料的密实度和均匀性。
3.4 平整整齐待施工区域压实后,使用平整机将土面进行平整,去除杂物和凸起的部分。
平整后,可进行下一道层次的施工。
3.5 喷水养护施工完成后,需要进行喷水养护,以防止材料干裂和表面粉化。
喷水养护时间和频率需要根据气候和材料的情况进行调整,通常为2-3天。
4. 质量控制4.1 原材料检验在开始施工前,应对原材料进行检验,确保其质量符合相关标准。
检验的内容包括粘质指数、颗粒分布、含水量等。
二灰土底基层施工方案一、前言在道路和建筑施工中,二灰土底基层是非常重要的一环。
合理的施工方案能够保证基层的质量和稳定性,为后续工程提供良好的基础。
本文将着重介绍二灰土底基层的施工方案。
二、材料准备1. 二灰土二灰土是一种土工程材料,在基层施工中扮演着重要角色。
使用优质的二灰土能够提高基层的承载能力和抗渗性。
2. 碎石料在二灰土中添加适量的碎石料可以增加基层的稳定性和耐久性,提高其承载能力。
3. 水泥水泥是二灰土底基层施工中常用的固化材料,能够提高土体的强度和耐久性。
三、施工步骤1. 地面准备在进行二灰土底基层施工之前,需要对施工地面进行清理和整平,确保地面平整、干净。
2. 二灰土铺设将准备好的二灰土均匀铺设在地面上,并采用合适的机械设备进行夯实,保证土层的密实性和平整度。
3. 碎石料铺设在夯实的二灰土表层铺设一层碎石料,再次夯实,增加基层的稳定性和耐久性。
4. 加水泥固化最后,在碎石料表层均匀洒撒水泥,进行充分的混合和固化,使基层达到所需的强度要求。
四、施工质量控制1. 材料质量控制在施工过程中要严格控制二灰土、碎石料和水泥的质量,确保符合相关标准要求。
2. 施工工艺控制在施工过程中要按照规范要求和施工方案进行操作,确保每个步骤的质量和正确性。
3. 现场监督检查定期对施工现场进行监督检查,及时发现问题并进行处理,确保施工质量和进度。
五、结语二灰土底基层的施工是一项技术活,需要严格按照规范要求和施工方案进行操作,才能确保基层的质量和稳定性。
希望本文对相关从业人员在施工中有所帮助。
二灰土路基施工方案方案一:二灰土路基施工方案一、前期准备工作在进行二灰土路基施工前,需要进行一系列的前期准备工作,确保施工的顺利进行。
首先是对施工区域进行勘察和测量,了解地形地貌等基础信息。
然后,根据勘察结果进行设计和规划,确定路基的宽度、坡度等参数。
接下来,清除施工区域内的障碍物,保证施工区域畅通无阻。
最后,准备好所需的施工设备和材料,确保施工过程中的顺利进行。
二、施工步骤1. 翻浆灌浆将二灰土料浆和水按照一定比例混合,并进行搅拌,直至达到均匀的状态。
然后,将混合好的料浆倒入施工区域,使用铺线机进行均匀铺设。
在铺设的过程中,要注意保持均匀厚度和平整度。
2. 压实处理在翻浆灌浆完成后,需要进行压实处理。
首先是使用碾压机进行初期压实,确保路基的均匀密实。
然后,根据需要进行多次的振动压实,使路基更加坚固稳定。
3. 排水处理为了保证路基的排水能力,需要进行一定的排水处理。
可以在路基底部设置排水沟,将雨水及时排除。
此外,还可以进行路基表面的坡度处理,使路面上的积水能够顺利排走。
4. 边坡处理在路基施工中,边坡的处理十分重要。
首先需要进行边坡的开挖和整理,确保边坡的坡度和稳定性。
然后,可以进行边坡的防护措施,例如加装护坡板或者进行植被覆盖,以增加边坡的稳定性和美观性。
5. 路基加固为了增加路基的稳定性和承载能力,可以进行路基加固处理。
可以采用的方法包括增加灌浆深度、设置加筋网等。
这些措施可以有效提高路基的强度和稳定性。
6. 结构层施工在路基处理完成后,可以进行结构层的施工。
根据具体需要,可以进行沥青混凝土面层或者水泥混凝土面层的施工。
施工过程中需要注意均匀铺设和充分压实,确保面层的平整度和强度。
三、验收与保养施工完成后,需要对施工质量进行验收。
对翻浆灌浆、压实处理、排水处理等各项工程进行检查,确保各项指标符合要求。
同时,还需要制定保养计划,定期对路基进行维护和检修,以延长使用寿命。
综上所述,二灰土路基施工方案分为前期准备工作、施工步骤和验收与保养三个部分。
二灰土施工方案灰土施工方案是指在地基处理中使用灰土来改良土壤的施工方案。
本方案主要适用于土壤含有过高的有机物、腐殖质或其他不良成分的情况下,通过添加灰土来改善土壤的工程性能。
1. 方案目标本方案的目标是通过添加灰土来改良土壤的承载力、抗渗透能力和稳定性,提高地基工程的质量和稳定性。
2. 方案步骤(1)勘察土壤:首先对工程所在地区的土壤进行详细的勘察和分析,了解土壤的类型、成分和特性。
(2)灰土筛选:根据土壤的特性和工程要求,选择适合的灰土种类,并进行筛选,确保灰土的质量和纯度。
(3)灰土施工:将筛选出的灰土均匀地撒布在地基表面,并用挖掘机或压路机进行压实,确保灰土与原土混合均匀。
(4)灰土固化:在灰土铺设完成后,利用水泥或其他适当的固化剂进行固化处理,提高灰土与原土的粘结强度和承载力。
(5)灰土加固:如果需要进一步加固地基,可以在灰土施工完成后进行加固处理,例如添加钢筋等加固措施。
3. 施工要求和注意事项(1)施工期间,要保持工地的通风良好,确保施工人员的安全。
(2)灰土应选择符合规定的标准,并经专业机构检测合格后使用。
(3)施工过程中,要严格按照工程设计和规范要求进行施工,确保加固效果的可靠性。
(4)施工过程中,要密切监测和检测地基的状态和变化,及时调整和修复。
(5)施工完成后,要及时对灰土加固效果进行检测和评估,确保工程质量。
4. 施工效果及经济效益通过灰土施工,可以有效地改良土壤的工程性能,提高地基的承载力和稳定性,降低地基沉降和变形的风险。
此外,灰土施工相对于其他地基处理方法来说,施工周期较短,经济效益较高。
5. 施工案例灰土施工方案在许多工程项目中得到了广泛的应用,例如公路、铁路、建筑等。
其中,广州地铁三号线工程就采用了灰土施工方法,在地基处理中获得了良好的工程效果。
二灰土施工方案1、准备下承层(1)二灰稳定土的下承层表面平整、坚实、无坑洞,高程及路拱符合设计及规范要求。
(2)用振动压路对路基进行碾压检验。
在碾压过程中,如发现土过干、表层松散,上土前适当洒水;对存在的坑洞或局部坑洼挖除10cm后换填灰土并夯实。
(3)施工段落两侧路基边坡修整泄水槽。
1.2施工放样(1)在土基上恢复中线,中桩放样间距10m,并在两侧路肩边缘外0.5m设指示桩,同时放样二灰土边线。
(2)在两侧指示桩上用红色反光纸标出二灰稳定土顶边缘的设计高。
1.3备料、摊铺土1.3.1备料:(1)粉煤灰提前3天运至施工段落附近的路基上,运到现场的粉煤灰,要含有足够的水分,防止扬尘,在干燥和多风时,对料堆表面洒水保持湿润。
对批量集中堆放的粉煤灰,塑料纸覆盖,避免雨淋过分潮湿;石灰土层铺筑完成后直接运至施工现场;二灰土用土由土场运至施工现场,在土场挖土时先将树木、草皮和淤泥等杂土清除干净,土中的超尺寸颗粒应予筛除。
(2)二灰土集料数量计算:每平米二灰土集料:土方数量=长×宽×厚×最大干密度×土集料百分比×压实度/土密度×压实度。
石灰数量=长×宽×厚×最大干密度×石灰集料百分比×压实度/石灰密度。
粉煤灰数量=长×宽×厚×最大干密度×粉煤灰集料百分比×压实度/松干粉煤灰密度。
(3)上土前在路基上先洒水,使其表面湿润,但不应过分潮湿而造成泥泞。
土装车时,控制每车料的数量基本相等,按照计算土方量和卸料距离备料,避免有的路段料不够或过多。
(4)为便于灰土路基养护,二灰稳定土用土在路基交工验收完成后即开始铺筑,铺筑土要包括路肩宽度,铺筑总宽度为30.18m。
1.3.2摊铺土(1)摊铺前确定3个断面做好位置标识,测量下承层顶标高、铺土后标高和碾压后标高,检验松铺土层的厚度,符合预计要求。
二灰土施工方案二灰土施工方案一、工程概况及目的该工程位于城市道路改造项目中,主要目的是为了改善道路的承载力和稳定性。
二灰土作为一种常用的填充土材料,具有良好的承载能力和稳定性,适用于路基填筑和边坡修建等工程中。
本方案主要介绍了该工程中二灰土的施工方案。
二、施工原材料及设备1. 施工原材料:- 二灰土:二灰土是一种尺寸较小的粒状土壤,含有适当的灰分,具有较好的稳定性和承载能力。
- 水:用于调制二灰土的湿度,使其具有一定的塑性和可塑性。
- 其他辅助材料:如石灰、砂、粉煤灰等,用于调节二灰土的性质和强度。
2. 施工设备:- 推土机:用于二灰土的铲削和推平。
- 大型振动机:用于二灰土的压实。
- 喷水车或洒水车:用于湿润二灰土。
三、施工工艺流程1. 土地准备- 清运垃圾:对工程现场进行垃圾清理,确保施工地面干净整洁。
- 轨道设置:根据设计要求,在道路两侧设置轨道,用于导向施工设备。
2. 施工测量- 根据设计要求,在现场设置测量桩和控制点。
- 利用测绘仪器,对施工地进行高程和平面测量,确定施工引线。
3. 开挖坑槽- 根据设计要求,在施工地挖掘坑槽,保证土层的均匀。
- 挖掘后,清理坑槽内的杂物和泥浆。
4. 铺设防渗层- 在坑槽底部铺设一层防渗层,可采用沥青混凝土或其他防水材料。
5. 压实底土- 在铺设防渗层之后,利用大型振动机对底土进行压实,保证路基的稳定性。
6. 铺设二灰土- 二灰土通过推土机均匀地铺设在路基上,厚度按设计要求进行调整。
- 铺设完毕后,利用铁锹或推土机进行均匀压实。
7. 湿润二灰土- 利用喷水车或洒水车对铺设的二灰土进行充分湿润,使其具有一定的塑性。
8. 二灰土压实- 利用大型振动机对已湿润的二灰土进行压实,提高其密实度和强度。
9. 对二灰土进行控制- 保持二灰土的湿度,避免过干或过湿。
10. 完工验收- 在施工完成后,进行工程的验收,检查是否符合设计要求和相关规范。
四、安全措施1. 施工现场设置警示标志,保证施工区域的安全区分。
二灰土施工方案一、引言二灰土是一种常用的路基填料,其具有良好的工程性能和经济性,被广泛应用于公路、铁路、土建等工程中。
本文将介绍二灰土施工方案的主要内容,包括施工工艺、施工注意事项以及施工流程等。
二、施工工艺1. 原料选用:选择质量稳定、颗粒分布均匀、含水率适中的二灰土作为施工原料。
同时,还需要对原料进行筛分、湿度调整等处理,以确保原料的质量符合施工要求。
2. 原料处理:将原料经过筛分后,进行湿度调整。
湿度的调整应根据实际情况进行,避免过湿或者过干对施工工艺产生不利影响。
3. 施工设备准备:在施工现场准备好所需的施工设备,包括挖掘机、铺设机械、压路机等,确保施工顺利进行。
4. 施工区域准备:在施工前需要对施工区域进行清理,清除杂物和障碍物,切实保证施工安全。
5. 铺设原料:在施工区域平整后,使用挖掘机或者铺设机械将原料均匀地铺设在施工区域上。
铺设时应确保原料的均匀性和稳定性,避免出现空洞和不均匀厚度的情况。
6. 压实原料:铺设完成后,使用压路机对原料进行压实,以提高其密实度和稳定性。
压实时需要掌握好压实力度和次数,避免过度压实导致原料结构破坏。
7. 加水保养:在原料压实完成后,需要进行加水保养。
加水保养的目的是使原料中的水分充分渗透,提高整体的稳定性和密实度。
三、施工注意事项1. 严格控制含水率:二灰土在施工过程中含水率的控制非常重要。
过高或者过低的含水率都会对施工质量产生不利影响,因此需要严格控制含水率在合适的范围内。
2. 稳定施工环境:在施工过程中需要保持施工环境的稳定,避免强风、大雨等极端天气对施工造成不利影响。
3. 合理安排施工时间:合理安排施工时间,避免在高温、大风等恶劣天气条件下施工,以充分保证施工质量。
4. 施工现场安全:在施工过程中需要严格遵守相关安全规范,建立合理的安全警示标识,确保施工现场的安全性。
四、施工流程1. 原料采购和处理:选择合适的二灰土原料,并进行筛分和湿度调整。
二灰土专项施工方案一、施工准备:1、材料(1)石灰:石灰质量应符合上级Ⅲ级以上的生石灰或消石灰的技术指标,要尽量缩短石灰的存放时间,石灰的野外堆放时间较长时应妥善覆盖保管,不应遭日晒雨淋。
(2)水泥:普通硅酸盐水泥、矿渣硅酸盐水泥和火山灰质硅酸盐水泥都可用于稳定土,但应选用终凝时间较长(宜在6小时以上)的水泥。
快硬水泥、早强水泥以及受潮变质的水泥不应使用。
宜采用标号较低的水泥。
(3)水:凡人和牲畜的饮用水均可用于施工。
3、机具设备:挖掘机1台、装载机2台、压路机4台、路拌设备3台、自卸汽车15辆等。
4、测量检测设备:全站仪、水准仪、灌砂筒、三米直尺、钢尺等。
5、技术准备:施工前应取所定料场中有代表性的土样进行下列试验:(1)颗粒分析(2)液限和塑性指数(3)重型击实试验(4)相对密度通过试验,确定必需的水泥和石灰剂量以及混合料最佳含水量。
二、路拌法施工:1、路拌法施工的工艺流程:准备下承层施工放样粉碎摊铺土整平和轻压运送和摊铺石灰拌和整平和轻压摆放和摊铺水泥拌和洒水并湿拌整型碾压接缝和调头处的处理养生2、准备下承层:(1)二灰土的下承层表面应平整、坚实,没有任何松散材料或软弱地点(2)二灰土施工前,应用18吨压路机对土路基进行碾压检验(压3—4遍)。
在碾压过程中,如发现土过干,表层松散,应适当洒水;如土过湿发生“弹簧”现象,应采用挖开晾晒、换土、掺石灰或粒料等措施进行处理。
(3)应逐个断面检查下承层标高是否符合设计要求。
3、施工放样:(1)在土基上恢复中线,直线段每15~20米设一桩,平曲线每10~15米设一桩,并在两侧路肩边缘外设指示桩。
(2)进行水平测量。
在两侧指示桩上用明显标记标出综二灰土层边缘的设计高。
4、备料:(1)采集土料前,应先将树木、草皮和杂土清除干净。
(2)土料中的超尺寸颗粒应予以筛除。
(3)应在预定的深度范围内采集土料,不应分层采集。
不应将不合格的土料采集一起。
如分层采集土料,则应将土料先分层堆放在一场地上,然后从前到后(上下层料一起装入汽车)将料运送到施工现场。
二灰土施工方案1、材料要求:1)、石灰:Ⅲ级(或Ⅲ级以上)生石灰或消石灰。
石灰应充分消解。
2)、Sio2`AL2o3和Fe2o3的总含量应大于70%,烧失量不大于20%,比表面积大于2500cm2/g。
露天堆放的粉煤灰必须含有足够的水分(含水量15%~20%)以防飞扬,在存放过程中粉煤灰凝结成块,使用时应将灰块打碎。
3)、土:塑指12~20的粘性土或沙质粘土,土块最大粒径不大于15mm。
4)水:人或牲畜饮用水即可。
2、配比:石灰:粉煤灰:土=12:35:53(质量比)。
3、摊铺:采取现场路拌。
根据60(东方红)推土机排压和平地机找平后土方、白灰和粉煤灰的自然密度,计算出每种材料的现场虚铺厚度。
二灰土各种材料虚铺厚度计算式如下:计算所采用的过程数据:土经60(东方红)排压完成后密度为:1.45g/cm3。
白灰土经60(东方红)排压完成后密度为:0.85g/cm3。
粉煤灰经60(东方红)排压完成后密度为:1.1g/cm3。
土的平均含水量:25%;白灰的平均含水量20%;粉煤灰的平均含水量:30%。
二灰土标准击实实验最大干密度为:1.524g/cm3。
以1000m2为计算单位,具体计算过程如下:1000m2混合料质量:1000 m2×0.15m×1.524t/m3=228.6t白灰干质量:228.6 t×0.12=27.4t,粉煤灰干质量:228.6t×0.35=80t,土干质量:228.6t×0.53=121.1t。
考虑现场每种材料的含水量,每种材料现场实际用量:白灰为27.4×(1+0.2)=32.88t;粉煤灰为80×(1+0.3)=104t;土为121.2×(1+0.25)=151.5t。
考虑各种材料经60(东方红)排压完成后的密度,可计算出每种材料虚铺厚度为:白灰:32.88/0.85/1000=3.8cm;粉煤灰:104/1.1/1000=9.5cm;土:151.5/1.45/1000=10.4cm。
天津滨海新区中部新城南起步区市政基础设施工程一期永平道道路工程二灰土施工方案天津二十冶建设有限公司2014年2月25日一、工程概况:本道路永平道(中荣路-中通路)设计起点为中荣路路口(桩号K0+035.048),设计终点为中通路路口(桩号K1+312.234),道路全长1191.936m。
底基层为18cm石灰粉煤灰土(12:35 :53)。
面积为25154m2。
2013年11月10日道路工程完成至道胎,根据中部新城市政指令8%灰土预留5cm沉降量。
经过进行压实度、平整度、高程、弯沉等试验检测,各项指标满足设计要求,具备进行二灰土施工的条件。
由于进入冬季需预压土覆盖。
2014年2月24日道路施工队进场,对预压土卸载,路基顶面整平碾压,确保二灰土顶面高程满足设计要求。
二、施工工艺安排:卸载预压土、道胎顶面整平碾压→道胎现场测量放样→计算土方、粉煤灰、白灰铺筑厚度并分步进行摊铺→路拌(两遍)→排压→测量、整平→碾压→养生三、施工进度计划安排:本工程根据现有状况拟采用分段铺筑,将划分为2个段落如下:(1)K0+035.048-K0+721.924段,计划时间3月16日-3月19日(2)K0+807.174-K1+312.234段,计划时间3月18日-3月21日四、施工管理人员组织机构图:项目管理班子组织结构图项目经理宋增力项目安经理林琳质量员张泽辉施工员宫颜君质量员张帅项目技术负责人孙昌明安全员马宠颖材料员徐宽江机械员鲍承玉实验员陈栋梁道路施工队五、施工准备工作:1、劳动力安排:工种人数管理人员 6测量员 2试验员 1司机(特种设备)12普通工10施工过程中各道工序有专人把控,确保施工质量。
2、机械设备安排:序号机械名称型号数量备注1 宝马路拌机1台2 平地机PY180 1台3 推土机D160 2台4 装载机3T 2台5 三轮压路机3Y18-21 1台6 振动式压路机YZ18GD 1台7 洒水车1台对所有施工机械进行全面的调试、检查和维修,保证各类机械运转处于良好状态。
3、主要材料的投入计划:施工材料以质量符合设计要求和施工规范的要求为原则,选取最佳材料供应商,提前签定供料合同,以确保施工过程中的材料供应。
(1)、按照材料用量计划,将所需材料进入现场或成品料加工场。
(2)、材料进货的同时,按照质量控制程序向材料供应商索取营业执照、资质证书、产品出厂合格证书和检验报告。
(3)、材料进场后,由试验人员进行自检,以控制材料质量,并且配合监理进行材料抽检试验。
(4)、无论自检还是抽检,如果出现材料不合格的情况,均清除出场,不予使用,并通知材料部门另选材料供应商重新进料。
(5)、石灰采用Ⅱ级石灰。
石灰应在使用前7天充分消解。
粉煤灰进场攒堆堆放,土采用预压土。
取样送试,需经项目部自检及监理抽检合格后方可使用,把好材料的源头关。
4、现场准备:下承层整平、碾压、验收。
做好路基高程测量,宽度放样、检查井保护。
六、施工方法:1、首先对该结构层所用材料进行检验,其中石灰选用合格品以上生石灰,同一产地、同一批次进场石灰取两个样品进行检验;粉煤灰质量应符合SIO2、AL2O3、和Fe2O3的含量应不大于70%,在温度为7000C 时的烧失量宜小于或等于10%,比表面积应大于2500cm2/g,同一产地、同一批次进场粉煤灰取两个样品进行检验;素土采用现场工程土,并进行相应的试验检测。
根据石灰、粉煤灰及素土的自然密度,推算出压实厚度为18cm,配比为12:35:53的石灰粉煤灰土中,每单位面积需用石灰数量和粉煤灰及土的松铺厚度,用于指导施工。
2、消解石灰(1)、石灰存放地点为路基以外、地势较高、近水源、交通便利、远离居住地且较安全的地方,避免被水浸泡、调运困难等现象发生。
(2)、石灰消解时,要佩戴眼镜、胶靴等劳保用品,并应脚踩跳板,防止石灰烧伤。
(3)、为防止大堆石灰的底部消解不透,存灰点堆存石灰高度在两米左右。
(4)、石灰消解在使用前7天内完成,石灰消解加水时应控制加水量,第一遍加水为初步消解,间隔半天至一天,进行第二遍注水,水管深插至灰堆底部,使生石灰充分消解,但不能使熟石灰成膏成团。
3、在基层施工前,先清扫干净路基后,检测路基顶面质量,表面应平整坚实,具有规定的路拱,平整度和压实度符合质量检验标准,方可进行施工。
4、工程测量(1)、中桩放样在开工前,测量人员按照技术规范的施工图纸要求现场放样,使用全站仪,用坐标法测设道路中桩。
中桩间距:直线段20米,曲线段10米。
(2)、边桩放样在中桩两侧用白灰打出底基层填筑边线。
中桩和边线放样后,请监理工程师验线,经监理工程师确认后方可进行施工。
5、二灰土采用全幅路拌法施工(1)、由于现场土方含水量较高,我单位已进行戗灰处理,含灰量已达5%。
根据计算结果在路基上平铺,然后使用160推土机排压,灰土厚度为11cm。
(2)、在排压整平的灰土上按计算厚度平铺粉煤灰并适当整平排压,厚度控制在8cm。
(3)、在整平的粉煤灰顶面打出方格网机械配合人工按照计算数量布臵石灰,每个方格网中石灰撒布均匀,灰量控制在3cm。
注:石灰粉煤灰土(12:35:53)层铺法各种材料厚度为:材料名称βP h (1+W)K ρH 石灰 1.514 0.12 18 1.05 0.95 1.2 3 粉煤灰 1.514 0.35 18 1.1 0.95 1.15 8 素土 1.514 0.53 18 1.2 0.95 1.4 11 注:体积计算公式为H=β×P×h×(1+W)×K/ρ(后附二灰土标准击实实验报告)式中: H—某种材料虚铺厚度(厘米)β—混合料的最大干密度(公斤/米3)P—某种材料占混合料的设计百分比(%)h—石灰粉煤灰土基层设计厚度(厘米)W—某种材料的现场含水量(%)K—石灰粉煤灰土基层设计压实度(%)ρ—某种材料的松铺湿容重(公斤/米3)(4)、使用稳定土拌和机充分拌和,设专人跟随拌和机,在其后挖坑检测拌和深度,拌和深度应达到底基层底部并略侵入路基5-10mm,以利上下层结合,即不能过深而扰动路基,又不能过浅而产生素土夹层。
(5)、混合料的拌和使用拌合机拌和两遍,混合料拌和均匀后,实验人员取样检测含水量。
①如果含水量不足,可用洒水车喷洒补充水分,然后再次拌合。
②混合料拌和均匀后应色泽一致,没有灰条、灰团,且含水量合适均匀。
(6)、混合料拌和均匀,符合设计要求后,在含水量最佳时完成碾压作业,如果气温过高,可在高于最佳含水量1到2个百分点时碾压。
①首先选用160推土机排压,使拌合好的混合料不存在松土现象,以暴露潜在的不平整。
②根据测量人员测量出混合料顶面的高程情况(高于设计高程1.5cm,用熟石灰标出高度),使用推土机粗略找平。
③使用平地机精确刮平,将多余料直接刮出路外,不能出现薄层贴补现象。
④使用振动压路机不带振轻压一遍,然后带振由道路边缘向路中心重型碾两遍,接着用三轴压路机由道路边缘向路中心重型碾,碾压时应重叠1/2轮宽。
后轮压完路面全宽时,即为一遍,一般需碾压6-8遍。
压路机的碾压速度,头两遍以采用 1.5-1.7Km/h 为宜,以后宜采用2.0-2.5Km/h。
⑤严禁压路机在以完成或正在碾压的路段上掉头或急刹车,应保证稳定土层表面不受破坏。
⑥碾压过程中,如有“弹簧”、松散、起皮等现象,应及时翻开重新拌和或用其他方法处理,使其达到质量要求。
(7)、石灰粉煤灰土施工完成后,检测人员及时对成品外观和内在质量进行检测,发现不合格的部位及时予以整改。
序号检测项目检测频率检测方法允许误差备注1 压实度1点/1000m2 环刀法≥952 平整度1点/20m 3m直尺法≤10mm3 宽度1点/100m 50m钢尺不小于设计宽度4 中线高程1点/20m 水准仪-15mm—+10mm5 横坡度一个断面/20m 水准仪-0.3%—+0.3%6、养生1、成品表面洒水车洒水养生,根据天气变化情况调整养生洒水次数,一般控制在4遍/天,保持表面湿润。
2、养生期间禁止车辆通行,并派专人进行交通管制。
七、质量保证体系及措施:1、保证质量的管理措施(1)工程质量保证体系框图项目经理宋增力质量员张泽辉施工员宫颜君质量员张帅项目技术负责人孙昌明材料员徐宽江机械员鲍承玉实验员陈栋梁道路施工队(2)不断加强对职工进行有关质量法规的教育,增强全员的质量责任意识,使创建优质工程真正成为每个建设者的自觉行动;深入开展“一学、五严、一追查”(学法规、严守设计标准、严守操作规程、严用合格产品、严格程序办事、严格履行合同;追查责任者)和“质量月”活动,充分发动职工群众,切实履行法定的质量义务,做到依法经营。
(3)定期或不定期的组织职工开展职业岗位培训,学习有关规范、标准和操作规程,进行“四新”(新技术、新材料、新工艺、新设备)成果的技术培训和推广。
2、保证质量的控制措施(1)工程工艺控制①二灰土施工前,编制二灰土专项施工方案,经监理工程师审批后,严格按照施工方案施工。
②二灰土施工前,施工工作面保证清扫干净。
③测量人员进行水准点及控制点的闭合,闭合无误进行测量放线,保证道路宽度及高程满足设计要求。
④现场进场原材料(白灰、粉煤灰、土)及时进行抽检检验,保证原材料的各项指标满足设计要求。
⑤按照计算的厚度进行土方摊铺,测量跟踪检测高程及宽度,土方铺筑完成后用平地机进行找平,保证摊铺均匀。
⑥土方摊铺完成后,按照计算的厚度分层摊铺粉煤灰,保证粉煤灰的摊铺厚度,用平地机找平,测量人员跟踪检测摊铺厚度,保证粉煤灰摊铺均匀。
⑦粉煤灰摊铺完成后进行分层摊铺石灰,石灰厚度严格按照计算的厚度摊铺,用平地机找平,工人配合摊铺,保证石灰摊铺均匀。
⑧各层材料摊铺完成后用灰土拌合机进行拌合,拌合过程中测量人员跟踪检测拌合机的拌合厚度,严禁拌合过程中出现夹层或者漏拌现象,实验人员跟踪检测含水量、含灰量及拌合的均匀程度,保证二灰土拌合后各项指标满足设计要求。
⑨拌合完成后及时进行排压,测量人员跟踪检测高程及宽度,用平地机进行找平,二灰土找平要做到宁刮勿补,找平过程中严禁车辆通行,防止出现重皮现象。
⑩找平完成及时进行碾压,严格按照施工方案的碾压方式进行碾压,实验人员跟踪检测压实度,保证压实度满足设计要求。
(2)施工操作控制施工操作者是工程质量的直接责任者。
工程质量的好坏,单就工序质量来说,施工操作者是关键,是决定因素。
①施工操作者必须具有相应的操作技能,特别是重点部位工程以及专业性很强的工种工程,操作者必须具有相应工种岗位的实践技能,必须做到考核合格持证上岗。
②施工操作中,坚持“三检”制度,即自检、互检、交接检;所有工序坚持样板制;牢固树立“上道工序为下道工序服务”和“下道工序就是用户”的思想,坚持做到不合格的工序不交工。
