垫层(二灰土)施工方案
- 格式:doc
- 大小:29.00 KB
- 文档页数:3
二灰土专项施工方案一、前言在工程施工中,二灰土是一种常见的材料,其特性和用途决定了在建筑项目中的重要性。
为了准确、高效地进行二灰土的施工,制定专项施工方案显得尤为重要。
本文将详细介绍二灰土专项施工方案的制定及实施步骤。
二、施工准备在进行二灰土施工前,需要进行充分的施工准备工作,包括但不限于以下内容:1.确认工程图纸中二灰土的使用位置和用量;2.准备必要的材料和设备,如二灰土、搅拌设备等;3.安排专业施工人员,确保其具备相关技能和经验;4.制定施工计划,并将其与相关工程部门协调一致。
三、施工过程1. 准备工作在正式施工前,需进行以下准备工作:•搅拌设备的检查和调试;•二灰土的准备和清理;•场地清理和保护。
2. 搅拌与施工1.将二灰土按照设计比例加入搅拌设备中,并与水进行充分混合;2.搅拌均匀后,将二灰土按照设计要求进行铺设和压实;3.在施工过程中,需不断检查和调整施工质量,确保二灰土施工质量符合设计要求。
3. 完工与验收1.施工完成后,对二灰土施工区域进行清理和整理;2.针对施工质量进行自查和整理;3.经过工程部门验收合格后,方可进行下一步工作。
四、施工注意事项在进行二灰土专项施工过程中,需要注意以下事项:1.严格按照设计要求进行施工,不得随意更改施工工艺;2.确保施工人员具备相关技能和培训;3.施工过程中,严格控制施工现场的卫生与安全;4.遇到特殊情况需及时向相关部门汇报,并采取相应措施。
五、总结二灰土专项施工方案的制定及实施对于工程建设具有重要意义,只有严格按照施工方案要求进行施工,才能确保工程质量和工期的有序进行。
希望上述方案能为二灰土施工提供一定的参考,确保工程施工的顺利进行。
二灰土是一种常用的施工材料,其广泛应用于各种建筑工程中。
它是由石灰和岩土粉末混合而成的,具有优良的工程性能和稳定性。
本文将详细介绍二灰土的施工方案,帮助读者更好地了解和掌握这种材料的使用方法。
一、施工前准备1. 材料准备:在进行二灰土施工之前,首先需要准备好所需的材料,包括石灰、岩土粉末、水等。
这些材料应符合相应的标准,并保证其质量。
2. 设备准备:除了材料外,还需要准备相应的施工设备,如搅拌机、搅拌桶、喷涂机等。
3. 施工场地准备:施工场地应平整、清洁,确保施工过程中不受外界干扰,并提供良好的施工条件。
二、施工步骤1. 搅拌材料:将石灰和岩土粉末按一定的比例混合,然后加入适量的水,利用搅拌机进行充分搅拌,直至材料均匀混合。
2. 调整材料配比:根据实际需要,可以根据工程要求和现场条件适当调整材料配比,以达到最佳的施工效果。
3. 施工方式选择:根据具体工程要求和材料特性,可以选择喷涂、刷涂或覆盖等不同的施工方式。
喷涂适用于大面积的施工,刷涂适用于较小的区域,覆盖适用于需要整饰的部位。
4. 施工技巧掌握:根据实际施工情况,要掌握好施工技巧,确保施工质量。
如在喷涂过程中,要保持喷涂枪的均匀移动,保持喷涂厚度的一致性。
5. 施工层数控制:根据实际需要,可以适当增加施工层数,以提高二灰土的耐久性和稳定性。
通常,每层二灰土的厚度控制在5-10毫米之间。
三、施工注意事项1. 施工环境选择:施工过程中应选择适当的环境,避免在雨天或极端天气条件下进行施工,以免影响施工效果和质量。
2. 施工时间控制:施工时间应在适宜的范围内进行,以确保二灰土能够在规定时间内充分干燥和固化。
3. 施工过程监测:在施工过程中需要不断进行施工质量的检查和监测,确保施工过程中的质量符合相关标准和规范要求。
4. 施工后养护:二灰土施工完成后,应进行适当的养护,保持施工部位的湿润,防止二灰土表面龟裂和开裂。
综上所述,二灰土在建筑工程中的施工方案需要经过材料准备、设备准备、施工场地准备等一系列准备工作,在施工过程中需要掌握好搅拌材料的步骤、调整材料配比、施工方式选择、施工技巧掌握、施工层数控制等关键点。
二灰土的施工方案二灰土施工方案是指利用二灰土进行道路基层、基础填筑的一种施工方法。
以下是一份700字的二灰土施工方案。
一、施工目的:本施工方案的目的是利用经济实用的二灰土材料,进行道路基层和基础填筑,提高路基的稳定性和承载能力。
二、材料准备:1. 二灰土:从可靠的供应商采购优质的二灰土材料,保证其质量符合相关规范要求。
2. 水:使用清洁的淡水。
三、施工工序:1. 现场准备工作:a. 将施工现场进行清洁,清除杂物和积水。
b. 根据设计要求,在施工现场设置标杆和线桩。
2. 开挖土方:a. 按设计要求开展土方开挖工作。
b. 清除松散土层和有机物质,确保挖掘面平整、饱满。
3. 处理基础土层:a. 在基础土层上铺设一层20cm厚的二灰土,进行辊压密实。
b. 出现不平整的地方应进行修整。
4. 施工区域分层填筑:a. 按设计要求,将道路基层分为若干层次进行填筑。
b. 每层填筑高度不超过20cm,采用倒铺法均匀铺开材料。
c. 采用碾压机进行辊压密实,确保材料均匀分布且与基层紧密结合。
5. 养护:a. 填筑完成后,进行养护工作,保持路面的平整和稳定。
b. 定期浇水,避免干裂和材料脱落。
c. 避免重型车辆和机械在填筑路段频繁行驶,以免对路面造成损坏。
四、施工质量控制:1. 施工过程中应严格按照规范要求操作,避免潜在的质量问题。
2. 监测填筑材料的含水率,确保材料含水率符合要求。
3. 对填筑层进行取样检测,确保堆载能力和稳定性满足设计要求。
4. 根据施工现场实际情况,及时进行调整和修正。
五、安全措施:1. 在施工现场设置醒目的安全标识,标明危险区域和施工区域。
2. 工作人员必须佩戴安全帽、安全鞋和其他相应的个人防护装备。
3. 机械作业时应保持周边区域的人员和车辆的安全距离。
4. 防止材料的滑落和堆放不当,避免伤害工人和损坏设备。
通过以上施工方案的实施,可以保证道路基层和基础的填筑质量,提高路基的稳定性和承载能力,为道路的使用和交通安全提供保障。
二灰土基层施工方案二灰土基层施工方案一、施工准备1、施工前将工地清理干净,保持施工区域的整洁。
2、检查施工设备和工具,确保其正常运转和工作状态良好。
3、将施工现场划分出施工区域,并设置警示标志,确保施工安全。
二、材料准备1、选用质量良好的二灰土材料,符合设计要求。
2、按照设计要求准备好水泥、沙子等辅助材料。
3、根据工程需要准备好水源。
三、施工步骤1、表面处理:清理基底杂物,确保基底平整,去除存在的泥土、油渍等杂质。
2、湿润基底:在施工前用水喷湿基底,保持基底表面湿润。
3、投料:将准备好的二灰土材料均匀地铺到基底上,厚度根据设计要求进行控制。
采用手工铺装或机械铺装皆可。
4、夯实:使用机械夯实机或人工夯实工具对已铺设的二灰土材料进行夯实,确保基层的密实性和稳定性。
5、疏松:对夯实的基层进行疏松,使其更加均匀、结实。
6、湿润:在基层疏松后对其进行湿润处理,确保基层的湿度。
湿润程度要符合设计要求。
7、再次夯实:对湿润后的基层再次进行夯实,确保基层的密实性。
8、养护:对完成的二灰土基层进行适当的养护,保持其湿润状态。
9、验收:对施工完成的基层进行验收,确保其质量符合设计要求。
四、施工注意事项1、施工前应做好充分的准备工作,确保材料、设备和施工人员的准备就绪。
2、工人在施工过程中应注意安全,佩戴好安全帽,遵守施工区域的相关安全规定。
3、施工过程中严禁乱堆乱放,保持施工现场的整洁和有序。
4、施工过程中应定期检查施工质量,及时发现并处理施工中存在的问题。
5、施工完成后要及时进行验收,确保基层的质量符合设计要求。
通过以上的施工方案的实施,可以保证二灰土基层的质量和工程的安全。
在具体的施工过程中,应按照方案的步骤和注意事项进行操作,确保施工的顺利进行。
同时,施工人员要随时保持沟通和合作,确保团队的协调和施工效率的提高。
312国道常州段改建工程入4标路面底基层施工技术方案一、准备工作1.施工机械的准备二灰土底基层的施工机具和配件, 必须做好开工前的保养、试机工作, 并保证在施工期间不发生有碍施工进度和质量的故障。
底基层采用单幅路拌法一层摊铺施工, 因而必须配备:①拌和深度大于二灰土松铺厚度的路拌机;②18-21t的压路机、振动压路机和轮胎压路机;③50-T中拖;④平地机、推土机;⑤自卸汽车;⑥装载机;⑦挖掘机;⑧洒水车。
机械检修保养:特别是拌和机在使用前要检查刀片是否正常, 是否缺刀片, 保持刀片整齐一致。
① 2.质量检测主要仪器②土壤液塑限联合测定仪;③石灰有效钙和氧化镁含量测定设备;④重型击实仪;⑤石灰剂量测定设备;⑥二灰土试件制备与抗压强度测定设备;⑦标准养护室;⑧底基层密度检测设备。
① 3.材料准备石灰的准备: 石灰要符合二级或二级以上石灰各项技术指标的要求, 本标段采用宜兴的消石灰, 生石灰应在使用前7-10天充分消解。
消解后的石灰应保持一定的湿度, 不得产生扬尘, 也不可过湿成团。
消石灰应过10电动筛并尽快使甩, 石灰堆放在场地上用彩条布覆盖。
石灰要分批进料, 做到既不影响施工, 又不过多存放, 应尽量缩短储存时间。
石灰、粉煤灰场地应在线外临时硬化和平整.②粉煤灰的准备: 粉煤灰烧失量不应超过20%, 比表面积宜大于252/g,③有一定湿度, 含水量在10〜35%之间。
这次二灰土试铺段采用扬州二电厂生产的粉煤灰, 料场上充分备足用量。
土源的准备:这次二灰土试铺段采用的土源, 其塑性指数在18-22之间, 符合规范要求。
对于去年已覆盖的土调查土质、数量, 不得使用塑性指数不合格的土质, 对覆盖数量不足及时补土, 数量多的予以推除。
对于新完工的 95区顶施工验收合格, 采用打格法均匀布土。
水源的准备: 水源采用当地饮用水。
① 4.对路基作全面检查②路基外形检查路基外形检查内容有路基的高程、中线偏位、宽度、横坡度和平整度。
二灰土的施工方案1. 引言二灰土是一种土工材料,具有优良的工程性能和环境适应性,在土木工程和公路建设中得到广泛应用。
本文将介绍二灰土的施工方案,包括材料的选用、施工工艺和质量控制等内容。
2. 材料选用2.1 砂砾土选择优质的砂砾土作为二灰土的原料,确保原料的粒径分布合理、无杂质。
砂砾土的地质性质和岩性应符合设计要求,并进行必要的实验室测试。
2.2 灰选择活性石灰作为二灰土的固化剂。
活性石灰应符合国家标准,具有适当的活性和水化性能。
3. 施工工艺3.1 地基处理在选择施工地点前,应对地基进行勘察和分析,确定地质条件,确保地基的稳定性和承载能力。
如果有需要,先进行地基处理,如填方、挖方、夯实等。
3.2 砂砾土的加工与搅拌将选用的砂砾土通过筛网进行筛分,保证粒径分布的均匀性。
然后与合适比例的活性石灰进行混合搅拌,确保活性石灰均匀覆盖在砂砾土的每个颗粒表面。
3.3 灌注与均匀性控制将混合好的二灰土通过机械设备或人工方法进行灌注。
在灌注的过程中,应注意控制二灰土的均匀性,避免出现局部浓度或稀度的情况。
可采用振动器或压实器对施工区域进行震动,使二灰土充分均匀地填充空隙。
3.4 固化和水化在灌注完成后,应尽快开始固化和水化过程。
固化时应控制湿度和温度,确保固化的稳定性和均匀性。
水化过程可通过湿润施工区域,提供必要的水分。
3.5 平整与修整待二灰土固化完成后,进行平整与修整工作,确保地表平整、符合设计要求。
可以采用机械设备或人工方法进行修正,使地表光滑、无凹凸。
4. 质量控制4.1 原料质量控制在选择原料时,进行必要的实验室测试,确保砂砾土和活性石灰的质量符合国家标准。
对原料进行抽样检测,检测项目包括颗粒分布、含水率、活性和化学组成等。
4.2 施工质量控制在施工过程中,定期进行施工质量检验,包括二灰土的均匀性、固化质量和表面平整度等。
对不合格的部分进行处理,及时调整施工工艺。
4.3 完工验收施工完成后,进行完工验收,参照设计要求进行检查。
二灰土的施工方案二灰土是一种常见的施工材料,主要用于土方工程中的填筑和夯实。
它具有质轻、成本低、易于施工等优点,在工程中被广泛应用。
下面是关于二灰土的施工方案,供参考。
一、材料准备1. 获得合格的二灰土材料,确保其质量符合相关规范要求。
2. 准备施工所需的机械设备和工具,包括挖掘机、推土机、压路机、平板夯、水泥搅拌机等。
二、施工前的准备工作1. 确定施工区域,并清理施工区域内的杂物、障碍物等。
2. 根据设计要求,合理布置施工各个工作面的工作空间,设置交通指示标志。
3. 针对施工区域的地质情况,采取必要的加固和排水措施。
三、施工步骤1. 开挖基坑:根据设计要求和勘察报告,采用挖掘机开挖基坑。
开挖深度应符合设计要求,并保持坡度合理、平整。
2. 基坑处理:对开挖出来的基坑进行处理,包括边坡夯实、过高边坡削平或采取其他适当的加固措施。
3. 二灰土填筑:将准备好的二灰土通过推土机或铲车进行填筑,从基坑底部开始,逐层填筑并夯实。
4. 夯实处理:夯实可以采用两种方式:一种是采用压路机进行振实,另一种是采用平板夯进行跳夯。
夯实层数和层数厚度应符合设计要求。
5. 校平整:在夯实完成后,用平板夯或推土机进行校平整处理,确保填筑层的平整度。
6. 保护层设置:根据工程要求,在填筑层的上方设置相应厚度的保护层,可以采用硬质材料(如水泥砂浆、沥青等)或柔性材料(如沙土、石灰土等)。
四、施工注意事项1. 对施工现场的卫生和环境保护要有足够的重视,在施工过程中及时清理施工区域内的垃圾和污染物,减少对周边环境的影响。
2. 整个施工过程中要严格按照相关规范和要求进行操作,确保施工质量和工期进度的同时,保证工人的安全。
3. 在施工过程中,及时与监理、设计单位进行沟通,解决施工中遇到的问题和疑虑。
这是一个关于二灰土的常规施工方案,根据不同的工程要求,施工方案可能会有所调整。
同时,施工过程中应做好记录和监控,保证工程质量和施工安全。
二灰土的施工方案1. 简介二灰土,是一种传统的路基和路面材料。
它是由粘土、砂和石料等原材料通过加水搅拌而成,常用于基础层和中间层的施工。
本文将介绍二灰土的施工方案,包括原材料准备、施工步骤和质量控制等内容。
2. 原材料准备2.1 粘土选择适宜的粘土是保证施工质量的关键。
粘土的主要特征是塑性和可塑性。
在选择粘土时,应注意以下几个方面:•塑性指数应适中,不宜过高或过低;•黏土粘性应稳定,避免出现泥浆化现象;•必要时可添加适量的改良剂,如石灰或水泥。
2.2 砂砂是二灰土中的填充材料,它能够增加材料的稳定性和抗压强度。
在选择砂的时候,应注意以下几个方面:•砂的颗粒应均匀,尺寸适中;•避免含有过多的粉状物;•需要对砂的含水量进行控制,以保证施工过程中的均匀性。
2.3 石料石料是二灰土的骨料,能够增加材料的稳定性和抗压强度。
在选择石料时,应注意以下几个方面:•石料应具有适当的硬度和强度;•避免含有过多的细颗粒;•石料的含水量应进行控制。
3. 施工步骤3.1 原材料搅拌将粘土、砂和石料按照一定的比例投入到搅拌机中进行搅拌。
搅拌时间应保持一定,以确保原材料充分混合均匀。
3.2 加水搅拌在原材料搅拌的过程中,适量添加水进行混合搅拌。
水的添加量需要根据材料的实际情况进行调整,以保证混合物的湿度适宜。
3.3 施工压实将混合好的二灰土铺设在施工区域,并采用压路机进行压实。
压实的次数和力度需要根据实际情况进行调整,以确保材料的密实度和均匀性。
3.4 平整整齐待施工区域压实后,使用平整机将土面进行平整,去除杂物和凸起的部分。
平整后,可进行下一道层次的施工。
3.5 喷水养护施工完成后,需要进行喷水养护,以防止材料干裂和表面粉化。
喷水养护时间和频率需要根据气候和材料的情况进行调整,通常为2-3天。
4. 质量控制4.1 原材料检验在开始施工前,应对原材料进行检验,确保其质量符合相关标准。
检验的内容包括粘质指数、颗粒分布、含水量等。

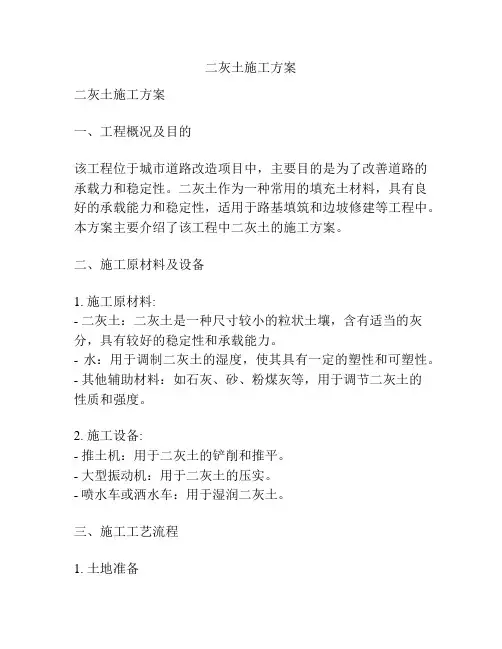

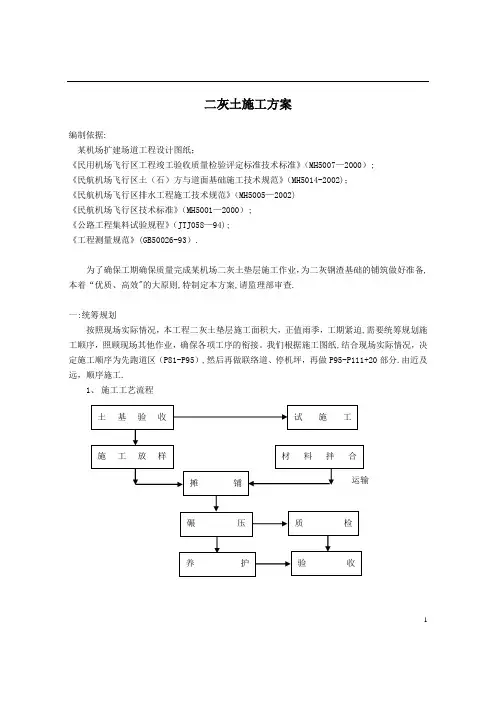

二灰土施工方案编制依据:某机场扩建场道工程设计图纸;《民用机场飞行区工程竣工验收质量检验评定标准技术标准》(MH5007—2000);《民航机场飞行区土(石)方与道面基础施工技术规范》(MH5014-2002);《民航机场飞行区排水工程施工技术规范》(MH5005—2002)《民航机场飞行区技术标准》(MH5001—2000);《公路工程集料试验规程》(JTJ058—94);《工程测量规范》(GB50026-93).为了确保工期确保质量完成某机场二灰土垫层施工作业,为二灰钢渣基础的铺筑做好准备,本着“优质、高效"的大原则,特制定本方案,请监理部审查.一:统筹规划按照现场实际情况,本工程二灰土垫层施工面积大,正值雨季,工期紧迫,需要统筹规划施工顺序,照顾现场其他作业,确保各项工序的衔接。
我们根据施工图纸,结合现场实际情况,决定施工顺序为先跑道区(P81-P95),然后再做联络道、停机坪,再做P95-P111+20部分.由近及远,顺序施工.1、施工工艺流程1二:原材料质量要求1、石灰石灰应采用磨细生石灰粉。
细度通过0。
08mm筛孔筛余量不大于20%,每袋重量误差应小于±2%,氧化钠氧化镁合计含量应大于的合格石灰.石灰含水量应小于3%。
在运输过程中,采用防雨棚布进行覆盖,防止在运输过程中石灰飞扬造成污染。
材料到达现场后,储存在搅拌站附近的仓库内,为了防止石灰受潮,在仓库底部采用空心预制板与地面进行隔离。
同时为了防止石灰中钙、镁成分的损失,每批石灰进料控制在一定数量内,且用防雨棚布进行覆盖。
2、粉煤灰粉煤灰建设单位已选定码头电场湿排粉煤灰,尽量选用排期短,含水量小的粉煤灰,质量标准按三煤灰控制,且不得含级粉杂草树根。
粉煤灰中的SiO2、Al2O3和Fe2O3的总含量应大于70%,在700℃时,粉煤灰的烧失量不大于20%;粉煤灰的比表面积在2000—3000cm3/g。
为防止飞扬造成污染,干粉煤灰在运输过程中应加遮盖,堆放、储存其间应洒水湿润,其含水量不宜超过3.5%,使用时应将凝固的粉煤灰团块打碎或过筛,同时清除有害杂质。
第1篇一、工程概况灰土垫层是一种传统的土工材料,具有施工简便、造价低廉、承载力高、稳定性好等特点,广泛应用于建筑基础工程中。
本方案针对灰土垫层施工,旨在确保施工质量,提高施工效率,降低施工成本。
二、施工准备1. 施工人员准备(1)组织施工队伍,明确施工负责人和班组长;(2)对施工人员进行技术交底,确保施工人员掌握灰土垫层施工技术;(3)对施工人员进行安全教育和培训,提高安全意识。
2. 材料准备(1)灰土:选用优质黏土,含水量在20%左右,过筛后粒径小于5mm;(2)石灰:选用优质生石灰,有效氧化钙含量不小于80%;(3)水泥:选用32.5级普通硅酸盐水泥;(4)砂:选用中粗砂,含泥量不大于3%。
3. 工具准备(1)挖掘机、装载机、自卸汽车等运输设备;(2)推土机、平板振动器、灰土拌合机等施工设备;(3)水平尺、钢卷尺、线锤等测量工具;(4)铁锹、簸箕、拌合桶等辅助工具。
4. 施工现场准备(1)施工现场应平整、开阔,排水良好;(2)设置临时施工道路,方便材料运输;(3)搭建临时办公和生活设施。
三、施工工艺1. 施工放样(1)根据设计图纸,确定灰土垫层的位置、厚度和宽度;(2)使用钢卷尺、线锤等测量工具,放出灰土垫层的边线;(3)在灰土垫层边缘设置警示标志。
2. 灰土拌合(1)按照灰土、石灰、水泥和砂的比例,将材料倒入拌合桶;(2)启动灰土拌合机,边拌合边加水,直至搅拌均匀;(3)拌合好的灰土应及时运输至施工现场。
3. 灰土运输(1)使用挖掘机、装载机、自卸汽车等运输设备,将拌合好的灰土运输至施工现场;(2)运输过程中,注意防止灰土洒落、污染环境。
4. 灰土摊铺(1)使用推土机将灰土均匀摊铺在垫层位置,厚度应满足设计要求;(2)使用平板振动器对灰土进行振动,使灰土密实;(3)检查灰土垫层的平整度和厚度,确保符合设计要求。
5. 灰土压实(1)使用推土机对灰土进行二次压实,使灰土密实度达到设计要求;(2)检查灰土垫层的密实度,如不符合要求,可进行第三次压实。
垫层(二灰土)施工方案
一、工程概况
C9标合同段K50+070-K51+850路基土方工程已基本完成。
根据设计变更,垫层采用二灰土铺筑,其厚度为0.20m。
工程数量为20248m2.
二、计划工期
本合同段垫层计划于2005年3月15日开工,于2005年4月5日完工,工期为20天。
三、现场施工组织:
根据施工任务及现有队伍施工能力的情况,拟在原有路基施工队伍中抽调部分机械和人员组成一个路面施工作业班组,承担全标段二灰土施工任务。
垫层施工现场由阚延平负责,现场配施工员1名,机械设备调度员1名,领工员1名。
人员配备详见《单项工程现场管理人员表》。
质量检测(压实度),由项目部试验室负责,路基断面几何尺寸及纵断面高程、平整度等测设由项目部测量班负责。
人员配备详见《单项工程现场管理人员表》。
四、机械设备和劳动力的配置:
施工机械设备详见《单项工程进场机械设备表》。
在施工过程中,需要一部分劳动力来配合机械施工作业,其劳动力主要用于施工中打点挂线,路肩开槽清土,局部或个别段路面整修、削坡,覆盖土工布(用于养护)等工作。
现场用工一般固定14人,计划最多用工每天28人。
五、施工方案与方法
根据禹阎项目《招标文件》技术规范要求,二灰土采用拌合站集中拌和、自卸汽车运输,推土机摊铺、平地机整平的方法施工。
其施工方法及工艺流程详见《二灰土施工工艺流程框图》。
二灰土在K54+700右侧拌和站拌制。
上料采用ZL40型装载机(2台)上料。
拌合料采用8台15t自卸车运输,随着施工路线的不断延伸,适当增加运输车辆设备,确保二灰土垫层施工连续,不间断进行。
根据施工进度要求,计划要求每工作日拌制、运输成品料1000t(约合
600m3)。
垫层试验段已在C10标段K54+450-K55+300完成,不需再作。
为了保证路面边缘带压实质量,施工放样时将路面边缘带原设计宽度增加20厘米。
二灰土运至工地后,分格推放,用推土机摊铺、整形、找平,以消除拌合料的不均匀性和个别稍大土团块。
先用双钢轮压路机初压,后用轮胎式压路机复压,采用凸轮式压路机强震碾压,最后采用25T胶轮压路机收面。
碾压时,在直线和不设超高的平曲线段,由两侧路肩向路中心碾压,在设超高的平曲线段,由内侧路肩向外侧路肩进行碾压,碾压时,后轮重叠1/2轮宽,且必须超过两段的接缝处,碾压过程中,当表面水分蒸发过快时,及时补洒适量水,保持碾压表面始终潮湿,派专人负责清理粘于压路机钢轮上的混合料细粒,清理更换局部离析的集料。
碾压接近终了,用灌砂法、含水量快速测定法,快速检测压实度,随机取样试验其灰剂量,最后用光轮压路机成形并洒水用土工布覆盖养护。
质量指标:
六、质量保证措施
1、认真学习熟悉设计图纸,领会设计意图。
2、坚持技术交底,工程日志记录制度。
3、严格测量复核制度,认真做好测量记录,准确控制垫层的摊铺厚度、平整度、和横向
坡度。
4、加强灰土拌合站管理,从源头上把好材料关和拌合质量关。
5、严格按照规范施工,及时检查垫层压实密度,保证垫层压实质量。
6、建立健全质量保证体系和质量检测体系,积极开展QC攻关活动和垫层压实工艺研究,
解决垫层施工中的技术难题。
7、编制创优规划和目标管理图,定人定责,努力实现全优工程目标。
8、加强职工安全教育,定期进行安全质量检查评比活动,并加强对职工的劳动保护工作。
9、执行机械司机持证上岗制度,对施工机械及车辆值勤检查,勤保养。
运输车辆遵守交
通规则,文明驾车,严禁酒后驾车。
10、一旦发生质量安全事,严格按照“三不放过”原则处理。
七、安全与施工环境的保护
1、安全保证措施
(1)、在施工中,认真贯彻“安全第一,预防为主”的方针,严格遵守国家交通部及陕西省有关施工安全的有关规定,建立健全安全保证体系和安全组织机构、明确分工,责任到人。
(2)、开展安全标准工地建设,施工现场做到布局合理,施工规范,防范严密。
标志醒目,防护设施齐全;夜间施工要有足够的照明,在施工现场悬挂有关施工安全标语,设立安全警示片牌。
机械施工,派现场调度员,确定合理的车辆机械走行线路并设立明显安全标志。
(3)、做好安全教育。
对机械驾使人员进行机械操作和运行的安全教育培训,坚持持证上岗操作,积极开展安全活动日和安全交流会等经常性活动。
做好机械运行和行车安全工作。
2、文明施工保证措施
(1)、深入了解当地的风俗民情、民风、民俗、爱护群众,自觉维护群众利益。
(2)、坚持文明施工,工地始终保持整洁有序,做到工完料尽。
(3)、施工现场设置工程标示牌,标明建设项目名称、施工负责人、技术负责人、施工监理、施工单位名称等。
3、环境保护措施
(1)遵守国家和当地政府有关环境保护的法律规定,积极支持和参与地方环境保护活动。
(2)施工前全体职工进行环境保护学习教育,树立自觉“环境”意识
(3)制订规章制度包括生活废水、垃圾、机械废弃油料等的处理办法,使环境保护工作制度化、规范化。
(4)经常对施工便道进行洒水降尘,防止灰尘污染环境,影响庄稼生长和收成,给农民造成损失。
