供水改扩建及供水处理自来水站及供水配套管网监理实施细则编制:审批:工程咨询有限公司年月日- 1 -目录一、工程概况(3)二、质量控制目标(3)三、质量控制的依据(3)四、质量控制的措施(4)五、主体工程的质量控制要点(5)1.施工测量放线的质量控制(5)2.给水管道工程质量控制(11)六、市政工程施工旁站监理细则(14)一、工程概况二、质量控制的目标确保工程各检验批、各分项工程达到合格标准。
项目监理组将根据技术标准、规范、规程、质量验收标准和设计图纸、文件,以严格的监理方法,完善承包商自检和监理单位抽检的质量保证体系;进行一丝不苟的中间检验和现场验收;重视事前预防的环节监理。
确保工程质量达到合同要求的等级。
三、质量控制的依据1)、合同条件:各项工程质量的保障责任、处理程序、费用支付等均应符合合同条件的规定。
2)、合同图纸:全部工程应与合同图纸符合,并符合监理工程师批准的变更与修改要求。
3)、技术规范:所有用于工程的材料、设施、设备及施工工艺,应符合合同文件所列技术规范或监理工程师同意使用的其它的技术规范及监理工程师批准的工程技术要求。
4)、质量标准:所有工程质量均应符合合同文件中列明的质量标准或监理工程师同意使用的其他标准。
四、质量控制的措施1、质量控制的组织措施建立健全监理组织,完善职责分工及有关质量监督制度,落实质量控制的责任。
2、质量控制的技术措施材料设备供应阶段,通过质量价格比选,正确选择生产供应厂家,并协助其完2 善质量保证体系;施工阶段,严格事前、事中和事后的质量控制措施。
3、质量控制的经济措施及合同措施严格质检和验收,不符合合同规定质量要求的工程项目拒付工程款;达到质量优良者,支付质量补偿金或奖金等。
4、质量控制的具体措施有:1)从人员资质上把关:施工管理人员应具有规定的资质和资格,监理工程师应具有项目监理经历和资格。
2)质量控制应以事前控制(预防)为主。
3)按监理规划的要求对施工过程进行检查、及时纠正违规操作,消除质量隐患,跟踪质量问题、验证纠正效果。

编号:WSHJLGS-2003-003 乌市石墩子山水厂扩建输配水管线工程二号管理站施工监理规划监理合同号:总工程师:(签字)(日期)项目总监理工程师:(签字)(日期)编制人:(签字)(日期)乌鲁木齐石油化工工程建设监理公司(盖章)2003年5月25日编制一工程项目概况1工程项目名称乌市石墩子山水厂扩建输配水管道工程2号调蓄水池管理站2工程建设地点乌市红路北山坡929高地3建设规模及简介2号调蓄水池管理站,由市政工程西北设计研究院设计,总投资暂定7100万元,调蓄水设计能力10000m2。
工程计划于2003年5月15日破土动工,2003年10月30日投用。
2号调蓄水池管理站站址设在五星路东水塔山929高地,分为南北两块,占地总面积8642m2。
管理站围墙南北长91m,东西长70m,部布置值班宿舍、加氯间、清水池各一座,站建筑面积为839.98m2。
库房区围墙南北长74m,东西长40m,部布置库房一座,建筑面积为330.75m2。
因地势不一,南北各建筑标高分别设定,其绝对高程采用1956年黄海高程系。
2002年进、出水管和泄水管已敷设至站围墙外,本工程还包括池配套的给水、泄水、溢流管线,与建筑物配套的给水、下水、暖气管线。
加氯间工艺安装及为水池配套的加氯管线。
最后完成站及库房区的围墙、道路、竖向。
4工程类型和特点该工程为石墩子山水厂东线输配水管道的配套工程,输水经过1号管理站及本站调蓄,使各项指标达到合格后输往市区各地。
其特点为:1)工程工期紧,质量要求高;2)站地形变化大,清水池斜坐于山坡,施工难度较大;3)施工场地狭小,必要时需进行立体交叉作业;4)时逢修建上山道路,施工车辆通行时常受阻;5) 施工场地地层填土下为中风化基岩,地基开挖有一定难度。
施工区无地下水影响;6)山上居民较多。
施工用水比较紧。
7)周边为居民聚居,东为军事禁区,夜间施工时要考虑噪音影响;5建设单位乌鲁木齐自来水总公司6设计单位中国市政工程西北设计研究院7承建单位天工集团8 监督单位乌市质量监督站二监理工作依据国家和地方有关工程建设的法律、法规;国家和地方有关工程建设的技术标准、规和规程;经有关部门批准的工程项目文件和设计文件;建设单位和本公司签定的工程建设监理合同;建设单位与承包单位签订的建设工程施工合同。

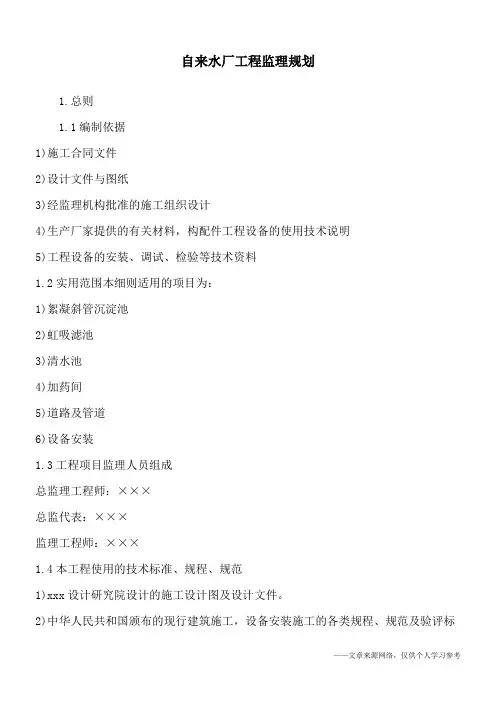

自来水厂工程监理规划1.总则1.1编制依据1)施工合同文件2)设计文件与图纸3)经监理机构批准的施工组织设计4)生产厂家提供的有关材料,构配件工程设备的使用技术说明5)工程设备的安装、调试、检验等技术资料1.2实用范围本细则适用的项目为:1)絮凝斜管沉淀池2)虹吸滤池3)清水池4)加药间5)道路及管道6)设备安装1.3工程项目监理人员组成总监理工程师:×××总监代表:×××监理工程师:×××1.4本工程使用的技术标准、规程、规范1)xxx设计研究院设计的施工设计图及设计文件。
2)中华人民共和国颁布的现行建筑施工,设备安装施工的各类规程、规范及验评标准,建设部《工程建设标准强制性条文》的规定。
3)Xx省xx市有关建筑工程管理,市政管理,环境保护等地方性法规及规定。
4)建筑施工质量统一标准(GB50300-2001)5)地基与基础工程施工及验收规程(GB50202-2001)6)砌体结构工程施工及验收规范(GB50203-2002)7)混凝土结构工程施工及验收规范(GB50207-2002)8)屋面工程施工及验收规范(GB50207-2002)9)建筑地面工程施工及验收规范(GB50209-2002)10)建筑装饰装修工程施工及验收规范(GB1350210-2001)11)钢筋焊接工程施工及验收规范(JGJ18-2002)12)建筑电气工程施工质量验收规范(GBJ232-2002)13)建筑给排水工程施工及验收规范(GB50242-2002)2开工审批2.1单位工程开工审批程序及内容2.1.1审批程序设计交底及图纸会审施工组织设计审批承包人提出开工申请监理工程师审核总监理工程师批准申请总监理工程师下达开工令承包人开工2.1.2审批内容1)建设工程规划许可证(复印件)。
2)施工组织设计(含主管人员和特殊工程资格证明)。
目录一、工程项目概况 (2)二、监理工作范围 (3)三、监理工作的内容 (3)四、监理工作目标 (9)五、监理工作依据 (10)六、项目监理机构及人员配备计划 (10)七、监理人员的职责 (11)八、施工阶段监理工作程序 (14)九、监理工作方法和措施 (15)十、监理工作制度 (31)十一、监理设施 (38)****供水改造工程监理规划一、工程项目概况(一)工程项目名称:****供水改造工程(二)工程项目地点:****(三)建设工程组成及建设规模:工程量统计表:(四)建设工程敷设方式:埋地敷设。
五)建设工程投资总额:预计万元(依据监理合同)。
(六)建设工程计划周期:1、计划工期持续时间:日历天。
2、计划工期日历时间:。
(七)工程质量要求:符合国家建设有关规范标准。
(八)建设单位:(九)监理单位:(十)设计单位:(十一)施工单位:二、监理工作范围****供水改造工程的:沟槽开挖、垫层铺设、管道安装、回填夯实及拆改维修。
三、监理工作内容(一)施工阶段监理准备工作:1、设计交底前,项目监理组织人员在总监组织下熟悉设计文件,并对图纸存在的问题通过建设单位向设计单位提出书面意见和建议。
2、监理人员参加由建设单位组织的技术交底会,项目总监应对技术交底会议纪要进行签认。
3、工程项目开工前,项目总监应组织专业监理工程师审查承包单位报送的施工组织设计(施工方案)报审表(A2),提出审核意见,经总监审核签认并报建设单位。
4、工程项目开工前,项目总监应审查承包单位现场项目管理机构三个体系落实情况,并按《建筑工程施工质量验收统一标准》附录A表所列内容,对其进行检查并做出结论。
对三体系的审核主要内容如下:(1)质量管理体系、技术管理体系的组织机构。
(2)质量管理、技术管理制度。
(3)专职管理人员和特殊作业人员的资格证、上岗证。
5、分包开工前,专业监理工程师应审查承包单位的分包单位资格报审表(A3)和分包单位有关资料,符合后报项目总监予以签认。
供水工程监理规划方案范本第一部分:项目背景1.1 项目概况供水工程是指泵站、输水管线、水箱、水塔等供水设施,为城市及农村居民提供清洁饮用水的工程。
本项目是针对某市城市供水工程的建设和运行过程进行监理,并制定规划方案,确保工程的质量、进度和安全。
1.2 项目目标本监理规划方案的目标是提供有效的监理服务,确保供水工程建设符合相关规范和标准,确保城市居民的安全饮水,同时确保工程质量和进度。
第二部分:监理组织结构2.1 监理组织机构设置主监理工程师、副监理工程师、工程技术员、监理工程师等。
2.2 监理人员职责分工主监理工程师负责整体监理工作的策划和实施,副监理工程师协助主监理工程师开展监理工作,技术员负责工程技术支持和资料整理,监理工程师执行具体的监理任务。
第三部分:监理任务及方法3.1 监理任务(1)前期工作:对工程可行性研究报告、初步设计和施工图纸进行审核,确定合理性,并为后续施工提供依据。
(2)中期工作:监理现场施工情况、检验材料质量和工程进度,保障施工符合规划设计和施工标准。
(3)后期工作:监理试运行阶段,检验工程的可靠性和稳定性,确保工程符合验收标准。
3.2 监理方法(1)现场监理:定期到现场进行监理,检查工程的质量和安全状况,及时发现并解决问题。
(2)文件审核:对工程设计、施工图纸、施工合同及相关资料进行审核,确保符合要求。
(3)数据记录:建立完善的监理档案,记录工程施工过程中的关键数据,为后期工程验收提供依据。
第四部分:风险管理4.1 风险评估对工程施工的各个环节进行风险评估,包括设计质量、施工工艺、原材料质量、施工安全等方面的风险评估。
4.2 风险控制针对评估出的风险,采取相应的控制措施,确保工程的安全和质量。
包括制定应急预案、加强对施工工艺的监管、加强对原材料的把控等。
第五部分:监理报告与验收5.1 监理报告每月就工程的施工进度、质量情况进行监理报告,对施工中的问题提出合理的解决方案和建议。

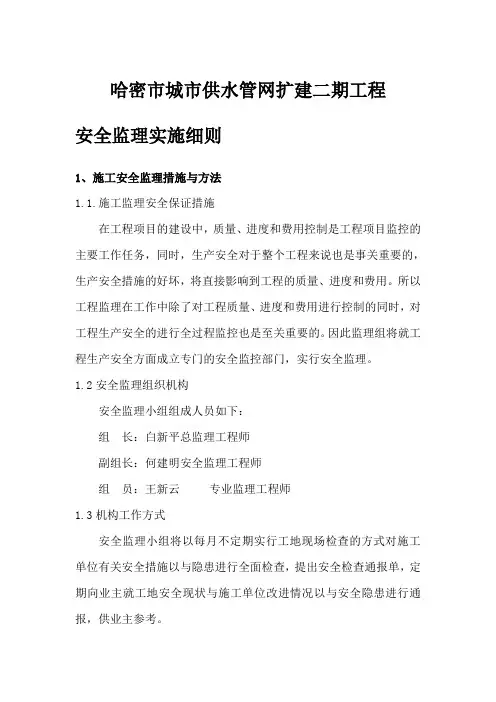

哈密市城市供水管网扩建二期工程安全监理实施细则1、施工安全监理措施与方法1.1.施工监理安全保证措施在工程项目的建设中,质量、进度和费用控制是工程项目监控的主要工作任务,同时,生产安全对于整个工程来说也是事关重要的,生产安全措施的好坏,将直接影响到工程的质量、进度和费用。
所以工程监理在工作中除了对工程质量、进度和费用进行控制的同时,对工程生产安全的进行全过程监控也是至关重要的。
因此监理组将就工程生产安全方面成立专门的安全监控部门,实行安全监理。
1.2安全监理组织机构安全监理小组组成人员如下:组长:白新平总监理工程师副组长:何建明安全监理工程师组员:王新云专业监理工程师1.3机构工作方式安全监理小组将以每月不定期实行工地现场检查的方式对施工单位有关安全措施以与隐患进行全面检查,提出安全检查通报单,定期向业主就工地安全现状与施工单位改进情况以与安全隐患进行通报,供业主参考。
1.4施工安全监理工作流程施工安全监理工作流程框图2、安全监理要点2.1施工现场施工现场应有利于生产,方便职工生活,符合防洪、防火安全要求,具备文明生产、文明施工的条件。
施工现场内的各种运输道路、生产生活房屋、易燃易爆仓库材料堆放,以与动力通讯线路和其它临时工程,应按照有关安全的规定制定出合理的平面布置图。
施工现场的生活生产房屋、临时油库等均由设在干燥地基上,并应符合防火、防洪、防风、防爆、防震的要求。
施工现场设置的安全标志不得擅自拆除。
生产生活房屋应按防火规定保持必需的安全净距;易燃易爆品仓库应采取必要的安全防护措施,严格用易燃材料修建。
场内架(埋)设的电线(电缆)应绝缘良好,检查安装是否符合电业部门的安全规定。
严禁施工单位使用电焊设备裸机。
各种电器设备应配有专用开关,并保证开关盖板完好无损。
检查工地安装变压器是否符合电业等有关部门的要求。
是否备有灭火器材和高压安全用具。
严禁施工单位非电工人员接近带电设备。
2.2管网工程安全监理控制:清理场地清除的丛草、树木严禁放火焚烧,以防引起火灾。
供水管道工程监理规划随着社会的进步和城市化的不断推进,城市供水管道建设工程也愈来愈重要。
而监理规划作为工程管理的重要组成部分,对工程的顺利完成和质量的保障都具有重要意义。
本文将从监理规划的背景、目的、内容、流程、注意事项等方面进行分析和探讨,旨在帮助各位工程建设者深入了解工程监理规划,并能够在实践中更好地运用。
一、监理规划的背景及意义城市供水管道建设的重要性毋庸置疑,但由于工程规模庞大、施工难度大等因素,建设过程中还存在着许多风险和不确定性。
为了有效降低这些风险和不确定性,促进工程安全有序地推进,就需要加强工程监理。
而监理规划则是监理工作顺利开展的必要前提。
监理规划是针对监理工作的各个方面,进行科学合理规划和安排的过程。
只有全面规划和科学安排,才能有效地提高监理工作的效率和质量,确保工程的安全、质量、进度等方面得到充分保障。
二、监理规划的目的监理规划的主要目的是为了使监理工作顺利开展,避免监理失职或监理漏洞,保证工程的顺利进行和质量的高水平完成。
监理规划的具体目的可以概括为以下几点:(1)保障工程的质量。
监理规划应该通过制定监理计划、工作流程、监督手段等措施,确保工程施工质量的不同环节得到有效监督和管理,及时处理和解决质量问题,提高工程的质量。
(2)保障现场安全。
监理规划应重点关注施工现场安全措施的落实和监督,制定监督方案和方法,确保现场安全环境达到标准,为监管工作提供保障。
(3)保障工程进度。
监理规划应通过制定监理计划、调整施工方案、及时解决施工过程中的问题等措施,确保工程按计划顺利施工,保证工程进度。
(4)规范监理行为。
监理规划应对监理人员的工作岗位、技能、知识、工作职责等方面进行科学合理规划,确保监理人员的工作行为规范合理,保持良好的职业素养。
(5)保障监理效率。
监理规划应针对具体工作内容制定科学合理的监理方案和工作流程,充分发挥监理作用,提高监理工作效率。
三、监理规划内容监理规划内容应尽量细化、确切地体现监理工作各方面,以指导监理人员的工作。
精选文库文山市新平街道迷洒社区迷洒村、新发寨村、寸自来水管网建设编制:批准:云南展旭公路工程咨询有限公司精选文库总则工程质量控制工程进度控制 工程投资控制 合同管理 组织协调 保修期监理工程验收与移交监理 10、信息管理 11、安全文明施工监理 12、环境保护及水土保持监理O —七年八月2、施工准备阶段监理工作1.4.1监理范围1.总则 1. 1工程概况 1.1工程项目基本概况 1.1.1工程概况该工程为文山市新平街道迷洒社区迷洒村、新发寨村、新寨村自来水管网建设项目,工程地点位于新平街道迷洒社区。
1.1.2工程项目规模与特点对迷洒社区迷洒村小组、新发寨村小组、新寨村小组自来水管网进行建设。
1.1.3工程项目建设的目的 1.2工程项目主要目标:一次性验收合格。
工程预算总投资:2716600元 工期目标:90天1.3工程项目组织项目主管部门:文山市水务局 建设单 位:文山市新平街道办事处云南炫烁建筑工程有限公司 云南万丰建设工程有限公司1.4监理范围和内容监理范围为自来水管网建设工程施工阶段质量控制、投资控制、进度1.2.1 1.2.2 1.2.3 质量目标:合格1.2.4 安全目标:争创安全文明工地 1.2.5 环保目标:优良监理单位:云南展旭公路工程咨询有限公司 施工单位:文山巨进市政工程有限责任公司控制、合同管理、信息管理以及工作协调。
1.4.2监理内容1.421 设计方面组织设计单位进行现场设计交底。
及时向承建单位签发设计文件,发现问题及时向发包人报告。
协助发包人会同设计单位对重大技术问题和优化设计进行专题讨论。
审核承建单位对设计文件的意见和建议,会同设计单位进行研究,并督促设计单位尽快给予答复。
(5)代表发包人审核按工程建设合同文件规定应由承建单位提交的设计文件。
保管所有设计文件及过程资料。
1.4.2.2 施工方面协助发包人进行工程招标和签订工程建设合同。
全面管理工程建设合同,就承建单位选择的分包单位资格进行审查批准督促发包人按工程建设合同的规定,落实必须提供的施工条件,检查工程施工单位的开工准备工作,并在检查与审查合格后签发工程开工令。
米林县城给水厂二期工程监理规划第一章工程项目概况一.工程名称:米林县城给水二期工程。
二.建设单位:米林县建设局。
三.工程建设地点:米林县自来水厂。
四.工程建设规模:日供水量2000吨,给水管道全长3.185公里及配套工程。
五.预计工程投资总额:3415844.06。
六.工程计划工期:2004年6月15日一一2005年6月15日。
七.工程质量目标:优良。
八.设计单位名称:西藏博棱建筑设计事务有限公司。
九.承包单位名称:西藏自治区达孜建筑安装工程总公司。
第二章工程监理的范围和目标一.工程建设监理阶段:工程施工阶段的监理。
二.工程建设监理范围:本工程为全部工程监理,包括土建、给排水工程。
三.工程监理目标1.投资目标:以合同价为目标;2.工期目标:根据本工期建设单位与承包单位签订的工程总承包合同中所确定的总工期(合同工期)为目标;3.质量目标:根据本工程建设单位与承包单位签订的工程总承包合同中所确定的质量要求为目标。
具体要求参见表。
工程质量监理工作目标分解表第三章工程监理工作的主要内容一.协助建设单位与中标单位签订承包合同。
二.协助建设单位与承包单位参加设计图纸会审及设计交底,编写开工报告。
审查施工和安装承包合同,审查承包单位的预算报价,确认承包单位选择的分包单位。
三.审查承包单位编制的施工组织设计、施工技术方案及施工进度计划,并监督检查其实施。
四.审查承包单位或建设单位提供的材料和设备清单及其所列的规格与质量,对不符合者不得在工程中使用,并提出更换要求。
五.督促、检查承包单位严格执行合同和严格按照国家技术规范、标准,以及设计图纸文件的要求进行施工和安装活动。
检查施工过程中的主要部位、环节以及隐蔽工程的施工验收签证,未经签证不得进行下道工序。
严格控制工程质量,对违反规范、标准及安全规定者,有权向承包单位签发停工通知单,工期及发生的费用由承包单位负责,并及时向建设单位报告处理的情况。
六.对用于工程的主要材料、构件的出厂合格证、材质化验单等进行核定,如发现不合格或不符处,有权责成承包单位(并指定化验单位)对材质进行再化验,防止不合格的材料或构件等用于工程。
目录第一章总则 (1)一、制定监理规划的目的 (1)二、制定监理规划的宗旨 (1)三、监理工作的原则 (1)四、监理阶段的划分 (1)五、监理工作范围 (1)六、监理机构 (2)七、质量保证体系 (2)八、监理工作目标 (2)第二章工程概况 (4)一、工程概况 (4)二、主要工程数量及重点工程 (5)第三章监理工作依据和内容 (6)一、理工作依据 (6)二、监理工作内容 (7)第四章监理组织机构 (8)一、监理机构组织形式 (9)二、各级监理人员职责 (10)第五章施工准备阶段的主要监理工作 (20)一、施工监理工作准备 (20)二、审查承包人的施工机械设备 (21)三、审核承包人的施工测量 (22)四、审查承包人质量保证体系 (23)五、审批承包人提交的施工组织设计 (23)六、审批开工报告 (25)第六章施工阶段的监理工作:三控制两管理一协调 (26)一、工程质量控制 (27)二、工程进度控制 (41)三、工程费用的控制 (46)四、合同管理 (48)五、信息管理 (54)六、协调会议制度 (58)七、安全管理制度 (59)八、主要的监理措施 (59)第七章竣工验收阶段及缺陷责任期的监理工作 (62)一、竣工验收阶段 (62)二、缺陷责任期的监理工作 (63)第八章关键工序的监理要点 (64)一、测量工作 (64)二、混凝土工程 (64)三、钢筋工程 (65)四、砌筑工程 (66)五、工艺管道工程 (66)六、水暖工程 (68)七、消防系统 (71)八、电气安装 (72)第九章监理站管理制度 (74)一、工地会议制度 (74)二、技术交底制度 (80)三、图纸会审及变更设计制度 (81)四、隐蔽工程检查制度.......................... (83)五、时效管理制度 (84)六、工程质量检验制度 (84)七、工程质量事故处理制度 (85)八、监理报告制度 (86)第十章安全环保体系和监理措施 (86)一、安全保证体系 (86)二、安全监理措施 (86)三、环保保证体系和控制措施 (87)第十一章实施监理工作的程序和方法 (88)一、主要程序 (88)二、监理方法 (89)三、保证工程创优的措施 (89)附图:监理组织机构图(图1) (91)施工组织设计审批程序(图2) (91)安全生产、文明施工措施和环保措施的可行性及安全目标(图3) (92)单位工程开工程序框图(图4) ........ .. (93)工序质量检查程序(图5) (94)原材料、半成品、成品及设备质量签认程序(图6) (95)工程隐检、预检及分部分项工程验收程序框图(图7) (96)质量事故处理程序框图(图8) (97)施工进度计划的编制及审查图(图9) (98)施工进度监理工作程序(图10) (99)验工计价程序图(图11) (100)变更设计的工程验工计价程序见(图12) (101)变更设计验工计价程序图(图13) (102)工程延期申报及审批程序框图(图14) (103)费用索赔、审批程序框图(图15) (104)信息管理程序图(图16) (105)单位工程验收程序(图17) (106)安全保证体系(图18) (107)监理工作程序框(图19) (108)隐蔽工程、分部分项工程签认程序(图20) (109)原材料、构配件及设备质量签认程序(图21) (109)工程质量事故处理流程(图22) (110)设计修改;工程洽商变更程序(图23) (111)质量保证体系(图24) (111)单位工程质量控制流程(图25) (112)第一章总则一、制定监理规划的目的:为确保******工程监理项目安全、高效、如期的达到两个实现:一是实现合同约定的质量目标、工期目标、工程投资目标,提高投资效益及工程施工管理水平;二是实现监理业务运作规范化、操作程序化、管理科学化、让业主对监理工作明了化、让被监理单位制度化,认真领会理解监理试点的内涵。
黄石市河西供水工程(一期)西河路DN800输配水管网工程监理规划监理单位:武汉方正工程建设项目管理有限公司技术负责人:徐敦启总监:程波编制人:朱绍文日期: 2011、11、23目录第一章工程概况一、工程概况二、工程特点三、实施难点四、监理工作重点第二章监理组织机构及人员配置一、监理班子组织形式二、人员结构三、项目监理部人员岗位职责第三章工程质量方案一、项目及目标分解二、质量控制的原则三、质量控制依据四、工程质量控制方法五、工程质量控制的基本程序及质量程序预控措施六、工程质量的预控措施第四章进度控制方案一、进度控制的原则二、施工阶段进度控制的任务三、施工阶段进度控制的工作制度四、施工阶段进度控制的目标及目标分解五、进度控制监理工作程序六、进度控制的方法、手段及控制要点第五章造价控制方案一、造价控制的原则二、造价控制的任务三、造价控制的监理工作制度四、造价控制的监理基本工作程序五、工程计量、计价的控制方案和内容六、工程款支付、结算与索赔的预控措施第六章安全生产文明施工控制一、安全生产文明施工的监理目标二、施工环境保护三、安全生产文明施工的措施四、安全控制监理工作程序第七章合同管理方案一、合同管理的工作内容二、合同管理方案三、合同管理流程图四、合同争议调解与索赔程序处理方法第八章监理信息、资料管理和归档办法一、信息管理目标二、信息管理流程图三、信息管理的收集方法、管理原则四、信息管理制度五、监理资料管理办法六、监理资料的基本内容七、监理资料的归档和移交办法八、监理资料归档的内容九、信息管理措施第九章组织协调方案一、组织协调的主要工作内容二、组织协调工作的重点三、协调工作的方法第一章工程概况一、工程概况1、工程名称:黄石市河西供水工程(一期)西河路DN800输配水管网工程2、建设地点:黄石市西河路3、工程规模:3000万元。
4、要求质量目标:合格5、安全文明施工要求:合格6、工程工期:总工期80个日历天。
自来水给排水监理规划背景自来水是人们的日常生活必需品之一,保证自来水的安全、稳定和可靠供应,是城市管理和公共卫生工作的重要一环。
自来水给排水监理是指对自来水设施在建设过程中和运行维护过程中的监督和管理,从而确保自来水系统运行的安全、可靠和优化。
监理规划目的本监理规划旨在提供自来水给排水工程的监理管理标准和规范,以保证自来水系统的建设和运营符合国家相关法规和标准,满足市民的生活用水需求。
具体目的如下:•明确自来水给排水工程监理的职责和责任;•制定自来水给排水工程监理的管理标准和规范;•完善自来水系统建设和运营管理体系,确保自来水能够稳定可靠地供应;•保障自来水质量和安全,维护市民的生命财产安全;•提高自来水建设和维护管理的效率和水平。
监理规划内容监理体系建设制定自来水系统建设和运营管理体系,包括规章制度、监管机构、人员配备等,确保自来水系统可以安全可靠地运行并有序管理。
建立监理档案管理和维护体系。
做好自来水系统的防护、保养和检修工作,确保设施设备完好,可随时投入使用,并定期进行专业检测。
监理职责明确自来水给排水工程监理人员的职责,包括参与自来水系统的规划、设计、施工、验收等环节;对自来水系统建设和运营过程进行监督、检查、验收和评价,参与问题解决和质量评估工作等。
合同与验收在自来水建设工程中,制定建设工程合同审核和管理规范,包括建设工程成本预算和支付管理、建设工程技术质量控制等。
定期对自来水系统建设工程进度、技术、质量等实行跟踪监督检查,并公开材料和结果。
制定建设工程验收的管理规范和程序,确保各项质量指标和验收标准达到相应要求。
监督检查与整改对自来水系统建设和运行过程中的质量问题和管理问题进行监督检查,及时发现和处理问题;对不符合要求的情况,要督促整改并记录整改过程,直至验收合格。
自来水作为生活资源之一,铸就公共卫生和城市管理的重要基石。
为此,自来水给排水监理工作的重要性不言而喻。
这份监理规划,可以为自来水给排水建设和运营提供标准的管理模式和规范,不论是在建设过程中还是在运营维护过程中都起到了明确职责、管理有序的重要作用。
监理规划目录一、工程项目概况 (2)二、监理工作范围 (2)三、监理工作内容 (2)四、监理工作目标 (8)五、监理工作依据 (8)六、监理机构、人员、职责 (10)七、监理工作程序、方法、措施(一)监理工作程序 (13)(二)工程质量控制 (19)(二)工程进度控制 (20)(三)工程造价控制 (31)(四)工程合同管理 (34)八、监理工作管理制度 (46)九、项目监理部资源配置一览表 (50)一、工程概况一)工程总体概况二)设计概况本工程内容为茶坞铁路地区供水干管接入点起,至茶坞铁路生活小区内每户居民水表计量表处给水管网及其附属构筑物和附属设施的设计施工,管道、阀门及其管件,设计压力等级均为1MPA。
二、监理工作范围1、本工程监理业务为施工准备阶段、施工阶段的监理,监理服务的范围为完成全部施工设计图纸项目,主要包括现况道路的拆除恢复工程、供水管网及配套设施的铺设、安装。
2、项目监理机构在建设单位及其派出机构的指导下,在项目总监理工程师领导下,对项目监理部所辖施工合同范围的全部合同工程项目,自施工准备至交工验收的质量控制、进度控制、投资控制、合同管理、信息管理和对承包单位的组织协调等实施全面管理,并协助业主、承包单位做好本工程交付验收有关工作,完成项目监理招标文件和监理合同中规定的全部监理工作内容。
三、监理工作内容根据合同约定及现行有关法规、规范,并结合本工程的特点,本工程的主要监理工作内容包括但不仅限于:一)施工准备阶段监理工作的主要内容(一)组建项目监理机构,向本项目建设单位报送委派的总监理工程师及监理机构成员名单。
由项目总监理工程师做好项目监理人员分工,确定其岗位职责。
(二)通过现场调查及熟悉图纸,掌握施工现场的自然条件。
(三)熟悉施工图纸,参加会审,认真填写图纸会审记录,了解本工程的特点,以及建设单位对工程质量的要求。
将施工图纸中的问题以书面的形式,由建设单位转交给设计单位。
必要时,针对有些问题提出建议。
红原县城第二自来水厂建设工程规划编制人:四川省众信建设工程监理有限公司编制时间:2012年5月红原县城第二自来水厂建设工程】监理规划目录一.编制依据 (3)二.工程概况 (3)三.监理工作范围 (4)四.监理工作内容 (5)五.监理工作目标 (5)六.监理工作依据 (6)七.项目监理机构的组织形式 (7)八.项目监理机构的人员配备计划 (7)九.项目监理机构的人员岗位职责 (8)十.监理工作程序 (8)十一. 监理工作方法及措施 .................................................... ..11 十二.监理工作制度 ......................................................................... ..19 十三. 监理设施.............................................................................. ..25 十四. 安全文明施工建设......................................................... ..26.编制依据1.GB 50319-2000《建设工程监理规范》;《建设工程质量管理条例》;《建设工程安全生产管理条例》。
2.《四川省建设工程监理规定》,四川省人民政府颁发(政府令第180 号)。
3.国家、地方颁发的现行有关法律、法规、政策及建筑设计、施工验收规范,操作规程及标准图集。
4.政府批准的工程建设文件及本工程业主提供的有关地质勘探资料、设计图纸和说明文件。
5.工程建设委托监理合同、与该工程项目有关的其它工程建设合同及业主正当的要求。
.工程概况“红原县城第二自来水厂建设工程” 项目是由红原县国营资产经营公司建设;四川东升建筑设计有限公司设计;湖南创高建设工程有限责任公司承建;四川省众信建设工程监理有限公司监理。
建筑工程某某自来水厂工程监理规划 (一)建筑工程某某自来水厂工程监理规划自来水是人们日常生活中重要的资源,它的质量直接关系到人们的健康和生活品质。
因此,在建设自来水厂工程时,我们必须严格按照监理规划来进行建设,确保自来水质量符合国家标准。
接下来,本文将探讨建筑工程某某自来水厂工程监理规划的相关内容。
一、建设目标建设目标是指本工程设计和建设的主要目标,是考虑到现实情况、社会需求、环境保护等多种因素综合而确定的。
建设目标应当明确、具体,并合理控制在可行的范围内。
例如:建成一座双纯水供水厂,水质要接近于蒸馏水质量,确保每个人都能直接饮用自来水,从而减少使用瓶装水的行为。
二、建设进度和标准建设进度和标准是针对本工程建设的时间和工程质量要求所制定的。
工程监理部门应根据实际情况,确定建设进度和标准,并在监理过程中对工程进度和施工质量进行跟踪和监督。
例如:该项目建设周期总计24个月,每6个月进行一次验收。
同时,必须按照国家相关标准规定施工,不得弄虚作假。
三、监理机构的职责监理机构的职责是指对本工程建设过程中各项工作的质量、时间进度和安全等方面的监督、检查、审查和评估。
监理机构还应及时反馈工作情况,以确保工程建设的质量和进度符合国家标准。
例如:监理机构负责对本工程每个施工节点进行现场检查和抽样检测,确保施工符合监理规划和质量要求。
四、监理设备和工具据监理规划,监理部门必须配备先进的监理设备和工具,以便能够对施工工艺、材料和质量进行准确的监测和检测。
例如:用于地下水位的监测设备,用于检测水质的仪器等。
五、建设预算和资金本工程的预算和资金是指本工程建设所需资金的总量和资金来源,包括建设经费、工程储备金、临时预算、预留工程、管理费用等。
监理方应确保建设资金足额,并在监理过程中掌握资金使用情况,防止工程建设过程中的资金盲目支出和资源浪费。
六、安全和环境保护本工程一旦出现安全事故或环境污染事故,将会对周围的居民生活和生产造成巨大影响。
编号:WSHJLGS-2003-003 乌市石墩子山水厂扩建输配水管线工程二号管理站施工监理规划监理合同号:总工程师:(签字)(日期)项目总监理工程师:(签字)(日期)编制人:(签字)(日期)乌鲁木齐石油化工工程建设监理公司(盖章)2003年5月25日编制一工程项目概况1工程项目名称乌市石墩子山水厂扩建输配水管道工程2号调蓄水池管理站2工程建设地点乌市红山东路北山坡929高地3建设规模及简介2号调蓄水池管理站,由市政工程西北设计研究院设计,总投资暂定7100万元,调蓄水设计能力10000m2。
工程计划于2003年5月15日破土动工,2003年10月30日投用。
2号调蓄水池管理站站址设在五星路东水塔山929高地,分为南北两块,占地总面积8642m2。
管理站围墙内南北长91m,东西长70m,内部布置值班宿舍、加氯间、清水池各一座,站内建筑面积为839.98m2。
库房区围墙内南北长74m,东西长40m,内部布置库房一座,建筑面积为330.75m2。
因地势不一,南北各建筑标高分别设定,其绝对高程采用1956年黄海高程系。
2002年进、出水管和泄水管已敷设至站围墙外,本工程还包括池内配套的给水、泄水、溢流管线,与建筑物配套的给水、下水、暖气管线。
加氯间工艺安装及为水池配套的加氯管线。
最后完成站内及库房区内的围墙、道路、竖向。
4工程类型和特点该工程为石墩子山水厂东线输配水管道的配套工程,输水经过1号管理站及本站调蓄,使各项指标达到合格后输往市区各地。
其特点为:1)工程工期紧,质量要求高;2)站内地形变化大,清水池斜坐于山坡,施工难度较大;3)施工场地狭小,必要时需进行立体交叉作业;4)时逢修建上山道路,施工车辆通行时常受阻;5) 施工场地地层填土下为中风化基岩,地基开挖有一定难度。
施工区内无地下水影响;6)山上居民较多。
施工用水比较紧张。
7)周边为居民聚居,东为军事禁区,夜间施工时要考虑噪音影响;5建设单位乌鲁木齐自来水总公司6设计单位中国市政工程西北设计研究院7承建单位天一建工集团8 监督单位乌市质量监督站二监理工作依据国家和地方有关工程建设的法律、法规;国家和地方有关工程建设的技术标准、规范和规程;经有关部门批准的工程项目文件和设计文件;建设单位和本公司签定的工程建设监理合同;建设单位与承包单位签订的建设工程施工合同。
三监理工作范围施工阶段监理:场地平整1万m2清水池施工,与水池配套的进出水管、溢流管、阀门井施工;值班室、库房建筑施工,与之配套的电气、给排水管线施工;加氯间建筑施工;加氯设备安装和调试工程;工艺管道工程;电气仪表工程;场内围墙、竖向及道路工程;试运行及保运(含保修阶段监理)四监理工作目标和措施1、质量目标及控制措施1.1质量目标本工程的质量目标为:一次交验合格率100%;土建工程优良率为80%;安装工程优良率为90%;整体工程必须达到部优工程的标准。
本工程监理质量目标以施工承包合同规定的质量目标值(优良)为控制目标。
(见表1)工程质量目标分解表土建工程安装工程表21.2质量控制措施1.2.1施工前的质量控制监理工程师组织和参加开工前的质量保证审查工作(1) 审查承包单位的施工组织设计;(2) 审核和确认施工单位单位资格;(3) 审查设计交底和图纸会审工作完成状况;(4) 对材料供给方进行质保审查;(5) 审查施工单位提出的主要施工方案;(6) 检查施工单位质量保证体系及现场主要施工人员到位状况;(7)确定施工界区的测量控制网络;(8)检查进场施工机械和进场施工材料;(9)审查施工单位关键岗位人员资格;监理工程师对施工文件的审查(1) 审查施工单位质量控制和质量管理保证程序;(2) 审查施工单位质量计划;(3) 审批分部(分项)工程的施工方案,并签署意见;(4) 审查并规范施工过程的报表、文件及传递方式。
1.2.2施工过程的质量控制(1)检查工序质量,严格工序交接检查制度。
做好各项隐蔽工程的检查工作。
签字确认《隐蔽工程检查记录》;(2)对重要的和对工程质量有重大影响的工序(如:清水池钢筋隐蔽、管道安装、建筑地基基础、设备基础等),监理人员必须在现场进行施工过程的巡回检查或旁站监理,实行旁站监理的应填写现场旁站监理记录;(3) 隐蔽工程在隐蔽前施工单位自检、互检、专职检合格后由监理工程师进行检查验收;(4) 对分部分项工程的施工质量进行检查验收;(5)对施工单位的质量控制体系的运行情况进行监督;(6)坚持施工质量事故“三不放过”原则,严格审核有关工程质量缺陷或质量事故处理报告,定期召开质量分析会议;(7) 组织重大质量事故的调查分析,审查施工单位提出的事故处理方案,及时向业主通报情况,负责对事故处理过程的跟踪检查、确认。
(8)定期总结工程质量管理工作,按期编制监理月报;(9)定期整理工程质量管理资料,统一编制工程项目各子项目录,建立工程质量监理档案。
施工过程质量监控点。
注:质量控制检监点监理工程师执行质量检查制度,表中所列检查等级分为:A、B级,A级为监理工程师必须检查点,B级为监理工程师定期检查点,C 级为监理工程师巡检点。
带“R”表示监理人员检查必须保留检查文字记录。
1.2.3 竣工验收阶段质量控制(1)监理工程师按专业制订质量控制、检验、审核、验收程序;(2)组织单位工程中间交接,审核签认交工资料;(3)组织设计、施工等单位共同对工程项目进行竣工预验收,并作好以下工作:①组织施工单位做好试车期间的保运工作;②工程项目达到竣工验收条件时按期向业主提交监理资料;③协助业主组织竣工验收;④监理人员对保修期间出现的工程缺陷原因及责任进行调查和确认,并协助处理。
同时跟踪检查缺陷修复的质量。
1.3工程质量控制措施通过组织、技术、合同、经济四项措施对工程质量目标进行控制。
1.3.1组织措施1)落实项目监理部的监理人员的任务和职责,制定完善的工作制度保证监理工作质量;2)监督承包单位完善内部的质保体系,并使之正常运转;3)按照合同对工程的质量要求,制定分部工程和分项工程的质量目标;4)确定重要分部工程、重要分项工程和关键部位,进行重点控制。
1.3.2技术措施1)对可能的施工方案进行比较与论证,确定其可行性,择优选用;2)对方案中的技术问题、技术数据作分析审核,重点问题重点控制;3)在方法上建立质量控制的基本程序,建立工序的质量检查程序与制度;4)利用本公司丰富的工程管理经验,做好事前控制,防止质量事故的发生;5)检查工序质量,严格工序交接检查制度。
做好各项隐蔽工程的隐蔽前检查。
隐蔽过程进行旁站监理。
6)搞好现场的质量控制并做好质量缺陷的处理;7)按照分部工程和分项工程的质量目标严格管理,以工序质量保分项工程质量,以分项工程质量保分部工程质量;8)必要时组织专家进行论证或进行科学试验。
1.3.3合同措施1)依据施工合同条款对承包单位的质量目标进行控制;2)审核施工组织设计和施工方案是否符合合同的要求;3)对于达不到质量要求的工序或部位令其返工,并按合同条款进行处罚。
1.3.4经济措施1)制定明确的质量要求和控制标准,保证资金合理支付;2)对没有经过质量验收的工程不进行计量;3)工程质保资料和验评资料不合格的工程不进行计量。
1.4现场材料、设备的质量控制措施1)要求施工单位严格按程序进行设备材料的报验;2)监理应仔细核验材料、设备的规格、型号、合格证、质量证明书等相关文件,对到货的各种材料进行外观检验,外观不符合要求的材料不允许进场;3)严格按照监理检查程序检查工程施工材料的检验、发放和使用;4)设备材料品质检验监理要点:①结合设备安装试车工作对设备的内在质量进行检验。
②对阀门等按规定进行强度及严密性试验。
1.5关键工序质量控制检验流程和措施:1.5.1 工序质量控制检查流程:工序质量控制检查流程1.5.2关键工序监理方案要点(1)清水池施工监理控制要点清水池是管理站的重要工程,施工质量和进度意义重大。
监理要点:1)熟悉现场情况,确认地基基础条件符合设计要求;2)对到现场的砂石料、水泥、各类型钢材进行见证取样复验;3)要求根据自己专业的监理特点,各专业要制定各自的监理细则;4)对钢筋绑扎、模板支固进行检查验收;5)对止水带敷设、止水钢板安装、混凝土浇注等重点工序、隐蔽工程要进行旁站监理;6)对水池基础标高、间距、立柱、顶板等重要部位外形尺寸,要用测量仪器进行检验;7)对试件、试块的制作、送检要经进行见证取样;8)检查各种预埋件是否符合设计图纸,核实图纸尺寸与实物是否相符;。
(2)钢筋混凝土结构工程施工监理要点:钢筋混凝土工程质量控制重点主要针对钢筋工程、模板工程、混凝土工程实施监控。
1)地基基础完成后,应由监理单位会同建设、设计、质监、施工等有关单位检查坐标、基底的尺寸和标高等是否符合设计要求;检查基底是否到达勘察设计要求。
2)超深部分的处理要按设计要求进行,确保毛石混凝土的浇注质量,严格按规范要求控制毛石比例和混凝土分层厚度,监理工程师在毛石混凝土浇注期间要实行旁站监理。
3)钢筋隐蔽检查是重中之重,在施工前,应检查钢筋出厂质量证明书或试验报告单,4)施工中钢筋预制加工、焊接、安装,都必须符合设计及施工规范要求,对照施工图中钢筋布设的数量、截面尺寸和位置,在浇筑混凝土前,必须经监理检查验收,签字确认后,方可进行下道工序施工。
5)止水带安装是重点工序,在确认内在质量的基础上,监理工程师要仔细检查止水带的敷设细节,同时做好剩余部分成品保护的监督。
6)因清水池内壁为清水混凝土一次浇注完成,所以对模板支固要求,垂直度和拼接缝处理要严格检查,加固检查必须保证不出现一次涨模现象为止。
同时对止水钢板安装也要详细核查。
7)混凝土工程的施工配合比,应严格按设计要求先行进行试验,在获得试验配合比后,进行施工配合比配置,经试验检查合格后方能进行混凝土浇注。
8)混凝土浇注严格按规范、设计要求进行,监理实行全过程旁站检查。
9)混凝土浇筑完毕后,要求施工单位应按设计要求进行必要养护;10)对试块、试件的制作送检实施见证;11)回填按设计要求进行。
(3)房屋建筑工程监理方案要点1)地基基槽应符合设计要求,经各方验收签字认可;2)对到现场的砂石料、水泥、各种类型钢材进行检查并取样检验;3)建、构筑物基础应严格控制其标高、轴线,设备基础还应控制地脚螺栓(预留孔)尺寸;4)对试块、试件的制作送检实施见证取样;5)对钢筋绑扎等隐蔽工程严格按规范要求检查;6)屋面工程质量直接影响到房屋的使用性能,要对屋面防水材料的选材、防水设计与施工严格把关,加强检查监督,确保屋面不渗漏。
(4)管道安装监理方案要点:1)管道施工前,对定位坐标进行复测检查,对地面标高进行详查;2)管道开挖完成后,会同各方进行地基基槽验收,符合设计要求,认可进行下道工序;3)对管材和配件到货进行质量检验,包括:质量证明材料,管材和配件外观、材质、规格尺寸、数量等;4)对管道安装中的承插口进行详查;5)现场进行焊接前要对焊工、检验人员的资格进行认定,按规范对焊条、焊丝的保管、烘干制度检查;执行20%随机抽样探伤检验。
