天津某工地临电高压变压器变压器防护防护方案及做法示意图
- 格式:doc
- 大小:772.50 KB
- 文档页数:4

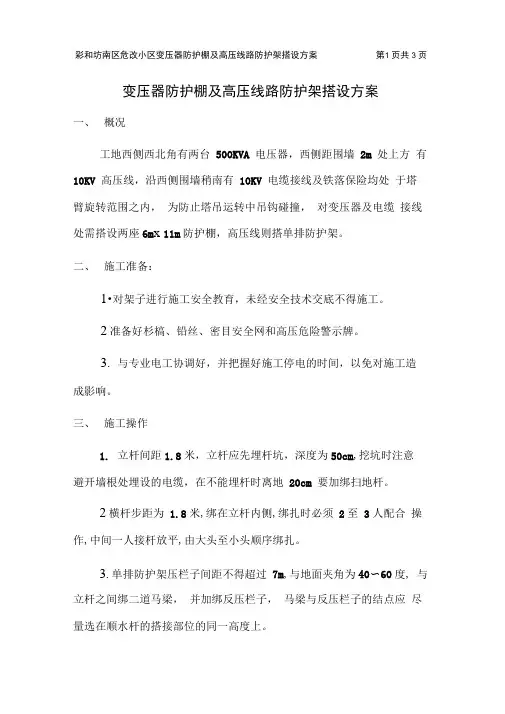

变压器防护棚及高压线路防护架搭设方案一、概况工地西侧西北角有两台500KVA 电压器,西侧距围墙2m 处上方有10KV 高压线,沿西侧围墙稍南有10KV 电缆接线及铁落保险均处于塔臂旋转范围之内,为防止塔吊运转中吊钩碰撞,对变压器及电缆接线处需搭设两座6m x 11m防护棚,高压线则搭单排防护架。
二、施工准备:1•对架子进行施工安全教育,未经安全技术交底不得施工。
2准备好杉槁、铅丝、密目安全网和高压危险警示牌。
3.与专业电工协调好,并把握好施工停电的时间,以免对施工造成影响。
三、施工操作1.立杆间距1.8米,立杆应先埋杆坑,深度为50cm,挖坑时注意避开墙根处埋设的电缆,在不能埋杆时离地20cm 要加绑扫地杆。
2横杆步距为1.8米,绑在立杆内侧,绑扎时必须2至3人配合操作,中间一人接杆放平,由大头至小头顺序绑扎。
3.单排防护架压栏子间距不得超过7m,与地面夹角为40〜60度, 与立杆之间绑二道马梁,并加绑反压栏子,马梁与反压栏子的结点应尽量选在顺水杆的搭接部位的同一高度上。
有部分压栏子与原有栈道护栏相连接,对这部分钢管护栏应增强为双立管,并加设剪刀撑,以增强其刚度,剪刀撑与地面成60 度角4•剪力杆距离不超过6根立杆,应贴在立杆上,十字盖下桩杆应选用粗壮较大的杉槁,由下方人员找好位置确定后,再由上方人员依次绑扎,十字盖上桩应大头朝上。
5.防护棚应封闭,搭设时应停电进行。
防护棚距高压线及变压器水平和垂直距离不应小于0.7 米,上部用脚手板封闭,距变压器不小于1.5 米,四周悬挂密目安全网及高压警示牌。
高压电缆接线处防护棚下有过人通道,在过人通道上应加设安全兜网。
&防护架搭设完成后,遇五级以上大风,应在风前、风中、风后对其进行检查加固。
7.由于春季大风较多,应经常巡视检查,尤其在刮大风中,发现异常情况应立即进行加固处理。
四、安全施工措施1•架子工持证上岗,并接受安全教育及班前交底后方可上岗操作。
施工现场变压器防护方案1.变压器选址:变压器应安装在远离易燃易爆物品和高温、高湿环境的地方,尽量避免阳光直射,以减少变压器温度的升高。
变压器周围应有足够的空间,便于供电设备的维护和检修。
2.环境保护:在变压器周围应设置可靠的防水、防潮和防尘措施,以防止水分、潮气和灰尘对变压器的侵蚀。
可以采用遮阳、防雨棚等设施进行保护。
3.绝缘防护:对变压器的绝缘进行定期检查和维护,确保其绝缘性能。
在变压器的上下游安装过压保护装置和短路保护装置,及时断开电路,保护变压器不受过电压和短路电流的损害。
4.防火措施:变压器安装位置应远离易燃物品,周围应设有防火隔离墙或防火板,以提高变压器的阻燃性能。
变压器的油箱应进行防火喷涂处理,防止火灾蔓延。
5.过载保护:变压器应配置过载保护装置,能够及时发现和切断变压器的过载状态,保护变压器不受过载电流损害。
过载保护装置应设置在低压侧电路上,以便及时切断供电。
6.漏电保护:安装漏电保护器,对变压器进行漏电保护。
漏电保护器能够及时检测电路中的漏电情况,并在漏电超过设定值时切断电路,避免电流对人体的伤害。
7.接地保护:变压器应进行可靠的接地保护,确保变压器的零线、金属外壳和接地网能有效接地。
接地系统应进行定期检查和维护,以保持其良好的接地状态。
8.定期维护:定期进行变压器的维护和检修,包括检查绝缘阻值、油位、油质等,及时发现问题并进行处理。
维护记录应详细记录,方便后续的维护和追踪。
综上所述,施工现场变压器的防护方案包括选址、环境保护、绝缘防护、防火措施、过载保护、漏电保护、接地保护以及定期维护等多个方面。
通过科学合理的设计和严格的管理,能够有效提高变压器的安全性能,避免事故的发生。
变压器安全防护加固方案

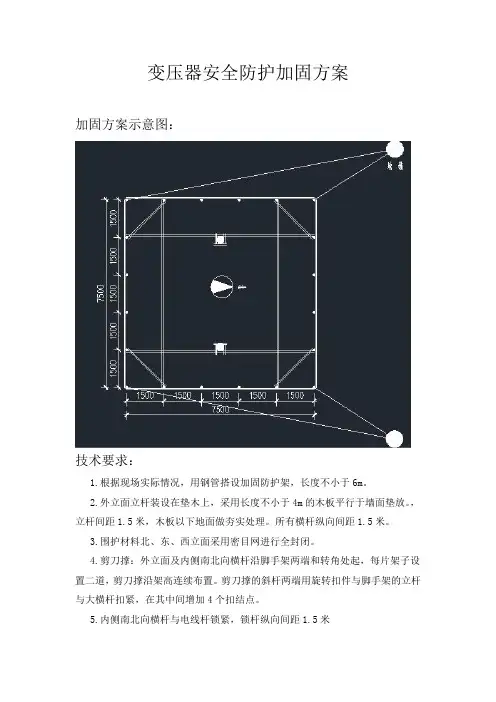

加固方案示意图:
技术要求:
1.根据现场实际情况,用钢管搭设加固防护架,长度不小于6m。
2.外立面立杆装设在垫木上,采用长度不小于4m的木板平行于墙面垫放。
,立杆间距1.5米,木板以下地面做夯实处理。
所有横杆纵向间距1.5米。
3.围护材料北、东、西立面采用密目网进行全封闭。
4.剪刀撑:外立面及内侧南北向横杆沿脚手架两端和转角处起,每片架子设置二道,剪刀撑沿架高连续布置。
剪刀撑的斜杆两端用旋转扣件与脚手架的立杆与大横杆扣紧,在其中间增加4个扣结点。
5.内侧南北向横杆与电线杆锁紧,锁杆纵向间距1.5米
6.在距立管下皮200mm处设置纵向扫地杆,连接立杆下端,以约束立杆底部,防止在纵向发生位移;在纵向扫地杆上设置横向扫地杆,以约束立杆底部,防止在横向发生位移。
7.脚手架搭设顺序:安放垫板→放置纵向扫地杆→立杆(先内排后外排)→横向扫地杆→第一步纵向水平杆→第一步横向水平杆→连电线杆锁杆→第二步纵向水平杆→第二步横向水平杆→剪刀撑。
8.安全防护措施:
顶部设置上、下两层防护,两层防护中间间距1米,两道防护层都满铺木架板,木架板必须用铁丝绑扎牢固,下面挂好密目安全网。
防护架四角制高点用钢绞线与地锚拉结牢固。
变压器防护棚施工方案首先,需要选择适当的位置。
变压器防护棚应当建在远离人口密集区、易燃易爆物质的地方,并且最好能够远离有毒气体的污染源。
此外,还应考虑到变压器防护棚的周边环境是否容易受到洪涝、地震等自然灾害的影响。
其次,需要进行地基工程。
变压器防护棚的地基应当坚固稳定,以确保防护棚能够承受各种恶劣天气条件带来的影响。
地基的深度和强度应当根据具体地理条件和变压器的重量来确定,一般情况下,地基的深度应当达到1.5米以上。
接下来,需要进行防护棚本体的施工。
防护棚一般由钢结构或混凝土结构组成。
钢结构的防护棚可以选择采用预制构件拼装的方式进行施工,能够节省时间和成本。
混凝土结构的防护棚则需要进行现场浇筑,施工周期较长。
不论采用钢结构还是混凝土结构,都需要确保防护棚的牢固稳定,同时要考虑到变压器通风和冷却的问题,以免变压器过热。
在施工过程中,还需要考虑到变压器防护棚的防水、防潮等问题。
可以选用防水材料对防护棚进行防水处理,以确保变压器在潮湿环境下的正常运行。
同时,还应当设置排水系统,及时排出雨水和积水。
最后,变压器防护棚的内部装修也需要注意。
在装修过程中,应当选择防火、耐磨、耐腐蚀的材料,以提高防护棚的使用寿命和安全性。
此外,还应当设置合适的照明和通风设备,以方便操作和维护人员进入。
总结起来,施工变压器防护棚需要选择合适的位置并进行地基工程,然后进行防护棚本体的施工,注意防水和通风等问题,并完成内部装修。
通过合理的施工方案,可以有效保护变压器并延长其使用寿命。
变压器防护防护补充方案一、一、 工程概况工程概况由于原搭设的高压线及变压器的防护棚时间较久,并且由于地下室施工阶段受场地限制,变压器防护棚搭设时间距过小,不符合有关规范的要求,故将原搭设的防护棚拆除重新进行搭设。
规范的要求,故将原搭设的防护棚拆除重新进行搭设。
二、二、 施工准备施工准备1、材料准备:杉木、Φ16胀栓、安全网、8号绑扎丝、钢板、铁锤、钳子铁锤、钳子2、人员准备:架子工6人 壮工6人、木工4人、电工1人。
人。
3、机械准备:电锯、电焊机、机械准备:电锯、电焊机三、三、 变压器的安全防护措施变压器的安全防护措施1、在原来搭设的防护棚的基础上,增加一排立杆,立杆距原来立杆的间距为1.1m ,原防护棚的上部全部拆除重新搭设,搭设时先把立杆与坡道外侧的防护栏杆绑扎在一起,用8号铁丝绑扎三道,立杆搭设好后,把原来防护棚的横杆用杉木杆接长,与新搭设的立杆连成整体,用8号铁丝绑扎3道。
道。
2、在防护棚的上部向北侧挑出600mm ,保证防护距高压线1.7米,符合规范要求。
米,符合规范要求。
3、原搭设防护棚顶上以及变压器和高压线侧面的竹芭和绝缘板全部更换,防护棚顶上的双层竹芭改成下层满铺50mm 厚脚手板上层满铺竹芭。
满铺竹芭。
4、搭设完成后将安全网由上向下挂制,并与杉木绑扎。
、搭设完成后将安全网由上向下挂制,并与杉木绑扎。
5、搭设方案完成后见附图。
、搭设方案完成后见附图。
四、四、 安全措施安全措施1、架子工必须有专业上岗证,电焊工必须有专业上岗证。
、架子工必须有专业上岗证,电焊工必须有专业上岗证。
2、搭设过程中架子工要佩带安全带和安全帽。
、搭设过程中架子工要佩带安全带和安全帽。
3、搭设过程中电工要随时在现场监督,对有违章行为立即制止并上报。
并上报。
4、在搭设2m 范围内严禁路人通过和观看。
范围内严禁路人通过和观看。
5、严禁吸烟。
、严禁吸烟。
6、严禁在搭设过程中由高空向下抛扔物品,严禁地面人员向高空作业人员抛料及工具。
施工现场变压器高压线防护方案1.编制依据1.施工组织设计2.《建筑施工脚手架实用手册》3.《施工现场临时用电安全技术规范》JGJ462.工程概况2.1 施工现场与周围环境2.1.1高压线位置及搭设前提条件现场新增变压器及原有变压器和围墙位置见下图,变压器均在项目塔吊回转半径的覆盖范围之内,高压线杆高度约为10m。
2.1.2搭设前提条件《施工现场临时用电安全技术规范》(JGJ46)第一部分高压线防护要求如下:在建工程的外侧边缘与外电架空线路的边线之间必须保持安全操作距离。
最小安全操作距离应不小于4~6m。
第3.1.4 规定,旋转臂架式起重机的任何部位或被吊物边缘与10KV 以下的架空线路边线最小水平距离不得小于2m。
由于现场南侧的塔吊的塔臂回转半径均覆盖高压线,且达不到《施工现场临时用电安全技术规范》第 3.1.2 条和第 3.1.4 条规定的最小距离,《建筑施工高处作业安全技术规范》第5.2.5 条之规定。
为确保正常供电和施工人员的人身安全,必须采取切实可行的防护措施,编制专项防护方案。
2.1.3 方案的可行性研究及建议考虑搭设单排杉槁脚手架,外排立在围墙外。
为了保证施工安全,建议在基础及主体结构施工阶段,内侧空地不得作为散料和半成品周转区,可以人为减少安全隐患,安全防护用架要等到工程竣工才能拆除。
3.施工安排3.1施工组织及任务划分:由项目生产经理主管,安全员组织架子组搭设防护架子。
在架设防护设施时,项目临时用电电工、安全员及架子组长必须在现场旁站监督施工。
3.2 高压线防护脚手架形式选择根据防护架子搭设的目的及安全生产的施工要求,靠近高压线一侧的防护须采用绝缘材料并保证一定的安全距离。
脚手架距高压线 1.5m。
架体安全网距高压线应不小于1.5m。
其防护架子详见附图所示:架体平面示意图南北立面示意图4.施工准备4.1 材料准备木杆选用剥皮的杉篙,小头直径不小于80mm ,大头直径为120mm 。
变压器防护施工方案变压器是电力系统中重要的电力设备之一,为了确保变压器的正常运行和延长其使用寿命,需要进行相应的防护施工。
以下是一个针对变压器的防护施工方案。
一、外部环境防护:1.变压器应设置在安全、通风、防尘、防静电的场所。
避免高温、潮湿、有害气体和灰尘等对变压器的侵害。
2.变压器周围应保持干净整洁,不得存在杂物、易燃易爆物品等。
3.在变压器周围设置固定的防护栏杆,以防止无关人员靠近或碰触变压器。
二、防盗防护:1.安装厚度适当的金属围栏,围栏上部应设置警示牌,以避免人为破坏和盗窃。
2.安装门禁系统,只有授权人员才能进入变压器区域。
三、绝缘防护:1.在变压器外壳上安装可靠的绝缘材料,以保证变压器的外部绝缘性能。
2.安装绝缘铭牌,说明相关技术参数和注意事项。
四、漏电保护:1.为变压器设置可靠的漏电保护装置,以防漏电危险。
2.定期对漏电保护装置进行检查和测试,确保其正常工作。
五、防雷防护:1.根据雷击频率和强度,安装合适的防雷装置,如避雷针等。
2.变压器上部设置防雷装置,将雷电击中的电流引入地下。
六、温度保护:1.在变压器的散热通风孔设置防护网,以防止杂物进入,影响变压器的散热效果。
2.定期清理变压器的灰尘和杂物,保证其正常散热。
七、防火防爆防护:1.变压器周围禁止使用明火,严禁吸烟。
2.安装防爆灯具和防爆电器设备,防止爆炸和火灾发生。
3.定期对变压器进行绝缘电阻测试和油质分析,确保变压器绝缘状态良好。
八、应急处理:1.配备应急处理设备,如灭火器、救生索具等,以应对突发情况。
2.建立应急处理演练机制,提高员工的应急处理能力。
以上是一个针对变压器的防护施工方案,通过严格的防护措施,可以保证变压器的安全运行,延长使用寿命,并减少事故发生的概率,提高电力系统的可靠性和稳定性。
编号:SM-ZD-11453变压器防护做法及安全措施Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.编制:____________________审核:____________________批准:____________________本文档下载后可任意修改变压器防护做法及安全措施简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。
文档可直接下载或修改,使用时请详细阅读内容。
防护杆采用直径100mm,长6000mm—7000mm的沙杆,腐朽、折裂、枯节等不得使用。
防护架上部采用3000mm×200mm的竹笆封闭。
立杆间距1200mm,剪刀撑见下图。
立杆先挖杆坑,深度为700mm,坑底夯实后,垫200mm*200mm*50mm木板,立杆下坑后回填3:7灰土分层夯实,200mm夯实一次。
下端离地面100mm处设扫地杆。
立杆时必须2-3人配合操作。
纵向水平杆应搭设在立杆里侧,搭设第一步纵向水平杆时,必须检查立杆是否立正,搭设至四步时,必须搭设临时抛撑和临时剪刀撑。
搭设纵向水平杆时,必须2-3人配合操作,由中间一人接杆、放平,由大头至小头顺序绑扎。
剪刀撑杆子不得蹩绑,应贴在立杆上,剪刀撑下桩杆应选用粗壮较大杉槁,由下方人员找好角度再由上方人员依次绑扎。
剪刀撑上桩(封顶)椽子应大头朝上,顶着立杆绑在纵向水平杆上。
两杆连接,其有效搭接长度不得小于1.5m,两杆搭接处绑扎不少于三道。
杉槁大头必须绑在十字交叉点上,相邻两杆的搭接点必须相互错开,水平及斜向接杆,小头应压在大头上边。
施工现场变压器防护棚搭设施工方案为了保护施工现场的变压器,我们需要搭设一个防护棚。
防护棚的主要作用是防止变压器受到外界环境的侵蚀,确保变压器的正常运行。
下面是一个施工方案的概述:1.选址:在施工现场选取一个适当的位置搭设防护棚。
位置应远离各种潜在的危险源,例如高温设备、易燃物等。
同时,选择一个地势较高、排水良好的区域,避免雨水积存。
2.结构设计:防护棚的结构应该稳固且可靠,能够承受各种恶劣天气条件下的冲击。
使用耐候钢材料作为框架,加固棚体的抗风抗倾倒能力。
然后使用透明的塑料膜作为棚体的覆盖材料,保证变压器能够获得足够的光照。
3.建筑布局:防护棚应有足够的宽度和高度,以容纳变压器及其周围的设备。
在布局方面,需要考虑变压器的通风和散热需求,避免过密的布置导致变压器过热。
同时,在布局上应尽量保持整洁有序,方便维护和管理。
4.增加水雨防护设施:由于施工现场环境往往复杂多变,防护棚的关键是要有效防水。
因此,在防护棚的设计中应该考虑到雨水排出的问题。
可以通过在棚体周围设置排水沟,以确保雨水顺畅排出,避免积水。
5.增加防尘措施:为了保护变压器不受尘土的影响,需要在防护棚的周围设置防尘措施。
例如,在棚体的入口处设置过滤网,阻挡大颗粒的灰尘进入,同时定期清洁防尘设备,确保其正常使用。
6.增加防盗设备:为了保护变压器的安全,也需要在防护棚中增加一些防盗措施。
例如,在棚体的出入口处增加防盗门和防盗锁,确保只有授权人员才能进入棚体。
以上是一个关于施工现场变压器防护棚的施工方案的概述。
施工方案的具体实施要根据具体的场地和需求来调整和完善。
最终的目标是确保变压器的安全和正常运行,并保护施工现场其他设备的安全。
变压器高压线防护方案
变压器高压线是将低压电流转换为高压电流的重要装置,用于输送电能。
然而,在运行过程中,高压线对于人体和设备来说都具有一定的危险性。
因此,为了保障安全,必须采取适当的防护措施。
下面将提出一种变压器高压线的防护方案。
1.绝缘保护
绝缘是保护高压线的重要措施之一、应确保高压线具有足够的绝缘能力,以防止电流泄漏和电弧形成。
在高压线的外表面覆盖绝缘材料,如橡胶或塑料,以便形成电场屏蔽。
同时,在高压线附近设置绝缘护栏,以防止人员接触高压线。
2.地线连接
良好的地线连接是防护高压线的重要手段之一、在变压器高压线的附近设置大面积的防护地面,以便将电流通过地面来释放,以减少电流对人体和设备的伤害。
同时,在高压线下方设置导电铁丝网,将电流引导到地面。
3.防雷保护
4.安全警示标志
在变压器高压线的附近应设置明显的安全警示标志,以提醒人们注意高压线的存在。
标志应采用鲜明的颜色和清晰的图标,以便人们能够迅速识别高压线的位置和危险性。
同时,在高压线附近设置警示线,用于限制人员进入高压线区域。
5.安全教育和培训
为了防止人员误入高压线区域和接触高压线,必须加强安全教育和培训。
通过宣传教育,告诉人们高压线的危险性,并教导他们如何正确地处理高压线事故。
同时,培训人员应具备必要的安全知识和技能,以应对高压线事故并进行有效的应急救援。
综上所述,对于变压器高压线的防护,绝缘保护、地线连接、防雷保护、安全警示标志和安全教育培训是必不可少的。
通过综合运用这些防护措施,可有效降低高压线对人体和设备的危害,确保安全运行。
施工现场变压器防护方案木方作为支撑柱,10X100木板条作为横向支撑,固定在竖向杉木杆上。
防护棚的顶棚采用50X100木方和木板,横向和纵向交叉固定,以增加稳定性。
3)防护棚的固定采用缆风绳拉接在防护棚外的固定物体上,以增加抗风能力。
4)防护棚的铁丝绑扎采用8#脚手专用铁丝,不允许使用次品和锈蚀严重的镀锌铁丝。
5技术及质量保证措施1)防护棚搭设前,杉木杆必须经过质量检验,不允许使用腐朽、虫眼、弯曲或裂纹严重的杆子。
2)防护棚搭设后,必须进行验收,确保防护棚的稳定性和安全性。
3)防护棚内部必须保持干燥,不得存放易燃、易爆物品。
4)施工现场必须设置警示标志,防止他人误入危险区域。
6材料组织1)杉木杆、木方、木板、铁丝等材料的采购必须符合国家标准和建筑施工安全规范。
2)材料进场前必须进行检验,不合格材料不得使用。
3)材料存放必须按规定分类存放,防止混淆和损坏。
7安全文明施工1)施工人员必须按照安全操作规程进行作业,不得违反安全规定。
2)施工现场必须进行安全检查,及时排除安全隐患。
3)施工现场必须保持干净、整洁,不得乱堆乱放,防止发生意外事故。
8高压变压器布置和搭设简图省略)施工现场设置高压变压器时,必须设置防护棚以保证用电安全。
防护棚的搭设必须按照相关规范和要求进行,使用符合标准的材料,进行质量检验和验收。
施工现场必须保持安全文明施工,防止发生意外事故。
XXX 600mm。
The 10X100 XXX fixed on the 50X100 XXX 150mm。
The top of the protective shed is made of 50X100 XXX-layer anti-smashing n。
with a spacing of 300mm to 500mm een the upper and lower layers.The cedar poles are used for the diagonal braces of the protective shed。
目录一、工程概况 (2)二、编制依据 (2)三、防护方法 (2)四、施工技术要求 (3)4.1、搭设材料 (3)4.2、搭设尺寸要求 (3)4.3、参照标准 (3)五、搭设方法 (4)5.1、准备工作 (4)5.2、施工程序 (4)5.3、绑扎方法 (5)5.4、搭设标准 (6)六、施工安全措施 (7)七、安全技术措施 (8)八、防护架体检查 (9)8.1、防护架搭设和使用前的检查 (9)8.2、防护架使用期间的检查 (9)8.3、防护架在特殊情况下的检查 (9)8.4、管理 (9)九、防护架拆除 (10)十、其他有关注意事项 (10)10.1、一般注意事项 (10)10.2、塔吊使用注意事项 (11)附:防护搭设简图 (12)一、工程概况本项目位于天津市河西区黑牛城道与洞庭路交口东南侧。
现场在西北角西大门东侧有4台变压器供给施工现场以及生活用电,变压器线采用电缆埋地接入,变压器以及电线杆均在塔吊的覆盖区之内。
按照《强制性条文》3.1.4规定:旋转臂架式起重机的任何部位或被吊物边缘与10kv以下的架空裸线路边缘最小水平距离不得小于2m。
因此我们在安全防护搭设与部署以及搭设施工中都必须进行防护,以满足施工规范的要求。
二、编制依据1、五福里1-4#楼及地下车库一总平面布置图2、中海五福里A1地块施工现场实地勘察3、《施工现场临时用电安全技术规范》(JGJ46-2005)4、《建筑施工安全检查标准》(JGJ59-2011)5、国家相关规范规定。
三、防护方法按安全防护要求,搭设安全防护墙,用杉木杆件在变压器南侧搭设排架,北侧搭设一根杉木杆高度进行固定,详见大样图。
为防止风载的影响,采用杉木直接埋地,埋入地下1m。
搭好后,上部边缘与高压线的净距离不小于2.0m。
采用绝缘材料干燥的杉木搭设防护架,搭设参数为:步高1.8m,立杆间距为1.6m,搭设高度为超过高压线2m,并做好接地防雷措施。
同时在高压线保护架上设警示牌和夜间警示灯,警示牌上写:“高压线危险”,防护架顶部挂彩旗。
变压器高压线防护施工方案背景变压器是电力系统中重要的设备之一,主要负责电能的变换。
在变压器的运行中,高压线路是不可或缺的组成部分。
但是,高压线路存在着一定的危险性,一旦出现故障,可能会对周围环境和人员造成伤害。
为了保障电力运行的安全,需要对变压器高压线进行防护施工。
防护施工方案主要原则防护施工的主要原则是预防和消除电线对人员的危险。
具体的防护措施应该符合以下原则:1.能有效地保护人身安全;2.对生产和使用不会造成危害;3.维护电力设备和系统的运行正常。
防护措施1. 选用合适的材料在防护施工中,选用合适的材料非常重要。
主要包括:•绝缘材料:对电线进行绝缘,防止电线接触,应选用质量好、性能稳定、防水、防潮、耐老化、耐高温等特点的绝缘材料。
•透明材料:对高压线路进行隔离,应选用透明材料,使维护和操作人员能够清晰判断高压线的状态。
•硬质材料:对变压器周围进行防护,应选用硬质材料,能够有效地承受外部压力和力量。
2. 安装距离标志在变压器周围安装距离标志,标志出电线的安全距离,便于维护和操作人员进行作业。
3. 维护和保养对变压器高压线路进行维护和保养,定期检查电线的绝缘状况,尽早发现并修复故障,避免出现安全事故。
4. 防雷措施在变压器周围设置防雷装置,以保护高压线路的安全,避免雷击对变压器产生危害。
实施方案在实施防护施工方案时,应按照以下步骤进行:1. 现场考察首先对变压器周围进行现场考察,包括变压器周围的环境、外部设施、周边建筑物等情况,为后续的防护措施施工打下基础。
2. 制定施工方案根据现场考察的情况,制定针对变压器高压线的防护措施施工方案。
3. 施工根据制定的防护施工方案,按照施工顺序进行施工,确保施工质量和安全。
4. 报告汇总对变压器防护施工的全过程进行记录和报告汇总,为以后的检查和维护提供参考。
总结变压器高压线防护施工方案的实施,是为了预防和消除电线对人员的危险,确保电力系统的运行安全。
在实施防护施工方案时,应按照选用合适的材料、安装距离标志、维护和保养、防雷措施等主要原则进行,并制定实施方案,并在施工过程中等确保施工质量和安全。
变压器防护施工方案一、背景介绍在电力系统中,变压器是一个核心设备,起着电压升降和能量传输的重要作用。
为了确保变压器的正常运行和延长其使用寿命,必须采取有效的防护措施。
本文将介绍变压器防护施工方案,以保障变压器设备的安全稳定运行。
二、防护施工方案1.防雷保护:变压器是电力系统中较为敏感的设备,容易受到雷击影响。
因此,在变压器周围安装避雷设施是必不可少的。
通过设置避雷线、接地装置和雷电感应器等设备,可以有效地减少雷击对变压器的影响。
2.防火措施:变压器在工作过程中会产生热量,如果不及时排除可能引发火灾。
为了防止变压器发生火灾,需要在变压器周围设置灭火器材,定期对变压器进行维护检查,确保其正常运行。
3.通风与散热:变压器在运行时会产生一定热量,如果不能及时散热,可能导致设备过热而受损。
因此,需要为变压器提供良好的通风与散热条件,确保设备在适宜的温度范围内运行。
4.操作安全:在进行变压器施工时,必须按照相关规范和标准进行操作,避免出现疏忽导致事故发生。
操作人员需接受专业培训,掌握操作技巧,做好个人防护工作,确保施工过程安全可靠。
5.检测监控:为了及时发现变压器运行中的故障和异常情况,需要安装监控设备对变压器进行实时检测。
通过定期对变压器进行巡检和维护保养,可以提前发现问题并进行处理,确保设备的安全稳定运行。
三、总结变压器是电力系统中至关重要的设备,其正常运行对电力系统的稳定性和安全性有着重要影响。
通过采取有效的防护施工措施,可以保障变压器设备的安全稳定运行,延长其使用寿命,降低事故风险。
在变压器的防护施工中,必须严格按照规范操作,确保施工质量和安全性。
希望通过本文的介绍,能够为变压器防护施工提供一定的参考和指导。
变压器防护防护补充方案
一、工程概况
由于原搭设的高压线及变压器的防护棚时间较久,并且由于地下室施工阶段受场地限制,变压器防护棚搭设时间距过小,不符合有关规范的要求,故将原搭设的防护棚拆除重新进行搭设。
二、施工准备
1、材料准备:杉木、Φ16胀栓、安全网、8号绑扎丝、钢板、铁锤、钳子
2、人员准备:架子工6人壮工6人、木工4人、电工1人。
3、机械准备:电锯、电焊机
三、变压器的安全防护措施
1、在原来搭设的防护棚的基础上,增加一排立杆,立杆距原来立杆的间距为1.1m,原防护棚的上部全部拆除重新搭设,搭设时先把立杆与坡道外侧的防护栏杆绑扎在一起,用8号铁丝绑扎三道,立杆搭设好后,把原来防护棚的横杆用杉木杆接长,与新搭设的立杆连成整体,用8号铁丝绑扎3道。
2、在防护棚的上部向北侧挑出600mm,保证防护距高压线1.7米,符合规范要求。
3、原搭设防护棚顶上以及变压器和高压线侧面的竹芭和绝缘板全部更换,防护棚顶上的双层竹芭改成下层满铺50mm厚脚手板上层满铺竹芭。
4、搭设完成后将安全网由上向下挂制,并与杉木绑扎。
5、搭设方案完成后见附图。
四、安全措施
1、架子工必须有专业上岗证,电焊工必须有专业上岗证。
2、搭设过程中架子工要佩带安全带和安全帽。
3、搭设过程中电工要随时在现场监督,对有违章行为立即制止并上报。
4、在搭设2m范围内严禁路人通过和观看。
5、严禁吸烟。
6、严禁在搭设过程中由高空向下抛扔物品,严禁地面人员向高空作业人员抛料及工具。
五、附图1、2
附图1
上层竹芭下层脚手板毫米厚绝缘板12张(1220*2440)
高压电线防护立面图
附图2:
上层竹笆下层脚手板
高压线防护剖面图。
