落地脚手架验收记录表
- 格式:doc
- 大小:28.00 KB
- 文档页数:2

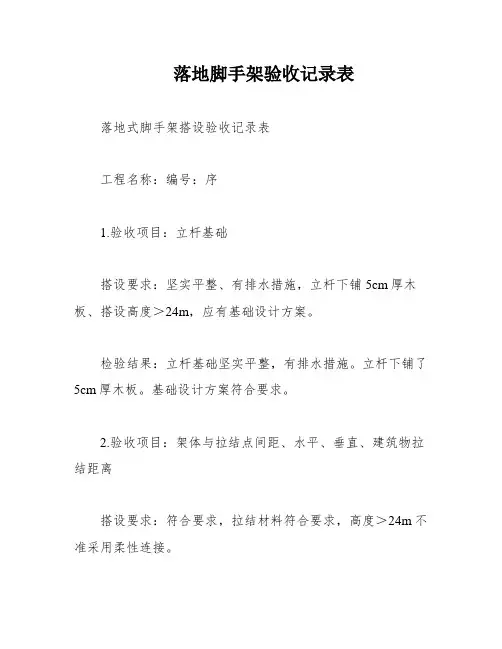

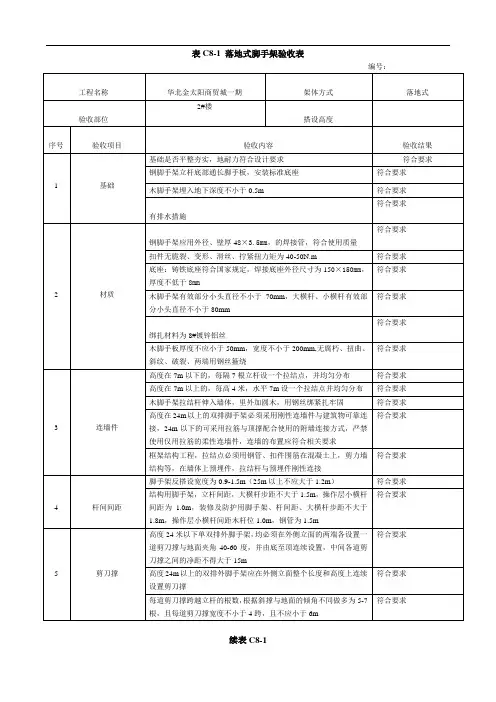

落地脚手架验收记录表落地式脚手架搭设验收记录表工程名称:编号:序1.验收项目:立杆基础搭设要求:坚实平整、有排水措施,立杆下铺5cm厚木板、搭设高度>24m,应有基础设计方案。
检验结果:立杆基础坚实平整,有排水措施。
立杆下铺了5cm厚木板。
基础设计方案符合要求。
2.验收项目:架体与拉结点间距、水平、垂直、建筑物拉结距离搭设要求:符合要求,拉结材料符合要求,高度>24m不准采用柔性连接。
检验结果:架体与拉结点间距、水平、垂直、建筑物拉结距离符合要求。
拉结材料符合要求。
未使用柔性连接。
3.验收项目:防护栏杆及网搭设要求:自第二步起设栏杆扶手,按规定设置围档封闭,密目网符合要求,操作层及以下二步设踢脚板。
检验结果:防护栏杆及网符合要求。
自第二步起设有栏杆扶手。
围档封闭设置符合规定。
密目网符合要求。
操作层及以下二步设有踢脚板。
4.验收项目:施工层踢脚板底笆与大横杆绑扎搭设要求:底笆满铺点不少于4点。
检验结果:施工层踢脚板底笆与大横杆绑扎符合要求,底笆满铺点不少于4点。
5.验收项目:剪刀撑设置搭设要求:不大于9m设一道剪刀撑,夹角为45°~60°,自下而上连接设置,高度超过24m时,在脚手拐角及中间沿纵向每隔6跨横向平面内搭设斜杆。
检验结果:剪刀撑设置符合要求。
6.验收项目:脚手架材料、脚手架扣件搭设要求:钢管脚手管外径不得小于48cm,壁厚不得小于3.5mm,无严重绣蚀、裂纹、变形、扣件紧固力矩45~50N.m。
检验结果:脚手架材料、脚手架扣件符合要求。
7.验收项目:脚手架宽度搭设要求:按设计宽度()m搭设。
检验结果:脚手架宽度按设计宽度搭设。
8.验收项目:立杆间距搭设要求:立杆垂直偏差不大于全长的1/100H,立杆间纵距按设计()m设置,偏差±50mm。
检验结果:立杆间距符合要求,垂直偏差不大于全长的1/100H。
立杆间纵距按设计要求设置,偏差在±50mm以内。

落地式脚手架验收记录表落地式脚手架验收记录表一、文章类型及目的本文旨在介绍落地式脚手架验收记录表的编制目的、内容及填写要求,以便在建筑工地安全、有效地使用脚手架。

二、关键词落地式脚手架、验收记录、搭设标准、安全使用、注意事项三、文章内容为确保落地式脚手架在建筑工程中的安全、有效使用,必须进行严格的验收检查。
以下是一份完整的落地式脚手架验收记录表,供读者参考。
表头信息:1、工程名称:填写工程名称;2、工程地址:填写工程地址;3、脚手架类型:填写落地式脚手架;4、验收日期:填写验收的具体日期;5、验收人员:参与验收的成员名单。
验收记录:1、脚手架基础:检查脚手架基础是否牢固,如地脚螺栓是否紧固、底座是否平稳等;2、立杆与横杆:检查立杆与横杆的搭接方式是否符合规范,如立杆的垂直度、横杆的水平度等;3、扣件与连接件:检查扣件与连接件是否紧固、齐全,如螺栓、插销等;4、脚手架高度:检查脚手架的高度是否满足施工要求;5、脚手板与防护栏:检查脚手板与防护栏是否牢固、安全,如脚手板的铺设质量、防护栏的高度等;6、垂直运输设施:检查垂直运输设施是否灵敏、可靠,如吊篮、提升机等;7、安全使用许可证:检查脚手架的安全使用许可证是否齐全。
验收结论:根据以上验收记录,综合评估脚手架的安全性、有效性。
若所有检查项目均符合要求,则判定脚手架验收合格;若有不符合项,需列出问题清单,并针对问题提出整改措施。
四、补充说明在填写落地式脚手架验收记录表时,请务必确保所有信息的准确性和完整性。
为确保脚手架的安全使用,请严格按照搭设标准及安全使用要求进行操作。
若对脚手架的搭设或使用有任何疑问,应咨询专业人士或相关部门。
落地式脚手架验收记录表一、引言在建筑施工过程中,脚手架的搭建和使用是必不可少的环节。
其中,落地式脚手架由于其稳固性和承载力大等特点,被广泛使用。
为了确保施工安全,提高工程质量,落地式脚手架的验收工作显得尤为重要。
本文将详细介绍落地式脚手架验收记录表的内容和填写方法。
二、落地式脚手架验收记录表概述落地式脚手架验收记录表是一份用于记录和评估脚手架搭建质量的重要文件。
该表格主要包括脚手架的基本信息、搭建过程记录、质量检测和评估等内容。
通过对这些信息的记录和分析,可以全面了解脚手架的实际情况,为后续施工提供可靠的依据。
三、落地式脚手架验收记录表填写方法1、脚手架基本信息在记录表中填写搭建脚手架的基本信息,包括工程名称、脚手架类型、搭建日期等。
这些信息有助于了解脚手架的使用背景和后续的维护保养工作。
2、搭建过程记录详细记录脚手架的搭建过程,包括材料使用情况、搭建人员、安全措施等。
这些信息有助于了解脚手架的搭建质量和施工安全情况。
3、质量检测与评估对脚手架的质量进行检测和评估,包括支架的平整度、紧固件的使用情况、支架的垂直度等。
同时,结合搭建过程记录,对脚手架的整体质量进行评估,并提出改进意见。
四、落地式脚手架验收记录表的审核与保管1、审核在填写完落地式脚手架验收记录表后,应组织专业人员进行审核,确保表格内容的真实性和完整性。
审核过程中,重点检查填写的信息是否符合实际情况,是否存在遗漏或错误等问题。
2、保管审核通过后的落地式脚手架验收记录表应妥善保管,作为工程档案的一部分。
在保管过程中,应注意防火、防盗、防潮等措施,确保表格的安全和完整性。
同时,应根据需要提供给相关部门查阅,为后续工作提供参考。
五、结论落地式脚手架验收记录表是建筑施工中重要的质量保证文件之一。
通过填写和审核该表格,可以全面了解脚手架的搭建和使用情况,确保施工安全和质量。
在实际工作中,应认真填写表格内容,严格把关审核过程,确保表格的真实性和完整性。
落地式脚手架搭设验收记录表工程名称部位: 安装单位:
扣件式钢管脚手架验收记录表工程名称部位:安装单位:
悬挑式脚手架验收记录表
工程名称部位:安装单位:施工单位: 监理单位:
高处作业吊篮验收记录表(手动与电动)
工程名称部位:安装单位:
施工单位: 监理单位:
门式钢管脚手架验收记录表
工程名称部位:安装单位:施工单位:监理单位:
安全防护措施搭设验收记录表
工程名称部位:安装单位:
施工单位:监理单位:
横板支撑系统验收记录表工程名称部位: 安装单位:
井架与龙门架搭设验收记录表
工程名称部位:安装单位:
施工单位:监理单位:
上回转塔式起重机安装(加节)验收记录表使用单位: 设备所属单位:
下回转塔式起重机安装验收纪录表
使用单位:设备所属单位:
工程名称:安装单位:
(续表)
施工升降机安装(加节)验收记录表工程名称部位: 安装单位:
落地操作平台搭设验收记录表工程名称:安装单位:
卸料平台安装验收记录表
注:1、悬挂式钢平台,每移位一次须重新验收;
2、、悬挂式钢平台不宜过大,应控制其面积。
临时用电验收记录表
注:验收栏目内有数据的,必须在验收栏内填写实测数据,无数据用文字说明。
塔式起重机安装验收表表(九)-9
表(九)-9续表。
工程名称:应县220kV变电站新建工程脚手架名称:主控制室脚手架序号检查内容检查标准检查结果1 脚手架搭设方案方案是否经过编、审、批和安全技术交底及履行全员签字。
2 脚手架地基坚实平整、排水畅通,地基高差≤1m。
3 垫板质量垫板长度≥两跨、木质垫板厚度≥50㎜。
4 登高人员持证上岗,正确使用安全防护用品。
5 钢管质量宜选用Ф48×3.5的钢管,不同规格的钢管严禁混用。
钢管不得有弯曲、裂纹、压扁、锈蚀等状况。
扣件质量不得有裂纹、锈蚀、滑丝等状况;扣件的螺杆拧紧扭矩达到65N.m时不得发生破坏,使用时扭矩在40-65N.m之间。
脚手板质量木脚手板厚度不应小于50mm,宽度不宜小于200 mm,长度以不超过6m为宜。
密目网质量应采用1.5×6.0m,网目密度不低于800目/100cm2。
6 扫地杆必须设置纵横向扫地杆距基础面≤200㎜;纵向扫地杆紧靠在横向扫地杆上方。
当立杆基础在不同高度时,将高处的纵向扫地杆向低处延长两跨与立杆固定。
7 立杆立杆横距一般在 1.05~1.55m,宜采用 1.05m;纵距在1.2~2.0m,最大不超过2m;立杆顶端应高出女儿墙上表面1m,高出屋顶檐口1.5m。
立杆必须采用对接扣件连接,相邻立杆的对接扣件不得在同一高度,应相互错开。
立杆顶层顶部可采用搭接,搭接长度不应小于1m,应采用不少于两个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm8 纵向水平杆纵向水平杆设置在立杆内侧,其长度不得小于3跨;第一步步距≤2m,第二步及以上步距应为1.8m.纵向水平杆可采用对接和搭接,搭接长度不应小于1m,应等距离设置3个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。
两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步不同跨两相邻接头在水平方向错开距离不应≥500mm;各接头中心至最近主节点的距离不宜大于跨距的1/3。
9 横向水平杆各主节点处必须设置一根横向水平杆,用直角扣件连接。
落地式脚手架验收记录表一、工程概述工程名称:_____施工地点:_____施工单位:_____脚手架搭设高度:_____脚手架用途:_____二、验收依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)2、施工方案及相关技术交底3、其他相关标准及规范三、验收人员建设单位:_____监理单位:_____施工单位:_____四、验收项目及标准(一)施工方案1、有专项施工方案,且经过审批。
2、方案内容包括基础处理、搭设要求、杆件间距、连墙件设置、拆除等,符合规范及实际施工要求。
(二)基础1、基础平整坚实,无积水。
2、底座或垫板设置符合要求,不晃动。
3、有排水措施,保证基础不受雨水浸泡。
(三)立杆1、立杆间距符合方案要求,垂直偏差在规范允许范围内。
2、立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接。
3、相邻立杆的对接扣件不得在同一高度内,且错开距离符合要求。
(四)横杆1、横杆步距符合方案要求。
2、纵向水平杆设置在立杆内侧,长度不小于 3 跨。
3、横向水平杆在主节点处必须设置,且严禁拆除。
(五)剪刀撑1、剪刀撑设置符合方案要求,沿脚手架高度及长度连续设置。
2、剪刀撑斜杆的接长采用搭接,搭接长度不小于 1m,且不少于 3 个旋转扣件固定。
(六)连墙件1、连墙件的设置位置、数量符合方案要求。
2、连墙件应靠近主节点设置,偏离主节点的距离不应大于300mm。
3、连墙件应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其它可靠措施固定。
(七)脚手板1、作业层脚手板铺满、铺稳,绑扎牢固,无探头板。
2、脚手板材质符合要求,不得有腐朽、劈裂等缺陷。
(八)防护栏杆1、脚手架外侧设置两道防护栏杆,上栏杆高度为 12m,下栏杆高度为 06m。
2、防护栏杆设置符合要求,牢固可靠。
(九)安全网1、脚手架外侧满挂密目式安全网,网间连接牢固,无漏洞。
2、安全网质量符合要求,有产品合格证。
