城区道路绿化工程项目绩效评价报告一、项目概述(一)项目概况1.立项背景根据《冠县质量强县战略规划(2015—2020年)》文件,在环境质量中提出:森林覆盖率达到39%,城区绿化率达到48.3%,空气质量显著改善等政策要求,按照全国绿化模范县标准,围绕河渠、村庄、道路、机关企事业单位全绿化的目标,做好规划,致力于一次性高标准绿化到位,打造生态冠县,保证人们享有长远健康生活。
为进一步提高冠县城区绿化品位,改善城市生态环境,优化绿地结构,完善城市绿地系统,按照城市建设总体规划和城市绿化专项规划的要求,并结合冠县城市道路市政工程建设情况,住建局积极实施了2017年度城区绿化工程项目建设。
2.项目主要内容“城区道路绿化工程”项目由住建局申报,2017年度项目总预算2,900.00万元,全部为财政拨款。
主要内容包括:兴贸东路(三干渠以东)绿化、青年路(冉子路-白杨路)绿化、滨河西路(西环路--实验高中)绿化、西环路(南环路-清泉河桥)绿化、冉子路(东环路-西环路)绿化、清泉河园路南侧绿化提升、红旗北路、冠宜春路等人行道增绿工程。
3.项目实施主体该项目由住建局作为实施单位,负责项目实施方案的制定,项目经费的管理、使用、监督,招投标以及设备采购等具体工作。
(二)项目资金情况根据2017年度《城区道路绿化工程绩效目标申报表》,该项目批复预算资金总额2,900.00万元,全部为财政资金。
建设主要内容为依据各条道路绿化设计方案进行绿化工程建设,养护期共五年,养护标准按照《城市绿地养护服务规范》DB37/T1174—2009中的绿地养护一级标准进行养护管理。
(三)绩效目标1.项目总体绩效目标2017年度住建局通过对冉子路(东环至西环)分车带及冉子路与建设路、西环立交等6个道路节点的绿化建设;青年路、兴贸路、滨河西路、清泉河南支路、西环路南段5条道路的绿化建设;冠宜春路、振兴路、兴华路、红旗路4条道路的增绿工程,通过实施一系列的绿化工程建设,使冠县的城市绿化工作呈现出布局更加合理,功能更加齐备,环境更加优美的良好局面。
(一)绿化工程造价计算有何规定绿化种植工程,从其苗木品种上看成百上千,从其外观上看千姿百态,从工程角度上看,施工地点、种植方法、施工季节……又各不相同。
绿化工程造价计算到底有没有规律?目前,有哪些标准、规定?有哪些计算方法?其实这些问题都是可以解决的。
1989年,建设部根据绿化种植工程的特点、规律,颁布了《仿古建筑及园林工程预算定额》,它对园林建筑和绿化种植工程造价的计价方法,作了详细而又明确的规定。
1993年,上海根据建设部的规定,编制了适用于上海地区的《园林建设工程预算定额》,目前仍在执行之中,随着时间的推移,又发布了一系列文件、规定,这些文件和定额,是目前上海地区绿化种植工程从投资框算、设计概算、合同预算、竣工结算重要的必不可少的依据。
这些定额和文件如何执行,这就是这个专栏以后陆续分主题介绍的重要内容。
(二)绿化工程造价的组成内容依据上海市建设委员会下属的造价管理部门-市建设工程定额管理总站的规定,绿化种植工程造价有两大内容组成:一是工程直接费用;二是工程间接费用。
工程直接费用,顾名思义是指完成绿化种植工程的直接成本部分,主要包括三个方面。
1.人工费用:包括苗木采购到工地以后的,苗木场内驳运,挖坑,换土,种植,覆土,保墒,浇水,围护……直至竣工后,养护一个月的时间内所耗用的全部人工费用。
2.材料费用:包括各种不同品种、规格苗木本身的费用,以及种植时必需的辅助材料费用。
辅助材料包括苗木灌溉的水,树干防护的草绳、铅丝,以及各类竹桩、木桩、水泥桩等材料费用。
3.机械费用:包括大规格苗木,当人工不能扛抬时,必须使用机械搬运到设计方位,然后吊起、复位、扶正等发生机械耗损的费用。
人工、材料、机械三项费用,在定额中均有详尽的规定,一般情况下,是不允许随意改动的。
但是,定额是按照正常的施工方法,确定人工、材料、机械费用的。
由于施工工程的条件、气候千变万化,定额还规定,允许定额规定以外的不确定因素,由甲、乙双方根据施工现场的实际情况,另行增加工程费用,但必须经过甲、乙双方协商同意,并在施工合同中增加补充条款明确,方可增加工程费用。
某街头绿地园林绿化工程预算书建造面积:??(平方米)
预算造价:??(元)
单位造价:??(元/平方米)
专业班级:
学生姓名:
课程:园林工程
任课教师:苏维
完成时间:2010年11月
编制说明:
1. 工程概况:本工程为植物种植工程。
施工现场前期已由建设方整地达到地形设计要求,不再人工塑造地形,现场达到四通一平标准。
2. 本工程施工图预算是根据本人设计的某街头绿地施工图编制的,采用定额计价方法编制本预算书。
3. 预算定额和参考资料采用2008年颁发的《河南省园林绿化工程消耗量定额》。
4. 由于定额所附苗木价格与当前市场价格相差较大,故苗木价格按实际询价计算,具体参照《2008年郑州市苗木价格信息》、《2008年河南园林造价用表》以及网络查询报价。
5. 参照目前园林行业普遍人工费约47.00~55.00元/工日,综合考虑当地劳务市场人工价格,按照50元/工日的人工费标准计价。
6. 综合当地机械租赁市场价格,机械台班费为:8吨汽车式起重机808.57元/台班,8吨载货汽车612.85元/台班,8吨洒水车612.83元/台班,施工现场用水3.55元/立方米。
单位工程名称:某街头绿地园林绿化2009年12月14日
审核人:苏维计算人:自己。
福建2017土建预算定额书全文共四篇示例,供读者参考第一篇示例:福建2017年土建预算定额书是根据当地实际情况制定的一份标准预算指南,用于指导土建工程的各项费用预算和管理。
本文将对该预算定额书进行详细介绍和解析。
福建2017年土建预算定额书包括了各类常见土建工程的预算定额,例如建筑物、道路、桥梁等。
根据不同工程的规模和特点,各种材料和工艺的使用情况也有所不同。
预算定额书中详细列出了每一项工程所需的材料种类、用量、单价以及施工方法等信息,以便工程师和施工方便利地进行费用核算和管理。
福建2017年土建预算定额书还考虑了当地的实际情况和市场行情。
随着物价的波动和市场的变化,各种材料和设备的价格也会有所不同。
在编制预算定额时,必须充分考虑当地的市场行情和实际情况,对各项费用进行合理估算和调整,以确保预算的准确性和可行性。
福建2017年土建预算定额书的编制还需遵循国家和行业标准。
在进行土建工程的预算定额制定过程中,必须遵循国家和地方相关标准和规定,确保预算的合规性和科学性。
还需结合工程实际情况和特点进行适当调整和优化,以达到最佳的预算效果。
福建2017年土建预算定额书是一份重要的指导文件,为土建工程的费用预算和管理提供了重要的参考依据。
只有深入学习和理解该预算定额书的内容和原则,才能更好地应用于实际工程中,确保工程的质量和进度,实现经济效益和社会效益的双赢。
【以上内容为机器生成,仅供参考】。
第二篇示例:《福建2017土建预算定额书》是一本针对土建工程项目的预算定额手册,旨在为工程师和施工人员提供参考依据,以保障工程质量和成本控制。
本书集结了福建省地区的土建工程项目数据和经验,为当地的土建工程领域提供了一份宝贵的参考手册。
在土建工程项目中,预算定额是一个非常重要的环节。
通过预算定额书,工程师可以对工程材料、工作量和费用等进行科学计算,从而更好地控制项目的建设成本。
《福建2017土建预算定额书》不仅提供了详细的施工定额数据,还包括了各种工程材料的价格指导和工程量计算方法,为工程项目的预算工作提供了重要参考。

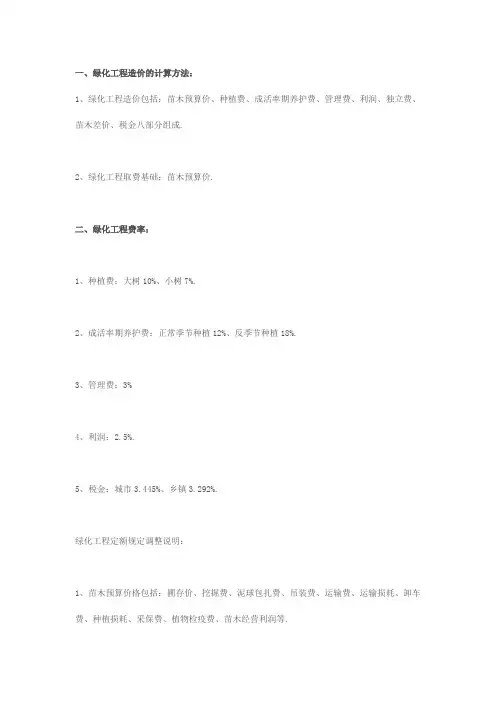

绿化工程造价计算规则及取费1、绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成。
2、绿化工程取费基础:苗木预算价。
绿化工程费率1、种植费:大树10%、小树7%。
2、成活率期养护费:正常季节种植12%、反季节种植18%。
3、管理费:3%4、利润:2。
5%.5、税金:城市3.445%、乡镇3。
292%。
绿化工程定额规定调整说明1、苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等。
2、种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运。
大树种植还包括吊装机械费。
3、成活率期是指绿化工程竣工验收后起连续十二个月。
成活率期养护费包括:草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等.4、管理费包括:1)工程所在地范围内的建筑垃圾及其它障碍的清理和外运工作。
费用由甲乙双方在合同中说明。
2)工程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作。
费用由甲乙双方在合同中说明.3)原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作。
费用按实结算。
4)废弃物运输、场地清理工作。
费用按实结算。
5)整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作。
6)种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明。
7)土方造型:机械造型:高度2米以上每立方米1.5元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元。
8)土方运输:按市政土方规定(不含土源费)。
9)特殊支撑:业主因美化环境而对支撑提特殊要求的支撑(主要指用材)为特殊支撑。
费用由甲乙双方协商后在合同中注明.10)种植、养护中的水电费由乙方承担。
电源、水源由甲方提供,装表计量。
如不装表,水电费结算由甲乙双方协商后在合同中注明.11)灌木种植涉及吊装机械,其费用按实结算。

道路绿化工程施工项目一、项目背景随着城市化进程的不断加快,城市道路的建设和改造已经成为了城市规划和建设中的重点之一。
而道路的绿化工程,则更是城市建设中不可或缺的一部分。
道路绿化工程在提升城市形象、改善环境、增加城市生态的功能上起到了不可替代的作用。
道路绿化工程不仅能够美化城市环境,提升城市品位,更能够改善空气质量,增加城市的氧气供应,净化空气。
同时,道路绿化工程还有助于减缓城市热岛效应,提高城市的微观气候条件,起到了防风固沙、吸收噪音、改善城市热环境等作用。
因此,道路绿化工程对于城市建设和环境保护有着重要的作用,而且具有长期的效益。
二、项目概述本道路绿化工程施工项目位于某市郊区,是该市改善城市绿化状况的重点项目之一。
本项目的主要内容是对部分市区主干道进行绿化改造,包括道路两侧的绿化带、中央隔离带、交通岛、人行道和停车道等部分。
该项目包括的绿化内容有:种植乔木、灌木、草坪等植被,设置座椅、行道树、景观花坛等景观设施,铺设人行道、改善排水系统、提升道路照明等。
本道路绿化工程施工项目计划总用地约占地面积5000平方米,其中绿化面积约3000平方米,景观设施建设面积约800平方米,道路照明设施和排水设施建设面积约1200平方米。
本项目的主要目标是通过绿化工程的改造,提升道路周边的环境质量,美化城市面貌,改善市民居住环境,促进城市经济的发展,增强市民的环保意识,从而实现城市绿化建设和环境保护的目标。
三、项目施工单位和负责人本道路绿化工程施工项目由某市城市建设公司负责承建,该公司是一家拥有多年施工经验和丰富项目经验的大型施工企业,具有良好的信誉和一流的技术力量。
本项目的施工队伍由具有相关资格证书和技术经验的专业施工队伍组成,包括工程师、绿化设计师、土木工程师、电气工程师、园林工程技术人员以及熟练的施工工人,共300余人。
本项目专门设立了项目部,由一名总工程师负责项目管理工作,下设劳务部、财务部、工程技术部、绿化设计部、安全监督部等部门,分别负责施工队伍的组织管理、材料采购、工程质量控制、设计方案的实施和安全生产管理等工作。

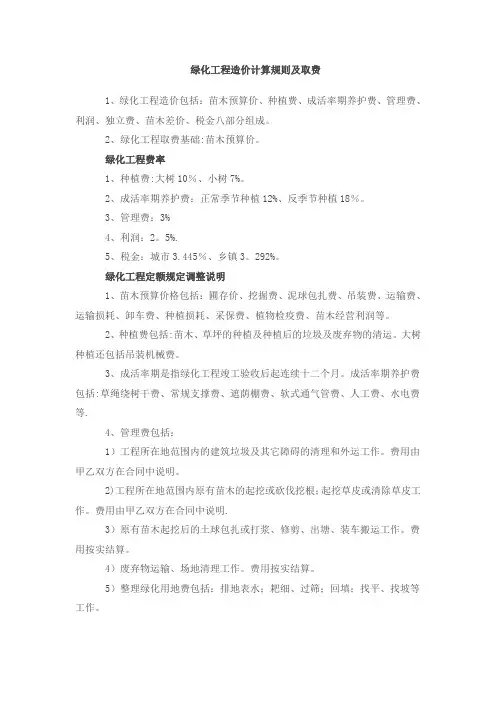

一、绿化工程造价的计算方法:1、绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成.2、绿化工程取费基础:苗木预算价.二、绿化工程费率:1、种植费:大树10%、小树7%.2、成活率期养护费:正常季节种植12%、反季节种植18%.3、管理费:3%4、利润:2.5%.5、税金:城市3.445%、乡镇3.292%.绿化工程定额规定调整说明:1、苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等.2、种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运.大树种植还包括吊装机械费.3、成活率期是指绿化工程竣工验收后起连续十二个月.成活率期养护费包括:草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等.4、管理费包括:1工程所在地范围内的建筑垃圾及其它障碍的清理和外运工作.费用由甲乙双方在合同中说明.2工程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作.费用由甲乙双方在合同中说明.3原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作.费用按实结算.4废弃物运输、场地清理工作.费用按实结算.5整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作.6种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明.7土方造型:机械造型:高度2米以上每立方米1.5元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元.8土方运输:按市政土方规定不含土源费.9特殊支撑:业主因美化环境而对支撑提特殊要求的支撑主要指用材为特殊支撑.费用由甲乙双方协商后在合同中注明.10种植、养护中的水电费由乙方承担.电源、水源由甲方提供,装表计量.如不装表,水电费结算由甲乙双方协商后在合同中注明.11灌木种植涉及吊装机械,其费用按实结算.6、大树:从地表向上1.2米高处树木的胸径大于等于15厘米.7、苗木规格主要指标:乔木以胸径、蓬径为主要控制指标;高为次要控制指标.灌木以蓬径为主要控制指标;干径次要控制指标.8、引进新品种苗木,没有公布预算价格的苗木由甲乙双方协商后在合同中注明.9、反季节种植:为6、7、8、9月期间种植.10、正常养护:指成活率期结束以后的养护.费用由甲乙双方协商后在合同中注明.11、苗木差价:实际采购价—苗木预算价.12、没有预算价的,直接以采购价至工地进入预算价,并计取各类费用.13、管理费中含0.1%的定额测定费.费率表1、苗木预算总价2、种植费:1*10%7%3、成活率期养护费:1*12%18%4、管理费:1*3%5、利润:1*2.5%6、独立费7、苗木差价:实际价—预算价8、税金:1+2+3+4+5+6+7*3.445%3.292%。

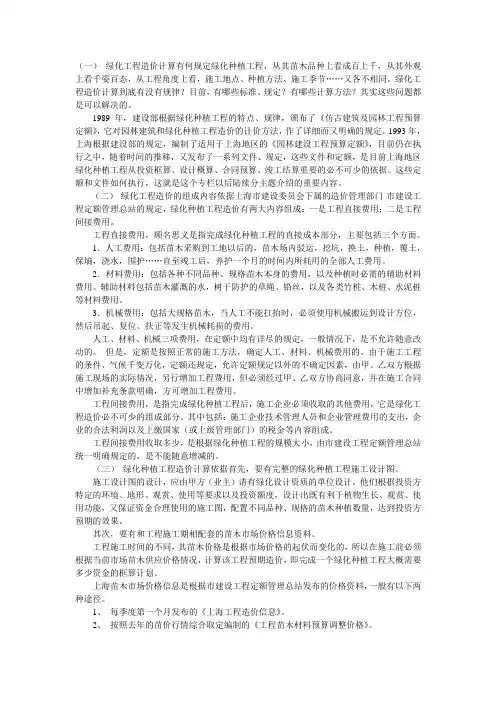

(一)绿化工程造价计算有何规定绿化种植工程,从其苗木品种上看成百上千,从其外观上看千姿百态,从工程角度上看,施工地点、种植方法、施工季节……又各不相同。
绿化工程造价计算到底有没有规律?目前,有哪些标准、规定?有哪些计算方法?其实这些问题都是可以解决的。
1989年,建设部根据绿化种植工程的特点、规律,颁布了《仿古建筑及园林工程预算定额》,它对园林建筑和绿化种植工程造价的计价方法,作了详细而又明确的规定。
1993年,上海根据建设部的规定,编制了适用于上海地区的《园林建设工程预算定额》,目前仍在执行之中,随着时间的推移,又发布了一系列文件、规定,这些文件和定额,是目前上海地区绿化种植工程从投资框算、设计概算、合同预算、竣工结算重要的必不可少的依据。
这些定额和文件如何执行,这就是这个专栏以后陆续分主题介绍的重要内容。
(二)绿化工程造价的组成内容依据上海市建设委员会下属的造价管理部门-市建设工程定额管理总站的规定,绿化种植工程造价有两大内容组成:一是工程直接费用;二是工程间接费用。
工程直接费用,顾名思义是指完成绿化种植工程的直接成本部分,主要包括三个方面。
1.人工费用:包括苗木采购到工地以后的,苗木场内驳运,挖坑,换土,种植,覆土,保墒,浇水,围护……直至竣工后,养护一个月的时间内所耗用的全部人工费用。
2.材料费用:包括各种不同品种、规格苗木本身的费用,以及种植时必需的辅助材料费用。
辅助材料包括苗木灌溉的水,树干防护的草绳、铅丝,以及各类竹桩、木桩、水泥桩等材料费用。
3.机械费用:包括大规格苗木,当人工不能扛抬时,必须使用机械搬运到设计方位,然后吊起、复位、扶正等发生机械耗损的费用。
人工、材料、机械三项费用,在定额中均有详尽的规定,一般情况下,是不允许随意改动的。
但是,定额是按照正常的施工方法,确定人工、材料、机械费用的。
由于施工工程的条件、气候千变万化,定额还规定,允许定额规定以外的不确定因素,由甲、乙双方根据施工现场的实际情况,另行增加工程费用,但必须经过甲、乙双方协商同意,并在施工合同中增加补充条款明确,方可增加工程费用。

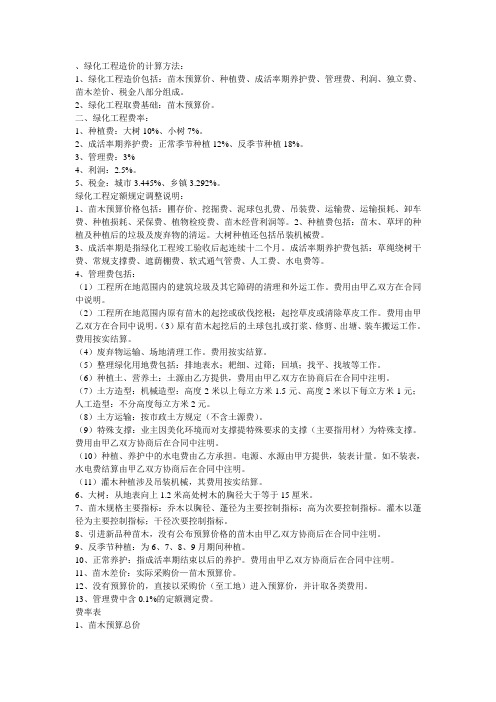

一、绿化工程造价的计算方法1.绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成。
2.绿化工程取费基础:苗木预算价。
二、绿化工程费率1.种植费:大树10%、小树7%2.成活率期养护费:正常季节种植12%、反季节种植18%3.管理费:3%4.利润:2.5%5.税金:城市3.445%、乡镇3.292%三、绿化工程定额规定调整说明1.苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等。
2.种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运。
大树种植还包括吊装机械费。
3.成活率期养护费包括:草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等。
成活率期是指绿化工程竣工验收后起连续十二个月。
4.管理费包括:(1)工程所在地范围内的建筑垃圾及其它障碍的清理和外运工作。
费用由甲乙双方在合同中说明。
(2)工程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作。
费用由甲乙双方在合同中说明。
(3)原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作。
费用按实结算。
(4)废弃物运输、场地清理工作。
费用按实结算。
(5)整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作。
(6)种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明。
(7)土方造型:机械造型:高度2米以上每立方米1.5元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元。
(8)土方运输:按市政土方规定(不含土源费)。
(9)特殊支撑:业主因美化环境而对支撑提特殊要求的支撑(主要指用材)为特殊支撑。
费用由甲乙双方协商后在合同中注明。
(10)种植、养护中的水电费由乙方承担。
电源、水源由甲方提供,装表计量。
如不装表,水电费结算由甲乙双方协商后在合同中注明。
(11)灌木种植涉及吊装机械,其费用按实结算。
、绿化工程造价的计算方法:1、绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成。
2、绿化工程取费基础:苗木预算价。
二、绿化工程费率:1、种植费:大树10%、小树7%。
2、成活率期养护费:正常季节种植12%、反季节种植18%。
3、管理费:3%4、利润:2.5%。
5、税金:城市3.445%、乡镇3.292%。
绿化工程定额规定调整说明:1、苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等。
2、种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运。
大树种植还包括吊装机械费。
3、成活率期是指绿化工程竣工验收后起连续十二个月。
成活率期养护费包括:草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等。
4、管理费包括:(1)工程所在地范围内的建筑垃圾及其它障碍的清理和外运工作。
费用由甲乙双方在合同中说明。
(2)工程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作。
费用由甲乙双方在合同中说明。
(3)原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作。
费用按实结算。
(4)废弃物运输、场地清理工作。
费用按实结算。
(5)整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作。
(6)种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明。
(7)土方造型:机械造型:高度2米以上每立方米1.5元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元。
(8)土方运输:按市政土方规定(不含土源费)。
(9)特殊支撑:业主因美化环境而对支撑提特殊要求的支撑(主要指用材)为特殊支撑。
费用由甲乙双方协商后在合同中注明。
(10)种植、养护中的水电费由乙方承担。
电源、水源由甲方提供,装表计量。
如不装表,水电费结算由甲乙双方协商后在合同中注明。
(11)灌木种植涉及吊装机械,其费用按实结算。
、绿化工程造价的计算方法:1、绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成。
2、绿化工程取费基础:苗木预算价。
二、绿化工程费率:1、种植费:大树10%、小树7%。
2、成活率期养护费:正常季节种植12%、反季节种植18%。
3、管理费:3%4、利润:2.5%。
5、税金:城市3.445%、乡镇3.292%。
绿化工程定额规定调整说明:1、苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等。
2、种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运。
大树种植还包括吊装机械费。
3、成活率期是指绿化工程竣工验收后起连续十二个月。
成活率期养护费包括:草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等。
4、管理费包括:(1)工程所在地范围内的建筑垃圾及其它障碍的清理和外运工作。
费用由甲乙双方在合同中说明。
(2)工程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作。
费用由甲乙双方在合同中说明。
(3)原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作。
费用按实结算。
(4)废弃物运输、场地清理工作。
费用按实结算。
(5)整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作。
(6)种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明。
(7)土方造型:机械造型:高度2米以上每立方米1.5元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元。
(8)土方运输:按市政土方规定(不含土源费)。
(9)特殊支撑:业主因美化环境而对支撑提特殊要求的支撑(主要指用材)为特殊支撑。
费用由甲乙双方协商后在合同中注明。
(10)种植、养护中的水电费由乙方承担。
电源、水源由甲方提供,装表计量。
如不装表,水电费结算由甲乙双方协商后在合同中注明。
(11)灌木种植涉及吊装机械,其费用按实结算。
