地下室外墙卷材防水技术交底SBS冷粘
- 格式:docx
- 大小:33.42 KB
- 文档页数:3
工程名称湘煕水郡四期工程交底部位地下室外墙防水
施工单位中国水利水电第八工程局有限公司日期年月日
外墙做法:基层处理→基层处理剂涂刷→附加层施工→第一层SBS防水卷材铺贴→第二层SBS防水卷材铺贴(仅变配电间)→卷材收头粘结、接头密封→验收→防水保护层施工→回填土施工。
做法:1、内墙做法详见内墙1;
2、钢筋混凝土墙身,抗渗等级S≧6;
3、4厚SBS聚酯胎改性沥青防水卷材;
4、用M5.0水泥砂浆砌115厚MN10.0页岩烧结多孔砖(240X115X90);
5、素土分层夯实
地下室墙身为II级防水,变配电间为I级防水。
变配电间防水层需增加一层4厚SBS改性沥青防水卷材如下图:
技术交底记录
11。

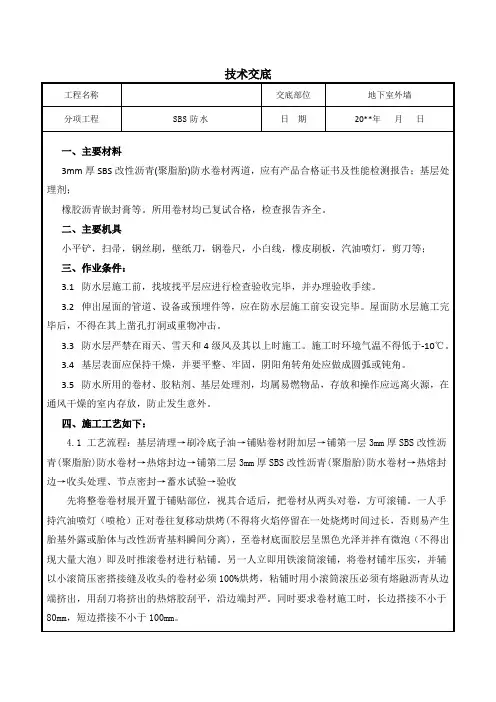

技术交底
工程名称交底部位地下室外墙
分项工程SBS防水日期20**年月日
阴阳角附加层如下示意图所示:
沥青基密封膏密封
镀锌金属收口压条及耐腐蚀螺钉固定
SBS卷材附加层
附加层设置
5.4、泛水防水细部做法
泛水宜采用隔热防晒措施,也可在泛水卷材面砌砖后抹水泥砂浆或浇筑细石混凝土保护,也可采用涂刷浅色涂料或粘贴铝箔保护。
5.5、出屋面管件根部(包括透气管)防水做法
5.6、屋面雨水管口防水做法
横式水落口防水做法
SBS卷材附加层
SBS卷材防水层
50
雨水篦子
密封膏密封
SBS卷材防水层
SBS卷材防水层
5.7、屋面烟道井防水做法。
地下室SBS防水技术交底一、工程概况本工程地下室防水采用 SBS 改性沥青防水卷材。
地下室防水工程是保证建筑物使用功能的重要环节,施工质量的好坏直接影响到建筑物的使用寿命和使用安全。
二、施工准备1、材料准备SBS 改性沥青防水卷材:应有出厂合格证、质量检测报告,并符合设计要求。
卷材的外观质量应无断裂、皱折、孔洞、剥离等缺陷。
基层处理剂:应与卷材的材性相容。
密封材料:用于卷材收头和细部节点的密封处理。
2、工具准备清理工具:扫帚、小平铲、高压吹风机等。
操作工具:电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、剪刀、量尺、1500mmφ30 管(铁、塑料)、划(放)线用品等。
3、技术准备施工前应认真熟悉图纸,了解地下室防水的设计要求和施工工艺。
对施工人员进行技术交底,明确施工质量要求和操作要点。
4、基层准备基层应坚实、平整、干净、无起砂、起皮、裂缝等缺陷。
基层表面的突出物、砂浆疙瘩等应铲除,并将尘土杂物清扫干净。
基层阴阳角应做成圆弧形,半径一般为 50mm。
三、施工工艺1、工艺流程基层处理→涂刷基层处理剂→铺贴附加层→热熔铺贴卷材→热熔封边→做保护层2、基层处理基层必须干燥,含水率不大于 9%。
检验方法:将 1m²卷材平坦地干铺在基层上,静置 3~4h 后掀开检查,基层覆盖部位与卷材上未见水印即可施工。
基层表面应平整,用 2m 直尺检查,直尺与基层间隙不应超过 5mm,且只允许平缓变化。
3、涂刷基层处理剂在基层表面满刷一道基层处理剂,涂刷应均匀,不得有漏刷或堆积现象。
基层处理剂涂刷完毕,达到干燥程度(一般以不粘手为准)方可施行热熔施工。
4、铺贴附加层阴阳角、管根、水落口等部位应先做附加层,附加层宽度不应小于500mm。
附加层应采用热熔法满粘施工。
5、热熔铺贴卷材卷材应平行于屋脊从低处向高处铺贴,卷材搭接缝应顺流水方向。
点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持 300mm 左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶卷材两端向前缓缓滚动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好。

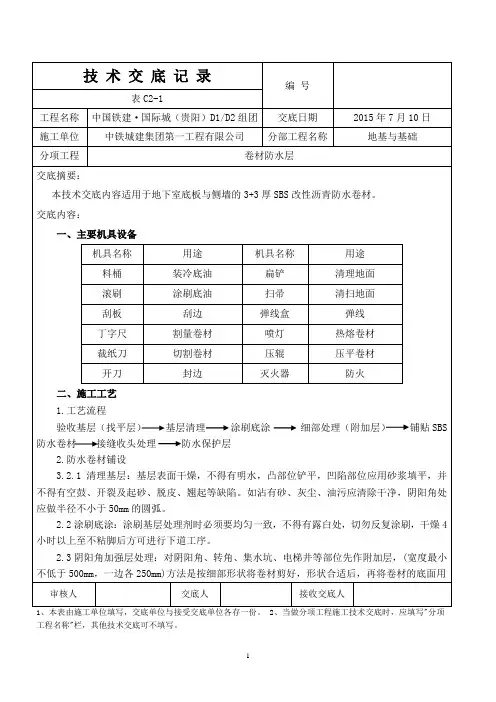

技术交底记录编号表C2-1工程名称中国铁建·国际城(贵阳)D1/D2组团交底日期2015年7月10日施工单位中铁城建集团第一工程有限公司分部工程名称地基与基础分项工程卷材防水层交底摘要:本技术交底内容适用于地下室底板与侧墙的3+3厚SBS改性沥青防水卷材。
交底内容:一、主要机具设备机具名称用途机具名称用途料桶装冷底油扁铲清理地面滚刷涂刷底油扫帚清扫地面刮板刮边弹线盒弹线丁字尺割量卷材喷灯热熔卷材裁纸刀切割卷材压辊压平卷材开刀封边灭火器防火二、施工工艺1.工艺流程验收基层(找平层)基层清理涂刷底涂细部处理(附加层)铺贴SBS 防水卷材接缝收头处理防水保护层2.防水卷材铺设3.2.1清理基层:基层表面干燥,不得有明水,凸部位铲平,凹陷部位应用砂浆填平,并不得有空鼓、开裂及起砂、脱皮、翘起等缺陷。
如沾有砂、灰尘、油污应清除干净,阴阳角处应做半径不小于50mm的圆弧。
2.2涂刷底涂:涂刷基层处理剂时必须要均匀一致,不得有露白处,切勿反复涂刷,干燥4小时以上至不粘脚后方可进行下道工序。
2.3阴阳角加强层处理:对阴阳角、转角、集水坑、电梯井等部位先作附加层,(宽度最小不低于500mm,一边各250mm)方法是按细部形状将卷材剪好,形状合适后,再将卷材的底面用审核人交底人接收交底人工程名称"栏,其他技术交底可不填写。
技术交底记录编号表C2-1工程名称中国铁建·国际城(贵阳)D1/D2组团交底日期2015年7月10日施工单位中铁城建集团第一工程有限公司分部工程名称地基与基础分项工程卷材防水层燃气喷灯烘烤,将其底面呈熔融状态,立即粘贴在己涂刷底油的基层上,附加层必须贴实,粘贴牢固,无空鼓。
详细做法请参照下图所示。
2.4防水卷材第二层铺设:在第一层防水经监理验收合格方可进行第二层卷材施工。
两层卷材严禁相互垂直铺贴,第二层卷材必须与第一层卷材铺贴方向一致,并错开至少三分之一幅宽,相邻两幅的短边搭接应错开1500mm以上,热熔时尽量充分烘烤底层卷材,烘烤卷材表面刚刚熔化出油为宜。

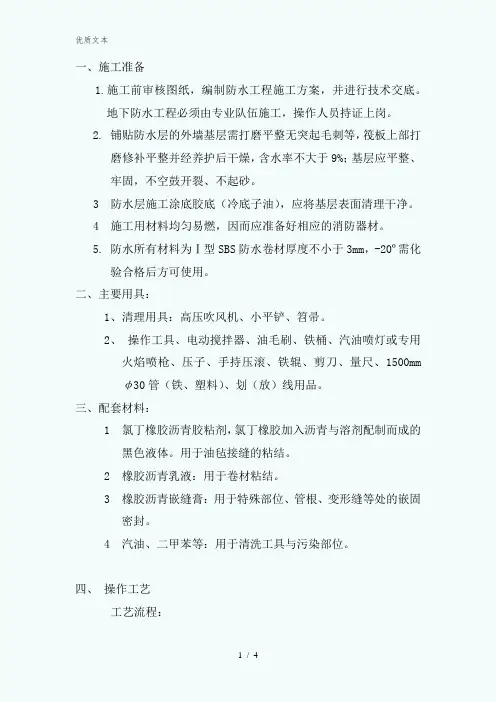

一、施工准备1.施工前审核图纸,编制防水工程施工方案,并进行技术交底。
地下防水工程必须由专业队伍施工,操作人员持证上岗。
2. 铺贴防水层的外墙基层需打磨平整无突起毛刺等,筏板上部打磨修补平整并经养护后干燥,含水率不大于9%;基层应平整、牢固,不空鼓开裂、不起砂。
3 防水层施工涂底胶底(冷底子油),应将基层表面清理干净。
4 施工用材料均匀易燃,因而应准备好相应的消防器材。
5. 防水所有材料为Ⅰ型SBS防水卷材厚度不小于3mm,-20º需化验合格后方可使用。
二、主要用具:1、清理用具:高压吹风机、小平铲、笤帚。
2、操作工具、电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺、1500mmφ30管(铁、塑料)、划(放)线用品。
三、配套材料:1 氯丁橡胶沥青胶粘剂,氯丁橡胶加入沥青与溶剂配制而成的黑色液体。
用于油毡接缝的粘结。
2 橡胶沥青乳液:用于卷材粘结。
3 橡胶沥青嵌缝膏:用于特殊部位、管根、变形缝等处的嵌固密封。
4 汽油、二甲苯等:用于清洗工具与污染部位。
四、操作工艺工艺流程:找出接头部分→基层清理→涂刷基层处理剂→铺贴附加层,管根、接地扁铁等部分→热熔铺贴卷材→热熔封边→做保护层1 找接头:施工前将筏板下预先留出的防水卷材接头找出并清理干净检查是否有破损情况,于有破损加一道同宽度的附加层。
2 基层清理:施工前将验收合格的基层清理干净。
3 涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,涂刷应均匀,不透底。
4 铺贴附加层:管根、阴阳角部位加铺一层同材质的附加层卷材,且阴阳角两侧附加层的宽度不小于25cm。
按规范与设计要求将卷材裁成相应的形状进行铺贴。
5 铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用φ30的管穿入卷心,卷材端头比齐开始铺的起点,点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持300mm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,铺贴时应两人扶稳两端向上缓缓滚动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好,防水接头应用上部压下部。

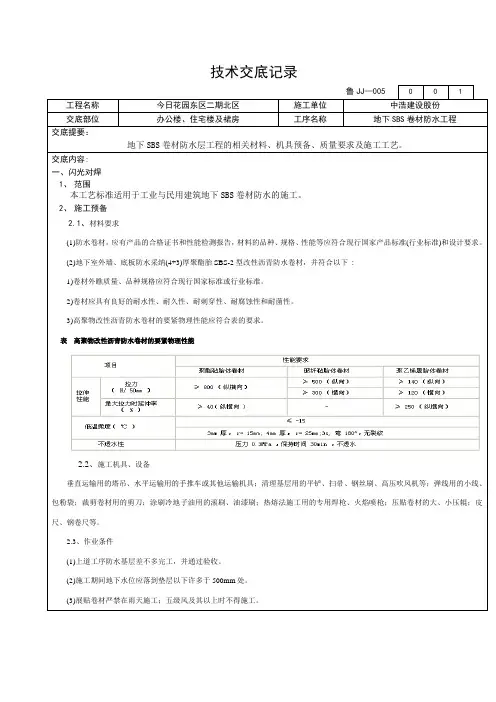

技术交底记录鲁JJ—0050 0 1工程名称今日花园东区二期北区施工单位中浩建设股份交底部位办公楼、住宅楼及裙房工序名称地下SBS卷材防水工程交底提要:地下SBS卷材防水层工程的相关材料、机具预备、质量要求及施工工艺。
交底内容:一、闪光对焊1、范围本工艺标准适用于工业与民用建筑地下SBS卷材防水的施工。
2、施工预备2.1、材料要求(1)防水卷材,应有产品的合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准(行业标准)和设计要求。
(2)地下室外墙、底板防水采纳(4+3)厚聚酯胎SBS-2型改性沥青防水卷材,并符合以下:1)卷材外瞧质量、品种规格应符合现行国家标准或行业标准。
2)卷材应具有良好的耐水性、耐久性、耐刺穿性、耐腐蚀性和耐菌性。
3)高聚物改性沥青防水卷材的要紧物理性能应符合表的要求。
表高聚物改性沥青防水卷材的要紧物理性能2.2、施工机具、设备垂直运输用的塔吊、水平运输用的手推车或其他运输机具;清理基层用的平铲、扫帚、钢丝刷、高压吹风机等;弹线用的小线、包粉袋;裁剪卷材用的剪刀;涂刷冷地子油用的滚刷、油漆刷;热熔法施工用的专用焊枪、火焰喷枪;压贴卷材的大、小压辊;皮尺、钢卷尺等。
2.3、作业条件(1)上道工序防水基层差不多完工,并通过验收。
(2)施工期间地下水位应落到垫层以下许多于500mm处。
(3)展贴卷材严禁在雨天施工;五级风及其以上时不得施工。
(4)地下结构基层应平坦、牢固,不得有起砂、空鼓等缺陷。
(5)基层外表应枯燥、平坦、干净、均匀一致;基层阴阳角处应做成圆弧形。
(6)卷材防水层展贴前,所有穿过防水层的管道、预埋件均应施工完毕,并做了防水处理。
防水层展贴后,严禁在防水层上打眼开洞,以免引起水的渗漏。
(7)展贴卷材前,应在基面上涂刷基层处理剂,当基面较潮湿时,应涂刷湿固化型胶合剂或潮湿界面隔离剂。
基层处理剂配制与施工应符合以下:1)基层处理剂应与卷材及胶合剂的材性相容。
表C2-1工程名称将台乡农民回迁安置房项目11#住宅楼交底日期2016年03月15日施工单位北京市朝阳田华建筑集团公司分项工程名称地下防水交底提要地下室基础防水材料、施工工艺、质量标准及安全措施交底内容:辊压、排气→收头处理及搭接→组织检查、验收→保护层施工。
2.2.3基层处理(1)基层找平层做好后基层干燥,含水率<9%可满足施工要求。
(2)找平层表面应坚实具有一定的强度,清洁干净,表面无浮土、砂粒等污物,表面应平整、光滑、无松动,要求抹平压光,对于残留的块或突起物应以铲刀削平。
(3)阴阳角应抹成半径为不小于50mm均匀光滑的小圆角。
2.2.4施工方法(1)涂刷阴阳角、细部节点等部位冷底子油:基面清理干净验收合格后,将专用基层处理剂均匀涂刷在基层表面,涂刷时按一个方向进行,厚薄均匀,不漏底、不堆积。
并干燥4 小时以上方可进行下道工序。
(2)细部节点附加层增强处理:在平立面交接处、转角处、阴阳角等部位应设置卷材附加增强层,附加层应采用与大面积铺设同等规格的卷材3mm,宽度为500mm。
特殊部位附加卷材则需现场按要求进行裁剪,阴阳角处附加层卷材裁剪方法见附图。
(3)大面积涂刷基层处理剂目的,清理基层灰尘,隔绝基层潮气,增强卷材和基层的粘结能力。
基层处理完,基层含水率达到要求后,用长把排刷把冷底子油均匀的涂刷在干净和干燥的基层表面上。
审核人交底人接受交底人表C2-1工程名称将台乡农民回迁安置房项目11#住宅楼交底日期2016年03月15日施工单位北京市朝阳田华建筑集团公司分项工程名称地下防水交底提要地下室基础防水材料、施工工艺、质量标准及安全措施交底内容:a.用高压喷灯与卷材和基层的夹角处均匀加热,待卷材表面融化后把成卷的改性卷材向前滚铺使其粘结在基层表面上。
(如图)熔焊火焰与卷材和基层表面的相对位置1—喷咀2—火焰3—改性沥青卷材4—水泥砂浆找平层5—混凝土层6—卷材防水层b.卷材的搭接宽度不小于100mm,搭接缝的边缘以溢出热熔的改性沥青为宜。
地下室外墙防水施工技术交底技术交底记录交底内容:一、材料及施工器具1、本工程地下室防水采用SBS改性沥青防水卷材(3+3mm厚),采用热熔法施工。
2、器具准备:喷灯、液化气罐、长短柄刷子、滚筒、扫帚、壁纸刀、合尺等二、施工前准备1、防水基层清扫干净,保持基层面光滑、平整无空鼓,起沙、凹凸不平等缺陷。
2、基层坚实、平整、干燥、干净。
3、底板砼垫层应无明水,基层应干燥、干净;侧墙及顶板基层应干燥、干净。
4、施工材料均易燃,需要准备消防器材三、施工工艺施工准备—→基层处理—→涂刷专用基层处理剂—→细部附加层粘贴—→弹基准线—→大面自粘卷材铺贴—→卷材收头固定—→用卷材密封膏封闭四、操作要点及要求1、基层处理按照设计要求把基层表面的尘土杂物清理干净,要求无起皮、起砂现象。
刷冷底子油一道。
2、附加层及细部处理对阴阳角、转角、墙体的水平、竖向施工缝、伸缩缝、后浇带两侧的竖缝及管道根部进行加强处理,方法是按细部形状将卷材剪好,形状合适后,再将卷材的底面铺贴在基层上,附加层必须贴实,粘贴牢固,无空鼓。
附加层的上下或左右延伸必须达到500mm(处理部位每侧不少于250mm。
检查全合格后再铺贴面层卷材。
各部位的细部做法见下图。
3、基础阴阳角处理基层阴阳角必须做成≥50mm的圆弧或45°(135°)八字角,阴阳角、立面内角、外角及施工缝处均做500mm宽的附加层4、阴阳角附加层铺贴平面阴阳角附加层卷材按上图所示外形的下料和裁剪。
附加层卷材铺贴时,不要拉紧,要自然松铺,无皱折便可。
P201胶泥151100结构止水环穿墙管道细部做法5、弹线定位6、铺贴卷材本工程地下室外墙防水采用SBS改性沥青3mm+3mm防水卷材附加层采用3mm的防水卷材。
在地下一层顶板标高为-0.8m、-1.5米、-0.4米的位置(顶板需做防水),卷材铺贴第一层由顶板以下100mm开始铺贴,第二层由顶板以下400mm开始铺贴。
由上往下第一层贴至基础筏板顶面以上1000mm的位置,第二层贴至基础筏板顶面以上700mm的位置。
地下室SBS防水技术交底一、工程概述本工程地下室防水采用 SBS 防水卷材进行防水处理。
地下室防水工程是整个建筑工程中的重要组成部分,其质量直接关系到建筑物的使用功能和耐久性。
因此,在施工过程中,必须严格按照施工规范和技术要求进行操作,确保防水工程的质量。
二、施工准备1、材料准备(1)SBS 防水卷材:应有出厂合格证、质量检测报告,并符合设计要求和相关标准的规定。
(2)基层处理剂:应与卷材的材性相容,且符合设计要求。
(3)密封材料:用于卷材收头、管根等部位的密封。
2、主要机具(1)清理基层的工具:扫帚、铲刀、锤子、钢丝刷等。
(2)铺贴卷材的工具:压辊、喷枪、滚刷、剪刀等。
(3)测量工具:钢尺、卷尺等。
3、作业条件(1)地下室基层表面应平整、坚实、干净,无空鼓、裂缝、起砂等缺陷。
(2)阴阳角处应做成圆弧或钝角,半径为 50mm。
(3)基层表面应干燥,含水率不应大于9%。
可采用现场检测方法:将 1m²卷材平铺在基层上,静置 3~4h 后掀开检查,基层覆盖部位与卷材上未见水印即可施工。
三、施工工艺1、工艺流程基层处理→涂刷基层处理剂→附加层施工→卷材铺贴→卷材收头处理→防水层验收2、基层处理(1)将基层表面的杂物、灰尘清理干净,用铲刀铲除突出物。
(2)对于裂缝、凹坑等缺陷,应先用水泥砂浆修补平整。
(3)用钢丝刷和砂纸将基层表面打磨光滑,去除浮浆。
3、涂刷基层处理剂(1)基层处理剂应均匀涂刷在基层表面,不得漏刷或堆积。
(2)涂刷后应待其干燥,手感不粘时,方可进行下一道工序。
4、附加层施工(1)在阴阳角、管根、变形缝等部位应先做附加层,附加层宽度不应小于 500mm。
(2)附加层应采用与防水层相同的卷材,按照规范要求进行铺贴。
5、卷材铺贴(1)卷材应平行于地下室的长边方向铺贴,由低处向高处依次铺贴。
(2)铺贴时,应先将卷材展开,按照弹好的基准线位置,将卷材一端固定,然后沿基准线慢慢向前滚铺。
(3)在铺贴过程中,应排除卷材下面的空气,并用压辊压实,使其与基层粘贴牢固。
