混凝土灌注桩缺陷处理方案
- 格式:doc
- 大小:33.00 KB
- 文档页数:3

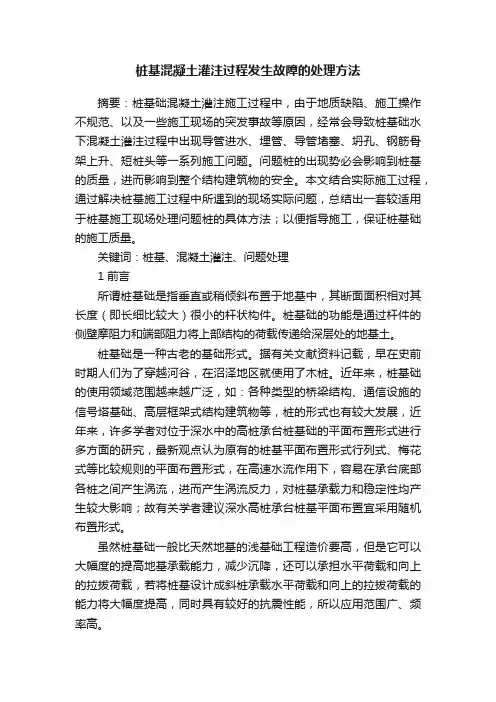

桩基混凝土灌注过程发生故障的处理方法摘要:桩基础混凝土灌注施工过程中,由于地质缺陷、施工操作不规范、以及一些施工现场的突发事故等原因,经常会导致桩基础水下混凝土灌注过程中出现导管进水、埋管、导管堵塞、坍孔、钢筋骨架上升、短桩头等一系列施工问题。
问题桩的出现势必会影响到桩基的质量,进而影响到整个结构建筑物的安全。
本文结合实际施工过程,通过解决桩基施工过程中所遇到的现场实际问题,总结出一套较适用于桩基施工现场处理问题桩的具体方法;以便指导施工,保证桩基础的施工质量。
关键词:桩基、混凝土灌注、问题处理1 前言所谓桩基础是指垂直或稍倾斜布置于地基中,其断面面积相对其长度(即长细比较大)很小的杆状构件。
桩基础的功能是通过杆件的侧壁摩阻力和端部阻力将上部结构的荷载传递给深层处的地基土。
桩基础是一种古老的基础形式。
据有关文献资料记载,早在史前时期人们为了穿越河谷,在沼泽地区就使用了木桩。
近年来,桩基础的使用领域范围越来越广泛,如:各种类型的桥梁结构、通信设施的信号塔基础、高层框架式结构建筑物等,桩的形式也有较大发展,近年来,许多学者对位于深水中的高桩承台桩基础的平面布置形式进行多方面的研究,最新观点认为原有的桩基平面布置形式行列式、梅花式等比较规则的平面布置形式,在高速水流作用下,容易在承台底部各桩之间产生涡流,进而产生涡流反力,对桩基承载力和稳定性均产生较大影响;故有关学者建议深水高桩承台桩基平面布置宜采用随机布置形式。
虽然桩基础一般比天然地基的浅基础工程造价要高,但是它可以大幅度的提高地基承载能力,减少沉降,还可以承担水平荷载和向上的拉拔荷载,若将桩基设计成斜桩承载水平荷载和向上的拉拔荷载的能力将大幅度提高,同时具有较好的抗震性能,所以应用范围广、频率高。
桩基础是桥梁、高层建筑物等主要的基础结构形式。
桩基础的质量高低直接影响其上部支撑结构的安全性能。
所以一个结构物能否安全使用,不仅取决于上部结构物的安全可靠性,更关键的是取决于下部基础的可靠度。
灌注桩断桩原因分析及处理方案在钻孔灌注桩施工中,由于操作失误设备不良及水文地质条件等的影响,极容易发生断桩现象,造成重大工程事故。
一、常见的断桩形式常见的断桩形式有以下四种:1.混凝土桩体与基岩之间被不凝固的混凝土软件充填。
原因是,由于导管下距孔底过远,混凝土被冲洗液稀释,使水灰比增大,造成混凝土不凝固。
2.桩身中段出现混凝土不凝体。
原因是受地下水活动的影响或导管密封不良,冲洗液浸入使混凝土水灰比增大。
3.桩身中岩渣沉积成层,将混凝土桩上下分开。
原因是由于在浇注混凝土时,导管提升和起拔过多,露出混凝土面,或因停电、待料等原因造成夹渣。
4.桩身出现空洞体。
原因是未采用“回顶”法灌注,而是采用从孔口直接倒入的办法灌注混凝土,产生离析造成凝固后不密实坚硬,个别孔段产生疏松、空洞现象。
二、断桩的常用处治方法:1.原位复桩:对在施工过程中及时发现和超声波检测出的断桩,采用彻底清理后,在原位重新浇筑一根新桩,做到较为彻底处理。
此种方法效果好、难度大、周期长、费用高,可根据工程的重要性、地质条件、缺陷数量等因素选择采用。
2.接桩:为确保工程质量,停止混凝土的浇筑并提前拔出导管。
确定接桩方案,首先,对桩进行声测确定好混凝土的部位;其次,根据设计提供的地质资料确定井点降水-开挖-20#素混凝土进行护壁,护壁内用钢筋箍圈进行加固。
第三,挖至合格数处利用人工凿毛,按挖孔法混凝土施工方法进行混凝土的浇注。
3.桩芯凿井法:这种方法说起来容易做起来难,即边降水边采用风镐在缺陷桩中心凿一直径为80cm的井,深度至少超过缺陷部位,然后封闭清洗泥沙,放置钢筋笼,用挖孔混凝土施工方法浇筑膨胀混凝土。
此方法日进度缓慢,如果遇到个别桩水处理不好、降不下去,更是困难重重,导致质量、工期和经济上的重大损失。
4.补送结合法:当打入桩采用分节连接,逐根沉人时,差的接桩可能发生连接节点脱开的情况,此时可采用送补结合法。
首先是对有疑点的桩复打,使其下沉,把松开的接头再顶紧,使之具有一定的竖向承载力;其次,适当补些全长完整的桩,一方面补足整个基础竖向承载力的不足,另一方面补打的整桩可承受地震荷载。

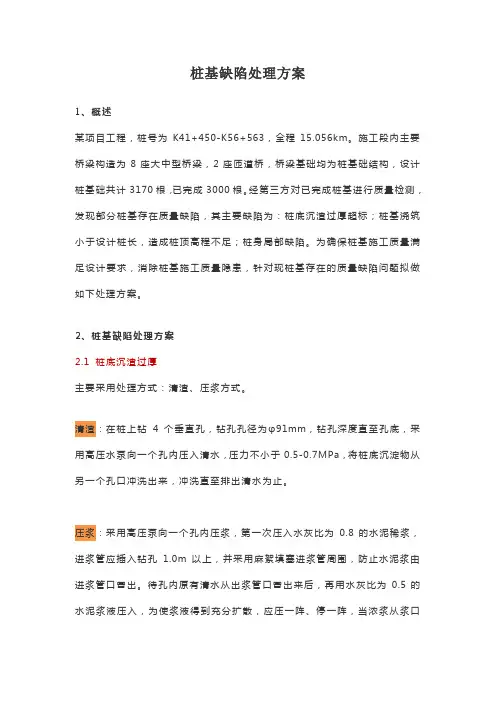

桩基缺陷处理方案1、概述某项目工程,桩号为K41+450-K56+563,全程15.056km。
施工段内主要桥梁构造为8座大中型桥梁,2座匝道桥,桥梁基础均为桩基础结构,设计桩基础共计3170根,已完成3000根。
经第三方对已完成桩基进行质量检测,发现部分桩基存在质量缺陷,其主要缺陷为:桩底沉渣过厚超标;桩基浇筑小于设计桩长,造成桩顶高程不足;桩身局部缺陷。
为确保桩基施工质量满足设计要求,消除桩基施工质量隐患,针对现桩基存在的质量缺陷问题拟做如下处理方案。
2、桩基缺陷处理方案2.1 桩底沉渣过厚主要采用处理方式:清渣、压浆方式。
清渣:在桩上钻4个垂直孔,钻孔孔径为φ91mm,钻孔深度直至孔底,采用高压水泵向一个孔内压入清水,压力不小于0.5-0.7MPa,将桩底沉淀物从另一个孔口冲洗出来,冲洗直至排出清水为止。
压浆:采用高压泵向一个孔内压浆,第一次压入水灰比为0.8的水泥稀浆,进浆管应插入钻孔1.0m以上,并采用麻絮填塞进浆管周围,防止水泥浆由进浆管口冒出。
待孔内原有清水从出浆管口冒出来后,再用水灰比为0.5的水泥浆液压入,为使浆液得到充分扩散,应压一阵、停一阵,当浓浆从浆口冒出时,停止压浆,用碎石将出浆口封填,并用麻袋堵实,最后用水灰比为0.4的浓水泥浆压入,并增大灌浆压力至0.7-0.8MPa后关闭进浆阀,稳压闷浆20-25min后即可结束压浆工作。
检测:施工完毕7d后,采用声波无损检测,合格后可进入下一道工序施工。
2.2 短桩(桩顶高程不足)当桩顶高程不够高而造成短桩时,应凿除桩顶松散夹泥部位(最少凿0.5-1.0m),再装模在空气中灌注混凝土接长至设计高程(桩基需接长部分可以与地系梁同步浇筑,声测管随之接长至地系梁高程)。
施工中应注意:在灌注桩孔混凝土前,必须将孔内积水抽干,安排施工人员进入孔底将沉淀物全部清除。
应根据孔内地下水上升速度大小确定灌注混凝土方法。
当孔内地下水上升速度较小(每分钟小于6mm)时,可采用干桩混凝土灌注施工方法灌注。

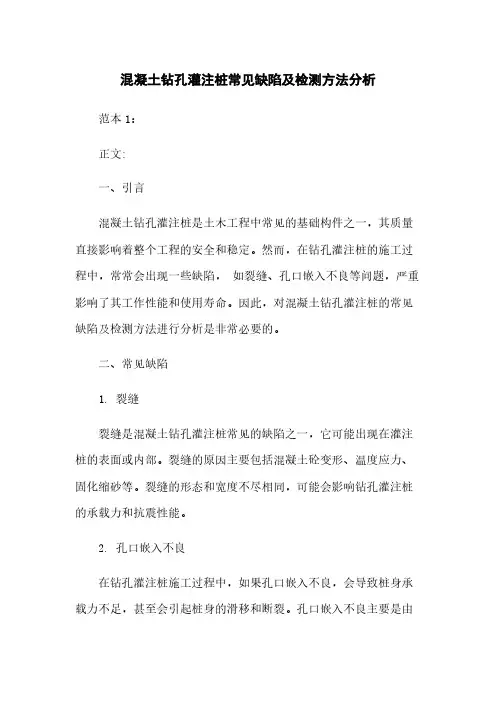

混凝土钻孔灌注桩常见缺陷及检测方法分析范本1:正文:一、引言混凝土钻孔灌注桩是土木工程中常见的基础构件之一,其质量直接影响着整个工程的安全和稳定。
然而,在钻孔灌注桩的施工过程中,常常会出现一些缺陷,如裂缝、孔口嵌入不良等问题,严重影响了其工作性能和使用寿命。
因此,对混凝土钻孔灌注桩的常见缺陷及检测方法进行分析是非常必要的。
二、常见缺陷1. 裂缝裂缝是混凝土钻孔灌注桩常见的缺陷之一,它可能出现在灌注桩的表面或内部。
裂缝的原因主要包括混凝土砼变形、温度应力、固化缩砂等。
裂缝的形态和宽度不尽相同,可能会影响钻孔灌注桩的承载力和抗震性能。
2. 孔口嵌入不良在钻孔灌注桩施工过程中,如果孔口嵌入不良,会导致桩身承载力不足,甚至会引起桩身的滑移和断裂。
孔口嵌入不良主要是由于施工过程中没有及时清理孔口的杂物,或者钻孔过程中存在振捣不充分等问题所造成的。
3. 桩身不匀桩身不匀是混凝土钻孔灌注桩的另一个常见缺陷。
它可能是由于施工过程中混凝土配合比不合理导致的,也可能是由于桩内部杂质过多或者施工中振捣不均匀导致的。
桩身不匀会降低钻孔灌注桩的承载力和抗震能力。
三、检测方法1. 目视检测法目视检测法是最常用的钻孔灌注桩缺陷检测方法之一。
通过对钻孔灌注桩的外观进行仔细观察,可以发现裂缝、孔口嵌入不良等常见缺陷。
但是,目视检测法只能对桩体表面进行检测,无法检测内部缺陷。
2. 超声波检测法超声波检测法可以用来检测混凝土钻孔灌注桩的内部缺陷。
它利用超声波的传播特性,通过检测超声波在材料内部的传播时间和强度变化,判断是否存在裂缝、孔口嵌入不良等缺陷。
超声波检测法可以对桩体的整个断面进行全面检测,具有较高的可靠性和准确性。
四、本文档涉及附件本文档涉及的附件包括混凝土钻孔灌注桩的缺陷检测记录表和超声波检测仪操作手册。
五、本文所涉及的法律名词及注释1. 混凝土砼变形:指混凝土在加载作用下发生的体积变化。
2. 温度应力:指混凝土在温度变化引起的变形中所产生的应力。
工程的操作进行规范和要求,能够使各项指标都达到预期的目标。
桥梁桩基施工中对沉渣进行检查对桥梁桩基施工的钻孔泥浆进行质量控制后,所形成的成孔需要对沉渣以及孔壁质量进行检查。
在对沉渣进行检查的过程中,可以采取测砣和沉淀盒的方法,使用这种方法的目的是,由于孔深、线长的特点,测砣进行检查是依靠手感进行,因而要采用沉淀盒。
桥梁桩基施工中对孔壁质量进行检查在桥梁桩基施工中需要技术人员进行24小时的跟班作业,不能够出现技术人员不在场的情况。
在进行个人跟班作业的同时要将施工内容进行详细的记录,并对钻孔的过程、钻孔的控制、钻孔的进度、钻孔的成空进行更加详细的记录。
这样做的目的是能够充分的保证孔内水位和泥浆的各项工作指标符合相关规定的标准,从而保证孔壁的质量。
桥梁桩基施工中对混凝土质量进行检查在进行桥梁桩基施工的过程中,混凝土是保证整体质量的关键,对其进行质量检查一般都是采用超声波无损检查技术。
这种方法能够在不破坏混凝土的情况下,测量出混凝土的强度与韧性。
检查的过程中都是预先在桥梁的桩内安装探测管,然后需要进行检查时,必须将超声波的两个探头同速放置桩底,以此来检查桩是否有断桩以及大的气孔缺陷。
注浆法的处理必须注意和警惕,注浆法的处理,在进行注浆过程中,一定要处理其缺陷的地方。
实际进行压浆中,混凝土的强度通常情况下都是在10MPA左右,如果注浆的程度过于强的话,就会产生一定程度上的离析和夹泥的或者是沉渣的缺陷的情况发生。
因此,在进行注浆过程中,要对中上部缺陷部分进行有效的处理,处理时一定要做到谨慎。
结束语综上所述,桥梁桩基施工质量关系到桥梁的整体结构,是桥梁建设的关键,在进行桩基施工的过程中,会出现各种意外的情况。
这些问题有主观上的也有客观上的;有宏观上的也有微观上的,有表面上的也有深层次的。
无论出现任何一种情况,都要及时的通知相关建设部门,通过联合检查来确定问题出现的原因,并制定出科学合理的计划来解决问题,确保桥梁施工的进度和工程质量。
钻孔灌注桩施工中质量缺陷及防治措施下面是给大家带来关于钻孔灌注桩施工中质量缺陷及防治措施的相关内容,以供参考。
冲击成孔灌注桩不受地下水位高低、周边环境、气候条件等因素的限制,具有噪音较小、工期短、成本低等特点,适用于各类土层及风化岩和软质岩,并能适量嵌入中微风化较硬质或硬质岩石,在碳酸盐岩地区,能击穿岩溶裂隙发育带;其设备简单,易于操作,桩径可由冲锤直径大小灵活掌握等特点,因施工工艺较成熟,锤击成孔灌住桩被广泛用于水运、桥梁、多层建设、高层建筑等,是设计者常常用的一种深基础形式.1钻孔过程中出现的问题及处理①偏斜孔。
由于钻机在安装时没有支撑好、以及桩孔地质构造不均匀等原因,从而引起钻机整体或钻头在钻孔过程中发生偏斜,导致出现偏斜孔。
在钻孔过程中发现斜孔的,应回填并重新成孔;成孔后因检孔器放不到位而发现斜孔的,应回填到倾斜位置重新成孔。
②灌注时产生井壁坍落.因工程地质情况较差,施工单位组织施工时重视不够,在灌注工程中,井壁坍塌严重或出现流砂、软塑状质等造成类泥砂性断桩;成孔后灌注水下混凝土时也会发生坍孔现象,若坍塌不止,应将导管拔出,以粘土回填重新成孔;轻微坍落在施工中不易被察觉,声测时会发现局部囊泥或夹砂现象.如在盘海高速公路施工中,地质条件为粉砂,经常发生井壁坍塌现象,声测时,曾发生第1页共6页过夹砂现象,虽然不明显,但也会影响桩的质量。
预防此类缺陷,应该加大施工过程的质量监督力度,并根据地质状况在钻孔过程中加大护壁力度,成孔后及时灌注混凝土。
③缩颈。
在钻孔过程中,由于钻锥磨损或焊补不及时,再或地层中遇到膨胀的软土、粘土、泥岩等,容易产生缩颈现象,即出现膨胀性软土,俗称探头泥,成孔检验不太挡事,但至下冲扩后仍下不去,则须回填重新钻孔.如反复多次仍不能成孔,就在锥头上加焊合金钢,再度扩大孔径,成孔后重新浇筑。
④桩底沉渣量过多。
由于清孔不干净或未进行二次清孔,泥浆比重过小或泥浆注入量不足而难于将沉渣浮起,钢筋笼吊放过程中,未对准孔位而碰撞孔壁使泥土坍落桩底;清孔后,待灌时间过长,致使泥浆沉积。

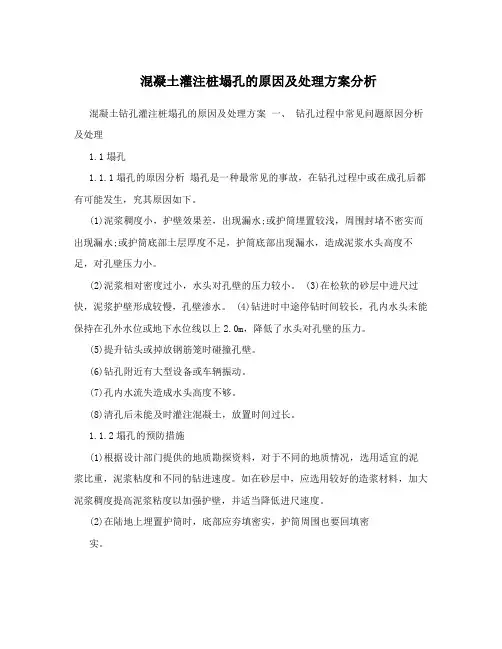

混凝土钻孔灌注桩塌孔的原因及处理方案一、钻孔过程中常见问题原因分析及处理1.1塌孔1.1.1塌孔的原因分析塌孔是一种最常见的事故,在钻孔过程中或在成孔后都有可能发生,究其原因如下。
(1)泥浆稠度小,护壁效果差,出现漏水;或护筒埋置较浅,周围封堵不密实而出现漏水;或护筒底部土层厚度不足,护筒底部出现漏水,造成泥浆水头高度不足,对孔壁压力小。
(2)泥浆相对密度过小,水头对孔壁的压力较小。
(3)在松软的砂层中进尺过快,泥浆护壁形成较慢,孔壁渗水。
(4)钻进时中途停钻时间较长,孔内水头未能保持在孔外水位或地下水位线以上2.0m,降低了水头对孔壁的压力。
(5)提升钻头或掉放钢筋笼时碰撞孔壁。
(6)钻孔附近有大型设备或车辆振动。
(7)孔内水流失造成水头高度不够。
(8)清孔后未能及时灌注混凝土,放置时间过长。
1.1.2塌孔的预防措施(1)根据设计部门提供的地质勘探资料,对于不同的地质情况,选用适宜的泥浆比重,泥浆粘度和不同的钻进速度。
如在砂层中,应选用较好的造浆材料,加大泥浆稠度提高泥浆粘度以加强护壁,并适当降低进尺速度。
(2)在陆地上埋置护筒时,底部应夯填密实,护筒周围也要回填密实。
3)水中振动沉入护筒时,根据地质资料,将护筒穿过淤泥及透水层,护筒衔接严密不漏水。
(4)由于汛期或潮汐水位变化大时,采取升高护筒,增加水头保证水头压力相对稳定。
(5)钻孔无特殊原因应尽量连续作业。
(6)提升钻头或掉放钢筋笼尽量保持垂直,不要碰撞孔壁。
(7)钻孔时尽量避免大型设备作业或车辆通过。
(8)灌注工作不具备时暂时不要清孔,降低泥浆比重。
1.1.3塌孔的处理(1)如为轻微塌孔,立即采取增大泥浆比重,提高泥浆水头,增大水头压力。
(2)塌孔不深时,可改用深埋护筒,护筒周围夯实,重新开钻。
(3)若发生严重塌孔,应马上用片石或砂类土回填,或用掺入不小于5%水泥砂浆的粘土回填,必要时将钻机移开,避免钻机被埋入孔内,待回填稳定后重钻.当回填后片石的岩面倾斜较大时,钻头易摆动,撞击护筒或孔壁,造成偏孔或塌孔、卡钻等现象,这时先选用小冲程进行冲击,待将孔底的浮土、凸出部分凿平出现平台后.再加大冲程转入止常冲程。
混凝土灌注桩塌孔的原因及处理方案分析混凝土钻孔灌注桩塌孔的原因及处理方案一、钻孔过程中常见问题原因分析及处理1.1塌孔1.1.1塌孔的原因分析塌孔是一种最常见的事故,在钻孔过程中或在成孔后都有可能发生,究其原因如下。
(1)泥浆稠度小,护壁效果差,出现漏水;或护筒埋置较浅,周围封堵不密实而出现漏水;或护筒底部土层厚度不足,护筒底部出现漏水,造成泥浆水头高度不足,对孔壁压力小。
(2)泥浆相对密度过小,水头对孔壁的压力较小。
(3)在松软的砂层中进尺过快,泥浆护壁形成较慢,孔壁渗水。
(4)钻进时中途停钻时间较长,孔内水头未能保持在孔外水位或地下水位线以上2.0m,降低了水头对孔壁的压力。
(5)提升钻头或掉放钢筋笼时碰撞孔壁。
(6)钻孔附近有大型设备或车辆振动。
(7)孔内水流失造成水头高度不够。
(8)清孔后未能及时灌注混凝土,放置时间过长。
1.1.2塌孔的预防措施(1)根据设计部门提供的地质勘探资料,对于不同的地质情况,选用适宜的泥浆比重,泥浆粘度和不同的钻进速度。
如在砂层中,应选用较好的造浆材料,加大泥浆稠度提高泥浆粘度以加强护壁,并适当降低进尺速度。
(2)在陆地上埋置护筒时,底部应夯填密实,护筒周围也要回填密实。
3)水中振动沉入护筒时,根据地质资料,将护筒穿过淤泥及透水层,护筒衔接严密不漏水。
(4)由于汛期或潮汐水位变化大时,采取升高护筒,增加水头保证水头压力相对稳定。
(5)钻孔无特殊原因应尽量连续作业。
(6)提升钻头或掉放钢筋笼尽量保持垂直,不要碰撞孔壁。
(7)钻孔时尽量避免大型设备作业或车辆通过。
(8)灌注工作不具备时暂时不要清孔,降低泥浆比重。
1.1.3塌孔的处理(1)如为轻微塌孔,立即采取增大泥浆比重,提高泥浆水头,增大水头压力。
(2)塌孔不深时,可改用深埋护筒,护筒周围夯实,重新开钻。
(3)若发生严重塌孔,应马上用片石或砂类土回填,或用掺入不小于5%水泥砂浆的粘土回填,必要时将钻机移开,避免钻机被埋入孔内,待回填稳定后重钻.当回填后片石的岩面倾斜较大时,钻头易摆动,撞击护筒或孔壁,造成偏孔或塌孔、卡钻等现象,这时先选用小冲程进行冲击,待将孔底的浮土、凸出部分凿平出现平台后(再加大冲程转入止常冲程。

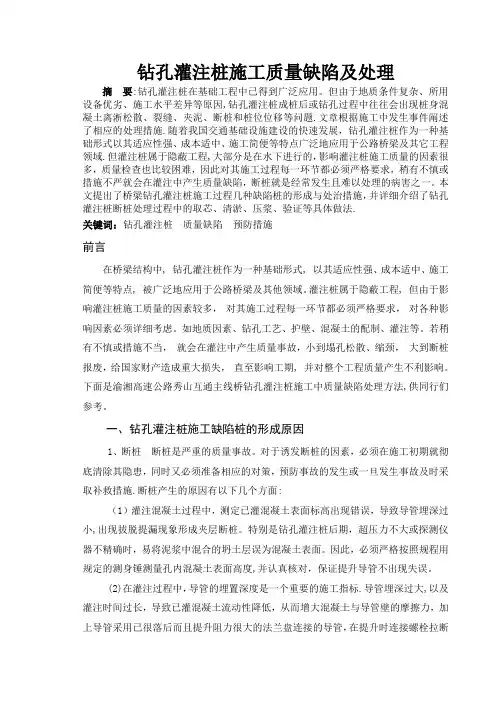

钻孔灌注桩施工质量缺陷及处理摘要:钻孔灌注桩在基础工程中已得到广泛应用。
但由于地质条件复杂、所用设备优劣、施工水平差异等原因,钻孔灌注桩成桩后或钻孔过程中往往会出现桩身混凝土离淅松散、裂缝、夹泥、断桩和桩位位移等问题.文章根据施工中发生事件阐述了相应的处理措施.随着我国交通基础设施建设的快速发展,钻孔灌注桩作为一种基础形式以其适应性强、成本适中、施工简便等特点广泛地应用于公路桥梁及其它工程领域.但灌注桩属于隐蔽工程,大部分是在水下进行的,影响灌注桩施工质量的因素很多,质量检查也比较困难,因此对其施工过程每一环节都必须严格要求,稍有不慎或措施不严就会在灌注中产生质量缺陷,断桩就是经常发生且难以处理的病害之一。
本文提出了桥梁钻孔灌注桩施工过程几种缺陷桩的形成与处治措施,并详细介绍了钻孔灌注桩断桩处理过程中的取芯、清淤、压浆、验证等具体做法.关键词:钻孔灌注桩质量缺陷预防措施前言在桥梁结构中, 钻孔灌注桩作为一种基础形式, 以其适应性强、成本适中、施工简便等特点, 被广泛地应用于公路桥梁及其他领域。
灌注桩属于隐蔽工程, 但由于影响灌注桩施工质量的因素较多,对其施工过程每一环节都必须严格要求,对各种影响因素必须详细考虑。
如地质因素、钻孔工艺、护壁、混凝土的配制、灌注等。
若稍有不慎或措施不当,就会在灌注中产生质量事故,小到塌孔松散、缩颈,大到断桩报废,给国家财产造成重大损失,直至影响工期, 并对整个工程质量产生不利影响。
下面是渝湘高速公路秀山互通主线桥钻孔灌注桩施工中质量缺陷处理方法,供同行们参考。
一、钻孔灌注桩施工缺陷桩的形成原因1、断桩断桩是严重的质量事故。
对于诱发断桩的因素,必须在施工初期就彻底清除其隐患,同时又必须准备相应的对策,预防事故的发生或一旦发生事故及时采取补救措施.断桩产生的原因有以下几个方面:(1)灌注混凝土过程中,测定已灌混凝土表面标高出现错误,导致导管埋深过小,出现拔脱提漏现象形成夹层断桩。
灌注桩的问题及解决方法灌注桩的问题及解决方法一、钻孔过程中出现的质量问题及处理措施1.1、钻孔偏斜1、主要表现:成孔后桩孔出现较大垂直偏差或弯曲,下放钢筋笼时困难。
2、造成原因:(1)钻机安装时稳定性差,作业时钻机安装不稳或钻杆弯曲所致;(2)地面软弱或软硬不均匀;(3)土层呈斜状分布或土层中夹有大的孤石或其它硬物等情形。
3、防治措施:(1)因钻机倾斜造成的,应先将钻机移开,检查钻孔壁情况,如果钻孔壁比较稳定,应先将场地夯实平整,将轨道木均匀着地,加固施工范围内的地基或加大钻机的支撑面积,重新安装钻机恢复施工。
重新开钻前,应将钻孔回填至原地面,夯实,待地层静置稳定后再重新开始钻孔,否则钻孔壁随时有坍塌的可能。
此外,在重新安装钻机时要注意转盘中心与钻架上起吊滑轮在同一轴线。
钻机就位以后,应用钻机塔身的前后和左右的垂直标杆检查导杆,校正位置,使钻杆垂直对准桩位中心,钻杆位置偏差不大于20mm,桩垂直偏差不于1%。
钻孔开始时,稳住钻头阀门,使钻杆向下移动至钻头触及地面,开动钻机旋动钻头。
一般应先慢后快,这样可以减少钻杆摇晃,容易检查钻孔的偏差,以便及时校正(将钻杆提升至开始偏斜处慢速扫孔削正)。
在成孔过程中如发现钻杆摇晃或难钻时,应放慢进尺;(2)因地质构造不均匀引起的,应先分析清楚岩层的走向,然后采用适当的回填料(回填料一般为片石加黏土、纯碱、锯末等组成的混合物)将钻孔回填至计算确定的高程处,静置一段时间后恢复施工。
在这种不均匀地层中钻孔时,宜采用自重大,钻杆刚度大的复合式牙轮钻、冲击钻,以慢速钻孔。
1.2、护筒漏水1、主要表现:护筒外壁冒水,引起地基下沉,护筒倾斜和移位,造成钻孔偏斜,严重时甚至无法施工。
2、产生的原因:在埋置护筒时,周围没有压实,或者由于护筒水位差太大,或是钻头在起落时碰撞护筒造成的。
3、防治措施:(1)埋护筒时将四周用黏土夯实,在护筒的适当高度开孔,使护筒内保持一定的水头高度;(2)钻头起落时,应防止碰撞护筒;(2)发现护筒冒水时,应立即停止钻孔,用黏土在四周填实加固,若护筒严重下沉或移位时,则应重新安装护筒。
桥梁钻孔灌注桩质量缺陷的防治与处理桥梁钻孔灌注桩是桥梁建设中常见的桩基处理方式之一,它能够有效提高桥梁的承载力和稳定性。
然而,由于施工操作不当、材料质量问题等原因,钻孔灌注桩在施工过程中往往会出现一些质量缺陷,如桩身质量不符合要求、桩顶过高或下沉、桩身存在空洞等,这些缺陷如果不及时发现和处理,将会对桥梁的使用性能和安全性产生很大的影响。
因此,针对桥梁钻孔灌注桩质量缺陷的防治与处理显得尤为重要。
首先,桥梁钻孔灌注桩质量缺陷的防治需要从施工前的准备工作做起。
施工前应对施工工艺和施工方案进行认真研究和设计,确保施工方案的科学性和合理性。
同时,对施工人员进行培训和指导,提高他们的技术水平和质量意识。
此外,还应对施工材料进行检查和验收,确保材料的质量符合要求。
其次,在施工过程中,需要加强对桩基施工质量的监控和检查。
特别是在钻孔施工和灌注浇筑过程中,应加强对桩身质量的检查和控制,及时发现和纠正施工中存在的问题。
对于桩顶高低不一、存在空洞等现象,可以通过适当的灌注加盖、灌浆填充等方式来处理,确保桩身质量符合规范要求。
此外,对于已经存在质量缺陷的桥梁钻孔灌注桩,也需要进行相应的处理。
首先需要对质量缺陷进行清理和修复,确保桩身的完整性和稳定性。
其次,还要对桩身进行加固和加固,提高其承载能力和抗震性能。
对于桩顶过高或下沉的情况,可以通过加设承台或错孔补灌等方式来处理,确保桥梁的正常使用。
最后,桥梁钻孔灌注桩质量缺陷的治理也需要进行相关的技术研究和创新。
通过科技手段和设备的引进,可以提高施工的精度和效率,减少质量缺陷的发生。
同时,还需要加强对桩基质量的监控和评估,建立起桩基质量信息的数据库,为今后的桥梁设计和施工提供参考和经验。
总之,桥梁钻孔灌注桩质量缺陷的防治与处理是保证桥梁安全使用的重要环节。
通过从施工前的准备工作做起,加强施工过程中的监控和检查,及时发现和处理质量缺陷,对已经存在质量缺陷的桩基进行处理和加固,并进行技术研究和创新,可以有效提高桥梁钻孔灌注桩的质量和安全性。
桩基缺陷的成因及处理第一篇:桩基缺陷的成因及处理桩基缺陷的成因及处理摘要:随着大量桥梁工程的兴建,灌注桩基础具有施工方便,承载力高,适应性强的特点。
在工程中大量使用,但是在施工过程中难免出现许许多多形形色色的缺陷桩,从不同程度上影响其承载力的发挥。
随着科学技术的发展,人类不断积累现场施工经验,根据不同的缺陷采取相应不同的处理方案。
尤其是注浆在处理桩基缺陷中,效益可观,质量稳定可靠。
关键词:缺陷桩承载力注浆0 引言在桥梁桩基础施工过程中,由于地理环境、机械设备及人为因素等原因,难免在施工过程中出现一些缺陷桩现象。
一旦缺陷桩基出现,不同缺陷程度有不同的处理方法,但是成本低效益高的方法是人们一直追寻的。
桩基缺陷类型1.1 桩基顶部缺陷由于在水下混凝土浇筑过程中有泥浆沉淀,浮浆厚度难以准确估计,在桩顶混凝土超灌不足时,混凝土中难免有夹泥现象产生,影响混凝土质量;其次,在混凝土浇筑完毕后,拆拔预埋钢护筒时,用力过猛,或者左右用力不均衡,都会扰动桩顶混凝土,影响混凝土质量。
最后,在进行凿除桩头混凝土的过程中,由于风镐功率过大,对声测管周围混凝土有不同程度的扰动现象,对混凝土质量也有一定的影响。
1.2 桩基中部缺陷首先,由于地质条件差,在灌注混凝土过程中出现局部塌孔现象,局部阻止混凝土翻浆,导致局部缺陷。
其次,在拆拔导管过程中用力过猛,扰动了混凝土连续性,影响混凝土质量。
最后,导管气密性差,由于在水下混凝土灌注中导管进入泥浆,破坏导管内外压强差,轻者影响混凝土质量的连续性,严重的阻碍混凝土下料,不能正常翻浆,导致断桩。
1.3 桩基底部缺陷1.3.1 桩基顶端缺陷处理根据检测结果显示,在桩基顶部存在缺陷的,我们可以继续向下凿除桩头混凝土,直到混凝土质量完好位置。
但是在向下破凿混凝土的过程中要注意观察,及时发现混凝土的缺陷异常位置,与实验检测资料相对应,最后用与桩基同标号混凝土进行接桩。
注意,在向下凿混凝土过程中保护好桩基钢筋,防止损坏。
工程桩基缺陷整改施工方案我公司施工的****工程灌注桩在满足养护期后通过清桩处理外观检查及低应变检测,发现浅部缺陷桩23根,桩头加泥8根,桩头空洞6根,桩头松动1根,未满足测试条件7根以及桩心移位1根等缺陷,为保证复合地基处理质量,必须对缺陷桩进行处理,并保证cfg桩处理后的质量,根据检测结果,经公司技术会议研究决定采用以下方法进行处理。
一、事故原因分析1、外露钢筋锚固长度不足的:可能是施工时工人失误,标高弄错造成的。
也可能是由于钢筋笼较长(15.5m),笼径较小(300mm),钢筋笼自重较大,这样细长的钢筋笼在混凝土中受到的下沉阻力较小,容易造成钢筋笼在振捣器停止震动后继续下沉。
我们在施工中对没有预见到这种情况,也没有采取措施,从而导致部分钢筋笼钢筋预留长度不够。
从外露钢筋锚固长度不足的缺陷桩数量来看,后者应该是造成此种缺陷的主要原因.2、有空洞的:空洞直径超过150mm的,可能是相邻桩距离太近造成串孔,在施工过程中没能及时发现,待下一根桩提钻时此桩混凝土下沉形成的。
空洞直径小于150mm的,可能是振捣器振捣快到设计标高时,为防止振捣杆提出时还在振动伤人提前停止振动,同时混凝土塌落度较小,混凝土在振捣杆拔出后没能完全回收造成的。
3、桩头加泥的:可能是由于与邻近的桩串孔没能及时发现造成的,打下一根桩时此桩底部与其串孔,造成下一根桩提钻时此桩混凝土下沉,上面的泥土随之下沉。
如果当时能发现此情况,提钻时钻头不动,继续泵送混凝土就能把泥压上来,从而避免此类情况发生。
4、产生裂隙的:内部原因可能是在施工时,由于提钻速度较快,空气未全部释放出来,致使桩身产生断面裂缝;外部原因可能是机械挖基坑平整土方时,被挖掘机和铲车碰裂。
5、桩心移位较大的:可能是施工时施工人员疏忽,钻孔时钻杆没能找准位臵造成的。
二、整改思路:1、钢筋不满足设计要求锚固长度桩的处理思路:1)外露钢筋不符合钢筋焊接长度要求的76根桩,将桩头混凝土剔至钢筋满足焊接倍数后,进行双面焊接至锚固长度(焊接长度满足70mm),并将桩头接至设计标高。
钻孔灌注桩缺陷处理一、钻孔灌注桩常见的缺陷钻孔灌注桩在施工过程中,由于地质条件、施工环境、施工技术和施工设备等多种因素的影响,可能会出现一些缺陷。
常见的钻孔灌注桩缺陷包括:孔壁塌陷、桩身缩颈、桩底沉渣过厚、桩身夹泥、混凝土离析等。
这些缺陷不仅会影响到桩的承载能力,还会对施工质量和安全造成威胁。
因此,在施工过程中,必须采取有效的处理措施,确保桩的质量和安全性。
二、钻孔灌注桩缺陷的处理方法1、孔壁塌陷孔壁塌陷是钻孔灌注桩最常见的缺陷之一。
其主要原因是护壁泥浆密度不够、护壁不完整、地下水位过高等。
为了解决这个问题,可以采取以下措施:(1)提高护壁泥浆密度,使泥浆能够充分支撑孔壁;(2)确保护壁完整,防止地下水渗入;(3)及时排除孔内积水,降低地下水位;(4)在易塌陷的地层中增加护壁点,加强支撑力。
2、桩身缩颈桩身缩颈是由于桩身材料收缩引起的,特别是在软土地层中容易出现。
为了解决这个问题,可以采取以下措施:(1)选用高质量的混凝土材料,控制水灰比和坍落度;(2)在软土地层中增加护壁点,防止土层移动;(3)采用“回缩法”进行处理,即在桩身缩颈部位进行二次钻孔,使缩颈部位重新扩张。
3、桩底沉渣过厚桩底沉渣过厚会影响到桩的承载能力。
为了解决这个问题,可以采取以下措施:(1)在成孔后及时进行清孔,清除桩底沉渣;(2)控制泥浆密度,防止泥浆渗入桩底;(3)采用“换浆法”进行处理,即在清孔过程中不断更换泥浆,使沉渣悬浮。
钻孔灌注桩施工质量缺陷及处理方法引言钻孔灌注桩是一种常见的地基处理方法,因其具有承载力高、施工速度快、沉降量小等诸多优点而被广泛应用。
然而,在实际施工过程中,钻孔灌注桩可能会出现一系列质量缺陷,如孔壁塌陷、桩身断裂等,这些问题不仅影响工程的质量,还会给施工带来安全隐患。
因此,本文将围绕钻孔灌注桩施工质量缺陷及处理方法展开讨论,以期为相关工程提供参考。
主题一:钻孔灌注桩施工中的质量缺陷1、质量缺陷类型钻孔灌注桩施工中的质量缺陷主要包括孔壁塌陷和桩身断裂。
混凝土灌注桩塌孔的原因及处理方案混凝土钻孔灌注桩塌孔的原因及处理方案钻孔过程中常见问题原因分析及处理塌孔是钻孔过程中最常见的事故之一,可能在成孔前或成孔后发生。
塌孔的原因包括泥浆稠度小、护壁效果差、护筒埋置较浅、周围封堵不密实等。
此外,钻进速度过快,在松软的砂层中进尺,孔壁渗水,也可能导致塌孔。
为了预防塌孔,可以选用适宜的泥浆比重、泥浆粘度和不同的钻进速度,同时在埋置护筒时,底部应夯填密实,护筒周围也要回填密实。
灌注工作不具备时暂时不要清孔,降低泥浆比重。
当出现轻微塌孔时,可以增大泥浆比重,提高泥浆水头,增大水头压力。
如果塌孔不深,可以改用深埋护筒,护筒周围夯实,重新开钻。
如果发生严重塌孔,应马上用片石或砂类土回填,或用掺入不小于5%水泥砂浆的粘土回填,必要时将钻机移开,避免钻机被埋入孔内,待回填稳定后重钻。
钻孔偏斜是另一种常见问题,可能是因为钻机未处于水平位置,场地未平整及压实,钻机发生不均匀沉降。
此外,水上钻孔平台不稳固或未处于水平状态也可能导致钻孔偏斜。
为了避免钻孔偏斜,应确保钻机处于水平位置,场地平整并压实,水上钻孔平台稳固且处于水平状态。
1.2 钻孔偏斜钻孔偏斜常常发生,其原因可能是土层软硬不均或遇到孤石等障碍物。
回旋钻的钻杆弯曲或接头松动也可能导致钻头晃动范围较大。
在原有建筑物位置钻孔时,遇到障碍物会把锤头挤向一侧。
为预防钻孔偏斜,钻机就位前要对施工场地进行整平和压实,必要时垫枕木并把钻机调整到水平状态。
水上钻孔平台在钻机就位前也要进行严格检查验收,确保平台牢固、水平、机架稳固。
在钻进过程中,应经常检查调整使钻机保持处于水平状态。
保证钻机顶部滑轮槽、钻杆卡盘和桩位中心在同一条垂线上,并在钻进过程中经常检查钻机移位或摆动情况,随时予以调整。
钻杆也需要经常检查,对弯曲的钻杆要及时调整或废弃。
在原旧建筑物位置钻孔时,提前做好探测,如发现障碍物,改用冲击钻。
在软硬不均土层钻进时,冲程放小,慢速钻进,必要时回填片石粘土重新钻进。
第一节灌注桩施工重点难点及处理措施一、空位偏斜1、引起原因:施工承台不稳定、钻机支撑不牢固、地质构造不均匀等因素引起钻机整体或钻头在钻孔过程中发生偏斜,导致出现偏孔现象。
2、处理措施:①、因钻机倾斜造成的应先移开钻机,加固施工范围内的地基或加大钻机的支撑面积,将钻孔回填至原地面,待地层静置稳定后重新开始钻孔。
②、因地质构造不均匀引起的,先分析清楚地质情况,而后采用适当的回填材料将钻孔回填至计算确定的高程处,静置一段时间致使沉降稳定后恢复施工。
二、串浆及护筒脱落1、引起原因:由于护筒埋植过浅及护筒四周回填质量不好、受地面水流及孔内泥浆的浸泡等因素引起的护筒失去稳定、脱落。
2、处理措施:①、出现地表串浆情况,应立即停止钻孔,将钻机移位并回填至施工承台顶,待回填层稳定后,重新进行护筒的埋设并将护筒埋设到原地面以下,重新进行开钻。
②、出现护筒脱落应立即停止钻孔,将钻机移开,采取相应措施处理。
由于地面流水引起的可先排除流水,在原地面上填一层黏土使地面干燥、不渗漏,而后重新安装护筒(作好护筒背后填筑)恢复钻孔施工。
三、串孔1、引起的原因相邻的桩位同时施工及地质情况复杂,有暗沟、地穴等因素造成。
2、处理措施①、严禁相邻的两桩位同时施工,应交叉进行施工。
②、因地质原因出现串孔应移开钻机,采用砖渣黏土及黏土+片石等回填料进行回填,待回填沉降稳定后再进行钻机就位,进行施工。
四、卡钻1、引起原因:钻孔经过岩层分界面时相邻岩层强度差别较大、操作中未及时根据地质情况调整钻头的行程等原因引起的。
2、处理措施:由于机械故障导致钻头在浓泥浆中滞留时间过长造成的钻头无法提升现象,应采取插入高压水管置换泥浆的方法进行处理。
五、缩孔1、引起原因:缩孔是在饱和性粘土、淤泥质黏土及流砂等条件下造成的,特别是流塑性状态的土层中会出现这种特有现象,其原因是此类地层含水高、塑性大,钻头经过后钻孔壁回缩,从而导致钻孔的直径小于设计的桩直径。
2、处理措施:针对发生缩孔的原因,采取块、卵石土回填,而后用重量较大的冲击钻冲击、挤紧钻孔孔壁的办法处理;六、掉钻1、引起原因:由于机械故障、钢丝绳断裂、孔壁坍塌等因素造成钻头落入孔底的现象,通常称“掉钻”。
混凝土灌注桩缺陷处理方案在本工程中由于采用钻孔灌注桩较先进的后压浆法施工工艺,其施工技术较为复杂,给施工质量控制增加了难度。
在本次工程中6-8 #出现混凝土浇筑不够、6-15#桩身夹泥、5-20#桩身夹泥等情况。
具体成因分析如下:
一、桩身夹层
1、钻孔灌注桩的质量缺陷主要表现为桩身夹泥和桩底沉淀层过厚。
其原因为:
泥浆过稠,如泥浆比重大且泥浆中含较大的泥块,增加了浇注砼的阻力,因此,在施工中经常发生导管堵塞、流动不畅等现象,有时甚至灌满导管还是不行,最后只好提取导管上下振击,由于导管内储存大量砼,一旦流出其势甚猛,在砼流出导管后,即冲破泥浆最薄弱处急速返上,并将泥浆夹裹于桩内,造成夹泥层;
2、处理方法
(1)凿除法
适用范围:适用于处理桩的中上部缺陷,尤其适用于处理地下水位较低或无地下水的挖孔桩。
凿除法主要有全断面凿除和局部凿除两种情况。
图1、凿除法处理缺陷桩
(左:全断面凿除;右:局部凿除)
a、钢筋笼上下搭接,C30混凝土浇注的办法进行处理(见图1)。
b、在旁桩处设钢筋笼,并用钢筋与原桩缺陷处钢筋笼横向搭接,浇注片石砼处理(见图1右)。
3、注意事项
钢筋与原桩缺陷处钢筋笼一定要搭接好,在凿除过程中一定要注意不能使用大锤或爆破等。
切勿将原混凝土结构破坏。
二、短桩
1、钻孔灌注桩出现短桩的原因:
(1)由于桩钻孔过深,造成钢筋笼安装不到位及混凝土浇筑与桩标高不符,造成短桩。
(2)在浇筑混凝土时,由于浇筑过快使得导管堵塞,误认为孔灌满,提管后混凝土下沉造成短桩。
2、处理方法
接桩一般用人工孔的办法处理,清除桩顶残渣,接钢筋笼,浇注混凝土至设计标高。
(1)桩身搭接法
桩身搭接法主要适用于砼灌注完后经检测,灌注桩存在严重夹泥、裂缝、松散和断桩,而且缺陷部位不深,一般深度在10 m 以内。
采用人工挖孔,使用风镐分层凿除桩顶上面的浮浆, 按照桩顶清除要求进行凿除。
每层30 ~50 cm ,一般先从中部开始凿起,再沿桩径周围凿孔,严禁使用爆破的方法。
在凿除过程严禁损坏钢筋。
若原有的钢筋笼不能满足质量要求,需更换新钢筋笼,断层以上的钢筋除预
留搭接长度外其余均不能使用,搭接长度要满足要求。
砼凿除后钢筋笼质量满足要求,监理工程师同意使用。
采用其灌注材料和方法与原设计相同。
(2)重新成桩法
对于桩身存在严重缺陷或缺陷部位深度较大者,同时由于客观条件不能采取其它方法处理的,为不留下隐患,可采用冲除废桩重新成桩的方法。
冲除废桩可采用冲击钻,钻头直径比要废除的桩径大5~10 cm ,以防止废桩钢筋笼卡住钻头。
冲击锤质量不小于5 000 kg ,宜使用6 翅锤头,冲击时应先采用2 m 左右的冲程,以起到冲击破碎和向外挤压的作用。
3、注意事项
冲除前,先用强度大于30Mpa片石回填桩孔,填满桩孔,用冲击锤夯实片石,再将冲击式钻机就位并开始冲桩,为增大冲击能力和加快冲击速度,冲击过程中宜采用低密度的泥浆,并不断地进行泥浆沉淀循环和掏渣换浆工作。
泥浆相对密度以1. 2 为宜,含沙率宜小于8 %。
如发现泥浆稠度太小,可在冲桩前及冲桩过程中适当抛加粘土块用以护壁防止塌孔。
