工艺管道定额解释
- 格式:docx
- 大小:24.22 KB
- 文档页数:10
第六册工业管道工程册说明一、第六册《工业管道工程》(以下简称本定额)适用于新建、扩建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道,厂区第一个连接点以内的生产用(包括生产与生活共用)给水、排水、蒸汽、煤气输送管道的安装工程。
其中给水以入口水表井为界;排水以厂区围墙外第一个污水井为界;蒸汽和煤气以入口第一个计量表(阀门)为界;锅炉房、水泵房以墙皮为界.二、本定额主要依据的标准、规范有:1。
《工业管道工程施工及验收规范》(金属管道篇)GB50235-97.2。
《现场设备、工业管道焊接工程施工及验收规范》GB50236—98。
3.《钢熔化焊对接接头射线照相和质量分级》GB3323-87.4.《手工电弧焊接接头的基本形式与尺寸》GB985-88。
5.《埋弧焊焊缝坡口的基本形式和尺寸》GB986—88。
6.《云南省施工机械台班费用计价办法》。
7。
《全国统一安装工程预算定额》(2000版)。
8。
《全国统一建筑安装劳动定额》(1988年)。
三、下列内容执行其他册相应定额:1.单件重100kg以上的管道支架、管道预制钢平台的摊销均执行第五册《静置设备与工艺金属结构制作安装工程》。
2.管道和安装支架的除锈、刷油、绝热防腐蚀、衬里等执行第十一册《刷油、防腐蚀、绝热工程》.3。
地沟和埋地管道的土石方及砌筑工程执行《云南省建筑工程消耗量定额》。
4.生产、生活共用的给水、排水、蒸汽、煤气输送管道执行本定额;民用的各种介质管道执行第八册《给排水、采暖、燃气工程》有关项目。
5。
仪表一次部件安装执行本定额,配合安装仪表调试等用工执行第六册《自动化控制仪表安装工程》有关项目。
四、本定额内不包括下列内容:1.单体和局部试运转所需的水、电、蒸汽、气体、油(油脂)、燃气等.2。
配合局部联动试车费。
3.管道安装完后的充气保护和防冻保护。
4.设备、材料、成品、半成品、构件等在施工现场范围以外的运输费用。
五、关于下列各项费用的规定:1.脚手架搭拆费应列入措施费,可按人工费的7%计算,其中人工费占25%材料费占50%、机械费占25%(单独承担的埋地管道工程,不计取脚手架费用)。

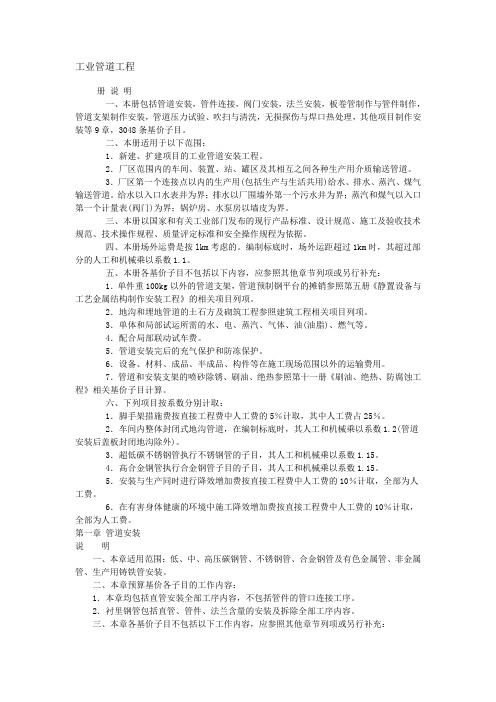

工业管道工程册说明一、本册包括管道安装,管件连接,阀门安装,法兰安装,板卷管制作与管件制作,管道支架制作安装,管道压力试验、吹扫与清洗,无损探伤与焊口热处理,其他项目制作安装等9章,3048条基价子目。
二、本册适用于以下范围:1.新建、扩建项目的工业管道安装工程。
2.厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道。
3.厂区第一个连接点以内的生产用(包括生产与生活共用)给水、排水、蒸汽、煤气输送管道。
给水以入口水表井为界;排水以厂围墙外第一个污水井为界;蒸汽和煤气以入口第一个计量表(阀门)为界;锅炉房、水泵房以墙皮为界。
三、本册以国家和有关工业部门发布的现行产品标准、设计规范、施工及验收技术规范、技术操作规程、质量评定标准和安全操作规程为依据。
四、本册场外运费是按lkm考虑的。
编制标底时,场外运距超过1km时,其超过部分的人工和机械乘以系数1.1。
五、本册各基价子目不包括以下内容,应参照其他章节列项或另行补充:1.单件重100kg以外的管道支架,管道预制钢平台的摊销参照第五册《静置设备与工艺金属结构制作安装工程》的相关项目列项。
2.地沟和埋地管道的土石方及砌筑工程参照建筑工程相关项目列项。
3.单体和局部试运所需的水、电、蒸汽、气体、油(油脂)、燃气等。
4.配合局部联动试车费。
5.管道安装完后的充气保护和防冻保护。
6.设备、材料、成品、半成品、构件等在施工现场范围以外的运输费用。
7.管道和安装支架的喷砂除锈、刷油、绝热参照第十一册《刷油、绝热、防腐蚀工程》相关基价子目计算。
六、下列项目按系数分别计取:1.脚手架措施费按直接工程费中人工费的5%计取,其中人工费占25%。
2.车间内整体封闭式地沟管道,在编制标底时,其人工和机械乘以系数1.2(管道安装后盖板封闭地沟除外)。
3.超低碳不锈钢管执行不锈钢管的子目,其人工和机械乘以系数1.15。
4.高合金钢管执行合金钢管子目的子目,其人工和机械乘以系数1.15。
市政管道工程定额使用说明及工程量计算规则市政管道工程是城市基础设施建设中的重要部分,用于供水、供气、排水、排污等方面。
工程的定额使用说明及工程量计算规则对于确保工程质量、控制成本和合理投入资源具有重要意义。
下面将详细介绍市政管道工程定额使用说明及工程量计算规则。
一、定额使用说明1.定额的作用:定额是指工程建设中所需的各种材料、设备、劳动力、工具和施工方法等的定量规定,是指导项目实施的基本依据。
使用定额可以明确工程的投入量,确保工程质量,优化设备配置,提高施工效率。
2.定额的适用范围:定额主要适用于市政管道工程中的各项施工任务,包括供水管道、供气管道、排水管道等。
不同类型和规模的工程可以根据实际情况进行定额的选择和调整。
3.定额的编制原则:定额的编制应遵循科学、准确、公正的原则,确保定额的合理性和可操作性。
编制定额需要全面考虑材料的种类和性能要求,设备的规格和数量,人工的工作量和工时等因素。
4.定额的修订和更新:由于市政管道工程技术和材料设备的更新换代,定额需要定期进行修订和更新。
定额的修订应该基于充分的实践和经验总结,并经过相关部门的审核和认可后方可使用。
1.工程量计算的原则:工程量计算应符合工程设计和定额的要求,确保计算结果的准确性和可行性。
在计算工程量时,需要综合考虑施工过程中的各项影响因素,如施工工艺、现场环境、材料损耗等。
2.工程量计算的方法:工程量计算主要采用直接计算和间接计算两种方法。
直接计算是指根据工程设计和定额的要求,直接计算出各项工程量,如材料的使用量、设备的数量、人工的工时等。
间接计算是指通过一些间接的数据和指标,间接推算出各项工程量。
3.工程量计算的依据:工程量计算的依据主要包括工程设计图纸、规范和定额等。
工程设计图纸中包含了工程的几何形状和尺寸,以及所使用的材料和设备的相关信息。
规范和定额则包含了工程量计算的具体方法和参数。
4.工程量计算的精度:在进行工程量计算时,应尽量保证计算结果的精确性和可靠性。
管道工程是指在建筑、工业与市政工程中,将液体、气体、固体颗粒等输送到各个设备和构筑物中的管道系统。
管道工程的设计与施工需要遵循一定的规范和定额,以确保工程的安全和质量。
以下是2024年新定额中关于管道工程的一些主要内容:1.管道布置与设计:-管道选型:根据输送介质的种类、流量、压力等要求选择适当的管道材料和规格;-管道布置:根据工程空间条件和运行要求,合理布置管道线路,并考虑到设备维护、操作和检修的便利性;-管道支架与支承设计:设计合理的管道支架和支承结构,以确保管道的稳定性和安全性;-防振、减振设计:对长距离管道、高压管道等进行防振、减振设计,以防止管道受到振动和冲击造成损坏;2.管道材料:-钢管:根据不同的介质、压力和温度要求,选择不同规格和材质的钢管;-塑料管:根据介质的化学性质和温度要求,选择不同种类的塑料管材;-铸铁管:适用于输送水、蒸气等介质的管道系统;-管件:选用适当的管件,确保管道连接牢固、密封性好;-导管:对于电缆、线路等设备的保护和敷设,使用合适的导管材料;3.管道施工:-管道安装:按照设计要求进行管道的加工、连接和安装,确保质量合格;-管道焊接:对于需要焊接的管道,按照焊接标准和要求进行焊接工艺控制;-管道试验:对安装完成的管道进行压力试验和泄漏试验,确保管道系统的密封性和安全性;-管道绝缘:根据介质的温度和环境要求,进行管道绝缘,以避免热能损失和腐蚀;4.管道维护与管理:-管道清洗:定期对管道进行清洗和冲洗,以保持管道的畅通和清洁;-管道检修与更换:定期对管道进行检修和维护,对损坏的管道进行更换或修复;-安全管理:对于高压、高温、易燃易爆介质的管道,进行安全防护和事故预防措施;以上仅是对于2024年新定额中涉及到的一些管道工程的主要内容的简要介绍,具体的定额细则需根据每个工程的具体情况进行研究和实施。
管道工程的设计与施工需要严格遵守国家相关的法律法规和技术标准,以确保工程的安全性和可靠性。
浙江省定额站关于安装定额解释1、用于工艺管道系统上的由采购成品煨制弯头组成的方型补偿器及其主材费应如何计算?答:根据《全国统一安装工程预算定额解释汇编(续)》第六册解释:方型补偿器安装,直管部分可按延长米计算,已包括弯头所占长度,套用第一章“管道安装”定额相应项目;如果使用采购成品煨制弯头,供应价中含有钢管价值时,为避免重复计算钢管主材费,其所占长度与碳钢无缝弯头1.5D弯曲长度差额数量应减去。
弯头数量按实际数量计算。
2、UPVC塑料室内给水管道安装工程应套用什么定额?答:套用浙江补充定额刊载于《浙江造价管理》1999-6 P11。
3、给排水管道穿楼板,设计要求作防水处理,套用“刚性防水套管制安发”定额是否妥当?答:不妥,刚性防水套管适用于穿水池、地下室壁、屋面管道。
管道穿楼板作防水处理也不同于一般的穿楼板钢套管制安。
因此,宜参考刚性防水套管制安子目,按不同的楼板结构厚度乘相应的系数。
当楼板厚度≤100毫米,相应子目定额乘0.2,当楼板厚度≤200毫米,相应子目定额乘0.4,当楼板厚度>200毫米时,相应子目定额乘0.6。
4、《使用手册》第573页33条解释中,柔性铸铁管管件,配件中是否包括连接螺栓和橡胶密封圈?答:未包括连接螺栓和橡胶密封圈,当管、配件和连接螺栓,橡胶密封圈均由施工单位采购时,可直接套用以下定额换算子目(参见浙江省安装工程常用主材(设备)组价手册相应定额编号)。
当管、配件等建设单位(甲方)提供时,结算中应扣除所提供的材料费用。
定额编号项目名称及规格单位主材费安装费人工费8-122H 室内柔性抗震排水铸铁管DN50 10m 297.88 223.52 36.88-123H 室内柔性抗震排水铸铁管DN75 10m 434.22 392.60 44.72 8-124H 室内柔性抗震排水铸铁管DN100 10m 612.77 756.83 56.60 8-125H 室内柔性抗震排水铸铁管DN150 10m 1043.90 766.22 61.22 8-126H 室内柔性抗震排水铸铁管DN200 10m 1943.93 894.53 65.515、工艺管道安装工程中室内与室外碰头点应套用什么定额?答:应按全安预算定额解释汇编第六册工艺管道工程第27条解释规定执行,见《使用手册》P490-27,定额内已综合考虑了室内外碰头的工作内容,不得另行计算。
工艺管道安装工程工程量计算规则定额是确定工程造价的依据,是由国家权威机构编制的,具有法律依据。
因此在编制预算时,定额的应用中,尽量套用定额。
没有特殊情况不要任意修改定额,若需编制补充定额,须经有关部门的审批方可使用。
1、熟悉定额说明:统一定额的说明分两部分,一是册说明:内容包括本册定额的适用范围,定额的编制原则,人工、机械、材料的表现形式和内容,与其它分册定额的关系等。
其次是章说明:内容包括定额适用范围,定额内所包括的工序内容和不包括的内容,以及必要的数据。
如脚手架、超高费。
2、熟悉统一定额的工程量计算规则:要与统一定额的编制原则、应用方法相吻合,是预算人员共同遵守的准绳,应正确理解、熟练运用。
3、定额项目内未计价材料,量的表现形式。
定额中括号内的数字,也称主材,其中包括施工损耗。
一、工艺管道工程定额编制(一)厂、站工艺管道适用于:1、井场、计量间及厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道。
2、厂区第一个连接点以内的生产用(包括生产与生活共用)给水、蒸汽、煤气输送管道。
工艺管道与其他管道界限划分:(1)与油气田管道:应以施工图标明的站、库分界线划分。
如果施工图没有明确界限,应以站库围墙(或以站址边界线)外出2米为界。
(2)与长输管道:应以进站第一个阀池为界。
(3)与给水管道:以入口水表井阀池为界。
(4)与排水管道:以出厂围墙第一个污水井为界。
(5)与蒸汽和煤气管道均以进厂第一个计量表或阀门(阀池)为界。
(6)独立的锅炉房、水泵房以外墙皮1.5m为界。
3、厂站工艺管道不适用大于42MPa的超高压管道及设备本体所属管道。
4、厂站工艺管道压力等级管道类别的划分:低压0<PN≤1.6MPa,中压 1.6MPa<PN≤10MPa,高压PN>10MPa;蒸汽管道PN≥9MPa,工作温度≥5000C时升为高压。
(二)工程量计算规则:1、管道安装:(1)定额中各类管道材质适用范围:A、碳钢管道适用于焊接钢管、无缝钢管、16Mn钢管。
五、刷油,防腐蚀绝热工程(一)项目的计量单位1 刷油工程和防腐蚀工程中设备,管道以“10m2”为计量单位,金属结构以“100Kg”为计量单位。
2 绝热工程中绝热层以“m3”为计量单位。
防潮层,保护层以”10m2”为计量单位。
(二)计算设备,管道内壁防腐蚀工程量时,对于壁厚大于或等于10mm的按其内径计算;对于小于10mm的按其外经计算。
(三)工程量计算公式1 除锈,刷油,防腐蚀工程量(1)各种管件,阀门,人孔,管口凸凹部分已综合考虑在定额内,不另外计算。
(2)阀门,弯头,法兰表面积计算公式阀门:S(m2)=π×D×2.5D×1.05×N弯头:S(m2)=π×D×1.5D×2π×N/BB值取定为:90度弯头B=4,45度弯头B=8法兰:S(m2)=π×D×1.5D×N(四)绝热工程量1 管道绝热,防潮层保护层计算公式保温体积:V(m3)=π×(D+1.033δ)×1.033δ×L防潮层保护层面积: S(m2)=π×(D+2.1δ+0.0082)×L2 伴热管道绝热工程量计算公式单管伴热或双管伴热(管径相同,夹角小于90度)D=D1+D2+(10~20mm)双管伴热(管径相同,夹角大于90度)D=D1+1.5D2+(10~20mm)双管伴热(管径不同,夹角小于90度)D=D1+D2伴大+(10~10mm)以D为管道外径代入前面的公式分别计算管道绝热,防潮层保护层的工程量。
3 阀门绝热防潮层保护层计算公式V(m3)=π×(D+1.033δ)×1.033δ×2.5D×1.05NS(m2)=π×(D+2.1δ)×2.5D×1.05N4 弯头绝热防潮层保护层计算公式V(m3)=π×(D+1.033δ)×1.033δ×1.5D×2π×N/BS(m2)=π×(D+2.1δ)×1.5D×2π×N/BB值取定为:90度弯头B=4,45度弯头B=85 法兰绝热、防潮层保护层计算公式V(m3)=π×(D+1.033δ)×1.033δ×1.5D×1.05NS(m2)=π×(D+2.1δ)×1.5D×1.05N六、管道的探伤:低压碳钢管口焊接,是按无损探伤质量标准考虑的,但不包括焊缝无损探伤X光拍片的工作内容。
1.住宅⼩区内的燃⽓调压站,加压泵房、空调机房、消防泵房的⼯艺管道可否执⾏第六册? 答:城镇公⽤或住宅区域内上述站房⾥的管道系统,均应执⾏本册相应项⽬。
2.管道、管件和阀门、法兰在执⾏定额时,是依据什么参数确定压⼒等级? 答:管道、管件安装不论壁厚多少,按照图纸设计⼯作压⼒确定压⼒等级,法兰、阀门安装按照图纸设计所选定的公称压⼒选套相应定额。
3.本册管道安装定额⼦⽬中,有的每10m⼯程量的主材⽤量却低于10m是怎么回事? 答:因为在计算每10m管道⼯程量时是按管道中⼼线延长⽶计算,不扣除管件、阀件所占长度。
⽽计算主材消耗量时,是按扣除了管件、阀件所占长度后的净⽤量,再加上管道的损耗量综合测算⽽得。
4.实际⼯程中,发⽣⼤于定额所列规格的项⽬时,如何套⽤定额? 答:编制⼀次性补充定额。
5.定额机械消耗量中所列综合吊装机械和综合焊接机械是如何取定的? 答:本册中综合吊装机械和综合焊接机械分别按下表取定: 电焊机综合台班转贴于: 交流电焊机规格 21KV·A 30KV·A 40KV·A 备注 权重(100%) 20% 55% 25% 电焊机综合台班按交流与直流焊机各50%取定。
直流电焊机规格 14KW 20KW 30KW 6.中压钢板卷管安装如何套⽤定额? 答:钢板卷管指钢板直缝焊接卷管,⼀般仅限于低压⼯艺系统使⽤,很少在中压⼯艺系统上使⽤。
如有发⽣,可参照低压钢板卷管编制补充定额,或按低压钢板卷管相应项⽬乘以系数1.20。
7.在计算钢板卷管安装的主材⽤量时,是否还扣除管件、阀件长度?如何计算钢板卷管制作⼯程量? 答:在计算钢板卷管安装时所⽤主材量,不扣除管件、阀件所占的长度。
本册包括钢板卷管在内的所有碳钢管安装的主材⽤量均以定额标注⽤量计算,与管件、阀件所占长度⽆关系。
其钢板卷管制作⼯程量,是按图纸设计直管长度加损耗计算,应扣除管件、阀件所占长度。
工业管道定额的套用及工程量的计算一、工业管道的定额套用工业管道的定额套用是根据工程所需的管道类型、规格和工程要求等因素,选择合适的定额进行套用。
具体步骤如下:1.确定工程所用管道类型和规格:根据工程设计和要求,确定工程所需的管道类型和规格,如金属管道、塑料管道、钢筋混凝土管道等。
2.选择定额:根据所选管道类型和规格,查找相应的定额手册或标准,选择适合的定额。
一般可以通过国家或地方的建设标准和规范手册、行业标准和企业内部的相关规定等来确定定额的选择。
3.套用定额:根据所选的定额,按照其中所列的内容和要求,逐项填写具体数值。
套用定额时,应注意以下几点:(1)定额与工程选材和规格需相符合:根据工程所需的材料和规格,套用相应的定额,确保施工材料和规格与定额相符合。
(2)定额所包含范围完整:定额中的每项内容都应包含在套用的范围内,不漏项、不重复。
(3)注意定额中的特殊要求:定额中可能包含一些特殊的要求,如特殊施工工艺、特殊材料的使用等,需要按照要求进行施工。
工程量的计算是指根据套用的定额,按照工程的实际情况,计算出所需的材料数量和人工工时等。
具体步骤如下:1.查看定额表:查看所套用的定额表,明确每一项工程量的计算方法和计算公式。
2.计算材料数量:根据定额中的计算公式,按照工程实际情况进行计算,得出所需的材料数量。
3.计算人工工时:根据定额中的计算公式和人工工时标准,按照工程实际情况进行计算,得出所需的人工工时。
4.总结计算结果:将每一项工程量的计算结果总结起来,得出工程的总体计算结果,包括材料数量和人工工时等。
在进行工程量计算时,需要注意以下几点:(1)准确理解定额中的计算公式:对于定额中的计算公式,要准确理解其含义和计算方法,了解每项工程量的计算规则和特点。
(2)考虑工程实际情况:在计算工程量时,要充分考虑工程的实际情况,如管道的长度、直径、材质等,以及施工的具体条件和要求等。
(3)合理估算:在进行工程量计算时,要根据实际情况和经验,进行合理的估算,确保计算结果的准确性和可行性。
